橱柜安装手册安装员培训带图片完整版
- 格式:docx
- 大小:1.16 MB
- 文档页数:19
橱柜安装1、检查、清理现场安装技师应先拿出图纸与现场情况进行比对:(1)确认图纸与现场是否一致;(2)检查进水、下水、煤气管的位置是否正确,消毒柜、烟机电源位置是否正确;(3)检查地砖、墙砖是否有缺陷(如开裂等),如有缺陷,应及时记录并与现场管理方确认;(4)将厨房中的杂物及与安装无关的物品清理出现场。
2、放置工具箱进厨房后将安装工具箱放置于门边靠墙角处,首先取出垫布铺在地上,然后将工具放在垫布上。
注意:安装技师出发前一定要自查,以防止工具箱、垫布不整洁,工具零乱不整齐,零部件放置杂乱、肮脏等。
安装柜体(一)打开包装(如图1)1、按照安装顺序将货物排列好,尽量现场开封包装;2、组装柜体时应注意轻拿轻放,避免刮伤厨房内的成品,同时避免损伤橱柜柜体。
注意:在拆开包装纸铺垫在厨房地面上,避免安装过程中散落的五金件划伤地面。
(二)组装顺序测量厨房地面的高低水平情况,根据情况选择安装点。
L形、U形橱柜:为方便调节,应从转角处向两边延伸,因此,凡此两种形式的产品,应先拆开转角处的柜体开始组装。
(三)安装柜体1、柜体的安装顺序(如图2)2、木销、偏心件、连接杆的正确安装方法及注意事项(1)安装方法:先将木销插在侧板(或装有连接杆的板件)上,确认木销露出部分不得超过10mm,再将装好木销的侧板准确地与地板进行连接;(2)注意事项:注意孔位与孔位之间的偏差。
木销与孔位的错位误差如在2 mm以内,可用美工刀适当修正木销;如误差超过2mm,不得强行安装,应将板件置于一旁,待后期检查后向现场管理人员汇报。
3、背板的安装方法及注意事项(1)确认侧板与底板的背板槽是否有错位的情况:2mm以内,可用美工刀适当修正;超过2mm的,不得强行安装。
(如图3)(2)用自攻螺丝钉固定背板。
(如图4)4、抽屉柜的安装方法及注意事项(1)抽屉的安装方法(2)注意事项A.安装抽屉滑轨应做到后端略低于前端0.5—1mm,以保证抽屉关门时的回弹力更好;B.固定导轨的螺钉帽不得高于导轨侧板。
安装流程1 / 10、拉板10 、薄封边带7、门板、铰链8、厚封边带9654、把手21、调整地脚、地柜底板 3 、地柜侧板、活动搁板、后背板112 / 10 36:连接件装配图、偏心件8、璜帽(预埋件)1、预埋件孔 2 3、连接杆、端部通孔9、圆木榫端部孔安装流程成型抽屉及锅碗抽屉的安装说明图4 / 10安装流程安装橱柜!安装橱柜的时候防潮注意事项!安装橱柜的时候防潮注意事项在家居装饰中,基本上都会做一些吊橱、壁柜之类的家具,特别在厨房间较为普遍。
有的吊橱、壁柜在使用一段时间后,会出现夹板变形,甚至霉变腐)水装修材料本身含水率高。
朽。
排除管道、墙面渗水的情况以后当然还是由于木材受潮所致。
归纳起来主要由以下几个方面:(1)柜内安装排水管道,)装饰施工中,墙面、地面采用湿作业,墙面、地面未干就安装吊橱、壁柜,墙面、地面散发的水分被木装修材料吸收。
((238 / 10其封口不严或地面一直处于潮湿状态被落地壁柜的木质材料吸收。
4)靠墙木质材料未作防腐处理。
(5)木质材料靠墙部位水分无法散发。
为了消除隐患,在施工时应采取相应措施:1)所用水装修材料的含水率在南方地区宜控制在15%以下,北方地区或供暖地区宜控制在12%以下。
(2)待墙面、地面基本干燥后,再安装吊橱、壁柜。
3)安装吊橱、壁柜前,对进墙部位、靠墙面和易受潮部位的水质材料应刷防腐剂。
4)柜内排水管道的接口应密封,防止水外溢。
水斗、面盆四周应用密封胶密封,以防用水时溢出水沿缝隙渗入木质材料。
(5)吊橱、壁柜由于安装在墙上,木质材料吸潮后,水分不易散发,所以对橱、柜内的夹板等木质材料表面应刷油漆或泡立水。
橱柜安装验收规范,安装橱柜应该用得上!橱柜安装验收规范1.产品外表面应保持原有状态,不得有碰伤、划伤、开裂和压痕等损伤现象。
2.橱柜安装位置应按家用厨房设备设计图样要求进行,不得随意变换位置。
3.橱柜摆放应协调一致,台面及吊柜组合后应保证水平。
4.对门板应进行全面调节,使门板上下、前后、左右齐整,缝隙度均匀一致。

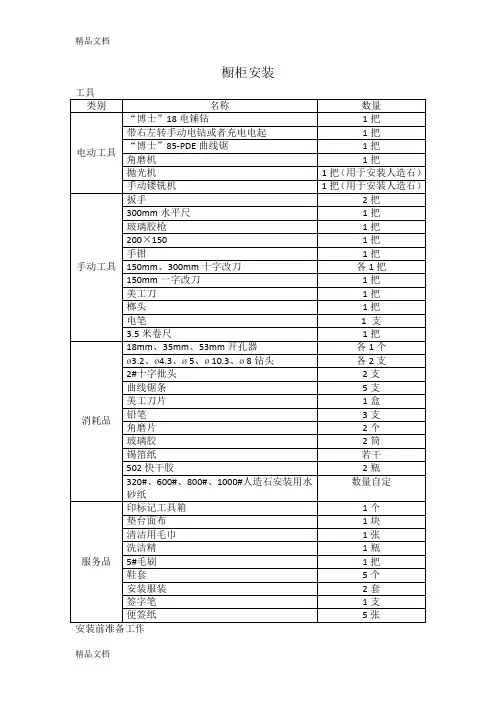

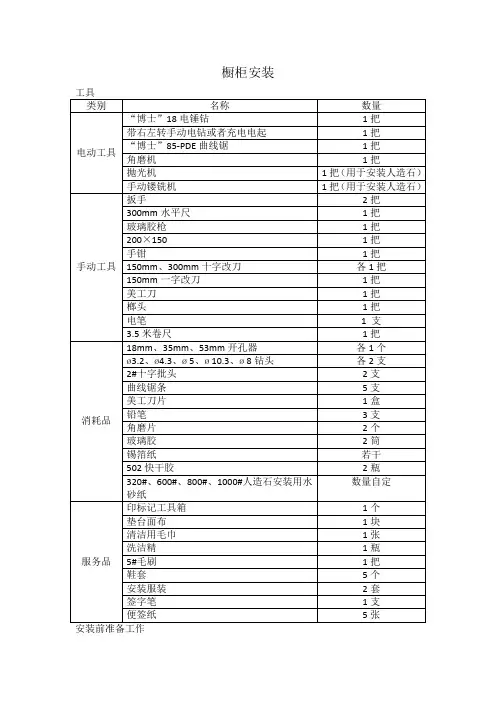

橱柜安装工具类别名称数量“博士”18电锤钻1把带右左转手动电钻或者充电电起1把“博士”85-PDE曲线锯1把电动工具角磨机1把抛光机1把(用于安装人造石)手动镂铣机1把(用于安装人造石)扳手2把300mm水平尺1把玻璃胶枪1把200×150 1把手钳1把手动工具150mm、300mm十字改刀各1把150mm一字改刀1把美工刀1把榔头1把电笔1 支3.5米卷尺1把18mm、35mm、53mm开孔器各1个?3.2、?4.3、? 5、?10.3、? 8钻头各2支2#十字批头2支曲线锯条5支美工刀片1盒铅笔3支消耗品角磨片2个玻璃胶2筒锡箔纸若干502快干胶2瓶320#、600#、800#、1000#人造石安装用水数量自定砂纸印标记工具箱1个垫台面布1块清洁用毛巾1张洗洁精1瓶服务品5#毛刷1把鞋套5个安装服装2套签字笔1支便签纸5张安装前准备工作1、检查、清理现场安装技师应先拿出图纸与现场情况进行比对:(1) 确认图纸与现场是否一致;(2) 检查进水、下水、煤气管的位置是否正确,消毒柜、烟机电源位置是否正确;(3) 检查地砖、墙砖是否有缺陷(如开裂等),如有缺陷,应及时记录并与现场管理方确认;(4) 将厨房中的杂物及与安装无关的物品清理出现场。
2、放置工具箱进厨房后将安装工具箱放置于门边靠墙角处,首先取出垫布铺在地上,然后将工具放在垫布上。
注意:安装技师出发前一定要自查,以防止工具箱、垫布不整洁,工具零乱不整齐,零部件放置杂乱、肮脏等。
安装柜体(一)打开包装(如图1)1、按照安装顺序将货物排列好,尽量现场开封包装;2、组装柜体时应注意轻拿轻放,避免刮伤厨房内的成品,同时避免损伤橱柜柜体。
注意:在拆开包装纸铺垫在厨房地面上,避免安装过程中散落的五金件划伤地面。
(二)组装顺序测量厨房地面的高低水平情况,根据情况选择安装点。
L形、U形橱柜:为方便调节,应从转角处向两边延伸,因此,凡此两种形式的产品,应先拆开转角处的柜体开始组装。
安装手册目录【公司简介【安装人员行为规范【安装前准备工作【安装日常工作流程【客户监督机制【常见问题处理方案安装人员行为规范A、所有安装人员都要做到以公司服务为宗旨,不能因个人主意而粗言污语应大方热情服务于每一位客户。
B、所有安装人员必须穿着统一的工作服,佩戴证件,以显示正规、统一的集体形象。
C、物件上下车或到客户家安装时,每一件物品都必需轻拿轻放并以包装垫底,以免碰损,而给客户留下不好的印象。
D、在安装时,工作范围只能在厨房,不能到客户家随便走动、乱坐、随地而卧,不能随便吐痰和上卫生间。
因情况特殊必须经客户同意。
E、有客户在现场时不要乱讲话,更不能透露公司的商业密秘。
如果有客户试探公司的产品价位时,要头脑清醒地婉转回避此类话题或要求客户去销售咨询。
如果现场发生非自己能力解决的突发事件,要及时向相关设计师反映,由设计师和客户沟通后方可进行操作,切忌私作主张。
F、安装现场操作过程中,不能穿鞋子踏在台面上进行操作,因特殊原因不便,需在台面上垫上纸皮或木板方可。
G、安装完毕后,要清洁柜身和台面,给客户以干净明亮的感觉(如仅安装了柜体,则一定要做好现场的全面保护;剩余的脚线,线条等余料随车带回,另作他用。
L、任何安装人员不得以任何理由向客户私自收取费用(除公司有文件现定的所收取的项目费用),或强行索取吃喝,如经发现查实,必严厉惩罚。
H、要保管好自己所用的工具及配件,不能随意丢弃,如果丢弃或人为损坏的,则需照价赔偿。
I、由公司统一购买安装所用保护毛毯,应保管好,不能随便丢弃。
J、安装队为一个小团体,所以大家应有互敬互爱的团体精神,任何人不能拉帮结派,欺负新同事,如果发生屡教不改者即以开除。
安装前准备工作一、安装人员首先应熟悉需安装合同单图纸中所规定的内容,包括:地柜、吊柜、台面三大部分需求的材质类别、制造工艺、数量、五金配件如拉手、米箱、拉篮及装饰品的种类等。
二、安装人员接到安装任务单后,根据任务单中所要做的工作量自行准备安装所需物料,如:墙钉、磨片、镙钉、玻璃胶等,要按需领取。
橱柜安装1、检查、清理现场安装技师应先拿出图纸与现场情况进行比对:(1)确认图纸与现场是否一致;(2)检查进水、下水、煤气管的位置是否正确,消毒柜、烟机电源位置是否正确;(3)检查地砖、墙砖是否有缺陷(如开裂等),如有缺陷,应及时记录并与现场管理方确认;(4)将厨房中的杂物及与安装无关的物品清理出现场。
2、放置工具箱进厨房后将安装工具箱放置于门边靠墙角处,首先取出垫布铺在地上,然后将工具放在垫布上。
注意:安装技师出发前一定要自查,以防止工具箱、垫布不整洁,工具零乱不整齐,零部件放置杂乱、肮脏等。
安装柜体(一)打开包装(如图1)1、按照安装顺序将货物排列好,尽量现场开封包装;2、组装柜体时应注意轻拿轻放,避免刮伤厨房内的成品,同时避免损伤橱柜柜体。
注意:在拆开包装纸铺垫在厨房地面上,避免安装过程中散落的五金件划伤地面。
(二)组装顺序测量厨房地面的高低水平情况,根据情况选择安装点。
L形、U形橱柜:为方便调节,应从转角处向两边延伸,因此,凡此两种形式的产品,应先拆开转角处的柜体开始组装。
(三)安装柜体1、柜体的安装顺序(如图2)2、木销、偏心件、连接杆的正确安装方法及注意事项(1)安装方法:先将木销插在侧板(或装有连接杆的板件)上,确认木销露出部分不得超过10mm,再将装好木销的侧板准确地与地板进行连接;(2)注意事项:注意孔位与孔位之间的偏差。
木销与孔位的错位误差如在2 mm以内,可用美工刀适当修正木销;如误差超过2mm,不得强行安装,应将板件置于一旁,待后期检查后向现场管理人员汇报。
3、背板的安装方法及注意事项(1)确认侧板与底板的背板槽是否有错位的情况:2mm以内,可用美工刀适当修正;超过2mm的,不得强行安装。
(如图3)(2)用自攻螺丝钉固定背板。
(如图4)4、抽屉柜的安装方法及注意事项(1)抽屉的安装方法(2)注意事项A.安装抽屉滑轨应做到后端略低于前端0.5—1mm,以保证抽屉关门时的回弹力更好;B.固定导轨的螺钉帽不得高于导轨侧板。
橱柜安装手册安装员培训带图片Document serial number【NL89WT-NY98YT-NC8CB-NNUUT-NUT108】橱柜安装1、检查、清理现场安装技师应先拿出图纸与现场情况进行比对:(1)确认图纸与现场是否一致;(2)检查进水、下水、煤气管的位置是否正确,消毒柜、烟机电源位置是否正确;(3)检查地砖、墙砖是否有缺陷(如开裂等),如有缺陷,应及时记录并与现场管理方确认;(4)将厨房中的杂物及与安装无关的物品清理出现场。
2、放置工具箱进厨房后将安装工具箱放置于门边靠墙角处,首先取出垫布铺在地上,然后将工具放在垫布上。
注意:安装技师出发前一定要自查,以防止工具箱、垫布不整洁,工具零乱不整齐,零部件放置杂乱、肮脏等。
安装柜体(一)打开包装(如图1)1、按照安装顺序将货物排列好,尽量现场开封包装;2、组装柜体时应注意轻拿轻放,避免刮伤厨房内的成品,同时避免损伤橱柜柜体。
注意:在拆开包装纸铺垫在厨房地面上,避免安装过程中散落的五金件划伤地面。
(二)组装顺序测量厨房地面的高低水平情况,根据情况选择安装点。
L形、U形橱柜:为方便调节,应从转角处向两边延伸,因此,凡此两种形式的产品,应先拆开转角处的柜体开始组装。
(三)安装柜体1、柜体的安装顺序(如图2)2、木销、偏心件、连接杆的正确安装方法及注意事项(1)安装方法:先将木销插在侧板(或装有连接杆的板件)上,确认木销露出部分不得超过10mm,再将装好木销的侧板准确地与地板进行连接;(2)注意事项:注意孔位与孔位之间的偏差。
木销与孔位的错位误差如在2mm以内,可用美工刀适当修正木销;如误差超过2mm,不得强行安装,应将板件置于一旁,待后期检查后向现场管理人员汇报。
3、背板的安装方法及注意事项(1)确认侧板与底板的背板槽是否有错位的情况:2mm以内,可用美工刀适当修正;超过2mm的,不得强行安装。
(如图3)(2)用自攻螺丝钉固定背板。
(如图4)4、抽屉柜的安装方法及注意事项(1)抽屉的安装方法(2)注意事项A.安装抽屉滑轨应做到后端略低于前端—1mm,以保证抽屉关门时的回弹力更好;B.固定导轨的螺钉帽不得高于导轨侧板。
5、地脚的安装方法及注意事项橱柜底柜均为侧包底(消毒柜除外),地脚的底座呈鸡蛋圆形,为减轻侧板的压力,地脚底座尖头部分必须伸出在地板外侧,板外侧内。
注意:橱柜最外侧不靠墙时,为保证地脚安装顺序,鸡蛋形底座的尖头端向内!宽度超过800mm的柜体800—1000mm的柜体应在底板的中心增加1个地脚;1米以上的柜体,应在底板中心的前后端各增加一个地脚,左、中、右地脚应在同一条直线上。
6、柜体开缺因厨房内有包柱、管道,需要进行柜体开缺时,需精确测量开缺尺寸,用曲线锯平稳地将柜体进行改造,锯完后的板件裸露部分必须用锡箔纸(橡胶带)封边。
7、水盆柜组装注意事项到现场时应首先注意下水管的位置,如距墙体的距离超过150mm,则需用53mm 的钻头在水盆柜底板上开下水管孔,开孔时注意测量准确,使下水管孔对准下水道口,开孔后须将裸露的板材边缘用锡箔纸(橡胶带)封边。
注意:水盆柜、灶台柜、转角柜、抽屉柜等柜体的组装方式基本相同。
(四)摆放、连接柜体1、不同形状柜体的摆放顺序L形柜体:从转角处向两边延伸;U形柜体:选定一个转角,再向两边延伸。
2、柜子摆放完毕后,测试厨房内的地面水平,找出最低点和最高点从厨房地面最高端开始,调整柜体地脚,调至最低端,保持柜体在一个水平面上;或从转角处向两端调。
3、确认柜体水平后,用螺钉连接柜体5mm的钻头在侧板上打出连接孔,用自攻螺钉将柜体连接,连接时,尽量保证两侧板完全重合,如存在公差,则需保证顶端和前端在同一平面上。
安装注意:(1)螺钉尽量安装于隐蔽处,以保持美观,且保证柜体与柜体间连接牢固;(2)连接螺钉共4颗,其中2颗应隐藏于柜体内门铰的固定螺钉之间,另2颗放在柜体深处。
安装吊柜安装吊柜前,用搁板测试墙夹角情况,注意墙夹角小于90度时的安装方法。
1、吊柜的组装方法。
如图112、吊码安装时需要注意方向(不能左右放错),同时应注意敲击力度,避免损伤吊码,安装背板时注意开缺方向,开缺方向应向吊码处。
3、先确定高度,应完全按照样板房标准和图纸标注高度安装。
4、确定好高度后,根据高度确定挂片安装。
(如图12)(1)如吊柜靠墙,应在距墙34mm处钻孔(预留出侧板的厚度)。
钻孔前,向客户确认电源线、水管的走向,避免误伤线路。
(2)确定钻孔位置之后,在水平线上画出打孔位置,钻孔时,先轻后重,避免将瓷砖损坏。
5、在挂上吊柜前,确认是否有灯,无灯可直接安装;有灯的,则按步骤安装。
有灯源的安装步骤:(1)确定灯源情况和安装位置柜内灯:柜内灯大多安装在吊柜顶板上,此时需确认灯的数量,单个灯则安装在柜内正中(正中应是柜体内径正中,计算时注意前后应扣除门板、背板到柜体最外沿的厚度);多个灯的安装位置算法为:灯与侧板的距离=内径宽度÷个数÷2,灯与灯之间的距离=内径宽度÷个数。
柜外灯:柜外灯大多安装在吊柜底板上,此时需要确认灯的数量,单个灯则安装在底板正中(正中应是柜体内径正中,计算时注意前后应扣除门板、背板到柜体最外沿的厚度);多个灯的安装位置算法为:灯与吊柜侧板的距离=总长度÷个数÷2,灯与灯之间的距离=总长度÷个数。
(2)根据情况开孔,预留电源线(3)安装吊柜(如图13)安装吊柜应从上往下挂,拧紧吊码,打水平,确保吊柜与墙体靠紧、挂牢。
其中,吊码中的上螺钉是上下调节,下螺钉是前后紧固。
注意:对单独的吊柜(仅一个吊柜时),吊柜安装完毕后应在柜体与墙面接触部位打硅胶,使柜体与墙面紧贴。
(五)安装门板1、橱柜门板应单独包装,应注意轻拿轻放,避免划伤。
为保证门板不受意外损伤,施工顺序是:开包、取出门板、仔细检查有无损伤、安装、调试。
注意:门板应逐一取出,取出一块安装完毕后再按同一顺序安装下一块门板,不得全部同时取出。
如有损伤,在仔细检查后,将损伤门板置于一旁,待柜体全部安装完毕后向现场安装负责人汇报。
2、安装注意事项(1)将门板上牢在柜体上,注意门铰座子孔位置是否正确,如有不对,应自行改动;(2)门板安装完毕后,门板应与柜体底板在同一平面上,如预留的孔位有误差,应重新钻孔,确保门板与底板齐平,保证成品安装后的视觉效果;(3)转角固定门的安装方法。
(如图14)将两块门板水平放置(上下整齐)用专用门铰将两块门板连接在一起在地柜下端另立三个支撑点(可用备用地脚)将连接好的门板置放在支撑点上确认门板安装位置将门板与柜体用角铁连接。
决不允许的行为:将门板固定在柜体上时,破坏门板,直接从门板外侧向柜体钻孔。
3、门板安装完毕后,须对门铰进行调节,保证门板间隙缝均匀,上下水平。
门铰有四只调节螺钉,靠内的螺钉可以前后调节门板,即调整门板与柜体的间隙;靠外的螺钉可调节门板的左右位置,如门板之间的缝隙需调整,可调节此螺钉。
(如图15)(六)安装收口板收口板的尺寸大多不准确,需技师现场裁切。
柜体安装完毕后,安装技师应准确测量出收口尺寸,然后根据需要用曲线锯裁切。
注意:固定后必须用胶密封。
曲线锯裁切应锯口平整,弯曲度不超过。
(七)安装配件1、拉篮、米桶、小怪物等配件,按说明书安装,保证其抽拉顺畅。
2、抽油烟机的安装:应检查水平面是否安装牢固、烟管是否接通等,如遇烟管及烟罩不够时,应及时通知现场管理人员。
3、消毒柜的安装:应保证通电及正常使用,如为嵌入式消毒柜,应保证与消毒柜间连接牢固,如未挂式消毒柜,应保证挂接牢固,水平。
(八)安装小五金件1、安装拉手(1)普通拉手双饰面板拉手平开门:吊柜最下端拉手孔距门板外沿的水平和垂直距离均为50cm;地柜最上端拉手孔距地柜门板顶端垂直距离为50cm、侧面水平距离为50cm;抽屉拉手孔距门板最上端的距离为50mm,水平位置居中。
吊柜上翻门:拉手孔距门板下端边沿垂直距离为50mm,水平位置居中。
铣形门板拉手铣形门板的边框均为平板,钻拉手孔应以铣形后平面边框的中水平(垂直)方面的中心线作为基准,拉手孔必须做到横平竖直。
吊柜拉手孔:居中的,两拉手孔的中心应位于下端平面中心线的正中;居左(居右)的,最下端的拉手孔位于横、竖两平面中心线的交叉点;对开门,拉手最左(右)端点位置应位于距底线、侧面50mm平行线的交叉点。
地柜(同吊柜):居中的,通门柜两拉手孔中心位于门板上平面中心线的正中;居左(居右)的,最下端的拉手孔位于横、竖两平面中心线的交叉点。
抽屉柜:原则上,铣形门板的拉手孔中心应位于上平中心线的正中,准确位置根据门板的实际情况确定。
注:铣形门板拉手孔可根据产品情况进行微调,保证安装完毕后的视觉效果美观。
(2)特殊拉手包括G形拉手、迪奥拉手、暗藏式拉手等。
G形拉手、迪奥拉手、050-160(明尼玛)已由工厂在生产过程中完成,暗藏式拉手的槽位已确定,可直接钻孔安装。
免装拉手:原理是利用门板凸出的部分进行开拉,不需另钻拉手孔,吊柜门板低于柜体15mm,地柜由工厂进行特殊开缺,安装完毕后的门板凸出地柜10mm。
2、楣线、下托线楣线:最长为米,拼接难点在于转角处。
注意事项:首先应准确测量柜体尺寸,确定纵横方向楣线放置方法;转角处楣线需进行切角,切角时必须测量精确,确定角度方向。
下托线:下托线应与柜体外沿(此处的柜体不含门板)基本齐平,向里退进2mm。
注意:如楣线与下托线有凹凸(如维多利亚),转角拼接时,应在凸出部分切割拼接,直拼时,应在凹进部分拼接,目的在于降低拼接难度,提升视觉效果。
3、地脚线应保证地脚板与柜体卡牢,配地脚之前,应将柜体底部清洁干净;特别注意木地脚线转角处的拼接。
4、放置搁板放置搁板可采用搁板卡和搁板订两种方式。
搁板放置如配有搁板的柜体,将搁板放入柜体内。
注意:柜体安装完毕后,凡有抽屉滑轨之处,用纸板(或薄膜)遮盖滑轨,避免台面开孔的粉尘落进轨道中,影响抽拉效果。
台面安装(一)安装前的准备工作1、检查自己所要安装的台板是否全部送到现场,检查台面是否有损坏,若有损坏,在没有把握处理好的情况下,及时通知厂部。
2、对照图纸,检查台板色号和所带胶水粉料是否与图纸上相同。
3、检查台板的宽度、长度、角度是否和实际尺寸相符合。
4、用包装纸将地面铺好,主备安装。
5、安装台面前检查柜体是否水平,确定是水平后,才可安装垫板,反之则调平后再安装台面。
(如图16)(图16)(二)安装台面垫板台面铺垫系统包括垫板和垫条两部分。
1、铺装垫板(1)修正垫板时,尽量保证垫板向墙体靠拢;(2)垫板铺装必须按柜体走向进行,避免在柜体中间接垫板,垫板拼接处应保证在侧板上(如柜体超过600mm,应绝对避免垫板在中间拼接),柜体转角处尤其应注意(转角柜一般较长,为保证柜体均匀承重,绝对不得在转角柜中间出现垫板拼接的情况);(3)在转角出现垫板架空的情况时,如架空距离超过150mm,须在墙体上增加支撑。
