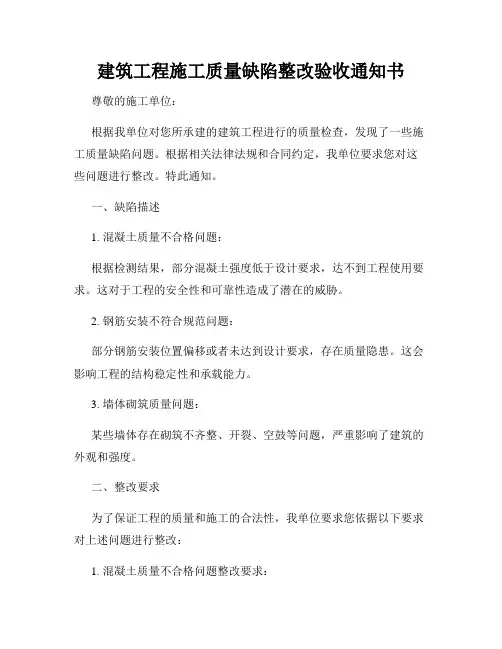

建筑工程施工质量缺陷整改验收通知书尊敬的施工单位:根据我单位对您所承建的建筑工程进行的质量检查,发现了一些施工质量缺陷问题。
根据相关法律法规和合同约定,我单位要求您对这些问题进行整改。
特此通知。
一、缺陷描述1. 混凝土质量不合格问题:根据检测结果,部分混凝土强度低于设计要求,达不到工程使用要求。
这对于工程的安全性和可靠性造成了潜在的威胁。
2. 钢筋安装不符合规范问题:部分钢筋安装位置偏移或者未达到设计要求,存在质量隐患。
这会影响工程的结构稳定性和承载能力。
3. 墙体砌筑质量问题:某些墙体存在砌筑不齐整、开裂、空鼓等问题,严重影响了建筑的外观和强度。
二、整改要求为了保证工程的质量和施工的合法性,我单位要求您依据以下要求对上述问题进行整改:1. 混凝土质量不合格问题整改要求:(1) 检查施工过程中混凝土配比的准确性,确保满足工程设计要求;(2) 加强对混凝土强度的控制,保证每批次混凝土均达到设计强度标准;(3) 对已浇筑的混凝土进行重新检测,确保其强度符合要求。
2. 钢筋安装不符合规范问题整改要求:(1) 检查并核实钢筋安装位置,确保其准确性和与设计图纸的一致性;(2) 强化工人的质量意识,提高钢筋焊接的质量;(3) 对已安装的钢筋进行复测,并及时更换不合格的钢筋。
3. 墙体砌筑质量问题整改要求:(1) 加强对砌筑工艺的管理,确保砌筑水平、垂直的准确性;(2) 增加墙体内部防水隔离层的施工,避免因渗水引起的墙体开裂和空鼓。
三、整改期限及验收请您于本通知书发出之日起十五日内完成上述整改工作,并通知我单位进行验收。
验收时,您需要提供相关的整改报告、检测报告及照片等证明材料,以确保整改工作的完成和质量的达标。
如您未能按时整改或整改不达标,我单位将依据法律法规和合同约定采取相关制裁措施,并保留追究您的法律责任的权利。
望您对此事高度重视,尽快进行整改,确保建筑工程的质量,以维护我们的共同利益。
谢谢合作。
此致建设单位:。
单回执整改单回执整改底商住宅楼27#工程名称:金鹏小区单执整改回单改回执整住宅楼3#工程名称:金隆小区致库尔勒金屏工程监理有限责任公司(监理单位):我方接到你监理公司下发的关于施工质量、安全通知单后,已按要求整改完毕,现报上,请予复查。
:整改内容.施工单位签字(盖章)监理单位签字(盖章)建设单位签字(盖章)日月日年年年月月日整改回执单工程名称:铁路42区棚户区1#商住楼致库尔勒市建设监理中心(监理单位):通知单后,我方接到你监理公司下发的已按要求整改完毕,现报上,请予复查。
整改内容:1、文明施工现场已符合要求,材料已堆放整齐。
2、临时用电已符合要求。
3、平网、立网破损的已更换,标志标识牌已悬挂,防尘网已更换。
4、搅拌机棚、钢筋制作棚已符合要求。
5、“三宝四口”防护已到位。
6、卸料平台、室外马道已合格。
7、消防器材已到位。
8、施工平网垃圾已清理,离墙距离已处理。
9、水平拉杆已增加。
承包单位:乐瑞建筑公司201项目部项目经理:日期:2011年月日复查意见:项目监理机构库尔勒市建设监理中心总/专业监理工程师日日月2011年期整改回执单工程名称:天福名庭7#楼致库尔勒市建设监理中心(监理单位):现场检查发现的问题通知单后,已按我方接到你监理公司下发的要求整改完毕,现报上,请予复查。
整改内容:1、构造柱因拆模过早造成个别构造柱脱皮、棱角现场已做处理。
2、砌砖工灰缝不饱满、马牙槎个别留置位置在吃柱现象已做处理。
3、后砌墙、一至二层顶部砖已斜砌,且已进行返工处理。
九洲建设集团海联承包单位(章):分公司105项目部项目经理:日期:2011年月日复查意见:项目监理机构库尔勒市建设监理中心总/专业监理工程师日日月2011年期整改回执单工程名称:天福名庭7#楼致库尔勒市建设监理中心(监理单位):通知单后,已我方接到你监理公司下发的现场检查发现的问题的按要求整改完毕,现报上,请予复查。
整改内容:1、平网破损已换掉。
2、连墙杆已设置。
监理工程师通知单范文
【范文】。
监理工程师通知单。
编号,2022001。
日期,2022年1月15日。
致,施工单位。
项目名称,XXX工程项目。
尊敬的施工单位:
根据我方对项目进行的监理工作发现,发现了以下问题需要及时整改:
1. 施工现场安全管理不到位,存在安全隐患。
请立即对施工现场进行安全排查,并制定整改方案,确保施工现场安全。
2. 某些工程材料未按照规定标准进行使用,对工程质量造成了一定影响。
请对
工程材料进行检查,确保符合规定标准,并及时更换不合格材料。
3. 施工进度偏慢,未能按照工期要求进行施工。
请加强施工管理,合理安排施
工进度,确保工程按时完工。
4. 施工人员存在违规操作现象,对施工质量和安全造成了一定影响。
请加强对
施工人员的管理和培训,确保施工操作符合规范要求。
以上问题需要贵单位立即进行整改,整改后请及时向我方提交整改报告,并邀
请我方进行复核。
若发现问题未能及时整改或整改效果不理想,我方将依法采取相应措施。
希望贵单位能够重视并严格执行整改要求,共同确保工程质量和安全,达到预期效果。
如有任何疑问,请随时与我方联系,我们将竭诚为您解决问题。
特此通知。
监理工程师,XXX。
日期,2022年1月15日。
以上内容已阅悉,并将严格按照要求进行整改。
施工单位,XXX。
日期,2022年1月15日。
(盖章)。

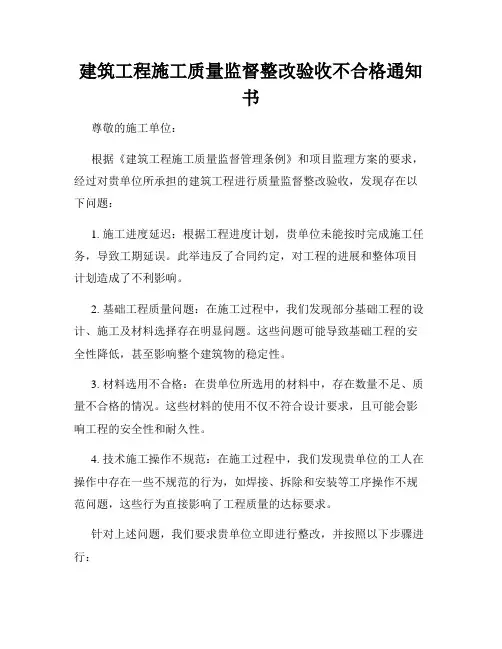

建筑工程施工质量监督整改验收不合格通知书尊敬的施工单位:根据《建筑工程施工质量监督管理条例》和项目监理方案的要求,经过对贵单位所承担的建筑工程进行质量监督整改验收,发现存在以下问题:1. 施工进度延迟:根据工程进度计划,贵单位未能按时完成施工任务,导致工期延误。
此举违反了合同约定,对工程的进展和整体项目计划造成了不利影响。
2. 基础工程质量问题:在施工过程中,我们发现部分基础工程的设计、施工及材料选择存在明显问题。
这些问题可能导致基础工程的安全性降低,甚至影响整个建筑物的稳定性。
3. 材料选用不合格:在贵单位所选用的材料中,存在数量不足、质量不合格的情况。
这些材料的使用不仅不符合设计要求,且可能会影响工程的安全性和耐久性。
4. 技术施工操作不规范:在施工过程中,我们发现贵单位的工人在操作中存在一些不规范的行为,如焊接、拆除和安装等工序操作不规范问题,这些行为直接影响了工程质量的达标要求。
针对上述问题,我们要求贵单位立即进行整改,并按照以下步骤进行:1. 在收到本通知书后,贵单位需立即成立整改小组,并书面向我们报告配备情况和整改方案。
2. 贵单位需制定详细的整改方案,并按照整改要求进行整改工作。
整改方案须详细说明整改的具体内容、时间节点和责任人。
3. 贵单位需在整改完成后,向我们提交整改报告,报告内容应包括整改的具体措施、过程和结果。
4. 我们将根据实际情况对整改结果进行复查,确保整改后符合设计要求和相关标准。
我们要求贵单位对上述问题进行全面整改,并确保整个建筑工程符合设计要求和相关法规标准。
希望贵单位能高度重视施工质量问题,加强管理、提高技术水平,确保建筑工程的质量和安全。
最后,请贵单位在收到本通知书后,于接到通知之日起三日内书面答复整改方案的接受与否,如无异议则应立即进行整改工作。
特此通知。
监理单位: XXX日期: XXX。
监理工程师整改通知书编号:XXXXX日期:XXXX年XX月XX日尊敬的 XX 先生/女士:根据我们的监理工作发现,对于您所负责的项目(项目名称),存在以下问题和不合格行为。
迫于项目进度和工程质量的考虑,我们要求您立即采取相应措施进行整改。
本通知书将列出问题和整改要求,以作为您整改工作的依据。
请您配合整改并在规定时间内提交整改报告。
1. 安全问题:(1)在施工过程中,我们发现工人没有配戴好安全帽,并且有时甚至没有穿安全鞋,这对工人的人身安全构成威胁。
请确保施工人员按照安全规定佩戴安全帽和安全鞋,并加强对安全标志的设置和监督。
(2)工地围挡不完整,存在缺口,容易导致人员和外来人员进入工地,存在安全隐患。
请立即对工地围挡进行检修和加固,并设置警示标志,确保安全通行。
2. 施工质量问题:(1)我们在检查中发现,部分混凝土浇筑不符合规范要求,存在空鼓、裂缝等问题。
请加强对混凝土浇筑的质量监督,确保混凝土浇筑质量符合相关要求。
(2)对于砌筑墙体,部分砌筑缝隙不均匀,存在不平整的现象。
请加强对砌筑工艺的控制,保证墙体砌筑的平整度和垂直度符合设计标准。
(3)存在部分焊接工序没有按照相关规范和要求进行,焊接质量不达标。
请加强对焊接工艺的指导和监督,确保焊接工艺质量符合要求。
3. 技术规范问题:(1)在施工中,发现部分构造节点不符合设计要求,存在结构强度不足的隐患。
请按照设计要求对结构节点进行整改,确保结构的安全性和稳定性。
(2)在施工过程中,发现了部分质量检测数据不全或不合格的情况。
请加强质检工作,确保施工质量检测全面、准确,并及时处理不合格情况。
4. 规范手续问题:(1)违反了建设工程规划许可证的规定,未按照批准的规划进行施工,存在违法建筑的行为。
请立即停止违法建筑,按照规划要求进行整改,并及时办理相关手续。
(2)部分施工单位没有按照合同约定进行施工,存在超范围或超时限的行为。
请立即停止违约行为,并按照合同约定进行整改。

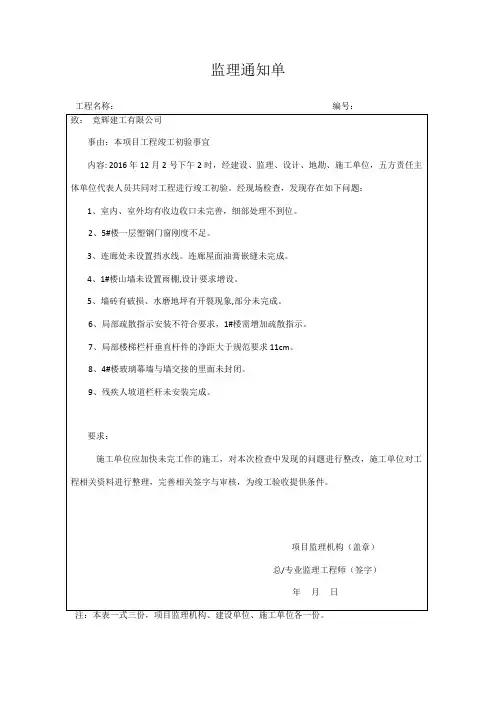

监理通知单
工程名称:编号:
致:竞辉建工有限公司
事由:本项目工程竣工初验事宜
内容: 2016年12月2号下午2时,经建设、监理、设计、地勘、施工单位,五方责任主体单位代表人员共同对工程进行竣工初验。
经现场检查,发现存在如下问题:
1、室内、室外均有收边收口未完善,细部处理不到位。
2、5#楼一层塑钢门窗刚度不足。
3、连廊处未设置挡水线。
连廊屋面油膏嵌缝未完成。
4、1#楼山墙未设置雨棚,设计要求增设。
5、墙砖有破损、水磨地坪有开裂现象,部分未完成。
6、局部疏散指示安装不符合要求,1#楼需增加疏散指示。
7、局部楼梯栏杆垂直杆件的净距大于规范要求11cm。
8、4#楼玻璃幕墙与墙交接的里面未封闭。
9、残疾人坡道栏杆未安装完成。
要求:
施工单位应加快未完工作的施工,对本次检查中发现的问题进行整改,施工单位对工程相关资料进行整理,完善相关签字与审核,为竣工验收提供条件。
项目监理机构(盖章)
总/专业监理工程师(签字)
年月日
注:本表一式三份,项目监理机构、建设单位、施工单位各一份。

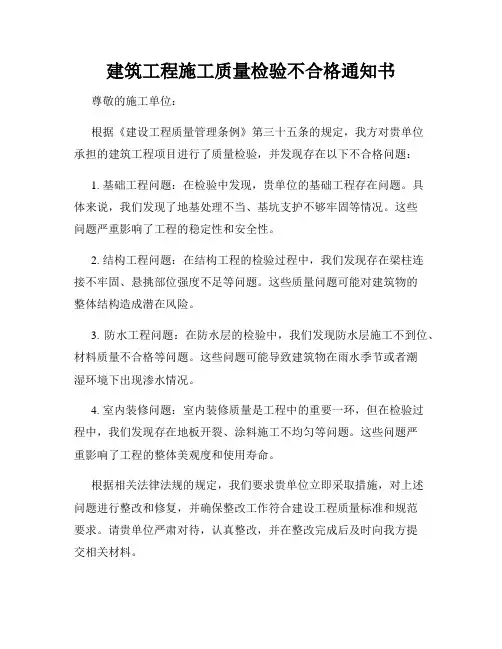

建筑工程施工质量检验不合格通知书尊敬的施工单位:根据《建设工程质量管理条例》第三十五条的规定,我方对贵单位承担的建筑工程项目进行了质量检验,并发现存在以下不合格问题:1. 基础工程问题:在检验中发现,贵单位的基础工程存在问题。
具体来说,我们发现了地基处理不当、基坑支护不够牢固等情况。
这些问题严重影响了工程的稳定性和安全性。
2. 结构工程问题:在结构工程的检验过程中,我们发现存在梁柱连接不牢固、悬挑部位强度不足等问题。
这些质量问题可能对建筑物的整体结构造成潜在风险。
3. 防水工程问题:在防水层的检验中,我们发现防水层施工不到位、材料质量不合格等问题。
这些问题可能导致建筑物在雨水季节或者潮湿环境下出现渗水情况。
4. 室内装修问题:室内装修质量是工程中的重要一环,但在检验过程中,我们发现存在地板开裂、涂料施工不均匀等问题。
这些问题严重影响了工程的整体美观度和使用寿命。
根据相关法律法规的规定,我们要求贵单位立即采取措施,对上述问题进行整改和修复,并确保整改工作符合建设工程质量标准和规范要求。
请贵单位严肃对待,认真整改,并在整改完成后及时向我方提交相关材料。
同时,为了确保建筑工程的质量和安全,我方将对贵单位的整改情况进行跟踪检查。
如发现再次出现质量问题,我方将依法采取相应的措施,追究责任。
请贵单位于接到通知之日起十个工作日内,提交书面整改方案和计划,并在整改完成后通知我方,以进行复检和验收。
请务必注意,建筑工程的质量是保证工程安全、稳定和可持续发展的基础。
希望贵单位能够高度重视,并以负责任的态度积极配合,确保建筑工程质量得到及时纠正和提升。
谢谢合作!此致敬礼建筑工程质量监督管理机构。

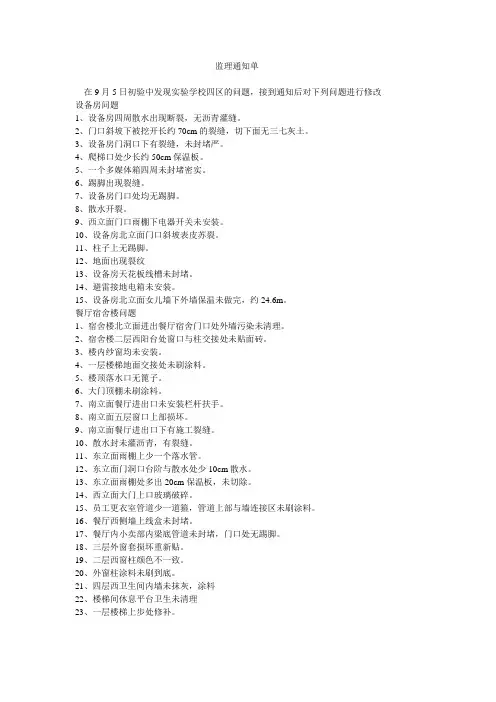

监理通知单在9月5日初验中发现实验学校四区的问题,接到通知后对下列问题进行修改设备房问题1、设备房四周散水出现断裂,无沥青灌缝。
2、门口斜坡下被挖开长约70cm的裂缝,切下面无三七灰土。
3、设备房门洞口下有裂缝,未封堵严。
4、爬梯口处少长约50cm保温板。
5、一个多媒体箱四周未封堵密实。
6、踢脚出现裂缝。
7、设备房门口处均无踢脚。
8、散水开裂。
9、西立面门口雨棚下电器开关未安装。
10、设备房北立面门口斜坡表皮苏裂。
11、柱子上无踢脚。
12、地面出现裂纹13、设备房天花板线槽未封堵。
14、避雷接地电箱未安装。
15、设备房北立面女儿墙下外墙保温未做完,约24.6m。
餐厅宿舍楼问题1、宿舍楼北立面进出餐厅宿舍门口处外墙污染未清理。
2、宿舍楼二层西阳台处窗口与柱交接处未贴面砖。
3、楼内纱窗均未安装。
4、一层楼梯地面交接处未刷涂料。
5、楼顶落水口无篦子。
6、大门顶棚未刷涂料。
7、南立面餐厅进出口未安装栏杆扶手。
8、南立面五层窗口上部损坏。
9、南立面餐厅进出口下有施工裂缝。
10、散水封未灌沥青,有裂缝。
11、东立面雨棚上少一个落水管。
12、东立面门洞口台阶与散水处少10cm散水。
13、东立面雨棚处多出20cm保温板,未切除。
14、西立面大门上口玻璃破碎。
15、员工更衣室管道少一道箍,管道上部与墙连接区未刷涂料。
16、餐厅西侧墙上线盒未封堵。
17、餐厅内小卖部内梁底管道未封堵,门口处无踢脚。
18、三层外窗套损坏重新贴。
19、二层西窗柱颜色不一致。
20、外窗柱涂料未刷到底。
21、四层西卫生间内墙未抹灰,涂料22、楼梯间休息平台卫生未清理23、一层楼梯上步处修补。
监理工程师通知单范文

【监理工程师通知单】。
尊敬的施工单位:
根据《建设工程质量管理条例》和《建筑工程监理规范》,我司对贵单位所承建的××项目进行了现场监理检查。
经过检查发现存在以下问题,特发此通知单,希望贵单位能够及时整改。
一、施工安全问题。
1.1 施工现场存在高处坠落风险,未设置足够的防护措施;
1.2 电气设备未按规定进行接地处理,存在触电风险;
1.3 施工现场堆放材料不规范,存在滑倒、碰撞等安全隐患。
二、质量问题。
2.1 部分构件尺寸不符合设计要求,需进行整改;
2.2 部分混凝土浇筑存在空鼓、裂缝等质量问题,需重新浇筑;
2.3 部分管道安装存在漏水情况,需进行检修。
三、环境保护问题。
3.1 施工现场未按要求进行垃圾分类处理,影响了周边环境;
3.2 施工废水未经处理直接排放,对周边水体造成了污染。
四、其他问题。
4.1 施工单位未按时提交施工进度计划和施工方案;
4.2 施工单位未按规定进行施工日志记录,记录不完整。
以上问题需要贵单位立即整改,并在整改后向我司提交整改报
告及相关证明材料。
如有问题需要协调解决,请及时与我司联系,
共同维护工程质量和安全。
特此通知。
监理工程师,×××。
日期,×××。
联系电话,×××。
建筑工程施工施工质量缺陷整改通知书尊敬的施工单位:根据《中华人民共和国建设工程质量法》和相关法规,经我方对贵单位承担的建筑工程进行了全面的质量检查和评估,发现了一些质量缺陷问题。
为保障工程质量,确保建筑工程的安全和可靠性,依法依规,特向贵单位发出本次施工质量缺陷整改通知书。
一、整改要求根据对贵单位施工的检查结果,以下是需要整改的质量缺陷问题及要求:1. 基础施工问题:(1) 地基处理不符合设计要求,需要按照设计要求重新进行处理,确保基础的稳固性和承载能力;(2) 基础混凝土浇筑中存在质量不合格的现象,需重新进行浇筑,确保混凝土质量达到标准要求。
2. 结构施工问题:(1) 结构钢材和连接件焊接质量不合格,需要重新进行焊接,确保结构的稳定性和安全性;(2) 结构混凝土浇筑过程中温度控制不当,导致混凝土强度不达标,需要重新进行施工,确保结构的强度满足要求。
3. 室内装修问题:(1) 室内墙面瓷砖施工存在空鼓、开裂等问题,需要拆除重新瓦工,确保墙面质量;(2) 室内地面铺装砖缝填充不到位,存在空隙,需要重新进行铺装,确保地面平整度和美观度;(3) 室内涂料施工存在刷涂不均匀、掉漆等问题,需重新进行刷涂,确保涂层质量达标。
以上问题需要贵单位在收到本通知书之日起的两周内完成整改,并及时向我方提交整改报告和相关整改证明材料。
二、整改措施贵单位需要采取以下整改措施来解决存在的质量缺陷问题:1. 完善质量管理制度,加强施工过程中的质量监控,确保施工符合相关标准和规范;2. 调整施工方案和工艺流程,确保施工过程中的每一步都符合工程设计要求;3. 加强对施工人员的培训和管理,提高操作技能和质量意识;4. 强化材料采购和检验,确保使用的材料符合质量标准;5. 对整改后的施工质量进行全面检查和测试,确保质量达到设计要求。
三、整改验收贵单位在完成整改后,请与我方联系,安排验收工作。
我方将根据要求派出专业人员进行现场检查,并出具整改验收报告。
监督登记号:柳东45020020 XX —XXX 建设工程质量安全监督告知书工程名称______________________________________建设(代建)单位______________________________ 施工单位监理单位______________________________________监督机构:柳州市住房和城乡建设委员会柳东建设局根据《建设工程质量管理条例沢《建筑工程安全生产管理条例》、《房屋建筑和市政基础设施工程质量监督管理规定》和有关法律、法规的规定,我局受理_______________________________________________________________ 工程质量安全监督。
为确保工程质量和施工生产安全,使监督工作顺利实施,现将有关事项告知如下,请予支持配合。
一、监督程序1、质量安全监督组收到工程监督登记书后,在工程基槽验收时,由建设(代建)单位组织,监督组对工程参建各方责任主体进行监督告知、安全报监现场勘察、基槽验收监督,参加人员包括:建设(代建)单位项目负责人,监理单位项目总监理工程师、专业监理工程师,施工单位项目经理、技术和质量安全负责人、施工员、质检员、安全员,设计及勘察单位人员。
监督组根据质量安全监督登记书和项目管理人员任命书,核对工程项目质量保证体系中相关人员资格,送达《建设工程质量安全监督告知书》。
2、监督组对受监工程施工过程的质量安全进行监督。
3、对工程竣工验收进行监督,符合规定后出具工程质量监督报告。
二、监督内容1、抽查工程质量安全责任主体和检测机构、商品混凝土生产企业等执行法律法规和工程建设强制性标准的情况;2、抽查涉及工程主体结构安全和主要使用功能的工程实体质量,抽查工程施工现场安全防护设施情况;3、抽查工程质量安全责任主体的工程质量安全行为和检测机构、商品混凝土生产企业等单位的工程质量行为;4、抽查主要建筑材料、建筑构配件的质量;5、对工程竣工验收进行监督;6、参及工程质量安全事故的调查处理;7、依法对违法违规行为实施处罚。
工程质量验收通知单合肥市瑶海区建设局工程质量监督站:工程拟于年月日进行工程验收,现将拟参加验收人员名单、验收程序、方案及有关验收条件情况上报,请核查。
序姓名工作单位专业职称验评证书备注号编号/级别1 /2 /3 /4 /5 /6 /7 /8 /9 /10 /11 /12 /13 /验收负责人:说明:1、本表由建设单位在深基坑支护、基槽(坑)、桩基、基础等工程质量验收前填报。
验收组中的职责填写在验收负责人栏(组长、副组长、专业组长、专业副组长)。
2、验收组成员应为单数,不宜少于 5 人,也不宜过多。
普通单层、多层建筑宜为 5 人或7 人。
高层或大型公建、厂房及其他复杂工程验收组人数可适当增加。
并应按照相应专业组进行4、5、6、验收,每个专业组人数宜为 3 人或 5 人。
各参建责任主体方参加人数应相对均衡、合理,且验收组专业人员应配备齐。
(建设单位负责人、 项目总监、设计项目负责人、 勘察单位项目负责人、 施工企业项目经理、专职质检员、质量 <技术>部门负责人必须参加) 。
建设单位 监理单位 工程名称 勘察单位 施工单位 设计单位 结构类型层数面积整体(分段)原材料复试、配比报告有否检验(检测)报告有否 施工组织设计、各项施工技术措施、质量管理制度等有否 地下防水完成后效果检查结论有否监理规划、实施细则、机构人员证书有否 计量器检验、鉴定手续、计量器具设置是否到位深基坑变形观测桩位检查平面图、移交手续几何尺寸、轴线、标高、平面控制桩、 水平控制点设置、边坡坡度、安全防护措施、排水措施等是否检查复核 现场原材料、半成品、设备堆放、存储条件是否与施工平面图、帐、卡、物一致检查验收依据规范、标准、强制性标准、图集是否配备齐全质量事故(问题)的处理记录和整改报告有否施工技术资料是否完整施工单位项目经理、技术负责人、质检员等专业技术人员相应资格及岗位证书有否验收工作拟采用的常规检测设备和检查工具名称1、 2、 3、验收程序、方案:1、 施工企业汇报开工、现场情况,施工质量自检等预验情况。
