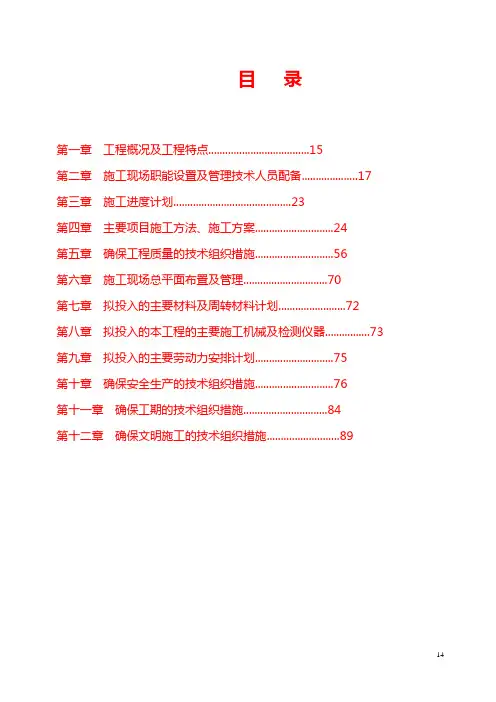

框架结构施工组织设计完整版
施工组织设计
第一章 工程概略
第二章 整体概括
第三章 主要分部项施工方法及技术举措
第一节、施工丈量
第二节、基础工程
第三节、结构主体工程
第四节、屋面工程
第五节、楼地面工程
第六节、室内装饰工程
第七节、外墙装饰工程
第八节、门窗工程
第九节、脚手架工程
第十节、主要电气安装分项工程施工方法
第四章 施工技术质量保证举措
第五章 施工安全保证举措
第六章 文明施工保证举措
第七章 环境保护举措
第八章 勤政管理系统及保证举措
第九章 工期和施工进度保证举措
第十章 工程项目实行的重点、重点工序的施工方法
第十一章 新技术、新产品、新工艺、新资料推行应用
附表一 拟投入本工程的主要施工设备表
附表二 主要资料试验、丈量、质检仪器设备表
附表三 劳动力计划表
附表四 施工整体计划表
附表五 施工总平面图 框架结构施工组织设计完整版
第一章 工程概略及编制依照
1. 编制依照
①供给的本工程施工招标文件。
②施工图纸
③ 工程地理地点、现场自然环境、交通及现场总平面条件。
④ 公司的技术力量及施工生产能力。
⑤ 本公司依照 ISO9000:2000 版质量保证系统, ISO14001 环境保证系统及职业安全健康管理系统审查规范编制的“三标一体”程序言件及公司各项施工、安全、技术管理制度。
⑥ 国家现行的建筑安装工程安全生产管理法例。
⑦建设部颁发的有关标准、规范及地方有关规定。
2、工程概略
工程名称:中国供销延安市农产品物流园项目 - 项目部建设单位:延安市农商大市场有限公司建设地址:延安新区
- 北区
结构种类:框架结构。
建设面积: 830.63 ㎡。
质量标准:合格。
招标范围:包含土建、安装等(详细以工程量清单为准)。
招标工期: 44 日历天
我方招标工期:计划 2017 年 03 月 12 日动工, 2017 年 4 月 25 日完工,总工期 44 天,正确动工日期望中标后与业主磋商后确立。
第二章 整体概括
一、工程管理目标
(一)、质量管理目标
本工程的质量目标为一次性查收合格工程。 在工程动工到完工全过程, 严格按现行“国家及行业现行房子建筑施工质量查收标准” 及设计文件执行, 对各道工序操作质量推行动向管理,要求各操作班组均推行自检、互检、交接检制度,
并虚心听取业主、监理、设计及质监单位的建议,接受他们对施工质量监察,同
时牢牢抓住工程质量目标不放松,保证达到预期质量目标。 框架结构施工组织设计完整版
(二)、工期管理目标
工期管理目标: 我公司依据过去同类工程的施工经验, 联合设计图纸供给的
工程量,科学地组织均衡流水、立体交织作业的施工方法,而且各分包单位,密
切配合,共同努力,保证本工程施工总工期为 44 日历天。
1、采纳双代号时标网络计划编制施工总进度计划和各阶段的施工计划,每
周依据前峰线,对照实质施工进度,实时调整劳动力、重点工序,进行月、旬、
周转动计划管理。
2、在施工中以总工期为目标,以阶段控制计划为保证,采纳动向管理,使
施工组织科学化,合理化。本工程总工期控制重点为:基础、主体结构、装饰。
3、推行全面计划管理,编制确实可行的月、旬、周施工作业计划。对每个
作业班组下达生产计划任务书,使施工生产上下协调,长、短期计划连接。
4、生产副经理负责全面协调各分部项和各分包单位的施工进度,推行例会
制度、按期检查制度,并与各分部项工程施工班组长签署进度责任书, 责任到人。
5、由业主愿意或不行控制要素惹起的延迟,工期应该顺延。
(三)、安全管理目标
安全管理目标: 在实行过程中, 严格按《建筑施工安全检查评分标准》 执行,贯彻实行工《施工现场安全生产保证系统》,严格执行《安全法》,根绝发生因
工伤亡、火灾、坍毁、坍塌及设备事故,安全小伤事故频次控制在 1.5 ‰以下,按防火规范要求设置消防实行,实现安全管理目标。
(四)、文明施工管理目标
按延安市有关规定做好文明施工, 保持场所整齐卫生, 并按省市对于施工现场文明管理的要求, 进行砼硬地坪施工, 推行文明施工并对四周环境采纳有效的保护举措,争创延安市文明工地。
(五)、机械利用率
机械利用率为 85%、完满率为 95%。
二、施工部署总原则
本工程量大、 工期紧、质量要求高, 为了交给业主及社会一个十分满意的优良工程,本公司将增强施工过程中动向管理, 合理安排资料供给、 施工设备投入、劳动力投入。在保证每道工序之间的工程质量的前提下, 严格执行各项工程管理 框架结构施工组织设计完整版
规章制度及施工调动计划,组织各横向配合单位,环绕工程年、季、月、周计划
进行均衡协调,科学组织平面流水和立体交织施工,保证本工程如期、优良、高
效达成施工任务。
依照先结构,后围护;先主体,后装饰;先土建,后安装的总施工次序的原
则指导施工。
三、主要施工部署
(一)、施工区、段的区分
1、本工程的基础、主体施工阶段:实质施工过程中,若业主要求工期紧,
适合增添模板及支撑的投入,主体施工不考虑区分流水段。
2、主体围护墙及装饰施工阶段:联合施工现场的实质状况及工程自己的特
点,同时考虑到劳动力及其余资源的合理装备, 砌筑及内装饰考虑由下向上逐层
进行,外装饰按立面分条、自上而下进行。
(二)、主要分部工程的施工次序
1、基础工程
定位轴线→土方开挖→基础垫层→柱基钢筋→柱基模板→浇柱基砼→基础
梁模板→基础梁钢筋→基础梁浇砼→砖基础砌筑→回填土。
2、主体工程
投点、放线、复核轴线尺寸→柱模板、钢筋、混凝土施工→现浇梁板模板、
钢筋、混凝土施工→混凝土保养→承重模板拆模→框架填补墙砌筑→主体查收。
3、内、外装饰工程
主体施工结束、查收合格,即着手内、外装饰施工,原则上先内后外,内装
饰施工,按楼层分流水段,自下向上、逐层推动,外装饰按立面自上而下分段施
工。
(1)、室内装饰工程:接建主体查收合格→内粉刷、门窗框安装→楼地面
施工→细木制品及楼梯栏杆、扶手安装→室内涂料、油漆。
(2)、室外装饰工程:外墙砌体查收合格→外墙抹灰基层→门窗框安装→
外墙面层装饰→门窗扇安装。
4、屋面工程
主体施工结束即着手准备, 按设计要求, 立刻组织人员进行施工, 原则上先 框架结构施工组织设计完整版
高后低。
5、水电安装工程:本工程安装分项与土建亲密配合,同步进行。详细施工
次序为:基础接地、避雷系统安装及各种套管预埋→主体混凝土及砌体中各种套
管、箱盒预埋及给排水立管安装→水电安装主要阶段 (与土建装饰同时进行) →
电气设备调试、运转及管道冲洗、试压。
(三)、主要施工方法的选择
1、挖土:以机械开挖为主,人工修土协助进行,挖出土运至建设单位指定
的地址,依据工程勘探报告及设计要求,实时做好地基办理,基础施工结束后,
实时、仔细做好土方回填、夯实,保证上部模板、支撑系统的稳固性。
2、模板、支撑:本工程基础、主体模板均采纳木模,模板支撑均采纳钢管
扣件支撑系统。
3、钢筋:依据现场文明施工要求,钢筋按进度需要分批进场,现场加工,
集中绑扎或焊接成型。
4、砼:本工程采纳商品砼,砼的浇捣采纳人工浇筑、机械振捣。砼保养:
垂直方向喷洒保养液、水平方向覆盖草包、浇水保湿保养。
5、垂直运输机械:本工程主体、装饰施工阶段采纳一台施工井架,负责施
工所需用资料的垂直运输,以保证钢筋、模板的垂直运输。
6、本工程主体施工采纳落地式钢管扣件外脚手架,主体施工时大楼四周满
搭,密目网全封闭。
7、周材装备:本工程在知足进度要求的前提下,各主体施工阶段,依据进
度需要,考虑配置两层承重模板及支撑资料; 各施工阶段所需的周转及其余协助
资料,依据实质需要另行配置。
四、工程质量重点过程控制点及特别过程控制
1、严格按项目质量施工和施工方案进行施工,成立以项目经理、项目工程
师、生产副经理为首、由专职质量、安全工程师、各专业项目工长构成的质量管
理网络,逐级成立质量责任制,宽泛睁开有全体施工人员参加的质量管理系统,
经过对施工过程的全面质量控制,保证工程质量。
2、项目经理是工程质量总负责人,项目工程师在项目经理领导下全面负责
质量管理和监监工作;质量员负责对所肩负的分部、分项工程质量管理。
