旬报月报及资料报验程序
- 格式:ppt
- 大小:5.10 MB
- 文档页数:27

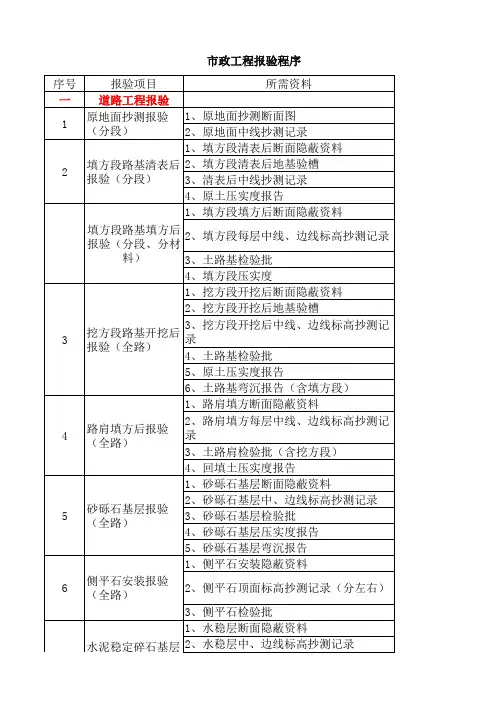

序号报验项目所需资料一道路工程报验1、原地面抄测断面图2、原地面中线抄测记录1、填方段清表后断面隐蔽资料2、填方段清表后地基验槽3、清表后中线抄测记录4、原土压实度报告1、填方段填方后断面隐蔽资料2、填方段每层中线、边线标高抄测记录3、土路基检验批4、填方段压实度1、挖方段开挖后断面隐蔽资料2、挖方段开挖后地基验槽3、挖方段开挖后中线、边线标高抄测记录4、土路基检验批5、原土压实度报告6、土路基弯沉报告(含填方段)1、路肩填方断面隐蔽资料2、路肩填方每层中线、边线标高抄测记录3、土路肩检验批(含挖方段)4、回填土压实度报告1、砂砾石基层断面隐蔽资料2、砂砾石基层中、边线标高抄测记录3、砂砾石基层检验批4、砂砾石基层压实度报告5、砂砾石基层弯沉报告1、侧平石安装隐蔽资料2、侧平石顶面标高抄测记录(分左右)3、侧平石检验批1、水稳层断面隐蔽资料2、水稳层中、边线标高抄测记录3、水稳层检验批4、水稳层压实度报告5、水稳层强度报告6、水稳层弯沉报告市政工程报验程序
原地面抄测报验(分段)1
填方段路基清表后报验(分段)2
水泥稳定碎石基层报验(全路分车行道和人行道)73挖方段路基开挖后报验(全路)
4路肩填方后报验(全路)
6侧平石安装报验(全路)砂砾石基层报验(全路)5填方段路基填方后报验(分段、分材料)序号报验项目所需资料市政工程报验程序
1、树池石安装隐蔽资料2、树池石检验批1、沥青路面铺筑隐蔽资料2、沥青路面铺筑中、边线标高抄测记录3、沥青路面检验批4、沥青路面压实度报告5、沥青路面强度报告6、沥青路面弯沉报告二管道工程报验1、管沟开挖隐蔽资料(只画沟槽)2、管沟开挖前标高抄测记录3、管沟开挖后地基验槽4、管沟开挖后标高抄测记录5、管沟开挖检验批1、管道安装隐蔽资料(画沟槽、砂砾石、管道)2、砂砾石平基顶面标高抄测记录3、管道内底标高抄测记录4、平基管座检验批5、管道安装检验批6、管道接口检验批7、砂砾石平基压实度8、管道安装预检记录1、检查井隐蔽资料(全图不画钢筋,重点反映流槽砌筑抹面、井筒安装)2、检查井井底标高抄测记录3、检查井检验批4、检查井M7.5水泥砂浆抗压强度1、管道闭水试验记录2、管道闭水检验批1、管沟回填隐蔽资料(画沟槽、砂砾石、管道、回填)2、管沟回填检验批3、管沟回填压实度1、雨水口及联络管隐蔽资料2、雨水口及联络管开挖后标高抄测记录5管沟回填报验
序号报验项目所需资料一道路工程报验1、原地面抄测断面图2、原地面中线抄测记录1、填方段清表后断面隐蔽资料2、填方段清表后地基验槽3、清表后中线抄测记录4、原土压实度报告1、填方段填方后断面隐蔽资料2、填方段每层中线、边线标高抄测记录3、土路基检验批4、填方段压实度1、挖方段开挖后断面隐蔽资料2、挖方段开挖后地基验槽3、挖方段开挖后中线、边线标高抄测记录4、土路基检验批5、原土压实度报告6、土路基弯沉报告(含填方段)1、路肩填方断面隐蔽资料2、路肩填方每层中线、边线标高抄测记录3、土路肩检验批(含挖方段)4、回填土压实度报告1、砂砾石基层断面隐蔽资料2、砂砾石基层中、边线标高抄测记录3、砂砾石基层检验批4、砂砾石基层压实度报告5、砂砾石基层弯沉报告1、侧平石安装隐蔽资料2、侧平石顶面标高抄测记录(分左右)3、侧平石检验批1、水稳层断面隐蔽资料2、水稳层中、边线标高抄测记录3、水稳层检验批4、水稳层压实度报告5、水稳层强度报告6、水稳层弯沉报告市政工程报验程序
原地面抄测报验(分段)1
填方段路基清表后报验(分段)2
水泥稳定碎石基层报验(全路分车行道和人行道)73挖方段路基开挖后报验(全路)
4路肩填方后报验(全路)
6侧平石安装报验(全路)砂砾石基层报验(全路)5填方段路基填方后报验(分段、分材料)序号报验项目所需资料市政工程报验程序
1、树池石安装隐蔽资料2、树池石检验批1、沥青路面铺筑隐蔽资料2、沥青路面铺筑中、边线标高抄测记录3、沥青路面检验批4、沥青路面压实度报告5、沥青路面强度报告6、沥青路面弯沉报告二管道工程报验1、管沟开挖隐蔽资料(只画沟槽)2、管沟开挖前标高抄测记录3、管沟开挖后地基验槽4、管沟开挖后标高抄测记录5、管沟开挖检验批1、管道安装隐蔽资料(画沟槽、砂砾石、管道)2、砂砾石平基顶面标高抄测记录3、管道内底标高抄测记录4、平基管座检验批5、管道安装检验批6、管道接口检验批7、砂砾石平基压实度8、管道安装预检记录1、检查井隐蔽资料(全图不画钢筋,重点反映流槽砌筑抹面、井筒安装)2、检查井井底标高抄测记录3、检查井检验批4、检查井M7.5水泥砂浆抗压强度1、管道闭水试验记录2、管道闭水检验批1、管沟回填隐蔽资料(画沟槽、砂砾石、管道、回填)2、管沟回填检验批3、管沟回填压实度1、雨水口及联络管隐蔽资料2、雨水口及联络管开挖后标高抄测记录5管沟回填报验

市政道路工程报验资料全过程程序及要求
前期工作
1、 申请监督登记(报监)流程:到监督站拿办理指南或者上网下载,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交监督站,受理后如果没有问题就会发出:工程质量安全监督注册(登记)表。
2、 申请施工许可证(报建)流程:到建设局办理指南,然后按办理指南收集相关资料及填写相关资料,资料收集齐全签章齐全后就提交建设局,受理通过后如果没有问题就会发出:建设工程施工许可证。
3、 工程开工报告报审
4、 施工组织设计方案编制及报审
5、 组织现场测量交接桩记录
6、 组织施工图会审记录
7、 施工图交底记录
8、 施工组织设计(方案)交底记录
9、 技术交底
10、 安全专项方案、相关前期资料
11、 施工单位资质及人员报审
12、 仪器送检定中心检测
施工过程用表与检测情况
一路基回填
1、水准测量(复核)记录
2、控制桩测量(复核)记录/放线测量
3、隐蔽工程质量验收记录
4、回填施工记录
5、土方路基检验批质量检验记录
检测:土工击实、承载比(CBR)、(液限、塑限)、压实度、弯沉值
二4%水泥稳定石屑下基层
1、水准测量(复核)记录
2、控制桩测量(复核)记录/放线测量
3、隐蔽工程质量验收记录
4、水泥稳定土类基层及底基层检验批质量验收记录
检测:送检所需要的原材料、配合比、标准击实、水泥剂量、送检无侧限抗压试件、压实度、弯沉值
三 AC-20C中粒式沥青砼
1、水准测量(复核)记录
2、控制桩测量(复核)记录/放线测量
3、隐蔽工程质量验收记录
4、沥青混合料摊铺记录
5、热拌沥青混合料检验批质量检验记录
6、沥青混合料面层透层检验批质量检验记录
7、热拌沥青混合料面层检验批质量检验记录
检测:送检所需要的原材料、配合比、沥青混合料、压实度、弯沉值、抽芯
四AC-13C细粒式沥青砼面层
1、水准测量(复核)记录
2、控制桩测量(复核)记录/放线测量
市政道路工程资料报验程序
一、 项目部组建:(1、报验申请2、项目部人员名单3、上岗证复印件)
二、施工水准点引测、中桩交点报验:(1、报验申请2、水准点引测高程记录3、水准点分布平面示意图4、建设单位所提供水准点高程及道路中桩放线交点记录)
二、路基工程:
1、土方开挖报验:(1、报验申请表2、工程预检记录3、路基工序质量评定表4、高程检测记录5、隐蔽验收检查记录)
2、砂砾石垫层报验:(1、报验申请表2、工程预检记录3、砂砾石垫层工序质量评定表4、高程检测记录5、隐蔽验收检查记录)
注:如因路基大面积土质承载力不足加深,需对加深后土方开挖及砂砾石换填进行单独报验。局部小面积加深不作报验,以现场签证方式上报工程量。
3、水稳层报验:(1、报验申请表2、工程预检记录3、底基层(基层)工序质量评定表4、高程检测记录5、隐蔽验收检查记录)
4、路缘安砌报验:(1、报验申请表2、工程预检记录3、路缘安砌工序质量评定表)
路基中间验收资料:1、验收申请2、中间验收记录(中间验收鉴定书)3、工程部位质量评定表4、实测实量记录(标高横坡检查表、宽度检查表、平整度检查表)
注:另应附上工程部位质量评定表(该工程为中间验收会签表,其中内容含路基及排水工程)
三、 排水工程(雨、污水管道):
1、沟槽开挖报验:(1、报验申请表2、工程预检记录3、土方开挖工序质量评定表4、地基与基槽验收记录5、基底高程检测记录)
2、垫层砼浇筑报验:(1、砼浇筑申报表2、沟槽开挖工序质量评定3、地基与基槽验收记录4、模板安装工序评定表5、隐蔽验收记录)
3、管道安装报验:(1、报验申请2、工程预检记录3、管底高程检测记录4、平面位置示意图5、管道安装工序质量评定6、隐蔽验收记录)
4、管道包角及接头抹带砼浇筑报验:(1、砼浇筑申报表2、工程预检记录3、模板安装工序质量评定4、管道接口抹带工序质量评定5、隐蔽验收检查记录)
5、管道沟槽回填砂砾石报验:(1、报验申请2、隐蔽验收检查记录)
