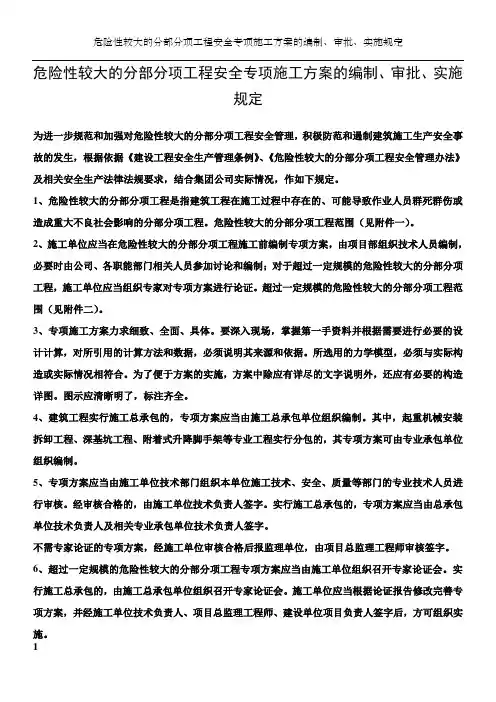

安全专项施工方案编写规定.

  • 格式:doc
  • 大小:56.00 KB
  • 文档页数:10

目录1目的和范围2引用标准3 定义4 职责5规定6记录1 目的和范围1.1 为了规范安全专项施工方案的编、审及控制步骤和方法,使专项施工方案能真正起到指导施工作用,制定本规定。

1.3 本规定适用于公司所承担工程的安全专项施工方案的编审管理活动。

1.4 项目施工中如甲方(业主和监理方)有特别要求统一归档格式的,应根据甲方要求格式编写。

2 引用标准下列标准、制度、规定等文件所包含的条文,通过在本规定中引用而构成为本规定的条文。

在本规定出版时,所示版本均为有效。

所有标准、制度、规定等都会被修订,使用本规定的各方应探讨使用下列标准、制度、规定最新版本的可能性。

国家电网公司《电力建设工程施工技术管理导则》FJDJZD-002 《文件管理制度》FJDJZD-010 《工程项目施工质量管理制度》建质〔2009〕87号《危险性较大的分部分项工程安全管理办法》3 定义本规定中采用下列定义。

3.1安全专项施工方案(以下简称“专项施工方案”),是指施工单位在编制施工组织(总)设计的基础上,针对危险性较大的分部分项工程单独编制的安全技术措施文件。

对于超过一定规模的危险性较大的分部分项工程,施工单位应当组织专家对专项方案进行论证。

对重要临时设施、重要施工工序、特殊作业、危险作业项目(国家电网公司发布的《国家电网公司基建安全管理规定》(国家电网基建[2010]1020号)附录D规定的项目)应组织编制专项安全技术措施,编制按《FJDJZDS-023 安全技术措施计划和安全施工措施编制制度》规定进行。

3.2 达到一定规模的危险性较大的分部分项工程3.2.1 基坑支护、降水工程开挖深度超过3m(含3m)或虽未超过3m但地质条件和周边环境复杂的基坑(槽)支护、降水工程。

3.2.2 土方开挖工程开挖深度超过3m(含3m)的基坑(槽)的土方开挖工程。

3.2.2 模板工程及支撑体系1)各类工具式模板工程:包括大模板、滑模、爬模、飞模等工程。

2)混凝土模板支撑工程:搭设高度5m及以上;搭设跨度10m及以上;施工总荷载10kN/m2及以上;集中线荷载15kN/m2及以上;高度大于支撑水平投影宽度且相对独立无联系构件的混凝土模板支撑工程。

3.2.3 承重支撑体系:用于钢结构安装等满堂支撑体系。

3.2.4 起重吊装及安装拆卸工程1)采用非常规起重设备、方法,且单件起吊重量在10KN及以上的起重吊装工程。

2)采用起重机械进行安装的工程。

3)起重机械设备自身的安装、拆卸。

3.2.5 脚手架工程1)搭设高度24m及以上的落地式钢管脚手架工程。

2)附着式整体和分片提升脚手架工程。

3)悬挑式脚手架工程。

4)吊篮脚手架工程。

5)自制卸料平台、移动操作平台工程。

6)新型及异型脚手架工程。

3.2.6 拆除、爆破工程1)建筑物、构筑物拆除工程。

2)采用爆破拆除的工程。

3.2.7 其它1)建筑幕墙安装工程。

2)钢结构、网架和索膜结构安装工程。

3)人工挖扩孔桩工程。

4)地下暗挖、顶管及水下作业工程。

5)预应力工程。

6)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

3.3 超过一定规模的危险性较大的分部分项工程范围超过一定规模的危险性较大的分部分项工程专项方案应当组织召开专家论证会。

3.3.1 深基坑工程1)开挖深度超过5m(含5m)的基坑(槽)的土方开挖、支护、降水工程。

2)开挖深度虽未超过5m,但地质条件、周围环境和地下管线复杂,或影响毗邻建筑(构筑)物安全的基坑(槽)的土方开挖、支护、降水工程。

3.3.2 模板工程及支撑体系1)工具式模板工程:包括滑模、爬模、飞模工程。

2)混凝土模板支撑工程:搭设高度8m及以上;搭设跨度18m及以上,施工总荷载15kN/m2及以上;集中线荷载20kN/m2及以上。

3)承重支撑体系:用于钢结构安装等满堂支撑体系,承受单点集中荷载700Kg以上。

3.3.3 起重吊装及安装拆卸工程1)采用非常规起重设备、方法,且单件起吊重量在100kN及以上的起重吊装工程。

2)起重量300kN及以上的起重设备安装工程;高度200m及以上内爬起重设备的拆除工程。

3.3.4 脚手架工程1)搭设高度50m及以上落地式钢管脚手架工程。

2)提升高度150m及以上附着式整体和分片提升脚手架工程。

3)架体高度20m及以上悬挑式脚手架工程。

3.3.5 拆除、爆破工程1)采用爆破拆除的工程。

2)码头、桥梁、高架、烟囱、水塔或拆除中容易引起有毒有害气(液)体或粉尘扩散、易燃易爆事故发生的特殊建、构筑物的拆除工程。

3)可能影响行人、交通、电力设施、通讯设施或其它建、构筑物安全的拆除工程。

4)文物保护建筑、优秀历史建筑或历史文化风貌区控制范围的拆除工程。

3.3.6 其它1)施工高度50m及以上的建筑幕墙安装工程。

2)跨度大于36m及以上的钢结构安装工程;跨度大于60m及以上的网架和索膜结构安装工程。

3)开挖深度超过16m的人工挖孔桩工程。

4)地下暗挖工程、顶管工程、水下作业工程。

5)采用新技术、新工艺、新材料、新设备及尚无相关技术标准的危险性较大的分部分项工程。

4 职责4.1 项目工程部4.1.1 负责专项施工方案目录初稿的编制并表明其性质(专项方案性质均为重大)、审批的权限,经征求各专业工程处意见进行修改和调整后,按5.1 规定经公司总工批准后发布,负责项目专项施工方案按规定的权限进行审批。

4.1.2 专项施工方案的审核,并对与技术、环境施工相关内容的完整性、正确性和可行性负责,并监督有关方面和作业人员实施。

4.1.3 专项施工方案的统一编号、出版和发行。

4.2 项目部安保部专项施工方案目录及专项施工方案的审核,并对危险源、点与职业健康安全施工相关内容的完整性、正确性和可行性负责,并监督有关方面和作业人员实施。

4.3 项目部质量管理部专项施工方案目录和专项施工方案的审核,与质量相关内容的完整性、正确性和可行性负责,并监督有关方面和作业人员实施。

4.4 项目专业工程处(含调试所、金属试验室下同)对专项施工方案的正确性、完整性、有效性负责并保证其贯彻执行。

项目专业工程处主任师负责在施工准备阶段编写专项施工方案,专业公司总工程师负责审核。

4.5 项目总工程师(副总工程师)专项施工方案目录的审核,检查编写原则的完整性、正确性审核手续的完整性及审核修改的认真程度等。

4.6 公司工程管理部、安全保卫部、安全总监对专项施工方案目录、专项施工方案的完整性、正确性进行审核,并抽查监督项目部按批准后专项施工方案贯彻执行。

4.7 公司总工程师(副总工程师)专项施工方案的批准。

检查专项施工方案编写原则的完整性、正确性审核手续的完整性及审核修改的认真程度等。

4.8 专项施工方案编制、审批流程专项施工方案由项目工程处主任工程师编写。

项目工程部组织项目工程部、质管部门、安保部门、项目主任工程师、项目总工程师审核,审核通过并修改后报公司工程部。

公司工程管理部组织所属专业公司总工程师、工程部、安保部、安全总监审核,公司总工程师或专业分管副总工程师批准。

5规定5.1 专项施工方案目录的编制开工前,项目工程部按本规定和项目的实际情况,编制项目专项施工方案编写原则、专项施工方案目录,主要内容包括专项施工方案编写的规定、本项目要编写的专项施工方案目录、审批的流程与权限,经项目工程处主任工程师会签,由项目安保部、项目质管部、项目总工程师审核后报公司工程管理部,公司由工程管理部、安全保卫部、安全总监审核,公司总工程师批准后发布执行。

5.2 专项施工方案的编写要求5.2.1 编写组织和人员1) 专项施工方案的编写归口管理部门为项目工程部。

2) 专项施工方案的编写人员为各专业工程处主任工程师。

当一个单位工程分部工程或分项工程由不同专业协同作业,且各专业有明确的分工界线时,各专业主任师需分别编写专项施工方案分册,并由主工种主任师进行综合汇编。

5.2.2 编写要求1)专项施工方案层次的划分应符合国家标准GB1.1《标准化工作导则标准编写的基本规定》第8章的要求,即采用阿拉伯数字分级编号。

第一层次用1,2……一位数字表示;第二层次用1.1,1.2, ……2.1,2.2, ……两位数字表示,第三层次、第四层次依此类推。

第五层序号是(1)、(2)、(3)……开始;第六层序号是1)、2)、3)……开始;第七层序号是a、b、c……开始;第八层序号是-开始。

各层次编号均应左顶格书写,第一层次应有标题,第二及以下层次标题可有可无,但同一篇内应统一。

有标题时在编号后空一字距写标题,另起一行空两字距开始具体内容;无标题时在编号后空一字距写具体内容。

正文大标题字体要求宋体加粗、四号、固定行距24磅;其它小标题和正文内容字体要求宋体、小四、固定行距24磅;首行缩进2字符。

英文、数字采用Times New Roman。

2)引用的图号、规程、规范、技术检验标准以及制造厂技术文件和其它有关质量、环境、安全的文件均应为正式的有效文件。

3)必须使用法定计量单位,并以符号表示。

4)技术名称应与部颁、国家各专业规程规范标准等相一致。

5)质量名称应使用标准术语。

6)所有专项施工方案原件要求一式五份。

5.2.3 编写格式1)专项施工方案的首页即封面格式按公司管理体系表式中规定。

2)专项施工方案的次页为目录,应包括全部有标题的层次。

3)专项施工方案的第三页开始为正文(页码序号从正文开始编制,页码格式为:第页共页,如:第3页共20页)。

4)专项施工方案正文上、下、左、右页边距分别为:2.0cm、1.5cm、2.5cm、1.5cm。

5.2.4 专项施工方案应在施工前准备阶段编写出版,详细段落应与项目工程的复杂程度相适应。

5.2.5 专项施工方案应根据施工图纸、厂家资料、说明书(包括起重机械使用说明书)、标准、规程、规范、导则,资源的情况及施工组织设计、施工组织专业设计和项目的目标为依据进行编写。

5.2.6 在专项施工方案中,应尽可能采用以前类似项目的成熟经验和成果。

5.3 专项施工方案内容5.3.1 工程概况:危险性较大的分部分项工程概况、施工平面布置、施工要求和技术保证条件。

5.3.2 编制依据:相关法律、法规、规范性文件、标准、规范及图纸(国标图集)、施工组织设计等。

5.3.3 施工计划:包括施工进度计划、材料与设备计划。

5.3.4 施工工艺技术:技术参数、工艺流程、施工方法、检查验收等。

5.3.5 施工安全保证措施:组织保障、技术措施、应急预案、监测监控等。

进行危险源、点的识别、评价和环境因素识别和评价,制定并实施为了人身、设备安全所必须采取的安全防患预控措施。

根据法律、法规要求及安全工作规程对作业人员提出安全作业的要求,强调作业项目必要的特殊安全条件和要求。

根据有关环境法律法规要求及“文明施工实施办法”等文件制定文明施工的规定和要求。
