电厂黑启动方案及其系统试验
- 格式:pdf
- 大小:250.42 KB
- 文档页数:4
旁多电厂“黑启动”方案1.“黑启动”定义所谓黑启动,是指整个系统因故障停运后,系统全部停电(不排除孤小电网仍维持运行),处于全“黑”状态,不依赖别的网络帮助,通过系统中具有自启动能力的发电机组(应急电源)启动,带动无自启动能力的发电机组,逐渐扩大系统恢复范围,最终实现整个系统的恢复。
2.编制黑启动方案的目的为了提高各种人为或自然灾害等难以预料因素造成电网全部或局部瓦解、崩溃发生大面积停电等事故的反应能力,并在不可预见的电网事故发生时能及时迅速地进行事故判断和处理,根据上级调度要求,制定旁多电厂“黑启动”方案。
3.正常运行方式4.旁多水电厂机电设备概况:旁多水电厂单机容量为40M W,总装机160M W,其主接线采用两机一变的扩大单元接线方式,旁多电站以220K V及110K V两级电压等级接入系统。
其中220k V 采用双母线联络运行及两条出线(旁拉Ⅰ线和旁拉Ⅱ线)。
110K V采用单母线接线形式,共有二条出线(旁林线和旁夏线)。
厂用电分为二段,一段由10K VⅠ段母线上的#1和#2发电机提供厂用电高压侧Ⅲ段母线,二段由10K V I I段母线上的#3和#4发电机提供厂用电高压侧Ⅳ段母线。
在系统满足倒送电条件时,由1号主变提供厂用电高压侧Ⅲ段母线,由2号主变提供厂用电高压侧Ⅳ段母线。
400V I段与400V I I段具有备自投供电功能,本厂还具备应急电源系统提供机组调速器油压装置油泵电源及渗漏泵电源。
本厂直流系统设备是国电南自生产的P Z D W K系列产品,P Z D W K系列产品是集多年专业开发生产直流系统的经验,运用成熟工艺技术,采用具有国内最新技术水平的智能型高频开关电源整流模块和具有自诊断系统的智能型微机监控模块,研制生产出的新一代直流电源系统。
该系统适用于发电厂,水电站和各类变电站以及铁路、石化、大型建筑物等,用于断路器分合闸及二次回路中的仪器、仪表、继电保护。
厂房设置1套220V直流系统,接线方式为互联单母线分段,分别向动力、控制负荷供电,构成混合供电的直流系统(厂房220V直流系统接线图)。

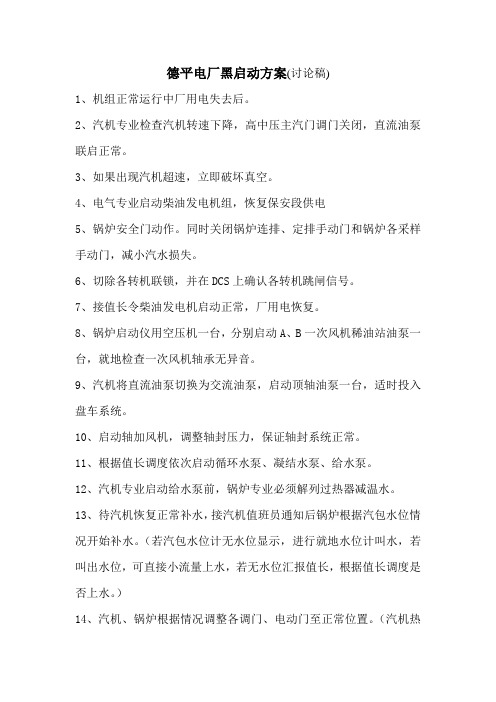

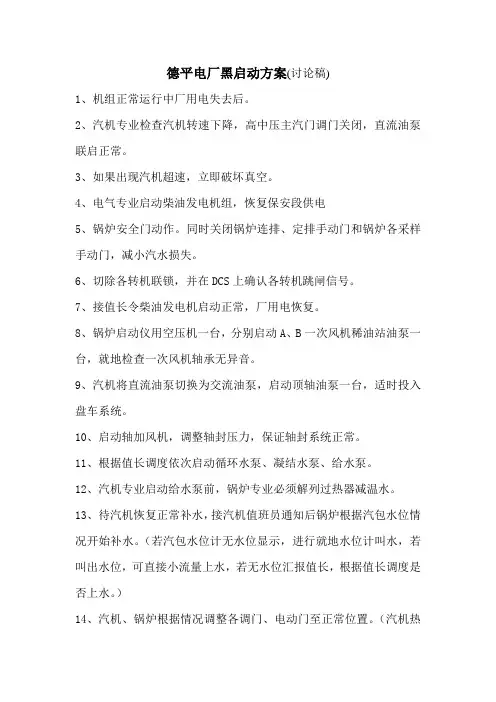

德平电厂黑启动方案(讨论稿)
1、机组正常运行中厂用电失去后。
2、汽机专业检查汽机转速下降,高中压主汽门调门关闭,直流油泵联启正常。
3、如果出现汽机超速,立即破坏真空。
4、电气专业启动柴油发电机组,恢复保安段供电
5、锅炉安全门动作。
同时关闭锅炉连排、定排手动门和锅炉各采样手动门,减小汽水损失。
6、切除各转机联锁,并在DCS上确认各转机跳闸信号。
7、接值长令柴油发电机启动正常,厂用电恢复。
8、锅炉启动仪用空压机一台,分别启动A、B一次风机稀油站油泵一台,就地检查一次风机轴承无异音。
9、汽机将直流油泵切换为交流油泵,启动顶轴油泵一台,适时投入盘车系统。
10、启动轴加风机,调整轴封压力,保证轴封系统正常。
11、根据值长调度依次启动循环水泵、凝结水泵、给水泵。
12、汽机专业启动给水泵前,锅炉专业必须解列过热器减温水。
13、待汽机恢复正常补水,接汽机值班员通知后锅炉根据汽包水位情况开始补水。
(若汽包水位计无水位显示,进行就地水位计叫水,若叫出水位,可直接小流量上水,若无水位汇报值长,根据值长调度是否上水。
)
14、汽机、锅炉根据情况调整各调门、电动门至正常位置。
(汽机热
备、锅炉压火)
15、待锅炉汽包水位可见后,开始正常补水至正常,并控制主汽压力下降速度,防止压力下降过快。
16、根据需要启动一台检修用空压机、疏灰用空压机,逐步恢复锅炉疏灰。
17、检查各系统、设备正常,汇报值长锅炉具备热态启动条件。
18、接值长令锅炉热态启动。
19、锅炉热态启动正常,各参数正常,汽机冲转,重新并网带负荷。
水电站机组黑启动试验方案目录1 试验目的和依据 (1)2 黑启动定义 (1)3 试验机组参数 (1)4 试验准备及试验条件 (3)5 黑启动试验内容及步骤 (7)6 试验组织与分工 (9)7 安全措施及安全注意事项 (10)8 试验计划时间及参加人员 (11)9 试验附图 (12)1 试验目的和依据为防范各种人为及自然灾害或电网设备故障等意外因素造成电网大面积停电,同时造成水电站全站失压时,电网做到迅速的、有序的正确处理事故以及快速恢复水电站的厂用交流电实现对电网送电,最大程度降低电网停电造成的损失。
根据国家发改委《关于落实电力安全和应急措施有关问题紧急通知》的通知,通过对水电站机组进行黑启动试验,测试机组黑启动特征参数,检验机组黑启动安全条件和调速器在小系统中的运行性能,从而验证机组的黑启动能力,以保证在发生电网瓦解事故情况下能够安全、快速启动水电站机组,在保证水电站大坝、厂房、机组等的安全前提下有序快速对电网恢复送电。
2 黑启动定义电网黑启动是指整个电网(或局部电网)系统因故障停运后,不依赖别的网络帮助,通过系统中具有自启动能力的发电机组的启动,带动无自启动能力的发电机组,逐渐扩大系统恢复供电范围,最终实现整个系统供电的恢复。
水电站黑启动是指机组在无400 V厂用电情况下,依DC220V 电源迅速完成机组自启动,对内恢复厂用电,并配合调度对电网安全恢复。
水电站黑启动的基本任务为:对内恢复厂用电;对电网安全恢复,即用机组自启动后并对电网进行充电。
3 试验机组参数水轮机:型号:HLA630-LJ-174最高水头:120 m设计水头:102 m最低水头:72 m额定流量:27.5 m3/s额定转速:428.6 r/min飞逸转速:793 r/min发电机:型号:SF25-14/4000 额定容量:31.25MVA/25MW 额定电压:10.5 kV额定电流:1718.3 A额定频率:50 Hz额定励磁电压:235 V额定励磁电流:636 A调速器:电气柜/电气柜型号:BWT-80-4.0 制造厂家:压油装置运行参数:工作压力: 4.0 MPa工作泵启动油压: 3.7 MPa备用泵启动油压: 3.6 MPa事故低油压: 3.5 MPa蝶阀油压装置:工作压力:16 MPa工作泵启动油压: 6 MPa备用泵启动油压: 6 MPa励磁系统:型号:FJL-3GAI-PADBIB额定励磁电流:Ifn=636A额定励磁电压:Ufn=235V计算机监控系统:型号:南自SD8000微机监控系统4 试验准备及试验条件(1)黑启动试验前准备工作1)现场试验的前期工作***电站为黑启动试验工作负责部门,***为负责人。
xx电厂黑启动方案审批:初审:编制:2005年3月25日xx电厂黑启动方案黑启动是指整个电力系统因故障停运后,不依靠外部系统的帮助,通过本系统中具有启动能力机组的启动,带动其它无自启动能力的机组,逐步扩大系统的恢复范围,最终恢复整个系统的运行。
黑启动方案的总体要求:合理选择黑启动电源、合理划分区域、合理安排机组、合理分配负荷。
用较小的启动功率在短时间内尽可能多地启动机组,恢复发电机运行。
制定严格的操作步骤,实现操作最少,恢复时间最短,并防止电力系统的重新崩溃,同时要求通信及电网信息传输畅通。
发生全厂停电事故时,因没有备用柴油发电机组,所以不具备内部自启动能力,在电力系统动态稳定遭到破坏、发生大面积停电的情况下,发电厂的迅速自启动并恢复对用户供电和整个系统的正常运行尤为重要。
一、根据我厂在xx供电局祥xx电站的位置和我厂电气主接线的特点,我厂黑启动电源只有取自祥周变的110kV母线#103断路器,即我厂的#0高压启备变。
二、运行方式按我厂发电机组接入电网的方式,#1(#2)发电机以发变组单元接线方式接入xx 变220kV母线,发电机出口不装设出口刀闸,因此不能从xx变220kV母线#2003(#2004)断路器获得启动电源,运行机组为随机。
三、黑启动的具体步骤(一)冷启动方案运行方式:#1、#2发电机组冷备用,当#103启备变因故失去电源后,全厂失电。
处理方法:1、迅速和xx变电站取得联系,确认是否为110KV母线失压,检查启备变、#103断路器等设备有无异常,并尽快恢复#103断路器的送电。
如#103断路器、厂用#6000断路器因故无法在DCS正常操作时,可在#6000断路器确认断开的情况下,并与祥周变值班人员的配合,在变电站就地合上#103开关,在6kV厂用室合上#6000断路器,恢复厂用6kV备用段的供电,供电正常后,逐步恢复各厂用段的供电。
2、全厂失压的情况下,要确保UPS装置、直流系统和DCS系统的正常运行。
发电厂黑启动方案
一、在执行此方案时必须具备以下条件:
1、机组无事故。
2、调速器油压不能低于;油气比例,油位不能低于1/5和高于4/5。
二、此方案从操作到恢复厂用电必须在5分钟之内执行完毕,原因是机组冷却水是由水泵供给,全站无电也就无法启动水泵,参考机组厂家说明书,机组在无冷却水情况下最多可运行5分钟。
三、具体操作步骤,以2#机为例
1、检查502DL处于分闸位置,981DL为分闸位置,拉开6021#刀闸;
2、检查6018刀闸在II段位置,合上厂用变高压侧断路器601DL;
3、检查发电机出口断路器 082DL为分闸位置,出口刀闸0821、机端PT0827刀闸、母线PT刀闸6027在合闸位置。
4、检查水轮发电机组及辅助设备在热备用状态。
5、拔掉励磁屏上(面对屏柜)从右到左第二个继电器(编号为67J),此时励磁装置屏上“交流电源消失”报警红灯应熄灭。
合上灭磁开关。
《原因:67J为交流电源消失告警继电器,而励磁启励时励磁装置应无任何故障,否侧励磁装置无法启励建压,故将其拔掉》
6、开机组至“空转”,严密监视调速器油压和油气比例,当油压低于或油位低于1/5和高于4/5时应立即停定机组。
7、在励磁屏上按“起励”建压,并将机端电压升至额定值。
8、在监控微机上合上082DL。
如果微机上不能操作,可用短接线短接2#机组出口断路器柜端子排上101和103端子,合上082DL。
9、此时厂用变已带,然后恢复厂用电屏柜上到各设备的交流电源开关,迅速启动冷却水泵。
四、由于在5分钟之内要恢复厂用电,故要求人员分工必须明确,措施得力。
汇报人:2023-12-07•黑启动概述•黑启动研究•黑启动操作方案•黑启动的挑战与解决方案目•黑启动案例分析•总结与展望录01黑启动概述黑启动是一种电力系统自恢复启动过程,指在全系统或局部系统发生大停电后,不依靠外部电源,仅依靠系统中具有自启动能力的发电机组重新进行系统恢复的过程。
黑启动的核心思想是利用系统中的自启动能力,快速恢复系统的运行,防止由大停电造成的损失。
黑启动必须在停电后立即进行,抓住第一时间恢复系统。
黑启动依赖于系统中的自启动能力,因此需要发电机组具有快速响应和自动启动的特点。
黑启动过程中需要严格控制负荷的投切,以防止系统发生振荡或崩溃。
黑启动的重要性01黑启动能够快速恢复系统的运行,减少停电造成的损失。
02黑启动能够提高系统的稳定性和可靠性,避免因停电造成的社会影响。
03黑启动是电力系统应急预案的重要组成部分,对于保障电力系统的安全运行具有重要意义。
02黑启动研究01分析黑启动技术是否具备实施的可能性,包括硬件和软件的技术成熟度、系统架构的合理性等。
黑启动技术可行性02评估黑启动项目的投资成本、收益预期以及经济效益,为决策提供数据支持。
黑启动经济可行性03分析黑启动项目对社会的贡献,如提高能源供应的可靠性、减少环境影响等。
黑启动社会效益评估黑启动的可行性研究通过调查问卷、访谈等方式,了解客户对黑启动服务的具体需求和期望。
市场需求调查市场竞争分析市场趋势预测分析竞争对手在黑启动市场的布局和策略,以便更好地定位自己。
根据历史数据和行业动态,预测未来黑启动市场的变化趋势。
030201根据项目需求,选择适合的黑启动技术方案,包括备份系统、快速恢复技术等。
技术选型详细规划技术实现的步骤和时间表,确保技术实施顺利进行。
技术实现路径识别技术实施过程中可能出现的风险和挑战,制定相应的应对措施。
技术风险评估03黑启动操作方案明确黑启动的目标,是解决关键业务问题,还是提升系统性能,或是其他具体目标。
周宁-大唐电厂黑启动系统试验方案批准:马占兵审核:王明金编写:宋铁军福建大唐国际宁德发电有限责任公司二00八年二月一.试验目的二.组织机构三.组织措施四.试验运行方式及准备工作五.试验方案六.试验注意事项周宁-大唐电厂黑启动系统试验方案一.黑启动试验目的1.根据福建电力调度通信中心和福建电科院《周宁-大唐电厂黑启动系统试验方案》的相关要求,坚持“保人身、保电网、保设备”的原则,进一步夯实我公司安全生产基础,确保公司2008年各项安全生产目标的顺利完成。
2.坚持防御和救援相结合的原则,建立建全危急事件的长效管理和应急处理机制,努力提高全公司对危急事件的快速反应和应急处理能力,将危急事件造成的损失和影响降低到最低程度。
3.通过此次试验,检验我公司在电网大面积停电、电网瓦解事故时的黑启动能力,为今后电网事故时的合理正确调度提供试验依据。
4.考查我公司运行值班人员的运行管理水平和对电网、设备、系统、保护的熟悉程度,考查相关人员对调规、运规、应急预案及其它运行管理规定能否掌握并严格执行,能否正确使用调度术语和操作术语。
5.考查全公司生产指挥系统,运行值班人员与外围项目部、检修人员之间的联系配合是否顺畅。
6.通过此次黑启动试验发现我公司生产运行管理中存在的薄弱环节,发现问题,以便及时改正完善。
二.黑启动试验组织机构1.领导小组组长:马占兵副组长:王明金成员:席斌李玉昆方向明曹广明刘树立李钢张生辉赵鑫河李建军叶志斌2.总指挥:马占兵3.安全监察组:曹广明4.运行技术保障组:宋铁军刘勇邱盈忠王志平魏刚5.设备技术保障组:余学文刘瑞赵建明季永革高权孙伟6.物资保障组:张生辉齐欣6.通讯信息保障组:孙贵江苏维军7.运行操作组:郭俊涛李帅常旭东肖鹏邢铁昌三.黑启动试验组织措施1、为确保此次黑启动试验工作顺利进行,成立了由总工程师为组长的黑启动试验领导小组,由试验总指挥负责统一指挥协调此次黑启动试验的各项工作,负责向省公司黑启动试验领导小组汇报黑启动试验进度情况。
1、黑启动(Black-Start)指整个系统因故障停运后,不依赖别的网络的帮助,通过系统中具有自启动能力的机组的启动,带动无自启动能力的机组,逐步扩大电力系统的恢复范围,最终实现整个电力系统的恢复。
2、黑启动方案指电力系统发生大规模停电后,尽快有序地恢复或重构一种新的稳定运行方式的预案和实操方案。
3、黑启动电源电网黑启动电源,即具有自启动能力的机组,它可以在无外界帮助下,停运后能快速恢复发电,通过输电线送启动功率至其他机组,带动其他机组。
(1)水电机组(包括抽水蓄能电厂)作启动电源最为方便。
水轮发电机组没有复杂的辅机系统,厂用电少,启动速度快,是方便、理想的黑启动电源。
水电厂还具备良好的调频和调压能力。
但应注意径流式水电机组由于受丰枯水影响,可能在某些时候无法启动。
(2)火电机组也可以作为启动电源。
如燃油发电机可以在自备柴油发电机启动的情况下实现快速启动。
此外,某些火电厂在外部电网失电时可实现自保厂用电。
这些电厂均可以作为黑启动电源。
4、黑启动原则(l)选择黑启动电源应根据预案和当前实际情况灵活选择。
(2)恢复重要的负荷a.首先启动黑启动电源附近的大容量机组;b.重要枢纽变电站,特别是站内自备电源不足,且正常站内用电取自高压侧母线的变电站;c.重要用户,如电力调度中心、政府机关、电信及移动通讯等;其中,由于政府机关、电力调度中心和通讯部门在黑启动过程中扮演决策、指挥、调度和通讯的重要角色,应考虑优先保证送电。
5、黑启动过程(1)准备阶段:调度员根据所了解及反馈的信息准确判断电网已大面积停电;各厂站自行启动事故备用电源(柴油机或蓄电池),确保主机、主设备安全,确保直流操作电源及通信、监控系统电源;为保证系统迅速可靠地恢复,各厂站按规定执行本厂站初始可控态;各具备黑启动能力机组的自启动等。
(2)网络恢复阶段:即由黑启动机组向输电线路充电,建立各小网;各小网建立后再扩大与合并;逐步完成网络重建。
在这一阶段应着重考虑可能出现的变压器励磁涌流问题、空载设备(线路或变压器)的过电压问题(操作过电压、工频过电压及谐振过电压等)、事故恢复过程中的有功平衡及无功平衡问题,以及事故恢复中并列或合环点的选择问题等;(3)负荷恢复阶段:即负荷的尽快恢复。
东新热电有限公司黑启动方案一、编制“黑启动”方案的目的1.从备战防汛以及预防其它各种人为或自然灾害等意外因素造成电网全部或局部瓦解、崩溃发生大面积停电,并且从我厂预防由此而引起的设备事故出发特编写此方案。
2.在发生系统瓦解而造成大面积停电的严重事故时,各专业要做到准确、有序、迅速地恢复机组运行,并能尽快上网供电。
3.制定本方案能检验我厂从值长到各专业运行人员应急,应变及处理事故能力和本厂以及配合电网黑启动能力。
4.在编制方案过程中,检验我厂各种设备、设施的配置、性能及操作、管理能力,进一步发现我厂存在的薄弱环节,以制定相应的防范措施,提高我厂与电网的安全稳定运行水平。
5.通过对本方案的制定及学习,使全厂运行人员得到综合培训,提高对突发事故的处理能力。
二、厂内主要设备1.两台35T/H反转链条锅炉,编号为#1炉、#2炉;三台75T/H循环流化床锅炉,编号为#3炉、#4炉、#5炉。
2.一台抽凝式6000KW汽轮发电机组,主开关编号为机1。
3.有两条联网线,分别为热电Ⅰ、Ⅱ线,主开关编号为101、102,至明湖开关站并网;湖电Ⅲ、Ⅳ线,主开关编号为103、104,至水屯变电站并网。
4.10kV系统为单母线分段式,分为10kVⅠ、Ⅱ、Ⅲ、Ⅳ段,母联开关为105、106、107。
10kVⅠ段带有#1发电机,#1厂变、#3厂变、#1循变、水处理配电。
10kVⅡ段带有#2发电机、#0厂变、#2厂变,输煤配电。
10kVⅢ段带有#3发电机机3开关、#4厂变。
10kVⅣ段带有#3发电机机4开关、#5厂变,#2循变。
5.有八台厂用变电器,分别为800KVA,编号为#1、#2、#3、#4、#5、#0厂变,和两台630KVA循环变,编号为#1、#2,其中#0厂变为备用变。
6.400V系统为400VⅠ、Ⅱ、Ⅲ、Ⅳ、Ⅴ段,备用段、循Ⅰ段、循Ⅱ段、水处理及输煤配电。
7.直流系统为两组蓄电池,容量2×100AH两台充电机。
大田河电厂黑启动试验保护调整及分析在进行大田河电厂黑启动试验时,首先需要确保电厂的主设备和系统
处于停机状态。
然后,通过操作黑启动保护装置,将电厂从停机状态中恢
复到正常运行状态。
在该过程中,需要注意以下几个关键问题:
1.启动装置调整:在黑启动试验中,保护调整是非常重要的。
调整主
要包括设置适当的保护参数和检测装置的故障。
保护参数的设定应根据电
厂的实际情况和要求进行调整,以确保电厂在黑启动过程中能够正常运行。
2.电厂启动过程分析:在电厂黑启动过程中,需要对各个系统的启动
状态进行分析。
这包括热力系统、水系统、电气系统等。
通过对各个系统
的分析,可以判断电厂是否正常启动,并及时发现可能存在的问题和隐患。
3.保护装置性能测试:在黑启动试验中,需要对保护装置的性能进行
测试。
这包括对保护装置的动作时间、动作灵敏度等进行测试和评估。
通
过测试可以判断保护装置的可靠性和准确性,从而保证电厂黑启动过程中
的安全性和稳定性。
4.试验数据记录和分析:在黑启动试验中,需要及时记录试验数据,
并进行分析。
这些数据包括黑启动过程中的各种参数和信号,如电压、电流、功率等。
通过对这些数据的分析,可以对电厂的黑启动过程进行全面
评估,发现潜在问题,并采取相应的措施进行改进。
总之,大田河电厂黑启动试验保护调整及分析是保证电厂在紧急情况
下正常运行的重要任务。
通过合理的保护调整和分析,可以提高电厂黑启
动过程的可靠性和安全性,确保电厂能够在短时间内恢复到正常运行状态。
华能济宁热电厂黑启动方案1.总则1.1华能济宁热电厂(以下简称本厂),位于济宁市高新技术开发区。
装有2X30MW供热机组,是高新区各用热企业和生活用热唯一的热源。
最大限度的保证用户的需要是本厂的最高宗旨,本厂的安全稳定运行对于整个高新区的生产发展和生活有着至关重要的意义,为确保本厂及高新区各企业的安全生产,根据济宁地调指导意见特编制本方案。
2.目的2.1提高本厂应对各种人为或自然灾害等难以预料的因素造成全厂停电的能力。
2.2在发生全厂停电的严重事故时,所有运行值班人员能够做到准备有序、迅速地恢复运行,对用户尽快恢复供电、供热。
2.3检验各种设施、设备的配置、性能和操作、管理能力、及时发现薄弱环节与隐患,以制定相应的防范措施,提高安全稳定水平。
2.4通过对本方案的编写、制定及学习、贯彻,使全厂各级运行值班人员得到系统的培训,提高对生产突发事件的处理能力。
3.本厂一次接线方式3.1装有2×30MW供热机组,两台发电机分别通过两台主变(主变型号:SF9-31500/110)升压,连接到本厂110KVⅠ、Ⅱ母线上。
再通过接凯线与接庄变电站110KV母线连接,接凯线本厂侧短路器编号为5016开关。
3.2厂用电由发电机出口(10.5KV)经电抗器(型号为XKSGK-10-1000-6)到厂用10KV母线上。
3.3直馈线由两路经电抗器送往凯赛生物。
3.4本厂装有一台高备变(型号为SFZ9-6300/110)接于本厂110KV 母线上作为备用电源。
3.5装有1000A/H蓄电池组,供开关操作和合闸电源及汽轮机直流润滑油泵电源。
3.6本厂没有其它发电设备,不具备全黑状态自启动能力。
4.全厂与系统解列到进入可控状态的处理步骤4.1当系统故障电网频率低于49.8HZ时,值班人员无需等待调度命令立即自行增加出力直至发电机带满出力为止。
4.2当系统频率低于46HZ时,拉开接凯线5016开关与系统解列,此时如本厂两台机组均满出力将造成发电机组转速飞升,其后果将是下面三种之一。
电厂黑启动方案1. 引言电厂黑启动是指在电厂面临断电或停电情况下,通过一系列的操作和措施使电厂恢复正常运行的过程。
黑启动是电厂运行中的一个重要环节,它涉及许多技术和安全因素。
本文档将介绍电厂黑启动方案的主要内容,包括黑启动流程、关键控制点和应急预案等。
2. 黑启动流程电厂黑启动流程是指在电厂断电之后,通过一系列操作将电厂恢复到正常运行状态的过程。
以下是典型的电厂黑启动流程:2.1 准备工作在黑启动之前,需要进行一些准备工作,包括检查设备状态、准备黑启动设备和工具等。
2.2 启动备用电源在电厂断电之后,需要启动备用电源,以维持电厂关键设备的供电。
备用电源通常包括柴油发电机组和蓄电池等。
2.3 初始化电厂设备在备用电源启动之后,需要逐步初始化电厂各个设备,包括锅炉、汽轮机、发电机等。
这包括检查设备状态、清除残余气体和液体等。
2.4 恢复电力供应在设备初始化之后,可以开始恢复电力供应。
这包括启动主变压器、联络线路等,将电厂连接到电网中。
2.5 恢复正常运行在电力供应恢复之后,电厂可以逐步恢复正常运行。
包括调整设备参数、检查电流和电压等,确保设备安全运行。
3. 关键控制点在电厂黑启动过程中,有一些关键的控制点需要特别注意,以确保黑启动顺利进行。
以下是一些常见的关键控制点:3.1 电源备份系统电源备份系统是电厂黑启动的关键环节之一。
黑启动过程中,备用电源需要正常启动,并且能够提供稳定的供电。
3.2 设备初始化设备初始化是电厂黑启动的核心步骤之一。
在设备初始化过程中,需要逐步检查设备状态,并清除残余气体和液体,以确保设备的正常运行。
3.3 电力恢复电力恢复是电厂黑启动的最终目标。
在恢复电力供应之前,需要确保主变压器、联络线路等设备的正常启动和连接,以将电厂连接到电网中。
3.4 设备运行监控设备运行监控是电厂黑启动过程中的关键环节。
在设备运行过程中,需要密切监控设备的参数,并及时采取措施解决可能的问题,确保设备的安全运行。
编制“黑启动”方案的目的:(一)从备战、防汛及预防其它各种人为自然灾害等意外因素造成成电网全部或局部瓦解、崩溃发生大面积停电、并且从我厂预防由此而引起的设备、人身事故出发特编制此方案。
(二)在发生我厂与系统解列、事故时各专业要做到准确、有序、迅速地恢复机组运行,并能对用户尽快恢复供电。
(三)制定本方案检验我厂从值长到各专业运行人员应急、应变及处理事故能力和我厂“黑启动”能力。
(四)下列人员应熟悉并认真执行本方案:生产厂长、总工程师、副总工程师、生产部主任、专工、值长、生产各部门主任、专工、运行人员。
二、“黑启动”方案组织机构:三、我厂系统正常运行方式:(一)220KV采用双母线带专用旁路的接线方式,正常情况下,220KV系统双母线并列运行,母联开关在合闸位置,220KV旁路母线及旁路开关在良好备用状态,旁路母线联接的所有—4刀闸及旁路开关所属—1/2刀闸均在断开位置,并断开其刀闸操作电源。
(二)220KV母线固定联接方式1、#1母线: #1主变、电港Ⅰ线、电海线、#01启备变。
2、#2母线: #2主变、电港Ⅱ线、电九线.(三)变压器中性点运行方式1、正常方式:#01启备变在Ⅰ母线接地、#2主变在Ⅱ母线接地。
2、非正常方式:(1)#2主变停运时,#1主变运行在Ⅰ母线接地,#01启备变倒至Ⅱ母线接地。
(2)#01启备变停电时,#1主变在Ⅰ母线接地,#2主变在Ⅱ母线接地。
(3)单母线运行时,保留原中性点接地不变。
(四)6KV系统运行方式每台机设有一台高厂变,由主变低压侧经封闭母线引接电源,机炉的双套辅机分别接在两段6KV工作母线上。
两台机组共设一台启备变,从220KV母线取得电源,另设两段6KV公用母线,正常由启备变供电,带全厂公用负荷,同时兼作#1、#2机6KV母线的备用电源。
当启备变运行中跳闸或退出检修时,6KV公用段可由#1机或#2机高厂变供电。
6KV工作段母线与6KV公用段母线之间设有备用电源自投装置。
电厂黑启动方案随着全球能源需求的不断增长,电力行业正面临诸多挑战。
为了满足日益增长的能源需求,电厂的运行可靠性和灵活性显得尤为重要。
在电网故障或自然灾害等突发事件中,黑启动方案被广泛应用于电厂,以保障电力供应的稳定性。
一、黑启动概述所谓黑启动,即指在电网故障导致厂站停电的情况下,通过电厂自身的供电装置实现电厂的重新启动,重新接入电网。
黑启动是电网恢复供电的重要手段,它可以确保电厂在故障发生后尽快重新投入运行,避免电网长时间停电,降低电力供应中断带来的经济损失。
二、黑启动的关键步骤1. 诊断电网故障电厂黑启动的第一步是准确诊断电网故障。
准确确定停电原因、故障范围和故障等级对于后续的黑启动至关重要。
通过监测设备和故障指示器,可快速定位故障点,并及时采取相应措施。
2. 保障黑启动电源在进行黑启动前,必须确保有足够的电源供应。
传统黑启动通常使用柴油发电机组作为启动电源。
然而,近年来,随着可再生能源的发展,黑启动方案也在逐渐升级。
光伏电池和储能系统等可再生能源技术被引入黑启动方案中,以提高其可持续性和环保性。
3. 启动主发电机组黑启动的核心是启动和同步主发电机组。
在黑启动过程中,通过控制系统的协调,逐步启动并同步各个主发电机组,以确保供电系统恢复正常运行。
在这一过程中,需要谨慎操作,确保各个设备之间的协调与同步。
4. 恢复电网接入一旦主发电机组恢复运行,接下来的任务就是将电厂重新接入电网。
通过逐步将负载接入并与电网同步,确保电力供应平稳恢复。
此阶段需要充分考虑电网的稳定性和安全性,以避免进一步事故和损失。
三、黑启动方案的优化之路随着科技的进步和电力行业的发展,黑启动方案也在不断优化和演变。
以下是一些优化黑启动方案的可能途径:1. 智能化监测与诊断借助先进的传感器和监测设备,实现对电网故障的智能化监测和诊断,能够更快速、准确地定位故障点。
通过人工智能和数据分析等技术手段,优化黑启动的诊断与决策过程,提高黑启动的效率和可靠性。
全厂停电黑启动预案由于需要大容量的启动电源,火力发电厂不能实现真正意义上的黑启动,故对于火力发电厂来讲,黑启动是指在电网崩溃、发生电网大面积停电时,整个电厂停止对外供电且不能及时从系统获得备用或启动电源,需经一段时间才能从系统取得启动电源,恢复机组的启动。
根据本公司实际情况,编制《全厂停电黑启预案》如下。
1.黑启动方案的主要目标1.1确保运行机组安全稳定停运,最大限度保证设备安全。
1.2确保直流电源和交流保安电源持久稳定供电,满足系统失电期间本厂设备安全需要。
1.3确保系统故障期间厂内及对外电话通讯畅通。
1.4确保系统提供厂用电源后,迅速、可靠将机组开出并网。
2.组织机构2.1现场指挥:当值值长。
职责:事故发生时现场设备运行操作指挥、现场人员合理调配、启动工作和启动方式的安排.2.2成员:当值运行人员。
职责:按规程和本方案规定正确进行事故处理,不发生人员责任的不安全现象。
2.3设备管理部值班人员。
职责:负责事故发生后故障设备的抢修、特殊运行条件设置的配合工作。
2.4发电运行部事故处理应急小组。
职责:接受当值值长指挥,第1页共30页配合当值人员正确进行事故处理。
2.5技术协助:生产技术部经理、各专业主管、专工。
职责:事故发生时现场运行操作和抢修工作的技术指导,为领导决策提供技术支持。
2.6指导与决策:主管生产的副总经理、总工。
职责:负责事故发生时的现场指导协调与决策工作。
2.7物资管理部职责:做好应急备品、备件的供应工作。
2.8行政工作部职责:做好后勤保障工作,并组织10—20个辅助工进主厂房,辅助工由值长负责安排具体任务。
若辅助工无法及时到现场,值长可以通知公司消防人员协助抢险。
2.9质安管理部职责:做好危险场所保卫工作。
组织在厂保安参加厂区巡逻,无关人员及外单位人员未经公司领导批准不得进入厂区。
2.10出现电网(或全厂)全停时,全厂各级生产人员接到通知后,必须无条件尽快赶到厂区集控室和相关现场岗位,指挥、协助当班人员紧急处理事故。
