公共停车场技术标—基坑防护(挂网喷浆、钻孔灌注桩、锚杆、冠梁)施工方案1、工程概述(1)基坑围护结构设计使用年限为1.5年。
(2)基坑工程的安全等级分别为处C、D车库为三级、E车库为一级、F车库为二级。
(3)本工程C、D车库基坑边坡均采用喷射细石混凝土防护,其中C车库西侧土方边坡采用土钉墙支护。
E车库支护形式采用喷射细石混凝土+灌注桩支护+水泥土锚杆;F车库采用喷射细石混凝土护坡。
(4)基坑支护目的:确保基坑边坡、道路、管网的安全,控制基坑变形。
(5)基坑边坡及防护设计,见下图:1-1剖面2-2剖面1-1剖面1A-1A剖面1-1剖面2、施工资源准备1.1、基坑支护主要机械设备1.2、基坑支护劳动力计划1.3、材料准备3、挂网喷射混凝土施工3.1、设计概况本工程C、E、F车库边坡防护形式为:边坡土体表面喷射80mm厚C20细石混凝土,内配HRB400φ6@200×200网片,坡顶钢筋网外翻 2.0m,基坑底部向下击入HRB400Φ14 @1.5m,长度1.5m的钢筋加固;E车库支护桩及桩间土表面喷射80mm 厚C20 细石混凝土,内配HRB400φ8@200×200钢筋网片。
3.2、施工工艺挖土测量放样→人工修坡→第一次喷射底层混凝土→坡面钢筋网→喷射坡面混凝土。
3.3、施工方法(1)护坡处挖土前,确定开挖线后按照技术要求坡度及高度分层开挖处,严禁超挖。
(2)对挖出的护坡及时进行人工修坡,修坡过程中,做好埋设控制喷射混凝土厚度的标志及固定钢筋网片的钢筋头。
钢筋头采用长度200mm 左右的HRB400φ14钢筋,钢筋头外露80mm,间距控制在1500mm×1500mm。
(3)坡底钢筋成孔,采用锤击方式将钢筋击入土体,钢筋孔位可在100 mm 范围内调整,与钢筋网片点焊连接。
(4)进行底层混凝土喷射,喷射厚度宜控制在30-40mm 厚。
(5)分层喷射时,后层喷射应在前层混凝土终凝后进行,若终凝1h后进行喷射,则应先用风水清洗喷层表面。

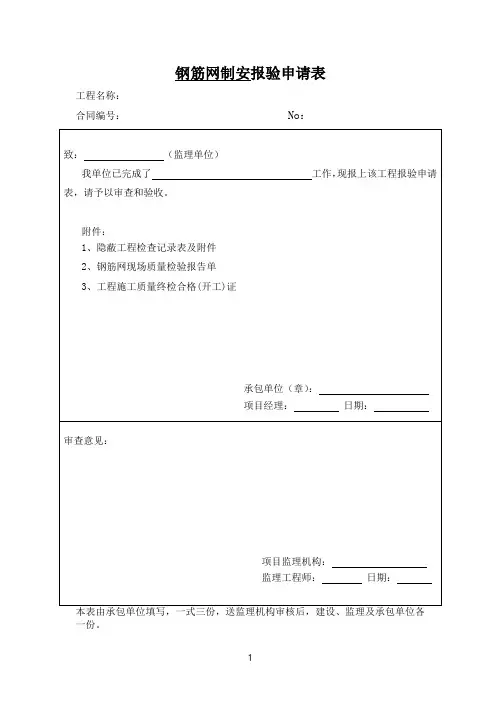

钢筋网制安报验申请表工程名称:合同编号: No:一份。
隐蔽工程检查记录表工程名称:合同号:施工单位:NO:施附件承建单位:合同号:NO:附件承建单位:合同号:NO:钢筋网现场质量检验报告单承包单位:合同号:NO:施说明:一式三份,监理单位签认后,返回承包单位一份,送业主单位一份。
工程施工质量终检合格(开工)证工程名称:合同号:说明:一式三份,监理单位签证后,返回承包单位一份,送业主单位一份。
喷射混凝土报验申请表工程名称:合同编号: No:一份。
混凝土配合比申请单NO:施委托单位:工程名称:施工部位:设计标号:申请标号:要求坍落度:其它技术要求:搅拌方法:浇捣方法:养护方法:水泥品种及标号:厂家及牌号:出厂日期:试验编号:进场日期:砂子产地及品种:细度模数:含泥量:试验编号:石子产地及品种:最大粒径:含泥量:试验编号:其它材料:掺合料名称:外加剂名称:申请日期:使用日期:申请单位和负责人:混凝土配合比通知单编号:负责人:审核:计算:试验:试验室专用章报告日期:年月日监理审查意见:年月日说明:一式二份,送监理单位一份。
喷射混凝土施工记录表工程名称合同号NO:施说明:一式三份,各单位各一份。
附件承建单位:合同号:NO:喷射混凝土质量检验报告单承包单位合同号NO:施锚喷支护现场质量检验报告单承建单位:合同号:NO:说明:一式三份,监理单位签认后,返回承包单位一份,送业主单位一份。
工程施工质量终检合格(开工)证工程名称:合同号:。
基坑护坡(挂网喷浆)专项施工方案一、前言在基坑工程施工中,基坑护坡是保证工程安全的重要环节之一。
挂网喷浆作为一种常见的基坑护坡技术,具有施工周期短、效果明显等优点。
本文将围绕基坑护坡(挂网喷浆)专项施工方案进行详细阐述。
二、施工准备2.1 施工前的准备工作在进行基坑护坡(挂网喷浆)施工前,需要完成以下准备工作: - 确定施工范围和工期; - 制定施工方案和施工组织设计; - 开展现场勘察,了解地质情况和施工环境; - 配套设施准备,包括搭建施工平台和搭设安全防护措施等; - 确保施工人员具备相关资质和技术培训。
2.2 材料和设备准备在施工准备阶段,需要准备以下材料和设备: - 喷浆设备和相关配件; - 挂网材料,如钢丝网、护坡网等; - 抗渗剂、聚合物喷涂液等施工材料; - 安全防护设备,如安全帽、安全带等。
三、施工流程3.1 基坑护坡设计根据基坑工程的实际情况和地质条件,设计合理的基坑护坡方案,确定挂网喷浆的施工方式和施工参数。
3.2 施工准备按照设计方案,对施工现场进行布置,搭建施工平台和设置安全防护措施,保障施工安全。
3.3 挂网喷浆施工1.清理基坑护坡表面,确保干净平整。
2.铺设挂网,固定好边沿。
3.混合抗渗剂和聚合物喷涂液,通过喷浆设备喷涂在挂网表面,形成保护层。
4.按照设计要求,进行多次喷涂,确保厚度均匀、牢固。
5.检查施工质量,修补漏涂和破损部位。
3.4 竣工验收完成挂网喷浆施工后,进行竣工验收,检查施工质量和效果,确保符合设计要求。
四、施工安全与质量控制4.1 安全管理•制定施工安全操作规程,确保施工过程中安全可控;•加强施工现场的安全防护,定期检查维护施工设施;•做好施工人员的安全培训,提高安全意识。
4.2 质量控制•严格按照施工方案要求进行施工,确保材料使用合理、施工工艺正确;•加强现场监督和质量检查,及时发现并纠正施工过程中的质量问题;•做好施工记录和档案管理,保留相关资料,方便后续追溯和评估。
专业的论文在线写作平台
边坡挂网喷浆技术交底
交底内容:
一、施工准备
1、机具准备:空压机、混凝土喷射机、砂浆搅拌机、输料管电焊机、手锤、小推车。
2、材料准备:钢筋、插筋、绑扎丝、PVC塑料管、水泥、砂、石子、辅助材料。
二、施工工艺
1、工艺流程:
基坑土方开挖→修坡→设置插筋→铺设钢筋→设置泄水孔→喷射混凝土→养护
2、施工方法:
(1)基坑土方开挖
土方开挖严格按照土方施工方案分区域分层进行开挖,首层土开挖深度为 4.55m~5.15m,分两次开挖,第一次开挖深度为2.5m,第二次开挖至圈梁底。
(2)修坡
在小挖掘机施工基本完成斜坡面后,采用人工修坡对松散的或干燥的无粘性土进行铲除,修整坡面,清除坡面虚土。
修坡完成后如遇阴雨天气,则用彩条布覆盖进行防雨。
(3)设置插筋
用人工锤击法将C14钢筋垂直于坡面插入土层中,插筋长度为1.0m,外露60mm端头,同时作为坡面标高控制。
插筋在坡面横向间距为 1.5m,沿基坑深度坡面放置三排,首尾排插筋距离坡边0.5m。
当插筋位置遇到石块等障碍无法锤入时,可以对该。
土方、护坡专项施工方案年月基坑支护本工程采用挂网喷浆施工方案根据本工程的特点基坑深度在-6.00m左右, 土方开挖时基坑采用1: 1 的放坡, 坡面采用钢筋插筋直径Ф14mm﹫2000*2000mm、L=2000mm, 挂钢丝网, 横向3道Ф12mm与Ф14mm焊接(或采用Ф4mm﹫200*200mm), 并喷射砼, 其喷射压力为0.3~0.5mPa(砼标号为C20, 细石砼配比为1: 2: 2), 厚为60 mm, 细石不大于15 mm。
基坑支护方案A. 施工工艺基坑开挖后修坡……土钉施工(钢筋插筋)……挂钢丝网片……喷细石砼(养护)B. 施工要求及技术措施1、在机械开挖后应辅以修整坡面使坡面平整, 清除坡面上的尘土。
2. 施工插筋时, 应尽量垂直于坡面锤击插筋。
3. 挂钢丝网时要确保有保护层。
4、施工中若发现地下水溢出, 应及时采取堵水口或引流等措施。
5. 喷浆砼面层①采用PM3 空压机1 台, HPE-6 砼喷射机一台套及砼搅拌机250一台。
②为防止土体和崩解, 土钉施工完毕后必须立即挂网喷砼。
③在喷射砼前应作好标志, 确保其喷射厚度。
④喷射砼最大骨料不大于10 mm。
⑤砼喷射机喷射口离坡面60~100cm, 应不断调角度确保喷射砼面层与土体密实。
⑥喷射砼终凝2h 后, 应浇水养护。
下雨天气基坑开挖防护措施根据天气预报, 本工程在基坑开挖阶段的降水量较大, 为确保工程的顺利施工和基坑开挖的质量与安全, 采取下例应急措施:①坑顶排水沟的设置:基坑开挖前, 在离坑顶1.0m处设置一条宽200×300~500的排水沟, 排水沟与现场排水系统连接, 通过沉淀池排入城市下水。
预防坑外水流入基坑, 破坏坑壁土方稳定。
②雨水季节需派专人负责抽水、排水, 保证排水管网的畅通, 如有紧急情况应立即通知管理人员。
挂网喷浆防护工程施工方案挂网喷浆防护工程是指在建筑物外墙或结构表面,通过悬挂钢丝网并进行喷浆处理,以增强其抗压、抗弯和抗裂性能,提高建筑物的安全性和耐久性。
本次工程施工地点位于某市某小区的多层住宅楼外墙,总面积约5000平方米。
工程施工遵循相关国家标准和规范,确保施工质量和安全。
二、施工前准备1.施工前,需对建筑物外墙和结构进行仔细的检查和评估,确保其符合挂网喷浆防护的施工条件。
需要修补的裂缝和破损部分应提前处理,确保表面平整、清洁,并达到施工要求。
2.遵循有关规范要求,选择适宜的喷浆材料,保证其质量符合工程施工需求,并做好相应的成本计算和采购准备。
3.对施工场地进行勘察和准备,确定施工道路和场地,做好防尘措施和交通组织,确保施工现场安全有序。
三、施工工艺流程1.搭建脚手架:根据施工现场实际情况搭建脚手架,确保施工平安,并保证施工作业的便捷和高效。
2.安装钢丝网:在外墙表面铺设钢丝网,采用专用连接材料将网格牢固固定在建筑物结构上,确保网格的平整和牢固。
3.喷涂底层:在钢丝网上喷涂底层防护涂料,确保涂料充分渗透到网格内部,形成坚实的底层防护层。
涂料应保证其胶凝性和粘结力,且保证其在施工过程中不会出现裂缝和起皮的现象。
4.喷涂面层:在底层涂料干燥后,对其进行面层喷涂处理,确保面层达到要求的厚度和平整度,并保证其表面光滑、均匀。
5.涂料养护:对喷涂完成的外墙结构进行一定的养护和保养,保证喷浆涂料在固化和成型后具有足够的强度和耐久性。
6.脚手架拆除:当喷浆涂料养护完成后,进行脚手架的拆除,确保外墙结构表面的清洁整洁,完美呈现。
四、施工注意事项1.严格按照相关标准和规范的要求进行施工,确保施工质量和施工安全。
2.选择优质的喷浆涂料,并按照制造商提供的产品说明进行操作。
3.在施工现场严格执行施工安全规范,保证工人安全生产和施工场地的秩序。
4.遵循相关环保要求,保证施工过程的环境友好和项目的可持续发展。
5.严格按照施工方案的要求进行施工记录和数据统计,保障施工质量的可追溯和可控。
山坡锚杆挂网喷浆施工方案1. 引言山坡锚杆挂网喷浆施工是一种常用工程技术,用于防止山坡地滑坡、崩塌等不稳定地质情况发生。
本文档旨在介绍山坡锚杆挂网喷浆施工方案,详细说明施工过程、材料选择、施工要点等。
2. 施工材料准备在山坡锚杆挂网喷浆施工前,需要准备以下材料:•锚杆:选用符合规范要求的钢质锚杆,具备足够的抗拉强度和刚度,保证施工后的稳定性。
•挂网:选择适合的防护网材料,例如聚酯纤维网格,以承受土体的压力和防止土体的滑动。
•喷浆材料:常用的喷浆材料有水泥、硅酸盐水泥、混凝土等,应根据具体情况选择使用。
•喷浆设备:采用喷射泵、喷射枪等喷浆设备,保证施工流程顺利进行。
3. 施工步骤3.1 安装锚杆首先,需要在山坡地确定锚杆的位置,根据设计要求进行布置。
然后,进行打孔作业,将锚杆钻入地下。
打孔孔径和深度应根据实际情况和设计要求确定。
3.2 安装挂网在锚杆安装完毕后,进行挂网作业。
首先,将挂网材料按照设计要求进行裁剪,并固定在锚杆上。
挂网的固定方式可以采用钢丝绑扎、焊接等方法,保证挂网与锚杆的连接稳固牢固。
3.3 喷浆施工完成挂网作业后,进行喷浆施工。
首先,根据喷浆材料的配比要求进行配制,确保喷浆的质量。
然后,使用喷浆设备对山坡锚杆挂网进行喷浆施工。
在喷浆施工过程中,需要注意以下几点:•喷浆时应均匀覆盖整个挂网表面,确保喷浆层厚度均匀。
•喷浆应从下往上进行,先对下方的挂网进行喷浆,再对上方的挂网进行喷浆,确保施工效果。
•喷浆时应注意喷浆厚度的控制,以防浆料过多导致滴落现象。
3.4 养护喷浆完成后,需要进行养护作业。
养护时间根据具体情况而定,一般需要持续数天至几周不等。
养护期间应避免过多的外力干扰,保证施工区域的安全和稳定。
4. 施工要点在进行山坡锚杆挂网喷浆施工时,需要注意以下要点:•施工前需充分了解工程地质情况,制定合理的施工方案。
•施工现场必须进行安全措施,确保工作人员的安全。
•在喷浆施工过程中,喷浆设备和材料的使用要符合相关标准和规范。
