二级建造师考试(公路)知识点:沥青混凝土设备生产能力及适用条件一、沥青混凝土搅拌设备1.沥青混凝土搅拌设备:分间歇式和连续滚筒式。
按我国目前规范,高等级公路建设应使用间歇强制式搅拌设备,连续滚筒式搅拌设备用于普通公路建设。
2.沥青混合料拌和设备的生产能力:生产能力按每小时拌和成品料的数量确定,主要有小型(40t/h以下)、中型(40~350t/h)和大型(400t/h 以上)三种。
间歇式搅拌设备的生产能力最高达700t/h,连续滚筒式搅拌设备的生产能力最高达1200t/h 。
沥青混合料拌合设备的生产率是按每小时拌制混合料的吨数计算。
(1)间歇式设备生产率计算公式:式中G j—每拌制一份料的质量(kg);n—每小时拌制的份数,,其中t1:搅拌器加料时间(min);t2:混合料搅拌时间(min);t3:成品料卸料时间(min)。
K B—时间利用系数,K B=0.8~0.9。
(2)连续式设备生产率计算公式:式中G L—搅拌器内的料重(kg);t—拌合时间(混合料在搅拌器内的停留时间)(min)。
2.沥青混凝土摊铺机沥青混凝土摊铺机按行走方式可分为自行式和拖式两种,自行式摊铺机又可分为履带式,轮胎式及复合式三种。
(1)沥青混合料摊铺机的生产能力:沥青混合料摊铺机的生产能力是以其最大摊铺宽度确定,一般按摊铺宽度分为小型(3.6m),中型(4~6m),大型(6~10m)和超大型(10~12m)四类。
生产能力计算:沥青混合料摊铺机的生产率以每小时的吨数来计算,它按下列公式计算:Q=hBυ0ρK B(t/h)式中:h-铺层厚(m);B-摊铺带宽(m);υ0-摊铺工作速度(m/h);ρ一沥青混合料密度(t/m);K B-时间利用率(0.75~0.95)。

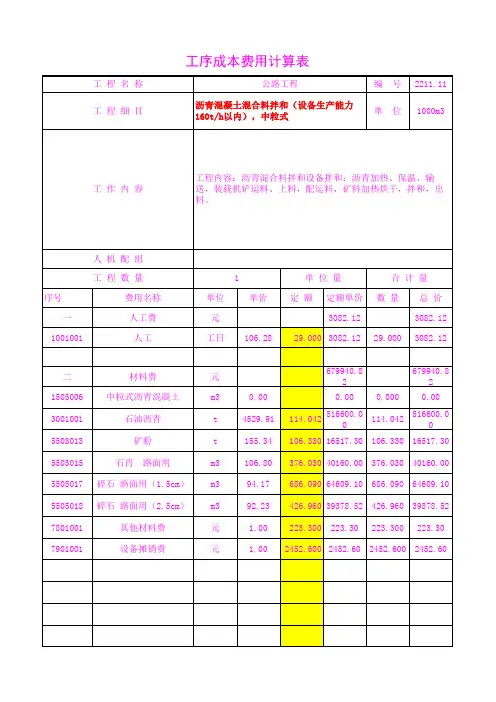

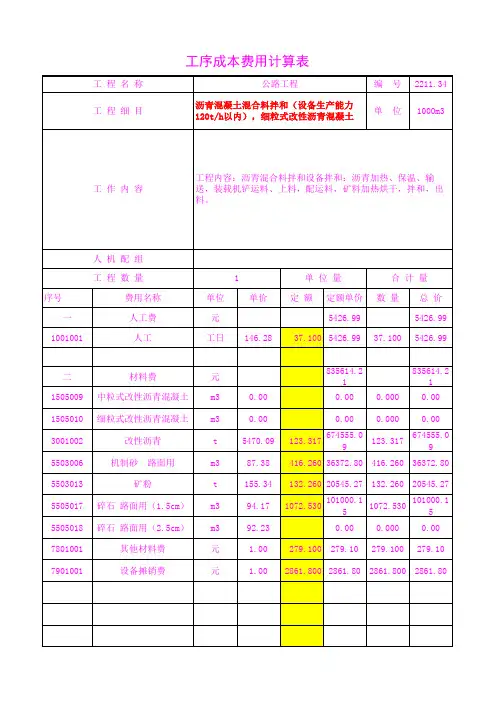

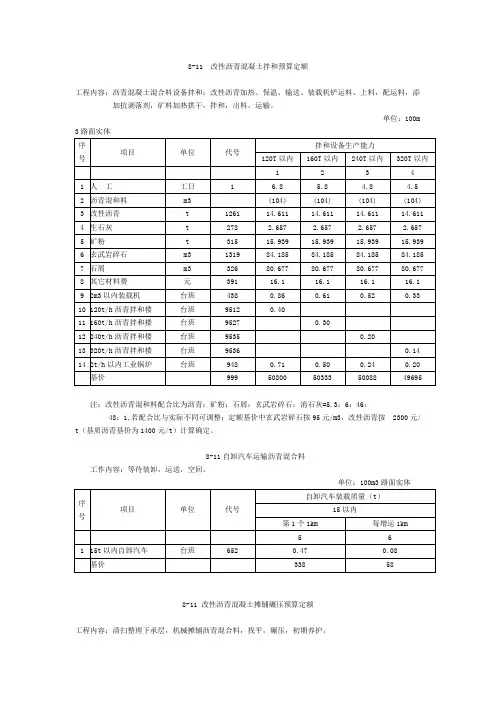

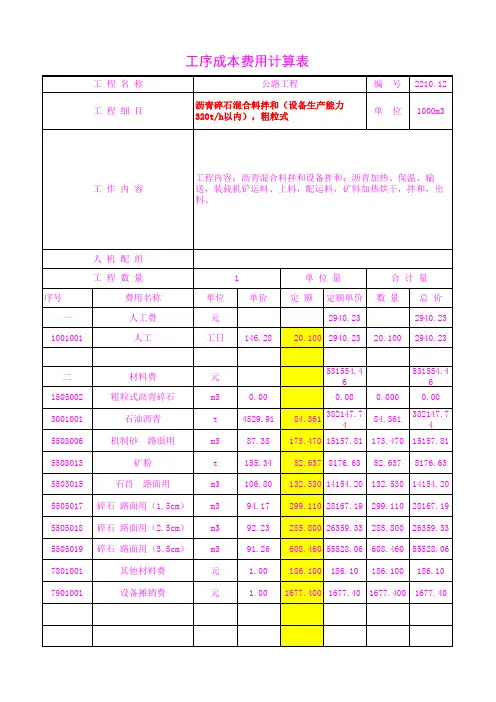

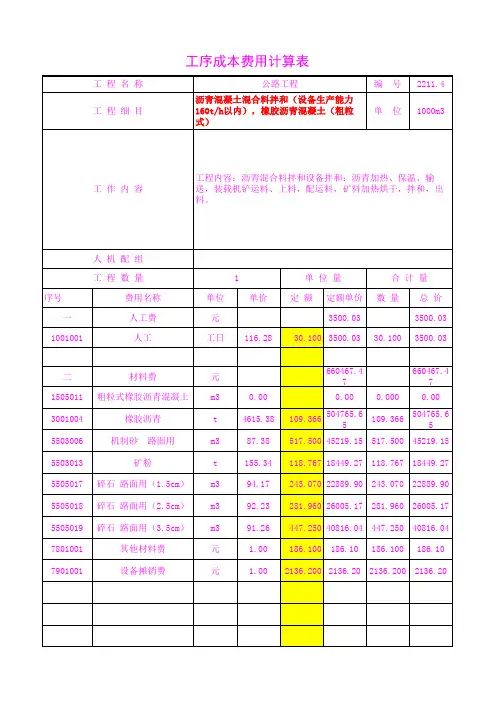

8-11 改性沥青混凝土拌和预算定额
工程内容:沥青混凝土混合料设备拌和:改性沥青加热、保温、输送、装载机铲运料、上料,配运料,添加抗剥落剂,矿料加热拱干,拌和,出料,运输。
单位:100m3路面实体
注:改性沥青混和料配合比为沥青:矿粉:石屑:玄武岩碎石:消石灰=5.3:6:46:
48:1,若配合比与实际不同可调整;定额基价中玄武岩碎石按95元/m3,改性沥青按 2300元/t (基质沥青基价为1400元/t)计算确定。
8-11自卸汽车运输沥青混合料
工作内容:等待装卸,运送,空回。
单位:100m3路面实体

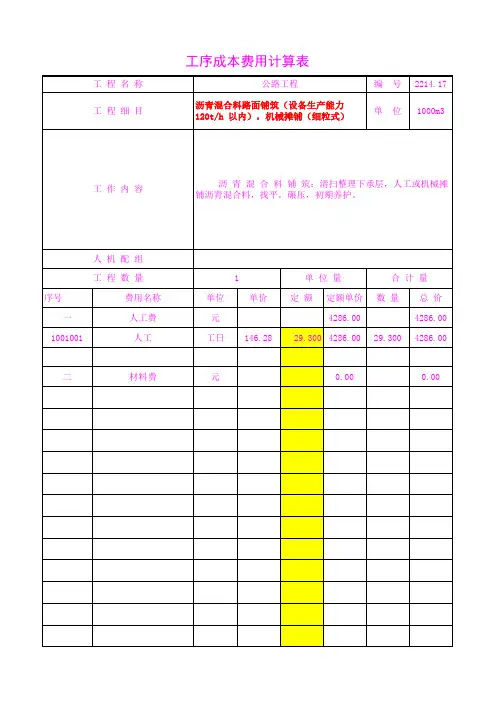

8-11 改性沥青混凝土摊铺碾压预算定额
工程内容:清扫整理下承层,机械摊铺沥青混合料,找平,碾压,初期养护。
单位:100m3
机械台班定额
注:本表所列机械除轮胎式压路机为国产外,其余都为进口设备。
案例题综合解析【案例】背景资料:某公路沿线代表性土为粉质中液限黏土,压实度重型标准击实平均要求为93.5%,取天然土测得天然密实度为1.95g/cm3,含水率为22.5%,按重型击实试验得到最大干密度为1.86g/cm3.试求压实方与天然方之间的换算系数;如果要求填筑1000m3路基实体,需要多少方天然土?『参考答案』天然土的干密度ρ=1.95÷(1+22.5%)=1.59g/cm3天然土的压实度=天然土的干密度÷试验室的干密度=1.59÷1.86=0.855压实方与天然方之间的换算系数=填方设计压实度÷天然土的压实度=0.935÷0.855=1.094如果要求填筑1000m3路基实体,需要1094方天然密实土。
【案例】背景资料:某高速公路进行路基土石方调配,利用方采用挖掘机自卸汽车远运调配,平均运距3km,工程数量如表所示(表中挖方和利用方均为天然密实方,填方为压实方)。
填方共计4000000m3。
土石方天然密实方和压实方的换算系数如下表,其中土方运输损耗为0.03。
【问题】试计算利用方压实数量、借方数量。
『参考答案』①将利用方的天然密实方数量,换算为压实方的数量松土:300000÷(1.23+0.03)=238095m3普通土:1000000÷(1.16+0.03)=840336m3硬土:500000÷(1.09+0.03)=446429m3石方:300000÷0.92=326087m3利用方(压实方)数量合计:238095+840336+446429+326087=1850947m3②借方数量:4000000-1850947=2149053m3③当计算借方的开挖费用时,其工程数量为:如果是普通土:2149053×1.16=2492901m3③当计算借方的运输费用时,其工程数量为:2149053×(1.16+0.03)=2557373m3【案例】背景资料:某施工单位承建了一段二级公路沥青混凝土路面工程,路基宽度12m。
公路工程施工总承包企业资质等级标准公路工程施工总承包企业资质分为特级、一级、二级、三级。
特级资质标准:1、企业注册资本金3亿元以上。
2、企业净资产3.6亿元以上。
3、企业近3年年平均公路工程结算收入15亿元以上。
4、企业其他条件均达到一级资质标准。
一级资质标准:1、企业近10年承担过下列4项中的3项以上所列工程的施工,工程质量合格。
(1)累计修建一级以上公路路基100公里以上;(2)累计修建高级路面400万平方米以上;(3)累计修建单座桥长≥500米或单跨跨度≥100米的公路特大桥6座以上;(4)完成过单项合同额1亿元以上的公路工程3个以上。
2、企业经理具有10年以上从事工程管理工作经历或具有高级职称;总工程师具有15年以上从事公路工程施工技术管理工作经历并具有本专业高级职称;总会计师具有高级会计职称;总经济师具有高级职称。
企业有职称的工程技术和经济管理人员不少于300人,其中工程技术人员不少于200人。
工程技术人员中,具有高级职称的人员不少于20人,其中具有公路工程系列高级职称的人员不少于15人;具有中级职称的人员不少于80人,其中具有公路工程系列中级职称的人员不少于50人。
企业具有的本专业一级资质项目经理不少于15人。
3、企业注册资本金6000万元以上,企业净资产8000万元以上。
4、企业近3年最高年公路工程结算收入4亿元以上。
5、企业具有与承包工程范围相适应的施工机械和质量检测设备,并至少具有:(1)160吨/小时以上沥青混凝土拌和设备3台,120立方米/小时水泥混凝土拌和设备及60吨/小时以上水泥混凝土拌和设备各1台或60吨/小时以上水泥混凝土拌和设备3台,300吨/小时以上稳定土拌和设备4台;(2)摊铺宽度12米的沥青混凝土摊铺设备2台,摊铺宽度8米以上的沥青混凝土摊铺设备4台;(3)120千瓦以上平地机5台;(4)1立方米以上挖掘机5台;(5)100千瓦以上推土机5台;(6)各型压路机20台(其中沥青混凝土压实设备10台,大型土方振动压实设备10台);(7)扭矩200千牛·米以上的钻机2台;(8)80吨以上自行式架桥机2套;(9)50吨以上吊车3台;(10)水泥混凝土泵车4台;(11)隧道凿岩台车2台,水泥混凝土喷射泵4台,压浆设备2台。
