厌氧塔试水方案
- 格式:doc
- 大小:41.50 KB
- 文档页数:5
UASB厌氧罐现场施工方案UASB(Upflow Anaerobic Sludge Blanket)厌氧罐是一种常见的污水处理设备,适用于有机废水、污泥处理等领域。
下面是一份UASB厌氧罐现场施工方案,供参考。
一、施工准备1.确定施工现场,清理现场杂物,确保施工区域整洁。
2.检查施工图纸和设计方案,准备所需的材料和设备。
3.检查施工设备和工具的运行状况,确保施工过程顺利进行。
二、预制罐体1.根据设计要求预制罐体,包括进水管道、放泥管道、气体排放管道等。
2.检查预制罐体的密封性和结构强度,确保符合设计要求。
三、现场安装1.将预制罐体运输到施工现场,根据设计图纸进行安装。
2.首先安装进水管道和放泥管道,确保管道与预制罐体的密封性。
3.安装气体排放管道,确保气体排放畅通。
4.安装支撑结构,确保罐体稳定。
四、罐体内设备安装1.根据设计要求,安装内部反应器、曝气设备等。
2.安装曝气管道和曝气器,确保曝气设备正常运行。
3.安装搅拌设备,确保污泥悬浮状态良好。
五、管道连接和电气布线1.连接进水管道和出水管道,确保管道连接紧密。
2.连接放泥管道和气体排放管道,确保排放畅通。
3.进行电气布线,连接设备和控制系统。
六、测试和调试1.进行罐体水密性测试,确保罐体密封性良好。
2.进行罐体气密性测试,确保气体排放正常。
3.进行曝气设备、搅拌设备和控制系统的测试和调试,确保设备运行正常。
七、试运行和调整1.进行罐体内污水填充试运行,观察污水处理效果。
2.根据实际情况,调整曝气、搅拌和控制系统参数,优化运行效果。
八、验收和完工1.进行施工质量验收,确保施工质量符合设计要求。
2.编制施工报告和验收报告,完成施工记录。
3.清理施工现场,做好安全交底工作,保证施工现场的安全和环境卫生。
以上是一份UASB厌氧罐现场施工方案,主要包括施工准备、预制罐体、现场安装、罐体内设备安装、管道连接和电气布线、测试和调试、试运行和调整以及验收和完工等步骤。
厌氧工程方案一、项目概述厌氧工程是指利用厌氧微生物组成的环境,使有机物得以降解并产生沼气、有机肥等产物的过程。
厌氧工程在污水处理、有机固体废物处理等领域有着广泛的应用,具有高效、节能、环保等特点。
本方案针对某市污水处理厂的厌氧工程进行规划设计,旨在提高污水处理厂的处理效率,减少能源消耗,有效减少对环境的污染。
二、工程规划1. 厌氧池设计根据污水处理厂的处理能力和排放要求,设计厌氧池的尺寸和数量。
采用模块化设计,便于工程施工和后期维护。
确定适宜的厌氧反应时间,保证有机物的充分降解和沼气的有效产出。
2. 污泥处理系统设计设计厌氧池的污泥处理系统,包括污泥的收集、输送、脱水等工艺,确保污泥的有效处理并减少对环境的影响。
考虑污泥的资源化利用,可以将厌氧池产生的污泥用于制备有机肥料等产品。
3. 沼气利用设施设计设计沼气的收集、储存、净化和利用设施,以提高沼气的利用效率和安全性。
利用沼气发电、供热等方式,实现能源的再生利用,减少对传统能源的依赖。
4. 自动化控制系统设计设计厌氧工程的自动化控制系统,实现对工艺过程的实时监控和调节,提高处理效率和稳定性。
采用先进的传感技术和控制算法,使整个工程能够实现智能化管理。
三、工程实施1. 地形地貌勘察进行厌氧工程施工前的地形地貌勘察,确定地下管线、基础建筑等情况,为后续施工提供准确的基础数据。
2. 设备采购和安装根据设计方案确定相关设备的类型、品牌和规格,进行设备的采购和安装。
注意设备的运输和安装过程中的安全和质量监控。
3. 施工工艺流程控制根据设计方案,对厌氧工程的施工工艺流程进行控制,确保施工的质量和进度。
采取必要的安全措施,保障工程施工人员的安全。
4. 现场质量检验在施工过程中进行现场质量检验,对关键节点和关键工艺进行跟踪检查,确保工程的质量。
四、工程运行1. 运行试验在厌氧工程完成施工后,进行运行试验,检验设备和工艺的运行情况,对施工的问题进行修复和调整。
2. 运行维护建立完善的运行维护制度,定期对厌氧工程进行设备检查、维护和维修,保证工程的长期稳定运行。
厌氧塔水封一、厌氧塔水封的基本原理厌氧塔水封,又称为水封罐,是一种在污水处理过程中常见的设备。
其基本原理是利用水封的原理,通过在塔内设置一定高度的水封,将塔内的气体与外界隔绝,从而防止气体逸出或外界空气进入塔内,达到稳定塔内压力、防止气体泄漏和保证厌氧消化过程顺利进行的目的。
厌氧塔水封的构造一般由塔体、水封管路和液位控制装置等组成。
塔体通常采用耐腐蚀的材料制成,如玻璃钢、不锈钢等;水封管路则是将塔内气体引至水封中,利用水封的高度来控制塔内的压力;液位控制装置则是用来控制水封的高度,保证水封的稳定。
二、厌氧塔水封在污水处理中的应用厌氧塔水封在污水处理中主要用于厌氧消化工艺中,如污泥消化、生物气生成等。
在厌氧消化过程中,会产生大量的气体,如沼气等,这些气体会对消化过程产生压力,影响消化效率。
通过设置厌氧塔水封,可以有效地将这些气体引出塔外,稳定塔内压力,保证消化过程的顺利进行。
此外,厌氧塔水封还可以用于防止沼气等气体逸出,减少环境污染。
同时,由于水封的存在,可以防止外界空气进入塔内,避免了氧化作用对厌氧消化过程的影响。
三、厌氧塔水封的优缺点1.优点:(1). 结构简单、易于维护:厌氧塔水封结构简单,部件较少,安装和维护方便。
(2). 压力稳定:通过水封的作用,可以有效地稳定塔内的压力,防止气体逸出或外界空气进入。
(3). 防止氧化:由于水封的存在,可以有效地隔绝塔内气体与外界空气的接触,避免了氧化作用对厌氧消化过程的影响。
(4). 节能环保:厌氧塔水封可以有效地将沼气等气体引出塔外,减少环境污染,同时也可以回收利用沼气等能源。
2.缺点:(1). 水耗较大:为了保证水封的高度和稳定性,需要大量的水,因此在水资源紧张的地区使用时需要注意。
(2). 需要定期维护:由于厌氧塔水封的部件较多,需要定期进行清洗和维护,以确保其正常运转。
四、厌氧塔水封的未来发展随着环境保护意识的不断提高和污水处理技术的不断发展,厌氧塔水封的应用前景将会更加广阔。
1调试方案框架1.1本调试方案编制依据(1)工程施工图纸;(2)各设备使用说明书;(3)现行施工规范、质量检验及评定标准、操作规程。
本调试方案报业主审核后由业主统一组织联合调试。
1.2调试期各方职责(1)试运行前期污水站全部设施、设备、装置的保管及运行责任由工程施工承包方自行承担;(2)试运行期,由施工方、业主方共同承担,以施工方为主;(3)试运行交接后以业主方为主,施工方协助;(4)竣工验收后全权由业主方负责。
1.3调试的主要工作及目的(1)检验各个设备运行工艺技术参数的符合性,确定运行技术参数;(2)检验各个工艺单元工艺技术参数的符合性,确定运行技术参数;(3)检查各设备机组运转情况,并做好详细的检测记录;(4)完成系统试运行工作,交付使用。
1.4调试及试运行1.4.1调试条件(1)土建构筑物全部施工完成;(2)设备安装完成;(3)电气安装完成;(4)管道安装完成;(5)相关配套项目含人员、仪器、污水及进排管线、安全措施均已完善;(6)构筑物内遗留的杂物已经全部清理干净。
1.4.2调试准备(1)组成调试运行小组,由土建、设备、电气、管线施工人员以及设计与建设方代表共同参与,拟定调试及试运行计划安排;(2)相应物质的准备,如水(含污水、自来水)、气(压缩空气、蒸汽)、电、药剂,准备必要的排水及抽水设备、赌塞管道的沙袋等;(3)必须的化验及检测设备,如PH计、温度计、试纸、COD检测仪、BOD检测仪、NH3-N检测仪、SS、JD等;(4)建立调试记录和检测档案。
调试用仪器序号名称规格型号数量单位1 数字式酸度计 pH:0.00~14.00,精度 0.01pH 1 套2 溶氧测定仪溶氧:0~20mg/L 1 套3 架盘药物天平范围:0~1000g,最小分度:1g 1 套4 化学分析天平范围:0~200g,最小分度:0.1mg 1 套5 紫外分光光度计COD:10~1200mg/L 1 套6 直读 BOD5测定仪 BOD5 :0~1000mg/L 1 套7 生物显微镜 1 套8 烧杯、量筒、锥形瓶等玻璃器皿 1 套9 酒精灯 1 套10 烘箱、坩埚、坩埚钳 1 套11 真空抽滤机 1 套调试用药品药剂生产部分序号名称数量单位1 10%HCl 溶液 1 M 32 40%NaOH 溶液 1 M 33 FeSO4药品(工业纯) 0.5 T4 PAC 药品(工业纯) 0.5 T5 PAM 药品(工业纯) 0.1 T6 大粪 3 T7 淀粉 3 T8 葡萄糖(工业纯) 1 T9 CO(NH2)2 0.1 T10 Ca(H2 PO4)2 0.1 T11 NaClO3药品(工业纯) 25 Kg12 纯碱药品(工业纯) 50 kg化验部分序号名称数量单位1 98%H2SO4溶液2 L2 AgSO4(分析纯) 2 瓶3 HgSO4(分析纯) 2 瓶4 重铬酸钾(分析纯) 2 瓶5 水杨酸(分析纯) 2 瓶6 NaClO3药品(分析纯) 2 瓶7 酒石酸碱钠(分析纯) 2 瓶8 NaOH 药品(分析纯) 2 瓶9 亚硝基铁氰化钠(分析纯) 2 瓶人员配置序号名称姓名人数联系方式1 调试组组长 12 调试联络人员(施工方) 13 调试联络人员(业主方) 14 设备工程师 25 电气工程师 26 自控工程师 27 化验检测师 28 其他人员1.4.3渗漏、耐压、密封试验(1)按设计工艺顺序向各单元进行充水试验中小型工程可完全使用洁净水或轻度污染水(积水、雨水),大型工程考虑到水资源节约,可用50%净水或轻污染水或生活污水,一半工业污水(一般按照设计要求进行)。
厌氧罐施工方案厌氧罐施工方案一、施工准备工作1. 检查厌氧罐基础结构是否符合设计要求,确保基础坚实平整。
2. 清理周围环境,确保施工现场安全整洁。
3. 准备所需材料和设备,包括钢筋、混凝土、模板、起重设备等。
4. 制定详细的施工计划,并组织施工团队进行技术培训和安全教育。
二、钢筋安装1. 根据设计要求,按照罐体结构的形状和尺寸,制作和安装相应的钢筋骨架。
2. 确保钢筋的品质合格,并根据设计要求进行预埋件的安装。
3. 钢筋的连接点必须牢固可靠,使用扎实的焊接或连接件进行连接。
三、模板安装1. 根据设计图纸,组装预制模板,并进行调整和固定,确保模板的结构牢固且尺寸准确。
2. 模板的连接处必须密封严实,以防止混凝土漏水或渗漏。
四、混凝土浇筑1. 在施工现场搅拌混凝土,确保混凝土的配比和质量符合设计要求。
2. 将混凝土均匀地倒入模板中,并使用振动器进行振捣,以确保混凝土的密实性和均匀性。
3. 混凝土浇筑完毕后,根据需要进行抹平和修整,确保罐体表面平整光滑。
五、养护和检测1. 在混凝土浇筑后,进行养护工作,包括覆盖保温材料和喷淋养护等,以保持混凝土的湿润。
2. 在混凝土达到设计强度后进行检测和验收,确保厌氧罐的质量符合要求。
六、安全措施1. 在施工现场设置警示标志,提醒过往人员注意安全。
2. 确保施工人员配备个人防护装备,包括安全帽、防护鞋、手套等。
3. 严格遵守施工现场的安全操作规程,确保施工过程中不发生事故。
总结:厌氧罐施工方案包括施工准备、钢筋安装、模板安装、混凝土浇筑、养护和检测等一系列工作。
在施工过程中,要确保施工质量符合设计要求,并严格遵守安全操作规程,保证施工现场安全。

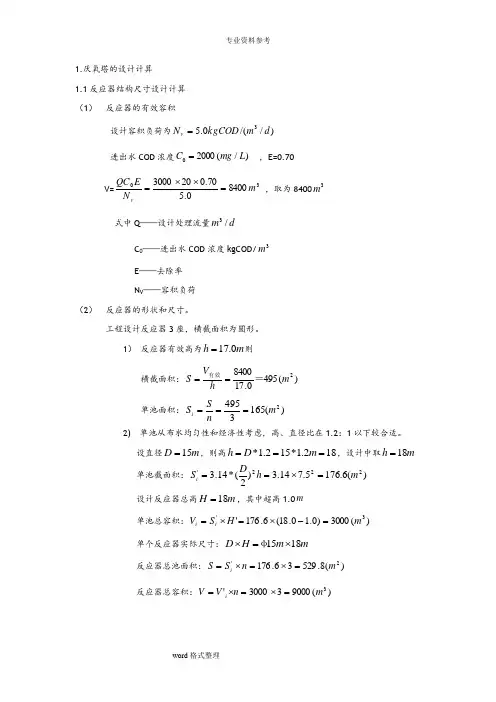

1.厌氧塔的设计计算 1.1反应器结构尺寸设计计算 (1) 反应器的有效容积设计容积负荷为)//(0.53d m kgCOD N v =进出水COD 浓度)/(20000L mg C = ,E=0.70 V=3084000.570.0203000m N E QC v =⨯⨯= ,取为84003m 式中Q ——设计处理流量d m /3C 0——进出水COD 浓度kgCOD/3m E ——去除率 N V ——容积负荷(2) 反应器的形状和尺寸。
工程设计反应器3座,横截面积为圆形。
1) 反应器有效高为m h 0.17=则横截面积:)(4950.1784002m hV S =有效==单池面积:)(16534952m n S S i ===2) 单池从布水均匀性和经济性考虑,高、直径比在1.2:1以下较合适。
设直径m D 15=,则高182.1*152.1*===m D h ,设计中取m h 18= 单池截面积:)(6.1765.714.3)2(*14.3222'm h D S i =⨯== 设计反应器总高m H 18=,其中超高1.0m单池总容积:)(3000)0.10.18(6.176'3'm H S V i i =-⨯=⨯=单个反应器实际尺寸:m m H D 1815⨯=⨯φ反应器总池面积:)(8.52936.1762'm n S S i =⨯=⨯= 反应器总容积:)(900033000'3m n V V i =⨯=⨯=(3) 水力停留时间(HRT )及水力负荷(r V )v Nh Q V t HRT 722430009000=⨯==)]./([24.036.176********h m m S Q V r =⨯⨯==根据参考文献,对于颗粒污泥,水力负荷)./(9.01.023h m m V r -=故符合要求。
1.7.2 三相分离器构造设计计算 (1) 沉淀区设计根据一般设计要求,水流在沉淀室内表面负荷率)./(7.023'h m m q <沉淀室底部进水口表面负荷一般小于2.0)./(23h m m 。
厌氧生物处理工程调试方案一、工程概况厌氧生物处理工程是利用厌氧菌群对有机废水进行处理的一种生物技术。
相比于传统的好氧处理工艺,厌氧生物处理工艺能够有效地降解有机废水,产生少量污泥,并且具有更高的处理效率和更低的能耗。
因此,在工业废水处理领域受到了广泛的关注和应用。
本文将以一座厌氧生物处理工程的调试方案为例,介绍其调试步骤和调试注意事项,希望能够为类似项目的调试工作提供参考。
二、调试步骤1. 设备安装和连接调试在进行厌氧生物处理工程的调试之前,首先需要保证设备的安装和连接正常。
包括厌氧反应器、气体分离器、气体收集系统、加热系统等设备的安装和连接。
检查管道连接是否严密,设备是否安装牢固,以及各个传感器、控制阀门等设备的连接是否正确。
2. 厌氧反应器启动首先需要进行厌氧反应器的启动工作。
首先,将适量的厌氧菌群接种进入反应器中,并进行适量的调理,使其适应废水的性质。
然后,控制进水量和通气量,使反应器内的环境逐渐达到适宜厌氧菌群生长的条件。
在此过程中需要注意,尽量避免在启动阶段过多的废水排放,以免影响菌群的生长和繁殖。
3. 调试废水处理系统在确认厌氧反应器运行正常之后,需要对整个废水处理系统进行调试。
包括废水的进水管道、混合池、沉淀池等设备、管道以及控制系统。
在此过程中需要考虑稀释、调节和搅拌等调控方法,使废水的进水、混合、沉淀等过程达到预期的效果。
同时,需要进行废水处理的监测与分析,确保废水处理达到预期的标准。
4. 调试废水处理过程的监控及控制系统在废水处理系统调试完成之后,需要对整体的控制系统进行调试。
包括监控系统、控制系统、自动化系统等设备的调试。
确保各个传感器、控制阀门、执行机构等设备的正常工作。
同时,需要设计合理的控制策略,确保废水处理系统能够稳定运行,并在突发情况下能够自动及时地调整处理过程。
5. 废水处理系统的运行与稳定经过以上步骤的调试之后,厌氧生物处理工程即可正式投入运行。
在运行过程中需要对各个设备的运行情况进行定期检查和维护,并进行废水的监控与分析,确保废水处理过程的稳定和效果。

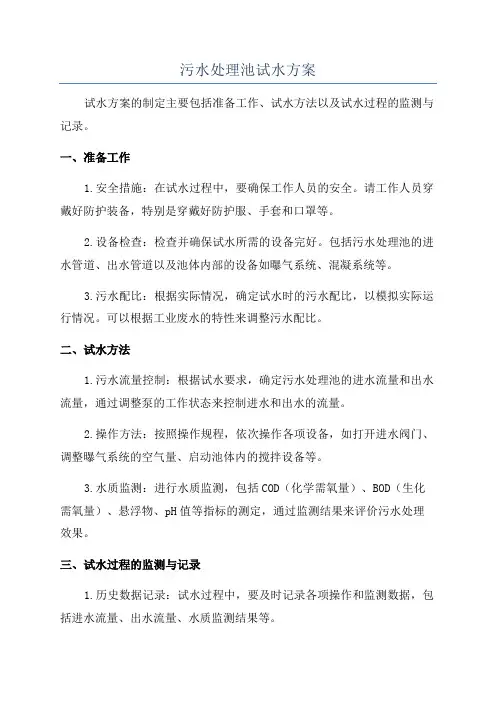

污水处理池试水方案试水方案的制定主要包括准备工作、试水方法以及试水过程的监测与记录。
一、准备工作1.安全措施:在试水过程中,要确保工作人员的安全。
请工作人员穿戴好防护装备,特别是穿戴好防护服、手套和口罩等。
2.设备检查:检查并确保试水所需的设备完好。
包括污水处理池的进水管道、出水管道以及池体内部的设备如曝气系统、混凝系统等。
3.污水配比:根据实际情况,确定试水时的污水配比,以模拟实际运行情况。
可以根据工业废水的特性来调整污水配比。
二、试水方法1.污水流量控制:根据试水要求,确定污水处理池的进水流量和出水流量,通过调整泵的工作状态来控制进水和出水的流量。
2.操作方法:按照操作规程,依次操作各项设备,如打开进水阀门、调整曝气系统的空气量、启动池体内的搅拌设备等。
3.水质监测:进行水质监测,包括COD(化学需氧量)、BOD(生化需氧量)、悬浮物、pH值等指标的测定,通过监测结果来评价污水处理效果。
三、试水过程的监测与记录1.历史数据记录:试水过程中,要及时记录各项操作和监测数据,包括进水流量、出水流量、水质监测结果等。
2.异常情况处理:如果在试水过程中发现任何异常情况,如设备故障、水质指标超标等,要及时处理和记录,并进行相应的调整。
3.试水结果评价:根据试水过程的监测数据和记录,评价试水的效果。
包括根据水质监测结果来判断处理效果是否符合要求,并进行相应的修正。
经过以上准备工作和试水过程,可以对污水处理池进行试运行,以评价其处理效果。
如果发现问题,可以根据试水结果进行相应的调整和优化,以确保污水处理池的正常运行和处理效果的最大化。
此外,试水方案的具体内容还需要根据污水处理池的实际情况来确定。
在制定试水方案之前,需要对污水处理池进行全面的调查和分析,包括污水处理池的设计参数、运行状况以及周围环境等。
只有根据实际情况来制定试水方案,才能更准确地评价污水处理池的处理效果,并进行相应的调整和改进。
UASB厌氧反应器操作说明书一 UASB厌氧反应器的原理:在UASB厌氧反应器内,厌氧细菌对有机物进行三个步骤的降解:(1)水解、酸化阶段;(2)产氢产乙酸阶段;(3)产甲烷阶段,使污染物质得到去除,并产生沼气和厌氧污泥。
通过UASB内部的三相分离器的作用,实现水、污泥、沼气的分离,污泥回流至UASB底部,沼气经收集后进行沼气利用系统,清水至后续处理。
UASB厌氧反应器的操作说明1开车:认真执行交接班制度,提前5分钟上岗,了解上一班的情况(如UASB进水水温、水量、COD、PH值、NH3-N、SO42-,以及UASB出水水温、COD、PH 值、VFA等,并要上厌氧反应器巡视出水有无异常现象)掌握本班的生产要求,做好班前检查工作,熟悉厌氧塔进水泵的运行情况。
在预处理中废水达到工艺控制参数后,既可开启厌氧泵往UASB进水。
2操作过程:1)在预处理的废水满足厌氧处理所需的进水条件后,启动厌氧泵向UASB反应器进水。
启动厌氧泵之前检查需检查泵是否正常,开启泵后,检查流量计显示,判断废水是否正常输出。
调节泵的出口阀门,将各厌氧反应器的流量调节到规定范围;起用泵前一定要详细检查该泵的运转纪录,确认该泵无异常后方可启用。
2)密切注意厌氧反应器上部出水情况,要注意跑泥现象,防止出水带泥过多,一般小于20%,定期清理溢流堰口的堵塞物,但需注意防止跌落溺水。
3)密切关注厌氧反应器出水的COD、PH值、VFA、温度等指标,防止反应器工艺指标变化过大;4)经常巡视厌氧反应器顶部水面的情况,防止大量气体溢出;5)经常观察水封中的水位,将水封水位控制在一定高度;6)根据需要,每班进行取样送检,并根据化验结果判断厌氧反应器的运行状况。
3停止:1)当预处理没有足够的废水或预处理水质达不到工艺控制控制要求时,反应器停止进水,待预处理正常后,再恢复进水;但在停水时要密切注意反应器内的温度变化,如温度下降多(超过5℃),再次进水时就先需将反应器的温度升至原正常运行时的温度,防止因温度变化的原因使反应器运行出现问题;2)当反应器出水带泥过多(SV≥20%要密切关注)或出水水质变差时,减少反应器的进水量或改为间歇进水,防止反应器的深度恶化;3)当UASB出水VFA大于8或UASB的COD去除率小于50%,适当减少反应器的进水量或改为间歇进水,甚至停止进水,防止反应器的深度恶化。
厌氧工程调试方案一、前言随着环境问题的日益凸显,厌氧工程在污水处理、有机废料处理等方面的应用越来越广泛。
然而,由于厌氧工程本身的复杂性和特殊性,调试工作常常面临一系列挑战,包括设备设计不合理、菌种适应性差、运行参数不稳定等问题。
因此,对于厌氧工程的调试工作,需要系统的调试方案,以确保厌氧工程能够有效稳定地运行,达到预期的处理效果。
二、调试前的准备工作1. 设备检查和改造:在进行厌氧工程调试前,需要对设备进行全面检查,确保设备齐全、完好,并对有需要的设备进行改造和升级。
特别是对于旧设备,需要对其进行全面的升级,以适应新的工艺要求。
2. 菌种培养和适应性改进:厌氧工程的有效运行离不开优质的菌种,因此需要提前对菌种进行培养和适应性改进,以提高其在厌氧条件下的适应性和活性。
3. 参数定制和计算模拟:在进行厌氧工程调试前,需要对厌氧工程的运行参数进行定制和计算模拟,以确保调试过程中的参数稳定和可控。
4. 人员培训和技能提升:对于参与厌氧工程调试的人员,需要进行专门的培训和技能提升,以提高其对厌氧工程的理解和掌握,确保调试工作能够顺利进行。
三、厌氧工程调试方案1. 首先,需要对厌氧工程的各项设备进行全面检查和测试,确保设备齐全、完好,并进行必要的改造和升级。
同时,对于迫切需要改进的设备,需要提前做好计划和安排,以确保调试工作能够顺利进行。
2. 接下来,需要对厌氧工程的菌种进行培养和适应性改进,以提高其在厌氧条件下的适应性和活性。
同时,需要对菌种的适应性和活性进行测试,以确保其能够在厌氧条件下有效运行。
3. 在对设备和菌种进行全面检查和改进后,需要对厌氧工程的运行参数进行定制和计算模拟。
首先,需要对厌氧工程的运行参数进行详细的分析和计算,以确保参数的稳定和可控。
同时,需要对运行参数进行模拟测试,以确保参数的稳定和可控。
4. 最后,需要对参与厌氧工程调试的人员进行专门的培训和技能提升。
首先,需要对参与厌氧工程调试的人员进行全面的培训,以提高其对厌氧工程的理解和掌握。
污水处理池试水方案一、引言污水处理是现代社会中重要的环境保护措施之一,污水处理池是污水处理工艺中的核心设施之一。
为了确保污水处理池的正常运行,需要进行试水方案的制定和实施。
本文将详细介绍污水处理池试水方案的标准格式。
二、试水目的试水的目的是评估污水处理池的性能和稳定性,验证设计参数的合理性,并为正式运行提供参考依据。
本次试水的主要目标如下:1. 评估污水处理池的处理能力和去除效率;2. 验证污水处理池在不同负荷条件下的稳定性;3. 检验设备的运行状态和操作性能;4. 采集试水数据,为后续的调整和优化提供依据。
三、试水内容根据试水目的,本次试水将包括以下内容:1. 设备调试:对污水处理池的各项设备进行调试,确保其正常运行;2. 污水负荷试验:根据设计参数,逐步增加污水负荷,观察处理效果和设备运行情况;3. 水质监测:对进水、出水和处理过程中的关键参数进行监测和记录,包括COD、BOD、氨氮、总磷等指标;4. 操作记录:记录试水过程中的操作情况,包括设备运行状态、操作参数调整等;5. 数据分析:对试水数据进行分析和比对,评估处理效果和设备性能。
四、试水方案1. 试水时间:根据实际情况确定试水时间,普通建议持续试水时间不少于72小时;2. 试水负荷:根据设计要求,逐步增加试水负荷,每次增加幅度不超过设计负荷的20%;3. 水质监测:对进水、出水和处理过程中的关键参数进行定期监测,记录数据并制作曲线图;4. 操作记录:对试水过程中的操作情况进行详细记录,包括设备运行状态、操作参数调整等;5. 数据分析:对试水数据进行分析和比对,评估处理效果和设备性能;6. 结果总结:根据试水数据和分析结果,总结试水过程中的问题和不足,并提出改进措施。
五、试水结果根据试水方案的实施和数据分析,得出以下试水结果:1. 处理能力:污水处理池在设计负荷下能够达到预期的处理能力,出水水质符合相关标准;2. 稳定性:污水处理池在不同负荷条件下表现出良好的稳定性,处理效果稳定可靠;3. 设备运行:各项设备在试水过程中运行正常,操作性能良好;4. 数据分析:试水数据分析表明,污水处理池的去除效率和处理效果达到预期目标。

厌氧罐施工方案1
本文旨在探讨厌氧罐的施工方案,旨在确保施工质量和安全,促进项目的顺利进行。
一、项目背景
厌氧罐是一种关键设备,用于处理有机废水和污泥,具有重要的环保和经济意义。
因此,正确的施工方案至关重要。
二、施工前准备
1.确认施工人员数量和技术要求。
2.准备必要的施工设备和材料。
3.制定详细的施工计划和时间表。
三、施工步骤
步骤一:基础施工
1.确保施工场地平整,并按设计要求做好基础尺寸标定。
2.进行基础混凝土浇筑,保证基础坚固牢固。
步骤二:主体结构施工
1.按照设计图纸要求,搭建厌氧罐的主体结构。
2.保证结构连接牢固,符合安全要求。
步骤三:管道安装
1.安装进出口管道和排放管道,保证布局合理。
2.检查管道连接处的密封性,确保不漏水。
步骤四:设备安装
1.安装厌氧罐所需的设备,如搅拌器、加热器等。
2.确保设备接线正确,功能正常。
步骤五:调试检测
1.启动厌氧罐设备,进行设备调试。
2.检测罐内水质情况,调整设备参数,确保罐内运行正常。
四、施工质量检查
1.定期巡查厌氧罐运行情况,发现问题及时处理。
2.完成施工验收,核实工程质量和安全符合要求。
五、总结
通过本文提出的厌氧罐施工方案,我们可以有效地指导施工人员进行施工操作,并确保厌氧罐能够正常运行,达到预期的环保处理效果。
希望本文能对相关施工工作提供有益的参考和帮助。
厌氧池施工方案厌氧池施工组织设计一、工程概况1、本工程位于新疆尼勒克县。
厌氧池规格:9、4×22、8×7.6M2、本工程抗震设防烈度为8度,设计基本地震加速度值为0.2g,设计地震分组为第二组,设计特征周期为0、4s,场地类别为二类,安全等级为二级。
3、本工程混凝土等级为C30,混凝土保护层厚度为池壁为30mm,梁、支柱、底板为40mm,走道板为25mm。
4、基础:持力层为粉土层,承载力特征值为120Kpa;基槽开挖后,严禁地表水浸润地基土,同时应做好钎探工作。
5、水池池体结构:a、水池池体砼为C30抗渗砼,抗渗等级为S6,抗冻等级为F300;所用水泥为普通硅酸盐水泥;b、水池一次浇筑完成,不留施工缝;c、水池内壁、底板顶面抹20厚1:2防水水泥砂浆,防水砂浆应分层紧密连续涂抹;d、水池土建完成后,覆土应沿水池四周分层均匀回填;e、施工中应注意各种设备得预埋。
6、厌氧池池壁应用环氧玻璃布做防腐处理,并做池内钢爬梯。
二、施工准备在土建施工之前应进行图纸审核、材料准备、设备进场、临时工棚搭建等工作。
1、施工管理组织:本人有幸承建此工程,作为本工程得项目经理对工程实施全面管理,就是工程实施第一责任人,做好岗位分工、任务明确、责任清楚。
带领项目班子创造性开展工程项目管理工作,严格执行国家法律、法规与公司各项规章制度,争取工程质量、施工安全、文明管理等都达到建设单位得要求。
2、劳动力组织:本人将精选施工队伍,选择技术过硬、能吃苦、能打硬仗、勇于克服困难、思想素质高得队伍及管理人员参与本工程施工。
对进入现场得职工必须进行入场三级安全教育,提高全体职工对搞好安全文明施工重要意义得认识,提高质量意识、安全意识,抓好文明施工教育。
3、搭设临建设施、生活性临建与施工性临建。
主要包括:项目部、监理办公室、工人宿舍、食堂、工具库、机械修理库、水泥库、配电房等,接通电源、水源,给施工作业提供良好得生活环境。
污水处理池试水方案引言概述:污水处理是一项重要的环保工作,而污水处理池是其中不可或者缺的一部份。
为了确保污水处理池的正常运行,必须制定科学的试水方案。
本文将详细介绍污水处理池试水方案的相关内容。
一、试水前的准备工作1.1 确定试水时间:试水时间应选择在污水处理池建设完工后,设备安装调试完成并通过验收后进行。
1.2 安排试水人员:确定试水人员,包括污水处理设备创造商的技术人员、现场运维人员等。
1.3 准备试水工具:准备必要的试水工具,如PH计、浊度计、溶解氧计等。
二、试水过程及注意事项2.1 检查设备运行情况:在试水前,要检查设备的运行情况,确保设备正常运转。
2.2 设定试水参数:根据设计要求和实际情况,设定试水参数,如进水流量、进水浓度、处理时间等。
2.3 监测试水效果:在试水过程中,要及时监测处理效果,如PH值、溶解氧含量、COD浓度等,确保处理效果符合要求。
三、试水后的处理及记录3.1 处理试水产生的废水:试水后会产生一定量的废水,要及时处理并排放。
3.2 记录试水数据:试水过程中产生的数据要详细记录,包括试水参数、监测数据、设备运行情况等。
3.3 分析试水效果:根据试水数据进行分析,评估处理效果,提出改进建议。
四、试水后的设备维护4.1 清洗设备:试水后要对设备进行清洗,保持设备的清洁。
4.2 检查设备运行情况:检查设备的运行情况,及时发现并处理问题。
4.3 定期维护:建立设备定期维护计划,确保设备长期稳定运行。
五、总结与改进5.1 总结试水效果:对试水效果进行总结,分析存在的问题和不足。
5.2 提出改进建议:根据试水效果和总结,提出改进建议,优化污水处理池的运行。
5.3 完善试水方案:根据试水经验,完善试水方案,为今后的试水工作提供参考。
结语:污水处理池试水是保证污水处理效果的重要环节,惟独科学制定试水方案并认真执行,才干确保污水处理池的正常运行和处理效果。
希翼本文的介绍能对相关工作提供参考和匡助。
厌氧塔运行操作流程
1.开始操作前,先确保所有设备、仪器、管道等都处于正常状态,无泄漏、损坏等情况。
2. 按照操作手册上的要求,将厌氧塔内的压缩空气、水等介质接入到相应的管道中。
3. 打开厌氧塔进口阀门,让废水流入塔体。
同时,打开废水预处理设备的出水阀门,将预处理后的水流入厌氧塔。
4. 启动厌氧塔内的搅拌器,使废水与微生物充分混合,促进微生物对有机物的降解。
5. 监测厌氧塔内的各项参数,包括温度、pH值、COD等指标,确保运行状态良好。
6. 定期对厌氧塔内的微生物进行检测,确认微生物数量和种类符合要求。
7. 定期对厌氧塔内的污泥进行处理,包括调整浓度、加入营养物质等,以保持厌氧塔内微生物的健康状态。
8. 当厌氧塔内出现异常情况时,及时进行处理,包括清理管道、更换设备等。
9. 定期进行厌氧塔的清洗和维护,确保设备长期稳定运行。
10. 运行结束后,关闭厌氧塔出口阀门,将处理好的水排出塔体,同时关闭各种介质的进口阀门。
同时,关闭搅拌器和其他设备,做好设备的停机及安全措施。
- 1 -。
厌氧罐施工方案1厌氧罐施工方案11.设计参数:根据实际情况确定厌氧罐的设计参数,包括容积、深度、直径等。
一般来说,厌氧罐的容积要根据预计处理的废水量进行确定,同时要考虑到后续处理工艺和设备的要求。
2.土建施工:首先要对厌氧罐的施工现场进行平整处理,并进行必要的标志和围挡。
然后按照设计图纸的要求进行基础施工,包括地基开挖、基坑支护、浇筑混凝土等操作。
在进行混凝土浇筑时应注意控制浇注速度和浇注质量,以确保基础的承载能力和密实性。
3.罐体施工:根据设计图纸的要求进行罐体施工,包括罐体的主体结构、进出水口、通气口等。
罐体的材料一般采用钢筋混凝土或玻璃钢材质,具有抗腐蚀性和耐压性能。
施工过程中要严格按照施工工艺和质量标准进行操作,防止出现裂缝、渗漏等质量问题。
4.罐顶施工:根据设计要求进行罐顶的施工,主要包括固定罐顶、安装进出水口和通气口等。
罐顶的固定方式可以采用螺栓固定或焊接固定,要保证固定牢固稳定。
进出水口和通气口的安装要严格按照设计要求进行,以保证其功能完好可靠。
5.管网施工:根据设计要求进行管网的布置和连接。
管网的材质一般采用PVC管或高密度聚乙烯管,具有耐腐蚀和耐压能力。
管网的布置要合理、紧凑,管道连接要牢固密封,以确保废水的顺利流动和系统的正常运行。
6.设备安装:根据设计要求安装厌氧罐所需要的设备,包括厌氧反应器、搅拌机、通气设备等。
设备的选择要符合工艺要求和实际情况,安装要按照设备说明书和规范进行操作,确保设备的正常运行和使用寿命。
7.系统调试:在施工完成后,进行系统的调试和试运行,包括检查设备的运行情况、管网的流量和压力等。
如有发现问题要及时处理,确保系统的正常运行和处理效果。
8.环境监测:在施工完成并投入使用后,要进行环境监测和效果评估。
定期检测废水出水水质、沼气产量等指标,根据监测结果进行调整和改进,以维护厌氧罐的稳定运行和处理效果。
以上是一种厌氧罐施工方案,通过科学合理的设计和施工,可以确保厌氧罐的稳定运行和处理效果,实现废水资源化利用和环境保护的目标。
4.6压顶施工方案
页脚内容
厌氧塔试水方案
厌氧塔在施工结束后要进行充水检验是否有渗漏点及基础沉降观
测,以保证投入运行时能够达到设计施工标准。厌氧系统设备按照下列
标准执行,工艺和材料符合下列标准和规定的最新版本的要求:
1) 《苏州科特环保设备有限公司企业标准》 SP-037
2) 《钢制焊接常压容器》 JB4735-97
1、前期准备
1.1塔体制作安装完毕,塔体焊接的所有构件及附件应全部完工,
达到验收标准。塔内废铁、焊条以及废物清理干净,封门前请甲方、
监理验收,形成验收文件。
1.2试水应有各个工种配合,具体要求铆焊、管道、电气、机装人
员协调处理。
2、试水步骤
2.1试水前测量塔体垂直度(取4监测点)及圆度(取4监测点)
并通过业主确认记录监测数据。
2.2 先向塔体内充水到1/4水位处,观察24小时后塔体垂直度及圆
度,无异常变化后充水到1/2处,同样观察。24小时,无异常变化
后充水到3/4处,再观察24小时,无异常变化后将塔体充满水,
再观察24小时。
2.3 充水过程中观察塔体是否存在渗漏、异常变形现象,如有异常
现象出现,应立即停止注水,检查并排除异常现象后恢复试水工
4.6压顶施工方案
页脚内容
作。
3、基础沉降观测
在筒体下部取4个观测点,塔体充水到1/2高度时,进行一次观测,
并与充水前的数据进行比对,计算出实际的不均匀沉降量,当未超过允
许的不均匀沉降量时,在充水至3/4高度时,进行一次测量,若仍未超
过允许的不均匀沉降量时,可继续充水至最高液位,48小时后,进行观
测,当沉降无明显变化时,即为合格。当沉降有明显变化时,则保持最
高液位,每天观测,直至沉降稳定为止。
4、技术要求
4.1 塔注水到最高液位并保持24小时后渗漏、无异常变形为合格。
4.2 如有渗漏时应将塔内水放至适当高度,将渗漏处返修补焊,再
重新进行盛水试验,直到不渗漏为止。
4.3 如在充水过程中发现基础发生不允许的沉降,应停止充水,待
处理后方可继续进行试验。
4.4 充水时应有人在现场值班,发异常情况应停止充水,并报告技
术负责人。
5、安全保证措施
5.1 充水时的操作人员在高空进行开阀门时,应系好安全带、防滑
保证措施。
4.6压顶施工方案
页脚内容
5.2 充水时的临时管道应架设固牢,以免水压过大发生滑落。
5.3进入施工现场应戴好安全帽等安全防护措施。
5.4 临时用电做好漏电的保护措施。
试水过程记录表
塔体序号 1/4水位 1/2水位 3/4水位 满水 备注
1#
2#
3#
基础沉降记录表
序号 初始点 1/4水位 1/2水位 3/4水位 满水 备注
基准点
4.6压顶施工方案
页脚内容
1#
2#
3#
4#
厌氧塔试水检验记录表
工程名称
建设单位
施工单位
通过试水试验 厌氧塔无渗漏、无异常形变,试水检验合格
签发单位:苏州科特环保设备有限公司 项目经理:
日 期:
厂公司意见 工程指挥部意见 建设单位意见: 设计单位意见:
4.6压顶施工方案
页脚内容
签字: 年 月 日 签字: 年 月 日 签字: 年 月 日 签字:
年 月 日
回复意见:
签收: 日期:
结果签收:
本工作实际完成日期:
