新建铁路无缝线路放散与锁定技术总结应力放散与锁定是无缝线路成形的标志性工序,其在无缝线路施工中均占有举足轻重的地位,通过在云桂铁路焊轨施工中的工作实践,特对无缝线路应力放散与锁定进行总结,详述如下:一、无缝线路应力放散、锁定作业流程(见下图)二、应力放散施工方法在现场的应力释放中,主要有两种方式,一种是滚压释放,一种是天然释放,一种是组合释放,一种是强迫释放。
在实际测量的轨道温度处于锁止温度的区间时,采用滚压释放方法;在实际测量轨道温度小于锁止温度的情况下,采用合成释放方法;在测量轨道温度超过锁闭轨道温度的情况下,不得进行作业。
纠治工作打下良好的思想根基。
1、滚筒放散法的施工程序滚筒放散法施工程序大致是:施工准备→解除扣件→打起钢轨垫滚筒→安装撞轨器→撞轨→测轨温→撤除滚筒钢轨落槽→上扣件→设位移观测点2、综合放散法的施工程序大致是:施工准备→解除扣件→打起钢轨垫滚筒→安装撞轨器→撞轨→测轨温计算拉伸量锯轨量→安装拉伸器→设临时位移观测点→拉轨并撞轨→观测位移量→撤除滚筒钢轨落槽→上扣件→反算实际锁定轨温值→设置位移观测点从上述施工程序看,只有在确认应力放散均匀后才能将钢轨落槽,进而上扣件锁定钢轨。
三、应力放散与锁定施工工艺1、施工工艺(1)施工前的准备工作:技术人员根据轨温调查结果,确定应力放散作业时间段;在进行应力放散作业前,位移观测桩按要求埋设到位;清除可能进入承轨槽内的道砟,为应力放散做好准备。
(2)施工过程中,先拆除扣件,然后抬高钢轨,垫放滚筒。
滚筒每隔15至20根枕布置一个,钢轨抬高量以能放入滚筒为宜。
(3)利用撞轨器进行串轨,待焊钢轨搭接量符合焊接要求,进行锁定焊接。
焊接接头经探伤合格后进行单元轨节应力放散。
(4)测量单元轨节轨温,当实测轨温处于设计锁定轨温范围内时,采用滚筒放散法,利用滚筒配合撞轨器进行应力放散。
当实测轨温低于设计锁定轨温范围时,采用综合放散法,利用拉伸器、撞轨器等设备配合作业,达到设计锁定轨温锁定目的。

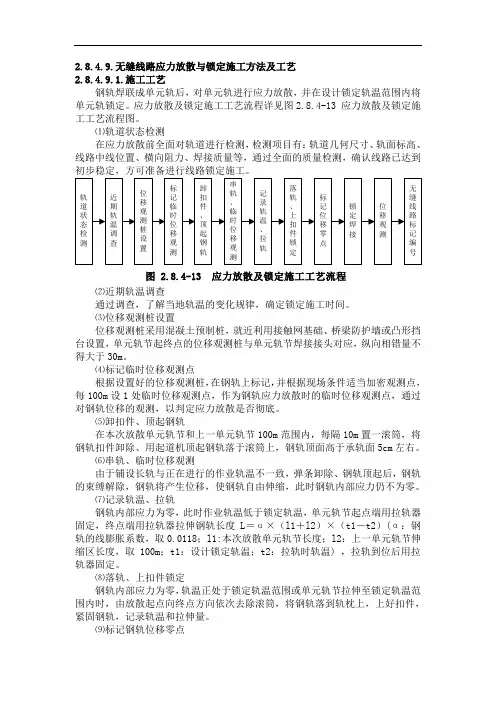

2.8.4.9.无缝线路应力放散与锁定施工方法及工艺 2.8.4.9.1.施工工艺钢轨焊联成单元轨后,对单元轨进行应力放散,并在设计锁定轨温范围内将单元轨锁定。
应力放散及锁定施工工艺流程详见图2.8.4-13 应力放散及锁定施工工艺流程图。
⑴轨道状态检测在应力放散前全面对轨道进行检测,检测项目有:轨道几何尺寸、轨面标高、线路中线位置、横向阻力、焊接质量等,通过全面的质量检测,确认线路已达到初步稳定,方可准备进行线路锁定施工。
⑵近期轨温调查通过调查,了解当地轨温的变化规律,确定锁定施工时间。
⑶位移观测桩设置位移观测桩采用混凝土预制桩,就近利用接触网基础、桥梁防护墙或凸形挡台设置,单元轨节起终点的位移观测桩与单元轨节焊接接头对应,纵向相错量不得大于30m 。
⑷标记临时位移观测点 根据设置好的位移观测桩,在钢轨上标记,并根据现场条件适当加密观测点,每100m 设1处临时位移观测点,作为钢轨应力放散时的临时位移观测点,通过对钢轨位移的观测,以判定应力放散是否彻底。
⑸卸扣件、顶起钢轨在本次放散单元轨节和上一单元轨节100m 范围内,每隔10m 置一滚筒,将钢轨扣件卸除、用起道机顶起钢轨落于滚筒上,钢轨顶面高于承轨面5cm 左右。
⑹串轨、临时位移观测由于铺设长轨与正在进行的作业轨温不一致,弹条卸除、钢轨顶起后,钢轨的束缚解除,钢轨将产生位移,使钢轨自由伸缩,此时钢轨内部应力仍不为零。
⑺记录轨温、拉轨 钢轨内部应力为零,此时作业轨温低于锁定轨温,单元轨节起点端用拉轨器固定,终点端用拉轨器拉伸钢轨长度L =α×(l1+l2)×(t1-t2)(α:钢轨的线膨胀系数,取0.0118;l1:本次放散单元轨节长度;l2:上一单元轨节伸缩区长度,取100m ;t1:设计锁定轨温;t2:拉轨时轨温) ,拉轨到位后用拉轨器固定。
⑻落轨、上扣件锁定 钢轨内部应力为零,轨温正处于锁定轨温范围或单元轨节拉伸至锁定轨温范围内时,由放散起点向终点方向依次去除滚筒,将钢轨落到轨枕上,上好扣件,紧固钢轨,记录轨温和拉伸量。
