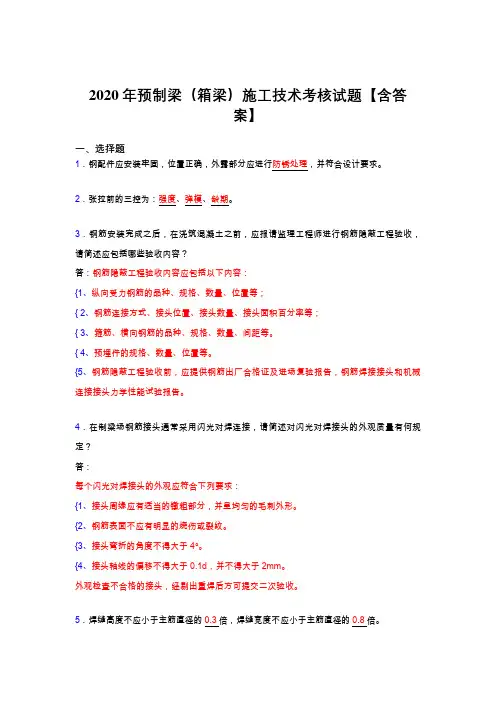

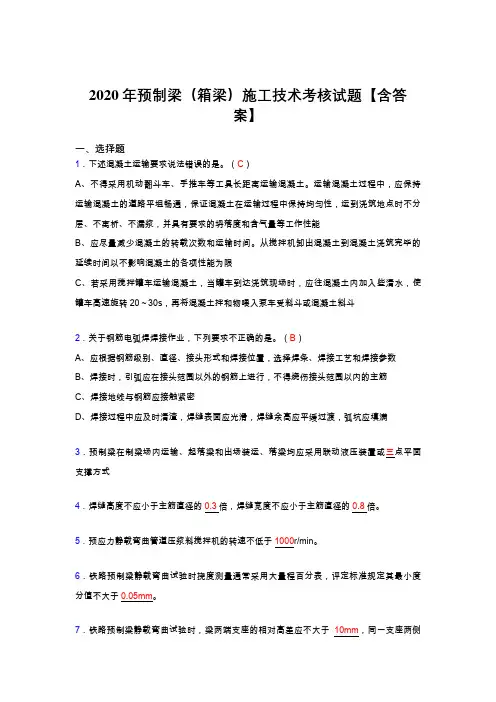

精选新版预制梁(箱梁)施工技术模拟复习题库(答案)
- 格式:doc
- 大小:86.50 KB
- 文档页数:17
2020年预制梁(箱梁)施工技术考核试题【含答案】一、选择题1.当环境温度低于5℃时,预制梁表面宜喷涂养护剂进行养护。
2.预应力钢绞线进场后应对每批次取样,在弹性模量和静力力学性能试验合格后方可使用。
3.预制梁产品检验分原材料和配件检验、型式检验和出场检验三类。
三简答题:(共12题)4.铁路预制梁静载弯曲试验时,梁两端支座的相对高差应不大于10mm,同一支座两侧或同一端两支座高差应不大于2mm。
5.预应力静载弯曲管道压浆料搅拌机的转速不低于1000r/min。
6.聚合物防水涂料在涂刷后24h内须防止霜冻、雨淋及暴晒。
7.预制梁在制梁场内运输、起落梁和出场装运、落梁均应采用联动液压装置或三点平面支撑方式8.请简述采用插入式振捣棒振捣混凝土时对混凝土振捣密实的评判标准和技术要求?答:{ 1、对混凝土振捣密实的评判标准是:以混凝土不再沉落,不出现气泡,表面呈现浮浆为度。
{ 2、技术要求有:(1)插入式振捣器的移动间距不宜大于振捣器作用半径的1.5倍,且插入下层混凝土内的深度宜为50~100mm,与侧模应保持50~100mm的距离;(2)当振动完毕需变换振捣棒在混凝土拌和物中的水平位置时,应边振动边竖向缓慢提出振动棒,不得将振捣棒放在拌和物内平拖,不得用振捣棒驱赶混凝土;(3)应避免碰撞模板、钢筋及其它预埋部件。
(4)对于箱梁腹板与底板及顶板连接处的承托、预应力筋锚固区以及施工缝处等其它钢筋密集部位,宜特别注意振捣。
9.预制梁拆模时的混凝土强度应符合设计要求,当设计无具体规定时,应达到设计强度的60%以上。
10.请简述预制梁蒸汽养护的技术要求?答:混凝土蒸汽养护分静停、升温、恒温、降温四个阶段。
静停期间应保持棚温不低于5℃,灌筑完4h后方可升温,升温速度不得大于10℃/h,恒温养护期间蒸汽温度不宜超过45℃,混凝土芯部温度不宜超过60℃,最大不得超过65℃;降温速度不得大于10℃/h。
恒温养护时间应根据梁体拆模(放张)强度要求、混凝土配合比及环境等通过试验确定。
11.支座板应保持平整、光洁,安装后预制梁四个支座板相对高差不得超过2mm。
12.钢配件应安装牢固,位置正确,外露部分应进行防锈处理,并符合设计要求。
13.闪光对焊的接头在受弯构件的受拉区,不得超过50%;在轴心受拉构件中不得超过25%;在受压区可不受限制。
14.以承受静力荷载为主的直径为28~32mm带肋钢筋,可采用冷挤压套筒连接。
15.张拉前的三控为:强度、弹模、龄期。
16.下列不属闪光对焊接头正式施焊条件的是。
(A)A、每批钢筋焊接前,应先选定焊接工艺和参数,按实际条件进行试焊,并检验接头外观质量及规定的力学性能。
仅在试焊质量合格和焊接工艺(参数)确定后,方可成批焊接B、每个焊工均应在每班工作开始时,先按实际条件试焊2个对焊接头试件,并作冷弯试验,待其结果合格后,方可正式施焊C、焊工具有不少50000个接头作业经验,方可正式进行实体工程施焊作业17.预制梁张拉时至控制应力后要求的持荷时间为2min。
18.下述预制梁混凝土养护技术要求错误的是。
(A)A、混凝土蒸汽养护分静停、升温、恒温、降温四个阶段。
静停期间应保持棚温不低于5℃,灌筑完4h后方可升温,升温速度不得大于20℃/h,恒温养护期间蒸汽温度不宜超过45℃,混凝土芯部温度不宜超过60℃,最大不得超过65℃;降温速度不得大于20℃/h。
恒温养护时间应根据梁体拆模(放张)强度要求、混凝土配合比及环境等通过试验确定B、自然养护时,梁体混凝土应包裹严实,且至少有一层不透水的裹覆层。
自然养护时间应根据混凝土强度发展能否满足拆模要求确定C、在任意养护时间,淋注于混凝土表面的养护水温度低于混凝土表面温度时,二者间温差不得大于15℃。
当环境温度低于5℃时,预制梁表面宜喷涂养护剂,采取保温措施;禁止对混凝土洒水19.下述关于钢筋接头“同一截面”表述正确的是。
(A)A、两钢筋接头相距在30d以内,或两焊接接头相距在50cm以内,或两绑扎接头的中距在绑扎长度以内,均视为同一截面,并不得小于50cmB、两钢筋接头相距在50d以内,或两焊接接头相距在70cm以内,或两绑扎接头的中距在绑扎长度以内,均视为同一截面,并不得小于70cmC、在同一根钢筋上应少设接头。
“同一截面”内同一根钢筋上接头不得超过2个20.关于夏期混凝土施工,下述说法错误的是。
(C)A、搅拌混凝土时,应采取在骨料堆场搭设遮阳棚、采用低温水搅拌混凝土等措施降低混凝土拌和物温度B、尽可能在棚内或气温较低的早晚或夜间搅拌混凝土,以保证混凝土的入模温度满足设计要求C、应加快混凝土的修整速度,修整时,如果混凝土已凝固,为了保证混凝土表面平整度,方便作业,可直接往混凝土表面洒水提高表面混凝土的工作性能D、混凝土和砌体浇筑完毕后,应及时覆盖,并增加洒水次数21.冬期施工中,当骨料不加热时,下述说法正确的是。
(A)A、水可加热至80℃以上,拌合时应先投入骨料和已加热的水,拌匀后再投入骨料B、水可加热至80℃以上,拌合时应先投入水泥和已加热的水,拌匀后再投入水泥C、水不可加热至80℃以上,拌合时应先投入水泥和已加热的水,拌匀后再投入水泥22.冬季施工期间,当将拌合水和骨料加热后仍无法满足浇筑条件时,下述处理方法正确的是。
(B)A、直接加热水泥、外加剂及矿物掺合料B、将水泥、外加剂及矿物掺合料运入暖棚进行自然预热C、增加用水量,通过水带入更多的热能来提高拌合物的温度23.冬期施工期间,施工前应进行热工计算,并经试拌确定需要预热的最高温度,以保证混凝土满足浇筑条件。
(A)A、水和骨料,入模温度B、水和水泥,出机温度C、水泥和骨料,出机温度24.当昼夜平均气温高于℃,混凝土施工应按夏(热)期施工处理。
(B)A、20B、30C、4525.在制梁场钢筋接头通常采用闪光对焊连接,请简述对闪光对焊接头的外观质量有何规定?答:每个闪光对焊接头的外观应符合下列要求:{1、接头周缘应有适当的镦粗部分,并呈均匀的毛刺外形。
{2、钢筋表面不应有明显的烧伤或裂纹。
{3、接头弯折的角度不得大于4°。
{4、接头轴线的偏移不得大于0.1d,并不得大于2mm。
外观检查不合格的接头,经剔出重焊后方可提交二次验收。
26.预制梁拆模时的混凝土强度应符合设计要求。
当设计无具体规定时,应达到设计强度的以上。
(B)A、40%B、60%C、80%27.客运专线预制梁的综合接地系统的接地电阻应。
(A)A、不大于1ΩB、不大于2ΩC、不大于3Ω二填空题:(共301题)28.下述预制梁混凝土浇筑技术要求错误的是。
(A)A、预制梁混凝土应快速、稳定、连续浇筑,每片梁的灌筑时间不宜超过6h,如特殊情况出现浇筑间断,间歇时间已超混凝土初凝时间时,在接续浇筑上层新混凝土前,应对下层旧混凝土进行二次振捣B、在浇筑混凝土过程中或浇筑完成时,如混凝土表面泌水较多,须在不扰动已浇筑混凝土的条件下,采取措施将水排除。
继续浇筑混凝土时,应查明原因,采取措施,减少泌水C、浇筑混凝土期间,应设专人检查支架、模板、钢筋和预埋件等稳固情况,当发现有松动、变形、移位时,应及时处理。
29.客运专线制梁用高性能混凝土搅拌投料循序正确的是。
(B)A、粗、细骨料→外加剂→水→水泥和掺和料B、细骨料、水泥和掺和料→水→粗骨料→外加剂C、水泥和掺和料→水→粗、细骨料→外加剂30.预制梁型式检验为对产品全面性能控制的检验,根据技术条件规定,请简述有那些情况需进行型式检验?答:有下列情况之一时,应进行型式检验:{ 1、预制梁试制鉴定;{ 2、正式生产后,材料、工艺有较大改变,可能影响产品性能时;{ 3、产品转场生产时;{ 4、长期停产后,恢复生产时;{ 5、出厂检验结果与上次型式检验有较大差异时;{ 6、国家质量监督机构提出型式检验的要求时。
31.请按“铁建设【2005】160号”规定简述防水层施工时对混凝土基层的技术要求。
答:防水层的基层应平整、清洁、干燥,不得有空鼓、松动、蜂窝麻面、浮碴、浮土和油污。
32.请简述技术条件对预应力管道压浆料性能的规定?答:预应力管道压浆料应符合下列规定:{ 1、压浆用水泥应为强度等级不低于42.5级低碱硅酸盐水泥或低碱普通硅酸盐水泥,掺入的粉煤灰应符合技术条件的规定。
{ 2、浆体水胶比不应超过0.34,水泥浆不得泌水,0.14MPa压力下泌水率不得大于2.5%;浆体流动度不大于25s,30min后不大于35s;压入管道的浆体不得含未搅匀的水泥团块,终凝时间不宜大于12h。
{ 3、水泥浆28d抗压强度不小于35MPa,抗折强度不小于7.0MPa;24h内最大自由收缩率不大于1.5%,28d浆体膨胀率为0~0.1%。
33.请简述“TZ213-2005”对预应力钢绞线束的制作技术要求的规定?答:预应力钢绞线束制作应符合下列规定:{ 1、钢绞线下料,应按设计孔道长度加张拉设备长度,并余留锚外不少于100mm的总长度下料,下料应用砂轮机平放切割。
断后平放在地面上,采取措施防止钢绞线散头。
{ 2、钢绞线切割完后须按各束理顺,并间隔1.5m用铁丝捆扎编束。
同一束钢绞线应顺畅不扭结。
同一孔道穿束应整束整穿。
34.拆模时,梁体混凝土芯部与表层、表层与环境温差均不宜大,能保证棱角完整。
(A)A、15℃B、25℃C、5℃35.下述预应力筋切断方法不正确的是。
(B)A、切断机切断B、电弧切断C、砂轮锯切断36.混凝土的养护包括混凝土的湿度和温度控制。
37.完成张拉后,下述做法不正确的是。
(A)A、张拉完毕应立即切除两端多余的预应力筋B、切割端头多余的预应力筋,严禁用电弧焊切割,强调用砂轮机切割C、切割多余钢绞线后外露长度不宜小于30mm38.后张预制梁终张拉和先张预制梁放张后应实测梁体弹性上拱,实测上拱值不宜大于倍设计计算值。
(B)A、1.20B、1.05C、1.2539.下述滑丝与断丝处理方法不当的是。
(B)A、当一束出现少量滑丝时,可用单根张拉油顶进行补拉B、当一束内出现多根钢绞线滑丝时,可用单根张拉油顶进行补拉C、当一束内出现多根钢绞线滑丝时,须放松钢绞线束并重新装夹片整束补拉40.铁路后张法预制梁对钢绞线断丝或滑丝的规定正确的是。
(C)A、不应超过预应力钢丝总数的2%,并不应处于梁的同一侧,且一束内断丝不得超过2丝B、不应超过预应力钢丝总数的0.5%,并不应处于梁的同一侧,且一束内断丝不得超过2丝C、不应超过预应力钢丝总数的0.5%,并不应处于梁的同一侧,且一束内断丝不得超过1丝41.张拉控制的“三同心”指的是。
(A)A、预留管道、锚具、千斤顶三者同心B、预留管道、限位板、千斤顶三者同心C、锚具、限位板、千斤顶三者同心42.铁路后张法预制梁预应力管道压浆前,其真空度应稳定在MPa之间,浆体注满管道后,应在0.50~0.60MPa下持压min,压浆最大压力不宜超过0.60MPa。
