万科金色城市23地块芯模施工方案
- 格式:doc
- 大小:69.50 KB
- 文档页数:6

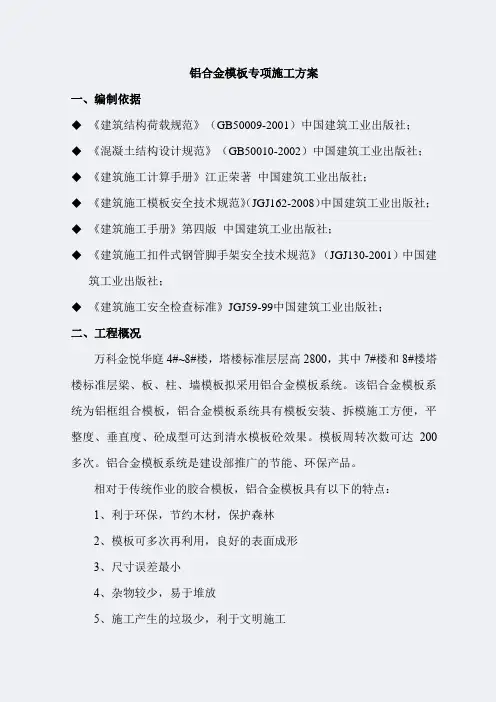

铝合金模板专项施工方案一、编制依据◆《建筑结构荷载规范》(GB50009-2001)中国建筑工业出版社;◆《混凝土结构设计规范》(GB50010-2002)中国建筑工业出版社;◆《建筑施工计算手册》江正荣著中国建筑工业出版社;◆《建筑施工模板安全技术规范》(JGJ162-2008)中国建筑工业出版社;◆《建筑施工手册》第四版中国建筑工业出版社;◆《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2001)中国建筑工业出版社;◆《建筑施工安全检查标准》JGJ59-99中国建筑工业出版社;二、工程概况万科金悦华庭4#~8#楼,塔楼标准层层高2800,其中7#楼和8#楼塔楼标准层梁、板、柱、墙模板拟采用铝合金模板系统。
该铝合金模板系统为铝框组合模板,铝合金模板系统具有模板安装、拆模施工方便,平整度、垂直度、砼成型可达到清水模板砼效果。
模板周转次数可达200多次。
铝合金模板系统是建设部推广的节能、环保产品。
相对于传统作业的胶合模板,铝合金模板具有以下的特点:1、利于环保,节约木材,保护森林2、模板可多次再利用,良好的表面成形3、尺寸误差最小4、杂物较少,易于堆放5、施工产生的垃圾少,利于文明施工三、施工难点及施工流程(一)施工难点1、本系统属于新型工艺材料代替传统的作业方法,施工的重点在于确保模板架体的强度、刚度和稳定性。
2、合理选用支撑体系,保证结构施工安全。
3、严格控制施工荷载,确证结构处于受控状态。
4、严格控制拆模时间,保证混凝土的成型质量。
5、因7#楼、8#楼相连,中间有一变形缝,需先施工一边的墙身结构,低一层的结构中间拟采用泡沫板填充,待混凝土浇筑后才拆除中间填充的泡沫板,具体做法拟按下图节点施工。
外墙变形缝连接节点(二)铝合金模板的主要构造楼面系统结构主要包括楼面板,楼面龙骨,SL 和BB 。
墙身系统结构主要包括墙身板,穿墙螺丝,钢背楞,K 架板。
铝型材(型号6063);钢背楞(Q235)楼面板梁侧板梁底模板支撑转角楼面板H+2800H梁楼板标准连接节点(二)、施工流程放墙柱位线→标高抄平→安装墙柱模板→安装梁模板→安装楼板模板→检查垂直度→检查平整度→检查销子是否正确地楔入→移交绑扎钢筋四、组织机构为了使用工作有序开展,项目部管理人员应认真落实工作主要职责,使得管理到位、分工明确、目标统一。
第1篇一、项目前期准备1. 项目立项:对项目进行可行性研究,包括市场调研、政策分析、经济效益分析等,确保项目符合国家政策、市场需求和企业发展战略。
2. 设计阶段:根据项目定位和功能需求,进行方案设计、初步设计、施工图设计等,确保设计方案合理、可行。
3. 施工许可:取得相关政府部门颁发的施工许可证,确保项目合法合规施工。
4. 施工招标:根据项目特点和需求,进行施工招标,选择具备资质、信誉良好的施工单位。
5. 合同签订:与施工单位签订施工合同,明确双方权利、义务和责任。
二、施工准备阶段1. 施工组织设计:编制施工组织设计,明确施工进度、质量、安全、环保等方面的要求。
2. 施工现场布置:根据施工组织设计,对施工现场进行合理布置,包括临时设施、材料堆场、施工道路等。
3. 施工材料、设备采购:根据施工组织设计,采购所需材料、设备,确保质量、规格符合要求。
4. 施工人员培训:对施工人员进行专业培训,提高施工技能和安全意识。
5. 施工测量放线:按照设计图纸,进行施工测量放线,确保施工精度。
三、施工阶段1. 土建工程:包括桩基础、地下室、主体结构等施工,严格按照设计要求和质量标准进行施工。
2. 装饰工程:包括内外墙抹灰、门窗安装、吊顶、地面等施工,确保装饰效果和质量。
3. 机电安装工程:包括给排水、电气、暖通、消防等系统的安装,确保系统正常运行。
4. 道路、绿化工程:包括道路、停车场、绿化带等施工,确保环境美观、功能完善。
四、施工质量控制1. 施工过程中,严格执行国家有关工程质量标准,确保施工质量。
2. 对关键工序进行严格把控,如钢筋绑扎、混凝土浇筑、防水施工等。
3. 定期进行工程质量检查,发现问题及时整改。
4. 完成施工后,进行竣工验收,确保工程质量符合要求。
五、施工安全环保1. 严格执行国家有关安全生产法律法规,确保施工安全。
2. 制定安全生产责任制,加强施工现场安全管理。
3. 对施工人员进行安全教育培训,提高安全意识。

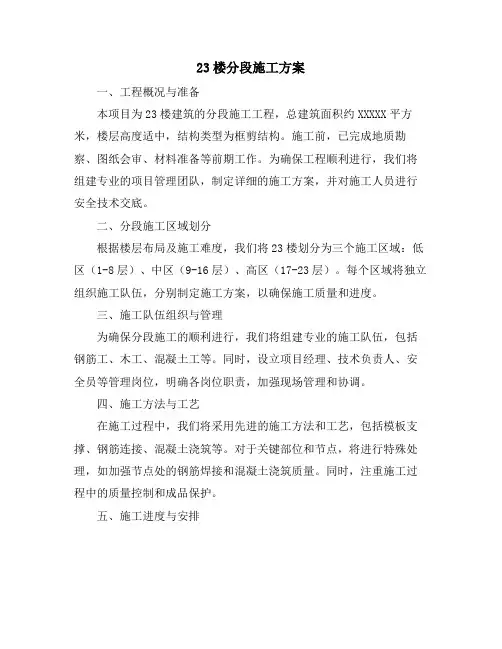

23楼分段施工方案一、工程概况与准备本项目为23楼建筑的分段施工工程,总建筑面积约XXXXX平方米,楼层高度适中,结构类型为框剪结构。
施工前,已完成地质勘察、图纸会审、材料准备等前期工作。
为确保工程顺利进行,我们将组建专业的项目管理团队,制定详细的施工方案,并对施工人员进行安全技术交底。
二、分段施工区域划分根据楼层布局及施工难度,我们将23楼划分为三个施工区域:低区(1-8层)、中区(9-16层)、高区(17-23层)。
每个区域将独立组织施工队伍,分别制定施工方案,以确保施工质量和进度。
三、施工队伍组织与管理为确保分段施工的顺利进行,我们将组建专业的施工队伍,包括钢筋工、木工、混凝土工等。
同时,设立项目经理、技术负责人、安全员等管理岗位,明确各岗位职责,加强现场管理和协调。
四、施工方法与工艺在施工过程中,我们将采用先进的施工方法和工艺,包括模板支撑、钢筋连接、混凝土浇筑等。
对于关键部位和节点,将进行特殊处理,如加强节点处的钢筋焊接和混凝土浇筑质量。
同时,注重施工过程中的质量控制和成品保护。
五、施工进度与安排根据分段施工区域划分,我们将制定详细的施工进度计划,合理安排各施工队伍的作业时间。
同时,加强现场协调与沟通,确保各施工队伍之间的衔接紧密,避免出现工期延误现象。
六、质量与安全控制在施工过程中,我们将严格执行国家及地方的质量安全法规,确保施工质量和安全。
设立专职质量员和安全员,对施工现场进行定期检查和抽查,及时发现并处理质量安全隐患。
同时,加强施工人员的安全教育培训,提高安全意识。
七、环保与文明施工我们将注重环保和文明施工,采取一系列措施减少施工对环境的影响。
例如,使用环保材料、降低噪音和粉尘污染、合理处理施工废弃物等。
同时,加强现场卫生管理,保持施工现场整洁有序。
八、总结与反馈分段施工完成后,我们将对本次施工方案进行总结与反馈。
通过收集现场数据、听取各方意见、分析施工中遇到的问题及解决方法等方式,对本次施工方案进行客观评价。

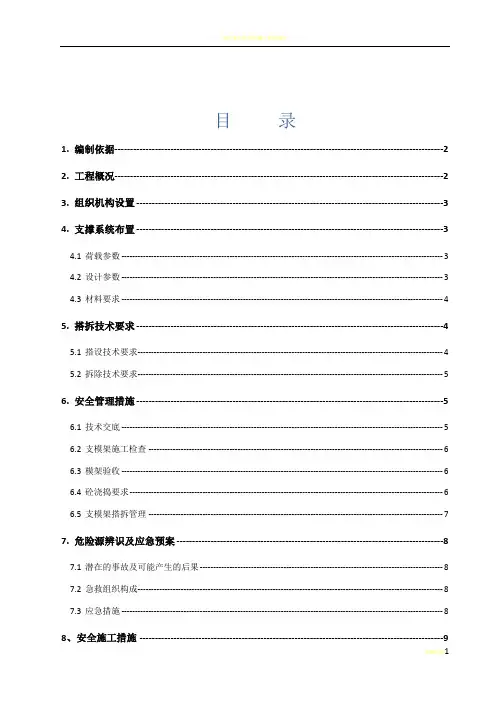

目录1. 编制依据----------------------------------------------------------------------------------------------------------22. 工程概况----------------------------------------------------------------------------------------------------------23. 组织机构设置 ---------------------------------------------------------------------------------------------------34. 支撑系统布置 ---------------------------------------------------------------------------------------------------3 4.1荷载参数 ----------------------------------------------------------------------------------------------------------------------- 3 4.2设计参数 ----------------------------------------------------------------------------------------------------------------------- 34.3材料要求 ----------------------------------------------------------------------------------------------------------------------- 45. 搭拆技术要求 ---------------------------------------------------------------------------------------------------4 5.1搭设技术要求----------------------------------------------------------------------------------------------------------------- 45.2拆除技术要求----------------------------------------------------------------------------------------------------------------- 56. 安全管理措施 ---------------------------------------------------------------------------------------------------5 6.1技术交底 ----------------------------------------------------------------------------------------------------------------------- 5 6.2支模架施工检查 ------------------------------------------------------------------------------------------------------------- 6 6.3模架验收 ----------------------------------------------------------------------------------------------------------------------- 6 6.4砼浇捣要求-------------------------------------------------------------------------------------------------------------------- 66.5支模架搭拆管理 ------------------------------------------------------------------------------------------------------------- 77. 危险源辨识及应急预案 --------------------------------------------------------------------------------------8 7.1潜在的事故及可能产生的后果 ------------------------------------------------------------------------------------------ 8 7.2急救组织构成----------------------------------------------------------------------------------------------------------------- 87.3应急措施 ----------------------------------------------------------------------------------------------------------------------- 88、安全施工措施 --------------------------------------------------------------------------------------------------99、计算书 ---------------------------------------------------------------------------------------------------------- 10(一)楼板模板扣件钢管高支撑架计算书 ----------------------------------------------------------------------------- 11(二)梁模板(扣件式)计算书 ------------------------------------------------------------------------------------------ 21(三)柱模板(设置对拉螺栓)计算书 -------------------------------------------------------------------------------- 301.编制依据(1)本工程的施工图纸;(2)《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011);(3)《混凝土结构工程施工质量验收规范》(GB50204-2011);(4)《建筑地基基础设计规范》(GB50007-2011);(5)《建筑施工模板安全技术规程》(JGJ162-2008);(6)、《木结构工程施工质量验收规范》GB50206-2002(7)、《建筑结构荷载规范》GB50009-2012(8)、《建筑施工安全检查标准》JGJ-59-2011;(9)、《施工现场安全保证体系》DBJ08-903-2003;(10)、《钢管扣件式模板垂直支撑系统安全技术规程》DG/TJ08-016-2011;(11)、《建筑施工高处作业安全技术规范》JGJ80-91;(12)、《施工现场临时用电安全技术规范》JGJ46-2005;2.工程概况本工程位于上海市宝山区大场镇锦秋路南侧、瑞丰路以西、丰宝路以东。
第1篇一、施工材料要求1. 加气混凝土砌块厂家的要求:年生产能力需大于20万立方米,堆场堆放能力1万立方米以上,供应商必须具备严格的质量管理体系。
生产工艺和设备需先进、现代化,原材料质量可靠,配料需电脑严格控制,具备六面切割的自动化切割设备,蒸压养护设备需有可靠的压力和温度供给与控制。
2. 加气块材料标准:必须达到或超过规范要求的合格品标准。
砌块按尺寸偏差与外观质量、体积密度和抗压强度可分为三级:合格品[C]、一等品[B]及优等品[A]。
3. 砌块的尺寸允许偏差和外观质量应符合规定,所有砌块应附有出厂合格证,并应对外观质量、尺寸偏差、强度等级进行进场复检。
加气砼砌块的出厂龄期不得少于28天,进入现场堆放防雨养护时间必须不少于15天。
不得使用龄期不足、浸水或表面被污染的砌块。
4. 主控技术参数:立方体抗压强度外墙5.0MPa,内墙3.5MPa;干体积密度为7KN/M3;干燥收缩值:0.80mm/m(快速法:温度为50℃,相对湿度为(30±2)%);放射性达标;耐火性和隔声性、隔热性较好;握裹力:6MM膨胀螺栓>100KG。
二、安全文明施工技术标准1. 场容场貌:施工现场必须实行封闭式管理,沿工地四周延续设置围挡,围挡高度2.0m。
使用的材料应保证围挡稳固、整齐、美观。
围挡应考虑可重复利用,可使用角钢与镀锌铁皮制成或轻质材料制作而成,不得使用石棉瓦或其它危害健康的材料。
2. 场地硬化:工地的地面,应采用混凝土地面或其他硬化地面的措施,使现场地面平整坚实。
具有积水可能的作业区域内,应作水泥地面和有良好的排水措施,现场道路应保持畅通。
并设置相应的安全防护设施和安全标志,道路上不得堆放建筑材料或其它杂物。
3. 施工现场出入口:标有企业名称或标识,设置车辆冲洗设施。
车辆出入口设置冲洗装置和排水沟,保证所有车辆在离开现场时,均能清洗干净。
4. 施工现场管理:施工作业区、材料堆放区与生活办公区间应相互分开,隔离措施应采用铁栅栏,高度不得低于1.8m,各区应有明显的标志牌。

某工程23楼施工组织设计1. 引言某工程23楼的施工组织设计是为了有效组织和管理该楼层的施工工作,保证施工安全、质量和进度的文档。
本文档将详细描述施工组织设计的目标、施工组织方案、施工组织人员的职责和组织架构、工期安排以及施工过程中的协调与监督等内容。
2. 目标某工程23楼施工组织设计的目标如下:•确保施工过程中的安全性,采取措施避免施工事故的发生。
•保证施工质量,按照规范和图纸要求进行施工作业。
•确保施工进度的顺利推进,保证工期的完成。
•组织良好的施工班组,合理安排人员职责,确保工作高效进行。
3. 施工组织方案根据本工程的特点和施工要求,制定了以下的施工组织方案:3.1 施工班组划分根据工程进度和各施工工种的要求,划分了以下施工班组:1.主体结构施工班组2.安装工程施工班组3.防水工程施工班组4.钢结构施工班组5.电气工程施工班组6.空调工程施工班组3.2 施工任务分解根据工程图纸和施工计划,将工程任务分解为以下几个阶段:1.地基基础施工2.主体结构施工3.室内装修施工4.安装工程施工5.防水工程施工6.钢结构安装7.电气工程施工8.空调工程施工3.3 施工方法与工艺针对各个施工工种,制定了相应的施工方法和工艺,保证施工过程的质量和安全。
4. 施工组织人员职责和组织架构为了确保施工过程的协调顺利运行,定义了下面的施工组织人员职责和组织架构:4.1 项目经理•负责工程施工组织设计的实施和监督。
•组织各个施工班组进行工作协调与沟通。
•负责工程的质量检查与验收。
4.2 施工班组长•负责组织本班组的施工工作。
•监督施工质量,及时解决工作中的问题。
•组织本班组的人员培训和安全教育。
4.3 施工人员•按照班组长的指示进行施工作业。
•遵守施工安全规定,保证施工安全。
5. 工期安排根据施工任务分解和工艺流程,制定了以下的工期安排:1.地基基础施工:5天2.主体结构施工:30天3.室内装修施工:30天4.安装工程施工:20天5.防水工程施工:7天6.钢结构安装:7天7.电气工程施工:15天8.空调工程施工:15天6. 施工协调与监督为确保施工过程的协调顺利进行,将采取以下措施进行协调和监督:•定期召开施工协调会议,解决施工中的问题和难点。

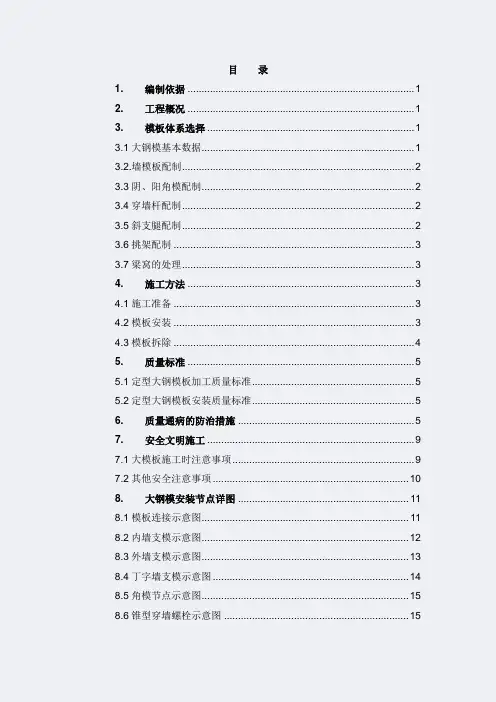

目录1.编制依据 (1)2.工程概况 (1)3.模板体系选择 (1)3.1大钢模基本数据 (1)3.2.墙模板配制 (2)3.3阴、阳角模配制 (2)3.4穿墙杆配制 (2)3.5斜支腿配制 (2)3.6挑架配制 (3)3.7梁窝的处理 (3)4.施工方法 (3)4.1施工准备 (3)4.2模板安装 (3)4.3模板拆除 (4)5.质量标准 (5)5.1定型大钢模板加工质量标准 (5)5.2定型大钢模板安装质量标准 (5)6.质量通病的防治措施 (5)7.安全文明施工 (9)7.1大模板施工时注意事项 (9)7.2其他安全注意事项 (10)8.大钢模安装节点详图 (11)8.1模板连接示意图 (11)8.2内墙支模示意图 (12)8.3外墙支模示意图 (13)8.4丁字墙支模示意图 (14)8.5角模节点示意图 (15)8.6锥型穿墙螺栓示意图 (15)1. 编制依据1.1 本工程结构施工图纸1.2 《混凝土结构工程施工及验收规范》GB 50204-2002 1.3 《建筑施工手册》缩印本第四版1.4 《简明施工计算手册》第二版江正荣朱国梁编著2. 工程概况工程名称大连万科魅力之城2.3期总承包工程工程规模75928 m2工程建设地址大连市甘井子区革镇堡镇前革村建筑类别住宅、公建建筑工程等级三级结构体系剪力墙基础型式桩基、条基抗震等级三级抗震设防烈度七度本工程地上结构为剪力墙结构,50—56#楼地上均23层,层高为2.8m。
剪力墙厚度大部分为180mm。
3. 模板体系选择根据本工程混凝土墙体高度(取h=2800mm)及厚度(取d=180mm),按经验公式计算,混凝土浇筑时,最大侧压力为67.2kN/m2,可选用下列体系的墙体大钢模板。
3.1大钢模基本数据本工程主体选用定型大钢模,采用186系列大钢模,,面板使用6mm热轧钢板,四周边肋为[8,内部纵肋(通长)使用[8槽钢,中心间距为300mm,内部横肋为L75*50×5的角钢, 中心间距为600mm左右,水平背楞为2[10槽钢, 中心间距为1050mm,模板面板穿墙孔直径Φ30,穿墙孔水平间距为900mm.定型大钢模板的宽度尺寸为300mm~2700mm,根据本工程的特点,在不影响流水时,将一些模板改为非300mm模数的模板,一般余数由角模调整。
万科施工标准作法系列02现场材料堆放A6:夹板堆放要求上盖下垫,硬化地面及不积水,堆放限高≤2米。
A7:木枋堆放要求上盖下垫,硬化地面及不积水,堆放限高≤2米。
A8:钢管堆放要求场地硬化地面及不积水,堆放限高≤2米,对生锈的钢管必须刷防锈漆进行保护。
A9:螺丝拉杆堆放要求场地硬化地面及不积水,上盖下垫,堆放限高≤1。
2米,采用搭钢管架子堆放限高≤2米,对生锈的螺丝拉杆必须刷防锈润滑油进行保护。
A10(1):模板半成品堆放要求场地硬化地面及不积水,在集中加工场旁设置模板半成品堆场,不同尺寸的模板用钢管分隔开,每种尺寸模板分别挂醒目标识牌,堆放限高≤2米。
A10(2):模板半成品堆放标识牌:分别标注清楚堆放长度、堆放宽度、堆放限高≤2米、材料编号、材料尺寸、使用部位。
A11:夹板木枋周转材堆放要求场地硬化地面及不积水,周转材料要分类堆放、堆放限高≤2米。
A12:钢管周转材堆放要求场地硬化地面及不积水,堆放限高≤1。
2米,采用搭钢管架子堆放限高≤2米。
A13(1):条形捆扎钢筋原材料堆场要求场地硬化地面及不积水,不同型号的钢筋用槽钢分隔,每种型号钢筋分别挂醒目标识牌,堆放限高≤1.2米。
A13(2):条形捆扎钢筋原材料堆放标识牌要求:标注清楚生产厂家、型号、规格、炉(批)号、生产日期、进货日期、检验日期、检验编号、检验状态、责任人;堆放限高≤1.2米。
A14(1):圆盘钢筋堆场要求场地硬化地面及不积水,每种型号钢筋分别挂醒目标识牌.A14(2):条形捆扎钢筋原材料堆放标识牌要求:标注清楚生产厂家、型号、规格、炉(批)号、生产日期、进货日期、检验日期、检验编号、检验状态、责任人;堆放限高为:一卷高。
A15:钢筋集中加工场地硬化地面及不积水,在集中加工场旁设置原材料及半成品堆场,分类堆放,不同型号或不同规格的钢筋分别挂醒目标识牌。
A16(1):钢筋半成品堆放要求场地硬化地面及不积水,不同型号及不同规格的钢筋半成品分别堆放,分别挂醒目标识牌,堆放限高≤1.2米。
万科高层住宅建筑施工方案1. 引言本文档旨在介绍万科高层住宅建筑施工的方案,包括项目背景、施工策略和工期计划等内容。
本方案旨在确保施工过程顺利高效,并达到设计要求。
2. 项目背景万科集团是中国领先的房地产开发商之一,致力于为人们提供高品质的住宅。
本项目为万科集团在某城市开发的一座高层住宅建筑。
该建筑计划为65层,总占地面积为5000平方米,总建筑面积为100,000平方米。
3. 施工策略3.1 立项与准备阶段在立项与准备阶段,我们将做出以下几项工作:1.进行可行性研究和工程勘测,确定建筑设计和施工方案;2.确定施工期限和工期计划,合理分配人力资源;3.确定施工材料供应商和合作伙伴,并建立合作关系;4.编制项目管理计划,确定施工过程中的质量控制和安全防护措施。
3.2 基础施工阶段在基础施工阶段,我们将执行以下任务:1.进行地基处理和基础施工,确保建筑的稳定性和安全性;2.安装临时支撑结构,为后续施工做好准备;3.安装施工设备和机械,包括塔吊、脚手架等;4.进行地下管道铺设和排水系统安装。
3.3 主体施工阶段在主体施工阶段,我们将按照以下步骤进行施工:1.进行钢筋和混凝土浇筑,包括楼层板和柱、墙的施工;2.安装建筑的外墙和窗户,确保建筑的保温和隔音效果;3.吊装预制构件,如梁和楼盖板;4.安装电气和管道系统。
3.4 室内装修阶段在室内装修阶段,我们将完成以下任务:1.进行室内墙壁和地板的装修;2.安装门窗、洁具等室内装饰材料;3.进行室内电气和管道系统的安装;4.进行清洁和维护工作,确保施工质量符合要求。
4. 工期计划以下是针对万科高层住宅建筑的工期计划:1.立项与准备阶段:3个月;2.基础施工阶段:4个月;3.主体施工阶段:12个月;4.室内装修阶段:6个月。
总工期为25个月,其中包括主要施工阶段和室内装修阶段。
该工期计划经过合理安排,可以保证项目按时完成。
5. 结论万科高层住宅建筑施工方案包括立项与准备阶段、基础施工阶段、主体施工阶段和室内装修阶段。
浦东世纪大都会(2-3地块)工程文明施工专项方案1.工程概况1.1.地理概况本工程位于上海市浦东新区陆家嘴2-3地块,即世纪大道以东、张杨路以南、福山路以西的三角地块内,拟建一组多功能的大型城市办公、商业中心。
用地面积37898m2,总建筑面积276896m2,其中上部建筑面积161416m2,地下建筑面积115480m2,地下室地下2-4层。
1.2.建筑概况本工程由穿越场地中间的地铁6#线区间隧道分为A块和B块。
地下室大部分为地下四层,在靠6#线地铁区间4号线地铁车站侧为地下三层,在靠4号线地铁车站侧为地下二层。
上部建筑主要为南北二座塔楼,和百联东块、百联西块、中区西块、中区东块等裙房。
1.3.基坑概况本工程整个基坑由大小共17个基坑组成,其中A1、B1两个为大基坑,面积分别为9246m2、8679m2,其余为小基坑,面积从458m2~1427m2不等,大基坑开挖深度22.8m,小基坑开挖深度为14.75-19.55m。
基坑围护采用地下连续墙。
大基坑地墙内侧采用高压旋喷桩加固,4号线车站侧小基坑坑底采用抽条形式的高压旋喷桩加固,6号线区间两侧小基坑采用超深三轴搅拌桩+超深SMW三轴搅拌桩止水+常规三轴搅拌桩+抽条高压旋喷桩加固。
大基坑采用5道钢筋混凝土支撑;小基坑采用4道支撑,其中第一道为钢筋混凝土支撑,其余为钢管支撑,B9坑采用四道钢筋混凝土支撑。
1.4.结构概况地下室采用现浇钢筋混凝土框架结构,局部含劲性结构。
基础采用桩筏基础,桩基为钻孔灌注桩。
混凝土强度等级:桩基、梁、板为C40;基础底板为C30;柱、墙为C50;垫层为C20;底板及外墙采用抗渗混凝土,等级S8。
1.5.场地条件拟建场地西侧紧邻轨道交通世纪大道换乘中心,同时,轨道交通6号线在场地北部大致呈西南~东北向穿过。
拟建场地内原为世纪联华大卖场和好美家建材超市,地面标高一般为4.20m。
1.6.计划开竣工日期计划开工日期:2008年12月15日,计划竣工日期:2019年6月2日,总工期共900天。
万科城二期工程 页脚内容1 目 录
一、编制说明………………………………………………………(2) 二、编制依据………………………………………………………(2) 三、工程概况………………………………………………………(2) 四、前期准备………………………………………………………(3) 五、铝合金模板技术特点…………………………………………(4) 六、具体的工艺要求和施工方法…………………………………(5) 七、铝合金模板的拆除……………………………………………(9) 八、质量保证措施…………………………………………………(11) 九、施工安全措施…………………………………………………(12) 十、铝模节点照片…………………………………………………(13) 附:铝模系统结构计算书 万科城二期工程
页脚内容2 铝合金模板施工方案 一、 编制说明 全铝合金模板有利于环保,节约木材,保护树林,可多次再利用,符合国家节能减排政策,且铝模具有自重轻,承载力高,施工容易,维护费用低,施工效率高,混凝土表面质量好,周转次数多等特点,在国外发达国家以及新兴的工业国家已被广泛运用于高层建筑中,但在中国还运用的少,算是一种新工艺,未来全铝合金模板的运用将是建筑业的趋势。我公司经过前期的考察,决定加以引进,在提高了工程的施工质量同时,也提高了公司的行业竞争力。 二、 编制依据 业主提供的郑州万科城.美景U61-01地块施工图纸 郑州万科城.美景项目《施工组织设计》 《建筑结构荷载规范》GB 50009-2001 《混凝土结构设计规范》GB 50010-2002 《混凝土结构工程施工质量验收规范》GB 50204-2002 《建筑工程施工质量验收统一标准》GB 50300-2001 《组合铝模板技术规范》JGJ 214-89 《建筑施工高处作业安全技术规范》JGJ 80-91 《建筑施工安全检查标准》(JGJ59-99) 万科集团《质量标准及实测实量方法》 三、工程概况 工程名称:郑州万科城.美景U61-01地块。 万科城二期工程 页脚内容3 工程地址:河南省郑州市高新区西四环万科城
一、万科系列:1.万科坂雪岗规划建筑景观设计文本2.万科南京金色家园建筑施工图3.万科城-D组团建筑方案文本4.万科城建筑施工图5.万科金沙花城规划设计文本6.万科17英里项目设计汇报7.SOM\SWA佛山万科山水家园规划及建筑设计文本8.广州万科四季花城建筑施工图9.万科东海岸建筑及景观全套扩初文本10.天津万科水晶城建筑方案设计11.华森-深圳万科17英里方案及施工图12.深圳万科第五园建筑CAD扩初13.万科广州南海四季花城规划及建筑方案设计14.长春万科上东区一期建筑施工图15.成都万科金色家园建筑方案文本及施工图16.沈阳万科四季花城建筑文本及CAD扩初17.万科金域蓝湾建筑方案文本18.万科大梅沙小区及度假区规划及建筑方案文本19.沈阳万科四季花城施工图20.成都万科前锋小区全套规划建筑方案文本21.万科第五园一期建筑CAD扩初方案22.万科第五园一期建筑施工图23.万科第五园二期建筑施工图24.深圳万科网球花园规划建筑方案文本25.万科城市广场建筑方案及CAD扩初26.上海万科漕宝路地块规划建筑方案(不全)27.万科第五园概念规划设计文本28.深圳万科温馨家园建筑施工图29.武汉万科四季花城东区建筑施工图30.武汉万科城市花园集中商业建筑方案设计31.万科北京郭县规划设计文本32.武汉万科城市花园建筑方案文本33.万科金域蓝湾建筑施工图34.上海宝山万科四季花城建筑方案文本及CAD扩初35.成都万科四季花城商业街规划及建筑方案文本36.万科蓝山CAD扩初37.天津万科天玻项目一期建筑方案及CAD扩初38.上海万科万科城市花园新区荷花苑总图与户型CAD扩初39.上海万科金陵东路项目规划及建筑设计文本40、大连万科城市花园建筑方案文本41、万科第5园全套规划建筑方案文本42、沈阳万科新榆公馆二期建筑施工图43、万科坂雪岗B区住宅施工图二、SOM:1、深圳avic广场建筑方案文本2、上海船厂地区城市设计3、南京绿地国际商务中心建筑方案4、佛山万科山水家园规划及建筑设计文本5、武汉新区滨水区概念性城市设计6、中航城市设计规划及建筑方案文本7、广州南沙城市设计规划文本8、长沙湘江滨水区及橘子洲概念规划设计文本9、武汉保力文化广场规划及建筑方案文本10、武汉东湖概念规划设计文本11、苏州会展中心建筑方案文本及CAD扩初三、RTKL:1、南京翠屏山庄全套规划建筑方案及施工图2、万柳商业城建筑方案文本3、南京旭日豪庭商业及住宅项目规划及建筑方案文本4、张江社区规划及建筑方案文本5、深圳京基金融文化中心6、上海国际医学园区整体规划文本7、深圳海关规划文本8、石狮市概念性总规9、闸北广场方案文本10、深圳晶岛国际广场规划及建筑方案文本11、上海北外滩规划设计文本12、无锡生命科技园区规划设计文本13、开元加州阳光规划建筑景观方案文本14、上海浦江森林半岛总体规划15、太湖新城中心区城市设计16、万科七宝路53号地块规划建筑概念设计文本17、连云港东部滨海地区发展战略规划方案文本1、218、海南博鳌总体规划设计文本19、苏州火车站地区改造规划设计文本20、广州新客站地区规划设计文本四、COX:1、COX-浙江大学紫金港校区文体中心整体规划及体育馆建筑设计文本2、COX-太平湖黄山度假区整体规划3、Cox-余姚市体育中心规划及建筑方案文本4、COX-南海天安鸿基花园规划及建筑方案文本五、澳大利亚博涛:1、总图大全2、户型大全3、华侨城波托菲诺建筑规划设计文本4、华侨城波特菲诺CAD方案5、深圳中信红树湾建筑方案文本6、深圳中信红树湾建筑施工图7、power-center加油站中心建筑方案文本8、北京温泉小镇山水人家小区建筑方案文本9、天津海河广场商业建筑方案文本10、福田文化中心建筑方案文本11、郑州体育馆建筑CAD方案12、安徽柏景湾小区建筑CAD方案13、碧海云天小区建筑CAD方案14、北京天地人居联排别墅CAD方案15、深圳金基碧华苑建筑CAD方案16、布吉户型CAD方案17、长春世纪雅苑建筑CAD方案18、长春筑业阳光建筑CAD方案19、长沙八方小区建筑CAD方案20、大连正源建筑CAD方案21、杭州水木清华小区建筑CAD方案22、深圳PORTOFINO花园建筑CAD方案23、7套小区会所CAD方案24、湖南华银园小区建筑CAD方案25、江南豪园户型CAD方案26、深圳矩建大厦建筑CAD方案27、深业香蜜园建筑CAD方案28、深圳深南新都小区建筑CAD方案29、深圳蛇口虎山公寓CAD方案30、深圳南澳别墅建筑CAD方案31、深圳锦绣花园CAD建筑方案32、深圳信豪小区CAD建筑方案33、沈阳银基花园CAD建筑方案34、新星大厦CAD建筑方案35、天健世纪花园CAD建筑方案36、武汉中一花园CAD建筑方案37、深圳蔚蓝海岸二期CAD建筑方案38、深圳香蜜湖-码尔豪斯小区CAD建筑方案39、深圳香蜜湖信华花园CAD建筑方案40、深圳星光名庭小区建筑方案41、4套幼儿园建筑CAD方案42、深圳云深处小区CAD建筑方案43、重庆银湾花园CAD方案44、棕榈湾小区CAD建筑方案45、中信东泰小区CAD建筑方案46、郑州天城小区CAD建筑方案47、龙岗清风雅韵建筑(博涛)及景观(EDAW)文本48、深圳龙华新城建筑规划设计49、深圳翰海翠庭建筑方案设计50、南京鸿信.清新家园建筑方案51、深圳香蜜湖信华花园建筑方案52、中集研发中心建筑方案文本53、玛尔毫斯小区规划及建筑方案文本54、深圳南油物业广场建筑方案文本55、新星大厦建筑方案文本56、贵阳山水黔城建筑方案57、杭州金色海岸建筑方案文本58、北京天一名居建筑方案文本59、安微柏景湾建筑方案文本60、中信东泰小区建筑方案文本61、郑州天下城建筑方案文本62、深圳云深处别墅区规划及建筑方案文本63、深圳农科广场建筑方案文本64、高山流水别墅小区规划及建筑方案文本65、龙岗展销中心建筑方案文本66、北京公务员住宅区规划设计文本67、长春世纪雅园小区建筑方案文本68、福建东方威尼斯别墅规划及建筑方案文本69、珠海华发新城建筑方案文本70、雅居乐花都住宅区建筑方案文本71、深圳蔚蓝海岸建筑方案文本72、上海地铁浦江耀华站综合项目建筑方案文本73、南京亚东花园城小区规划设计文本74、昆明中安尚城小区规划及建筑方案文本75、深圳圣莫丽斯小区规划及建筑方案文本及CAD扩初76、武汉林湖水岸规划及建筑方案文本77、深圳宝安世纪春城规划及建筑方案文本78、桂林康桥半岛规划及建筑方案文本79、广州招商金山项目建筑规划设计文本80、安联大厦建筑方案文本81、广宇星湖名郡建筑规划设计文本(1.1G)82、京基碧华苑建筑方案及施工图83、中信凯旋城二期建筑方案及施工图84、宝安幸福海岸建筑方案文本及CAD扩初85、碧中园二期建筑方案及CAD扩初86、长沙骏豪建筑施工图87、深圳金景苑住宅小区规划及建筑方案文本88、湘江四季花园规划建筑方案及CAD扩初89、天健商场建筑方案文本90、金地海景规划及建筑方案文本91、广州从化凤凰城规划建筑方案文本及CAD扩初92、成都五岳南园规划建筑方案及CAD扩初93、华侨城波托菲诺天鹅堡建筑方案文本94、杭州江南豪园小区规划及建筑方案文本95、石家庄天花山规划及建筑方案设计文本96、长沙三万英尺建筑方案文本97、武汉金色港湾概念规划文本98、常德滨湖水榭花城规划设计文本99、南宁枫林南岸规划建筑方案文本100、无锡马山圣芭芭拉(西班牙风情)小区建筑方案文本101、杭州良诸十六街区建筑方案文本102、梅州.客天下小区规划及建筑设计方案六、马达思班:1、海南美丽沙整体建筑规划文本2、南海文化中心建筑方案设计3、墙宇中式住宅建筑方案4、桥梓湾中式住宅建筑方案5、西安广播电视大厦建筑方案6、北展综合楼施工图7、西安枫林华府小区规划及建筑方案文本8、尚都里建筑规划文本9、南浔城市概念设计10、上海万科春申街商铺建筑方案11、张家港购物中心规划及建筑方案文本12、慈溪城市规划与建筑概念设计文本13、南京管业14、南京新市民广场规划及建筑方案文本15、宁波高等专科学校规划建筑及景观方案文本16、夏阳湖规划建筑方案文本17、andyshouse建筑方案文本18、南浔办公楼建筑方案文本19、徐汇数码城建筑方案文本20、宁波鄞州新城大厦建筑方案文本21、绿地科技岛规划及建筑方案文本22、未建成项目汇总23、青浦浦阳阁地标建筑方案文本24、宁波红巨置业办公大楼建筑方案文本25、宁波文化中心绿地设计26、宁波至诚学校建筑方案文本及施工图27、北京欧陆经典住宅万兴苑小区建筑方案文本28、宁波高教园区图书信息中心建筑方案文本29、上海湖南路钻石项目建筑方案文本30、宁波鄞县四中心学校建筑方案文本31、北京天坛家具公司南厂改建建筑方案及CAD扩初32、宁波高教园区规划及建筑设计方案文本33、宁波鄞县行政中心建筑方案文本34、上海中源公司室内设计35、杭州小和山学校规划及建筑方案文本36、宁波高教园区公建文化带城市设计37、贵阳中天别墅区规划及建筑方案文本38、宁波中学建筑方案文本39、宁波高教园区服装学院建筑方案及CAD扩初40、北京国民保险公司室内设计41、***7号楼建筑方案文本及CAD扩初42、北京博雅园售楼处建筑方案文本43、宁波龙湾小区建筑方案文本44、深圳公共公园方案文本七、阿特金斯:1、天津经济技术开发区标志性建筑全套设计文本2、万科城规划设计3、高丽营住宅小区景观设计图及指标规划图4、深圳溪之谷别墅物业、形象定位分析文本5、苏州工业园区08号地块建筑及景观设计6、重庆中央美地居住小区整体规划与建筑方案设计7、北京南站建筑施工图8、大连软件园安置小区规划建筑方案文本八、GMP:1、GMP-浦东档案馆CAD方案2、GMP-上海国际医学园区整体规划文本3、GMP-长沙岳麓山大学城规划4、GMP-青岛济南军区第2疗养院改造项目设计5、重庆大剧院CAD扩初6、安亭新镇规划及建筑设计文本7、江苏省美术馆建筑方案文本8、太湖新城商务中心规划及建筑方案文本9、无锡青少年活动中心规划及建筑方案文本10、武汉新区滨水区概念性城市设计11、马銮湾概念规划方案设计文本九、中建国际:1、东上海花园地景住宅规划方案2、龙华水榭花都建筑方案文本3、天津梅江南10号地块建筑规划文本4、招商城市主场白领公寓建筑方案5、风华科技研发中心大楼建筑方案文本7、朗钜天津浅水湾项目规划及建筑方案文本8、中惠沁林山庄规划及建筑方案文本9、广州移动通讯琶州枢纽楼建筑方案文本10、重庆招商滨江花园城规划及建筑方案文本11、祥南石化超高层办公楼建筑设计12、东莞新中银花园规划及建筑方案文本13、南京图腾置业静海寺商业项目规划及建筑方案文本14、正中科技大厦建筑方案文本15、宁波水上公园规划及建筑方案文本16、振业星海五期建筑方案文本17、中山文化艺术中心建筑方案文本18、中山电力调度大楼建筑方案文本19、KPF、中建国际-上海中建大厦建筑方案文本20、上海虹桥金水湾规划建筑方案文本及CAD扩初21、金地海景花园建筑方案文本22、珠海香洲工业园配套住宅规划建筑方案文本23、深圳绿景大厦建筑方案文本24、深圳绿景大厦建筑施工图25、上海中建大厦建筑方案文本26、深圳港大铲湾港区集装箱码头一期控制中心大楼建筑方案文本27、济南市机关写字楼规划及建筑方案文本28、广州珠江帝景建筑方案和施工图29、中海深圳湾畔建筑施工图30、深圳第2高级中学全套建筑方案文本31、北京亮马河小区建筑方案文本及CAD扩初32、南山盛涛花园建筑施工图33、和黄深圳坂雪岗小区项目概念设计34、安柏丽晶园建筑施工图35、中旅花园建筑方案设计及CAD扩初36、福兴花园一期建筑施工图37、海南锦颐豪苑规划建筑方案及CAD扩初38、上海黄浦体育中心及综合办公楼建筑方案文本39、南山社会保险中心大厦建筑施工图40、中惠山畔名城建筑方案及CAD扩初41、深圳百仕达东区规划建筑方案文本42、盐田国际行政大楼建筑方案文本43、平安保险培训基地建筑方案文本44、深圳罗湖医技楼建筑方案文本45、金地厂房改造建筑方案文本46、中山文化艺术中心大楼建筑方案文本47、中山会计学校规划设计文本48、英龙大厦建筑方案文本49、西昌月城广场建筑方案文本51、联通大厦建筑方案文本52、国标技术创新研究院研发大楼建筑方案文本53、泰然工贸园详规及工贸大厦建筑方案文本54、碧云天小区建筑方案文本55、曦龙山庄规划及建筑方案手稿56、龙电花园建筑方案文本57、深圳中心区城建集团智泉苑建筑方案文本58、振华路5号地块建筑方案文本59、新鹏城建筑方案文本60、深圳龙岗新亚洲花园建筑方案文本61、江西中环花园户型设计文本62、泰然广场高层住宅区建筑方案文本63、南宁市秀山花园建筑方案文本64、深圳百仕达花园规划建筑方案文本65、北京大厦建筑方案文本66、深圳岗厦大厦建筑方案文本67、和黄番禺大石项目规划及建筑方案文本68、水贝地块商住楼住宅项目建筑方案文本69、深圳万科海景城四轮建筑方案文本70、深圳中海深圳湾建筑方案文本71、杭州中兴配套产业基地建筑方案文本72、中建国际某中式小区建筑方案文本73、深圳奥林匹克新城规划及建筑设计文本十、欧博1、欧博+清华苑深圳湾中学建筑方案文本2、欧博-北京金鼎商贸规划及建筑方案文本3、深圳星河国际酒店建筑方案文本4、郑州颐和医院建筑方案文本5、浙江电子大厦建筑方案文本6、龙岗规划展览大楼建筑方案文本7、上海法德学校建筑方案文本8、深圳大剧院立面改造9、深圳文化中心图书馆建筑方案文本10、深圳文化中心音乐厅建筑方案文本11、长安商业中心规划及建筑方案文本12、华润置地合肥蜀山项目规划及建筑方案文本13、东莞瀚森酒店规划及建筑方案设计文本14、华侨城中央花园建筑方案文本15、深圳残疾人综合服务中心大楼规划及建筑方案文本16、水榭花都3期建筑方案文本17、置信未来广场规划及建筑方案文本18、福州融侨别墅规划及建筑方案文本19、深圳天琴湾建筑方案文本20、绿谷蓝溪居住小区规划及建筑方案文本21、珠海音乐学院整体规划与建筑设计22、河南出版大厦建筑群规划及建筑方案文本23、深圳上油松旧改项目规划及建筑方案文本十一、新加坡雅科本:1、上海苏堤春晓明苑建筑方案文本2、新加坡雅科本-深圳碧海名城建筑方案文本3、深圳东海万豪广场建筑景观室内方案文本4、山东中润科技大厦建筑方案文本5、深圳南山商业文化中心城市设计6、深圳东海爱地房产项目建筑CAD扩初7、昆明波西米亚花园建筑方案文本8、深圳深宝花园规划建筑景观方案文本9、香港花园规划建筑及景观方案文本10、东海商务中心建筑方案文本十二、五合国际:1、合肥大剧院建筑方案文本2、芜湖汽车城规划及建筑设计文本3、无锡滨湖梦园规划及建筑方案文本4、青岛麦岛居住区建筑方案文本5、致达高科技工业园区规划及建筑方案文本十三、都市实践:1、都市实践-捷美商务中心建筑全套施工图1、都市实践-招商蛇口半山公寓规划建筑方案文本2、深圳福田科技广场建筑方案文本3、深圳宝安中心广场规划建筑方案文本4、深圳人才大厦建筑方案文本5、南京河西新城H号地块写字楼建筑方案文本6、数字北京大厦建筑方案文本7、北京漫游城市5号楼建筑方案文本8、深大文科教学楼建筑方案文本9、深圳礼顿商务中心建筑施工图10、顺驰河北位同住宅区建筑方案文本及CAD扩初11、深圳蔡屋围金融中心规划及建筑方案文本12、无锡惠山金融广场规划及建筑方案文本13、深圳规划国土局与交通管理大楼建筑方案文本14、规划大厦建筑施工图15、龙华青年城邦小区规划及建筑方案文本16、浙江金华湖海塘生态园区规划建筑方案文本17、深圳地铁大厦建筑方案文本18、深圳华为宿舍楼规划及建筑方案文本19、深圳市土地交易中心大楼建筑方案文本20、深圳大梅沙心海丽晶雅舍住宅CAD报建方案21、广州滨江花园住宅建筑方案文本及CAD扩初22、深圳市航天大厦建筑方案文本23、北京金宝街高档外销公寓建筑方案文本24、金光华商业广场规划及建筑方案文本25、深圳龙岗教育局建筑设计文本十四、同济:1、华东师范大学建筑施工图2、钓鱼台芳菲苑建筑方案及施工图3、中国银联数据中心建筑方案4、江宁体育中心5、保定恒祥城市花园建筑规划文本6、、安庆长江大桥控规7、南汇区行政办公中心建筑方案文本8、广西来宾市政中心建筑方案文本9、东莞国际会展中心方案文本10、温州会议中心方案文本11、东莞图书馆方案文本12、厦门图书馆方案文本13、海南图书馆方案文本14、东莞大剧院方案文本15、温州大剧院方案文本16、南汇文化艺术中心方案文本17、东莞市科技馆方案文本18、东莞市展示中心方案文本19、中国财政博物馆方案文本20、景德镇陶瓷博物馆方案文本21、上海市基督教普安堂方案文本22、贵溪信江大桥两岸城区控规23、松江新城文物古迹规划24、温州水上花园规划及建筑方案文本25、上海国际医学园区整体规划文本26、杭州江南实验学校规划及建筑方案文本27、华东师范大学二附中建筑方案文本28、南京政治学院上海分院29、上海工程技术大学建筑方案文本30、同济大学汽车学院规划及建筑设计31、浙江大学新校区A组团建筑方案文本32、安徽大学逸夫图书馆建筑方案文本33、中国科学技术大学教学及研发中心大楼建筑方案文本34、山东交通学院宿舍及食堂建筑施工图35、无锡惠山学校规划方案及建筑施工图36、东华大学新校区图书馆建筑方案文本37、华东师范大学法商、数统、图书馆、实验楼、食堂建筑方案文本38、东北财经大学图书馆建筑方案文本39、淮海工学院建筑方案文本40、威海市委党校综合教学大楼方案文本41、合肥包河行政中心文本及CAD扩初42、利港镇政府附属建筑以及整体规划设计文本43、安阳行政大楼建筑方案文本44、滨州行政大楼建筑方案文本45、东莞行政大楼建筑方案文本46、南通行政大楼建筑方案文本47、温州行政大楼建筑方案文本48、齐齐哈尔行政大楼建筑方案文本49、广西桂林某学校步行街和宿舍建筑方案文本50、建桥学院建筑方案文本51、金华艺术学院建筑方案文本52、南昌大学人文、艺术学院建筑方案文本53、平原大学建筑方案文本54、上海电视大学建筑方案文本55、华中科技大学文华学院建筑方案文本56、寿光市行政中心建筑方案文本57、包河市政中心建筑方案文本58、扬中行政中心CAD扩初59、上饶行政新区中心区修规60、广东某五星级酒店建筑方案文本61、井冈山革命博物馆新馆建筑方案文本62、芦嘘宾馆建筑方案文本及CAD扩初63、同济大学建筑城规学院新楼建筑方案和施工图十五、华东院:1、华东建筑设计院-上海东方艺术中心CAD方案2、华东院-世贸金阳建筑及景观设计3、华东院-苏州凯悦酒店建筑施工图4、华东院-江苏广电城大厦建筑施工图5、KPF、华东院-新资大厦建筑方案文本及施工图6、华东院-越洋广场大厦建筑施工图7、B+H、华东院-上海由由大酒店建筑施工图8、华东院-上海越阳酒店建筑施工图9、重庆大剧院建筑施工图10、北京耀辉国际城建筑CAD扩初11、浦东世纪花园2期建筑施工图12、北外滩CBD酒店建筑施工图13、北外滩公寓建筑施工图14、上海磁悬浮龙阳路车站建筑方案15、上海磁悬浮龙阳路站建筑施工图16、大连辰熙广场大厦建筑方案文本17、大连芳草园住宅小区建筑施工图18、大连新开河地块商业楼建筑方案文本19、东方城市花园建筑施工图20、东方卫视梦工厂建筑施工图21、东特新居2期建筑方案文本22、奉贤中学建筑方案文本23、奉贤中学建筑施工图24、甘肃工业大学建筑方案文本25、港汇广场大厦建筑施工图26、北京农业生态基地配套建筑施工图27、恒隆广场建筑施工图28、复旦大学妇产科医院建筑CAD扩初29、华东汽车城CAD扩初30、虹桥机场b楼改建方案文本31、华东院施工图节点大样详图库32、淮海国际广场酒店式公寓建筑方案文本及CAD扩初33、黄浦区104地块总部大楼建筑施工图34、江苏兴化供电局建筑施工图35、上海交大生物药学楼建筑方案文本36、九百城市广场建筑施工图37、老上海文化广场建筑方案设计38、柳州行政中心建筑方案文本及施工图39、柳洲高中规划及建筑方案文本40、陆家嘴中心规划建筑方案文本41、南汇中学CAD扩初方案42、南京河西城市副中心规划设计文本43、南京国际商城建筑施工图44、南京世茂新城建筑方案及施工图45、浦东世纪花园2期建筑施工图46、南山观音圆通宝殿古建筑施工图47、宁波大剧院建筑施工图48、青岛北海花苑建筑方案设计49、上大附中建筑施工图50、上海21世纪中心大厦建筑施工图51、上海长途汽车客运总站建筑方案文本52、上海高等法院建筑施工图53、上海虹桥国际机场国际候机楼CAD扩初54、上海火车站南站建筑方案及施工图55、上海外国语大学建筑CAD扩初56、上海市胸科医院建筑施工图57、上海世茂国际广场建筑方案文本58、上海银行建筑方案及施工图59、上海中山广场建筑CAD扩初60、浦东世纪花园建筑方案文本61、苏州工业园现代大厦建筑施工图62、天津泰达广场建筑方案文本63、温州工商行政办公大楼方案文本64、武汉火车站规划及建筑方案文本65、天津师范大学规划及建筑方案文本66、祥合花苑二期规划建筑方案文本67、新金桥广场建筑施工图68、新外滩花苑建筑施工图69、延安火车站规划及建筑方案文本70、银川凤凰广场建筑方案及施工图71、张江高科孵化楼建筑施工图72、张江高科苑建筑方案文本73、中联部办公用房建筑施工图74、中侨学院规划及建筑设计文本75、中山医院建筑施工图76、中央党校商业中心建筑施工图77、中央统站部建筑施工图78、重庆江北机场航站楼建筑方案文本十六、现代院:1、现代-安亭新镇住宅建筑施工图2、现代-古北米兰花园小区规划及建筑方案和施工图3、现代-西山湖宾馆(五星级)全套建筑方案及施工图4、现代-中虹花苑一期施工图5、广州火车站建筑方案文本6、现代-济南经十路路段规划建筑景观方案文本十七、华森1、COX、华森-深圳体育游泳馆建筑方案及施工图2、华森-南京奥体新城规划及建筑方案文本3、华森-深圳阳光高尔夫大厦方案文本及施工图4、华森-广东南海文化中心建筑方案文本及CAD扩初5、华森-南京市新城大厦建筑方案及施工图6、华森-深圳海月花园建筑施工图7、华森-东莞山商务办公区建筑施工图8、华森-深圳滨海之窗办公楼建筑施工图十八、孟建民:1、宝安碧海中心区96号地块概念性规划及建筑方案文本2、东莞理工松山湖校区规划建筑方案文本3、合肥馨苑小区规划及建筑方案文本。
万科金色城市23#地块地下室顶板现浇砼空心楼盖
施
工
方
案
编制单位:江苏省江建集团有限公司
编制时间:2012年3月12号
一、编制依据及说明
本工程施工方案,主要依据《现浇混凝土空心楼盖结构技术规程》、《建筑工程质量验收规范》、万科金色城市23#地块地项目图纸以及国家相关文件、规范、规定等一系列的要求编制。
二、工程概况
本工程由武汉万科新里程房地产开发有限公司投资建设。
该工程位于武汉洪山区长江村。
主体为框剪结构,其中纯地下室顶板楼板采用现浇砼空心楼板。
高分子合金芯模采用H220B、H300B两种型号,长1000mm、500mm二种规格,空心率小于等于50%。
三、施工方案
1、施工顺序:
现浇砼空心楼盖的施工顺序为:
测量放线→搭设模脚支撑系统→安装底模板→在模板上弹线,确定芯模的安装位置,底板钢筋及管线预埋的位置并弹好墨线→绑扎底板钢筋、设置钢筋保护层垫块→安装芯模模座和预埋管线→绑扎纵横肋的钢筋网片→底层钢筋验收→安装、固定芯模→绑扎面层钢筋、做好预留预埋→搭设施工架空便道、安装砼输送管→浇捣混凝土→混凝土养护、拆模
2、主要施工方法:
2.1施工测量:
a、将轴线位置和标高从设定的控制点引测到施工层。
2.2、模板支撑系统:
a、根据无梁楼盖的设计厚度,进行竖向和侧向稳定性计算,设计模板与支撑。
b、本无梁楼盖采用的是扣件式钢管脚手架支撑系统,钢管采用的是Ф48钢管,厚度不少于3.5MM。
c、立竿尽量采用通长钢管,如果需要搭接,其搭接部分的长度不应小于1米,并采用不少于两个旋转扣件固定,端部扣件至杆件的边缘不得少于100mm。
脚手架的立杆间距不得大于1000 mm。
经验值一般取700mm~800mm 。
d、完成以上架体搭设后,还必须按照规范设置剪刀撑。
2.3、钢筋的制作及安装:(另详)
a.钢筋绑扎顺序:
1)摆放沿芯模方向的板底主受力筋;
2)绑扎垂直于芯模方向的板底次受力钢筋,垫好保护层垫块;3)采用10#铁丝按图一所示穿过模板将底板钢筋绑扎在大横杆或小横杆上;
4)绑扎芯模肋片钢筋,并将肋片内单肢箍每隔一个与上下肋片纵筋
焊接。
b.绑扎完板面钢筋后,即可使底筋、肋片钢筋、板面钢筋形成一个可受临时施工荷载的空间结构,铺上竹架板后可作为临时道路,以方便操作和防止踩坏芯模。
C.钢筋绑扎后,严禁在上面踩踏,以保证负筋、面筋位置的正确。
d。
楼板上部钢筋在跨中处搭接,下部通常钢筋采用焊接。
图一(跨中位置)
2.4、芯模抗浮及水平位移控制的设置
a.排放好芯模,在芯模两端用8#铁丝将芯模固定在底板钢筋上,铁丝必须绑扎牢固。
b.设置加强铁丝,用10#铁丝将底板钢筋穿过模板绑扎在底板支撑的方木上,加强点每平方不少于4个点,且绑扎必须牢固,设专人检查。
