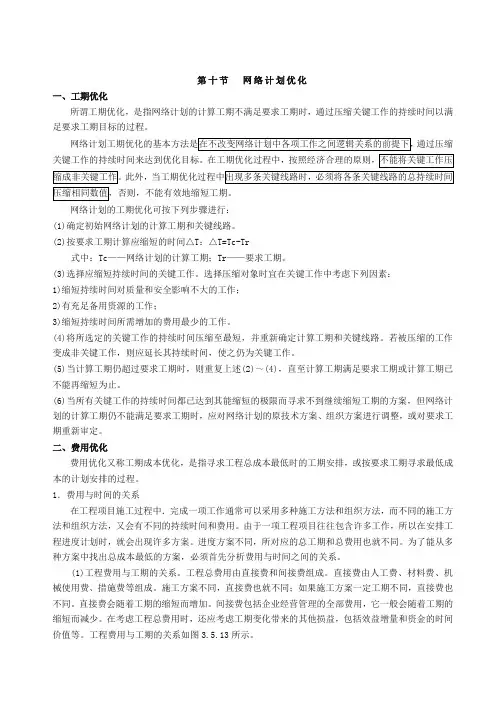

工期优化就是调整进度计划的计算工期,是在满足工
期要求的前提下,达到工期最合理的目的。

即工期调整
不能以牺牲质量和大幅度增加费用为前提。

工期压缩的
一般方法:
方法一:改变关键工作的持续时间
·找出关键线路和计算工期,然后计算应压缩的时间
·选定最有可能压缩工作持续时间的关键工作,确定
压缩时间
·如果压缩后工期仍不能满足要求,选择另一有可能
压缩工作持续时间的关键工作
·如果有不止一条关键线路,则各线路要同步压缩工期。
