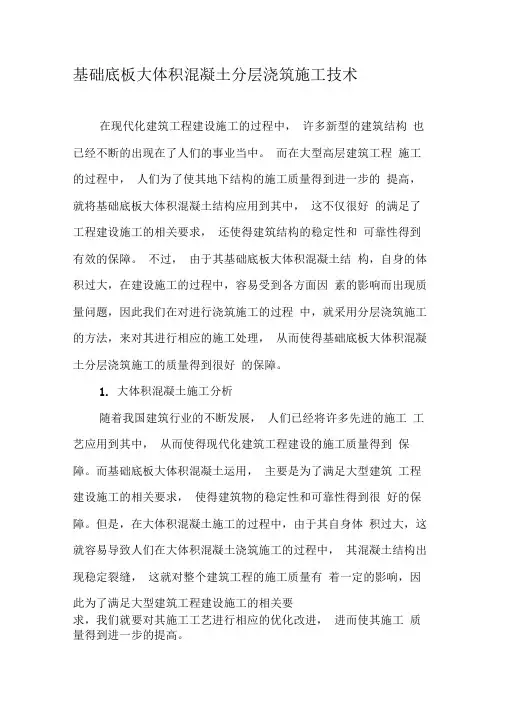

沈阳恒隆市府广场塔楼一底板大体积混凝土浇筑施工技术要:沈阳恒隆市府广场塔楼一底板混凝土总量为25750m3,分两次浇注第一次浇注电梯基坑8.5米厚处,混凝土量为3000 m3,第二次浇注大面底板,混凝土量为22750 m3。
关键词:超厚混凝土、大体积混凝土
一、工程概况
本工程位于沈阳市青年大街东侧,市府广场南侧,设计采用桩基+厚筏基础,面积为4484 m2,垫层采用c15素混凝土,防水采用自粘型聚乙烯胎防水卷材,+桩头部位水泥渗透结晶,底板混图为c40(p10),厚度为4500mm、5500mm和8500mm,办公楼与周围裙房之间底板由后浇带分开,底板混凝土量为25770 m3。
二、混凝土浇注顺序
办公楼底板大面厚度为4500mm、5500mm,其中核心筒部分电梯坑局部混凝土厚度达到8500mm,因为为确保承台底板施工进度和底板混凝土施工质量,将办公楼电梯井坑8.5m厚处混凝土分为两次浇筑,具体浇注方式及顺序如下表,
三、施工难点及要点
1、办公楼基础底板混凝土工程具有强度高、体积大、约束性强的特点。
混凝土设计强度为c40(p10),,办公楼承台底板平面尺寸为80×60m,第二次浇筑22750 m3,混凝土一次连续浇筑难度大。
办公楼基础下面498根梅花形布置工程桩,对基础底板混凝土
硬化过程中发生微变形具有约束作用;
2、工程地处繁华地段,罐车行车路线及时间收到极大影响。
现场场地狭小,同时坑内其他部位的工程桩施工仍在场内作业,因此场内行车路线,停车位置规划困难;
3、4500mm、5500mm厚底板混凝土配比选择及防裂措施需要考虑周密;
4、混凝土浇筑过程中的分层需重点控制;
5、混凝土防裂养护需要制定严密的措施和制度。
四、混凝土配合比设计
本工程配合比设计中充分考虑大体积混凝土的特点,即要减少混凝土的收缩,保证混凝土的强度,又要减低混凝土内部水泥水化范瑛产生的巨大热量,为降低水泥反应水化热,设计采用普通硅酸盐(p.042.5)水泥,掺加一定量的粉煤灰以降低单方水泥用量,进一步降低水化热和收缩,同时粉煤灰可消耗混凝土中的部分碱,可有效预防碱_j集料反应,为了方便溜槽和泵送浇筑,设计混凝土塌落度在200±30mm。
混凝土配合比列表
五、大体积混凝土施工工艺
1、施工工艺流程
测量放线固定地泵、汽车泵接泵管混凝土浇筑混凝土养护测温
2、溜槽及串筒搭设
现场浇筑时搭设2个17.3米高的溜槽,由停靠在承台南侧的4台汽车泵负责供应混凝土。
用串筒顶部挂件将串筒固定在溜槽底面的脚手架上,浇筑过程中每退8m拆换一次,现场每个溜槽配置两套串筒,串筒底部用活动小溜槽配合混凝土浇筑。
3、混凝土浇筑
本工程混凝土底板浇筑采用坡度为1:6左右,分层浇筑厚度控制在50cm,由北向难、斜面分层连续浇捣方法浇筑。
根据混凝土自然坡度,在每个浇筑带的前后布置两道振动器,第一道布置在混凝土的卸料点,解决上不混凝土的捣实,第二道布置在混凝土的坡脚处,确保下部混凝土的密实,浇筑方向由北往南退浇,振动器也相应跟上,确保整个混凝土的浇筑质量。
在浇筑过程中,混凝土的振捣是一个重要环节,做到快插慢拔,快插是为了防止上层混凝土振实后而下层混凝土内气泡无法排出,慢拔是为了能使混凝土填满棒所造成的空洞。
在振捣过程中,振捣棒略上下抽动,使混图振捣密实,插点要均匀,插点之间控制在500mm,振捣过程中避免触及钢柱、钢筋、模板,以免发生移位、跑模现像。
在浇筑过程中正确控制间歇时间,上层混凝土应在下层混凝土初凝之前浇筑完毕,并在振捣上层混凝土时振捣棒插入下层混凝土5cm,使上下层混凝土之间更好的结合。
底板混凝土表层进行二次振捣,以确保混凝土表面密实度,待第一次混凝土振捣完成20—
30min并浇筑出一定面积后,在混凝土初凝前再进行第二次振捣。
六、底板养护措施
1、混凝土养护采用蓄热法养护。
混凝土浇筑完成后,先用5m长铝合金杠刮平、木抹子反复压实搓平,当混凝土表面开始收水时,再用铁抹子搓面压光2~3遍,使表面微小裂缝愈合。
混凝土表面压光后立即覆盖一层塑料薄膜,塑料薄膜之间相互搭设300mm,以减少水分的散发。
然后根据测温记录在恰当的时候覆盖两层草帘被进行保温,在底板边缘、凌角部位的保温厚度应增加一层覆盖,以此降低底板表面与大气温差,避免由于温差过大而造成的温度裂缝;
2、为能使混凝土内热量合理散发,利用5~6月份中午大气温度较高的时间将阻燃保温草帘隔块掀开一块,下午4点以后再覆盖;
3、根据测温记录,待混凝土中心温度开始下降,与表面温度开始接近且混凝土中心温度与大气温度的温差小于25摄氏度时,方可拆除保温层。
注:文章内所有公式及图表请用pdf形式查看。
