蓄水池及给水管道施工方案
- 格式:doc
- 大小:198.00 KB
- 文档页数:7

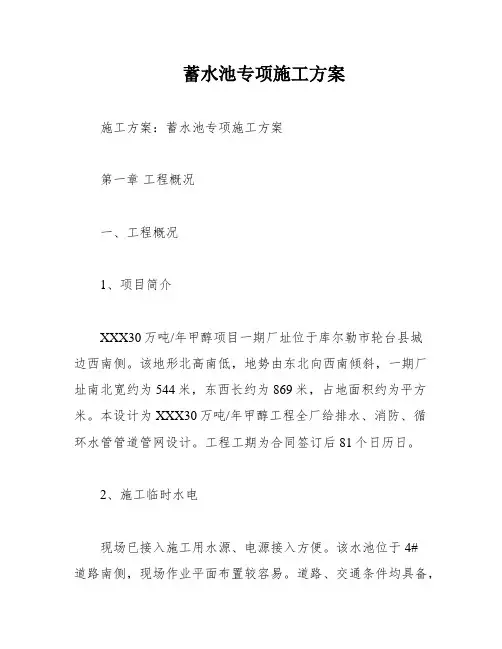

蓄水池专项施工方案施工方案:蓄水池专项施工方案第一章工程概况一、工程概况1、项目简介XXX30万吨/年甲醇项目一期厂址位于库尔勒市轮台县城边西南侧。
该地形北高南低,地势由东北向西南倾斜,一期厂址南北宽约为544米,东西长约为869米,占地面积约为平方米。
本设计为XXX30万吨/年甲醇工程全厂给排水、消防、循环水管管道管网设计。
工程工期为合同签订后81个日历日。
2、施工临时水电现场已接入施工用水源、电源接入方便。
该水池位于4#道路南侧,现场作业平面布置较容易。
道路、交通条件均具备,但需要协调工作,以保证水池的顺利施工,同时不得影响一线二线的其他生产和作业活动。
二、地质勘察1、场地工程地质条件1)拟建场地地貌单元属于冲洪积平原上游地带,场地地形较为平坦。
2、场地土构成1)根据勘察报告内容:勘探深度30米范围内,场地土的构成主要为杂填土和圆砾。
第一层杂填土层以粉土为主,夹大量建筑垃圾和生活垃圾,局部含较多小卵石,层厚度在0.3至0.8米范围内,土质松散、干燥。
第二层圆砾层为黄褐色,埋深0.3-0.8米,颗粒磨圆度中等,呈亚圆形-圆形,颗粒间以中粗砂充填,夹有粉土、砾岩为主,硬度高。
勘察报告说明未揭穿该层,最大可见厚度为29.5米,密实干燥或稍显饱和。
第二章编制依据一、编制依据1、施工合同及组成合同的相关文件。
2、《建筑施工手册》缩印本第四版。
3、国家现行的有关施工质量验收规范、标准(见下表)。
序号编号规范名称1 GB-2001 建筑工程施工质量验收统一标准2 GB/T-2001 建设工程文件归档整理规范3 GB/T-2001 建设工程项目管理规范4 GB-93 工程测量规范5 GB-2002 建筑地基基础工程施工质量验收规范6 GB-2002 混凝土结构工程施工质量验收规范7 GB-2001 建筑装饰装修工程质量验收规范8 GB-2002 地下防水工程质量验收规范9 GBJ107-87 混凝土强度检验评定标准10 59-99 建筑施工安全检查标准11 146-2004 建筑施工现场环境与卫生标准4、其他文件序号类别1 企业质量、环境、职业健康安全管理手册施工方案在建筑工程中,质量、环境、职业健康安全管理手册是非常重要的文件。

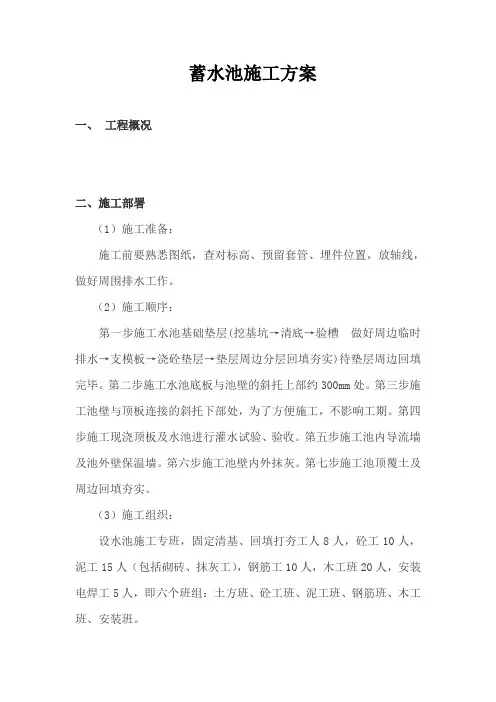

蓄水池施工方案一、工程概况二、施工部署(1)施工准备:施工前要熟悉图纸,查对标高、预留套管、埋件位置,放轴线,做好周围排水工作。
(2)施工顺序:第一步施工水池基础垫层(挖基坑→清底→验槽做好周边临时排水→支模板→浇砼垫层→垫层周边分层回填夯实)待垫层周边回填完毕。
第二步施工水池底板与池壁的斜托上部约300mm处。
第三步施工池壁与顶板连接的斜托下部处,为了方便施工,不影响工期。
第四步施工现浇顶板及水池进行灌水试验、验收。
第五步施工池内导流墙及池外壁保温墙。
第六步施工池壁内外抹灰。
第七步施工池顶覆土及周边回填夯实。
(3)施工组织:设水池施工专班,固定清基、回填打夯工人8人,砼工10人,泥工15人(包括砌砖、抹灰工),钢筋工10人,木工班20人,安装电焊工5人,即六个班组:土方班、砼工班、泥工班、钢筋班、木工班、安装班。
(4)机械设备:1m3反铲1台、电动打夯机5台、机动翻斗车3台、5T自卸车4辆、电动葫芦2台、砼搅拌机、砼输送泵统一调配。
(5)施工进度:三个水池总工为天,用流水线穿插施工方法施工,分别为(挖基坑=天,基础垫层=天,回填=天,钢筋绑扎=天,底壁顶浇砼=天,试水=天,砌体=天,抹灰=天,复土=天)。
三、具体施工方法1、施工测量:按站区内固定坐标及标高,用经纬仪和水准仪进行测算、图示位置和标高,用龙门钢管定轴线控制桩、高程桩,并测设临时水准点,临时水准点和轴线控制桩的设置,便于观测,一定要牢固,并采取保护措施。
2、基坑开挖:基坑底部的开挖宽度可按下式计算:B=B1+2b1+b2式中B基坑底部开挖长或宽B1垫层宽度或长度b1每侧工作面宽b2可变数(设临时排水或需设挡土板宽度)边坡坡度按硬塑粘性土类,放坡系数为1:0.75计算,现根据现场实际情况,基底周围需设一条临时小明沟(离垫层500mm外)。
再设临时抽水井中一个,以防下雨时损坏基底土质,挖基底土方时,根据反铲性能,可次挖到设计标高以上200mm,以后用人工挖除至设计标高,若遇有地下水,根据排水条件和场地情况挖至地下水位以上,待排除地下水后再挖至预定标高。
蓄水池专项施工方案一、工程概述蓄水池工程,位于我国某大型水利工程核心区域,主要用于收集和储存水资源,保障周边农田灌溉及居民生活用水。
工程规模较大,施工难度系数高,我们需要制定一套科学、合理、高效的施工方案。
二、施工目标1.确保工程质量和进度,满足设计要求。
2.舒适度。
2.保障施工现场安全,降低事故风险。
3.提高施工效率,缩短工期。
三、施工方法1.土建工程(1)基础处理:对蓄水池底部进行平整、夯实,确保基础稳定。
(2)池壁施工:采用现浇混凝土结构,池壁厚度根据设计要求进行施工。
(3)池底施工:采用防水混凝土,确保池底不渗水。
(4)池顶施工:采用预制混凝土板,减少现场湿作业。
2.防水工程(1)防水层施工:选用优质防水材料,确保防水层质量。
(2)施工缝处理:采用专用材料进行施工缝处理,防止渗水。
(3)阴阳角处理:对阴阳角进行特殊处理,提高防水效果。
3.给排水工程(1)给水管道安装:选用优质给水管材,按照设计要求进行安装。
(2)排水管道安装:选用优质排水管材,按照设计要求进行安装。
(3)检查井施工:按照设计要求进行检查井施工,确保排水畅通。
4.电气工程(1)电缆敷设:按照设计要求进行电缆敷设,确保电缆安全可靠。
(2)配电箱安装:按照设计要求进行配电箱安装,确保供电稳定。
(3)照明施工:按照设计要求进行照明施工,确保施工现场亮度。
四、施工安排1.施工进度安排(1)土建工程:预计用时60天,包括基础处理、池壁施工、池底施工和池顶施工。
(2)防水工程:预计用时30天,包括防水层施工、施工缝处理和阴阳角处理。
(3)给排水工程:预计用时20天,包括给水管道安装、排水管道安装和检查井施工。
(4)电气工程:预计用时15天,包括电缆敷设、配电箱安装和照明施工。
2.施工人员安排(1)土建工程:安排30名施工人员,包括泥瓦工、钢筋工、模板工等。
(2)防水工程:安排10名施工人员,包括防水工、油漆工等。
(3)给排水工程:安排8名施工人员,包括管道工、电工等。

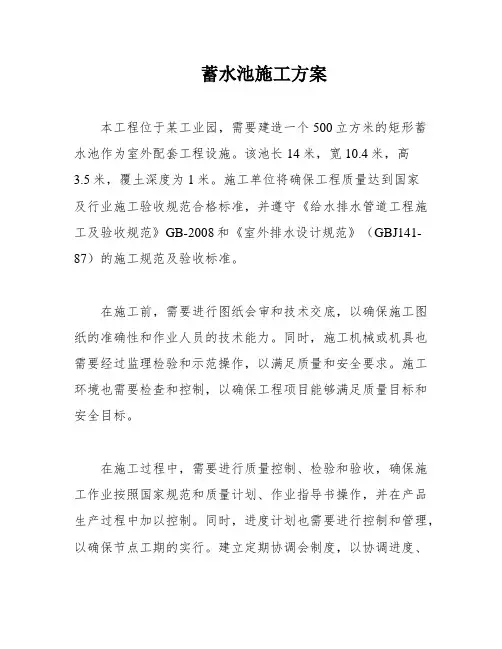

蓄水池施工方案本工程位于某工业园,需要建造一个500立方米的矩形蓄水池作为室外配套工程设施。
该池长14米,宽10.4米,高3.5米,覆土深度为1米。
施工单位将确保工程质量达到国家及行业施工验收规范合格标准,并遵守《给水排水管道工程施工及验收规范》GB-2008和《室外排水设计规范》(GBJ141-87)的施工规范及验收标准。
在施工前,需要进行图纸会审和技术交底,以确保施工图纸的准确性和作业人员的技术能力。
同时,施工机械或机具也需要经过监理检验和示范操作,以满足质量和安全要求。
施工环境也需要检查和控制,以确保工程项目能够满足质量目标和安全目标。
在施工过程中,需要进行质量控制、检验和验收,确保施工作业按照国家规范和质量计划、作业指导书操作,并在产品生产过程中加以控制。
同时,进度计划也需要进行控制和管理,以确保节点工期的实行。
建立定期协调会制度,以协调进度、质量、安全、工序交接等,并传达业主指示、监理的要求、政府的规定等。
总之,本工程需要严格遵守相关规范和标准,进行有效的组织管理措施,以确保工程质量和安全,满足项目要求。
为了确保工程施工质量,根据合同规定的工期,必须编制总进度计划并确定控制节点以便监控。
总进度计划的编制应遵循施工组织设计的原则,结合实际情况,应用网络计划,充分利用计划中的自由时差,抓住关键线路上的重点工作,以确保施工的连续性和均衡性。
一旦业主批准,总进度计划必须全力贯彻执行。
同时,建立计划体系,加强现场信息传递和反馈,加大现场管理和调度,合理安排材料和设备的进出场。
定期召开现场调度会和协调会,及时解决资源矛盾、配合矛盾和作业环境矛盾,保证工程顺利施工。
此外,还应根据总进度计划编制详尽的物料采购、物资试验、月、周进度计划及分项工程进度计划。
2)进度计划的检查和控制制定计划后,应定期(月、周)和不定期地检查生产活动,计划、统计员应如实记录实际进度和资源消耗,记录方式应采用“节点着色法”和“实际进度前锋线”,并与进度计划图进行比较。
蓄水池工程施工方案4.1蓄水池1.1>土石方开挖1.土方开挖本工程表层土方可全面开挖,施工方法人工开挖,无用料(表土、弃土等)运至经监理机构批准的弃硝场堆弃;弃磴不乱堆乱放,不污染环境。
弃硝场做好挡土、排水沟等防护措施,防止水土流失,污染周边环境。
各层土方开挖后,新的开挖作业平台四周做好排水沟排水,平台面须修整成自然排水坡地状,防止积水或坡面被冲刷。
2.石方开挖①明挖作业开工前应将设计边线外至少5m范围内的浮石、杂物清除干净,必要时坡顶应挖截水沟,并设安全防护栏。
②一般情况下,水工建筑物基础开挖或边坡开挖,均应自上而下进行。
凡未经安全技术论证和施工技术负责人批准,禁止采用自下而上,先挖坡脚的开挖方式。
③对开挖部位设计开口线以外的坡面、岸坡和坑槽开挖,若有不安全的因素,必及时处理,或采取防护措施。
④对开挖深度较大的坡(壁)面,每下降5m,应进行一次清坡、测量、检查,对断层、裂隙、破碎带等不良地质构造,应按设计要求及时进行加固或防护,避免在形成高边坡后再进行处理。
⑤进行撬挖工作时,应遵守下列规定:・严禁站在石块滑落的方向撬挖或上下层同时撬挖;・在撬挖工作的下方严禁通行,并应有专人监护;・撬挖工作应在悬浮层清除并撬成一个确无危险的坡度后,方可收工;・撬挖人员应有适当间距。
在陡坡上应系好安全绳,配戴安全带,禁止多人共用一根安全绳,一般应在白天作业。
⑥施工现场的各种机械,必须指定专人统一指挥,以确保机械化联合作业的安全生产4.1.2钢筋制安1、钢筋材料购置及材料检验钢筋质量是保证全现浇框架结构质量的重要材料之一;为保证工程质量,每批钢筋进场时出具钢材材质证明及检验合格证,并随机按规范要求抽样检验合格后使用;2、钢筋加工a、钢筋加工工艺流程材质复验及焊接藤f脚卜丽,丽,丽H弯曲成型I一麻麻b、钢筋配料前由放样员放样,配料工长认真阅读图纸、标准图集、图纸会审、设计变更、施工方案、规范等后核对放样图,认定放样图钢筋尺寸无误后下达配料令,由配料员在现场钢筋车间内完成配料;钢筋加工后的形状尺寸,规格、搭接、锚固等符合设计及规范要求,钢筋表面洁净无损伤、无油渍和铁锈、漆渍等;C、钢筋调直:采用冷拉方法调直钢筋时,I级钢筋冷拉率不大于4%,11级钢筋冷拉率不大1%;d、钢筋断料采用钢筋切断机,断料前检查钢筋配料无误后进行断料,断料时按配料严格进行;3、钢筋的运输成品钢筋采用人工运输方式。
蓄水池工程施工方案蓄水池工程施工方案是一个详细规划,旨在确保施工过程的安全、高效、质量达标以及环境保护。
1. 项目准备阶段1.1 项目立项与审批●进行项目可行性研究,编制项目建议书。
●提交项目申请,获取相关政府部门的批准文件(如规划许可、用地许可、环保审批等)。
1.2 设计阶段●委托专业设计单位进行蓄水池的初步设计、技术设计和施工图设计。
●设计应满足蓄水功能、结构安全、水质保障、防渗处理、排水系统、绿化景观等要求。
●组织专家对设计进行评审,并根据评审意见修改完善。
1.3 施工准备●编制详细的施工组织设计,包括施工计划、施工方法、安全措施、质量保证措施等。
●组建施工项目部,明确各岗位职责。
●进行施工场地准备,包括清理场地、测量放线、临时设施搭建等。
●采购和准备施工所需材料、设备和人员。
2. 施工阶段2.1 基础施工●进行地质勘察,根据勘察结果确定基础处理方式(如桩基、换填等)。
●开挖基坑,注意排水和边坡稳定。
●铺设防渗层,确保基础不渗水。
●浇筑基础混凝土或安装预制基础构件。
2.2 主体结构施工●安装或浇筑池壁和底板,注意控制尺寸精度和混凝土质量。
●设置必要的结构支撑和加固措施。
●安装进出水管道、溢流管、排污管等配套设施。
2.3 防渗与防水处理●对池体进行全面检查,修补可能存在的裂缝和缺陷。
●涂抹或铺设防水层,确保蓄水池不漏水。
●进行闭水试验,检验防水效果。
2.4 附属设施施工●建设泵房、值班室、配电房等配套设施。
●安装水泵、阀门、仪表等设备,并进行调试。
●建设围栏、道路、绿化等附属工程。
3. 竣工验收阶段3.1 质量检测与评估●组织专业机构对蓄水池进行质量检测,包括结构安全、防渗性能、水质保障等方面。
●根据检测结果进行整改和修复。
3.2 竣工验收●提交竣工资料,包括设计文件、施工记录、质量检测报告等。
●邀请相关政府部门和专家进行竣工验收。
●根据验收意见进行整改,直至达到合格标准。
3.3 移交与运维●办理项目移交手续,将蓄水池及其配套设施移交给使用单位或管理部门。
给水管道施工方案篇一:供水管道工程施工方案施工组织设计(方案)报审表工程名称:华润电力首阳山(2×600MW)工程编号:CSCEC—TM0401—SZ001河南华润电力首阳山电厂供水管道工程施审批:复核:编制:工方案二00四年三月中建二局土木公司首阳山电厂工程项目经理部名目1、编制依据2、工程概况3、施工预备4、施工部署及施工挨次5、主要施工工艺6、施工进度方案及工期保证措施7、平安施工措施8、质量保证措施9、组织机构体系10、雨期施工技术措施附表1:主要劳动力需求方案表附表2:施工机械设备配备表附表3:初步的工程进度网络方案图附表4:施工总平面布置图一、编制依据1.1业主单位供应的报价参考的图纸:《施工水源总布置图》(F3171E1S-S0404-01),《潜水泵房布置安装图》(F3171E1S-S0301-01)等4份1.2工程测量规范1.3地基与基础工程施工及验收规范1.4电力建设施工验收及质量验评标准汇编1.5火电施工质量检验及评定标准1.6电力建设平安工作规程1.7全国现行建筑施工规范大全1.8施工现场的详细状况及我单位长期施工类似工程阅历二、工程概述河南华润电力首阳山开发有限公司2×600MW机组工程厂址位于偃师首阳山镇西,距洛阳首阳山电厂西约5.5公里处,陇海铁路北侧。
本次施工的是电厂厂区内施工水源供水管道的安装。
供水系统是在位于电厂南部打6口深井,地下水由潜水泵汇至集水管道输送到蓄水池。
供水管道由φ219×6焊接钢管与φ273×6焊接钢管组成。
本工程的工程范围含从各深井至蓄水池的集水管道,深井泵房内管道(不包括水源地深井的打井工作与潜水泵及泵座以下扬水管安装)安装的施工。
本工程的质量目标是:各质量标准必需全面达到国家和原电力部颁标准,创优质工程,达标投产。
本工程具有工期紧,工作任务量大,施工工序及系统繁多简单,施工战线长,施工过程中担心全因素多,雨季季节施工困难等特点。

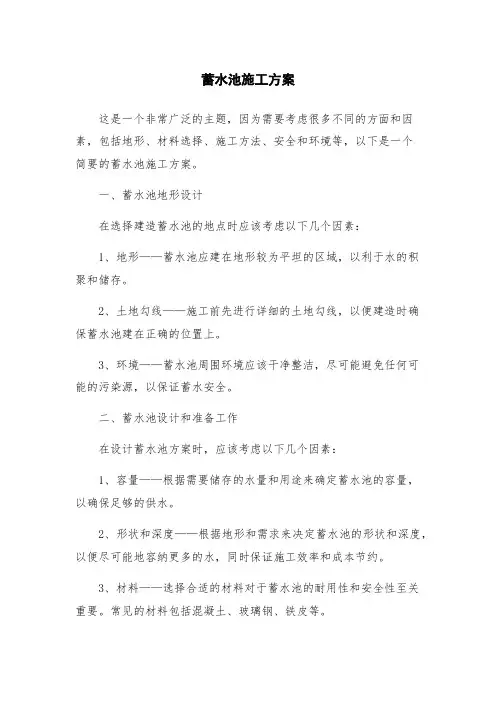

蓄水池施工方案这是一个非常广泛的主题,因为需要考虑很多不同的方面和因素,包括地形、材料选择、施工方法、安全和环境等,以下是一个简要的蓄水池施工方案。
一、蓄水池地形设计在选择建造蓄水池的地点时应该考虑以下几个因素:1、地形——蓄水池应建在地形较为平坦的区域,以利于水的积聚和储存。
2、土地勾线——施工前先进行详细的土地勾线,以便建造时确保蓄水池建在正确的位置上。
3、环境——蓄水池周围环境应该干净整洁,尽可能避免任何可能的污染源,以保证蓄水安全。
二、蓄水池设计和准备工作在设计蓄水池方案时,应该考虑以下几个因素:1、容量——根据需要储存的水量和用途来确定蓄水池的容量,以确保足够的供水。
2、形状和深度——根据地形和需求来决定蓄水池的形状和深度,以便尽可能地容纳更多的水,同时保证施工效率和成本节约。
3、材料——选择合适的材料对于蓄水池的耐用性和安全性至关重要。
常见的材料包括混凝土、玻璃钢、铁皮等。
4、防渗材料——为了防止水渗透,需要在蓄水池地基和侧壁上使用防渗材料。
5、排水管道——排水管道在蓄水池设计和施工环节中应被视为必要的一点,这会有助于蓄水池的排水和清洁。
三、施工过程在蓄水池的施工过程中,应该考虑以下几个因素:1、根据蓄水池设计图纸和方案进行准确的勾线和标高。
2、根据需求和设计要求进行开挖和倾斜,确保蓄水池的形状、深度和需要的容量。
3、在蓄水池内部和侧壁上覆盖防渗材料,以防止水渗透。
4、使用合适的安全措施,确保工人和设备的安全。
5、对蓄水池内部进行粉刷或防腐处理,以保证蓄水池的耐用性和安全性。
四、安全和环境在施工中,应该注意蓄水池的安全和环境保护:1、在建造期间遵循正确的指令和安全措施,以最大限度地降低任何潜在的安全风险。
2、施工现场应保持清洁整洁,避免废弃物和污染源出现。
3、应当将废弃物和其他污染源妥善处理,以保证环境质量和资源的保护。
总之,蓄水池的施工需要细心谨慎地进行,从选址到设计、施工到使用,都需要注意全球资源的保护和塑造可持续的环境,并保证人员工作安全。

蓄水池工程施工方案A施工工艺流程:蓄水池施工方案一、工程概况蓄水池工程是一个重要的单位工程,其施工质量控制难度大,易出现质量缺陷、通病、事故。
特别是蓄水池混凝土的防渗漏更为重要,下面我们将重点阐述蓄水池工程质量控制的几个方面。
二、编制依据本方案编制依据施工图、有关标准图集、施工规范和标准、单位施工组织设计以及以往相似工程施工经验。
三、各分项工程施工方法和验收要求1、蓄水池基坑开挖在基坑开挖前,根据图纸设计的水池坑底标高和现场实际测量自然地面标高的高差计算基坑开挖深度(约3米),按0.33放坡系数计算放坡宽度并撒出开挖灰线。
水池基坑计划采用反铲挖掘机进行开挖。
开挖可一次挖到槽底,开挖中随时抄平钉设水平桩(1米)或摊设灰点控制标高;随时检查开挖坡度;反复检查开挖轴线位置;开挖中尽量防止对槽底的扰动,并保留20㎝厚用人工随时挖掘清理。
基坑开挖完成后用人工挖出直径3.9米,深1.0米的集水井。
基坑开挖完成后,有资质的专业钻探公司对槽底进行普探,如发现地基土质不均匀、有空穴或与设计要求不符时,应及时与设计单位研究处理。
2、灰土地基1)材料要求:土料过筛,粒径不大于15㎜,不得有杂物;白灰消解厚过筛,粒径不得大于5㎜。
灰土拌合比例3:7,人工拌合均匀,含水量以最佳含水率±2%为宜。
2)灰土虚铺设厚度不大于20㎝;蛙式打夯机打3-4编;每层检验取环测试为3个点,要求夯实土干容重的压实系数大于0.97;每层厚度偏差±50㎜。
3)灰土地基回填,先铺设集水井内灰土,用立式夯分层回填夯实到槽底标高后,再大面积铺设池底灰土,用蛙式电夯分层夯实到设计标高后放线用人工挖出集水井。
3、钢筋混凝土蓄水池1)水池底混凝土垫层为C10,水池池壁混凝土为C25,抗渗等级S6.考虑到本工程混凝土质量要求严格,总量只有60m3左右,加之施工场地狭小不能满足混凝土现场拌制的要求,经建设单位商议许可蓄水池工程混凝土全部采用商品混凝土。
蓄水池工程施工组织设计方案范本一:一、项目概况本项目为蓄水池工程施工组织设计方案,旨在详细规划项目的施工流程和组织安排,确保施工过程高效有序。
二、项目背景蓄水池工程位于XX市XX区,总占地面积XXX平方米,设计蓄水量为XXX立方米。
该工程旨在解决附近居民生活用水的需求。
三、项目目标1. 实施蓄水池工程,确保施工质量。
2. 确保施工过程中的安全。
3. 遵守相关环境保护法律法规。
四、施工流程1. 前期准备1.1 土地征用和手续办理1.2 确定施工方案和设计图纸1.3 筹备施工所需材料设备和人员2. 地基处理2.1 清理和平整工地2.2 进行土地整平和压实处理3. 基础施工3.1 进行基础开挖和处理3.2 浇筑混凝土基础4. 结构施工4.1 进行结构施工4.2 棚架安装和调试5. 电气设备安装5.1 安装电气设备5.2 进行电线接线和调试6. 系统测试和调试6.1 进行系统测试6.2 调试整个系统7. 竣工验收7.1 申请竣工验收7.2 进行竣工验收工作7.3 办理竣工手续8. 收尾工作8.1 清理工地8.2 进行项目总结和归档五、组织安排1. 项目经理:负责项目的整体组织和协调工作;2. 监理工程师:负责施工监督和质量控制;3. 施工队:按照工程需求进行具体施工;4. 安全员:负责施工现场安全管理;5. 技术员:负责协助解决施工技术问题;6. 劳动力:提供施工所需的人力资源。
六、安全管理措施1. 加强安全宣传教育;2. 合理安排作业时间和人员;3. 定期进行安全检查和隐患排查;4. 保证施工现场的安全通道;5. 严格遵守作业规程和操作规范。
附件:工程设计图纸、施工计划、安全管理方案法律名词及注释:1. 土地征用法:指土地征用的相关法律规定;2. 基础施工标准:基础施工的相关规范和标准;3. 竣工验收规定:工程竣工验收的相关规定。
范本二:一、项目简介本文档为蓄水池工程施工组织设计方案,旨在从施工流程、组织安排、安全管理等方面详细说明工程项目的实施方案。
蓄水池施工方案三篇篇一:蓄水池施工方案蓄水池施工方法及步骤1.1施工顺序:定位测量→土方开挖→垫层施工→蓄水池池壁及底板施工→蓄水池池壁、顶板及支柱施工→土方回填1.2施工流水段流程:水池底板钢筋绑扎→水池池壁、支柱竖向钢筋绑扎及预埋套管安装→水池池壁及底板模板安装→支柱底部柱脚模板安装→水池底板砼浇筑→水池池壁、支柱钢筋绑扎及预埋套管安装→水池池壁、支柱模板安装→顶板模板安装→顶板钢筋绑扎及预埋套管安装→池壁及顶板混凝土浇筑→养护→模板拆除→覆土1.3土方开挖:1.3.1现场放坡系数为1:1。
1.3.2采用反铲挖掘机端头挖土法:从基坑的端头以倒退行驶的方法进行开挖,自卸汽车配置在挖掘机的两侧装运土。
1.3.3土方开挖宜从上到下分层分段依次进行。
随时作成一定坡势,在开挖过程中,应随时检查边坡的状态。
根据土质变化情况,应做好基坑的支撑准备,以防坍陷。
1.3.4开挖基坑挖至设计标高人工考古式淸槽。
1.3.5在机械施工挖不到的土方,应配合人工随时进行挖掘,并用手推车把土运到机械挖到的地方,以便及时用机械挖走。
1.3.6修边和清底:在距基坑底设计标高50cm边坡处,抄出水平线,钉上小木撅,然后用人工将暂留土层挖走。
同时由两端轴线(中心线)引桩拉通线,检查距坑边尺寸,确定坑宽标准,以此修整坑边。
最后清除坑底土方。
1.3.7坑底修理铲平后,进行质量检查验收。
1.4钢筋工程1.4.1钢筋加工(1)钢筋下料,必须有厂家合格证及复试合格报告,钢筋下料单由班组技术员编写,二级审核,交由钢筋加工厂统一制作。
(2)钢筋下料,应进行首件检验,审核无误后,方可批量下料。
钢筋加工的形状、尺寸、数量、必须符合设计要求。
(3)钢筋的接头形式采用绑扎搭接,位于同一连接区段内的钢筋搭接接头面积百分率为25%,搭接长度为38d。
1.4.2钢筋绑扎(1)钢筋绑扎必须由下而上进行。
(2)水平网状钢筋绑扎时,应保证间距,做到横平竖直。
(3)钢筋保护层厚度为30mm,保护层垫块制作采用32.5#水泥,厚度分别为30mm,垫块砂浆强度不应低于基础砼设计强度,垫块尺寸分别为5cm×5cm×5cm。
蓄水池及给水管道施工方案一、项目背景这个项目位于我国一座美丽的山水小城,为了解决城市供水问题,提高居民生活质量,政府决定建设一个蓄水池和一套给水管道系统。
作为项目负责人,我要充分考虑施工过程中的各种因素,确保工程顺利进行。
二、工程目标1.按期完成蓄水池及给水管道的建设,满足城市供水需求。
2.确保工程质量,降低故障率,提高供水稳定性。
3.节约成本,提高投资效益。
三、施工准备1.技术准备:收集相关资料,研究施工图纸,了解工程特点及难点,制定施工方案。
2.人员准备:选拔经验丰富的施工队伍,进行技术培训,确保施工人员熟悉工艺流程。
3.设备准备:检查施工设备,确保设备性能良好,满足施工需求。
4.材料准备:采购优质材料,确保材料质量符合国家标准。
四、施工流程1.蓄水池施工:(1)土建工程:平整场地,挖掘基坑,浇筑基础,安装模板,绑扎钢筋,浇筑混凝土,养护混凝土。
(2)防水工程:采用防水材料,确保蓄水池防水层质量。
(3)设备安装:安装水泵、阀门、管道等设备,确保设备正常运行。
2.给水管道施工:(1)管道铺设:根据设计图纸,挖掘管道沟槽,铺设管道,连接管道,检查管道接口。
(2)管道焊接:采用先进的焊接技术,确保管道焊接质量。
(3)管道试压:对管道进行试压,检查管道是否泄漏,确保管道安全运行。
五、质量控制1.严格遵循国家相关标准,确保施工质量。
2.加强过程控制,对关键工序进行重点监控。
3.定期对施工人员进行质量培训,提高质量意识。
4.建立质量管理体系,确保工程质量。
六、安全防护1.制定施工安全措施,加强现场安全管理。
2.对施工人员进行安全培训,提高安全意识。
3.设置安全警示标志,确保施工现场安全。
4.配备消防器材,预防火灾事故。
七、施工进度1.制定详细的施工计划,确保工程按期完成。
2.加强进度控制,定期检查施工进度,及时调整施工计划。
3.建立进度汇报制度,及时向上级领导汇报施工进度。
八、成本控制1.优化施工方案,降低施工成本。
施工设计一、项目概况1.文字说明这个项目是冬季应急供水水库工程包括一座500立方米的水库、一座用于管道安装的溢流井和一座彩钢房。
2、结构形式及建材标准本工程受力钢筋为Ⅰ、Ⅱ级,配电钢筋和结构钢筋为Ⅰ级。
水库:使用C25S6混凝土。
三、建设条件该项目位于木岭河滩,交通便利。
开工日期为2012年11月15日,竣工日期为2013年1月10日,工期57天。
2、建设方案本工程需冬季施工,混凝土主要采用配合比和保温法施工。
本工程分为基础、主体、管道、保温室四个施工阶段。
1、基础阶段:用挖掘机将土方开挖至设计项目上方10-20厘米,然后人工清理。
开挖前需通过井点降水降低地下水位。
2、主阶段:先做垫层——吸水坑——蓄水池底部——立柱——蓄水池壁——导流墙——蓄水池顶板——导流墙抹灰——管道安装——溢流池——保温室。
3.土方回填三、重要工序的施工方法1、地基及基础工程(1) 土方工程1、土方开挖前,检查并妥善保护坐标控制点、基准点、龙门板、中心桩等。
2、基坑的平面尺寸、深度和级配符合人工开挖的级配系数0.42,并做好边坡的排水和支护,以保持边坡的稳定性。
3、开挖宽度根据土质条件和设计基坑宽度要求确定。
挖出的弃土堆放至距基边1m,不得与龙门板桩相撞,堆放高度不得超过1.5m。
(2) 混凝土柱基础工程1、混凝土中使用的水泥、砂、石等材料符合要求,现场应有充足、清洁的水源。
电源线的电流、电压等应符合要求并保证不间断。
2、严格控制水灰比,严禁随意加水增加坍落度。
重要结构梁、板、柱的混凝土构件,采用与普通32.5R级同等级、同等级的水泥。
3、混凝土在运输过程中应保持其均匀性,不分层、不离析、不漏浆,并保持良好的和易性和坍落度。
4、混凝土用卡车吊运到工地后,立即浇筑,在初凝时间前45分钟浇筑完成。
浇筑过程中严禁操作人员在模板支架和钢筋上行走。
5、竖向结构混凝土浇筑前,底部应填入与混凝土中砂浆厚度相同的50~100mm水泥砂浆。
蓄水池工程施工方案一、工程概述蓄水池是一种储存雨水以供后续使用的设施。
本工程旨在建设一个蓄水容量为XXX的蓄水池,用于收集天然降水,储存和管理水资源,解决水资源短缺的问题。
二、工程设计1.地点选择:选择一个地势较高、水源充足、便于工程施工和水资源调度的地点建设蓄水池。
2.容量设计:蓄水池的容量需要考虑降雨量、需水量以及未来发展的需求等因素。
通过对当地降雨情况和需水量的调研和分析,确定蓄水池的容量为XXX。
3.结构设计:蓄水池主要由坝体、坝顶、坝基和溢流设施组成。
坝体采用土石坝结构,坝顶宽度应符合设计要求,坝基采用粘土填料。
4.渠化设计:为了方便蓄水池的灌溉和供水工作,设计相应的渠化工程,包括进水渠、排水渠、输水渠等,并根据实际情况确定渠道的路线和尺寸。
三、施工方案1.前期准备(1)项目审批:进行项目审批工作,取得相关许可证。
(2)资源调配:组织物资购买、设备租赁以及人员配置等工作。
(3)现场准备:开展现场平整、临时设施建设、安全防护等工作。
2.坝体施工(1)坝体开挖:按照设计要求逐层开挖坝体,并清理挖掘的杂物。
(2)坝坡处理:进行坝体的回填和加固,采取逐层夯实的方式,确保坝体的稳固性和安全性。
(3)防渗处理:在坝体内、外表面进行相应的防水处理,防止水流渗漏导致工程安全隐患。
3.渠道施工(1)渠道开挖:按照设计要求进行渠道的开挖,确保渠道的深度和宽度符合设计要求。
(2)渗漏防治:对渠道的底面和两侧进行相应的防渗处理,防止水流渗漏和土壤侵蚀。
(3)渠道加固:在渠道内铺设防渗材料,并进行夯实和固结,确保渠道的稳定和安全。
4.总结验收(1)工程验收:按照相关规定对工程进行验收,确保工程质量达到设计要求。
(2)技术总结:对工程施工中的经验和教训进行总结,为以后类似工程提供参考和借鉴。
四、安全措施1.人员安全:合理安排工作人员的作息时间和工作强度,确保人员精力充沛,并进行必要的培训和安全教育。
2.设备安全:定期检查和维护施工设备,完善设备操作规程,并建立设备故障报修制度。
蓄水池施工方案蓄水池是一种人工建造的水体储存系统,用于收集、储存和利用降雨水或其他水资源。
它是解决水资源短缺问题的一种有效方法,广泛用于农业灌溉、城市供水和环境保护等领域。
本文将就蓄水池的施工方案进行详细介绍。
一、选址与规模确定蓄水池的选址是施工的首要任务。
首先需要考虑的因素是地形和地质条件,选择地势较高、地形相对平坦的区域,避免遭受山洪等自然灾害的影响。
其次需要进行地质勘察,确保选址地质稳定且无渗漏等问题。
然后,根据需求确定蓄水池的规模。
规模的确定应综合考虑降雨量、水资源供应能力和水需求量等因素,并参考历史数据和流域规划等相关信息进行合理估算。
二、设计与施工方案1. 壤土坝壤土坝是蓄水池常见的建造方式,其施工方案包括以下步骤:(1)清理和平整施工区域,确保无大块障碍物和植被。
(2)挖掘基坑,在地基中留出足够的空间用于存储水。
(3)在基坑底部铺设防渗层,常用的材料有高密度聚乙烯膜。
(4)在防渗层上建造土坝,可根据需要采用多层分区填筑,每层厚度根据土质和工程需要进行合理确定。
(5)施工完毕后,进行坝体表面的护坡工作,利用植被、石堆或其他防冲措施巩固坝体。
2. 混凝土坝混凝土坝是蓄水池的另一种常用建造方式,其施工方案包括以下步骤:(1)施工前期工作包括清理施工区域、确定坝体的形状和尺寸,并进行地基处理等。
(2)搭建临时设施,包括施工道路、水泥搅拌站等,供施工期间使用。
(3)根据设计要求,在基坑底部设置混凝土垫层,以增加稳定性和防渗效果。
(4)进行混凝土浇筑,可采用模板和钢筋加固等方式,确保坝体的强度和稳定性。
(5)完成浇筑后,进行混凝土表面的养护,包括湿养和覆盖保护等措施,以保证混凝土的质量和寿命。
三、设施与管理在蓄水池施工方案中,除了确定建造方式和步骤外,还需要考虑相关设施和管理细节:1. 水源引入蓄水池的水源需要进行合理的引入,可以通过引水渠、河流或者排水系统等方式将降雨水或其他水资源输送至蓄水池。
蓄水池专项施工方案给排水管道施工方案施工单位:审批:审核:编制:二○○九年九月目录一、编制说明二、编制依据三、施工程序四、施工准备五、施工技术及质量要求六、安全技术措施七、劳动力配置计划八、主要工、机具计划和手段用料计划九、检验、测量器具配备表蓄水池专项施工方案一、编制说明1、*******有限公司5万吨/年丁苯橡胶有各类给排主水管线约7734米,分别为新鲜水管线、生产给水管线;低压消防给排水管线;达标外排污水管线;高压消防水管线;循环给水管线;循环回水管线;生活污水管线;雨水、净下水管线;事故污水及初期雨水管。
其中管材最大管径为DN1000mm,最小管径为DN15mm。
为确保施工质量,特编制此施工方案。
不允许进入下一道质量控制点的安装。
①材料验收;②定位放线;③管道基础及筑井施工;④管道安装及组对;⑤管道焊接;⑥管道防腐;⑦管道试压;⑧管道隐蔽;⑨中间交接。
二、编制依据(1) 《给水排水管道工程施工及验收规范》GB50268-97(2) 《建筑给水排水设计规范》 GBJ16-87(3) 《钢质管道聚乙烯胶粘带防腐层技术标准》SY/T0414-98(4) 《现场设备、工业管道焊接工程施工及验收规范》GB50236-98(5) 《*******有限公司5万吨/年丁苯橡胶工程招标文件》蓄水池专项施工方案(6) 全厂给排水施工图纸(中国天辰工程有限公司) 三、施工程序1、 地下管道施工程序1、施工技术准备1.1参加由建设单位组织的四方(设计单位,建设单位,监理单位,施工单位)图纸会审,并做好记录。
1.2编制并报审施工方案,施工前对施工人员进行详细的技术交底。
1.3组织施工人员认真熟悉图纸,施工方案,技术资料,安全技术措施。
2、施工现场准备2.1地下管的坐标、坡度是管网施工中最易出问题的地方,要求对每一条管线应画出它的走向图、标示书、标高、坐标、管径、高程及各个拐点、起伏点,尤其是相距交叉的管道应在交叉部位标注出高程和管径,在施工中应反复测量核实避免出现管线交叉相撞的情况。
2.2按照施工总平面布置的要求堆放材料、摆放施工机具,布置管道预制场地、搭建临时设施。
2.3施工机具准备齐全。
2.4 施工现场的水、电、气、道路具备安装条件,各种安全、防护措施齐全并到位,同时应准备好风、雨、雪等恶劣天气条件下的施工措施,要将施工中的困难充分考虑到。
五、 施工技术及质量要求 1、 施工测量1.1 施工前,建设单位组织有关单位向施工单位进行现场交桩。
1.2 临时水准点和管道轴线控制桩设置牢固,易于观测,开槽铺设管道的沿线临时水准点,每200m 设1个以上。
1.3 临时水准点,管道轴线控制桩,高程桩,应经过复核后方可使用并加以保护,施工过程中应经常校核,防止被破坏。
2、 管道材料验收2.1 管子、管件及阀门具有制造厂的合格证明书,并进行外观检查。
管子上应有钢管的牌号、规格等印证或标牌,并对阀门及管道附件按设计要求核对规格型号、材质。
2.2 阀门检验:阀门安装前,应进行强度和严密性试验。
试验应在每批(同牌号、同型号、同规格)数量中抽查10%,且不少于一个。
阀门的强度试验压力为公称压力的1.5倍;严密性试验压力为公称压力的1.1倍。
阀门的壳体压力试验和密封试验必须用洁净水进行,并做好《阀门试压记录》。
2.3 法兰密封面应平整光滑,不得有毛刺及径向沟槽。
凸凹面法兰应能自然嵌合。
2.4石棉橡胶等非金属垫片应质地柔韧无老化变质或分层现象。
表面不应有折损皱纹等缺陷。
3、 管道预制3.1 管道预制程序如下: ≤50mm 的碳钢管用机械法切割。
不应大于管子外径的1%,且不得超过3mm 。
3.5 管道的坡口加工形式及组对间隙见图5-1:坡口加工形式及组对间隙 图5-13.7 管道预制应考虑运输和安装的方便,并留有调整活口。
预制完毕的管段应将内部清理干净,封闭管口并编好标号妥善保管。
3.8预制管道组合件应具有足够的刚性,不得产生永久性变形。
3.9焊接方法选择:金属管道对焊全部采用手工氩弧焊打底,手工电弧焊盖面;3.10 焊接技术要求 3.10.1严格执行焊材的入库、保管、烘干(J422烘干温度150℃/h)、发放、回收制度。
3.10.2 焊条使用前必须按规定进行烘干、恒温,随用随取。
3.10.3当施工现场环境出现以下任一情况时,应采取防护措施方可进行焊接。
a 、雨、雪天; b 、风速超过8m/sc 、环境温度在5℃以下。
当环境湿度超过90%时,应停止进行焊接作业。
4、 沟槽开挖4.1 开槽准备:开槽前应仔细测量放线,明确开挖的宽度、坡度和深度;在建设单位的组织下了解管线走向上地下障碍物的情况并作出标示,对于不能完全确定的地下障碍物应找斟探部门仔细的核实。
4.2 开槽的原则:以机械开挖,人工清槽为主,机械开挖到管底设计深度以上200mm ,然后人工清到设计标高,禁止扰动原土层,当多条管线并列行走时且间距较小可采用联合管沟开挖。
4.3 沟槽排水:当地下水位较高的地方应设置井点降水,将水位降至沟槽底以下0.5m ;沟槽开挖后沟内应设置排水沟和排水井,并及时将沟槽内的水排走。
4.4 管道沟槽底部的开挖度按下式计算: B =D 1+2(b 1+b 2+b 3)其中:B ——管道沟槽底部的开挖宽度(mm ) D 1——管道结构的外缘宽度(mm )b 1——管道一侧的工作面宽度(mm )按规范选取 b 2——管道一侧的支撑厚度,可取150-200mmb 3——现场浇筑混凝土或钢筋混凝土管渠一侧模板的厚度(mm ) 4.5 沟槽开挖的坡度根据土壤地区情况,地下水位及管沟的深度来确定,必要时沟槽还需进行支撑,以保证管道施工时不塌方不影响管道的下管工作。
5、 管基施工5.1.钢管及球墨铸铁管:采用原土直埋,如遇回填土应作相应的基础处理。
5.2. 双壁UPVC 波纹管:采用200mm 厚砂垫层基础,如遇回填土处应分层夯实。
管道基础支承角2α=120°;如遇局部超挖或发生扰动时的基础处理。
5.3.砼预应力管:管基采用混凝土垫层。
6、 管道防腐6.1地下管采用复合型聚乙烯防腐胶带加强级进行防腐,总干膜厚度不小于1.4mm ,执行SY/T0414-98《钢质管道聚乙烯胶带防腐层技术规程》。
防腐程序为:渍,使管外表光洁、无毛刺。
6.3在除锈合格并除去表面粉尘的钢管上涂刷底漆使其形成均匀薄膜,待底漆表面干后(手触不粘手),即缠绕防腐胶带。
①底漆涂刷前应充分搅拌均匀,当其较稠时,应加入相应的溶剂稀释。
②底漆应均匀涂刷,应无漏涂、无积聚现象发生。
6.4 在涂好底漆的钢管上采用搭接缠绕法进行防腐胶带及保护带施工,胶带搭接宽度不应少于胶带宽度的55%。
绕带各圈应平行,不得扭曲皱折,缠带时要按紧胶带,使其产生10-20N/cm 的张力,以保证搭接缝严密合缝。
6.5 补口① 连接部位和焊缝处应使用补口胶带进行缠绕补口,补口层与原防腐层搭接宽度不少于100mm 。
蓄水池专项施工方案②补口时应除去管端防腐层的松散部分,除去焊缝处的焊瘤、毛刺和其他污物。
③补口处应干燥、清洁。
④先在接口部位涂底漆并缠一层内胶带作额外保护,然后按正常搭接宽度缠带施工。
7、管沟回填7.1 管沟回填的一般原则:各种隐蔽工程检查合格,包括管道坐标、标高坡度、管基强度复测合格并经工程监理确认,施工记录齐全;压力管道在水压试验前,除接口外管道两侧及管顶以上500mm应予回填;无压管道的沟槽应在闭水试验合格后回填。
7.2 回填质量要求:管顶500mm以下的回填土应为细粒土,不得含有机物、冻土及大于500mm的硅、石等硬物。
7.3 沟槽回填前清除槽内的杂物,保证沟槽内不得有积水,井点降水应将水位保持在槽底以下0.5m;回填土从管道两侧均匀对称倒入,管顶500mm以下回填土采用木夯分层轻压夯实,管顶500mm以上部分可采用蛙式夯,压路机等机械工具结合起来进行夯压。
7.4 管道两侧回填土的压实度应满足:对钢管道,其压实度不小于95%;沟槽位于路基范围以内,其管顶以上250mm范围内回填土表层的压实度不小于87%,其它部位回填土的压实度符合规范规定。
沟槽位于路基以外,其管顶以上高为500mm应松填,其压实度不大于85%,其余部位不小于90%。
7.5 管道试压及试水合格,接口防腐完毕后,可进行回填。
8、管道安装8.1金属管道安装8.1.1 管道安装前检查防腐层有无破损情况,否则及时修补;管节应逐根测量、编号,宜选用管径相应最小的管节组对对接。
8.1.2 管道下沟前再次测量确认沟底的标高、坡度,管基质量,并标准出管道安装中轴线,打出定位中心桩。
8.1.3 管道下沟采用软质吊带或在钢丝绳强外套软管等可靠的吊装索具,防止将防腐层破坏。
管道下管时要平稳,不得触碰沟壁或沟槽支撑板等挡土设施。
8.1.4 管道组对时可用龙门吊和卡具配合组对,管道定位时每根管子必须按中心线找直对中,已稳固好管段的坡度用水准仪进行检查是否准确,管底与管基贴合紧密。
8.1.5 对于卷管对口时纵向焊缝应放在管道中心管线上半圆的45°左右处;纵向焊缝应错开,当管径小于600mm时错开的间距不小于100mm;当管径大于600mm时错开的间距不小于300mm;环向焊缝距支架不小于100mm;直管段两环向焊缝间距不小于200mm;管道任何位置不得有十字形焊缝。
8.1.6 管道上安装阀门必须经压力试验合格,压力管道上采用的闸阀安装前应进行启闭检验,并宜进行解体检验;管道上安装的法兰面与管中心线垂直,接口的两片法兰面相互平行,螺栓应自由的穿过两片法兰的螺栓孔,螺栓安装方向一致,螺母应对称紧固,紧固好的螺栓应露出螺母之外。
法兰埋入土中时应采取防腐措施。
8.1.7 钢管对口检查合格后可以进行点焊,点焊采用与接口相同的焊接材料,点焊时对称施焊,厚度与第一层焊接厚度一致,钢管的纵向焊缝与螺旋焊缝处不得点焊。
点焊长度及间距符合下表。
口两侧相邻的第一至第二个刚性接口或焊接接口,待法兰螺栓紧固后方可施工。
8.1.9 管道焊接完,水压试验前对焊缝进行外观检查,焊缝的外观质量见下表。
8.2.1 (UPVC)塑料管采用承插式连接,施工中保证涂刷粘胶均匀饱满,插口进入取口内后旋转一蓄水池专项施工方案个小角度,以保证胶水充分接触管壁,保证粘洁的牢固性。
8.2.2 非金属管道基础及安装的允许偏差见下表表5-5六、 安全技术措施1、 所有参与施工的人员应进行入场安全教育,了解公司的安全管理制度,熟悉施工现场的作业环境,签字。
2、 项目部针对专业作业情况制定安全管理措施,编制出应急预案,组织相关人员学习,落实各种安全劳保用品,技措施准备情况,以保证各种安全管理的措施落实到位。
3、 施工人员入场作业必须穿戴好劳保用品。
