农田土地整理项目土方开挖施工方案
- 格式:doc
- 大小:28.50 KB
- 文档页数:10
高标准农田土地整平施工方案1、土方开挖挖掘包括所有挖土方,按图纸所示或工程师指示,在划定的界线内进行挖掘。
所有弃土的清除、运输、适当利用和处理,都要依图纸上注明的开挖线、水平线、坡度、尺寸及截面并按工程的要求去实施。
土方开挖施工就是按设计要求进行挖掘,并将挖掘出来的土方运到填筑地段作填料,或者运往弃土点。
开挖方式应根据地段的深度和纵向长度,以及地形、土质、土方调配情况和开挖机械设备的因素确定,于加快施工进度和提高工作效率。
(1)横挖法从地段的一端或两端按横断面全宽逐渐向前开挖。
这方法适用于较短的地块,地块深度不大时可以一次挖到设计标高,地块深度较大时可分成几个台阶开挖,各层要有独立的出土道和临时排水设施。
分层横挖使得工作面纵向拉开,多层多向出土,可以容纳较多的施工机械,加快了施工速度。
(2)纵挖法沿地段纵向将高度分成不大的层次,依层次开挖。
纵挖法适用于较长的地段。
如果地段的宽度及深度都不大,可以按横断面全宽纵向分层挖掘,称为分层纵挖法,如果地段的宽度及深度都比较大,可沿纵向分层、每层先挖出一条通道,然后开挖两旁,称为通道纵挖法,通道可作为机械通行或出口路线,以加快施工进度,如果地段很长,可在适当位置将其一侧横向挖穿,分成几段,各段再采用上述纵向开挖,称为分段纵挖法。
分段纵挖法适用于傍山长挖方段。
在挖掘过程中,测量人员应及时按照图纸要求把边坡开挖线放好,并应根据挖的深度随时指挥调整开挖线,力争利用机械一次做好边坡减少人工的做坡量。
(3)人工开挖土方本工程为土地整理项目,部分施工项目需采用人工进行开挖,开挖时多处为零星工程量,施工时需注意施工操作安全性。
(4)开挖注意事项开挖中如发现土层性质有变化时,报请监理工程师进行处理,修改施工方案或调整边坡坡比。
如果在指定设置弃土场的地方不能满足堆积弃方数量时,停止开挖,重新选择弃土位置并将相应修改施工方案提交监理工程师批准。
不能横向弃置废方的开挖路段,必须选择可行施工方法,防止造成废方侵占农田、河道,损害民房和用地范围以外的其它构造物。
土地平整工程土地整理施工方案一、施工工程概述土地平整工程是为了使土地地表形成与规划设计要求相符合的平整状态,以提供良好的土地基础条件,适用于各类土地利用和建设项目。
本施工方案旨在确保土地平整工程按照合理的施工流程和标准规范进行。
二、施工准备工作1. 设计准备:根据土地平整设计图纸,确定施工范围和平整等级,并进行技术交底。
2. 施工器械和材料准备:准备土方施工所需的重型机械设备,如推土机、挖掘机、平地机等,并配备必要的工器具和运输车辆。
3. 施工人员组织:组织施工人员进行技术培训,并制定作业队伍的组织结构和责任分工。
三、施工流程及措施1. 土地测量与标识:根据设计图纸,测量土地平整工程的位置和范围,并进行标识以便施工作业。
2. 土方开挖:利用挖掘机进行土方开挖,按照设计要求进行开挖深度和剖面形状调整。
3. 土方填筑:采用推土机进行土方填筑,按照设计要求进行填筑均匀性和填筑高度的控制。
4. 土地整形:利用平地机对填筑后的土地进行整形,并进行压实处理,确保地表平整度和稳定性。
5. 土地排水:根据工程要求,进行地表排水系统布置和施工,保证土地排水顺畅。
6. 土壤保护:在土地整理过程中,采取措施保护现有土壤层,防止其被破坏或流失,减少对环境的影响。
四、施工质量控制1. 施工过程监控:对土方开挖、填筑、整形等施工过程进行现场监控,确保施工质量符合设计要求。
2. 材料质量监督:对使用的材料进行质量检查,确保材料符合国家标准和施工要求。
3. 施工记录和验收:及时记录土地平整工程的施工数据和过程,并按照相关规定进行现场检查和验收。
五、施工安全措施1. 培训与教育:对施工作业人员进行安全培训和教育,提高其安全意识和技能水平。
2. 安全警示标志和通行道路设置:根据施工区域的特点,在施工现场设置安全警示标志和安全通行道路,确保施工期间交通秩序正常。
3. 施工现场安全巡检:定期进行施工现场安全巡检,发现安全隐患及时处理并整改。
土地整治土方工程方案范文一、项目背景土地整治工程是为了改善土地的生产力、保护环境和改善生态环境而进行的各种综合性的土地开发和治理工程。
随着我国经济的快速发展,土地资源的合理利用和保护越来越受到人们的重视。
土地整治工程通过综合治理和利用土地资源,提高土地的承载力,改善土地的质量,使其更适于农业、工业用地及生态环境的建设和利用。
我国土地整治土方工程在过去的发展中,总的来说还是处于起步阶段,各地项目的开展存在着诸多问题,主要表现在工程施工合理性不足、资源浪费严重、环境破坏较为突出等方面。
因此,需要通过设计一个合理的土地整治土方工程方案,明确整治的目标、任务和措施,以期实现更有效的土地整治工程。
二、项目目标1. 提高土地的生产力和资源利用效率;2. 保护土地资源,减少土地资源的浪费和污染;3. 改善土地的生态环境;4. 提高土地的综合利用效益。
三、工程范围本项目位于XX市XX区,总用地面积为xxx亩,其中包括林地、耕地、水域和荒地等多种类型的土地。
整治范围包括土地平整、排水、绿化、土壤改良等一系列工程。
四、工程内容1. 土地整理对不同类型的土地进行整理,包括土地平整、清理和填筑等工作,保障土地整治工程的实施和后续的土地利用需求。
2. 土方工程进行土地平整、土石方开挖、填方、边坡开挖等工程,为后续的土地整治工作提供基础条件。
3. 土壤改良对土壤进行改良,提高土壤的肥力和抗旱能力,减少土壤的疾病和病害。
4. 排水工程进行排水系统的规划和建设,包括地下排水系统和地表排水系统,提高土地的排水能力,减少积水和洪涝等自然灾害。
5. 绿化工程进行绿化工程,包括树木种植、草坪铺设和花卉种植等工作,增加绿色植被覆盖率,改善土地生态环境。
六、工程技术要求1. 土地整治工程必须符合当地地质环境和国家相关标准。
2. 土方工程必须进行土壤剖面和土地调查,确保土地利用的合理性和可行性。
3. 绿化工程必须选用当地适合的植物种类,确保绿化工程的成活率和保养便利性。
土地整治土方工程方案一、工程背景土地整治是指对土地资源进行合理利用和综合治理,以改善土地环境质量、增加土地资源生产力、调整土地利用结构、提高土地资源综合效益为目的的活动。
土地整治土方工程是土地整治中十分重要的一环,其主要任务是对土地进行平整和调整,为后续工程建设提供基础保障。
本方案旨在对土地整治土方工程进行详细规划和设计,确保工程顺利进行。
二、项目概况本土地整治土方工程位于某地区的农村,总用地面积约为500亩。
项目主要涉及土地整治、平整和填土工程,其主要目标是对该地区的土地资源进行合理利用和综合治理,提高土地资源综合效益。
通过本工程的实施,将为未来的农田建设和农业生产提供坚实的基础支持。
三、工程内容3.1 土地整治土地整治是本土方工程的首要任务。
首先需要对土地进行逐块的调查和分析,明确土地的地势、土壤、植被等情况。
然后按照设计要求,对土地进行整体规划,确定地块的分布和区域的划分。
最后进行土地整治工程,包括地表平地、坡地整治、滩地整治等,确保土地的平整度和稳定性。
3.2 土地平整土地平整是土地整治工程中的一项重要工作,其目的是为了使土地表面达到一定的平整度和坡度,为后续的土地利用提供基础。
本工程将采用机械平整的方式,对土地表面进行调整和平整,确保土地表面平整度满足设计要求。
3.3 填土工程填土工程是土地整治土方工程的最后工序,其主要目的是对土地进行填土,使其高程达到设计要求。
在填土工程中,需要对填土材料进行质量检验,确保填土材料的质量符合要求。
填土工程后,还需要进行土地表面的整理和平整,确保填土后的土地表面达到设计要求。
四、项目实施4.1 施工组织在土地整治土方工程的实施过程中,需要建立完善的施工组织,明确施工任务和责任分工。
施工组织应根据项目实际情况,合理确定施工班组和工程管理人员,确保施工任务的顺利完成。
4.2 施工技术本工程的施工技术需要根据土地的实际情况设计合理的施工方案,采用合适的机械设备和工艺流程,确保施工质量。
土方开挖专项施工方案4
本方案旨在规范土方开挖施工,确保项目顺利进行。
以下为详细施工方案:
一、施工前准备
1.对开挖区域进行勘察,确定地质情况和水文特征。
2.制定安全生产计划,配备必要的安全设施和人员。
3.确保施工机械设备完好,进行必要的维护保养。
4.制定土方开挖计划和施工进度安排。
二、开挖施工
1.根据土方开挖计划,按照先浅后深、逐层开挖的原则进行工作。
2.采用合适的机械设备进行土方开挖,保证施工效率和质量。
3.在开挖过程中根据实际情况及时调整施工方案,确保安全、高效地完
成工程。
三、土方处理与运输
1.对开挖的土方进行分类、堆放或运输处理,严禁乱倒乱填。
2.根据施工进度和需要,配备足够的运输车辆和设备,确保土方的及时
运输和处理。
四、施工效果评估
1.结合土方开挖施工实际情况,进行效果评估,总结经验教训。
2.对施工过程中存在的问题进行分析,并提出改进建议,为下一步施工
提供参考。
五、安全与监督
1.严格遵守安全生产规定,加强安全教育和培训。
2.设立专门的监督组织,对土方开挖施工过程进行监督和检查,确保施
工安全、质量。
以上为土方开挖专项施工方案4,希望能够有效指导实际操作,确保施工质量和安全。
土地平整、农田水利、道路等工程土地整理施工方案土地平整、农田水利、道路等工程土地整理施工方案1. 简介土地整理施工是一项重要的工程,旨在对农田进行平整、水利设施进行改善、道路进行修建等,提高土地利用率,提升农田生产能力。
本方案将重点介绍土地平整、农田水利以及道路建设的施工方案。
2. 土地平整施工方案在土地整理的过程中,土地平整是一项基础且关键的工作。
土地平整的施工方案如下:2.1 土地测量和设计,需要进行土地测量和设计,确定土地的边界、地形地貌、坡度等信息,为土地平整的施工提供依据。
2.2 土地清理在施工前,需要清理土地上的杂草、石块等障碍物,确保施工过程的顺利进行。
2.3 土地平整和平地处理根据设计要求,采取相应的土地平整措施,如填土、挖土、平整等手段,使得土地表面达到设计要求的平坦度和坡度。
3. 农田水利施工方案农田水利工程的施工是为了改善灌溉以及排水系统,提高农田的水利条件。
农田水利施工方案如下:3.1 水利设施设计根据土地测量结果和实际需求,进行灌溉和排水系统的设计,包括渠道、水管、水泵等设施,确保水利设施的高效运行。
3.2 水利设施建设根据设计要求,进行水利设施的建设,包括渠道的开挖、水管的敷设、水泵的安装等,确保农田的灌溉和排水需求得以满足。
4. 道路建设施工方案道路建设是为了方便农田的交通和物流运输,提高农田的通达性和连通性。
道路建设施工方案如下:4.1 道路规划和设计根据农田布局和需求,进行道路的规划和设计,包括道路的宽度、长度、路基等。
4.2 道路建设根据设计要求,进行道路的建设,包括路基的开挖、填土、路面的铺设等,确保农田道路的顺利通行。
5. 施工进度安排为确保土地平整、农田水利和道路建设工程的按时完成,需要进行施工进度安排和管理,包括施工计划、工期控制、工作安排等。
6. 安全管理在施工过程中,应注重安全管理,制定相应的安全方案和安全措施,确保施工作业的安全性。
7. 环境保护在施工过程中,应加强环境保护意识,合理利用资源,减少对环境的影响,确保施工过程的环境友好性。
农村土地整理施工方案农村土地整理施工方案为有效推进农村土地整理工作,提高土地利用率和农民收入水平,我们制定了以下农村土地整理施工方案。
一、施工目标1. 调整耕地布局,优化土地资源配置,提高农田产量和质量。
2. 改善农村基础设施,提升农村生活环境和居住条件。
3. 优化农村村庄空间布局,提高村庄整体形象和品质。
4. 推进农村土地经营和集约化利用,提高农民收入水平。
二、施工步骤1. 进行土地调查和测量,了解土地利用现状和问题。
2. 制定土地整理方案,确定整理区划、土地利用和规划布局。
3. 进行项目评估和预算,制定资金筹措方案。
4. 开展土地流转工作,确保土地整理的顺利进行。
5. 进行民主听证和沟通,征求村民意见和建议,确保施工工作符合农民利益。
6. 开展土地平整和耕作措施,提高土地利用效率。
7. 修建农村基础设施,包括道路、桥梁、水利设施等,改善农村交通和水资源状况。
8. 进行村庄改造和建设,提高农村居住环境和村庄形象。
9. 实施农田水利建设,提高农田抗旱和排涝能力。
10. 组织农民参与农村土地整理管理,促进农民积极参与农村土地流转和集约化利用。
11. 加强监督和管理,确保施工工作质量和进度。
三、安全措施1. 制定施工安全管理制度,保障施工人员和村民生命安全。
2. 组织施工人员进行安全培训,提高施工安全意识和技能。
3. 配备必要的安全设施和防护用具,确保施工场地安全。
4. 加强施工现场管理,确保施工过程中不发生安全事故。
四、资金筹措方案1. 利用政府资金进行基础设施建设和村庄改造工作。
2. 引入社会资本进行土地流转和农村土地集约化利用。
3. 加强与企业和金融机构合作,开展农村土地整理项目融资。
五、预期成效1. 提高土地利用率,优化农田布局,增加粮食产量和农产品品质。
2. 改善农村基础设施,提升居民生活条件和生活质量。
3. 改善村庄景观和环境,提高村庄整体形象和品质。
4. 推进农村土地经营,增加农民收入,提高农业综合效益。
土地平整、农田水利、道路等工程土地整理施工方案土地平整、农田水利、道路等工程土地整理施工方案1. 背景和目标为了优化农田水利系统和道路网络,增加农田灌溉和交通的效率,我们需要进行土地平整、农田水利和道路等工程的土地整理施工。
本方案的目标是通过施工措施的合理安排和工程的高效实施,提高土地利用效率和农田水利系统的效能,促进农田生产的发展。
2. 施工内容和措施2.1 土地平整清理土地表面的杂草、树枝和垃圾等,确保施工场地的清洁。
进行土地平整工作,包括填埋和挖掘,使土地表面平整并符合设计要求。
2.2 农田水利检测和修复灌溉系统,包括检查管道、水泵和喷灌设备等的状况,并进行维修和更换。
清理农田排水系统,包括清理沟渠和小型水坝,确保排水通畅。
2.3 道路施工道路勘测和设计,确定道路的位置、宽度和坡度等参数。
清理道路施工区域,包括清理杂草、树枝和垃圾等,确保施工场地的清洁。
进行道路建设,包括路基填筑、路面铺设和边坡处理等工作。
安装道路标志和交通设施,确保道路交通安全。
3. 施工计划3.1 时间安排土地平整施工:预计耗时1个月,包括土地清理、填埋和挖掘等工作。
农田水利施工:预计耗时2个月,包括灌溉系统检测和修复、农田排水系统清理等工作。
道路施工:预计耗时3个月,包括勘测和设计、道路建设和交通设施安装等工作。
3.2 人力和资源安排人力资源:根据施工计划,组织足够的施工人员和技术人员,确保施工进度和质量。
施工设备:配备所需的土地平整设备、农田水利维修设备和道路施工设备。
4. 风险管理在施工过程中可能会面临以下风险:天气因素:不可预测的恶劣天气可能会延迟施工进度,需要严密监控天气情况,并做出相应调整。
设备故障:设备故障可能导致施工进度延误,需要定期检查设备状态,并做好备用设备的准备。
资金不足:施工过程中可能会出现资金不足的情况,需要提前做好资金预算和调配,及时解决资金问题。
5. 施工验收和施工验收:在施工完成后,进行验收工作,检查工程质量和符合设计要求的程度。

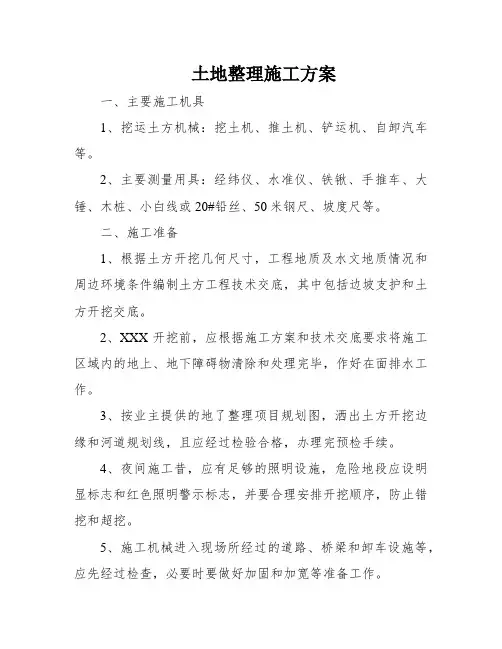

土地整理施工方案一、主要施工机具1、挖运土方机械:挖土机、推土机、铲运机、自卸汽车等。
2、主要测量用具:经纬仪、水准仪、铁锹、手推车、大锤、木桩、小白线或20#铅丝、50米钢尺、坡度尺等。
二、施工准备1、根据土方开挖几何尺寸,工程地质及水文地质情况和周边环境条件编制土方工程技术交底,其中包括边坡支护和土方开挖交底。
2、XXX开挖前,应根据施工方案和技术交底要求将施工区域内的地上、地下障碍物清除和处理完毕,作好在面排水工作。
3、按业主提供的地了整理项目规划图,洒出土方开挖边缘和河道规划线,且应经过检验合格,办理完预检手续。
4、夜间施工昔,应有足够的照明设施,危险地段应设明显标志和红色照明警示标志,并要合理安排开挖顺序,防止错挖和超挖。
5、施工机械进入现场所经过的道路、桥梁和卸车设施等,应先经过检查,必要时要做好加固和加宽等准备工作。
6、在施工区域内修筑供运输汽车行走的坡道,坡度应小于1:6,坡道路面强度偏低时,路面土层应铺填适当厚度的碎石或渣土,以免施工机械呈现塌陷。
7、选择土方机械,根据施工区域的地形与作业条件,土壤类别与厚度,总工程量和工期综合考虑,发挥施工机械效益,编制施工计划。
8、施工区域内运行路线的布置,根据施工段作业区域工作面大小,机械性能、运距等和地形起伏等情况加以确定,各区段和主要运输线路根据现场坡度,选择在挖、填结合部位或挖填土方量较少的部位给以确定,以防开挖未完成运输道路发生破坏。
9、在机械无法作业和部位,修整边坡坡度以及清理等均配备人工进行。
三、土地平整、客土垫地操作手艺规程项目区由生产路划分为15块方田,田块形状以长方形为主,方田内坡度小于5度。
根据地形情况和平整目标,对项目区沟渠、田坎进行平整。
土地平整以方田为单元,按照“大不平”的原则进行,新增耕地耕作层厚度不小于0.5m。
原有耕地经过整理耕作层厚度不于0.2m。
四、操作工艺1、测量放线→确定开挖顺序→分段、分层均匀下挖→修边和清底2、机械挖运土方1)开挖坡度的确定当开挖深度在5m以内时,其开挖坡度按1:0.25控制。
土地整理项目施工方案1. 项目背景土地整理项目是指通过调整土地利用结构、提高土地利用效率,统筹规划、整合农村村庄用地、生产用地和生态用地,实现土地资源的优化配置和国土开发的综合环保利用。
本文档旨在详细介绍土地整理项目施工方案。
2. 项目目标本项目的主要目标是提高土地利用效率,推动农村现代化发展,改善农民生活条件,加强土地资源保护与环境治理。
具体目标包括:•实施土地整理,提高农田质量和产量•改善农田水利设施,提高灌溉效率•修复农业生态环境,保护土壤资源•改造农村村容环境,提升农村风貌3. 施工方案3.1 土地整理工程3.1.1 土地调查与测量土地调查与测量是土地整理工程的第一步,主要包括对项目范围内的土地资源、地形地貌、农田布局、水利设施等进行详细调查和测量。
在调查和测量过程中,需使用GPS、无人机等现代技术手段,获取准确的地理数据。
3.1.2 土地平整与整治土地平整与整治是土地整理工程的核心环节,主要包括土地整形、土地平整、地势调整、排水设施建设等。
在施工过程中,要合理利用挖掘机、推土机等机械设备,确保土地平整度和整治效果。
3.2 农田水利工程农田水利工程是土地整理项目的重要组成部分,主要包括灌溉系统建设、排水设施修复、水土保持工程等方面。
具体工作包括:•设计并建设灌溉系统,包括引水渠道、管道、喷灌设备等•修复并加固农田排水设施,确保土壤排水畅通•实施水土保持工程,包括梯田、水坡、护坡等3.3 生态环境修复生态环境修复是土地整理的重要内容之一,主要目的是保护土地资源,改善土壤质量,提高生态系统稳定性。
具体工作包括:•实施退耕还林还草工程,修复退耕地和荒山荒坡•推行有机农业,减少化学农药和化肥的使用量•种植固氮植物,提高土壤养分含量•建设生态景观,包括湿地公园、农田公园等3.4 农村村容环境改造农村村容环境改造是土地整理项目的重要环节,主要目标是提升农村风貌,改善民生环境。
具体工作包括:•更新村庄规划,提升村庄道路、照明、绿化等设施•改善农村人居环境,提供高品质住房•建设公共服务设施,如学校、医院、商业中心等4. 施工组织与进度•成立项目管理团队,负责项目的计划、实施、监控和评估•制定详细的施工计划,包括施工队伍组织、工期安排、资源调配等•在施工过程中,要加强材料、设备和质量的管理,确保施工质量和进度5. 施工安全与环保措施在土地整理项目施工过程中,要注重施工安全和环境保护。
农田土地整理项目土方开挖施工方案
1.1 说明
1.1.1范围
本合同施工图纸所示的土方明挖工程。
其开挖工作内容包括:准备工作、场地清理、施工期排水、边坡观测、完工验收前的维护,以及将开挖可利用或废弃的土方运至监理工程师指定的堆放区并加以保护、处理工作。
1.1.2施工准备
1、依据招标文件技术条款、施工图纸的要求和监理人的指示,按土方明挖工程的开挖线进行施工,若在实施开挖中偏离指定开挖线,应重新修整直至监理人认可为止。
2、为施工需要,在本合同施工图纸开挖线以外进行的开挖,应在该开挖工作开始前,以书面方式报监理人审批。
必须注意保持永久开挖边坡稳定。
3、在施工前,详细了解工程地质结构、地形地貌和水文地质情况。
对可能引起的滑坡应及时采取有效的预防性保护措施;在陡坡下施工,应仔细检查边坡的稳定性,如遇有孤
石、崩塌体等,应事先作好妥善的清理和支护。
4、修建施工区内专用道路的土方明挖工程,除遵守技术条款外还应按监理人指定的有关行业规范执行。
5、在已有建筑物附近进行开挖时,施工措施必须保证其原有建筑物的稳定和安全,并尽可能做到不影响其正常使用。
6、妥善制定施工安全措施,在危险地带应设立明显的标志,夜间施工时,应根据技术条款规定安设足够的照明。
1.1.3施工措施计划
在本工程或每项单位工程开工前7天,按监理人的指示和施工图纸的规定,提交一份包括下列内容的施工措施计划,报送监理人审批。
(1)开挖施工平面布置图(含施工交通线路布置);
(2)开挖方法和程序;
(3)施工设备的配置和劳动力安排;
(4)排水或降低水位措施;
(5)开挖边坡保护措施;
(6)土料利用和弃渣措施;
(7)质量与安全保证措施;
(8)施工进度计划等。
1.1.4开挖放样资料
每项单位工程开工前7天,将开挖前开挖放样剖面覆盖报送监理人复核,经监理人批准后,方可进行开挖。
1.1.5引用标准和规程规范
(1)《建筑工程质量检验评定标准》GBJ301-88;
(2)《地基与基础工程施工及验收规范》GBJ202-83;
(3)《土方与爆破工程施工及验收规范》GBJ201-83。
1.2 场地清理
场地清理包括植被清理和表土清挖。
其范围包括永久和临时工程、料场、存弃渣场等施工用地需要清理的全部区域的地表。
1.2.1植被清理
(1)清理开挖工程区域内的树根、杂草、垃圾、废渣及监理人指明的其它障碍物。
(2)除监理人另有指示外,主体工程施工场地有的植被清理,必须延伸至施工图所示最大开挖边线或建筑物基础边线外侧至少5m的距离。
(3)主体工程的植被清理,须予挖除树根的范围应延伸到距离施工所示最大开挖边线、填筑线(渠道衬砌工程除外)或建筑物基础外侧3m的距离。
(4)注意保护区域附近的天然植被,避免施工不当适成清理区域附近林业资源的毁坏,以及对环境保护造成不良影响。
(5)场地清理范围内,砍伐的成材树木等按监理人批示,将其运到指定地点堆放。
(6)凡属无价值可燃物,尽快将其焚毁,在焚毁期间,采取必要的防火措施。
(7)凡属无法烧尽或严重影响环境的清除物,按监理人指定的地区进行掩埋,掩埋物不得妨碍自然排水。
(8)场地清理中发现的文物古迹,按本合同《通用合同条款》第57条的规定办理。
在雨季施工中,保证基础工程质量和安全施工的技术措施,有效防止雨水冲刷边坡和侵蚀地基土壤。
1.2.2校核测量
开挖过程中,经常校核测量开挖平面位置、水平标高、控制桩号、水准点和边坡坡度等是否符合施工图纸的要求。
1.2.3临时边坡的稳定
主体工程的临时开挖边坡,按施工图纸所示或监理工程师的指示进行开挖。
1.2.4渠沟及建筑基础
(1)土方明挖应从上至下分层分段依次进行,严禁自下而上或采取倒悬的开挖方法,施工中随时做成一定的坡势,以利排水,开挖过程中避免边坡稳定范围形成积水。
(2)边坡易风化崩解的土层,开挖后不能及时回填的,要保留保护层。
1.2.5弃土的堆置
不允许在开挖范围的上侧弃土,必须在边坡上部堆置弃土时应确保开挖边坡的稳定,并经监理工程师批准。
在冲沟
内或沿河岸岸边弃土时,防止山洪造成泥石流或引起河道堵塞。
1.2.6机械开挖的边坡修整
使用机械开挖土方时,实际施工的边坡坡度应适当留有修坡余量,再用人工修整,应满足施工图纸要求的坡度和平整度。
1.2.7边坡面渗水排除
为防止修整后的开挖边坡遭受雨水冲刷,边坡的护面和加固工作应在雨季前施工图纸要求完成。
1.2.8开挖线的变更
(1)在工程实施过程中,根据土方明挖及基础准备所揭示的地质特性,需要对施工图纸所示的开挖线作必要修改时,按监理工程师签发的设计修改图执行。
1.2.9边坡安全的应急措施
土方明挖过程中,如出现裂缝和滑动迹象时,立即暂停施工和采取应急抢救措施,并通知监理工程师。
设置观测点及时观测边坡变化情况,并做好记录。
1.3 管道及沟槽施工期临时排水
1.3.1临时性排水措施设计
每项开挖工程开始前,尽可能结合永久性排水设施的布置,规划好开挖区域内外的临时性排水措施。
1.3.2提前做好排水设施
沿山坡开挖的工程,为保护其开挖边坡免受雨水冲刷,在边坡开挖前,按施工图纸要求开挖并完成边坡上部永久性山坡截水沟的施工。
对其上部未设置永久性山坡截水沟的边坡面,加设临时性山坡截水沟,并经监理工程师批准后,在边坡开挖前予以实施。
1.3.3及时排除地面积水
在场地开挖过程中,做好临时性地面排水设施,设置临时坑槽、使用机械排除积水以及开挖排水沟排走雨水和地面积水等。
1.3.4保护永久建筑物和永久边坡免受冲刷
临时排水措施,保护已开挖的永久边坡面及附近建筑物及其基础免受冲刷和侵蚀破坏。
1.3.5平凹地区开挖的排水
在平地或凹地进行开挖作业时,在开挖区周围设置挡水堤和开挖周边排水沟以及采取集水坑抽水等措施,阻止场外水流进入场地,并有效排除积水。
1.3.6降低地下水的排水措施
(1)对位于地下水位以下的基坑需要在旱地进行开挖时,可根据基坑的工程地质条件采用降低地下水位的措施。
按施工图纸的要求和有关技术规范的规定;其施工技术措施的内容包括:排水孔、井或排水洞布置,抽排水设备配置以及基坑开挖措施等。
(2)采用挖掘机、铲运机、推土机等机械进行基坑开挖时,保证地下水位降低至最低开挖面0.5m以下。
(3)在基坑开挖期间,对基坑及其周围受降低水位影响的地区进行下水位和地面沉降观测,将观测点布置、观测仪器设置和定期观测记录提交监理工程师。
(4)在土方开挖过程中,定期测量校正开挖平面的尺寸和标高,以及按施工图纸的要求检查开挖边坡和平整度。
1.4 砂砾料场
1.4.1料场复查
根据本工程所需砂砾料使用要求,对本合同指定的砂砾料场进行复核勘察,其复查内容包括:
(1)砂砾料的开采范围和数量;
(2)根据施工图要求对各种砂砾卵石料进行物理力学性复核试验。
(3)砂砾场的开采、加工、储存和装运条件。
(4)砂砾场的工程地质和水文地质条件。
1.4.2料场规划
根据本合同提供料场复查中获得的料场地形、水质、水文气象、交通道路、开采条件和料场特性,对本工程在各施工期所需的各种用料进行统一规划、合理安排。
(1)开采工作面的划分,以及开采区的供电系统、排水系统、堆料场、各种用料加工场、运输线路、装料站、弃渣场以及用料源开采区等的布置设计。
(2)上述各系统和场站需各项设备和设施的配置。
(3)料场的分期用地计划(包括用地数量和使用时间)。
1.4.3土料和砂砾料的开采和堆存
(1)按规划的料场开采范围和开采方法进行开采。
(2)土料应采用立采(或平采)的开采方法。
(3)风化料开采过程中,应使表层坡残积土与其下层的土状和碎块风化岩石均匀混合,并使风化岩块通过开采过程得到初步破碎。
(4)在土方开挖过程中,定期测量校正开挖平面的尺寸和标高,以及按施工图纸的要求检查开挖边坡和平整度。
