矿压观测管理制度
为了进一步规范完善我矿矿压监测管理工作,加大矿压监测工作的监督检查和考核力度,有效促进我矿采掘工作面顶板管理,确保全矿安全高效生产,特制订本制度。
一、采煤矿压观测管理制度
第一条综采队每天安排专人对工作面支架及超前支护单体柱工作阻力、顶板破碎及端面漏冒情况、片帮位置及深度、泵站压力情况等进行观测,详细记录在案,否则罚款200元/次。
第二条在采煤过程中,每班移架作业完成后,支架必须升紧、升实,保证支架的初撑力,在安装在线监测矿压设备的16块压力表中,初撑力达不到规定要求的,否则罚款200元/块。
第三条在采煤过程中,综采队要确保两巷支护的初撑力达到规定要求,工作面两巷超前支护液压支柱初撑力不得小于50KN。
第四条乳化液浓度保持3~5℅。
达不到规定要求的,罚款200元/次。
第五条回采期间,综采支架按作业规程要求安设矿压观测设备,并进行日常监测管理。
第六条在回采工作面,综采队要对进、回风两巷的顶板离层仪牌及时回收,安设顶板离层在线监测的要对信号线进行回收,回收不及时的,否则罚款100元/次。
第七条每个工作面从开始回采到收尾,必须进行两巷回采期间的矿压监测,按规程规定对工作面采动影响范围进行观测确定,并有专门的记录。
第八条锚杆支护巷道回采期间综采队人员也要进行日常监测,。
金晖集团万峰煤矿矿压观测管理规定2012.1.1生产技术部矿压观测管理规定万峰煤矿煤岩层矿山压力大、顶板软且破碎,顶板压力显现比较明显,为了预防顶板事故,所以要对开掘巷道及采煤工作面进行矿压观测,特制定如下的矿压观测管理办法。
一、测点的设置1、岩巷测点的设置岩巷工作面测点设置在压力大、巷道明显变形的地方,每30m设置一处,每处设置3个监测点,分别设置在两帮的拱基线及巷道的正中间顶板上。
原则上用木楔、铁钉进行,木楔深入岩体(或煤体)不小于150毫米,并确保木楔、铁钉垂直于帮顶。
主要测两帮、顶底板移近量。
2、煤巷测点的设置煤巷采用顶板离层仪来监测顶板的下沉量,顶板离层仪采用WBY-15型,顶板离层仪锚入顶板深度分别为2m和8m,每50m安装一个,位置一般安装在巷道的正中间顶板上。
压力大、变形严重处也要设置顶板离层仪或设测点,测点设置及意义同岩巷测点设置。
3、综采工作面的测点的设置综采工作面的矿压观测采用矿压现采用观测压力表检测,工作面均匀设置七个测点,监测站安装在被监测的3个相邻支架的中间支架掩护梁下方,实时对当前支柱的压力值变化状况作出评价,即正常区域、警戒区域、危险区域。
掌握的矿压参数、曲线。
日常的设备维护及数据采集由综采队设专人负责,采集的数据每周报一次,异常情况时及时汇报生产技术科,每天必须查看设备的完好性,发现损坏或数据显现异常等要及时向生产技术科、机电科汇报,以便及时调整。
二、测点安装:施工单位要必须根据生产技术科的设计位置及标准进行打眼安装,生产科和施工单位技术员在现场指导和监督。
三、测点的读数、记录、资料整理1、测顶底板移近量要竖直测量。
2、测点及顶板离层仪的变化量由生产科专职人员记录,区队技术员顶板离层仪安装7日内每天记录一次,7日后每两天记录,三个月后每7天记录一次数据,压力较大、变形严重的地方,每天八点班记录一次读数,并确保记录准确。
采集数据后,及时对数据进行分析,发现帮顶压力有变大趋势,施工单位要及时制订方案,由区队及时组织人员施工。
煤矿矿压观测制度1. 引言煤矿是一种特殊的工作环境,矿井矿压情况对于矿工的安全和生产效率具有紧要影响。
为确保矿工的生命安全和煤矿生产的正常进行,本制度旨在规范煤矿矿压的观测管理,确保矿井矿压情况能够及时准确地掌握,并采取相应的安全措施。
2. 管理标准2.1 矿压观测人员布置2.1.1 煤矿应设立特地的矿压观测岗位,由经过相关培训并具备相关技术本领的人员担负。
2.1.2 现场各观测点应配备至少2名观测人员,在工作期间不得单独操作。
2.1.3 矿压观测人员的职责包含:及时观测矿压情况、记录观测数据、分析矿压趋势以及及时上报矿压异常情况。
2.2 矿压观测设备2.2.1 煤矿应配备先进可靠的矿压观测设备,确保实时、准确地取得矿压数据。
2.2.2 观测设备应经过定期维护和修理和检测,确保其正常工作情形。
2.3 矿压数据记录和管理2.3.1 矿压观测人员应按要求进行矿压数据记录和管理,确保数据的准确性、完整性和安全性。
2.3.2 矿压数据记录应包含观测时间、地方、数值以及备注等内容,并保管在指定的数据库中。
2.3.3 矿压数据的保管应严格依照相关规定,确保数据的完整性和可追溯性。
2.3.4 矿压数据应定期进行分析和评估,及时发现矿压变动的趋势,并进行预警和猜测。
3. 考核标准3.1 观测数据准确性考核3.1.1 定期对矿压观测数据进行抽查,检查数据的准确性。
3.1.2 抽查时应与现场实际情况核对数据,确保数据与实际情况全都。
3.1.3 观测数据的误差不得超出规定的范围,否则将视为不合格。
3.2 矿压异常情况上报考核3.2.1 矿压观测人员应及时上报矿压异常情况,确保相关部门能够及时采取安全措施。
3.2.2 上报内容应包含异常情况的描述、观测数据以及所在地方等。
3.2.3 矿压异常情况的上报耽搁或遗漏将被视为不合格。
3.3 矿压趋势分析本领考核3.3.1 定期对矿压观测人员进行矿压趋势分析本领的考核。
3.3.2 考核内容包含对矿压数据的分析、推断和猜测本领。
煤矿矿压观测制度一、总则为了加强煤矿矿压观测工作,及时、准确地掌握矿山压力的变化情况,确保煤矿安全生产,根据《中华人民共和国安全生产法》、《煤矿安全规程》等法律法规,结合我国煤矿实际情况,制定本制度。
二、组织机构1. 矿压观测工作由矿长负责,成立矿压观测领导小组,负责矿压观测工作的组织领导、监督和协调。
2. 矿压观测领导小组由矿长担任组长,成员包括生产技术科、安全科、机电科、采煤区队、掘进区队等部门负责人。
3. 生产技术科设矿压观测小组,负责矿压观测工作的具体实施。
矿压观测小组成员由生产技术科指派,并报矿压观测领导小组备案。
三、观测内容和方法1. 矿压观测内容主要包括:(1)巷道矿压观测:观测巷道顶板下沉、底鼓、两帮移近等指标,分析巷道围岩稳定性。
(2)支架工作阻力观测:观测支架的工作阻力,分析支架的工作性能和适应性。
(3)顶板离层观测:观测顶板与煤层之间的离层情况,分析顶板稳定性。
(4)煤壁片帮观测:观测煤壁片帮情况,分析煤壁稳定性。
(5)其他必要的观测项目。
2. 矿压观测方法:(1)人工观测:采用手工记录、绘图等方法,对矿压观测数据进行收集和整理。
(2)仪器观测:采用矿压观测仪器,如压力计、位移计、声波仪等,对矿压观测数据进行自动采集和传输。
(3)定期观测:根据矿压观测计划,定期对矿压观测项目进行观测,并做好观测记录。
(4)特殊情况下,可以根据需要进行临时观测。
四、观测计划和制度1. 矿压观测计划:矿压观测领导小组根据矿压观测内容和方法,制定矿压观测计划,明确观测项目、观测频率、观测时间等。
2. 矿压观测制度:矿压观测小组根据矿压观测计划,制定矿压观测制度,明确观测人员的职责、观测程序、观测数据的管理等。
五、观测数据的管理和应用1. 观测数据的管理:矿压观测小组负责对观测数据进行收集、整理、分析,并建立观测数据档案。
2. 观测数据的应用:矿压观测数据用于分析矿山压力变化情况,为矿压控制、巷道支护、安全预警等提供依据。
2024年煤矿矿压观测制度近年来,在矿压观测方面,已初步掌握采区内各工作面顶板活动特点,为及时采取相关措施提供了时间保障;同时为配合矿井安全生产标准化建设,加强矿压观测、防治工作显得十分重要,为此特制定矿山压力预测预报制度如下:一、观测范围采煤面及巷道定点观测。
二、观测内容掘进头观测内容:顶板离层观测2、采煤工作面观测内容:回采放顶煤工作面:支架工作阻力、两巷顶板下沉量;回采工作面:初次来压、老顶来压、周期来压,支柱初撑力、工作阻力、顶板下沉量;工作面及两道超前支护质量等。
观测方法1、顶板离层仪____天记录一次显现数值。
2、工作面支架初撑力、工作阻力每班检测____次。
3、工作面顶板及两道超前支护质量、煤壁片帮、单体状况每班进行正常的观测。
四、预报内容1、采煤工作面支护质量不符合下列要求的:单体液压支柱工作面支柱初掌力不小于90KN/棵,合格率达____%以上,综采工作面支架初撑力液压不小于24MPa;单体液压支柱工作面泵站的压力不小于18MPa,综采工作面泵站的压力不小于30MPa。
2、掘进工作面支护质量不符合下列要求的:锚杆支护巷道顶部锚杆锚固力不低于____吨、帮部锚杆锚固力不低于____吨,预紧力矩帮顶均不小于100N.m,巷道围岩位移控制在300mm以内,顶板离层仪安设及时,牌板内容齐全。
3、两巷超前顶板运动规律、巷道变形量等其它出现异常现象时。
五、观测制度1、严格执行班中检测、记录制度,严禁空岗、漏检。
2、原始数据记录要准确,不得随意乱改,严禁做假表。
3、监测过程中发现异常,应及时向矿调度室汇报。
六、资料整理1、技术科对每天的资料必须及时进行整理,如发现情况异常,应及时汇报有关矿领导并安排处理。
2、矿压观测人员针对所观测内容必须填写相应的《单体工作面支护质量与顶板动态监测表》、《综采放顶煤工作面支护质量与顶板动态监测表》、《顶板离层仪观测记录》2024年煤矿矿压观测制度(二)一、引言煤矿矿压是指煤矿开采过程中,由于煤层开采导致的矿山压力的增加。
采掘工作面矿压观测管理规定为加强采掘工作面矿压观测管理工作,准确掌握采掘现场矿压显现规律,使矿压观测真正起到科学指导矿井采掘设计、巷道布置及采掘现场施工,确保矿井安全生产,特制定《采掘工作面矿压观测管理规定》。
第一条成立矿压观测组织机构组长:总工程师副组长:地测副总工程师成员:生产科全体人员、采掘专业技术管理人员下设矿压观测管理办公室,办公室设在生产技术科,办公室主任由生产技术科长兼任。
组织机构职责:1、负责矿压观测的设计审批,组织开展矿压观测技术分析、优化支护技术方案;2、负责监督、检查、协调、指导采掘工作面矿压观测工作和日常矿压观测资料的收集整理、总结分析和分析结果应用的管理工作。
第二条采掘工作面开工前,矿井生产技术科编制矿压观测设计,报矿工程师批准后实施。
在矿压观测过程中发现问题,及时修改完善。
第三条锚杆支护巷道矿压观测1、所有采用锚杆支护的煤巷内必须安装顶板离层仪,对顶板离层情况进行观测,并用记录牌板显示,以便及时掌握顶板离层变化,观测巷道支护质量,确保掘进及回采期间的安全;2、所有顶板离层仪应按安装时间的先后进行编号,并挂牌管理,牌版上应清晰表明顶板离层仪的编号、安装日期、初始读数、深浅基点位置、观测责任人等内容;3、顶板离层仪应安设在巷道的中部或交岔点的中心位置,顶板离层仪间距一般为30~50m,最前一个顶板离层仪距工作面迎头的距离不得超过50m(工作面需要爆破作业时对顶板离层仪进行保护);巷道遇构造带、大断面(宽5.0m以上)及“丁字口”、“十字口”等处应增设顶板离层仪;4、顶板离层仪深浅基点位置分别不低于锚索、锚杆的端头200mm,并在顶板离层仪牌板上明确标注具体位置;5、顶板离层仪安装方法:用锚杆机在顶板上打孔至设计深度。
用专用安装杆将上部锚固器推至钻孔上部(深基点位置),轻拉一下细钢绳确认锚固器已锚住,再将下部锚固器推至钻孔中设计监测位置(浅基点位置),检查确认孔口套管组件连接牢固,然后将其插入钻孔中,确保两个刻度指示环移动不受任何卡阻并确认孔口套管组件已固定在钻孔中,截去多余的细钢丝,将初始读数调“0”,并固定顶板离层仪,监测值准确性;6、巷道掘进期间顶板离层仪由施工单位技术人员现场指导安装,并由施工单位安排人员负责观测和管理,确保顶板离层仪和牌板清洁、完好。
掘进工作面矿压观测管理办法顶板离层仪使用管理标准:一、正常情况下,锚网带支护的煤巷每100m切眼每50m安装一套顶板离层仪;当遇断层、巷道交叉点或过地质构造带等特殊情况时,请示生产技术科可以适当加密;少安装一套,罚技术队长200元,未按规定距离安装一次罚队长100元;二、锚网带支护的煤巷巷道施工全部采用LBY-3B型丁字型顶板离层仪监测顶板,沿顶板中心线安装,开口5m范围内安装一套,以后每隔100m切眼每隔50m安装一套,安装时距工作面迎头距离不得超过100m切眼不得超过50m;特殊情况时,安装在顶板上预计最大挠度位置;未按要求及时安装的,每次罚技术队长100元;表1 LBY-3B型顶板离层观测仪技术参数表三、顶板离层仪的安装标准1、施工人员使用锚杆机用多节1m长 B22钻杆、Φ28mm 的钻头施工安装钻孔,设计深度为6m;顶板离层仪深基点锚固器固定在锚索锚固段稳定岩层内6m,浅基点锚固器固定在锚杆锚固段稳定岩层内2m;为保证顶板离层仪安装牢靠,必须使用Φ28mm钻头钻眼;2、用多节1m长锚索钻杆配合专用套头将深基点锚固器推送到钻孔6m 深位置,拉直钢绞线;把浅基锚固器推送到钻孔2m深位置,拉直钢绞线;3、把顶板离层仪套筒上部250mm长范围全部推送到钻孔口内,同时将钢绞线从刻度尺端向下拉,确保两个刻度尺指示环即游标移动顺畅,不受任何卡阻,并确认套筒组件已紧密固定在钻孔中;4、将两刻度尺即2m和6m范围初始数据设定到某一值,要求控制在5~15mm范围内,用拉紧螺丝固定好与其相连的钢绞线,截去多余钢绞线,再次确认游标不受卡阻;5、顶板离层仪的安装必须用专用套筒安装,方法正确;若发现安装时不使用专用套筒而用钻杆硬捅,一次罚款300元;四、顶板离层仪观测读数标准1、锚固范围内离层读数对应顶板离层仪上标有2m字样一侧的刻度尺指示环即黄色游标读数,即反映锚杆锚固段顶板离层情况;锚固范围外离层读数对应顶板离层仪上标有6m字样一侧的刻度尺指示环即红色游标读数,即反映锚索锚固段顶板离层情况;总离层量反映的是锚固范围外离层变化情况,锚固范围内离层变化仅作为顶板离层的一个参考;顶板离层观测记录牌板填写标准见表2;表2 顶板离层观测记录牌板填写标准2、锚固范围内离层读数和锚固范围外离层读数均应以刻度尺指示环即红色游标靠近套筒里侧所对应的数值为准,如图1所示,锚固范围外离层读数应读为25mm,而不应读为17mm;图1 顶板离层仪读数标准3、总离层计算方法总离层=锚固范围外离层读数-锚固范围外离层初始读数举例说明:如表2所示,2010年8月27日总离层=2010年8月27日锚固范围外离层读数13mm-2010年8月25日锚固范围外离层初始读数10mm=3mm;五、顶板离层仪观测管理标准1、顶板离层仪的安设、观察管理由施工区队技术队长技术员全面负责,验收员协助;2、顶板离层仪实行挂牌管理,牌板吊挂在顶板离层仪正对的人行侧,牌板上沿距底板不超过2m,下沿距底板不低于;牌板内容由验收员负责填写,牌板要动态保持干净,字迹清楚工整;没有挂牌管理、无观测记录或观测记录填写错误,每处次罚技术队长技术员50元;顶板离层仪安装好后,应保持刻度尺干净无煤尘,否则每发现一次有脏斑罚技术队长技术员50元;若在规定时间内未进行整改处理,每次罚队长100元,罚技术队长技术员200元;3、施工区队技术队长负责工作面顶板离层观测数据的收集整理工作,每月5日前将上月原始数据和分析资料报送生产技术科;每推迟一天报送,罚技术队长50元/天,数据出现原则性错误及数据分析不清,每处罚技术队长20元;表3 顶板离层观测记录表填写标准模板顶板离层观测记录表4、顶板离层观测管理1一般情况下,顶板离层仪安装7天内必须每天观察一次;2巷道施工10天内,总离层量应小于15mm,最大下沉速度应小于3mm/天;10天内总离层达到17mm后,应加强观测,每天观测一次,连续15天内不再发生下沉后,方可恢复每10天观测一次;3总离层量超过40mm时,施工区队技术队长技术员应立即向生产技术科分管科长及总工程师汇报,相关科室人员根据现场实际情况,确定方案:①顶板完整、不破碎,无较大裂缝时,采取加强现场观测,每天观测一次;②顶板破碎、有较大裂缝时, 考虑打锚索梁或套棚进行支护,同时也必须坚持每天观测一次;4总离层量超过70mm时,,施工区队技术队长技术员必须立即向生产技术科分管科长及总工程师汇报,立即采取加密加长锚索梁或套棚等措施加强支护;5顶板离层量出现异常情况,未及时进行汇报的,每次罚技术队长200元;六、采用锚网带支护的煤巷向采煤队移交时,一并将顶板离层仪及观测牌板进行移交;施工区队技术队长在移交头面3天内,将顶板离层观测原始数据移交给采煤队技术负责人,否则每推迟1天罚施工区队技术队长100元;七、采用锚网带喷支护的煤巷顶板离层仪安装及管理按照锚网带支护的煤巷每隔100m安装一套标准执行;巷道表面位移观测管理标准:一、岩巷表面位移观测:1、测点布置:一般采用十字布点法,见图1;图1 岩巷表面位移测点布置示意图2、测点安设:每隔50m 设1个测站,在每个测站断面的顶、底板和两帮拱基线位置各布置1个测点;测点安设方法如下:在测点处钻直径42mm、深380mm垂直围岩表面的钻孔,将直径42mm、长约400mm的木桩打人孔内,木桩端部安设环形钩和平头测钉,作为测量基点;过断层或破碎带时,测站间距要根据需要适当缩小;3、测量仪器及方法:用钢卷尺或测杆分别测量OA、OB、OC、OD各测点间的距离,即可计算出巷道顶底两帮的位移量和位移速度;4、观测时间及数据处理:成巷10天以内每天观测一次,10天以后每周2次,一个月后每周观测1次,直到观测数据收敛为止稳定期<1mm/天,最长观测时间不超过3个月;每次观测除了记录观测内容和原始数据外,还要记录观测时间、测站与掘进面的距离;二、煤巷表面位移观测:1、测点布置:一般采用十字布点法,见图2;图2 煤巷表面位移测点布置示意图2、测点安设:每隔50m 设1个测站,在每个测站断面的顶、底板和两帮的中部各布置1个测点;测点安设方法如下:在测点处钻直径42mm、深380mm垂直围岩表面的钻孔,将直径42mm、长约400mm的木桩打人孔内,木桩端部安设环形钩和平头测钉,作为测量基点;过断层或破碎带时,测站间距根据现场情况适当缩小;3、测量仪器及方法:观测时用钢卷尺或测杆分别测量OA、OB、OC、OD各测点间的距离;4、观测时间及数据处理:掘进期间:成巷10天以内每天观测一次,10天以后每周3次,一个月后每周观测2次,直到观测数据收敛为止稳定期<1mm/天,最长观测时间不超过3个月;回采期间:距工作面50~100m每两天观测一次,0~50m每天观察一次;每次观测除了记录观测内容和原始数据外,还要记录观测时间、测站与掘进面的距离;三、煤巷锚杆索受力观测:1、观测仪器:用锚杆测力计液压枕来观锚杆索受力,观测仪器见图3;图3 锚杆液压枕2、仪器安装及要求:锚杆测力计安装在锚杆索尾端紧贴巷道岩面,进行量测锚杆索工作时轴向力大小;由于锚杆索轴向力直接通过托盘作用于煤体上,因此把压力盒套在锚杆托盘和外锚固端的螺母之间,则可以测得锚杆工作时的轴向力,使用时首先对锚杆施加预应力,记下压力表指示的压力值,此后定时量测锚杆压力与时间变化的关系;锚杆测力计与巷道表面位移测点同步安设;每个测站安设3个压力盒观测锚杆索承载状况,压力盒布置在同一个断面上,并安装在顶两帮最中间一个锚杆索上;3、观测方法与要求:掘进期间:成巷10天以内1次/天,10天以后2次/周,一个月后1次/周;回采期间:距工作面50~100m每两天观测一次,0~50m每天观察一次;每次观测除了记录压力表读数外,还要记录观测时间、掘进工作面与测站的距离;开掘巷道一般不设计使用锚杆测力计进行观测,特殊条件下使用时由生产技术科负责设计观测方案,施工区队负责实施;四、处罚标准:1、开掘头面没有按照规定设置巷道表面位移观测的,每少一个测站罚区队技术队长技术员100元;2、巷道表面位移测站设置不规范,没有严格按照标准设置测点位置的,每处罚技术队长技术员50元;3、巷道表面位移观测不及时,没有按照规定时间及次数进行观测,观测数据弄虚作假的,每发现一次罚技术队长技术员100元;4、巷道交叉点附近应至少设置一组表面位移观测站,并认真按要求观测,出现异常情况及时向生产技术科汇报;否则,每次罚罚技术队长技术员100元;5、施工区队技术队长技术员每月5日前,将本队所有头面的巷道表面位移观测记录按照井下观测记录如实填写,加盖区队公章报送到生产技术科,每推迟1天罚技术队长技术员50元;观测记录必须齐全完整并且不得有原则错误,否则,每次罚技术队长技术员50元;五、本管理标准自下发之日起开始执行;生产科2017年1月10日。
煤矿矿压观测制度1. 简介煤矿矿压观测制度是指为了监测和评估煤矿的矿压情况而建立的一套观测规程和制度。
它是煤矿安全生产管理体系中的重要组成部分,旨在及时掌握煤矿压力的变化趋势,为矿井的安全生产提供科学依据。
2. 矿压观测的重要性矿压是煤矿工作面上常见的一种地质灾害之一,其产生原因复杂,给煤矿生产带来了严重的安全隐患。
矿压观测的重要性主要体现在以下几个方面:2.1 实时监测矿井状况通过矿压观测,可以实时监测矿井的压力变化情况,及时发现异常情况和矿压危险点,为采取相应安全措施提供科学依据。
2.2 评估矿井稳定性矿压观测结果可以提供矿井的稳定性评估依据,为安全生产管理部门制定防治矿压的措施和方案提供科学依据。
2.3 预测潜在危险性通过对矿压观测数据的分析,可以预测矿井的潜在危险性,避免事故的发生,降低生产风险。
3. 矿压观测制度的内容矿压观测制度主要包括以下内容:3.1 观测设备和仪器的选择矿压观测设备和仪器的选择应根据矿井的具体情况进行合理选用,包括压力传感器、变形仪、温度传感器等。
同时,还应注意设备和仪器的校准和维护工作,确保其准确可靠。
3.2 观测点的布设观测点的布设应根据矿井的地质条件和矿压分布规律进行合理布局,以全面反映矿井的矿压情况。
观测点的选取应遵循科学性、代表性和全面性原则。
3.3 观测数据的采集与分析观测数据的采集应定期进行,采用合适的方法和技术进行数据处理和分析,得出准确的观测结果,并绘制出相应的矿压观测曲线和图表。
3.4 矿压预警与应急处理根据观测结果的变化趋势,制定相应的矿压预警措施和应急处理方案,以保障矿井的安全生产和职工的人身安全。
4. 矿压观测制度的实施和改进矿压观测制度的实施应以煤矿安全生产管理体系为基础,统一领导、实行责任制,确保各项观测工作的顺利进行。
同时,应定期对矿压观测制度进行评估和改进,利用先进的技术手段提高观测结果的准确性和全面性。
5. 经验与教训总结在实施矿压观测制度的过程中,我们需要总结经验和教训,及时发现问题并加以解决。

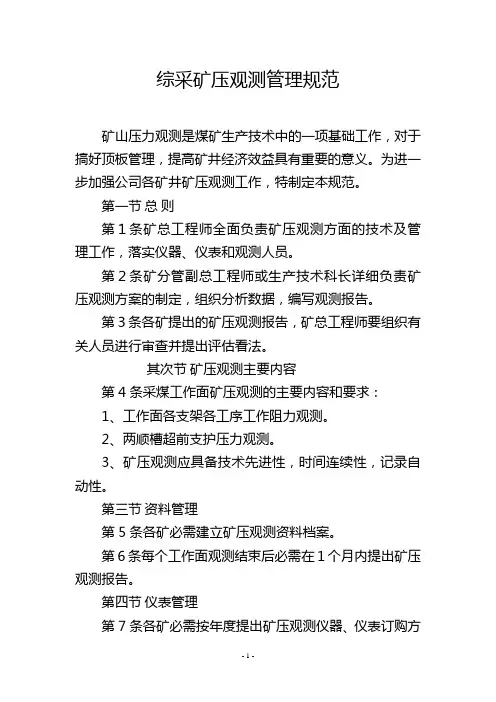

综采矿压观测管理规范
矿山压力观测是煤矿生产技术中的一项基础工作,对于搞好顶板管理,提高矿井经济效益具有重要的意义。
为进一步加强公司各矿井矿压观测工作,特制定本规范。
第一节总则
第1条矿总工程师全面负责矿压观测方面的技术及管理工作,落实仪器、仪表和观测人员。
第2条矿分管副总工程师或生产技术科长详细负责矿压观测方案的制定,组织分析数据,编写观测报告。
第3条各矿提出的矿压观测报告,矿总工程师要组织有关人员进行审查并提出评估看法。
其次节矿压观测主要内容
第4条采煤工作面矿压观测的主要内容和要求:
1、工作面各支架各工序工作阻力观测。
2、两顺槽超前支护压力观测。
3、矿压观测应具备技术先进性,时间连续性,记录自动性。
第三节资料管理
第5条各矿必需建立矿压观测资料档案。
第6条每个工作面观测结束后必需在1个月内提出矿压观测报告。
第四节仪表管理
第7条各矿必需按年度提出矿压观测仪器、仪表订购方
案和按月度补充方案,报公司采掘技术处审核,公司总工程师审批。
第8条各矿必需设专人兼管矿压仪表,并进行分类、登记造册。
第9条各种矿压仪表必需进行定期修理和标定。
煤矿矿压监测管理制度一、矿压分析及监测原则1.综合分析法:根据矿井的地质条件、采场的开拓方式、采煤的工艺参数等,结合矿压分析的理论和方法,进行矿压分析,明确矿压的分布特征和演化规律。
2.相似规律法:通过相似规律的研究和应用,将类似矿井的矿压状况进行比较分析,借鉴经验,为矿压监测提供依据。
3.动态监测法:采用现场监测设备,实时监测矿井的矿压变化情况,及时发现问题,采取相应的措施,确保矿井的安全稳定。
二、矿压监测管理责任制1.矿井负责人:负责制定矿压监测管理制度,明确矿压监测工作的组织管理责任,保障矿井的工作安全。
2.矿压监测人员:负责矿压监测设备的维护和操作,及时上报矿压变化情况,为矿井工作提供参考依据。
3.安全监测管理部门:负责矿压监测的规范化管理,对矿压监测人员进行培训和考核,保证矿井的安全稳定。
三、矿压监测设备及操作要求1.监测设备:矿压监测设备应符合国家标准,能够准确、稳定地监测矿井的矿压变化情况,设备维护保养应及时,确保设备的正常运行。
2.操作要求:矿压监测人员应熟悉矿压监测设备的操作方法和原理,能够正确使用设备,做到数据准确无误。
四、矿压监测数据的处理与分析1.数据采集:矿压监测数据应按照规定的频率进行采集,确保数据的及时性和准确性。
2.数据记录:矿压监测数据应按照规定的格式进行记录,必要时加注备注,方便后期数据分析和使用。
3.数据分析:矿压监测数据应由专业人员进行分析,对数据进行合理解读,及时发现问题并提出相应的解决方案。
五、矿井矿压预警与应急措施1.矿压预警:通过矿压监测数据的分析,对矿井的矿压情况进行预警,发现异常情况及时报警,确保矿井的安全。
2.应急措施:一旦发生矿压异常情况,采取相应的应急措施,停止采煤作业,疏散人员,进行矿井的矿压处理,确保人员的安全。
六、矿压监测工作的评价与改进1.评价指标:矿压监测工作的评价指标包括监测数据的准确性、监测设备的运行稳定性、监测工作的及时性等。
矿压观测管理规定为严格贯彻落实《煤矿安全规程》及安监总煤行(2008)176号文《关于加强煤矿顶板管理工作的通知》有关要求,切实做好矿井矿压观测管理工作,加强工程质量和顶板管理,确保安全生产,特制定本办法。
一、综采工作面矿压观测1、综采队技术员(或指定责任人)每天负责对工作面超前支护20m范围内单体支柱进行初撑力抽查,初撑力不低于90KN(3.5m、φ100mm单体支柱≥,4~4.5m、φ110mm单体支柱≥。
对初撑力合格率不够的,必须及时整改,并做好记录,否则,对技术员罚款200元/次。
2、综采队技术员(或指定责任人)负责对工作面综采支架进行初撑力抽查,初撑力不低于规定值28Mpa的80%(≥),泵站压力不得低于30Mpa,乳化液配比浓度达3%~5%。
抽查结果达不到规定的,必须安排责任人及时整改,每发现一次对单位罚款1000元,罚当班泵站司机200元。
3、综采队负责工作面及两巷矿压观测器具的安装、拆卸、保护工作,负责综采计算机监测系统的维护工作。
矿压器具、通信线路被损坏的,对单位按原值2倍进行处罚,视情节轻重对跟班队长(或队长)、技术员分别罚款200~1000元。
4、综采队每天负责对安装在两巷超前支护段的矿用数字压力计(编号管理)同步向外前移,不得跳跃前移。
否则,对当班跟班队长、技术员分别罚款200元/次。
5、矿压业务员负责对两巷超前、切眼支柱和工作面支架初撑力进行动态检查和监控,发现初撑力不符合规定的,罚款单位200元/根,对当班跟班队长罚款50元/根。
6、矿压业务员负责定期采集工作面矿压数据,监控综采计算机监测系统,根据矿压数据,及时对工作面进行来压预报,并经部门领导、分管矿领导审核后发送给相关单位和施工队,以便及时采取针对性措施。
7、工作面初次来压前矿压人员应及时编制工作面矿压观测计划,工作面回采结束后应及时进行该工作面的矿压观测总结。
二、锚杆(索)抗拔力、预紧力测试1、矿压业务员负责对锚杆、锚索抗拔力进行动态随机抽查,施工队技术员必须配合。
按每300根锚杆或300根以下,取样抽查一组,每组不得少于3根,锚杆及锚索抗拔力不小于设计。
如出现锚杆抗拔力不合格的,罚款单位1000元/根,并对相关施工跟班队长罚款200元/根(找不到责任跟班队长的,罚单位负责人);如出现锚索抗拔力不合格的,罚款单位1000元/根,并对相关施工跟班队长罚款500元/根(找不到责任跟班队长的,罚单位负责人)。
出现锚杆(索)不合格的,要重新另做一组试验,要求施工单位及时查明原因,并对不合格的锚杆(索)重新补打。
2、如出现锚杆预紧力不合格的,罚款单位200元/根,并对相关施工跟班队长罚款100元/根(找不到责任跟班队长的,罚单位负责人);如出现锚索预紧力不合格的,罚款单位500元/根,并对相关施工跟班队长罚款200元/根(找不到责任跟班队长的,罚单位负责人)。
3、施工单位必须妥善保管矿压仪器,发现仪器损坏或丢失的,按该仪器的原价值2倍对单位进行处罚,并对单位负责任人罚款200~1000元。
压力表失效、漏液不能使用,分别罚技术员、当班跟班队长500元/次,并对单位罚款1000元/次。
4、未按要求把锚杆拉力计带下井或升井的,罚款责任人200元/次。
5、未按规定使用锚固剂的对跟班队长、技术员各罚款200元/次、单位罚款1000元/次。
(6、矿压业务员对所抽查的锚杆(索)抗拔力资料进行汇总、整理、分析、存档。
三、顶板离层观测(一)顶板离层观测仪安装1、煤巷:顶板较好的巷道每隔50~70米安装一个顶板离层仪,顶板破碎带每隔30~50米安装一个顶板离层仪;在三岔门、四岔门、交叉点、安装及回撤通道、大断面硐室、过煤层、过地质构造带、顶板有煤层(线)等压力及受力大的巷道需要及时安装顶板离层仪,上述巷道影响范围较长时,按每隔10~30米间距安装一个顶板离层仪。
2、顶板离层仪距迎头不得滞后离层仪的安装间距,岩巷需要安离层仪的,离层仪滞后迎头距离不得超过迎头放炮岩块崩出的距离。
3、安装顶板离层仪应在巷道顶板的中部,并避开锚索、托棚位置,托盘上的锚网必须剪掉,使托盘紧贴顶板,导向管送入锚索孔前,要先拽紧深、浅部钢丝线,锚索孔内不准留有余线,防止钢丝线缠住导向管的锚爪上,固定深、浅端的螺丝要上紧,使离层仪能及时动作,以显示真实值。
4、使用ZKBY-Ⅱ、KGE30B(水平)型离层仪,深、浅部初始值应对到“30~50mm”刻度位置上。
5、顶板离层仪浅部基点处在锚杆端头位置、深部处在锚索端头位置。
|对不按以上规定安装的,对技术员罚款100~200元/项。
(二)顶板离层仪保护1、对喷浆巷道,喷浆前要把离层仪用尼龙袋等包裹保护,喷浆后及时拆除保护物,对顶板离层仪刻度杆上的灰尘要及时清除。
否则,罚款技术员、跟班队长200元/处。
2、打运超高物料时,要注意防止损坏离层仪。
如损坏,对技术员、跟班队长200元/处。
3、对损坏的顶板离层仪必须及时补安,每推迟一天对技术员50元。
(三)顶板离层数据观察、报送与处理1、煤巷:掘进迎头第一个离层仪离层数据观察周期不超过3天,迎头向后200米范围内的其他顶板离层仪数据观察周期不超过7天,200米以外的观察周期不超过14天;岩巷:在上述需安装离层仪的在离层仪安装之后1个月内观察周期不超过3天,1个月后, 观察周期不超过10天.否则,对技术员罚款100~200元/次。
2、对顶板不稳定、压力较大处的顶板离层仪需每天一观察,每推迟一天,对技术员罚款50元/处。
~3、切眼刷扩段及其附近20米范围的顶板离层仪数据观察,必须在规程措施中明确规定。
4、采煤工作面机巷及风巷的顶板离层仪数据,观察期不超过14天,每推迟一天,对技术员罚款50元/处。
5、每次观察的离层数据,必须及时报送(发送)到总工办矿压组,每推迟一天,对技术员罚款50元。
6、矿压业务员负责对顶板离层数据进行抽查,发现数据与实际离层量误差5mm以上的,对相关技术员罚款50元/处。
7、矿压业务员抽查离层数据,现场技术员或班队长必须配合,否则对技术员或班队长罚款200元/次。
8、当顶板总离层值超过50mm时,施工单位必须及时采取加固措施。
当顶板离层量较大,总离层值超过100mm时,必须立即汇报处理。
对联系加固顶板后不处理的,对单位罚款500~1000元,对队长、技术员各罚款200~500元。
(四)顶板离层观测牌板管理1、牌板必须悬挂在顶板离层仪附近的巷帮,观测日期、数据按上述循环观测周期进行更改,并保持板面清洁。
否则对相关技术员罚款50元/处。
、2、牌板一律采用带标有“白板笔”字样的水笔填写。
否则对相关技术员罚款50元/处。
3、牌板要注意保管与回收。
丢失或损坏的,对单位技术员罚款100元/块。
四、巷道位移量观测1、为研究巷道受力动压及支护效果,由相关施工单位技术员对沿空掘巷、沿空留巷等压力大的巷道进行巷道位移点布置、数据观测。
巷道位移速度小于10mm/d的,观测周期不超过10天;巷道位移速度大于10mm/d的,观测周期不超过5天。
观测数据应及时报送(发送)到总工办矿压组。
不按规定观测的,对技术员罚款100元/次;报送数据延迟的,对技术员罚款50元/天。
2、未安规定布置位移观测点或位移点破坏的,罚款技术员100元/处。
3、矿压业务员负责对巷道位移量进行动态抽查,发现弄虚作假的,对技术员罚款200~500元/次。
五、喷浆巷道混凝土管理1、现场配比、养护^1)喷浆选用不低于普硅水泥,黄沙为纯中、粗沙,瓜子片粒径为5~10mm碎石子。
C20的混凝土强度配比参数为:水泥:黄沙:瓜子片=1:2:2(质量比)。
使用矿车时,按1矿车混合料吨,需配14袋水泥。
为使配比均匀,不得两车同时进行配比。
2)严禁在料池内进行混凝土配比。
配比时水泥和混合料必须掺合均匀。
3)喷浆前必须将巷道围岩冲刷干净。
喷浆洒水养护期不少于28天,前7天每班进行洒水养护,以后每天进行1次。
对违反以上规定的,对施工队罚款1000元/次,对跟班队长罚款200元/次。
4)现场不能整矿车计算混合料的,且有配比桶没用的,罚款当班跟班队长200元/次;现场没有配比桶的,可能造成配比随意性的,分别罚款队长、技术员200元/次.2、C20砼速凝剂掺量要求1)速凝剂配比规定按照规定,速凝剂参量为水泥量3%~5%,即14袋水泥与1矿车混和料,需拌1袋半速凝剂。
不按规定进行配比的,对跟班队长罚款200元/次。
—2)掺速凝剂的方法严禁在拌料场地上拌喷浆料时掺拌速凝剂。
必须在喂喷浆料过程中,均匀地把速凝剂洒到喷浆机的筛子上。
对违反规定操作的,对施工单位罚款1000元/次、对当班跟班队长罚款200元/次。
对速凝剂参量及拌料配比量具具体使用操作方法不知道的,罚款当班跟班队长200元/次。
3、混凝土试块管理1)试块制作时,混凝土必须从井下施工现场喷浆管头出口处选取。
严禁在地面制作,严禁有意改变配比参数制作。
2)严禁使用木模盒制作砼试块。
3)砼试块制作组数:巷道喷射混凝土每30~50米制作砼块不少于1组, 60~100米制作2组,110~150米需要制作3组。
硐室喷浆达500m3以下的,制作砼块不少于2组;达500~1000 m3的,制作砼块不少于3组。
'4)施工单位技术员应及时制作砼试块,严禁一次集中制作。
对违反以上规定,或砼块强度检测不合格的,对单位技术员每人罚款500元。
5)总工办矿压组人员不定期对井下喷射砼进行抽检,对抽检不合格的, 对跟班队长(找不到当班责任人的罚队长)、技术员每人罚款500元/次。
总工办二〇一〇年十月二十九日。
