某桥梁工程监理规划
- 格式:doc
- 大小:93.00 KB
- 文档页数:28
某琴川世家华丰西路桥梁工程监理规划建设单位:某经济实用房开发中心设计单位: 某市政工程设计所施工单位:某开发区基础工程公司编制人:总监理工程师:审核人:某市政工程监理事务所二○○一年六月某琴川世家华丰西路桥梁工程监理规划受某经济实用房开发中心委托,某市政工程监理事务所参与本工程的监理工作。
为切实开展业务,有效控制本工程的质量、进度和投资,根据本工程监理大纲及监理合同,仔细研究分析设计图纸、招投标文件,结合相关法律及验收标准,特制定监理规划如下:一、工程项目概况(一)项目特征1.本工程是全国小康住宅示范小区—琴川世家的配套工程,是对原有桥梁进行的扩建改造。
2.本工程地处某镇九里村地段,原有桥梁主跨15米,净宽4米,是村级小桥。
新建桥梁为灌注桩薄壁桥台简支板桥,桥梁跨径16米,桥面宽度16米。
二、工程项目建设监理总目标、范围((二)监理任务范围监理的阶段:施工及保修阶段三、监理的组织机构及管理体系针对本工程的工程特点,本所组建某琴川世家市政配套工程监理组,配备相应的监理人员。
根据工程的进展情况,将进行适当的补充和调整。
现场监理组与甲方、设计、施工单位共同构成本工程的管理体系如下:四、各级监理人员岗位职责1.总监理工程师的职责总监理工程师是社会监理单位派驻项目工地的全权负责人,全面负责和领导项目的监理工作.其主要职责如下:1)保持与业主的密切联系,弄清建设意图和对监理的要求;2)主持制订项目的《监理工作规划》及监理实施细则;3)负责组建项目的监理班子,明确相应的职责分工和主持制订监理工作的运行制度;4)根据监理规划组织、指导并检查项目监理工作,保证监理规划的实施;5)审查承包单位选择的分包单位的资质,确认工程分包;6)审核并签署工程的开工令、停工令、复工令;7)审查承包单位提交的施工组织设计、施工总进度计划、提出改进意见;8)经常与各承包单位项目经理联系,督促承包单位严格执行施工承包合同和工程技术规范及标准;9)审核或签署工程款的支付申请;10)主持处理工程中的重大技术问题,重大质量事故、安全事故;11)组织工程的竣工初步验收,向上级主管部门提出竣工验收申请报告,参加竣工验收工作;12)定期或不定期向业主提交项目实施的情况报告;13)主持项目监理组织的工作例会;14)协调各承包单位之间的关系,协调业主与承包单位的关系;15)主持编写项目监理工作总结报告等。
****桥梁工程监理规划****桥梁工程监理规划目录第一章工程项目概况一、项目概述1.1。
1项目名称1.1。
2建设地点1.1。
3建设规模1。
1。
3。
1工程项目简述1。
1。
3.2单位工程、部位、工序划分二、项目组织体系三、监理工作范围、依据及主要内容1.3.1 监理工作范围1。
3。
2 监理依据1。
3。
3 主要监理工作内容第二章监理工作目标一、投资控制目标二、进度控制目标三、质量控制目标四、监理服务质量目标第三章工程项目特点分析一、工程特点二、关键工序及技术要点第四章监理机构、监理设施、监理制度一、监理机构形式及框图二、监理人员岗位职责4.2。
1 总监理工程师职责4.2.2 现场监理工程师职责三、监理工作主要制度第五章工程质量控制一、质量目标分解二、质量控制原则三、质量控制流程(见第十二章)四、质量控制措施第六章工程进度控制一、工程进度目标分解6。
1。
1目标分解6.1。
2关键线路分解二、施工阶段进度控制原则三、施工进度监理控制程序四、进度控制措施6。
4.1组织措施6.4。
2技术措施6.4。
3合同管理措施6。
4。
4合同措施6.4.5信息管理措施第七节投资控制一、工程量的计量7.1.1计量范围7.1.2计量依据7。
1。
3计量原则7。
1。
4计量程序7.1.5计量必须具备的资料第八章合同管理一、有关规定二、合同管理措施三、合同管理制度第九章信息管理一、信息目录表二、信息管理制度三、信息签认流程图(见第十二章) 第十章组织协调的工作一、组织协调的主要任务二、组织协调的形式10.2.1第一次工地会议10.2.2常规工地会议10.2.3现场协调会议第十一章缺陷责任期工程监理一、责任期工程监理内容二、《工程缺陷责任终止证书》的签发第十二章主要监理工作程序第一章工程项目概况一、项目概述:1.1.1 项目名称:****桥梁工程1。
1.2 建设地点:1.1。
3 建设规模:万元1。
1.3.1 工程项目简述:本项目为**市2006年的市政重点项目,为3×30米简支——连续梁结构,桥梁全长299米、桥面宽42米。
最新市政桥梁工程监理规划
该监理规划的主要目的是确保市政桥梁工程的施工符合相关法律法规和监理要求。
本监理规划包括以下内容:
一、监理范围
监理范围主要包括市政桥梁工程建设前期准备、施工、竣工验收等各个环节,具体监理工作包括工程质量、安全、文明施工、进度等方面。
二、监理机构
监理机构应该是一家独立且有资质的第三方机构,其主要职责包括监理文件审核、工地现场监理、施工质量控制、监理报告编写等工作。
三、监理人员
监理人员是经过认证的专业人士,由监理机构派驻到工地现场进行监理工作,主要职责包括施工现场监理、记录工程施工过程、审核工程图纸、编写监理报告等。
四、监理计划和报告
监理机构应按照监理计划进行监理工作,监理计划应包括具体
的监理内容、时间节点和监理标准等内容。
监理报告主要是对施工
现场进行监理的结果进行记录和描述,包括施工过程中发现的问题、整改情况以及验收结果等。
五、监理费用
监理费用应由建设单位按照有关规定支付,监理费用应包括监
理机构工作人员人工费、差旅费、办公费用以及其他必要费用等。
本监理规划内容详实,对市政桥梁工程监理具有指导作用。
建
议在实际应用中,制定相应的实施细则和监理方案,确保监理工作
的有效进行。
桥梁工程施工监理方案范本1. 概述本项目是一座位于XX地区的跨河大桥工程,全长XX米,设计最大跨度XX米,桥面宽度XX米。
本监理方案旨在确保施工过程中符合设计要求、保障工程质量和安全,达到预期的设计目标。
2. 施工监理组织和人员安排2.1 施工监理单位本项目施工监理由XX监理有限公司承担,负责全程监督、检查并报告施工质量和安全。
监理单位应配备经验丰富且具备相关资质的工程师及技术人员,确保对施工过程的全面监控。
2.2 监理人员安排监理单位应根据工程特点和施工阶段的需要,合理安排监理人员的工作任务和分工。
其中,主要包括总监理工程师、监理工程师、质量员、安全员等不同职责的人员,并建立有效的协作机制。
2.3 监理计划监理单位应根据工程进度和施工计划,制定详细的监理计划,并及时调整和更新。
监理计划包括监理任务分工、监理验收时间节点、监理报告提交要求等内容,确保监理工作有条不紊地进行。
3. 监理工作内容3.1 施工前期准备阶段监理单位应对施工前期准备工作进行全面检查,并按照相关规范要求提出意见和建议。
其中包括工地选址、施工图纸、技术方案、施工机具设备等方面的检查。
3.2 施工过程监理监理人员应根据监理计划和施工要求,对施工过程中的各项工作进行实时监控和检查。
重点关注桥梁主体结构及相关构件的施工质量,确保符合设计要求和标准。
3.3 施工质量验收监理单位应对施工过程中的质量问题进行及时发现和处理,确保施工质量符合相关标准和规范。
同时,对各个工序的验收工作进行全面把关,不放过任何细节。
3.4 安全管理监督监理单位应对施工现场的安全管理工作进行全程监督和检查,确保施工过程中不发生安全事故。
重点检查作业人员的安全防护措施和工地环境的安全管理情况。
4. 监理报告和验收监理单位应每月向建设单位提交监理报告,报告内容应包括施工过程中的问题和整改情况、监理人员的工作情况、工程质量和安全情况等内容。
建设单位应定期组织监理验收,对施工质量和安全情况进行全面评估。
**桥拓宽改造工程监理规划**市建设监理中心编制人:审核人:日期——————————目录(一)工程项目概况 ----------------2(二)监理工作围-----------------2(三)监理工作容-----------------2 (四)监理工作目标-----------------4 (五)监理工作依据-----------------4(六)项目监理的组织形式-------5(七)项目监理的人员配备-------6(八)项目监理的人员岗位职责---8(九)监理工作程序----------------13 (十)监理工作方法及措施----------20(十一)监理工作制度--------------33(十二)监理设施------------------37**桥拓宽改造工程监理规划一、工程项目概况(一)项目特征**桥改造工程位于**市丹凤北路跨城河。
老桥由两部分组成,西侧板梁结构,建成时间较晚,结构完好东侧为钢筋混凝土拱桥,建成时间较早,至今桥梁结构已破损,局部承重结构主筋外露,且已严重锈蚀,桥体已有裂缝,桥面已下沉严重。
为了保证通行安全,市政府决定进行改造,本次改造将东侧拱桥拆除重建,并对全桥进行改造出新。
根据地质勘查报告,沿线地质层分布均匀,底层条件较好,持力层埋深较深,详细资料见地质勘查报告。
二、监理工作围本工程的监理围是施工阶段的全部工程项目监理。
包括老桥拆除、重建、两端接口等路基、路面工程。
三、监理工作容1、熟悉合同文件和设计文件,了解施工现场情况。
2、编制监理规划和监理细则。
3、参与交桩和设计技术交底会议及施工图纸会审会。
审查承包人提交的路线复测成果资料。
4、主持召开工地会议和常规工地例会。
5、督促承包人建立健全质量保证体系,并经常检查其运行情况。
6、发布开(复)工令,批准单项工程开工报告。
经得“委托人”同意后,发布“停工令”。
7、审批承包人报送的施工组织设计和施工方案。
桥梁监理规划范本一、工程概述(一)工程名称:具体桥梁名称(二)建设地点:详细地点(三)工程规模:描述桥梁的长度、宽度、结构形式等主要参数(四)工程投资:总投资金额(五)建设工期:预计的开工日期和竣工日期(六)工程建设单位:建设单位名称(七)工程设计单位:设计单位名称(八)工程施工单位:施工单位名称二、监理工作范围(一)监理服务范围本项目监理服务范围为具体桥梁工程的施工阶段和缺陷责任期阶段的监理工作。
(二)监理工作内容1、协助业主审核施工图纸,提出优化建议。
2、审查施工单位提交的施工组织设计、施工方案及施工进度计划,并监督其实施。
3、审查工程使用的原材料、构配件和设备的质量,进行见证取样和送检。
4、监督施工单位严格按照工程技术标准、规范和设计文件施工,控制工程质量。
5、检查工程进度,督促施工单位按照施工进度计划组织施工。
6、审核工程计量和工程款支付申请,协助业主进行工程费用控制。
7、协调施工过程中的各方关系,处理工程变更、索赔等事宜。
8、督促施工单位落实安全生产、文明施工措施,检查施工现场的安全状况。
9、组织工程分项、分部工程和单位工程的验收,审查施工单位提交的竣工资料。
10、协助业主组织工程竣工验收,对工程质量进行评估,提出工程质量评估报告。
三、监理工作目标(一)质量目标确保工程质量符合国家和地方现行工程施工质量验收规范及标准,达到合格标准,力争优良。
(二)进度目标确保工程按照合同约定的工期完成,不出现因监理原因导致的工期延误。
(三)投资目标协助业主将工程投资控制在合同约定的范围内,严格控制工程变更和索赔,确保工程费用不超支。
(四)安全目标督促施工单位落实安全生产责任制,杜绝重大安全事故的发生,减少一般安全事故的发生。
四、监理工作依据(一)国家和地方有关工程建设的法律、法规、规章和政策。
(二)工程建设标准、规范和规程,如《公路桥涵施工技术规范》、《城市桥梁工程施工与质量验收规范》等。
(三)工程勘察设计文件,包括施工图纸、地质勘察报告等。

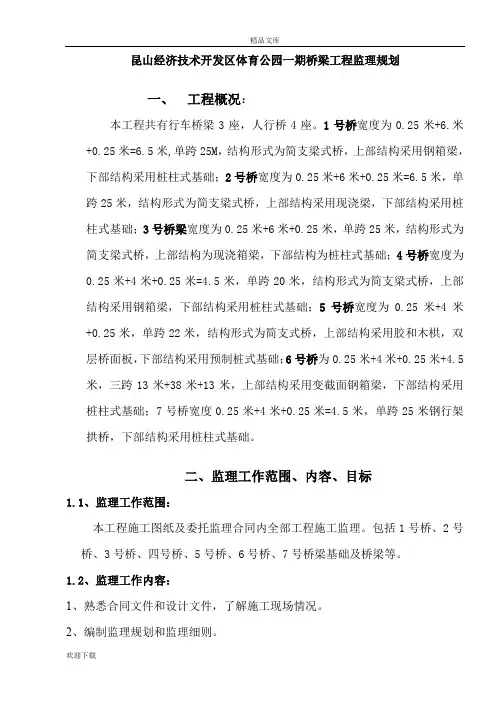

昆山经济技术开发区体育公园一期桥梁工程监理规划一、工程概况:本工程共有行车桥梁3座,人行桥4座。
1号桥宽度为0.25米+6.米+0.25米=6.5米,单跨25M,结构形式为简支梁式桥,上部结构采用钢箱梁,下部结构采用桩柱式基础;2号桥宽度为0.25米+6米+0.25米=6.5米,单跨25米,结构形式为简支梁式桥,上部结构采用现浇梁,下部结构采用桩柱式基础;3号桥梁宽度为0.25米+6米+0.25米,单跨25米,结构形式为简支梁式桥,上部结构为现浇箱梁,下部结构为桩柱式基础;4号桥宽度为0.25米+4米+0.25米=4.5米,单跨20米,结构形式为简支梁式桥,上部结构采用钢箱梁,下部结构采用桩柱式基础;5号桥宽度为0.25米+4米+0.25米,单跨22米,结构形式为简支式桥,上部结构采用胶和木栱,双层桥面板,下部结构采用预制桩式基础;6号桥为0.25米+4米+0.25米+4.5米,三跨13米+38米+13米,上部结构采用变截面钢箱梁,下部结构采用桩柱式基础;7号桥宽度0.25米+4米+0.25米=4.5米,单跨25米钢行架拱桥,下部结构采用桩柱式基础。
二、监理工作范围、内容、目标1.1、监理工作范围:本工程施工图纸及委托监理合同内全部工程施工监理。
包括1号桥、2号桥、3号桥、四号桥、5号桥、6号桥、7号桥梁基础及桥梁等。
1.2、监理工作内容:1、熟悉合同文件和设计文件,了解施工现场情况。
2、编制监理规划和监理细则。
3、参与交桩和设计技术交底会议及施工图纸会审会。
审查承包人提交的路线复测成果资料。
4、主持召开周监理例会,根据需要及时组织召开专题会议。
5、督促承包人建立健全质量保证体系,并经常检查其运行情况。
6、发布开(复)工令,批准单项工程开工报告。
经得“委托人”同意后,发布“停工令”。
7、审批承包人报送的施工组织设计和施工方案。
8、审批承包人提交的总体进度计划,并经常检查和督促承包人实施工程进度计划。
桥梁工程监理规划-最终版前言桥梁工程是基础设施建设中的重要一环,土木建筑行业对桥梁的稳定性、安全性、效率性都有很高的要求。
而如何在桥梁工程建设过程中做好监理工作,确保工程质量和安全,就显得尤为重要。
本文旨在桥梁工程监理规划的核心内容,对监理工作的具体实施提出建议,以期为行业提供一份可操作性强的桥梁工程监理规划指南。
监理目标桥梁工程监理的目标主要是确保桥梁建设过程中各项工作按照法律法规、监理标准和监理合同的要求及时、质量、安全地完成,确保工程质量和安全,尽可能地减小工程造价。
具体包括:•确保设计、施工、材料、设备、人员、财务等方面符合合同要求和监理标准;•确保质量管理各环节有效执行,加强现场监理,及时发现和纠正施工中存在的问题,避免事故发生;•强化工程变更、索赔等管理,及时处理纠纷,减少干扰和损失;•加强施工组织和协调,确保施工进度和质量符合要求;•确保工程的交付验收符合国家相关规定及合同要求。
监理职责桥梁工程监理主要职责包括:职责具体任务监理前准备熟悉合同文件及相关法律法规;协助招标及工程签约;准备监理规划及工作流程;计划监理任务及人员配置;筹备信息技术应用及通信设备监理实施审核及管理施工图设计;贯彻施工许可证;组织现场监督检查、验收及技术交底;指导施工、验收及施工记录维护;协调、监管各施工单位;制止违章行为;管理质量控制;管理工程变更;处理纠纷及应急事件监理信息管理信息采集及统计;数据传输及应用;分析及项目整合;报告撰写及提交;信息安全保障监理决策提供工程实施中及监理过程中的技术支持;参与工程质量和安全决策及管理支持监理评估定期对工程进展及目标评估;定期对监理工作评估;整理监理工作记录;技术经济效益评估监理编制监理工作报告;向招标人或施工组织反馈监理意见及建议;提供工作改进建议工作流程桥梁工程监理工作流程一般包括以下阶段:1.建立档案:确定工程档案的建立与管理,建立施工日志、周记、月记、工程变更以及协议等记录,及时归档、保管并做好索引记录。

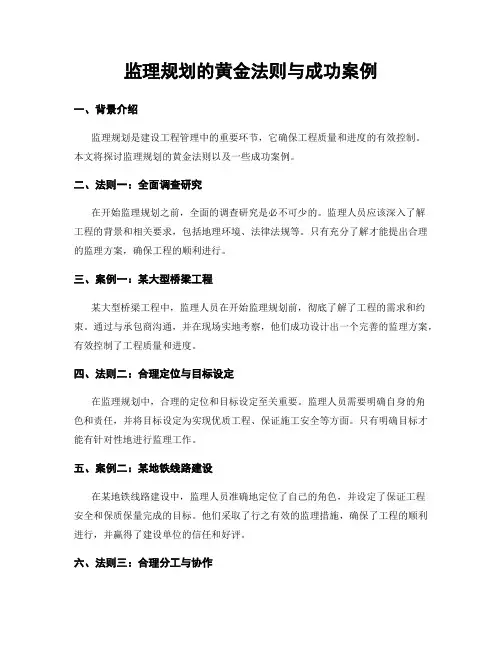

监理规划的黄金法则与成功案例一、背景介绍监理规划是建设工程管理中的重要环节,它确保工程质量和进度的有效控制。
本文将探讨监理规划的黄金法则以及一些成功案例。
二、法则一:全面调查研究在开始监理规划之前,全面的调查研究是必不可少的。
监理人员应该深入了解工程的背景和相关要求,包括地理环境、法律法规等。
只有充分了解才能提出合理的监理方案,确保工程的顺利进行。
三、案例一:某大型桥梁工程某大型桥梁工程中,监理人员在开始监理规划前,彻底了解了工程的需求和约束。
通过与承包商沟通,并在现场实地考察,他们成功设计出一个完善的监理方案,有效控制了工程质量和进度。
四、法则二:合理定位与目标设定在监理规划中,合理的定位和目标设定至关重要。
监理人员需要明确自身的角色和责任,并将目标设定为实现优质工程、保证施工安全等方面。
只有明确目标才能有针对性地进行监理工作。
五、案例二:某地铁线路建设在某地铁线路建设中,监理人员准确地定位了自己的角色,并设定了保证工程安全和保质保量完成的目标。
他们采取了行之有效的监理措施,确保了工程的顺利进行,并赢得了建设单位的信任和好评。
六、法则三:合理分工与协作监理规划中的合理分工和协作对于工程的顺利进行至关重要。
监理人员需要根据工程的特点和难点,合理分配任务,并确保监理团队的有效协作,共同推进工程的进展。
七、案例三:某大型水利工程在某大型水利工程中,监理团队根据工程的复杂性和多样性,合理分配了不同专业领域的监理人员。
他们通过紧密协作,及时解决问题和调整方案,保证了工程的高质量完成。
八、法则四:持续监督与反馈监理规划需要持续不断地监督和反馈。
监理人员应当及时发现工程中的问题和隐患,并向建设单位及时反馈,以及时调整和改进工程方案。
持续监督和反馈是确保工程质量的重要手段。
九、案例四:某公路建设项目在某公路建设项目中,监理人员通过持续监督和反馈,成功发现和解决了一些工程中的问题。
这些问题包括施工材料的质量、设计方案的合理性等。
桥梁维修工程监理规划桥梁维修工程监理规划的实施是确保工程质量和创造良好施工环境的重要手段之一。
监理规划是指在桥梁维修工程的实施过程中,通过制定合理的施工计划和监理计划,确保施工过程中各项工作能够有序、合理地推进,从而达到提高施工效率、减少施工过程中的风险和损失的目的。
下面,本文将探讨桥梁维修工程监理规划的相关要素,以及制定监理规划的流程和注意事项。
一、桥梁维修工程监理规划的相关要素1.施工计划施工计划是监理规划的重要组成部分。
其主要包括施工阶段划分、施工过程的安排、资源的调配、质量的保证等内容。
施工计划是桥梁维修工程顺利完成的保障,必须要制定严谨周密,并加以调整和更新。
2.监理方案监理方案是执行监理工作必须要遵循的一项内容。
监理方案包括监理机构的组织结构、人员职责、监理工作流程和监理任务等方面的内容。
3.工程质量保证工程质量保证是桥梁维修工程中非常重要的要素。
需要在监理规划中制定完善的质量保证方案,包括严格的质量控制措施、技术标准的执行等,并加强现场监管和检查,确保整个工程质量水平符合要求。
4.安全管理在桥梁维修工程中,安全是关键要素之一。
监理规划需要制订详细的安全管理方案,包括安全制度的建立、安全培训、安全措施的制定与落实以及现场安全监管等。
二、制定监理规划的流程和注意事项1. 初步调查和评价在制定监理规划时,首先需要进行初步的调查和评估,对整个工程的所需的资源和施工过程进行深入了解,从而制定出一份初步的监理规划书。
2. 审查施工方案和合同在监理规划制定的过程中,还需要认真了解施工方案和合同约定的内容,对工程完成的时间表、工程质量水平以及安全措施等都要进行认真细致的分析。
3. 制定具体监理计划通过评估和分析工程的目标和资源等方面的内容,确定具体的建议和监理计划,对施工工序、人力资源、截止日期等进行详细的制定和计划。
4. 监理规划书编制基于前期的深入调查和研究,制定出详细的监理规划书,内容应包括施工过程安排、质量保证方案、安全管理等方面的内容。
**桥拓宽改造工程监理规划**市建设监理中心有限公司编制人:审核人:日期——————————目录(一)工程项目概况 ----------------2(二)监理工作范围-----------------2 (三)监理工作内容-----------------2 (四)监理工作目标-----------------4 (五)监理工作依据-----------------4(六)项目监理机构的组织形式-------5 (七)项目监理机构的人员配备-------6(八)项目监理机构的人员岗位职责---8(九)监理工作程序----------------13(十)监理工作方法及措施----------20(十一)监理工作制度--------------33(十二)监理设施------------------37**桥拓宽改造工程监理规划一、工程项目概况(一)项目特征**桥改造工程位于**市丹凤北路跨内城河。
老桥由两部分组成,西侧板梁结构,建成时间较晚,结构完好东侧为钢筋混凝土拱桥,建成时间较早,至今桥梁结构已破损,局部承重结构主筋外露,且已严重锈蚀,桥体已有裂缝,桥面已下沉严重。
为了保证通行安全,市政府决定进行改造,本次改造将东侧拱桥拆除重建,并对全桥进行改造出新。
根据地质勘查报告,沿线地质层分布均匀,底层条件较好,持力层埋深较深,详细资料见地质勘查报告。
二、监理工作范围本工程的监理范围是施工阶段的全部工程项目监理。
包括老桥拆除、重建、两端接口等路基、路面工程。
三、监理工作内容1、熟悉合同文件和设计文件,了解施工现场情况。
2、编制监理规划和监理细则。
3、参与交桩和设计技术交底会议及施工图纸会审会。
审查承包人提交的路线复测成果资料。
4、主持召开工地会议和常规工地例会。
5、督促承包人建立健全质量保证体系,并经常检查其运行情况。
6、发布开(复)工令,批准单项工程开工报告。
经得“委托人”同意后,发布“停工令”。
7、审批承包人报送的施工组织设计和施工方案。
8、审批承包人提交的总体进度计划,并经常检查和督促承包人实施工程进度计划。
当计划进度与实际进度出现较大偏差时,应通知承包人及时修订工程施工进度计划:按合同规定的工期完成任务。
9、监督承包人按照合同文件、技术规范和监理程序进行施工。
通过旁站、巡视、平行检验和隐蔽工程验收等手段,严格控制工程质量,未经签认,不得进入下道工序施工。
10、组织工程中间验收,并签发中间验收证书。
11、主持工程质量事故调查,参与质量事故处理。
12、对已完成的合格工程进行准确计量。
复核工程结算单,签发中期支付凭证。
13、处理工程设计变更事宜。
14、根据合同规定处理违约事件,协调合同争端,需要时在仲裁过程中作证。
15、编制监理工作月报和监理方面竣工文件。
16、对承包人的竣工申请进行评估,组织对拟交工工程的检查和验收。
合格者,签发竣工证书。
17、审查竣工图和竣工结算文件。
18、配合委托人的竣工验收和工程移交工作。
四、监理工作目标:1、投资目标:投标工程项目按中标合同价控制投资,非投标项目尽力控制在批准的概算总价内。
2、质量目标:合格3、进度目标:按期完成工程五、主要编制依据验收规范》1、《公路工程施工监理规范》(JTJ077--95);2、《公路桥涵施工技术规范》(JTJ041--89);3、《公路施工手册》;4、《公路质量检验评定标准》(JTJ071--94);5、单项工程监理合同;6、施工图设计、设计说明书;7、桥梁工程招标文件和施工合同;8、GBJ201-83 《土方与爆破工程施工及9、GB11836-95 《混凝土和钢筋砼排水管》10、GB50268-97 《给水排水管道工程施工及验收规范》11、GBJ97-87 《水泥砼路面施工及验收规范》12、GBJ92-96 《沥青路面施工及验收规范》13、JTJ041-2000 《公路桥梁施工技术规范》14、GB50204-92 《钢筋砼工程施工及验收规范》15、GB50224-95 《预应力砼用钢绞线》16、GB50164-92 《混凝土质量控制标准》17、GBJ107-84 《混凝土强度检验评定标准》18、JGJ18-96 《钢筋焊接及验收规程》19、GB50026-93 《工程测量规范》六、项目监理机构的组织形式为能及时解决各类工程建设过程中出现的问题,切实加强现场监督与管理,认真履行监理人义务和责任,根据工作内容,本单位将组建具有丰富理论与实践经验的、专业配套齐全、人员数量满足监理工作需要的监理班子。
现场监理机构采用直线制的组织形式。
监理组织机构框图如图所示。
七、项目监理机构人员的配备形式:配备总监、总监代表、专各业监理工程师和监理员全方面监理。
八、项目监理机构人员的岗位职责各级监理人员岗位职责1.总监理工程师的职责总监理工程师是社会监理单位派驻项目工地的全权负责人,全面负责和领导项目的监理工作。
其主要职责如下:1)保持与业主的密切联系,弄清建设意图和对监理的要求;2)主持制订项目的《监理工作规划》及监理实施细则;3)负责组建项目的监理班子,明确相应的职责分工和主持制订监理工作的运行制度;4)根据监理规划组织、指导并检查项目监理工作,保证监理规划的实施;5)审查承包单位选择的分包单位的资质,确认工程分包;6)审核并签署工程的开工令、停工令、复工令;7)审查承包单位提交的施工组织设计、施工总进度计划、提出改进意见;8)经常与各承包单位项目经理联系,督促承包单位严格执行施工承包合同和工程技术规范及标准;9)审核或签署工程款的支付申请;10)主持处理工程中的重大技术问题,重大质量事故、安全事故;11)组织工程的竣工初步验收,向上级主管部门提出竣工验收申请报告,参加竣工验收工作;12)定期或不定期向业主提交项目实施的情况报告;13)主持项目监理组织的工作例会;14)协调各承包单位之间的关系,协调业主与承包单位的关系;15)主持编写项目监理工作总结报告等。
2.总监理工程师代表应履行以下职责:(1)负责总监理工程师指定或交办的监理工作;(2)按总监理工程师的授权,行使总监理工程师的部分职责和权力。
3.项目专业监理的职责①质量管理方面1)结合工程的具体情况制订质量监理的实施细则;2)审核承包单位提交的施工方案和施工技术措施;3)协助承包单位完善质量保证体系;4)审核进场材料的质检报告;5)参与分项(部)、单位、单项工程的质量检查及验收工作;6)审核有关材料、结构的试验报告;7)办理工程质量事故的处理;8)参与工程安全事故的处理;9)对工程款支付签署质检方面的意见;10)建立质量监理日志;11)定期或不定期地向总监理工程师提交质量动态报告。
②安全管理方面1)督促和检查承包单位落实安全生产的组织保证体系,建立相应机构;2)督促承包单位建立健全安全生产责任制和群防群治制度;3)审查承包单位提交的安全技术措施。
特别是对于拆桥等重大危险项目,指令承包单位编制专项安全施工方案,报送项目监理机构审核同意后才能施工。
;4)协助承包单位开展安全教育,掌握安全生产技术规程和标准,教育施工人员严格按规范工作;5)经常组织开展安全大检查:及时发现安全隐患,及时处理;6)组织处理工程安全事故;7)定期或不定期向总监理工程师提交安全动态的报告;8)完成总监理工程师交办的其他工作。
③计量和合同管理方面1)审核承包单位提交的施工进度计划;2)组织、指导及检查现场监理工程师的计量工作;3)参加重点工序及有争议工程的计量工作;4)协助处理工程变更的签证;5)协助组织现场协调会;6)负责工程进度的检查、分析和动态管理;7)协助处理工程中的有关索赔事宜;8)定期或不定期向总监理工程师提交工程计量支付,工程进度及合同执行情况的报告。
④试验方面1)熟悉并掌握本项目试验技术规范和试验方法,有效地进行质量控制;2)按试验技术规范的准则,建立各类试验程序、记录、报表格式; 3)核定承包单位提供的各项技术指标(如混凝土配合比),组织检测人员进行日常性的现场试验检查和核定工作。
4)对用于工程的原材料或商品构件进行抽样检查和试验,对用于工程的半成品、混合料等,按质检站对承包单位所有试验进行旁站监理见证取样,对各种已完工程督促承包单位按规定的抽样频率,取样方法及试验规程及时送检测中心试验;5)定期或不定期向总监理工程师汇报工作。
(5)、测量方面:(1)在总监领导下,配合路桥监理工程师,按设计和规定的精度要求,检查施工单位的测量放样的内外业成果等构造物的几何尺寸、标高等。
(2)负责复核桥梁座标,水准点的高程,监督施工人员做好各种测量标志点的保护工作。
(3)不断检查施工单位的测量放样工作,随时抽查各项测量记录,要认真核对,及时签认。
发现问题,应及时反映给总监。
(4)协助监理人员做好计量工作。
(5)按时填写监理日记。
完成总监交给的其它工作。
4、监理员的职责:监理员是在总监和监理工程师领导下,在施工现场直接从事工程质量检查、计量、检测、试验、跟踪旁站,以及各类报表、资料、文件收发管理的工作人员。
(1)熟悉合同条款、设计图纸和有关专业施工技术规范和验收标准。
(2)严格施工监理,经常巡视施工现场,检查每道工序的施工质量,看是否按操作规程施工,是否符合设计图纸和验收规范的要求,发现问题,马上进行处理或报告监理工程师处理,对某些工序(如:浇灌砼铺筑沥青砼路面等)和关键部位施工时应做好旁站工作,跟踪监理。
(3)参与施工组织设计和施工方案的审查工作,并督促检查其执行。
即检查施工单位人力、材料、设备、施工机械等投入和运行情况,发现问题,及时反映并做好记录。
(4)各类文件、资料、报表的收发管理工作、编制成档。
(5)及时真实地填写好监理日记。
完成总监交给的其它的工作。
九、监理工作程序(质量、进度、投资控制的基本程序):A质量:其主要程序为:1、审查开工申请单每一道工序或每一项工程开工之前,承包人必须首先提交开工申请单,同时应附加说明:(1)施工组织设计、机械和技术工人数量;(2)施工工艺及质量控制;(3)材料到场情况;(4)各项材料的试验报告、监理工程师审批编号或复印件。
驻地监理工程师对开工申请单所涉及的各项准备工作进行检查或审查,并将审批意见及时用书面形式通知承包人。
承包人接到批准开工的书面通知后,方可施工。
2、填写质量验收单当每道工序完成后,承包人应先进行质量自检,合格后,填报质量验收通知单。
监理工程师接到通知单后,立即对待验收部位进行检查、检验,并填写各专业部位的质量验收单作为监理工程师对该道工序的质量鉴定结论。
如检验合格,则允许承包人进行下一道工序。
3、签认中间交工证书在一个分项工程完工后,承包人根据技术规范要求进行自检,合格后填报中间交工证书。
驻地监理工程师应协助总监及监理部做好检查,汇总该项工程各道工序的开工申请单、质量验收单并进行现场验收。
