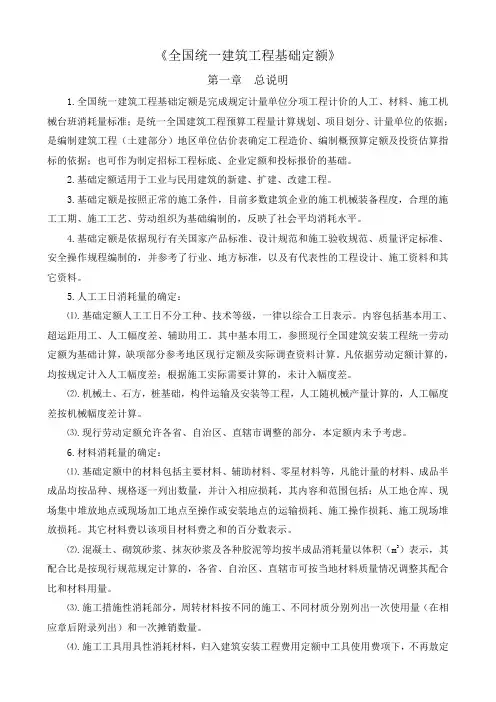

《全国统一建筑工程基础定额》说明及计算规则《全国统筑工程基础定额》第一章总说明1.全国统筑工程基础定额是完成规定计量单位分项工程计价的人工、材料、施工机械台班消耗量标准;是统一全国建筑工程预算工程量计算规划、项目划分、计量单位的依据;是编制建筑工程(土建部分)地区单位估价表确定工程造价、编制概预算定额及投资估算指标的依据;也可作为制定招标工程标底、企业定额和投标报价的基础。
2.基础定额适用于工业与民用建筑的新建、扩建、改建工程。
3.基础定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
4.基础定额是依据现行有关国家产品标准、设计规和施工验收规、质量评定标准、安全操作规程编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
5.人工工日消耗量的确定:⑴.基础定额人工工日不分工种、技术等级,一律以综合工日表示。
容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,参照现行全国建筑安装工程统一劳动定额为基础计算,缺项部分参考地区现行定额及实际调查资料计算。
凡依据劳动定额计算的,均按规定计入人工幅度差;根据施工实际需要计算的,未计入幅度差。
⑵.机械土、石方,桩基础,构件运输及安装等工程,人工随机械产量计算的,人工幅度差按机械幅度差计算。
⑶.现行劳动定额允许各省、自治区、直辖市调整的部分,本定额未予考虑。
6.材料消耗量的确定:⑴.基础定额中的材料包括主要材料、辅助材料、零星材料等,凡能计量的材料、成品半成品均按品种、规格逐一列出数量,并计入相应损耗,其容和围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
其它材料费以该项目材料费之和的百分数表示。
⑵.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示,其配合比是按现行规规定计算的,各省、自治区、直辖市可按当地材料质量情况调整其配合比和材料用量。

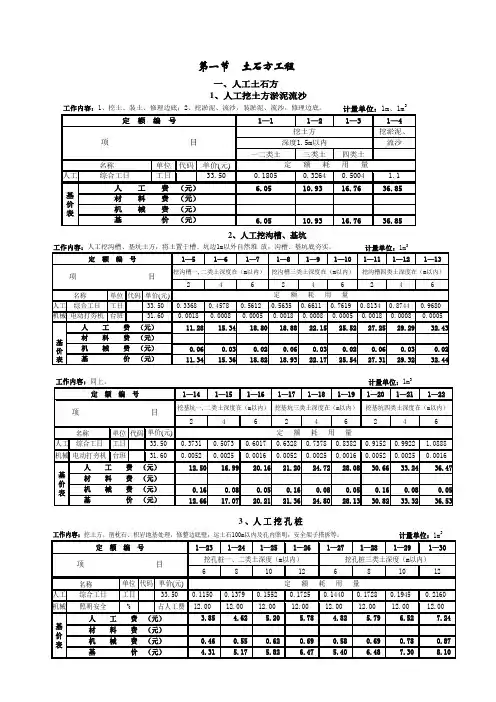

第一节 土石方工程31、人工挖土方淤泥流沙一、人工土石方工作内容:1、挖土、装土、修理边底;2、挖淤泥、流沙,装淤泥、流沙,修理边底。
3 2、人工挖沟槽、基坑33 3 、人 工 挖 孔 桩工作内容:挖土方、凿枕石、积岩地基处理,修整边底壁,运土石100m以内及孔内照明,安全架子搭拆等。
34 、人 工 挖 冻 土35、人工爆破挖冻土6、回填土、打夯、平整场地工作内容:1、回填土5m以内取土;2、原土打夯包括碎土、平土、找平。
323工作内容:同上。
7 、土方运输38 、支挡土板2工作内容:同上。
239 、人工凿石工作内容:基坑凿石包括打两面槽子、碎石、坑壁打直、底检平、石方运出坑边1m以外。
3310、人工打眼爆破石方工作内容:布孔、打眼、准备炸药及装药、准备及填充填塞物、安爆破线、封锁爆破区、311、机械打眼爆破石方工作内容:布孔、打眼、准备炸药及装药、准备及填充填塞物、安爆破线、封锁爆破区、3312 、石方运输3二、机械土石方1、推土机推土方332、铲运机铲运土方3333、挖掘机挖土方333工作内容:同上。
34、挖掘机挖土自卸汽车运土方工作内容:挖土、装车、运土、平整;修理边坡、清理机下余土;3工作内容:同上5、装载机装运土方工作内容:1、装土、运土、卸土;2、修理边坡;3、清理机下余土。
3336、自卸汽车运土方3333337、地基强夯22228、场地平整、碾压329、推土机推渣3310、挖掘机挖渣自卸汽车运渣311、井点排水12 、抽水机降水213 、井点降水工作内容:安装包括井点装配成型、地面试管铺总管、装水泵、水箱、冲水沉管、灌砂、孔口封土、连接试抽。
拆除包括拆管、清洗、整理、堆放。
使用包括抽水、值班、井管堵漏。
第二节桩基础工程一、柴油打桩机打预制钢筋混凝土桩33计量单位:1m 3工作内容:同上。
工作内容:同上。
计量单位:m 3工作内容:准备接桩工具、对接上下节桩、桩顶垫平、放置接桩、筒铁、钢板、焊接、安放、拆卸夹箍等。

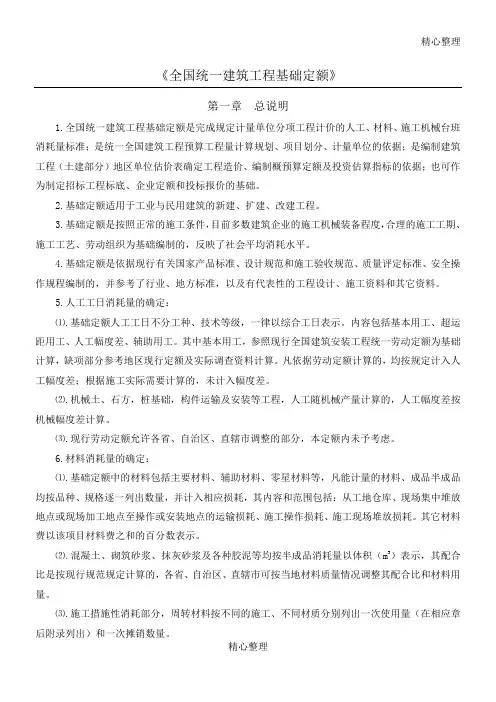

精心整理《全国统一建筑工程基础定额》第一章总说明1.全国统一建筑工程基础定额是完成规定计量单位分项工程计价的人工、材料、施工机械台班消耗量标准;是统一全国建筑工程预算工程量计算规划、项目划分、计量单位的依据;是编制建筑工程(土建部分)地区单位估价表确定工程造价、编制概预算定额及投资估算指标的依据;也可作为制定招标工程标底、企业定额和投标报价的基础。
2.3.4.安全操5.⑴计算,⑵⑶6.⑴地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
其它材料费以该项目材料费之和的百分数表示。
⑵.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示,其配合比是按现行规范规定计算的,各省、自治区、直辖市可按当地材料质量情况调整其配合比和材料用量。
⑶.施工措施性消耗部分,周转材料按不同的施工、不同材质分别列出一次使用量(在相应章后附录列出)和一次摊销数量。
⑷.施工工具用具性消耗材料,归入建筑安装工程费用定额中工具使用费项下,不再敖定额消耗量内。
7.施工机械台班消耗量的确定:⑴.挖掘机械、打桩机械、吊装机械、运输机械(包括推土机、铲运机及构件运输机械等)分别按机械、容量或性能及工作对象,按单机或主机与配合辅助机械,分别以台班消耗量表示。
⑵.随工人班组配备的中小型机械,其台班消耗量敖相应的定额项目内。
⑶.定额中的机械类型、规格是按常用机械类型确定的,各省、生活区、直辖市、国务院有关⑷的。
8.时,另9.人工回填土、打夯、平整场地,人工土方运输,人工支挡土板,人工凿石,人工打眼爆破石方,机械打眼爆破石方,人工三方运输等。
机械土、石方工程含土方工程、石方工程、打消工程。
所用机械:土方工程包括:推土机、铲运机、挖掘机、装载机、自卸汽车、强夯机械、压路机械等。
三方工程包括推土机、挖掘机、凿岩机、自卸汽车等。
一、基础定额说明1.人工土石方⑴.土的分类:详见“土的工程分类表”。
表列Ⅰ、Ⅱ类为定额中一、二类土(普通土)Ⅲ为定额中三类土(坚土);Ⅳ类为定额中四关土(砂砾坚土)。
《全国统一建筑工程基础定额》第一章总说明1.全国统一建筑工程基础定额是完成规定计量单位分项工程计价的人工、材料、施工机械台班消耗量标准;是统一全国建筑工程预算工程量计算规划、项目划分、计量单位的依据;是编制建筑工程(土建部分)地区单位估价表确定工程造价、编制概预算定额及投资估算指标的依据;也可作为制定招标工程标底、企业定额和投标报价的基础。
2.基础定额适用于工业与民用建筑的新建、扩建、改建工程。
3.基础定额是按照正常的施工条件,目前多数建筑企业的施工机械装备程度,合理的施工工期、施工工艺、劳动组织为基础编制的,反映了社会平均消耗水平。
4.基础定额是依据现行有关国家产品标准、设计规范和施工验收规范、质量评定标准、安全操作规程编制的,并参考了行业、地方标准,以及有代表性的工程设计、施工资料和其它资料。
5.人工工日消耗量的确定:⑴.基础定额人工工日不分工种、技术等级,一律以综合工日表示。
内容包括基本用工、超运距用工、人工幅度差、辅助用工。
其中基本用工,参照现行全国建筑安装工程统一劳动定额为基础计算,缺项部分参考地区现行定额及实际调查资料计算。
凡依据劳动定额计算的,均按规定计入人工幅度差;根据施工实际需要计算的,未计入幅度差。
⑵.机械土、石方,桩基础,构件运输及安装等工程,人工随机械产量计算的,人工幅度差按机械幅度差计算。
⑶.现行劳动定额允许各省、自治区、直辖市调整的部分,本定额内未予考虑。
6.材料消耗量的确定:⑴.基础定额中的材料包括主要材料、辅助材料、零星材料等,凡能计量的材料、成品半成品均按品种、规格逐一列出数量,并计入相应损耗,其内容和范围包括:从工地仓库、现场集中堆放地点或现场加工地点至操作或安装地点的运输损耗、施工操作损耗、施工现场堆放损耗。
其它材料费以该项目材料费之和的百分数表示。
⑵.混凝土、砌筑砂浆、抹灰砂浆及各种胶泥等均按半成品消耗量以体积(m3)表示,其配合比是按现行规范规定计算的,各省、自治区、直辖市可按当地材料质量情况调整其配合比和材料用量。
