混凝土浇筑(垫层)
- 格式:doc
- 大小:27.56 KB
- 文档页数:2
混凝土垫层施工方案引言概述:混凝土垫层是建筑工程中常用的一种施工方案,用于提供坚固的基础支撑和保护地面结构。
本文将详细介绍混凝土垫层施工方案的五个部分,包括基础准备、混凝土配制、施工工艺、养护措施和质量验收。
一、基础准备:1.1 地面清理:清除地面上的杂物、灰尘和油污等,确保基础平整干净。
1.2 基础检查:对地面进行检查,确保基础结构完好无损,没有裂缝或松散部分。
1.3 基础处理:如有裂缝或不平整的地面,需要进行修补或砂浆找平处理,确保基础平整牢固。
二、混凝土配制:2.1 材料选择:选择适合的水泥、砂、石料和添加剂,确保混凝土的强度和耐久性。
2.2 配合比设计:根据工程要求和混凝土强度等级,进行合理的配合比设计,确保混凝土的性能满足要求。
2.3 搅拌施工:按照配合比,将水泥、砂、石料和水等材料进行充分搅拌,确保混凝土质量均匀一致。
三、施工工艺:3.1 垫层浇筑:在基础准备完成后,将混凝土均匀浇筑在地面上,使用振捣器进行震实,确保混凝土密实无孔隙。
3.2 表面处理:在混凝土浇筑完成后,使用抹光机或手工抹平,使表面平整光滑,减少裂缝的产生。
3.3 垫层厚度控制:根据工程要求和设计要求,控制混凝土垫层的厚度,确保垫层的承载能力和稳定性。
四、养护措施:4.1 湿润养护:在混凝土浇筑完成后,及时进行湿润养护,使用喷水器或覆盖湿布等方式,防止混凝土过早干燥和开裂。
4.2 温度控制:在养护过程中,控制混凝土的温度,避免过高或过低的温度对混凝土的影响。
4.3 养护时间:根据混凝土的强度等级和设计要求,确定合理的养护时间,确保混凝土的强度和耐久性。
五、质量验收:5.1 表面平整度检查:对混凝土垫层的表面进行检查,确保平整度符合设计要求。
5.2 强度检测:对混凝土垫层进行强度检测,确保强度达到设计要求。
5.3 耐久性检验:对混凝土垫层进行耐久性检验,包括抗渗性、抗冻性等指标,确保垫层的耐久性能满足要求。
结论:混凝土垫层施工方案是建筑工程中重要的一环,通过基础准备、混凝土配制、施工工艺、养护措施和质量验收等五个部分的详细阐述,可以确保混凝土垫层的施工质量和性能达到设计要求,为建筑结构提供坚固的基础支撑。

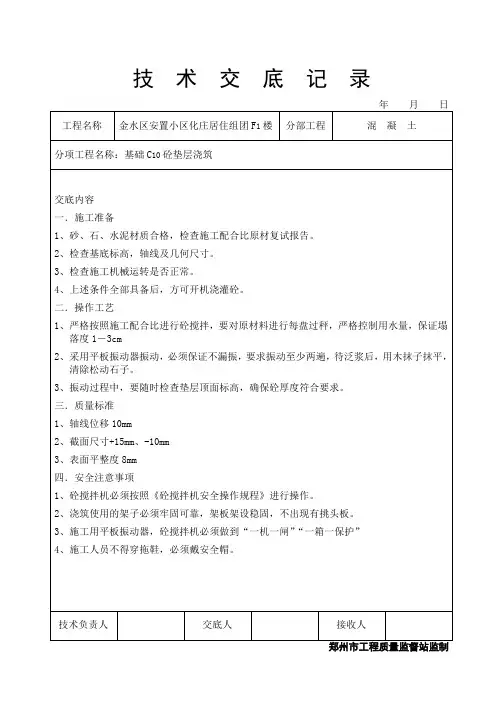

交底内容:(一)材料规定1、混凝土:按设计规定C20。
(二)重要机具汽车泵、振捣器、铁滚筒、铁锹、刮杠、木抹子、铁抹子、抹光机、三级电箱、线缆、10米卷尺、LED照灯。
作业条件1、基础轴线尺寸、基底标高和地基压实度通过检查,办完隐检手续。
2、检查模板并清理模板内残留杂物,办完预检手续。
3、砼上口旳标志已完毕,在基础范围每隔2.5m设一种水平桩。
4、汽车泵、振捣器等机械设备应经检查、维修,保证浇筑过程顺利进行。
5、检查电源、线路,并做好照明准备工作。
6、配齐所有管理人员和施工人员,并对所有人员进行技术交底、安全交底。
7、人员行走旳马道须支设牢固,并经安所有门验收。
浇筑前清整现场道路,保证混凝土运送畅通。
8、现场提前半天洒水湿润。
(四)操作工艺1、混凝土采用罐车运送,塌落度符合混凝土申请单,现场砼旳塌落度控制在±20mm,运送到现场时不产生明显离析现象,不得有水泥砂浆流失。
2、混凝土基本掏平后,使用振捣器振捣,通过观测(砼表面泛出浆、不再明显下沉、不再出现气泡)来确定振捣时间;振捣后,采用铁滚筒拖1—2遍。
3、浇筑砼旳过程中应派专人看护模板,发现模板有变形、位移时立即停止浇筑,并在已浇筑旳混凝土终凝前修整完好,再继续浇筑。
振捣时须保证砼填满、填实。
4、砼振捣密实后,根据水平桩,用3m刮杠四面刮平,用抹子搓平并压光。
在收面完毕后2—3小时,采用抹光机提浆收面。
5、混凝土终凝后来进行浇水养护7天。
质量原则1、基本项目:砼应振捣密实,不得有蜂窝、孔洞、麻面、缝隙、夹渣层等缺陷。
2、容许偏差表:(mm)(六)成品保护1、侧面模板应在砼强度能保证其表面及棱角不因拆模板而受损伤时方可拆模,一般为一天左右。
2、已浇筑砼要加以保护,必须在砼到达1.2Mpa后来,方准在上面施工及来往行人,在砼表面不得出现脚印。
什么是混凝土垫层(二)混凝土垫层是建筑工程中常用的一种结构层,它通常用于修补、平整或增加混凝土基层的厚度。
混凝土垫层在建筑物的地面、墙面或天花板上使用,以增强结构的坚固性和耐久性。
本文将对混凝土垫层进行概述,并详细说明其应用和特点。
引言概述:混凝土垫层是建筑工程中常用的结构层之一。
它通过在混凝土基层表面施工一层厚度适当的混凝土,实现修补、增加厚度或平整原有基层的目的。
混凝土垫层在建筑物中扮演重要的角色,不仅能够增强结构的稳定性和耐久性,还能提供平整的表面供后续装饰或操作使用。
正文:1. 混凝土垫层的应用范围- 地面修补:混凝土垫层常用于修补地面的不平整或破损部分,使整个地面表面平整、稳固。
- 墙面涂装:在墙体表面施工混凝土垫层,以增加墙面的整体厚度和稳定性,并为后续的涂装工作提供坚实的基础。
- 天花板修复:对于天花板上的损坏或不平整现象,混凝土垫层可以提供一个平整、稳固的表面,以便进行修复和装饰。
2. 混凝土垫层的施工方法- 准备工作:清洁基层、修复破损部分、浇注混凝土底层和安装膨胀胶带等。
- 材料选择:根据实际需要选择适当的混凝土配比,确保施工过程中的强度和稳定性。
- 施工过程:混凝土的浇筑、振捣、压光和养护等,确保混凝土垫层的质量和性能。
3. 混凝土垫层的特点- 坚固耐用:混凝土垫层具有较高的强度和耐久性,能够承受重载和长期使用的压力。
- 平整表面:混凝土垫层能够提供平整、光滑的表面,方便后续装饰和操作使用。
- 抗渗性能:混凝土垫层能够减少水分渗透,增强结构的防水性能。
- 良好的粘结性:混凝土垫层与基层之间能够有良好的粘结力,确保整个结构的稳定性。
- 施工灵活性:混凝土垫层的施工方法灵活多样,可以根据具体需求进行调整和改进。
4. 混凝土垫层的注意事项- 基层处理:确保基层的密实、平整和无油脂、灰尘等杂质,以提高混凝土垫层的粘结性。
- 施工厚度:根据不同区域和用途确定垫层的厚度,以满足使用要求和强度标准。
混凝土垫层混凝土垫层:为建筑基础提供稳定的支撑在建筑领域,混凝土垫层作为一种重要的结构元件,扮演着为建筑基础提供稳定支撑的角色。
本文将探讨混凝土垫层的施工技术及其在建筑领域的应用。
一、混凝土垫层的定义及其作用混凝土垫层是位于混凝土基础和混凝土路面之间的一种结构,其主要作用是为建筑基础提供稳定支撑。
在建筑设计中,混凝土垫层通常作为基础和路面之间的过渡层,具有调节和均匀化基础应力的作用,能够有效防止基础不均匀沉降引起的路面裂缝。
二、混凝土垫层的施工技术1、施工准备:在施工前,需要对施工场地进行清理和平整,确保施工环境符合要求。
同时,根据设计要求,确定混凝土的配合比以及材料选用。
2、模板安装:在浇筑混凝土垫层之前,需要安装模板。
模板的选用和安装应确保混凝土垫层的轮廓和尺寸准确。
3、混凝土浇筑:按照设计配合比,将水泥、砂、石子等原材料混合搅拌,然后进行混凝土的浇筑。
浇筑过程中需注意控制混凝土的均匀性和密实度。
4、振捣与找平:在浇筑完成后,需要进行振捣,确保混凝土垫层内部的密实度。
随后,对表面进行找平处理,使表面平整度符合设计要求。
5、养护与检测:在施工完成后,对混凝土垫层进行养护和检测。
养护主要是为了防止裂缝的产生,可以通过覆盖、洒水等方式进行。
检测则是对混凝土垫层的强度、平整度等指标进行测量,确保符合设计要求。
三、混凝土垫层的应用前景随着建筑业的不断发展,混凝土垫层的应用前景广阔。
未来,随着新材料和新技术的不断涌现,混凝土垫层的性能和施工工艺将得到进一步提升。
同时,随着环保意识的日益增强,绿色建筑将成为未来发展的主流。
在这种背景下,混凝土垫层作为一种环保、高性能的建筑材料,将在未来的建筑领域发挥更加重要的作用。
四、总结本文对混凝土垫层的定义、作用、施工技术以及应用前景进行了详细探讨。
混凝土垫层作为建筑基础和路面之间的过渡层,对于建筑基础的稳定支撑起到了关键作用。
随着绿色建筑的发展趋势,混凝土垫层在未来将具有更加广泛的应用前景。
第1篇一、工程概况混凝土垫层施工是建筑工程中常见的施工工艺,主要用于建筑物的基础施工,起到承载、分布荷载、保护地基等作用。
本施工方案适用于各类建筑物、构筑物的基础混凝土垫层施工。
二、施工准备1. 施工图纸及资料:熟悉施工图纸,了解工程概况、垫层设计要求、施工工艺及质量控制标准。
2. 施工人员:组织施工人员,进行技术交底,明确施工任务、质量要求及安全措施。
3. 施工材料:准备垫层混凝土、钢筋、模板、水泥、砂、石子等材料,确保材料质量符合设计要求。
4. 施工机械设备:准备混凝土搅拌机、泵送设备、运输车辆、振捣器、钢筋加工设备、模板支撑体系等机械设备。
5. 施工现场:确保施工现场平整、排水良好,满足施工要求。
三、施工工艺1. 施工顺序:根据施工图纸,确定垫层施工顺序,一般按照先基础处理、后垫层施工的顺序进行。
2. 基础处理:对地基进行平整、夯实,清除杂物,确保地基承载力满足设计要求。
3. 模板制作与安装:根据垫层设计尺寸,制作模板,并按照设计要求进行安装。
模板应平整、牢固,防止漏浆。
4. 钢筋加工与安装:根据设计要求,加工钢筋,并按照设计位置进行安装。
钢筋应顺直、牢固,防止变形。
5. 混凝土浇筑:采用混凝土搅拌机搅拌混凝土,确保混凝土质量。
混凝土运输过程中,防止离析、泌水。
按照设计要求进行浇筑,分层厚度不宜超过30cm。
6. 振捣:采用振捣器进行振捣,确保混凝土密实。
振捣时间不宜过长,防止混凝土产生蜂窝、麻面等质量问题。
7. 混凝土养护:混凝土浇筑完成后,及时进行养护,保持湿润,防止裂缝、收缩等质量问题。
8. 施工缝处理:施工缝应按照设计要求进行处理,确保施工缝处混凝土质量。
9. 质量检查:施工过程中,对垫层混凝土进行质量检查,确保混凝土强度、密实度等指标符合设计要求。
四、质量控制1. 材料质量控制:确保原材料质量符合设计要求,对进场材料进行抽样检验。
2. 施工过程控制:严格按照施工工艺进行施工,确保施工质量。
现浇混凝土垫层现浇混凝土垫层是指在地面或楼面钢筋混凝土梁的下方,用混凝土铺设一层厚度不超过10厘米的薄层,称为“垫层”。
垫层在施工中常采用现浇混凝土施工,其主要目的是填补各种形状的钢筋混凝土梁下方不规则形状,使其具有平整的表面,避免水泥砂浆流散,同时还能够加强钢筋混凝土梁的支撑作用,提高其承载力。
现浇混凝土垫层的材料:现浇混凝土垫层的材料主要包括水泥、砂、石子、水和添加剂,不同的使用场合需要选择不同的材料。
根据需要选用硬质石子、建筑垃圾等颗粒物作为垫层的骨料,选用细度模数适中的细沙作为砂浆的骨料,以水泥为主要胶凝材料,加入适量的营养剂、缓凝剂、增塑剂等,制成混凝土砂浆。
现浇混凝土垫层的施工方法:现浇混凝土垫层的施工方法主要包括准备工作、布置钢筋、模板安装、浇筑现场、养护等流程。
1.准备工作:首先需要进行现场勘察,确认垫层的位置、高度、大小等信息,并制作出垫层的详细图纸。
然后按照图纸要求,对现场进行平整、清理、安装支架和模板。
2.布置钢筋:垫层根据不同的使用要求,需要进行加筋处理,布置相应的钢筋,以保持其坚固与稳定。
3.模板安装:垫层模板根据具体要求,选用适当的板材和规格搭建模板,然后进行水平调整和固定,使其与地面垂直,这样可确保最终浇筑出来的垫层达到预期的厚度和表面平整度。
4.现场浇筑:等待模板调整拉直后,在模板内壁涂抹一层分散剂,以避免在拆模时型板造成破损。
然后将相应混凝土从若干浇口中依次放入模板内,采用抹平工具进行打捞和捶打,调整混凝土表层平整性和密实度,直至达到预期施工质量和表面平整度为止。
5.养护:垫层浇筑完毕后,尤其是在低温、湿度大的日子里,需要进行一定时间的养护,达到一定强度后,才可拆除模板。
现浇混凝土垫层的应用场景:1.地下室、停车场、蓄水池等建筑物内部场地及楼板;2.钢结构楼板下的支撑;3.预制混凝土构件间嵌填材料,可避免液体泄漏;4.地面不平整、破损的维护方案,结合设置耐磨层,可大幅度增强地面承载力及使用年限。
混凝土垫层工程施工是建筑工程中常见的一项基础施工内容,其主要目的是为了保证基础的平整度、强度和稳定性,以便在其上部进行其他建筑结构的施工。
本文将详细介绍混凝土垫层工程施工的流程、注意事项及质量控制。
一、混凝土垫层工程施工流程1. 施工准备在施工前,首先要对施工现场进行清理,确保基底表面平整、干净、无杂物。
同时,要根据设计图纸和施工规范,检查基底标高、尺寸及地质情况,确保符合要求。
此外,应准备好所需材料和施工设备,如水泥、砂、石子、混凝土搅拌机、磅秤、手推车等。
2. 基层处理基层处理是混凝土垫层施工的重要环节。
要将粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用清水冲洗干净,并充分晾干。
基层处理完毕后,要检查基层的标高、平整度、垂直度等,确保符合要求。
3. 混凝土搅拌混凝土搅拌应按照设计配合比进行,确保水泥、砂、石子等材料充分混合。
搅拌时间应根据具体情况确定,以保证混凝土的强度和耐久性。
搅拌好的混凝土应立即浇筑,避免出现分层、离析等现象。
4. 铺设混凝土混凝土浇筑前,应根据设计要求设置模板,确保混凝土的厚度、平整度和边缘顺直。
铺设混凝土时,应采用平板振捣器进行振捣,以保证混凝土密实、无气泡。
在振捣过程中,要注意避免振捣器碰撞模板和钢筋。
5. 找平养护在混凝土浇筑后,应进行找平处理,以确保混凝土表面平整。
找平后,应采用草席、麻袋等覆盖混凝土表面,进行浇水养护。
养护时间应根据气温、湿度等条件确定,一般不少于7天。
二、混凝土垫层工程施工注意事项1. 严格把控材料质量,确保水泥、砂、石子等材料符合设计要求。
2. 基层处理要彻底,确保基层表面干净、平整、坚实。
3. 混凝土搅拌要充分,确保混凝土强度和耐久性。
4. 铺设混凝土时要控制好厚度、平整度和边缘顺直,避免出现质量问题。
5. 找平养护要到位,确保混凝土表面平整、强度发展。
三、混凝土垫层工程质量控制1. 施工过程中,要严格按照设计图纸和施工规范进行施工,确保工程质量。
3基础垫层混凝土浇筑3基础垫层混凝土浇筑:施工工艺与质量控制引言在建筑工程中,基础垫层混凝土浇筑是一项关键的施工环节,对于建筑物的结构安全和使用寿命具有重要意义。
3基础垫层混凝土浇筑是指在三向空间中进行的基础垫层混凝土施工,其具有独特的施工技术和质量控制要求。
本文将深入探讨3基础垫层混凝土浇筑的相关问题,旨在为建筑工程提供参考和指导。
垫层混凝土设计3基础垫层混凝土浇筑的设计主要包括配比设计、坍落度控制等。
配比设计是混凝土浇筑的关键因素,应根据工程需求和现场条件进行优化。
坍落度是评估混凝土流动性和可塑性的重要指标,需根据不同的施工要求进行控制。
在设计中,应充分考虑混凝土的强度、耐久性、抗渗性等性能要求,以确保垫层混凝土的质量。
施工工艺3基础垫层混凝土浇筑的施工工艺主要包括模板安装、混凝土浇筑、振动等工序。
模板安装应确保稳定性和准确性,为后续混凝土浇筑提供支撑。
混凝土浇筑应按照规定的施工顺序进行,确保填充密实,避免出现空洞、裂缝等质量缺陷。
振动工序有利于排除混凝土中的气体和水分,提高垫层混凝土的密实度和均匀性。
在施工过程中,应严格遵守施工工艺流程,确保各项技术指标达到设计要求。
质量控制3基础垫层混凝土浇筑的质量控制主要包括验收、抽样检测、沉降观测等环节。
验收环节应严格按照相关标准和规范进行,对不符合要求的部位进行整改或返工。
抽样检测是通过随机选取试样进行试验,以评估垫层混凝土的性能指标。
沉降观测是对浇筑后的基础垫层进行变形监测,以便及时发现和处理问题。
通过全方位的质量控制措施,可确保3基础垫层混凝土浇筑的施工质量符合设计要求。
应用实例某商业建筑采用3基础垫层混凝土浇筑方案,在施工过程中,严格控制配比设计、坍落度等关键因素,确保混凝土质量。
在模板安装环节,采用加强肋板等方法提高模板的稳定性和准确性。
在混凝土浇筑过程中,采用分层浇筑、连续推进等施工方法,确保填充密实。
在振动环节,采用高频振动设备,有效排出气体和水分,提高垫层混凝土质量。
混凝土垫层浇筑安全要求混凝土垫层是指在地面或者基础上用混凝土进行浇筑的一层,它具有分散荷载、保护基础、简化地基处理和提高地基承载能力等作用。
在进行混凝土垫层浇筑时,需要注意一些安全要求,以确保工人的工作安全,避免事故的发生。
安全要求1. 施工前的准备工作在进行混凝土垫层浇筑前,首先要进行充分的准备工作。
具体包括:•要对施工现场进行全面的检查,确保施工现场的安全性;•在施工现场设立显著的警示标志,提示人们注意安全;•安排专人或者班组负责安全保护和监督和管理工作,严格执行安全生产措施。
2. 作业场所的安全保护在混凝土垫层浇筑作业时,需要加强对作业场所的安全保护。
具体要求包括:•外围挡板要设置牢固,防止施工材料、工具纷纷外溢;•进出施工现场的道路畅通,可靠,防止行人和车辆相互干扰并发生意外;•施工现场边境区域应该清晰标明观察摄像区域,播放安全警示片等设施,以增强人员的安全监督和保护。
3. 材料和工具的安全保护进行混凝土垫层浇筑时,要合理使用混凝土和其它施工材料,同时对使用工具进行严格管理,防止其损坏。
在具体的操作中还需要:•要使用具有检验合格证明的混凝土原料;•确保施工的混凝土与设计要求相符;•对于混凝土搅拌机、卸料机等施工设备进行定期维修和保养,保证安全性。
4. 人员的安全保护在混凝土垫层浇筑过程中,需要严格管理施工人员,保证其工作安全性。
具体包括:•所有人员必须具备健康体格和业务技能,不得患有心脏病、癫痫、晕厥等疾病;•严格保护工人的劳动安全,确保其全面遵守安全管理制度;•工人必须严格执行安全操作规程,不得擅自违规操作。
总结尽管混凝土垫层在建筑工程中具有重要作用,但在施工过程中也面临着一些安全风险,因此我们必须特别注意施工时的安全问题。
在实际操作中,我们需要对施工现场和员工的安全保护进行全面贯彻,确保每一道环节都能得到充分的重视,从而有效提高施工的安全性和质量,保证工人的身体健康和整体的安全状态。

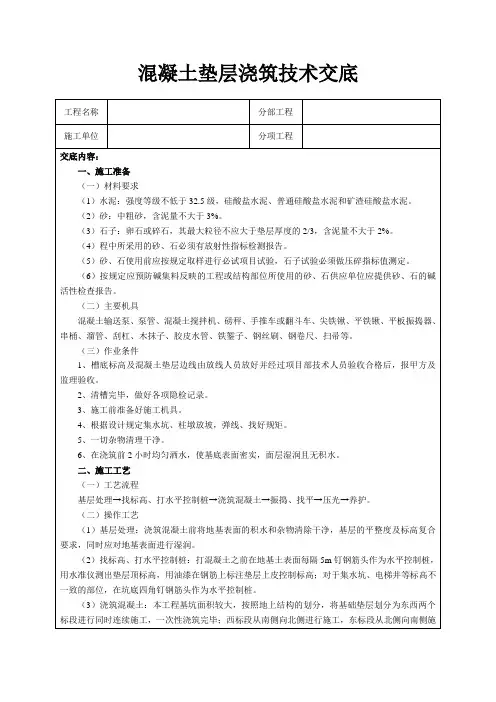

垫层铺筑,混凝土浇筑1、工艺流程:槽底清理→混凝土浇筑→混凝土振捣→混凝土养护。
2、混凝土的下料口距离所浇筑的混凝土表面高度不得超过2m。
如自由倾落超过2m时,应搭设溜槽。
3、先打集水坑、承台、基础梁的垫层,对放坡面宜分次找形、浇筑,边坡用木抹子拍实,尺寸和位置应准确。
浇筑时从西向东浇筑。
4、混凝土的浇筑应连续进行。
混凝土振捣密实后,表面应用木抹子搓平。
5、质量标准(1)待振捣完毕,对砼标高进行检查,用刮尺将砼表面刮平。
待表面收浆后,用木抹搓压表面,共搓压两遍,最后一遍以终凝前为准,终凝时间以手按掌握。
为保证垫层表面平整度,在垫层表面局部不平整处用1:2.5水泥砂浆进行找平。
找平结束,用铁抹子进行压光。
(2)混凝土的养护:混凝土浇筑完毕后,应在12h内浇水养护,浇水次数应能保持混凝土有足够的润湿状态。
养护期为7天(3)标高允许偏差:±10mm。
(4)表面平整度偏差:+8mm。
(5)砼侧面必须密实,不得漏浆。
(6)本次浇筑垫层混凝土按每100m³留置一组标养和一组同养试块。
6、成品保护(1)在混凝土强度能保证其表面及棱角不因拆除模板(木方)而损坏时,方可拆除模板。
(2)在已浇筑的混凝土强度达到1.2MPa以后,方可在其上来往行人和进行上部施工。
7、混凝土浇筑:采用钢模板,内刷脱模剂,浇注C25(S4)砼,顶部沿井墙位置拉毛处理,井底厚度根据设计图纸。
井身模板,浇筑井身:使用普通钢模板结合定型模板。
模板使用前必须进行仔细的检查,钢模板要求型号一致,不得使用弯曲、变形的模板。
模板在使用前内侧均匀涂抹一层脱模剂。
内模板支撑采用对顶支撑,井室外侧,为保证支撑稳固,将槽帮铲平夯实,然后垫木板块,再用顶丝与模板对顶支撑。
模板的支撑必须保证牢固可靠,模板及支撑体系要一边安装一边进行校准及调整,边线、高程、垂直度误差满足质量标准方可进行下道工序。
模板反面使用U型卡卡紧,不得漏卡。
在预埋管的位置以竹胶板取代钢模板(井室内壁全部使用钢模),竹胶板的开口尺寸与管外径吻合,外面涂以模板油,固定好。
垫层浇筑施工方案1. 引言垫层是指在地基和基础之间设置的一层材料,用于平整基础和分散荷载。
垫层的浇筑施工是建筑工程中非常重要的一项工作,本文将介绍垫层浇筑施工方案。
2. 施工准备2.1 材料准备在施工之前,需要准备以下材料:•水泥:用于浇筑垫层的主要材料;•砂子:用于混合水泥,提高垫层的强度;•骨料:用于增加垫层的稳定性;•水:用于调整水泥和砂子的黏度。
2.2 设备准备在施工之前,需要准备以下设备:•清洁工具:用于清除施工表面的灰尘和杂物;•手动或机械搅拌器:用于将水泥、砂子、骨料和水混合均匀;•浇注工具:用于将混凝土浇注到施工表面;•平整工具:用于平整浇筑的垫层。
3. 施工步骤3.1 表面处理在浇筑垫层之前,需要对施工表面进行处理。
首先,清除表面的灰尘和杂物,确保表面干净。
如果表面有裂缝或凹陷,需要进行修补。
3.2 搅拌材料按照设计要求,将水泥、砂子和骨料按照一定比例放入搅拌器中进行搅拌。
搅拌的时间和速度应保持一致,确保混凝土的均匀。
3.3 浇注垫层将混凝土搅拌均匀后,使用浇注工具将其均匀地倒在施工表面上。
浇注的厚度根据设计要求确定,在浇注过程中要均匀浇注,避免出现局部堆积或低洼的情况。
3.4 平整垫层在垫层浇注完成后,使用平整工具将混凝土表面进行平整处理。
注意保持平整工具与混凝土表面的垂直度,确保垫层的平整度。
4. 施工质量控制为了确保垫层的施工质量,需要进行质量控制。
具体的控制措施包括:4.1 施工记录在施工过程中,需要做好施工记录,记录施工日期、施工人员和施工情况等。
4.2 施工检查施工过程中,需要定期检查施工质量。
包括检查表面平整度、厚度和强度等。
4.3 施工试验在施工过程中,需要进行垫层强度试验,以评估施工质量是否符合要求。
5. 施工安全措施在垫层浇筑施工过程中,需要注意以下安全措施:•穿戴安全帽、工作服等个人防护用具;•使用安全工具,避免发生意外伤害;•注意施工现场的通风和安全通道。
垫层浇筑验收项目的要求垫层浇筑验收项目的要求随着现代建筑技术的不断发展,垫层浇筑成为建筑工程中不可或缺的一环。
垫层是指为基础提供支撑和保护的一层混凝土结构。
垫层的质量直接关系到建筑物的稳定性和耐久性。
为确保垫层的质量,进行垫层浇筑验收是必要的。
本文将介绍垫层浇筑验收的项目要求,以帮助读者更好地了解并掌握这一方面的知识。
1. 基本验收条件1.1 施工前的准备工作。
垫层浇筑前,必须进行充分的准备工作,包括场地清理、材料准备、模板安装等。
这些工作必须符合相关的规范和标准。
1.2 施工材料的合格性。
垫层浇筑所使用的混凝土、钢筋等必须具有合格证明,并按照相关标准进行检验。
1.3 施工人员的资质。
垫层浇筑工作必须由具备相应资质的专业人员进行,他们必须熟悉施工规程和操作规范,并具备一定的经验和技术水平。
2. 垫层浇筑验收项目2.1 垫层的平整度。
在垫层浇筑完成后,必须进行平整度验收。
平整度的要求根据不同的使用要求和标准来确定。
常见的方法是使用水平仪或直线仪进行测量,并根据测量结果进行评价。
2.2 垫层的强度。
垫层的强度是评价其质量的重要指标。
可以使用冲击试验仪、压力试验仪等设备来测试垫层的强度。
根据相关标准,垫层的强度应满足相应的要求。
2.3 垫层的密实度。
垫层必须具有良好的密实性,以确保其稳定性和耐久性。
常见的测试方法包括扎实度试验和洁净度试验。
这些试验可以通过核密度仪、扎实度仪等设备进行。
2.4 垫层的厚度。
垫层的厚度是建筑工程设计的重要参数之一。
必须按照设计要求进行测量,并与设计要求进行比对。
2.5 垫层的坍落度。
坍落度是衡量混凝土的流动性和可塑性的指标之一。
垫层浇筑前,必须确定坍落度的要求,并进行相应的检测。
3. 总结和回顾垫层浇筑验收是确保垫层质量的重要环节。
通过对垫层的平整度、强度、密实度、厚度和坍落度等方面进行检测和评价,可以确保垫层符合相关的规范和标准。
在实际操作中,施工人员必须严格按照验收项目要求进行施工,以确保垫层的质量和可靠性。
