隧道施工知识竞赛)
- 格式:ppt
- 大小:8.08 MB
- 文档页数:100

隧道施工安全培训试题
1. 请简要描述隧道施工的安全概述。
2. 隧道施工过程中最常见的安全风险是什么?
3. 列举几个预防隧道坍塌的措施。
4. 在隧道施工中,如何防范及处理有限空间作业的危险?
5. 为什么防火和防爆是隧道施工中必须注意的安全问题?
6. 什么是通风管理在隧道施工中的重要性?列举几种常见的通风系统。
7. 如何预防隧道施工过程中的水患?
8. 解释一下隧道施工中的火灾扑救原理。
9. 为什么在隧道施工中需要进行灾害应急演习?
10. 列举几个隧道施工中常见的个人防护措施。

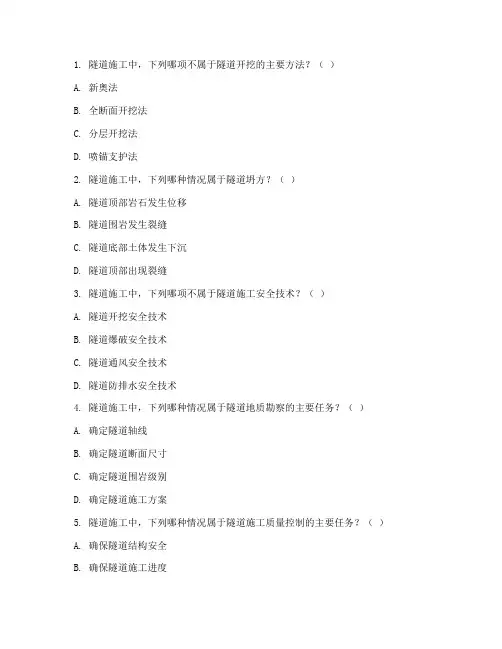

1. 隧道施工中,下列哪项不属于隧道开挖的主要方法?()A. 新奥法B. 全断面开挖法C. 分层开挖法D. 喷锚支护法2. 隧道施工中,下列哪种情况属于隧道坍方?()A. 隧道顶部岩石发生位移B. 隧道围岩发生裂缝C. 隧道底部土体发生下沉D. 隧道顶部出现裂缝3. 隧道施工中,下列哪项不属于隧道施工安全技术?()A. 隧道开挖安全技术B. 隧道爆破安全技术C. 隧道通风安全技术D. 隧道防排水安全技术4. 隧道施工中,下列哪种情况属于隧道地质勘察的主要任务?()A. 确定隧道轴线B. 确定隧道断面尺寸C. 确定隧道围岩级别D. 确定隧道施工方案5. 隧道施工中,下列哪种情况属于隧道施工质量控制的主要任务?()A. 确保隧道结构安全B. 确保隧道施工进度C. 确保隧道施工成本D. 确保隧道施工质量二、填空题1. 隧道施工中,常用的隧道开挖方法有______、______、______等。
2. 隧道施工中,常用的隧道支护形式有______、______、______等。
3. 隧道施工中,隧道地质勘察的主要任务有______、______、______等。
4. 隧道施工中,隧道施工质量控制的主要任务有______、______、______等。
5. 隧道施工中,隧道施工安全技术包括______、______、______等。
三、简答题1. 简述隧道施工中隧道开挖的主要方法。
2. 简述隧道施工中隧道支护的作用。
3. 简述隧道施工中隧道地质勘察的主要任务。
4. 简述隧道施工中隧道施工质量控制的主要任务。
5. 简述隧道施工中隧道施工安全技术的要点。
四、论述题论述隧道施工中隧道坍方的处理方法及注意事项。
参考答案:一、选择题1. B2. A3. D4. C5. A二、填空题1. 全断面开挖法、分层开挖法、分部开挖法2. 喷锚支护、钢架支护、混凝土衬砌3. 确定隧道轴线、确定隧道断面尺寸、确定隧道围岩级别4. 确保隧道结构安全、确保隧道施工进度、确保隧道施工成本5. 隧道开挖安全技术、隧道爆破安全技术、隧道通风安全技术三、简答题(略)四、论述题隧道坍方处理方法:1. 坍腔回填:充分利用施工过程中产生的泥渣对坍腔进行回填,回填的高度需控制在地表一下1m处,留有1m空隙的目的在于为植物生长留有一定空间,从而利用腐殖土进行全部回填。
隧道施工安全培训一、洞口工程施工安全1、施工前,必须先做好洞口排水系统。
2、洞口工程应尽量避开雨季施工,以防开挖的洞口原状土体结构在雨水的冲刷下发生失稳坍塌,造成事故。
3、洞口的路基及边坡、仰坡断面应自上而下开挖,一次将土石方工程做完,开挖人员不得上下重叠作业。
在高于2米的边坡上作业时,应符合高处作业的相关规定。
4、洞口工程施工前应根据地质情况对地表或仰坡适当采取锚喷、锚网喷、注浆、超前支护等封闭或加固措施。
5、施工过程中应经常观察和检查洞口仰坡山体结构的稳定,发现有松动危石或山体不稳定迹象时,必须立即清除或进行加固处理。
6、洞口段开挖后应加强支护,尽快施作喷射混凝土支护、锚喷支护、锚网喷支护、钢支撑加锚网喷支护等措施,并尽快施作混凝土衬砌。
7、洞口工程施工过程中,应加强对开挖面拱顶及地表变形下沉量的监控和量测,结合应用统计技术,准确掌握洞口土体结构被开挖破坏后的位移规律和发展趋势,以便根据情况及时采取相应的安全防护措施。
二、洞身开挖施工安全1、基本要求:开挖前掌子面测量及开挖作业人员到达工作地点时,应首先检查工作面是否处于安全状态,如有松动岩石或裂块,应及时清除或支护处理后,方可进行作业。
2、钻眼作业⑴钻眼前,应认真检查并清除存在的浮石及瞎炮处理完毕后,方可进行钻眼作业;⑵凿岩机支架在碴堆上钻眼时,应确保碴堆的稳定;⑶不得在残眼中钻眼;⑷必须采用湿式凿岩设备;⑸采用液压凿岩台车钻眼时,严格按照安全操作规程操作。
3、爆破作业基本要求⑴爆破作业必须按现行国家标准《爆破安全规程》(GB6722)要求,编制爆破设计方案,制订并严格执行相应的安全技术措施。
⑵洞内爆破作业必须有专人统一指挥,并由经过专业培训且持有爆破作业合格证的专职爆破工担任。
严禁作业人员穿着化纤衣服进行爆破作业。
⑶洞内爆破时,所有人员必须撤离至规定的安全距离以外:①独头巷道内不小于200m;②相邻上下坑道内不小于100 m;③双线上半断面开挖不小于400 m;④双线全断面开挖不小于500m。

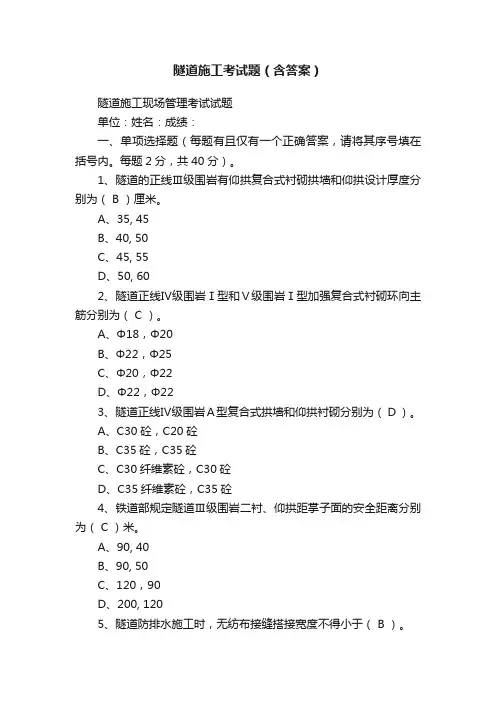

隧道施工安全考试题单位:姓名:得分:一、单选题( 共15题每题3分共45分)1、在检查锚杆安装尺寸时,孔径大于杆体直径( B)时,可认为孔径符合要求。
A.10mm B.15mm C. 20mm D.25mm2、喷射混凝土养护时间在( C )。
A.终凝后B.终凝后1hC.终凝后2h D:混凝土强度达到设计强度的30%3、隧道Ⅳ级围岩Ⅳb、Ⅳc拱墙、仰拱地段钢架采用(C),纵向间距为()。
A.Ι18, 1 B.Ι20,0.8 C.Ι18, 0.8 D.Ι20,14、隧道施工中,排水系统地下水的流程,以下哪一个流程是对的D。
A.围岩→纵向排水管→环向排水管→横向盲管→中央排水管B.围岩→纵向排水管→横向排水管→环向盲管→中央排水管C.围岩→横向盲管→环向排水管→纵向排水管→中央排水管D.围岩→环向排水管→纵向排水管→横向盲管→中央排水管5、修补防水层破损处时,所用的补钉一般剪成(A)。
A.圆形B.正方形 C.长方形D.三角形6、Ⅳ级围岩一般地段,Ⅰ型超前小导管与钢架配合使用,小导管角度设置(C),环向间距50cm,长度( )m,纵向相邻两排的水平投影搭接长度不小于( )cm。
A.10º-15º,4, 150 B.5º-10º,4.5, 100 C.10º-15º,4.5,100D.10º-20º,4.5,1007、隧道Ⅴc级围岩采用HW175型钢,钢架间距(B)m,仰拱采用C35钢筋砼,仰拱厚度为( )cm。
A.0.8 ,50 B.0.6,60 C.0.8, 60 D.0.6,1008、隧道施工中,(A)级围岩地段拱墙初期支护喷C30纤维砼。
A. Ⅳ,Ⅴ B.Ⅲ,Ⅴ C.Ⅳ,Ⅲ D.Ⅱ,Ⅴ9、二次衬砌在初期支护变形后施工的,拆模时凝土强度达到( C )。
A.10MPaB.5MPaC.8 MpaD.6 Mpa10、隧道衬砌完工后,应进行雷达检测,其检测项目为( D )。

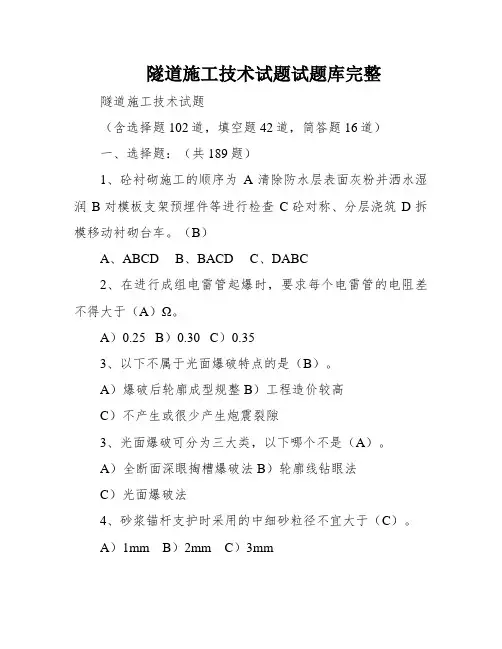

隧道施工技术试题试题库完整隧道施工技术试题(含选择题102道,填空题42道,简答题16道)一、选择题:(共189题)1、砼衬砌施工的顺序为A清除防水层表面灰粉并洒水湿润B对模板支架预埋件等进行检查C砼对称、分层浇筑D拆模移动衬砌台车。
(B)A、ABCDB、BACDC、DABC2、在进行成组电雷管起爆时,要求每个电雷管的电阻差不得大于(A)Ω。
A)0.25 B)0.30 C)0.353、以下不属于光面爆破特点的是(B)。
A)爆破后轮廓成型规整B)工程造价较高C)不产生或很少产生炮震裂隙3、光面爆破可分为三大类,以下哪个不是(A)。
A)全断面深眼掏槽爆破法B)轮廓线钻眼法C)光面爆破法4、砂浆锚杆支护时采用的中细砂粒径不宜大于(C)。
A)1mm B)2mm C)3mm5、早强水泥砂浆锚杆的施工,在注浆作业开始或中途停止超过(B)min时,应测定砂浆坍落度。
A)15 B)30 C)456、洞口工程施工应遵循(B)原则来保护生态环境。
A)早出晚进B)早进晚出C)早出晚出7、隧道二次衬砌的施工,应在(A)进行。
A)围岩和初期衬砌变形根本稳定后B)喷射砼到达龄期后C)围岩和锚杆支护施工后马上8、隧道门端墙的砌筑与回填应两侧(C)进行,不得对衬砌产生偏压。
A)分开B)同时C)对称9、短距离预报一般探明掌子面前方(B)m规模内公开水出露地层岩性及不良地质发育情况。
A)20 B)30 C)5010、地质素描,随开挖进行,一般地段(B)m进行一次。
A)5 B)15 C)2511、地质雷达在连续预报时前后两次重叠长度应大于(B)m。

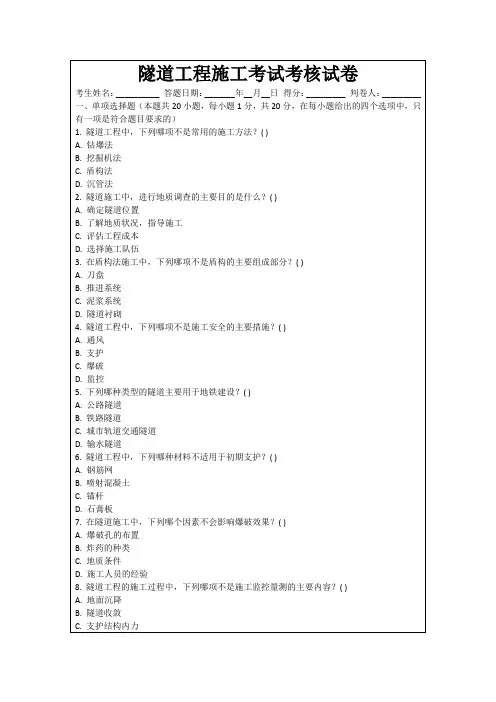

A)3 B)5 C)8完美整理12、对于隧道两相邻开挖洞口间高程测量,当隧道长度大于(C)m时,应根据隧道高程领悟精度的要求,进行隧道高程测量设想。
A)1000 B)2000 C)500013、隧道洞内平面控制测量不宜使用(A)进行测量。
A)GPS B)全站仪C)经纬仪14、洞内导线宜沿中线布设成多边形闭合导线,其闭合环边数应小于(C)条。

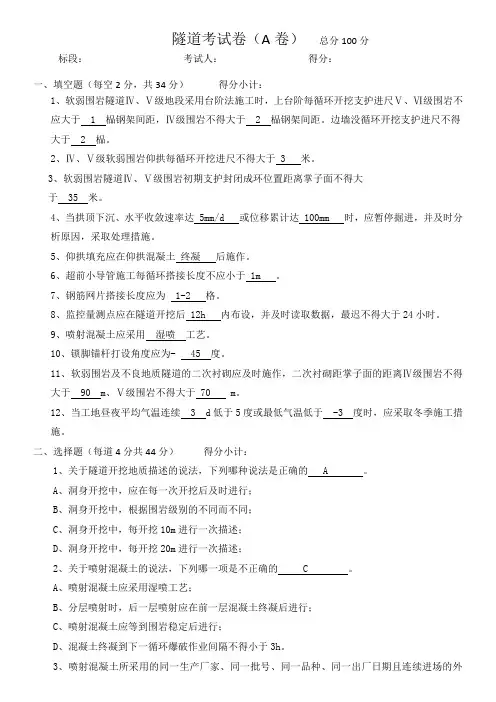

隧道考试卷(A卷)总分100分标段:考试人:得分:一、填空题(每空2分,共34分)得分小计:1、软弱围岩隧道Ⅳ、Ⅴ级地段采用台阶法施工时,上台阶每循环开挖支护进尺Ⅴ、Ⅵ级围岩不应大于 1 榀钢架间距,Ⅳ级围岩不得大于 2 榀钢架间距。
边墙没循环开挖支护进尺不得大于 2 榀。
2、Ⅳ、Ⅴ级软弱围岩仰拱每循环开挖进尺不得大于 3 米。
3、软弱围岩隧道Ⅳ、Ⅴ级围岩初期支护封闭成环位置距离掌子面不得大于 35 米。
4、当拱顶下沉、水平收敛速率达 5mm/d 或位移累计达 100mm 时,应暂停掘进,并及时分析原因,采取处理措施。
5、仰拱填充应在仰拱混凝土终凝后施作。
6、超前小导管施工每循环搭接长度不应小于 1m 。
7、钢筋网片搭接长度应为 1-2 格。
8、监控量测点应在隧道开挖后 12h 内布设,并及时读取数据,最迟不得大于24小时。
9、喷射混凝土应采用湿喷工艺。
10、锁脚锚杆打设角度应为- 45 度。
11、软弱围岩及不良地质隧道的二次衬砌应及时施作,二次衬砌距掌子面的距离Ⅳ级围岩不得大于 90 m、Ⅴ级围岩不得大于 70 m。
12、当工地昼夜平均气温连续 3 d低于5度或最低气温低于 -3 度时,应采取冬季施工措施。
二、选择题(每道4分共44分)得分小计:1、关于隧道开挖地质描述的说法,下列哪种说法是正确的 A 。
A、洞身开挖中,应在每一次开挖后及时进行;B、洞身开挖中,根据围岩级别的不同而不同;C、洞身开挖中,每开挖10m进行一次描述;D、洞身开挖中,每开挖20m进行一次描述;2、关于喷射混凝土的说法,下列哪一项是不正确的 C 。
A、喷射混凝土应采用湿喷工艺;B、分层喷射时,后一层喷射应在前一层混凝土终凝后进行;C、喷射混凝土应等到围岩稳定后进行;D、混凝土终凝到下一循环爆破作业间隔不得小于3h。
3、喷射混凝土所采用的同一生产厂家、同一批号、同一品种、同一出厂日期且连续进场的外加剂,每 A 为一批,不足以上数量时也应按一批计,施工单位每批抽检一次。

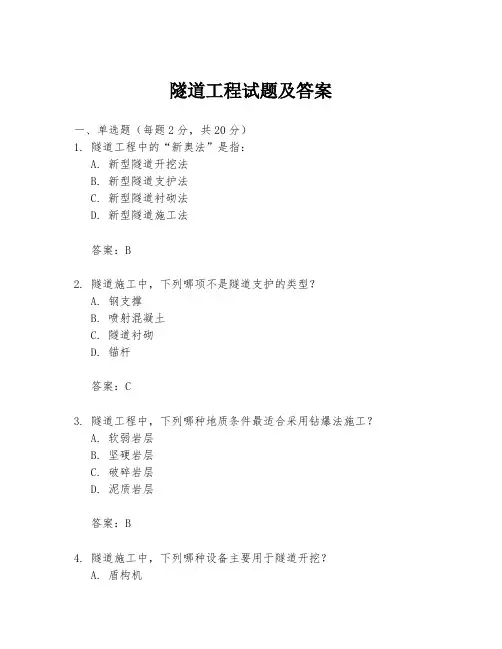

隧道工程试题及答案一、单选题(每题2分,共20分)1. 隧道工程中的“新奥法”是指:A. 新型隧道开挖法B. 新型隧道支护法C. 新型隧道衬砌法D. 新型隧道施工法答案:B2. 隧道施工中,下列哪项不是隧道支护的类型?A. 钢支撑B. 喷射混凝土C. 隧道衬砌D. 锚杆答案:C3. 隧道工程中,下列哪种地质条件最适合采用钻爆法施工?A. 软弱岩层B. 坚硬岩层C. 破碎岩层D. 泥质岩层答案:B4. 隧道施工中,下列哪种设备主要用于隧道开挖?A. 盾构机B. 隧道掘进机C. 钻机D. 挖掘机答案:B5. 隧道工程中,下列哪种方法可以有效地控制隧道施工中的水害问题?A. 增加隧道衬砌厚度B. 采用排水系统C. 增加隧道开挖断面D. 采用防水材料答案:B6. 隧道工程中,下列哪种施工方法对环境影响最小?A. 钻爆法B. 盾构法C. 明挖法D. 隧道掘进机法答案:B7. 隧道工程中,下列哪种地质条件适合采用盾构法施工?A. 松软土层B. 坚硬岩层C. 破碎岩层D. 泥质岩层答案:A8. 隧道工程中,下列哪种支护方式对施工速度影响最大?A. 喷射混凝土B. 钢支撑C. 锚杆D. 隧道衬砌答案:D9. 隧道工程中,下列哪种情况不需要进行隧道支护?A. 隧道穿越软弱岩层B. 隧道穿越坚硬岩层C. 隧道穿越破碎岩层D. 隧道穿越泥质岩层答案:B10. 隧道工程中,下列哪种设备主要用于隧道衬砌施工?A. 盾构机B. 隧道掘进机C. 衬砌台车D. 钻机答案:C二、多选题(每题3分,共15分)11. 隧道工程中,下列哪些因素会影响隧道的稳定性?A. 地质条件B. 隧道断面大小C. 施工方法D. 隧道衬砌材料答案:A, B, C, D12. 隧道工程中,下列哪些措施可以提高隧道施工的安全性?A. 采用先进的施工设备B. 严格遵守施工规范C. 加强施工过程中的监控D. 提高施工人员的安全意识答案:A, B, C, D13. 隧道工程中,下列哪些地质条件适合采用明挖法施工?A. 松软土层B. 坚硬岩层C. 破碎岩层D. 泥质岩层答案:A, D14. 隧道工程中,下列哪些因素会影响隧道施工的成本?A. 地质条件B. 隧道长度C. 施工方法D. 施工设备答案:A, B, C, D15. 隧道工程中,下列哪些措施可以提高隧道施工的效率?A. 采用自动化施工设备B. 优化施工流程C. 加强施工人员培训D. 采用先进的施工技术答案:A, B, C, D三、判断题(每题1分,共10分)16. 隧道工程中的“新奥法”是一种隧道衬砌法。
