采油一厂注水井调驱调剖管理办法
- 格式:doc
- 大小:17.00 KB
- 文档页数:5
调剖、调驱技术调剖和调驱属于三次采油范畴,均是为了优化注水井的吸水剖面和提高原油采收率而采取的措施。
调剖主要是调整吸水剖面,而调驱则侧重于调整驱动方式,通过注入化学药剂和形成油墙来提高驱油效率。
目前我国油田开发新区接替不足,注采井网区域不完善,层间、层内矛盾加剧,水驱效果变差,低渗透层难动用,储量未能得到有效开发,造成产量递减,含水上升。
在后备储量不足的情况下,为挖掘老区生产潜力,通过调剖以及调驱工艺,改善吸水和产出两个剖面,缓解层间和层内矛盾,提高油田稳产基础。
一、技术简介1、调剖调整注水井的吸水剖面,从注水井封堵高渗透层,以调整注水层段的吸水剖面。
通过向地层中、高渗透层吸水能力较强的部位或层段注入化学堵剂,降低中、高渗层的渗透率,提高低渗透层的吸水能力,缓解层间矛盾,改善水驱效果,提高原油采收率。
2、调驱既能有效改善油层深部非均质性,扩大注水波及体积,又能提高驱油效果,从而达到提高采收率的目的。
是向地层中注入具有一定封堵作用的可动的化学剂,对地层进行深部处理,实现注入水增粘、原油降阻、油水混相和高渗透层颗粒堵塞等。
一方面,封堵地层中注水窜流的高渗条带和大孔道,实现注入水在油层深部转向,提高注入水波及体积;同时,注入的调驱剂在后续注水作用下,可向地层深部运移驱油,可以同时起到剖面调整和驱替的双重作用。
调剖和调驱有以下区别:一是作用机理不同:常规调剖作用机理是以调整、改善吸水剖面为目的,使注入水产生转向从而扩大注入水波及体积。
而调驱不仅一般剂量较大,处理半径多在30m以上,仍以深部调剖改变液流方向为主,同时辅以提高驱油效果的功能。
二是对化学剂要求不同:常规调剖要求调剖强度大,注入地层后产生较强封堵作用,调驱要求调驱剂具有一定强度,且调驱剂具有“可动性”,可在地层中运移,有的调驱剂具有增粘性,可改善流度比,有的还具有表面活性,可改变“死油”的表面性质,调驱剂还可以打破残余油的静态平衡,使“死油”移动变活。

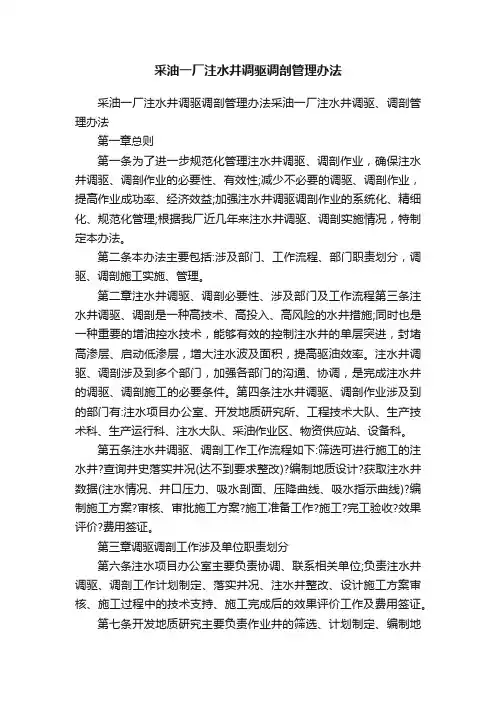

采油一厂注水井调驱调剖管理办法采油一厂注水井调驱调剖管理办法采油一厂注水井调驱、调剖管理办法第一章总则第一条为了进一步规范化管理注水井调驱、调剖作业,确保注水井调驱、调剖作业的必要性、有效性;减少不必要的调驱、调剖作业,提高作业成功率、经济效益;加强注水井调驱调剖作业的系统化、精细化、规范化管理;根据我厂近几年来注水井调驱、调剖实施情况,特制定本办法。
第二条本办法主要包括:涉及部门、工作流程、部门职责划分,调驱、调剖施工实施、管理。
第二章注水井调驱、调剖必要性、涉及部门及工作流程第三条注水井调驱、调剖是一种高技术、高投入、高风险的水井措施;同时也是一种重要的增油控水技术,能够有效的控制注水井的单层突进,封堵高渗层、启动低渗层,增大注水波及面积,提高驱油效率。
注水井调驱、调剖涉及到多个部门,加强各部门的沟通、协调,是完成注水井的调驱、调剖施工的必要条件。
第四条注水井调驱、调剖作业涉及到的部门有:注水项目办公室、开发地质研究所、工程技术大队、生产技术科、生产运行科、注水大队、采油作业区、物资供应站、设备科。
第五条注水井调驱、调剖工作工作流程如下:筛选可进行施工的注水井?查询井史落实井况(达不到要求整改)?编制地质设计?获取注水井数据(注水情况、井口压力、吸水剖面、压降曲线、吸水指示曲线)?编制施工方案?审核、审批施工方案?施工准备工作?施工?完工验收?效果评价?费用签证。
第三章调驱调剖工作涉及单位职责划分第六条注水项目办公室主要负责协调、联系相关单位;负责注水井调驱、调剖工作计划制定、落实井况、注水井整改、设计施工方案审核、施工过程中的技术支持、施工完成后的效果评价工作及费用签证。
第七条开发地质研究主要负责作业井的筛选、计划制定、编制地质设计、安排队伍测试注水井吸水剖面资料,对施工后的效果进行评价。
第八条工程技术大队主要负责协调制定作业计划、编制优化施工方案、制定用料计划、监督施工、完工验收,对施工后的效果进行评价。

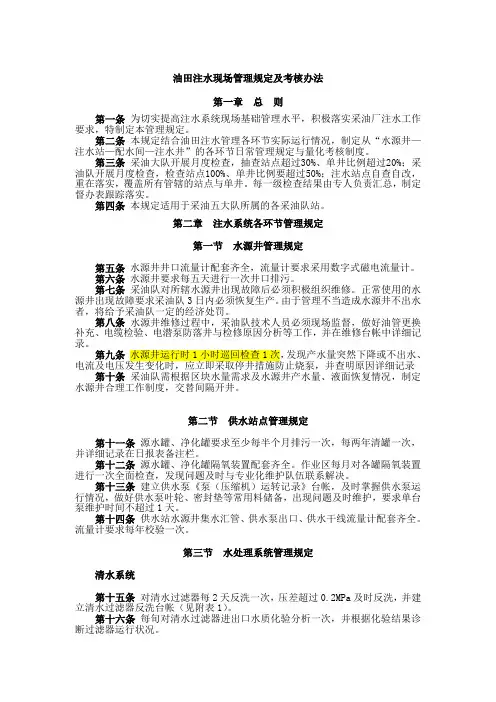

油田注水现场管理规定及考核办法第一章总则第一条为切实提高注水系统现场基础管理水平,积极落实采油厂注水工作要求,特制定本管理规定。
第二条本规定结合油田注水管理各环节实际运行情况,制定从“水源井—注水站—配水间—注水井”的各环节日常管理规定与量化考核制度。
第三条采油大队开展月度检查,抽查站点超过30%、单井比例超过20%;采油队开展月度检查,检查站点100%、单井比例要超过50%;注水站点自查自改,重在落实,覆盖所有管辖的站点与单井。
每一级检查结果由专人负责汇总,制定督办表跟踪落实。
第四条本规定适用于采油五大队所属的各采油队站。
第二章注水系统各环节管理规定第一节水源井管理规定第五条水源井井口流量计配套齐全,流量计要求采用数字式磁电流量计。
第六条水源井要求每五天进行一次井口排污。
第七条采油队对所辖水源井出现故障后必须积极组织维修。
正常使用的水源井出现故障要求采油队3日内必须恢复生产。
由于管理不当造成水源井不出水者,将给予采油队一定的经济处罚。
第八条水源井维修过程中,采油队技术人员必须现场监督,做好油管更换补充、电缆检验、电潜泵防落井与检修原因分析等工作,并在维修台帐中详细记录。
第九条水源井运行时1小时巡回检查1次,发现产水量突然下降或不出水、电流及电压发生变化时,应立即采取停井措施防止烧泵,并查明原因详细记录第十条采油队需根据区块水量需求及水源井产水量、液面恢复情况,制定水源井合理工作制度,交替间隔开井。
第二节供水站点管理规定第十一条源水罐、净化罐要求至少每半个月排污一次,每两年清罐一次,并详细记录在日报表备注栏。
第十二条源水罐、净化罐隔氧装置配套齐全。
作业区每月对各罐隔氧装置进行一次全面检查,发现问题及时与专业化维护队伍联系解决。
第十三条建立供水泵《泵(压缩机)运转记录》台帐,及时掌握供水泵运行情况,做好供水泵叶轮、密封垫等常用料储备,出现问题及时维护,要求单台泵维护时间不超过1天。
第十四条供水站水源井集水汇管、供水泵出口、供水干线流量计配套齐全。

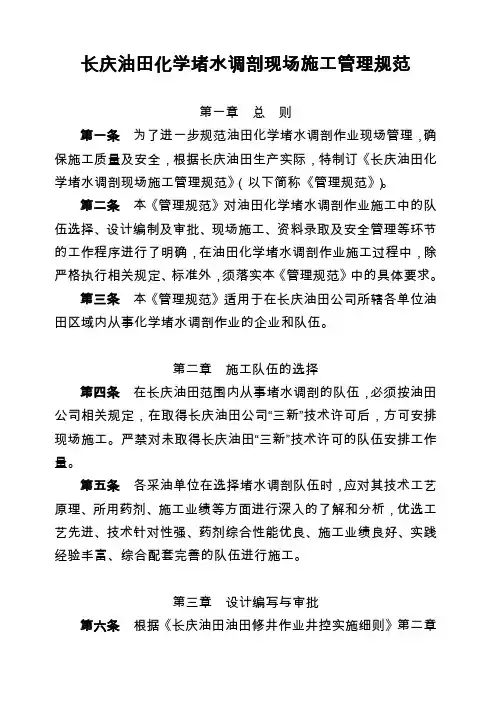

长庆油田化学堵水调剖现场施工管理规范第一章总则第一条为了进一步规范油田化学堵水调剖作业现场管理,确保施工质量及安全,根据长庆油田生产实际,特制订《长庆油田化学堵水调剖现场施工管理规范》(以下简称《管理规范》)。
第二条本《管理规范》对油田化学堵水调剖作业施工中的队伍选择、设计编制及审批、现场施工、资料录取及安全管理等环节的工作程序进行了明确,在油田化学堵水调剖作业施工过程中,除严格执行相关规定、标准外,须落实本《管理规范》中的具体要求。
第三条本《管理规范》适用于在长庆油田公司所辖各单位油田区域内从事化学堵水调剖作业的企业和队伍。
第二章施工队伍的选择第四条在长庆油田范围内从事堵水调剖的队伍,必须按油田公司相关规定,在取得长庆油田公司“三新”技术许可后,方可安排现场施工。
严禁对未取得长庆油田“三新”技术许可的队伍安排工作量。
第五条各采油单位在选择堵水调剖队伍时,应对其技术工艺原理、所用药剂、施工业绩等方面进行深入的了解和分析,优选工艺先进、技术针对性强、药剂综合性能优良、施工业绩良好、实践经验丰富、综合配套完善的队伍进行施工。
第三章设计编写与审批第六条根据《长庆油田油田修井作业井控实施细则》第二章第七条之规定,每口井施工前必须编写地质设计、工程设计和施工设计,详细提供各项井控相关数据及资料,根据实际情况,井控设计可与施工设计合并编写。
对处于丛式井组、高气油比油藏(区块)、林缘区的井及在有毒有害气体超标区块施工时,需单独编写井控设计。
第七条设计编写人员必须具备三年以上现场经验和助理级以上技术职称,设计审核、审批人员应具有相应的中级及中级以上技术职称。
第八条作业设计编制及审批程序地质设计由地质研究所相关人员编写,所长审核,厂主管地质工作领导审批;工程设计由采油工艺研究所相关人员编写,所长审核,厂主管井下作业工作领导审批;施工设计和井控设计由堵水调剖队伍技术人员编写,采油单位采油工艺研究所所长审核,厂主管井下作业工作领导审批。
油田注水现场管理规定及考核办法第一章总则第一条为切实提高注水系统现场基础管理水平,积极落实采油厂注水工作要求,特制定本管理规定。
第二条本规定结合油田注水管理各环节实际运行情况,制定从“水源井—注水站—配水间—注水井”的各环节日常管理规定与量化考核制度。
第三条采油大队开展月度检查,抽查站点超过30%、单井比例超过20%;采油队开展月度检查,检查站点100%、单井比例要超过50%;注水站点自查自改,重在落实,覆盖所有管辖的站点与单井。
每一级检查结果由专人负责汇总,制定督办表跟踪落实。
第四条本规定适用于采油五大队所属的各采油队站。
第二章注水系统各环节管理规定第一节水源井管理规定第五条水源井井口流量计配套齐全,流量计要求采用数字式磁电流量计。
第六条水源井要求每五天进行一次井口排污。
第七条采油队对所辖水源井出现故障后必须积极组织维修。
正常使用的水源井出现故障要求采油队3日内必须恢复生产。
由于管理不当造成水源井不出水者,将给予采油队一定的经济处罚。
第八条水源井维修过程中,采油队技术人员必须现场监督,做好油管更换补充、电缆检验、电潜泵防落井与检修原因分析等工作,并在维修台帐中详细记录。
第九条水源井运行时1小时巡回检查1次,发现产水量突然下降或不出水、电流及电压发生变化时,应立即采取停井措施防止烧泵,并查明原因详细记录第十条采油队需根据区块水量需求及水源井产水量、液面恢复情况,制定水源井合理工作制度,交替间隔开井。
第二节供水站点管理规定第十一条源水罐、净化罐要求至少每半个月排污一次,每两年清罐一次,并详细记录在日报表备注栏。
第十二条源水罐、净化罐隔氧装置配套齐全。
作业区每月对各罐隔氧装置进行一次全面检查,发现问题及时与专业化维护队伍联系解决。
第十三条建立供水泵《泵(压缩机)运转记录》台帐,及时掌握供水泵运行情况,做好供水泵叶轮、密封垫等常用料储备,出现问题及时维护,要求单台泵维护时间不超过1天。
第十四条供水站水源井集水汇管、供水泵出口、供水干线流量计配套齐全。

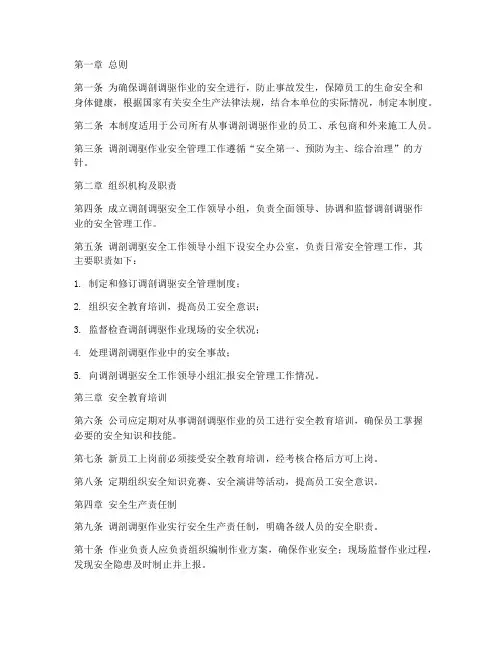

第一章总则第一条为确保调剖调驱作业的安全进行,防止事故发生,保障员工的生命安全和身体健康,根据国家有关安全生产法律法规,结合本单位的实际情况,制定本制度。
第二条本制度适用于公司所有从事调剖调驱作业的员工、承包商和外来施工人员。
第三条调剖调驱作业安全管理工作遵循“安全第一、预防为主、综合治理”的方针。
第二章组织机构及职责第四条成立调剖调驱安全工作领导小组,负责全面领导、协调和监督调剖调驱作业的安全管理工作。
第五条调剖调驱安全工作领导小组下设安全办公室,负责日常安全管理工作,其主要职责如下:1. 制定和修订调剖调驱安全管理制度;2. 组织安全教育培训,提高员工安全意识;3. 监督检查调剖调驱作业现场的安全状况;4. 处理调剖调驱作业中的安全事故;5. 向调剖调驱安全工作领导小组汇报安全管理工作情况。
第三章安全教育培训第六条公司应定期对从事调剖调驱作业的员工进行安全教育培训,确保员工掌握必要的安全知识和技能。
第七条新员工上岗前必须接受安全教育培训,经考核合格后方可上岗。
第八条定期组织安全知识竞赛、安全演讲等活动,提高员工安全意识。
第四章安全生产责任制第九条调剖调驱作业实行安全生产责任制,明确各级人员的安全职责。
第十条作业负责人应负责组织编制作业方案,确保作业安全;现场监督作业过程,发现安全隐患及时制止并上报。
第十一条作业人员应严格遵守操作规程,正确使用安全防护设施,确保自身和他人的安全。
第五章安全检查与隐患排查第十二条定期对调剖调驱作业现场进行安全检查,及时发现和消除安全隐患。
第十三条作业前,作业人员应进行安全检查,确认作业环境安全后方可开始作业。
第十四条对发现的隐患,应立即采取措施予以整改,确保作业安全。
第六章应急预案第十五条制定调剖调驱作业事故应急预案,明确事故发生时的应急处置措施。
第十六条定期组织应急演练,提高应急处置能力。
第十七条事故发生后,应立即启动应急预案,采取有效措施,减少事故损失。
第七章考核与奖惩第十八条对在调剖调驱作业中表现突出的个人和集体给予表彰和奖励。
关于转发中油股份勘探与生产分公司《关于印发<油田注水管理规定>的通知》的通知各采油单位、油气工艺研究院和勘探开发研究院:为进一步强化以精细注水为内容的三基工作,落实“七条注水”工作要求,夯实油田稳产基础,现将中油股份勘探与生产分公司《关于印发<油田注水管理规定>的通知》转发给你们,请各单位高度重视,结合当前生产建设实际,巩固油田开发基础活动成果,加强油田注水管理工作,确保油田开发状况良好。
附件:中油股份勘探与生产分公司《关于印发<油田注水管理规定>的通知》— - 1 - —油田注水管理规定中国石油勘探与生产分公司中国石油2011年12月油田注水管理规定*—- 2 - —中国石油勘探与生产分公司目录第一章总则 (4)第二章注水技术政策 (2)第三章注水系统建立 (5)第四章注水调控对策 (7)第五章注水过程管理 (10)第六章注水效果分析与评价 (15)第七章队伍建设与技术创新 (19)第八章附则 (20)—- 3 - —第一章总则第一条为进一步强化油田注水工作管理,提高油田注水开发水平,依据《油田开发管理纲要》,特制定《油田注水管理规定》(以下简称《规定》)。
第二条油田注水开发要把“注好水、注够水、精细注水、有效注水”的理念贯穿油田注水工作的始终,努力控制油田含水上升率和产量递减率,提高油田水驱采收率。
第三条油田注水是一项系统工程。
油田地质、油藏工程、采油工程和地面工程要紧密结合,充分发挥各专业协同的系统优势。
要科学制定注水技术政策、优化注水调控对策、强化注水过程管理和注水效果分析与评价、注重队伍建设与技术创新,努力提高系统效率。
第四条油田开发注水工作必须遵守国家、地方有关法律、法规和中石油的规章制度。
牢固树立“安全第一、质量至上、环保优先、以人为本”的理念,强化安全生产工作。
做好油田注水开发全过程的质量、健康、安全、环境(QHSE)工作。
第五条本《规定》适用于股份公司及所属油(气)田分公司、全资子公司(以下简称油田公司)的国内油田开发。
调驱和调剖1、注水井综合调驱技术注水井综合调驱技术,就是将由稠化剂、驱油剂、降阻剂和堵水剂等组成的综合调驱剂,通过注水井注入地层。
它可在地层中产生注入水增粘,原油降阻,油水混相和高渗透层颗粒堵塞等综合作用。
其结果,就可封堵注水井的高渗透层,均衡其吸水剖面,降低油水的流度比,进一步驱出地层中的残余油,并可在地层中形成一面活动的“油墙”,产生“活塞式”驱油作用,以降低油井含水提高原油采收率。
其中的驱油剂可与原油产生混相作用,有效地驱出残余油,在地层中形成向油井运移的类似于活动的“油墙”的原油富集带,具有较长期的远井地带调剖作用。
堵水剂可对地层的高渗透大孔道产生封堵作用,均衡其吸水剖面,使驱油剂更有效地驱油。
调剖剂可不断地调整地层的吸水剖面,并可更有效地驱油。
它对低渗透地层的渗透率无伤害,用它对注水井进行处理后,在同样的注水量下,注水压力下降或上升的幅度不大。
2、注水井综合调剖技术调剖措施:注入井堵水措施:油井堵水调剖的作用:(1)提高注入水的波及体积,提高产油量,减少产水量,提高油田开发的采收率。
(2)封堵多层开采的高渗透,高含水,或注入井的高吸水层,减少层间干扰,改善产液剖面或吸水剖面。
(3)封堵单层采油井的高渗透段和水流大通道或注水井的高吸水井段。
(4)封堵水窜的天然裂缝和人工裂缝,控制采油井含水上升率。
从概念上很好区分这两个概念:调驱是调剖和驱油双重作用;调剖就是调整吸水剖面。
从注水井封堵高渗透层时,可调整注水层段的吸水剖面,这称为调剖。
为了调整注水井吸水剖面,改善水驱效果,向地层中、高渗透层吸水能力较强的部位或层段注入化学剂,降低中、高渗透层的渗透率,提高低渗透油层的吸水能力,这种工艺措施叫注水井调剖。
主要作用:为了调整吸水剖面,缓解层间矛盾调驱技术,就是将由稠化剂、驱油剂、降阻剂和堵水剂等组成的综合调驱剂,通过注水井注入地层。
它可在地层中产生注入水增粘,原油降阻,油水混相和高渗透层颗粒堵塞等综合作用。
整理注水井调剖第一篇:整理注水井调剖第一章注水井调剖技术一、注水井调剖的概念注水井调剖是指从注水井调整注水地层的吸水剖面。
注水地层的吸水剖面是不均匀的。
图1-1是一口注水井注水地层的吸水剖面。
通过注水井调剖可使注水地层的吸水剖面变得相对均匀。
图1-1 一口注水井的吸水剖面二、注水井调剖的重要性图1-2说明,地层存在高渗透层,注入水必然首先沿着高渗透层突入油井,减小注入水的波及系数,降低水驱采收率。
k2>k1,k2>k3k1k2k3图1-2 注入水沿高渗透层突入油井为了提高水驱采收率,必须封堵高渗透层(图1-3)。
注水井调剖是提高采收率的重要手段。
k2>k1,k2>k3k1k2k3堵剂图1-3 注水井调剖由于区块整体处于一个压力系统,所以要使注水井调剖达到提高采收率的目的,就必须在区块整体上进行。
六、注水井调剖的发展趋势 1.降低调剖剂成本其中包括降低调剖剂原料成本和降低调剖剂的使用浓度。
前者如用水体改造后剩下的残渣(石灰泥)、造纸厂的废液(黑液)和热电厂产出的粉煤灰作调剖剂原料,配成调剖剂,用于调剖;后者如用低浓度的聚合物与低浓度的交联剂配成的CDG调剖剂。
CDG调剖剂是通过冻胶束的形成对压差小的深部地层进行封堵。
由于CDG调剖剂的原料浓度低,所以成本低,因此可大量使用。
2.合理组合调剖剂可将调剖剂按地层压降漏斗的特点进行组合。
在组合调剖剂中有不同强度的调剖剂,其中强度较大的调剖剂用于封堵近井地带,强度较小的调剖剂用于封堵远井地带。
调剖剂的合理组合,可以减少调剖剂用量,也即降低调剖剂费用。
3.把握调剖剂注入时机调剖剂不同注入时机,有不同的增油效果。
对油藏开发阶段,有调剖的最佳时机。
有些研究认为最佳的时机是在区块油产量开始下降的时候。
调剖后的重复施工中也有最佳时机。
有些研究认为应在投入产出比合理的条件下,及时重复施工,使地层渗透率尽快趋向均质化。
5.将调剖技术与驱油技术结合起来调剖技术与驱油技术结合形成后面讲到的二次采油与三次采油结合技术(“2+3”提高采收率技术)。
采油一厂注水井调驱调剖管理办法采油一厂注水井调驱、调剖管理办法
第一章总则
第一条为了进一步规范化管理注水井调驱、调剖作业,确保注水井调驱、调剖作业的必要性、有效性;减少不必要的调驱、调剖作业,提高作业成功率、经济效益;加强注水井调驱调剖作业的系统化、精细化、规范化管理;根据我厂近几年来注水井调驱、调剖实施情况,特制定本办法。
第二条本办法主要包括:涉及部门、工作流程、部门职责划分,调驱、调剖施工实施、管理。
第二章注水井调驱、调剖必要性、涉及部门及工作流程第三条注水井调驱、调剖是一种高技术、高投入、高风险的水井措施;同时也是一种重要的增油控水技术,能够有效的控制注水井的单层突进,封堵高渗层、启动低渗层,增大注水波及面积,提高驱油效率。
注水井调驱、调剖涉及到多个部门,加强各部门的沟通、协调,是完成注水井的调驱、调剖施工的必要条件。
第四条注水井调驱、调剖作业涉及到的部门有:注水项目办公室、开发地质研究所、工程技术大队、生产技术科、生产运行科、注水大队、采油作业区、物资供应站、设备科。
第五条注水井调驱、调剖工作工作流程如下:筛选可进行施工的注水井?查询井史落实井况(达不到要求整改)?编制地质设计?获取注水井数据(注水情况、井口压力、吸水剖面、压降曲线、吸水指示曲线)?编制施工方案?审核、审批施工方案?施工准备工作?施工?完工验收?效果评价?费用签证。
第三章调驱调剖工作涉及单位职责划分
第六条注水项目办公室主要负责协调、联系相关单位;负责注水井调驱、调剖工作计划制定、落实井况、注水井整改、设计施工方案审核、施工过程中的技术支持、施工完成后的效果评价工作及费用签证。
第七条开发地质研究主要负责作业井的筛选、计划制定、编制地质设计、安排队伍测试注水井吸水剖面资料,对施工后的效果进行评价。
第八条工程技术大队主要负责协调制定作业计划、编制优化施工方案、制定用料计划、监督施工、完工验收,对施工后的效果进行评价。
第九条生产技术科作主要参与调驱、调剖井的筛选和计划的制定,并在整个工
作中提供技术支持。
第十条生产运行科负责参与注水井调驱、调剖计划制定,协调、解决施工过程中所遇到的问题。
第十一条注水大队作为调驱调剖工作的主要现场施工单位,负责调驱、调剖工作的准备工作、安排队伍现场实施、监督。
第十二条采油作业区主要负责注水井的整改,提供注水井的相关资料(注水情况、压降曲线、吸水指示曲线)。
第十三条物资供应站组要负责调驱调剖工作中所需化工料的采购工作。
第十四条设备科主要负责调驱、调剖施工前接电和施工完成后的拆电工作。
第四章调驱调剖工作流程中的管理实施
第十五条注水井调驱调剖施工井的优选
1. 选井原则
(1)注水井注水情况好,能够达到配注要求。
(2)注水井吸水剖面不均匀,单层突进严重。
(3)注水井压降曲线十分明显,吸水指示曲线启动压力低。
(4)注水井与周边受效油井连通性好,待调层段与连通油井层段成明显的对应
关系。
(5)注水井待调层段产油潜力大,并与相应的油井对应,能驱动,能采出。
(6)注水井地面井口良好,能够满足施工要求。
(7)注水井井下管柱满足施工要求,套管无窜漏情况。
2(开发地质研究所根据油田开发现状及开发需要,筛选出调驱、调剖施工的注水井;井号筛选出后,和注水项目办公室、工程技术大队、技术科协调、落实注水井的地质资料、以往措施情况;根据井史数据和目前现状进一步筛选出作业井号。
3(安排采油作业区,落实筛选出的作业注水井井况,包括目前的注水情况、井口及闸门是否完好,如有问题及时给注水项目办公室反馈详细情况,并由注水项目办公室安排整改。
4(井况落实后,由开发地质研究所、注水项目办公室、工程技术大队协商制定最终的调驱、调剖作业计划。
开发室根据计划作业井井况,是否到动管柱作业周期,编制调驱、调剖地质设计。
第十六条调驱调剖作业施工方案编制和优化
1(开发地质研究所地质设计编制完成后,由技术科下发至注水项目办公室和工程技术大队。
注水项目办公室安地质设计要求安排(需动管柱后在进行调驱调剖作业,注水项目办公室需及时完成动管柱工程设;需捞空水咀作业,先安排投捞队伍作业),并及时给工程技术大队反馈相关信息。
2. 工程技术大队在接到地质设计后,及时和开发地质研究所协调,测取吸水
剖面资料,和采油作业区联系测取压降曲线、和吸水指示曲线,等水井资料。
《注水井调3(工程技术大队,根据获取的水井资料,依据标准SY/T5588-2003剖工艺及效果评价》编制、优化调驱调剖施工方案,方案完成后及时上传审核、审批。
第十七条施工准备及施工过程中的监督、管理
1(工程技术大队根据调驱、调剖计划及施工工艺安排,及时给物资供应站报化工料计划,物资供应站及时组织采购。
2(调驱、调剖施工设计审批后,工程技术大队及时联系注水大队、外协厂家、设备科,将施工设备搬运至井场,并将电路接好。
联系物资供应站,按照施工设计要求,将需要的化工料及时搬运至井场。
3( 注水井调驱、调剖作业,涉及到高压电、高压水、高速运转机械、高处跌落等安全隐患;施工前由工程技术大队、注水项目办公室作好工设计的技术交底、开工验收、施工人员的施工安全培训、现场管理、监护及劳动保护等工作。
4(注水大队或外协厂家得到调驱、调剖施工设计后,及核实设计中的数据,发现及时和注水项目办公室、工程技术大队联系。
5( 工程技术大队、注水项目办公室派专人负责现场施工过程中的技术指导、现场检查、安全监督等工作;要求施工无特殊情况严格按编制的施工方案执行,发现问题及时通知注水大队、外协施工单位、采油作业区等相关单位整改。
6(注水项目办公室、工程技术大队、注水大队有权对施工现场的安全措施提出意见,并监督,如发现安全隐患,整改后方能开工。
7( 加强调驱、调剖施工设备的维护工作,施工过程中施工设备出现问题停泵,及时组织技术人员进行抢修,要求在48小时内恢复设备正常运转。
8(施工过程中如遇停电,工程技术大队应提前24小时通知施工单位做好相应的准备工作。
如遇其他特殊情况,应根据现场情况由技术部门讨论解决。
9(工程技术大队负责收集、监督施工单位做好施工过程中的数据录取工作(流量、加药量、配液浓度、压力等),并对施工过程中的数据进行分析。
10(施工过程中,施工单位要积极与注水项目办公室、工程技术大队联系,反馈施工相关参数的变化情况,和施工中存在的问题。
第十八条施工完成后的管理工作
1(施工完成后,由施工单位通知注水项目办公室、工程技术大队对施工井进行验收,验收合格后拆除流程和电路,搬迁施工设备。
2(施工单位在施工结束1周内完成并给注水项目办公室、工程技术大队提交调驱、调剖作业数据和施工总结。
3(工程技术大队施工井对应油井的增油降水情况进行统计,并将相关的数据提供给注水项目办公室和开发地质研究所,为后续施工选井、工艺参数优化提供依据。
4(作业完成后,观察1周注水情况,如注水正常,安排调配下水咀。
5(施工完成由工程技术大队出具工作了确认单,注水项目办公室根据标准SY/T5588-2003对调驱、调剖效果进行评价,评价合格后完成对应作业井的费用签证工作。
附则
第十九条本管理办法参考SY/T5588-2003《注水井调剖工艺及效果评价》制定。
第二十条本办法自发布之日开始实施。
第二十一条采油一厂注水项目办公室负责本办法的最终解释权。
