室内吊顶工程施工设计方案
- 格式:doc
- 大小:24.76 KB
- 文档页数:8

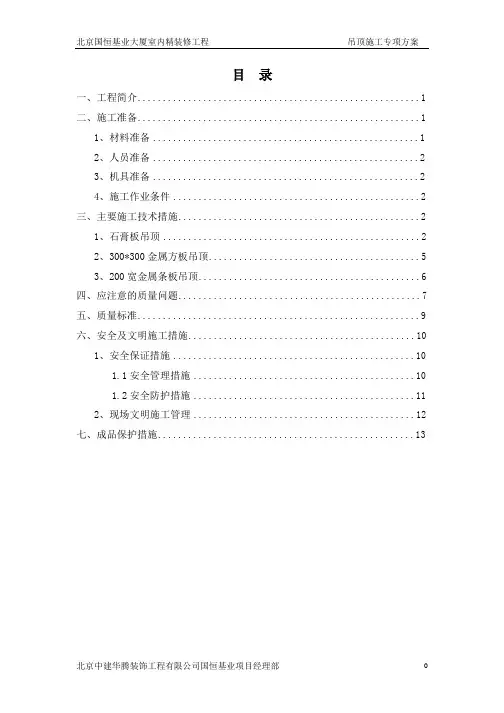

目录一、工程简介 (1)二、施工准备 (1)1、材料准备 (1)2、人员准备 (2)3、机具准备 (2)4、施工作业条件 (2)三、主要施工技术措施 (2)1、石膏板吊顶 (2)2、300*300金属方板吊顶 (5)3、200宽金属条板吊顶 (6)四、应注意的质量问题 (7)五、质量标准 (9)六、安全及文明施工措施 (10)1、安全保证措施 (10)1.1安全管理措施 (10)1.2安全防护措施 (11)2、现场文明施工管理 (12)七、成品保护措施 (13)吊顶工程施工专项方案一、工程简介1、工程名称:北京国恒基业大厦精装修工程2、工程地点:德外大街,北京市朝阳区德外祁家豁子 2 号3、工程基本情况:整个工程为 A 、B 、C 、D 、E 、F 、G 幢楼组成,每幢楼从户型 3 至户型 11 组成,各户型卫生间为广东欧龙铝条板(200 宽)吊顶,厨房吊顶为 300*300 铝方板吊顶,局部门厅、更衣室及电 梯厅为石膏板吊顶。
4、施工总面积:铝条板吊顶施工面积约 2600M ,方板吊顶面积约 1500M ,石膏板吊顶约 3000M 2 5、质量要求:优良6、施工工期:2002 年 7 月 5 日至 2002 年 9 月 5 日二、施工准备1、材料准备1.1 材料要求(1)石膏板:符合设计要求的 9.5 厚石膏板。
(2)铝条板:符合设计要求的 200 宽铝条板 (3)铝扣板:符合设计要求的 300*300 铝扣板(4)石膏板吊顶龙骨:龙骨一般 U38 轻纲主龙骨,UC50 次龙骨,配件有吊挂 件、连接件、挂插件)必须符合施工规范规定。
(5)铝条板(铝方板)吊顶 U38 龙骨,配套次龙骨及挂件等。
(6)零配件:φ6 钢筋吊杆、射钉、自攻螺钉。
2 22、人员准备根据本工程的施工进度情况,配备足够的专业施工工人,木工60人电焊工15人3、机具准备电锯、无齿锯、射钉枪、手锯、手刨子、钳子、螺丝刀、扳子、方尺、钢尺、钢卷尺等。
吊顶施工方案模板一、工程概况工程名称:[工程名称]工程地点:[工程地点]工程规模:吊顶施工面积约[具体面积],包含[吊顶类型]吊顶施工。
工程目的:为[使用场所]提供一个美观、安全、实用的吊顶装饰,提升室内环境质量。
二、施工准备技术准备:制定详细的施工方案,明确施工顺序和技术要求。
组织施工人员进行技术交底,确保每位施工人员明确自己的任务和责任。
现场准备:清理施工现场,确保施工环境整洁。
布置施工所需的水电设施,保证施工现场的正常运转。
材料准备:根据施工方案,提前采购所需的吊顶材料、辅助材料以及施工工具。
确保材料质量符合国家标准和设计要求。
三、材料要求吊顶材料:采用[材料类型](如铝合金、石膏板等)吊顶材料,其厚度、规格、颜色等应符合设计要求。
辅助材料:包括吊顶龙骨、吊杆、连接件等,应选用质量可靠、符合国家标准的产品。
施工工具:包括电钻、螺丝刀、切割机等施工所需工具,应保持良好的工作状态。
四、施工流程测量与定位:根据设计图纸,测量吊顶标高、位置等参数,并做好标记。
龙骨安装:按照设计要求,安装吊顶龙骨,确保龙骨平整、牢固。
吊顶板材安装:在龙骨上铺设吊顶板材,确保板材拼接紧密、平整。
吊顶饰面处理:对吊顶表面进行饰面处理,如刷漆、贴壁纸等。
验收与调试:完成施工后,进行质量验收和调试,确保吊顶功能正常。
五、质量标准吊顶表面应平整、无裂缝、无翘曲现象。
吊顶材料应符合设计要求,颜色、纹理一致。
吊顶安装应牢固、稳定,无晃动现象。
吊顶施工质量应符合国家相关标准和规范。
六、安全措施施工现场应设置明显的安全警示标志,确保施工安全。
施工人员应佩戴安全防护用品,如安全帽、防护眼镜等。
施工前应检查施工工具和设备,确保其安全可靠。
施工现场应保持通风良好,避免有害气体积聚。
七、环保措施施工过程中应尽量减少噪音、粉尘等对周边环境的影响。
废弃材料应进行分类处理,确保回收利用和资源化利用。
施工过程中应使用环保材料,减少对环境的污染。
八、验收与交付施工完成后,应组织相关人员进行质量验收,确保吊顶施工质量符合要求。
天棚吊顶施工方案1. 背景介绍天棚吊顶是一种常见的装饰材料,可以有效改善室内空间的美观性和照明效果。
在进行天棚吊顶施工时,需要考虑施工步骤、材料选择以及必要的安全措施等因素。
本文将介绍一套较为常用的天棚吊顶施工方案,旨在帮助读者了解天棚吊顶施工的基本要点。
2. 施工步骤天棚吊顶的施工过程可以分为以下几个步骤:2.1 确定施工区域首先需要确定天棚吊顶的施工区域,这决定了吊顶的形状和安装的材料。
根据实际需要,可以选择在客厅、卧室、厨房等区域进行天棚吊顶的安装。
2.2 清理工地在进行天棚吊顶施工之前,需要将施工区域清理干净,包括清除原有的吊顶材料、家具、电器等。
2.3 安装龙骨龙骨是天棚吊顶的支撑结构,可以选择使用木材、金属或石膏板等材料。
根据实际需要和工程要求,在天花板上按照设计图纸进行龙骨的安装。
2.4 安装吊顶板材在安装龙骨之后,需要将吊顶板材固定在龙骨上。
吊顶板材可以选择石膏板、铝塑板、PVC板等,根据需求进行选择。
2.5 进行灯具安装根据设计要求,可以在天棚吊顶上安装各种灯具,如吸顶灯、射灯等。
在进行灯具安装时,需要注意安全,避免电路故障和漏电等问题。
2.6 涂刷装饰面层为了提升天棚吊顶的美观性,可以在吊顶板材上进行涂刷装饰面层。
根据实际需要,可以选择涂刷乳胶漆、油漆或墙纸等。
2.7 清理工地及验收施工完成后,需要进行工地的清理,清除施工过程中的垃圾和杂物。
此外,还需要进行施工质量的验收,确保吊顶安装的水平和质量符合要求。
3. 材料选择在天棚吊顶的施工中,需要选择合适的材料。
以下是几种常用的材料:3.1 龙骨材料龙骨是天棚吊顶的支撑结构,可以选择铝合金方通、木材或石膏板。
铝合金方通适用于高档装修,具有良好的强度和耐腐蚀性;木材具有天然的美观性和较强的稳定性;石膏板在安装方便性和隔音效果上具有优势。
3.2 吊顶板材吊顶板材可以选择石膏板、铝塑板、PVC板等。
石膏板具有环保、防火、隔音和保温等特性;铝塑板具有质轻、平整和易清洁的特点;PVC板具有防水、防潮、防霉和易清洁等优点。
铝塑板吊顶工程施工方案(完整版)一、工程概述我们要明确工程的目标和任务。
铝塑板吊顶工程,主要是为了提升室内空间的美观度和实用性。
这次工程,我们要在规定的时间内,完成1000平方米的铝塑板吊顶施工。
二、施工准备1.材料准备:提前采购足够的铝塑板、龙骨、吊杆、螺丝等材料,并保证材料质量符合国家标准。
2.工具准备:准备好电钻、扳手、螺丝刀、切割机等施工工具,确保工具齐全且性能良好。
3.人员准备:组织一支经验丰富的施工队伍,明确各成员的职责,确保施工顺利进行。
4.技术准备:熟悉铝塑板吊顶的施工工艺,对施工人员进行技术培训,确保施工质量。
三、施工流程1.放线定位:根据设计图纸,在室内空间进行放线定位,确定吊顶的平面位置。
2.安装吊杆:在放线定位的基础上,安装吊杆,确保吊杆垂直、牢固。
3.安装龙骨:根据吊杆的位置,安装主龙骨和次龙骨,调整龙骨的平整度。
4.铝塑板安装:将铝塑板按照设计要求,安装在龙骨上,注意板的拼接缝隙。
5.收边处理:在铝塑板安装完成后,进行收边处理,确保吊顶美观、整洁。
6.检查验收:施工完成后,进行现场检查,确保施工质量符合要求。
四、施工要点1.材料验收:施工前,要对铝塑板等材料进行验收,确保材料质量符合国家标准。
2.吊杆安装:吊杆安装要垂直、牢固,避免出现松动现象。
3.龙骨安装:龙骨安装要平整,主龙骨与次龙骨的连接要紧密。
4.铝塑板安装:铝塑板安装要平整,拼接缝隙要均匀,避免出现翘曲现象。
5.收边处理:收边处理要细致,确保吊顶美观、整洁。
五、施工安全1.施工现场要设置安全警示标志,提醒施工人员注意安全。
2.施工人员要佩戴安全帽、手套等防护用品,确保施工安全。
3.严禁酒后施工,确保施工质量。
4.施工现场要定期清理,防止杂物堆积,确保施工现场整洁。
六、施工进度1.根据工程量,合理分配施工人员,确保施工进度。
2.制定施工计划,明确每天的工作任务。
3.定期召开施工进度会议,协调各施工环节。
4.遇到问题,及时解决,确保施工进度不受影响。
吊顶施工方案一、工程概述本吊顶施工方案适用于_____项目的室内吊顶工程,施工范围包括_____等区域。
吊顶的类型主要为_____吊顶,施工面积约为_____平方米。
二、施工准备1、技术准备熟悉施工图纸,进行技术交底,明确施工工艺和质量要求。
对施工人员进行培训,使其掌握吊顶施工的技术要点和操作规范。
2、材料准备主龙骨、副龙骨、吊杆、连接件等轻钢龙骨材料,应符合国家标准,具备质量合格证明。
吊顶板材,如石膏板、铝扣板等,规格、型号应符合设计要求,外观无破损、变形。
膨胀螺栓、自攻螺丝等固定件,应具备足够的强度和耐腐蚀性能。
3、工具准备电动冲击钻、电锯、螺丝刀、水平仪、靠尺等施工工具,应性能良好,齐全完好。
4、作业条件准备吊顶内的通风、水电管道及消防管道等已安装完毕,并经检验合格。
室内墙面、地面的装饰工作已完成,门窗框已安装完毕。
三、施工工艺流程1、弹线定位根据设计图纸,在墙面上弹出吊顶的标高线和龙骨布置线。
确定吊杆的位置,间距一般为 900 1200mm。
2、安装吊杆在吊杆位置打孔,安装膨胀螺栓。
将吊杆与膨胀螺栓连接牢固,吊杆长度应根据吊顶高度进行调整。
3、安装主龙骨将主龙骨吊挂在吊杆上,用连接件将主龙骨连接起来。
调整主龙骨的平整度和标高,使其符合设计要求。
4、安装副龙骨副龙骨与主龙骨垂直布置,间距根据吊顶板材的规格确定。
用挂件将副龙骨固定在主龙骨上,确保连接牢固。
5、安装吊顶板材石膏板安装时,应从吊顶的一端开始,逐块铺设。
板材与龙骨用自攻螺丝固定,螺丝间距为 150 170mm。
铝扣板安装时,将扣板卡入副龙骨的卡槽内,注意扣板之间的拼接要紧密、平整。
6、嵌缝处理石膏板拼接处用嵌缝腻子进行嵌缝处理,待腻子干燥后,粘贴防裂纸带。
7、表面处理对吊顶表面进行清理,去除灰尘和杂物。
根据设计要求,进行涂料或其他装饰处理。
四、质量控制要点1、龙骨安装龙骨的间距、平整度和标高应符合设计要求,偏差不得超过规定值。
龙骨的连接应牢固可靠,不得有松动现象。
第1篇一、工程概况本吊顶工程适用于各类建筑物室内吊顶装饰装修,包括住宅、商业、办公等场所。
本方案旨在确保吊顶工程施工过程中的安全,防止事故发生,保障施工人员生命财产安全。
二、安全施工原则1. 预防为主,防治结合。
2. 安全第一,以人为本。
3. 责任明确,分工协作。
三、安全施工组织1. 成立安全领导小组,负责整个吊顶工程的安全管理工作。
2. 设立安全员,负责现场安全监督和巡查。
3. 各施工班组设立安全员,负责班组内部安全监督。
四、安全施工措施1. 人员培训与教育- 对所有施工人员进行安全教育培训,提高安全意识。
- 对新入场人员进行安全技能培训,确保其具备基本的安全操作能力。
2. 现场安全措施- 施工现场设置明显的安全警示标志。
- 高处作业人员必须佩戴安全带,并配备安全绳。
- 吊装作业时,吊车司机、指挥员、安全员必须在场,确保吊装安全。
- 吊顶材料运输过程中,严禁超载,确保车辆安全。
3. 材料与设备安全- 施工材料必须符合国家标准,不得使用过期、变质、损坏的材料。
- 电动工具必须符合安全要求,严禁使用破损、漏电的工具。
- 施工现场必须配备消防器材,并定期检查、维护。
4. 施工操作安全- 吊顶龙骨安装时,确保连接牢固,防止脱落。
- 吊顶面板安装前,检查龙骨是否平整、牢固。
- 高处作业时,严禁抛掷材料、工具。
- 作业人员必须穿防滑鞋,行走及材料运输要走马道。
5. 现场文明施工- 施工现场保持整洁,不得随意堆放材料、工具。
- 施工垃圾及时清理,不得乱扔乱倒。
- 施工现场不得吸烟、饮酒。
五、应急预案1. 突发事故发生后,立即启动应急预案,组织人员进行救援。
2. 及时报告相关部门,协助事故调查和处理。
3. 对事故原因进行彻底分析,采取措施防止类似事故再次发生。
六、总结本吊顶工程安全施工方案旨在确保施工过程中的安全,保障施工人员生命财产安全。
在施工过程中,必须严格执行本方案,加强安全管理和监督,确保吊顶工程顺利进行。
第1篇一、工程概况1. 工程名称:XX项目顶棚吊顶工程2. 工程地点:XX市XX区XX街道XX号3. 工程规模:总建筑面积XX平方米,顶棚吊顶面积约XX平方米4. 施工单位:XX建筑工程有限公司5. 施工时间:根据合同约定及现场实际情况二、施工准备1. 技术准备- 组织施工技术人员进行技术交底,确保施工人员了解设计要求、施工工艺及质量控制标准。
- 复核施工图纸,对设计要求进行详细分析,确保施工方案的可行性。
2. 材料准备- 根据施工图纸及施工方案,编制材料清单,确保材料质量符合国家及行业标准。
- 材料进场前进行检验,确保材料质量合格。
3. 人员准备- 组织施工队伍,明确各工种人员职责,确保施工人员具备相应的技能和素质。
- 对施工人员进行安全教育和培训,提高安全意识。
4. 施工设备准备- 准备施工所需的吊顶设备,如电钻、切割机、水平仪、卷尺等。
- 确保施工设备性能良好,满足施工要求。
三、施工工艺1. 施工流程- 施工准备→ 材料验收→ 龙骨安装→ 吊顶面板安装→ 质量验收2. 施工工艺(1)施工准备- 清理施工现场,确保施工环境整洁。
- 检查吊顶区域内的电气、管道等设施,确保其符合设计要求。
(2)材料验收- 验收材料质量,确保材料符合设计要求及国家、行业标准。
- 材料进场后进行标识,分类堆放。
(3)龙骨安装- 根据设计图纸,确定吊顶龙骨的布局和间距。
- 使用电钻在墙上打孔,安装膨胀螺丝。
- 将龙骨固定在膨胀螺丝上,确保龙骨平整、牢固。
- 检查龙骨的垂直度和水平度,确保其符合要求。
(4)吊顶面板安装- 根据设计要求,选择合适的吊顶面板。
- 面板切割、打磨,确保尺寸准确。
- 使用专用工具将面板安装在龙骨上,确保面板平整、牢固。
- 检查面板的接缝,确保缝隙均匀、美观。
(5)质量验收- 检查吊顶龙骨的安装质量,确保其符合设计要求。
- 检查吊顶面板的安装质量,确保其平整、牢固。
- 检查吊顶的垂直度和水平度,确保其符合要求。

室内吊顶施工方案中央美术学院迁建工程教学主楼过厅、门厅、中厅、阶梯教室以及摄影室、摄影器材室等较重要房间的吊顶采用硅酸钙板吊顶。
一、施工准备:1.材料准备:硅酸钙板(600×600),规格尺寸、花纹图案均符合设计要求。
T形主龙骨,T形副龙骨,边龙骨,T形主龙骨吊挂件,T形龙骨连接件,规格齐全配套,强度,符合要求,检验报告等手续齐全。
辅料有φ6吊筋,金属膨胀管,水泥钉,角钢等等。
吊筋、角钢必须满刷两道防锈漆。
2.机具准备:冲击钻,扳手,钳子,钢锯,墨斗,尼龙线,钢锉,电焊机等等。
二、作业准备:1.吊顶内的大型管道已经完工且打压试验完毕,支管基本到位,风口、灯位、消防喷洒头、烟感报警器等露明设备位置已经确定。
2.室内湿作业工作全部完成。
3.墙面装饰工作基本完成。
4.按照吊顶排板图对房间进行复核,特别是如封口等露明设备的位置关系是否可行,若有问题应按照实际情况对排板图或局部进行修改,报设计审批后方可照图施工。
5.各种材料配套、齐全。
6.操作平台搭设完毕。
三、硅酸钙板吊顶施工工艺流程:四、操作要求:1.弹线:在吊顶房间四周墙面上弹出吊顶标高线。
按照吊顶排板图将龙骨位置线弹到顶板上,并明确标出吊筋位置,和风口、灯具、烟感报警器、消防喷洒头等露明设备的位置。
在弹好的吊顶标高线上也要标出龙骨的分格位置。
2.安装吊筋:在标明吊筋位置的上楼板上用冲击钻打孔,用金属膨胀管将φ6吊筋固定在楼板上。
吊筋的间距为800-1000MM,不宜过大。
若有设备影响造成间距过大,必须补打吊筋。
若有大型风管影响造成连续多根吊筋不能安装,必须在风管下增加角钢,在把吊筋安装在角钢上。
吊筋在横竖双向都应在一条直线上,不能斜拉。
吊筋必须直接固定在楼板上,严禁将吊筋连接在风管、水管、电管、桥架等设备上或其吊挂件上。
3. 安装边龙骨:严格按照弹好的吊顶标高控制线,用水泥钉将边龙骨固定在墙面上,固定间距不得超过200MM 。
边龙骨转角处要将龙骨锯成45O 角,用钢锉将毛刺锉光后对接。

第1篇一、工程概述石膏吊顶工程是现代建筑装饰中常用的一种施工方法,具有施工简单、装饰效果好、防火性能佳等特点。
本方案旨在为石膏吊顶工程的施工提供详细的技术指导和操作流程。
二、施工准备1. 材料准备:石膏板、轻钢龙骨、膨胀螺栓、自攻螺丝、防锈漆、水平仪、墨线、电锤、切割机等。
2. 工具准备:电钻、螺丝刀、扳手、卷尺、锤子、切割机等。
3. 人员准备:施工人员应具备一定的石膏吊顶施工经验和技能。
三、施工流程1. 施工顺序:施工准备→测量放线定位→弹标高线→吊挂件固定→龙骨安装与调平→石膏板安装→清洁保护。
2. 施工步骤:(1)施工准备:对施工现场进行清理,确保无杂物、积水等。
(2)测量放线定位:在结构基层上按设计要求弹线,确定龙骨及吊点位置。
主龙骨端部或接长部位要增设吊点。
一般主龙骨间距为900-1000mm,吊点间距900-1000mm,端点与墙面间距不得大于300mm。
(3)弹标高线:在墙面和柱面上按吊顶高度要求弹出标高线。
弹线应清楚,位置要准确。
(4)吊挂件固定:在吊点位置用电锤打一直孔,埋入直径8mm膨胀螺栓,其套管处须全部埋入砼中,并深入2mm为宜。
然后将吊杆与膨胀螺栓连接。
吊杆与膨胀螺栓的外露部分要刷防锈漆处理。
(5)龙骨安装与调平:先安装主龙骨,后安装次龙骨。
先将主龙骨与吊杆连接固定,再按标高线调整主龙骨的标高,使其在同一水平面上。
(6)石膏板安装:在龙骨上安装石膏板,板缝对齐,固定牢固。
安装时,从中间顺中龙骨方向开始,向两侧分行安装。
(7)清洁保护:施工完成后,对施工现场进行清理,确保无残留物。
四、施工注意事项1. 施工过程中,确保石膏板安装牢固,无松动现象。
2. 龙骨安装时,注意间距和标高,确保吊顶平整。
3. 石膏板安装时,注意板缝对齐,避免出现缝隙。
4. 施工过程中,注意安全,遵守操作规程。
5. 施工完成后,进行验收,确保工程质量符合要求。
五、质量标准1. 石膏板安装牢固,无松动现象。
本工程为室内装修工程,主要包括吊顶、墙面、地面、水电安装等施工内容。
工程范围为15层,总面积为8000平方米。
根据工程特点和施工要求,制定以下安装施工方案。
二、施工方案1. 吊顶工程(1)材料:轻钢龙骨、石膏板、铝扣板等。
(2)施工工艺:1)放线:根据设计图纸,弹好吊顶标高线、龙骨布置线和吊筋位置线。
2)安装吊筋:按吊筋间距要求,将吊筋固定在楼板结构上。
3)安装主龙骨:按设计要求,安装主龙骨,调整标高。
4)安装次龙骨:按设计要求,安装次龙骨,调整间距。
5)安装面层板:安装石膏板、铝扣板等面层板,确保平整、牢固。
6)表面处理:对吊顶表面进行腻子找平、打磨、涂刷乳胶漆等处理。
2. 墙面工程(1)材料:腻子、乳胶漆、瓷砖、石材等。
(2)施工工艺:1)墙面处理:清理墙面,修补裂缝、凹坑等。
2)腻子找平:涂刷底漆,进行腻子找平。
3)打磨:腻子干燥后,进行打磨处理。
4)涂刷乳胶漆:涂刷乳胶漆,保证墙面颜色均匀、平整。
5)瓷砖、石材铺贴:按设计要求,进行瓷砖、石材铺贴,确保平整、牢固。
3. 地面工程(1)材料:水泥砂浆、地砖、石材等。
(2)施工工艺:1)基层处理:清理地面,修补裂缝、凹坑等。
2)水泥砂浆找平:铺设水泥砂浆,进行找平处理。
3)地砖、石材铺贴:按设计要求,进行地砖、石材铺贴,确保平整、牢固。
4. 水电安装工程(1)材料:电线、水管、插座、开关等。
(2)施工工艺:1)放线:根据设计图纸,弹好水电线路位置线。
2)开槽:按照线路位置,进行开槽施工。
3)穿管:将电线、水管穿入管道。
4)接线、试压:按照要求,进行接线、试压。
5)安装插座、开关:按设计要求,安装插座、开关,确保美观、牢固。
三、质量保证措施1. 严格按照设计图纸和施工规范进行施工。
2. 施工过程中,加强质量检查,确保工程质量。
3. 对施工人员进行专业培训,提高施工技能。
4. 加强材料检验,确保材料质量。
5. 施工完成后,进行验收,确保工程质量符合要求。
一、项目概述本项目为一栋高层住宅楼,建筑面积为50000平方米,共12层,吊顶工程包括公共区域(走廊、电梯间、楼梯间等)及住宅室内吊顶。
为确保吊顶工程的顺利进行,特制定本施工方案。
二、施工准备1. 施工组织(1)项目经理负责组织施工,协调各部门工作。
(2)项目总工负责技术指导和质量监督。
(3)施工班组负责具体施工。
2. 施工人员(1)项目经理1名,负责项目整体协调。
(2)项目总工1名,负责技术指导和质量监督。
(3)施工班组人员若干名,负责具体施工。
3. 施工材料(1)轻钢龙骨:根据吊顶高度和荷载要求,选用合适的轻钢龙骨。
(2)石膏板:根据设计要求,选用合适的石膏板。
(3)铝扣板:根据设计要求,选用合适的铝扣板。
(4)胶粘剂:选用环保型胶粘剂。
(5)膨胀螺丝、自攻螺丝、铆钉等。
4. 施工工具(1)电钻、冲击钻、扳手、螺丝刀等。
(2)切割机、锯子等。
(3)卷尺、水平尺、线锤等。
(4)清洁工具、防护用品等。
三、施工工艺1. 施工流程(1)弹线定位:根据设计图纸,在墙上弹线定位吊顶龙骨的位置。
(2)安装吊杆:根据弹线,安装吊杆,吊杆间距应符合设计要求。
(3)安装龙骨:将轻钢龙骨安装于吊杆上,龙骨间距应符合设计要求。
(4)安装石膏板:将石膏板安装在龙骨上,注意接缝处要严密。
(5)安装铝扣板:将铝扣板安装在石膏板上,注意接缝处要严密。
(6)检查验收:对吊顶工程进行检查验收,确保质量合格。
2. 施工要点(1)弹线定位:弹线要准确,确保吊顶水平。
(2)安装吊杆:吊杆间距要均匀,吊杆要牢固。
(3)安装龙骨:龙骨要安装牢固,间距要符合设计要求。
(4)安装石膏板:石膏板要安装平整,接缝要严密。
(5)安装铝扣板:铝扣板要安装平整,接缝要严密。
(6)检查验收:对吊顶工程进行检查验收,确保质量合格。
四、施工质量控制1. 材料质量控制(1)轻钢龙骨:检查轻钢龙骨的尺寸、规格、材质等是否符合设计要求。
(2)石膏板:检查石膏板的尺寸、规格、材质等是否符合设计要求。
吊顶天棚工程施工方案和技术措施(一)引言概述:吊顶天棚工程施工方案和技术措施是在建筑装饰中一个重要的工作环节。
本文将从吊顶天棚工程的设计、施工前准备、施工技术措施、材料选择和安全保障五个方面进行详细阐述,旨在提供一个全面、系统的吊顶天棚工程施工方案和技术措施。
正文:一、吊顶天棚工程设计1.确定吊顶天棚的功能需求,例如遮盖管线、改善吸声效果等。
2.根据建筑空间特点和设计要求,选择合适的吊顶类型,如石膏板吊顶、金属吊顶、吊板等。
3.根据设计方案进行吊顶天棚的平面图和剖面图设计,确保施工的准确性和一致性。
4.考虑吊顶天棚与其他装修构件的协调性,尤其是与照明、空调系统的设计。
二、施工前准备1.制定详细的施工方案和工艺流程,明确施工的步骤和要求。
2.检查施工现场的安全环境,清理障碍物,确保施工的顺利进行。
3.检查施工所需的材料和工具,确保其质量和能力符合要求。
4.与相关施工方和监理单位进行沟通,确认施工计划和进度。
三、施工技术措施1.进行天棚平面的精确定位和标高控制,确保吊顶的平整度和水平度。
2.根据设计方案,进行吊顶构件的连接和固定,采用合适的工艺和方法。
3.进行吊顶天棚的防水处理,防止水汽渗透和漏水现象。
4.采用适当的吊装方式,保证吊顶天棚的安装正确、牢固。
5.对施工过程中出现的问题及时进行调整和解决,确保施工进度和质量。
四、材料选择1.根据设计要求和施工实际情况,选择适用的吊顶材料,如石膏板、金属材料、阻燃板等。
2.确保吊顶材料的质量达到相关标准,具有较好的防水、防火和抗震性能。
3.选择符合环保要求的材料,减少室内空气污染和对人体健康的影响。
4.与相关供应商和厂家进行沟通,了解材料的特性和使用方法。
五、安全保障1.施工人员应严格按照相关安全规范操作,佩戴必要的安全装备。
2.对施工现场进行安全隐患排查,及时消除可能引发事故的因素。
3.定期组织安全培训和教育,提高施工人员的安全意识和技能。
4.建立施工质量检查制度,确保吊顶天棚的质量符合要求。
第1篇一、工程概述本工程旨在对某建筑物进行天花吊顶施工,以提高空间美观度、改善室内声学效果及提升空间利用率。
本次施工采用软膜天花吊顶,具有轻质、防火、防水、抗老化等特点,适用于各类商业、办公、住宅等场所。
二、施工设计原则1. 符合国家相关建筑标准和规范。
2. 确保施工质量,满足使用功能。
3. 优化施工工艺,提高施工效率。
4. 注重安全,确保施工人员及周围环境安全。
三、施工设计内容1. 施工材料(1)软膜:采用环保型PVC软膜,具有良好的耐候性、防火性能及抗老化性能。
(2)龙骨:采用铝合金龙骨,具有良好的强度、稳定性及抗腐蚀性能。
(3)其他材料:自攻螺丝、射钉、马钉、白乳胶、壁纸刀、PVC灯圈等。
2. 施工工艺(1)施工前准备1)对现场进行清理,确保施工环境整洁。
2)根据设计图纸,对施工现场进行放线,确定吊顶位置。
3)检查龙骨、软膜等材料是否符合要求。
(2)安装固定支撑1)按图纸设计要求,在需要安装软膜的地方固定PVC角码支撑物。
2)确保角位直角平整光滑,驳接平密。
(3)固定安装铝合金龙骨1)将铝合金龙骨角码用马钉或射钉固定在支撑物上。
2)注意灯架、风口、光管盘与周边龙骨水平,要求牢固平稳。
(4)安装软膜1)用插刀将软膜固定在铝合金龙骨角码上。
2)确保软膜平整,无皱褶。
(5)清洁软膜天花1)用壁纸刀将多余部分软膜切掉。
2)用干净毛巾清洁软膜天花表面。
(6)收边处理1)对软膜天花进行收边处理,确保美观。
2)检查龙骨接头是否牢固,焊接缝是否平整。
3. 施工质量标准1)焊接缝平整光滑,龙骨曲线自然平滑流畅。
2)与其他设备及墙角收边处角位牢固平整光滑,驳接平密。
3)软膜天花无破损,清洁干净。
四、施工进度安排1. 施工前准备:2天2. 安装固定支撑:3天3. 固定安装铝合金龙骨:3天4. 安装软膜:3天5. 清洁软膜天花及收边处理:2天6. 总工期:13天五、施工安全管理1. 施工人员必须佩戴安全帽、安全带等防护用品。
第1篇一、工程概况本工程为别墅室内吊顶装修工程,主要包括别墅客厅、卧室、餐厅等空间的吊顶设计、施工及验收。
本方案旨在确保吊顶工程的质量、安全、美观和实用,满足业主的使用需求。
二、施工准备1. 技术准备:施工前,项目组需对施工图纸进行详细研究,明确吊顶的设计要求、材料规格、施工工艺等。
同时,对施工人员进行技术交底,确保施工人员掌握吊顶施工的要点。
2. 材料准备:根据设计要求,准备相应的吊顶材料,如铝扣板、轻钢龙骨、石膏板、保温材料等。
确保材料质量符合国家相关标准。
3. 施工设备:准备施工所需的各种设备,如冲击钻、无齿锯、钢锯、射钉枪、刨子、螺丝刀、吊线锤、角尺、锤子、水平尺、白线、墨斗等。
三、施工工艺1. 测量放线:根据设计图纸,在四周墙上弹线,确定吊顶标高和龙骨位置。
沿墙柱面四周弹线,作为顶棚安装的标高线。
2. 吊杆安装:按照设计要求,在顶板和墙面上设置吊杆,确保吊杆间距合理,固定牢固。
3. 龙骨安装:按照设计图纸,安装主龙骨和次龙骨。
主龙骨宜平行房间长向布置,分档位置线从吊顶中心向两边分,间距宜为900~1200mm。
4. 饰面板安装:根据设计要求,选择合适的饰面板,如铝扣板、石膏板等。
按照施工规范,进行饰面板的安装,确保饰面板表面平整、接缝严密。
5. 填充材料:在吊顶内部填充保温、吸声等材料,如矿棉板、玻璃棉等。
确保填充材料符合设计要求,并采取防散措施。
6. 灯具、风口等安装:在吊顶上安装灯具、风口等设备,确保安装位置准确、固定牢固。
四、质量要求1. 表面平整度:吊顶表面应平整,无明显凹凸、裂缝等缺陷。
2. 接缝严密:吊顶接缝应严密,无明显缝隙。
3. 材料质量:吊顶材料应符合国家相关标准,确保质量可靠。
4. 安装牢固:吊顶安装应牢固,无松动现象。
五、施工进度根据工程规模和施工要求,制定合理的施工进度计划,确保工程按时完成。
六、安全文明施工1. 施工现场:保持施工现场整洁,设置安全警示标志,确保施工安全。
吊顶施工专项方案目录一、前言 (2)1.1 编制依据 (2)1.2 工程概况 (3)二、施工准备 (4)2.1 材料准备 (5)2.2 机具设备准备 (5)2.3 劳动力组织 (7)三、施工工艺 (8)3.1 施工流程 (9)3.2 关键工艺控制点 (10)四、材料与设备运输安装 (11)4.1 材料运输 (13)4.2 设备安装 (14)五、安全及文明施工措施 (14)5.1 安全防护措施 (15)5.2 文明施工管理 (16)六、施工进度计划 (17)七、施工现场布置与管理 (18)7.1 施工现场平面布置 (19)7.2 施工现场临时用电、用水管理 (20)八、质量管理与验收标准 (21)8.1 质量管理要求 (22)8.2 验收标准 (23)九、风险评估与应对措施 (24)9.1 风险因素识别 (25)9.2 应对措施 (26)一、前言随着现代建筑技术的不断发展,高层建筑越来越多,吊顶工程在建筑工程中的地位日益突出。
吊顶不仅可以提高建筑物的美观度,还可以改善室内环境,提高人们的生活质量。
在吊顶施工过程中,存在着诸多安全隐患和问题,如高空作业安全隐患、材料选择不当导致的质量问题等。
制定一套科学合理的吊顶施工专项方案至关重要。
在本方案中,我们将对吊顶材料的选择、施工工艺、安装方法、验收标准等方面进行全面详细的阐述,为施工单位提供有力的技术支持和指导。
我们也将关注新技术、新工艺的发展和应用,以提高吊顶工程的科技含量和施工水平。
1.1 编制依据国家相关法规和标准:在吊顶施工过程中,我们将严格遵守国家关于建筑装饰施工的相关法规和标准,包括但不限于《建筑装饰工程施工及验收规范》、《建筑内部装修设计防火规范》等。
项目设计需求:本方案编制过程中,充分考虑了项目设计需求,包括吊顶材料的选择、造型、尺寸等,确保施工符合设计要求,实现美观与实用的统一。
现场实际情况:在编制本方案时,我们对施工现场进行了详细的勘察和评估,了解了现场环境、建筑结构、设备设施等情况,确保施工过程的顺利进行。
. . .
专业资料.
室内吊顶
施工方案
编制:
审核:
审批:
陕西达昌装饰工程有限责任公司
杨凌监狱项目部
. . .
专业资料.
第一章 工程概况
第二章 编制依据
《建筑装饰装修工程质量验收规范》GB50210-2001
《建筑地面工程施工质量验收规范》GB50209-2002
《建筑工程质量统一验收标准》GB50300-2013
《高级建筑装饰工程质量验收标准》GBJ/01-27-2003
《建筑施工质量评价标准》BG/T50375-2006
《建筑设计防火规范》GB50016-2014
《民用建筑隔声设计规范》GBJ118-88
《屋面工程设计规范》GB50345-2004
《建筑照明设计标准》GB50034-2013
《建筑内部装修设计防火规范》GB50222-95
第三章 施工内容
1.轻钢龙骨纸面石膏板吊顶、采用直径8mm吊杆、50系列主龙骨
及副龙骨,9.5mm纸面石膏板。
2.硅酸钙板吊顶 600*600硅酸钙板 烤漆龙骨
3.金属板吊顶 冲孔金属板与不冲孔金属板结合吊顶 厚度为
. . .
专业资料.
0.6mm金属板。50系列轻钢龙骨及金属板专用龙骨及配件固定安
装。
第四章 施工准备
①作业条件
A、在现浇板或预制板缝中,按设计要求设置预埋件或吊顶;
B、吊顶内的灯槽、水电管道及上人吊顶内的人行或安装通道,
应安装完毕,消防管道安装并试压完毕;
C、吊顶内的灯槽、斜撑、剪刀撑等,应根据工程情况适当布置,
轻型灯具应吊在主龙骨或附加龙骨上,重型灯具或电扇不得与吊顶龙
骨连接,应另设吊钩。
D、吊顶龙骨在运输安排时,不得扔摔、碰撞、龙骨应平放,防
止变型,龙骨要存放于室内,防止生锈;
E、石膏板运输和安装时应轻放,不得损坏板材的表面和边角,
应防止受潮变形,放于平整、干燥、通风处。
②材料准备
A、石膏板材料,其品种、规格、质量应符合设计要求。进场材
料应有出厂合格证。
B、吊顶用的龙骨骨架和吊杆准备齐,并满足设计要求。
C、零配件:有丝竿、射钉、自攻螺丝、膨胀螺丝等。
③机具准备
. . .
专业资料.
电锤,手锯、手枪钻、螺丝刀、方尺、钢尺、钢水平尺等
第五章 施工工艺流程
顶棚标高弹水平线-划龙骨分档线-安装水电管线-安装主龙
骨-安装次龙骨-安装罩面板-安装压条
(1)弹线
用水准仪在房间内每个墙 (柱)角上抄出水平点 (若墙体较长,
中间也应适当抄几个点),弹出水准线 (水准线距地面一般为5OOmm),
从水准线量至吊顶设计高度加上12mm (一层石膏板的厚度),用粉线
沿墙 (柱)弹出水准线,即为吊顶次龙骨的下皮线。同时,按吊顶平
面图,在混凝土顶板弹出主龙骨的位置。主龙骨应从吊顶中心向两边
分,最大间距为1000mm,并标出吊杆的固定点,吊杆的固定点间距
900-1000mm队如遇到梁和管道固定点大于设计和规程要求,应增加
吊杆的固定点。
(2)固定吊挂杆件
采用膨胀螺栓固定吊挂杆件。不上人的吊顶,吊杆长度小于
1000mm 门可以采用φ6的吊杆,如果大于100Omm,应采用φ10的吊
杆,还应设置反向支撑。上人的吊顶,吊杆长度小于1000mm,可以采
用φ8的吊杆,如果大于10Oomm,应采用φ10的吊杆,还应设置反向
支撑。吊杆的一端同L30×30×3角码焊接 (角码的孔径应根据吊杆
和膨胀螺栓的直径确定),另一端可以用攻丝套出大于1O0mm的丝杆,
也可以买成品丝杆焊接。制作好的吊杆应做防锈处理,吊杆用膨胀螺
. . .
专业资料.
栓固定在楼板上,用冲击电锤打孔,孔径应稍大于膨胀螺栓的直径。
(3)在梁上设置吊挂杆件
吊挂杆件应通直并有足够的承载能力。当预埋的杆件需要接长时,
必须搭接焊牢,焊缝要均匀饱满。吊杆距主龙骨端部距离不得超过
30Omm仍则应增加吊杆。吊顶灯具及检修口等应设附加吊杆。
(4)安装边龙骨
边龙骨的安装应按设计要求弹线,沿墙 (柱)上的水平龙骨线把
L形镀锌轻钢条用自攻螺丝固定在预埋木砖上;如为混凝土墙 (柱),
可用射钉固定,射钉间距应不大于吊顶次龙骨的间距。
(5)安装主龙骨
主龙骨应吊挂在吊杆上。主龙骨间距900-1000mm主龙骨分为轻
钢龙骨和T形龙骨。轻钢龙骨可选用UC50中龙骨和UC38小龙骨。主
龙骨应平行房间长向安装,同时应起拱,起拱高度为房间跨度的
1/200-1/300。主龙骨的悬臂段不应大于30Onm,否则应增加吊杆。
主龙骨的接长应采取对接,相邻龙骨的对接接头要相互错开。主龙骨
挂好后应基本调平。
跨度大于15m以上的吊顶,应在主龙骨上,每隔15m加一道大龙
骨,并垂直主龙骨焊接牢固。如有大的造型顶棚,造型部分应用角钢
或扁钢焊接成框架,并应与楼板连接牢固。
(6)安装次龙骨
. . .
专业资料.
次龙骨分明龙骨和暗龙骨两种。暗龙骨吊顶:即安装罩面板时将
次龙骨封闭在栅内,在顶棚表面看不见次龙骨。明龙骨吊顶:即安装
罩面板时次龙骨明露在罩面板下,在顶棚表面能够看见次龙骨。次龙
骨应紧贴主龙骨安装。次龙骨间距300-60Omm。次龙骨分为T形烤漆
龙骨、T形铝合金龙骨,和各种条形扣板厂家配带的专用龙骨。用T
形镀锌铁片连接件把次龙骨固定在主龙骨上时,次龙骨的两端应搭在
L形边龙骨的水平翼缘上,条形扣板有专用的阴角线做边龙骨。
第五章 质量保证措施
1、主控项目
(1)、吊顶标高、尺寸、起拱和造型应符合设计要求。
(2)、饰面材料的材质、品种、式样、规格应符合设计要求。
(3)、吊杆、龙骨和石膏板安装必须牢固。
(4)、吊杆、龙骨的材质、规格、安装间距及连接方法应符合设
计要求,金属吊杆、龙骨应经过表面防腐处理。
2、一般项目
(1)、石膏板表面应洁净、色泽一致、不得有翘曲、裂缝及缺损。
(2)、石膏板上的灯具、烟感器、喷淋头、风口箅子等设备的位
置应合理、美观、与饰面板交接应吻合、严密。
(3)、石膏板的接缝应均匀一致,角缝应吻合,表面应平整,无
翘曲、锤印。
. . .
专业资料.
3、允许偏差项目
项
次
项目 允许偏差 检验方法
石膏板
1 表面平整度 2mm
用2m靠尺和塞尺检查
拉5m线检查 用钢尺和塞尺检查 2 接缝直线度 3mm
3 接缝高低差 1mm
第六章 安全文明措施
l、 现场临时水电设专人管理,防止长明灯、长流水。用水、用电分
开计量,通过对数据的分析得到节能效果并逐步改进。
2、 工人操作地点和周围必须清洁整齐,做到活完脚下清,工完场地清,
制定严格的成品保护措施。
3、 持证上岗制:特殊工种必须持有上岗操作证,严禁无证上岗。
4、 中小型机具必须经检验合格,履行验收手续后方可使用。同时应
由专门人员使用操作并负责维修保养。必须建立中小型机具的安全操
作制度,并将安全操作制度牌挂在机具旁明显处。
5、 中小型机具的安全防护装置必须保持齐全、完好、灵敏有效。
6、 使用人字梯攀高作业时只准一人使用,禁止同时两人作业。
第七章 成品保护
. . .
专业资料.
1、轻钢骨架、罩面板及其他吊顶材料在人场存放、使用过程中应严
格管理,保证不变形、不受潮、不生锈。
2、装修吊顶用吊杆严禁挪做机电管道、线路吊挂用;机电管道、线
路如与吊顶吊杆位置矛盾,须经过项目技术人员同意后更改,不得随
意改变、挪动吊杆。
3、吊顶龙骨上禁止铺设机电管道、线路。
4、轻钢骨架及罩面板安装应注意保护顶棚内各种管线,轻钢骨架的吊
杆、龙骨不准固定在通风管道及其他设备件上。
