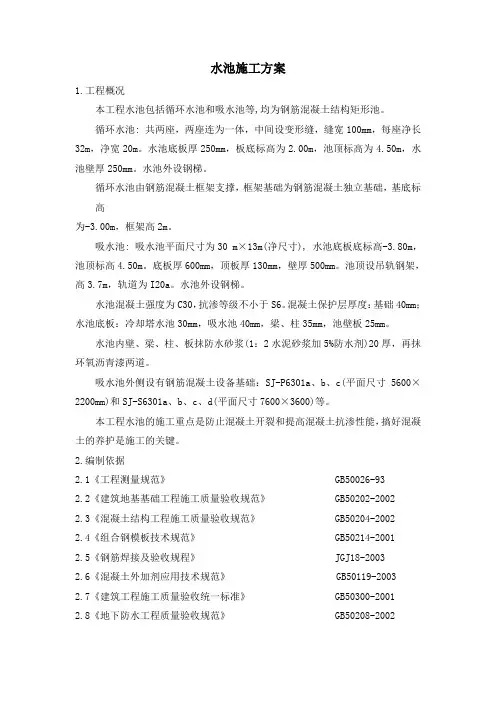

水池施工方案1.工程概况本工程水池包括循环水池和吸水池等,均为钢筋混凝土结构矩形池。
循环水池: 共两座,两座连为一体,中间设变形缝,缝宽100mm,每座净长32m,净宽20m。
水池底板厚250mm,板底标高为2.00m,池顶标高为4.50m,水池壁厚250mm。
水池外设钢梯。
循环水池由钢筋混凝土框架支撑,框架基础为钢筋混凝土独立基础,基底标高为-3.00m,框架高2m。
吸水池: 吸水池平面尺寸为30 m×13m(净尺寸), 水池底板底标高-3.80m,池顶标高4.50m。
底板厚600mm,顶板厚130mm,壁厚500mm。
池顶设吊轨钢架,高3.7m,轨道为I20a。
水池外设钢梯。
水池混凝土强度为C30,抗渗等级不小于S6。
混凝土保护层厚度:基础40mm;水池底板:冷却塔水池30mm,吸水池40mm,梁、柱35mm,池壁板25mm。
水池内壁、梁、柱、板抹防水砂浆(1:2水泥砂浆加5%防水剂)20厚,再抹环氧沥青漆两道。
吸水池外侧设有钢筋混凝土设备基础:SJ-P6301a、b、c(平面尺寸5600×2200mm)和SJ-S6301a、b、c、d(平面尺寸7600×3600)等。
本工程水池的施工重点是防止混凝土开裂和提高混凝土抗渗性能,搞好混凝土的养护是施工的关键。
2.编制依据2.1《工程测量规范》 GB50026-932.2《建筑地基基础工程施工质量验收规范》 GB50202-20022.3《混凝土结构工程施工质量验收规范》 GB50204-20022.4《组合钢模板技术规范》 GB50214-20012.5《钢筋焊接及验收规程》 JGJ18-20032.6《混凝土外加剂应用技术规范》 GB50119-20032.7《建筑工程施工质量验收统一标准》 GB50300-20012.8《地下防水工程质量验收规范》 GB50208-20022.9《建筑装饰装修工程质量验收规范》 GB50210-20012.10《建筑施工安全检查标准》 JGJ59-992.11《石油化工施工安全技术规程》 SH3505-19992.12《建筑机械使用安全技术规程》 JGJ33-20012.13《建筑施工扣件式钢管脚手架安全技术规范》 JGJ130-20012.14《给水排水构筑物施工及验收规范》 GBJ141-903.施工准备3.1技术准备:3.1.1认真熟悉图纸,提出图纸问题并交由设计、建设、监理等单位共同会审,并形成图纸会审记录。
蓄水池施工方案1.编制依据1.1《施工质量检验及评定标准》土建工程篇1.2《建设施工及验收技术规范》1.3《建设安全工作规程》 DL5009.1-20021.4《建设安全健康与环境管理工作规定》1.5《混凝土结构工程施工质量验收规范》 GB50204-20021.6《矩形钢筋混凝土蓄水池》 05S8042.工程概况本工程为钢筋混凝土蓄水池。
3.施工应具备的条件3.1施工现场场地平整完成,临时道路畅通,水源、电源引至使用地点,经测试后满足施工要求。
3.2对进场的所有施工人员进行了三级安全教育,特殊工种作业人员已经经过培训合格,持证上岗。
3.3钢筋、水泥、砂、石、外加剂等施工原材料根据材料计划准备充足,同时完成必要的复试和检验。
3.4施工机具、设备、架模工具等根据施工组织设计的要求进场,其性能、数量、质量满足施工需要。
4.施工主要机具及材料4.机具需用量序号名称单位台数量备注1 2 3 4 5 钢筋调直机钢筋弯钩机钢筋切断机振捣器12141台台台电焊机台5.施工方法及步骤5.1施工顺序:定位测量→土方开挖→垫层施工→蓄水池池壁及底板施工→蓄水池池壁、顶板及支柱施工→土方回填5.2施工流水段流程:水池底板钢筋绑扎→水池池壁、支柱竖向钢筋绑扎及预埋套管安装→水池池壁及底板模板安装→支柱底部柱脚模板安装→水池底板砼浇筑→水池池壁、支柱钢筋绑扎及预埋套管安装→水池池壁、支柱模板安装→顶板模板安装→顶板钢筋绑扎及预埋套管安装→池壁及顶板混凝土浇筑→养护→模板拆除→覆土5.3土方开挖:5.3.1现场放坡系数为 1:0.75。
5.3.2采用反铲挖掘机端头挖土法:从基坑的端头以倒退行驶的方法进行开挖,自卸汽车配置在挖掘机的两侧装运土。
5.3.3土方开挖宜从上到下分层分段依次进行。
随时作成一定坡势,在开挖过程中,应随时检查边坡的状态。
根据土质变化情况,应做好基坑的支撑准备,以防坍陷。
5.3.4开挖基坑挖至设计标高人工考古式淸槽。

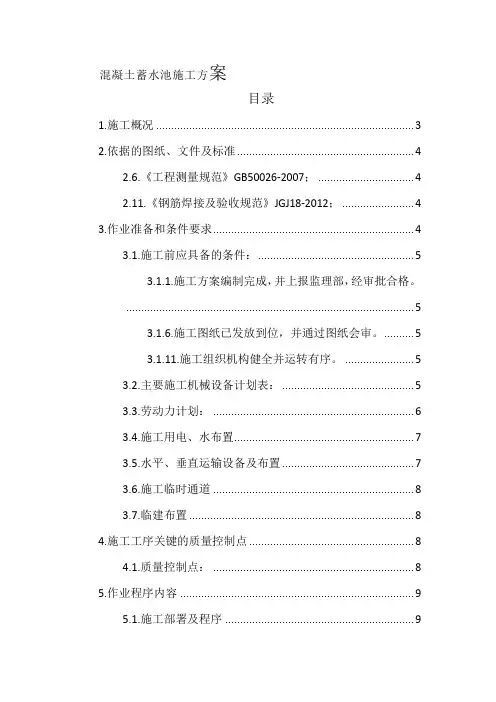

混凝土蓄水池施工方案目录1.施工概况 (3)2.依据的图纸、文件及标准 (4)2.6.《工程测量规范》GB50026-2007; (4)2.11.《钢筋焊接及验收规范》JGJ18-2012; (4)3.作业准备和条件要求 (4)3.1.施工前应具备的条件: (5)3.1.1.施工方案编制完成,并上报监理部,经审批合格。
(5)3.1.6.施工图纸已发放到位,并通过图纸会审。
(5)3.1.11.施工组织机构健全并运转有序。
(5)3.2.主要施工机械设备计划表: (5)3.3.劳动力计划: (6)3.4.施工用电、水布置 (7)3.5.水平、垂直运输设备及布置 (7)3.6.施工临时通道 (8)3.7.临建布置 (8)4.施工工序关键的质量控制点 (8)4.1.质量控制点: (8)5.作业程序内容 (9)5.1.施工部署及程序 (9)5.2.池体施工工艺流程: (10)5.3.池体底板施工工艺要点 (10)5.3.1.测量控制网 (10)5.3.2.垫层施工 (11)5.3.3.底板、柱底、池壁底端钢筋施工 (12)5.3.4.池壁底端、柱底端模板施工 (13)5.3.5.底板混凝土施工 (15)5.3.6.底板混凝土养护 (16)5.3.7.池体底端模板拆除 (17)5.4.池体结构施工工艺要点 (17)5.4.1.总体施工流程 (17)5.4.2.脚手架工程 (17)5.4.3.上升支柱、池壁、顶板钢筋施工 (19)5.4.4.水平施工缝施工要点: (21)5.4.5.池壁、柱、顶板模板施工 (21)5.4.6.池壁、柱、板混凝土施工 (23)5.4.7.板、柱、池壁混凝土养护 (24)5.4.8.池体模板拆除 (25)5.4.9.脚手架拆除 (25)5.4.10.池体纵向施工缝施工要点 (26)5.4.11.导流墙施工 (27)5.5.零米以下池壁防腐 (27)5.6.水池防水做法 (27)5.7.蓄水试验 (28)5.7.1.施工准备 (28)5.7.4.观察检查 (29)5.7.5.排水 (29)5.8.保温墙施工 (29)5.8.1.零米以下基坑回填 (30)6.作业检查验收应达到的质量技术标准 (32)6.3.工程质量要实行目标管理,推行全面质量管理。
钢筋混凝土蓄水池施工方案钢筋混凝土蓄水池是一种常见的水资源储存设施,它具有结构稳固、耐久性强、维护成本低等优点,被广泛应用于城市供水、农田灌溉、工业用水等领域。
下面是一份钢筋混凝土蓄水池施工方案,详细介绍了施工过程和要注意的事项。
一、施工准备阶段1.进行场地勘察和测量,确定蓄水池的位置和尺寸。
2.编制设计方案和施工图纸。
3.准备所需的施工机械设备,如挖掘机、起重机、混凝土搅拌站等。
4.采购所需的材料,包括钢筋、混凝土、砂石等。
二、土方开挖与基坑支护1.根据设计要求进行基坑开挖,要确保开挖面的平整度和垂直度。
2.在开挖过程中,及时清理场地积水和杂物。
3.根据基坑深度和周围地质条件,进行适当的基坑支护。
常见的支护方法包括土方坡护、承压注浆等。
三、钢筋工程施工1.根据设计要求在基坑底部安放底部钢筋网,并连接好。
2.安装蓄水池的墙体钢筋和顶部钢筋网。
3.确保钢筋的布置符合设计要求和钢筋混凝土结构施工规范。
四、混凝土浇筑1.在钢筋安装完成后,根据施工图纸和设计要求进行混凝土浇筑。
2.混凝土应具有足够的流动性和塑性,可以通过振捣或振动来排除空隙和气泡。
3.在浇筑过程中,要防止水泥浆液渗漏和混凝土分层现象。
4.根据混凝土硬化时间和温度控制要求,进行适当的养护。
五、防渗处理1.在混凝土浇筑完成后,进行防渗处理,以确保蓄水池具有良好的密封性。
2.常见的防渗处理方法包括混凝土表面涂刷防水剂、铺设防渗膜等。
六、安装配套设施1.安装蓄水池的进出水口、排水口、检修口等设施,确保其位置和尺寸符合设计要求。
2.安装蓄水池的支管、进、排水管道等。
3.对配套设施进行试压和试运行,确保其正常工作。
七、验收和收尾工作1.进行蓄水池的验收工作,检查其结构和设备的完好性。
2.清理现场,清除施工垃圾和备品备件。
3.整理施工记录和交付相关文件给业主或相关部门。
1.确保施工人员具备相关资质和经验,操作机械设备时应遵守安全操作规程。
2.施工现场要进行适当的安全标识和警戒。
一、工程概况本工程为某地新建的混凝土蓄水池工程,主要用于储存雨水和调节水量。
蓄水池尺寸为长50m、宽30m、深10m,容积为15000立方米。
蓄水池结构为钢筋混凝土结构,采用地下式设计,基础采用钢筋混凝土筏板基础。
二、施工准备1. 技术准备(1)熟悉设计图纸,了解蓄水池的结构形式、尺寸、材料等。
(2)编制详细的施工组织设计,明确施工工艺、施工顺序、质量要求等。
(3)组织施工人员培训,提高施工人员的技术水平和安全意识。
2. 物资准备(1)材料:水泥、砂、石子、钢筋、模板、防水材料等。
(2)设备:搅拌机、混凝土输送泵、振动器、切割机、电焊机、测量仪器等。
3. 人员准备(1)成立施工项目组,明确各岗位责任。
(2)配备足够的施工人员,确保工程进度。
三、施工工艺1. 基础施工(1)清除场地,进行土方开挖。
(2)铺设垫层,保证基础表面平整。
(3)绑扎钢筋,进行模板安装。
(4)浇筑混凝土,采用分层浇筑,每层厚度不超过30cm。
(5)混凝土浇筑后,进行养护,保证强度达到设计要求。
2. 蓄水池主体施工(1)进行模板安装,确保模板稳固、平整。
(2)绑扎钢筋,进行焊接,保证钢筋位置准确。
(3)浇筑混凝土,采用分层浇筑,每层厚度不超过30cm。
(4)混凝土浇筑后,进行养护,保证强度达到设计要求。
3. 防水施工(1)在蓄水池内壁涂抹防水涂料,厚度不小于1.5mm。
(2)防水涂料施工后,进行养护,保证防水效果。
4. 附件安装(1)安装进出水管、排水管等。
(2)安装溢流管、排污管等。
四、施工质量控制1. 材料质量:严格把控原材料质量,确保材料符合设计要求。
2. 施工过程:加强施工过程中的质量控制,确保施工质量。
3. 验收标准:按照国家相关规范和设计要求进行验收。
五、安全文明施工1. 严格执行安全生产法规,确保施工安全。
2. 施工现场文明施工,保持场地整洁。
3. 定期进行安全检查,及时消除安全隐患。
六、工程进度根据施工组织设计,制定合理的施工进度计划,确保工程按期完工。
钢筋混凝土蓄水池施工方案1.总体设计方案1.1建设规模:根据需求确定蓄水池容量和尺寸。
例如,蓄水池容量为1000立方米,形状为长方形,尺寸为20米长、10米宽和5米深。
1.3周边环境:考虑蓄水池周边环境对池体的影响,如地质条件、地下水位、附近建筑物等。
2.基坑开挖与土方工程2.1基坑开挖:根据设计要求,开挖基坑。
考虑到工程安全,根据地质勘探结果确定基坑的深度和形状。
2.2土方支护:根据基坑的深度和土壤情况,采用合适的支护措施,如使用钢支撑或预制混凝土板进行土方支护。
2.3土石方运输:将开挖出的土石方运输至指定场地进行处理,根据需要进行填方或者挖方。
3.底板施工3.1基础处理:对基坑底部进行处理,清理掉杂物和坡度均匀化。
3.2铺垫层施工:在基坑底部铺设一层防水材料,如聚乙烯薄膜,以防止渗漏。
3.3砼底板浇筑:在底板上铺设防渗材料之后,进行混凝土浇筑,要求混凝土均匀、充实、无空鼓、无渗漏。
4.墙体施工4.1墙孔开挖:根据设计要求,在底板上开挖墙体的孔洞,确保孔洞的尺寸和位置准确。
4.2钢筋加工:按照设计图纸要求,对墙体的钢筋进行加工和预埋。
4.3模板安装:根据设计要求,安装墙体的钢筋模板,确保模板的平整和牢固。
4.4砼浇筑:在安装好的模板内进行混凝土浇筑,要求均匀、充实、无空鼓、无渗漏。
5.屋面施工5.1钢筋加工:按照设计图纸要求,对屋面的钢筋进行加工和预埋。
5.2模板安装:根据设计要求,安装屋面的钢筋模板,确保模板的平整和牢固。
5.3防水处理:在屋面上涂刷防水材料,以防止水渗漏。
5.4砼浇筑:在安装好的模板内进行混凝土浇筑,要求均匀、充实、无空鼓、无渗漏。
6.安全措施6.1脚手架搭设:在施工过程中,搭设脚手架,确保施工人员的安全。
6.2安全警示标志:设置合适的安全警示标志,提醒人员注意安全事项。
6.3管理人员培训:对施工人员进行相关安全培训,并确保他们掌握相关安全操作规范。
7.施工进度计划7.1制定详细的施工进度计划,确保按照规定的时间节点完成施工任务。

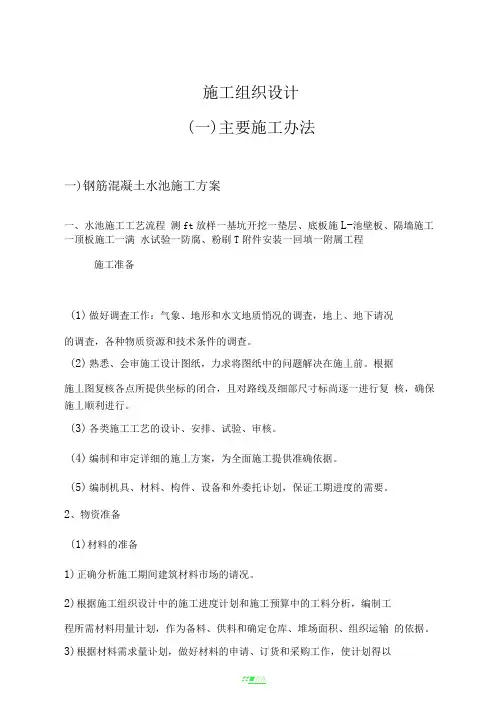

施工组织设计(一)主要施工办法一)钢筋混凝土水池施工方案一、水池施工工艺流程测ft放样一基坑开挖一垫层、底板施L-池壁板、隔墙施工一顶板施工一满水试验一防腐、粉刷T附件安装一回填一附属工程施工准备(1)做好调査工作:气象、地形和水文地质悄况的调査,地上、地下请况的调査,各种物质资源和技术条件的调查。
(2)熟悉、会审施工设计图纸,力求将图纸中的问题解决在施丄前。
根据施丄图复核各点所提供坐标的闭合,且对路线及细部尺寸标尚逐一进行复核,确保施丄顺利进行。
(3)各类施工工艺的设讣、安排、试验、审核。
(4)编制和审定详细的施丄方案,为全面施工提供准确依据。
(5)编制机具、材料、构件、设备和外委托讣划,保证工期进度的需要。
2、物资准备(1)材料的准备1)正确分析施工期间建筑材料市场的请况。
2)根据施工组织设计中的施工进度计划和施工预算中的工料分析,编制工程所需材料用量计划,作为备料、供料和确定仓库、堆场面积、组织运输的依据。
3)根据材料需求量讣划,做好材料的申请、订货和采购工作,使计划得以落实。
4)组织材料按计划进场,并做好验收保管工作。
(2)施工机具准备1)根据施工组织设计中确定的施工方法、施工机具配备要求.数量及施工进度安排,编制施工机具需求量计划。
2)对大型施丄机械(如挖掘机等),提出需求量和时间要求,准时运抵现场,并做好现场准备匸作。
(3)运输准备1)编制运输需求量计划,并组织落实运输工具。
2)合理安排运输时间、路线,进工地时的协调,以免山于材料运输车的原因而引起社会车辆的堵塞。
3、劳动组织准备(1)根据施丄组织设计中确定的劳动力计划,确定各工种劳动力的数量及进场时间。
(2)选择具有丰富施工经验的作业队伍。
(3)对进场施工人员的作业班组进行培训和教育,并落实到每个作业人员。
(4)对特殊种作业人员要求持证上岗。
4、施工现场准备(1)了解工程所在地1W况,建立牢固的群众基础,避免施丄扰民。
(2)根据建设单位指定的水源、电源、水准点以及控制桩等,架设水电线路和各种生产、生活用临时设施。
一、工程概况本工程为某地区新建蓄水池,主要用于储存生活用水。
蓄水池采用圆形钢筋混凝土结构,容积为1000立方米,直径为10米,池深为6米。
施工场地平整,交通便利。
二、施工准备1. 技术准备(1)熟悉图纸,了解蓄水池的结构、尺寸、材料要求等。
(2)组织施工人员学习施工规范、质量标准和操作规程。
(3)编制施工方案,明确施工工艺、施工顺序、质量要求等。
2. 材料准备(1)水泥:选用符合国家标准的普通硅酸盐水泥,强度等级为32.5MPa。
(2)砂:选用中粗砂,细度模数为2.6-3.0。
(3)石子:选用碎石,粒径为5-25mm。
(4)钢筋:选用HRB400钢筋,直径为8-25mm。
(5)外加剂:选用复合型高效减水剂。
3. 机械设备准备(1)混凝土搅拌机:选用JS500型混凝土搅拌机。
(2)运输车辆:选用8吨自卸车。
(3)振捣器:选用插入式振捣器。
(4)其他设备:水准仪、钢卷尺、线锤等。
三、施工工艺1. 施工顺序(1)测量放样:根据设计图纸,进行测量放样,确定蓄水池的位置、尺寸和轴线。
(2)基坑开挖:采用人工开挖,开挖深度满足设计要求。
(3)基础处理:对基坑底部进行平整、夯实,铺设垫层。
(4)钢筋绑扎:按照设计要求,绑扎钢筋,确保钢筋位置准确、间距均匀。
(5)模板安装:选用钢模板,按照设计尺寸进行安装,确保模板牢固、接缝严密。
(6)混凝土浇筑:采用分层浇筑、连续浇筑的方法,每层厚度控制在30cm以内。
(7)振捣:采用插入式振捣器进行振捣,确保混凝土密实。
(8)养护:混凝土浇筑完成后,进行养护,养护时间不少于28天。
(9)拆模:养护期满后,进行拆模,拆除模板时注意保护混凝土表面。
(10)回填:蓄水池施工完成后,进行回填,回填材料选用压实度高的土方。
四、质量控制1. 材料质量:严格按照设计要求,选用合格的材料,确保工程质量。
2. 施工质量:严格执行施工规范和质量标准,确保施工质量。
3. 隐蔽工程:对隐蔽工程进行验收,确保隐蔽工程质量。

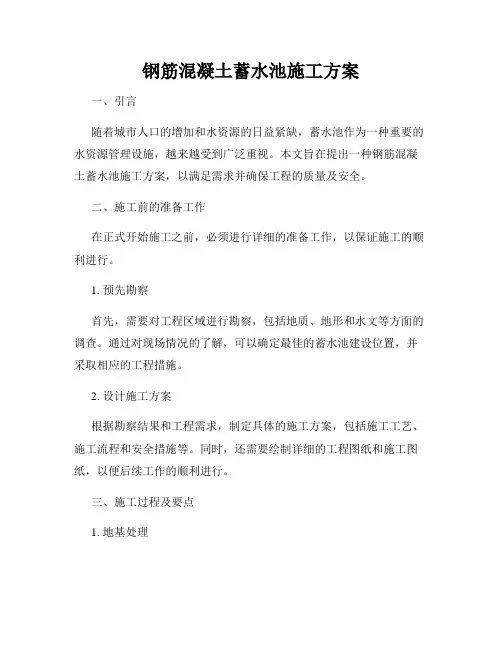

钢筋混凝土蓄水池施工方案一、引言随着城市人口的增加和水资源的日益紧缺,蓄水池作为一种重要的水资源管理设施,越来越受到广泛重视。
本文旨在提出一种钢筋混凝土蓄水池施工方案,以满足需求并确保工程的质量及安全。
二、施工前的准备工作在正式开始施工之前,必须进行详细的准备工作,以保证施工的顺利进行。
1. 预先勘察首先,需要对工程区域进行勘察,包括地质、地形和水文等方面的调查。
通过对现场情况的了解,可以确定最佳的蓄水池建设位置,并采取相应的工程措施。
2. 设计施工方案根据勘察结果和工程需求,制定具体的施工方案,包括施工工艺、施工流程和安全措施等。
同时,还需要绘制详细的工程图纸和施工图纸,以便后续工作的顺利进行。
三、施工过程及要点1. 地基处理施工开始前,首先对选定的建设位置进行地基处理。
根据地质调查结果,采取相应的地基加固措施,确保地基的稳定性和承载能力。
2. 模板施工接下来,根据设计图纸,在地基上搭建模板。
模板的材料要选用质量可靠、结构牢固的材料,以确保施工准确无误。
3. 钢筋布置与浇筑混凝土在搭建好的模板内,根据设计要求布置钢筋,确保钢筋的位置准确、间距均匀。
然后,进行混凝土的浇筑工作。
在浇筑过程中,需要注意混凝土的质量、浇筑速度和温度控制等因素,以保证混凝土的强度和质量。
4. 环境保护与安全措施在施工过程中,必须确保环境的保护和施工人员的安全。
严格遵守环境保护法规,减少施工对周边环境的影响。
同时,加强对施工人员的安全教育和培训,提供必要的安全防护措施,确保施工人员的健康和安全。
四、施工竣工及验收1. 施工竣工在施工完成后,需要对工程进行综合验收。
包括对钢筋混凝土的质量进行检验、水密性测试、设施功能的验收等。
只有通过各项验收,确认工程达到设计要求,方可宣布竣工。
2. 竣工验收竣工验收是施工的最后一步,也是最为重要的一步。
相关部门将组织专业人员对工程进行全面的验收,确保工程的质量和安全。
只有通过验收后,蓄水池方可投入使用。
钢筋混凝土蓄水池施工方案钢筋混凝土蓄水池施工方案一、池体尺寸与材料7#蓄水池设在高铁西宕口山下,7#水池池底标高为51.97m, 几何尺寸为23.5 X12.5 X1.25,容量为276m3。
池底板、池壁厚度均为250mm,池底、池壁、梁采用泵送C25S6抗渗商品混凝土,蓄水池钢筋为①12的HRB335钢筋。
蓄水池地下埋深1m,地上外露部分为0.25m。
二、土方开挖土方开挖为机械挖土,因蓄水池施工前山体已完成覆土,所以在进行蓄水池施工时,先开挖已覆的土方,挖至覆土前山体表面不平整块石处,用C20商品混凝土基础找平,再进行蓄水池池底池壁施工,C20 砼垫层的几何尺寸为24.9 X13.4 X0.7+0.19/2.三、钢筋的制作与安装1、钢筋加工成型准备工作(1) 、钢筋加工棚应选择适宜的工作场地,场地应平整,道路通畅,水电、消防设施均应齐备。
(2) 、使用机械加工时,操作人员应熟悉机械性能和操作程序,并按流水施工顺序,将各种操作机械单,并向钢筋班做技术交底。
(3) 、钢筋班接到配料后查对钢筋堆场上已经复试合格后的钢筋规格,检查钢筋外观质量,然后着手配料。
(4) 、盘圆钢筋调直,采用冷拉方法调直钢筋时,免发生差错,并防止油脂类污染。
(5) 、根据施工图纸,计算每种型号钢筋的规格、数量,并绘出大样图,注明各弯起钢筋的起弯位置、角度等,钢筋配料须填写配料单。
2、钢筋安装工艺(1) 、钢筋绑扎、安装、焊接质量要求,严格按设计要求施工,并保证做到不低于国家及地方规定、施工及验收规范要求。
(2) 、墙、梁、板的钢筋保护层垫块必须按间距每0.7m~1m 用铁丝与主筋扎牢。
(3)、钢筋在施工过程中,派专人对钢筋的规格、品种、间距、尺寸、根数、搭接与长度进行检查,自检合格后报监理验收。
(4) 、在混凝土浇筑过程中,应派专人看筋”,如发现松动、移位、保护层不符合要求的现象,均应及时修整。
(5) 、为防止混凝土浇筑过程钢筋产生位移、定岗、定部位的现象,应派人检查,重点检查底板上、下皮钢筋的支撑和下皮钢筋的垫块。

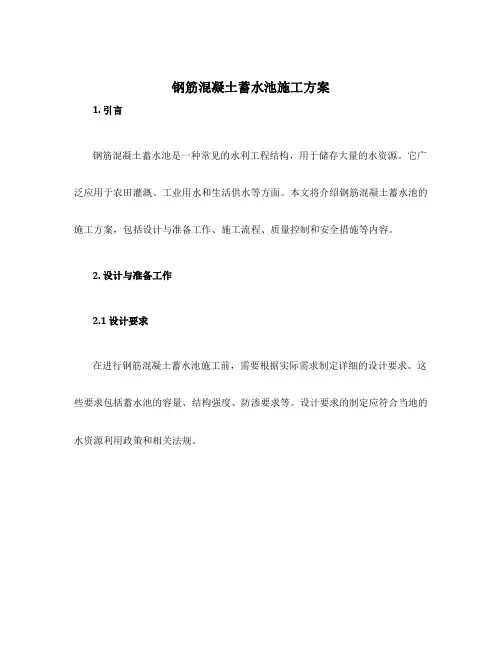

钢筋混凝土蓄水池施工方案1. 引言钢筋混凝土蓄水池是一种常见的水利工程结构,用于储存大量的水资源。
它广泛应用于农田灌溉、工业用水和生活供水等方面。
本文将介绍钢筋混凝土蓄水池的施工方案,包括设计与准备工作、施工流程、质量控制和安全措施等内容。
2. 设计与准备工作2.1 设计要求在进行钢筋混凝土蓄水池施工前,需要根据实际需求制定详细的设计要求。
这些要求包括蓄水池的容量、结构强度、防渗要求等。
设计要求的制定应符合当地的水资源利用政策和相关法规。
2.2 施工图纸和材料准备在进行施工前,必须根据设计要求制作详细的施工图纸,并进行审批。
同时,需要准备好所需的施工材料,包括混凝土、钢筋、模板和防水材料等。
这些材料应符合国家相关标准,并通过质检部门的检验。
3. 施工流程3.1 场地准备在开始施工前,需要清理施工场地,并确保场地平整、干燥。
将场地按照设计图纸上的要求进行围墙的搭建,并标记出池体的轮廓。
3.2 模板安装模板的安装是钢筋混凝土蓄水池施工的重要步骤。
首先,根据设计要求制作模板,并安装在场地上。
安装时要确保模板的密实性和水平度,以保证混凝土浇筑时的均匀性。
3.3 钢筋布置在模板安装完成后,进行钢筋的布置。
根据设计要求,在预定的位置放置钢筋,并进行焊接或绑扎。
钢筋的布置应符合相关规范,并根据结构要求进行加固。
3.4 混凝土浇筑混凝土浇筑是整个施工过程中的关键步骤。
在进行混凝土浇筑前,需要先进行混凝土的配比和试块制作。
混凝土的配比应符合相关标准,并通过试块强度检验。
3.5 养护混凝土浇筑完成后,需要进行养护工作。
养护包括保持充分湿润、覆盖保护层和控制温度等。
养护时间和方法应符合相关规范,以确保混凝土的强度和密实性。
4. 质量控制4.1 施工质量检查在施工过程中,应定期进行质量检查。
检查内容包括模板安装质量、钢筋布置质量、混凝土浇筑质量等。
对于发现的问题,及时采取纠正措施,确保施工质量。
4.2 强度检验混凝土的强度是判断施工质量的重要指标。
钢筋混凝土蓄水池施工方案蓄水池施工方案1.编制依据1.1《施工质量检验及评定标准》土建工程篇1.2《建设施工及验收技术规范》1.3《建设安全工作规程》DL5009.1-8月25日,完工日期为9月28日,共计35个日历天。
施工准备2天,定位测量1天,土方开挖2天,垫层施工1天,蓄水池池壁及底板施工9天,蓄水池池壁、顶板施工15天,土方回填3天,清理现场及验收2天。
6.2劳动力配置编号工种人数1木工32钢筋工83壮工124电工15砼工36电焊工17.工程建设标准强制性条文7.1建筑工程施工应符合工程勘察、设计文件要求。
7.2隐蔽工程在隐蔽前应由施工单位通知有关单位进行验收,并应形成验收文件。
7.3涉及结构安全的试块、试件以及有关材料,应按规定进行见证取样检测。
7.4检验批的质量应按照主控项目和一般项目验收。
7.5对涉及结构安全和使用功能的重要分部工程应进行抽样检测。
7.6基坑周边严禁超堆荷载。
7.7基坑开挖过程中,应采取措施防止碰撞支护结构、工程桩或扰动基底原状土。
7.8垫层的施工质量检验必须分层进行,应在每层的压实系数符合设计要求后,铺填上层土。
7.9钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等的规定抽取试件作力学性能检验,其质量必须符合有关标准的规定。
7.10钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求。
7.11水泥砂浆防水层各层之间必须结合牢固,无空鼓现象。
8.成品及半成品保护要求8.1施工时,对定位标准桩、轴线引桩、标准水准点等,填运土时不得撞碰,并应定期复测和检查这些标准桩点是否正确。
8.2钢筋成品保护:要加强成品保护意识,对已下料的钢筋,不得任意挪用,切断,钢筋运输过程中要轻拿轻放,已绑扎成形的钢筋禁止蹬踏,施工人员不得踩在箍筋上绑扎钢筋,要搭设操作架,支设模板时,模板不得放在钢筋上。
8.3模板拆除及成品保护8.3.1模板在拆除过程中,应对混凝土的成品采取保护措施,既要保证混凝土外观不受损坏,还要保证模板不受损坏,在拆除过程中,不允许用撬棍、钎子在对混凝土表面进行直接凿砸,拆下的模板要认真清理,表面涂刷隔离剂,重复利用。
钢筋混凝土蓄水池施工方案 (模板)1. 引言本文档描述了钢筋混凝土蓄水池的施工方案。
该方案旨在确保蓄水池的安全、稳定和可靠性。
2. 施工准备2.1 人员组织:确保施工团队具备相关经验和技能,并在施工过程中遵循相关安全规范。
2.2 材料准备:根据设计要求采购所需的钢筋、混凝土和其他施工材料。
2.3 设备准备:准备必要的施工设备,如起重机、混凝土搅拌机等。
3. 施工步骤3.1 打桩基础:根据设计要求,在蓄水池的基础位置进行打桩,确保良好的地基支撑。
3.2 浇筑底板:在桩基础上浇筑钢筋混凝土底板,以提供蓄水池的基础支撑。
3.3 建立池壁:在底板上建立钢筋混凝土池壁,根据设计要求确保池壁的强度和稳定性。
3.4 完成天棚:根据需要,在蓄水池上部建立天棚,以保护蓄水池免受外部环境的影响。
3.5 设备安装:根据设计要求安装必要的设备,如进水管道、放水管道等。
4. 安全措施4.1 施工期间,要求所有工人佩戴个人防护装备,并遵守现场安全操作规范。
4.2 定期检查施工设备和材料的安全性,确保其符合相关标准要求。
4.3 设立紧急响应机制,以应对可能发生的意外事件,并确保及时采取适当的紧急措施。
5. 施工质量控制5.1 断面检查:在施工过程中进行定期的断面检查,确保结构的一致性和符合设计要求。
5.2 强度测试:进行钢筋混凝土的强度测试,确保其符合设计要求和相关标准。
5.3 检测和修复:在施工完成后进行必要的检测,如果有问题或缺陷,及时进行修复。
6. 环境保护6.1 混凝土搅拌过程中避免产生大量粉尘和污染物,采取相应的措施保护环境。
6.2 合理管理废弃物,确保其安全处理和环境友好。
7. 施工进度管理7.1 制定详细的施工计划,并监控施工进度,及时调整和协调各项工作。
7.2 定期召开施工进展会议,与施工团队沟通并解决可能的问题和障碍。
8. 施工验收8.1 完工验收:当蓄水池施工完成时,进行全面的验收,确保其符合设计要求和相关标准。

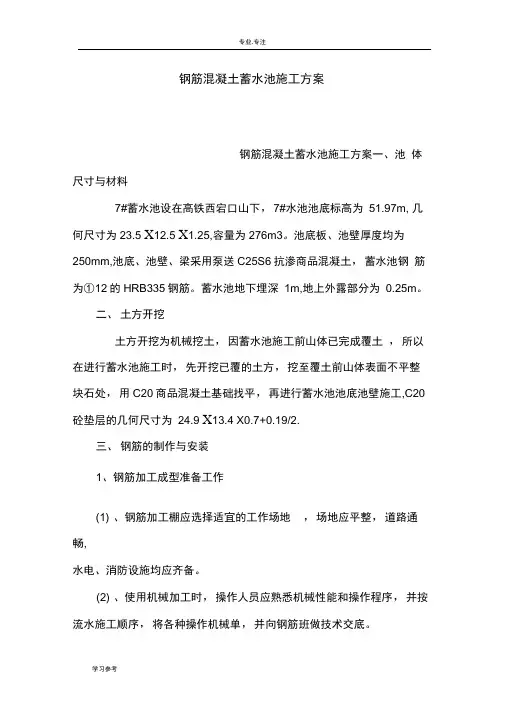

钢筋混凝土蓄水池施工方案钢筋混凝土蓄水池施工方案一:池体尺寸与材料7#蓄水池设在高铁西宕口山下,7#水池池底标高为51.97m,几何尺寸为23.5×12.5×1.25,容量为276m3。
池底板、池壁厚度均为250mm,池底、池壁、梁采用泵送C25S6抗渗商品混凝土,蓄水池钢筋为Φ12的HRB335钢筋。
蓄水池地下埋深1m,地上外露部分为0.25m。
二、土方开挖土方开挖为机械挖土,因蓄水池施工前山体已完成覆土,所以在进行蓄水池施工时,先开挖已覆的土方,挖至覆土前山体表面不平整块石处,用C20商品混凝土基础找平,再进行蓄水池池底池壁施工,C20砼垫层的几何尺寸为24.9×13.4×0.7+0.19/2.三、钢筋的制作与安装1、钢筋加工成型准备工作(1)、钢筋加工棚应选择适宜的工作场地,场地应平整,道路通畅,水电、消防设施均应齐备。
(2)、使用机械加工时,操作人员应熟悉机械性能和操作程序,并按流水施工顺序,将各种操作机械单,并向钢筋班做技术交底。
(3)、钢筋班接到配料后查对钢筋堆场上已经复试合格后的钢筋规格,检查钢筋外观质量,然后着手配料。
(4)、盘圆钢筋调直,采用冷拉方法调直钢筋时,免发生差错,并防止油脂类污染。
(5)、根据施工图纸,计算每种型号钢筋的规格、数量,并绘出大样图,注明各弯起钢筋的起弯位置、角度等,钢筋配料须填写配料单。
2、钢筋安装工艺(1)、钢筋绑扎、安装、焊接质量要求,严格按设计要求施工,并保证做到不低于国家及地方规定、施工及验收规范要求。
(2)、墙、梁、板的钢筋保护层垫块必须按间距每0.7m~1m用铁丝与主筋扎牢。
(3)、钢筋在施工过程中,派专人对钢筋的规格、品种、间距、尺寸、根数、搭接与长度进行检查,自检合格后报监理验收。
(4)、在混凝土浇筑过程中,应派专人“看筋”,如发现松动、移位、保护层不符合要求的现象,均应及时修整。
(5)、为防止混凝土浇筑过程钢筋产生位移、定岗、定部位的现象,应派人检查,重点检查底板上、下皮钢筋的支撑和下皮钢筋的垫块。
钢筋混凝土蓄水池施工方案一、工程概述本次施工的钢筋混凝土蓄水池主要用于储存生产或生活用水,其设计容量为_____立方米,结构形式为矩形。
蓄水池的位置位于_____,周边环境_____。
二、施工准备1、技术准备熟悉施工图纸,进行技术交底,明确施工工艺和质量要求。
2、材料准备(1)水泥:选用_____品牌的普通硅酸盐水泥,具备出厂合格证和质量检验报告。
(2)砂:采用中砂,含泥量不超过_____%。
(3)石子:选用粒径_____的碎石,含泥量不超过_____%。
(4)钢筋:_____型号的钢筋,质量符合国家标准。
(5)外加剂:根据需要选用合适的外加剂,如减水剂、早强剂等。
3、施工机具准备(1)混凝土搅拌设备:_____型搅拌机。
(2)运输设备:_____辆混凝土运输车。
(3)振捣设备:插入式振捣器_____台,平板振捣器_____台。
(4)钢筋加工设备:钢筋切断机、弯曲机、调直机各_____台。
(5)模板及支撑材料:_____规格的模板,钢管、方木等支撑材料。
4、作业条件准备(1)场地平整完成,具备施工条件。
(2)临时水电接通,满足施工需求。
(3)测量放线完成,控制点设置牢固。
三、施工工艺流程1、基础开挖根据设计图纸和测量放线,采用机械开挖结合人工清底的方式进行基础开挖。
开挖过程中注意控制基底标高和边坡坡度,避免超挖和边坡坍塌。
基底预留_____cm 厚的土层,待验槽后人工清理。
2、地基处理对基底进行验槽,如发现地基承载力不足或存在软弱土层,应按照设计要求进行地基处理。
常见的地基处理方法有换填法、夯实法等。
3、垫层施工在基底上浇筑_____cm 厚的 C15 混凝土垫层,振捣密实,表面抹平。
垫层养护达到一定强度后,方可进行后续施工。
4、钢筋工程(1)钢筋制作:根据设计图纸,在钢筋加工棚内将钢筋加工成各种形状和尺寸的钢筋构件。
(2)钢筋绑扎:在垫层上弹出钢筋位置线,按照设计要求进行钢筋绑扎。
钢筋的接头位置、数量、间距等应符合规范要求。
一、工程概况本工程为某住宅小区水池工程,水池采用钢筋混凝土结构,分为蓄水池、溢流池和进出水口三部分。
水池尺寸为长×宽×深=20m×10m×4m,钢筋采用HRB400钢筋,混凝土强度等级为C25。
为确保工程质量,特制定以下钢筋工程施工方案。
二、施工准备1. 技术准备(1)熟悉图纸,掌握设计要求,了解水池结构特点。
(2)组织施工人员学习钢筋施工规范和操作规程,确保施工人员掌握钢筋施工技术。
(3)制定钢筋加工、安装、焊接等施工方案。
2. 材料准备(1)钢筋:按照设计要求,提前采购HRB400钢筋,并确保钢筋质量符合规范要求。
(2)水泥、砂、石等原材料,按照设计要求进行采购,确保质量合格。
(3)焊接材料、防护用品等。
3. 施工设备准备(1)钢筋加工设备:钢筋切断机、钢筋弯曲机、钢筋调直机等。
(2)钢筋安装设备:钢筋绑扎机、钢筋焊接设备等。
(3)混凝土搅拌运输车、泵车等。
三、施工工艺1. 钢筋加工(1)钢筋下料:根据设计图纸,按照实际尺寸进行下料。
(2)钢筋弯曲:使用钢筋弯曲机进行弯曲,确保弯曲角度和长度符合要求。
(3)钢筋调直:使用钢筋调直机进行调直,确保钢筋直度符合要求。
2. 钢筋绑扎(1)绑扎顺序:按照设计图纸,从下往上、从外往内进行绑扎。
(2)绑扎方法:采用十字交叉绑扎法,确保钢筋绑扎牢固。
(3)绑扎要求:钢筋间距、绑扎长度、绑扎角度等应符合规范要求。
3. 钢筋焊接(1)焊接方法:采用电弧焊进行焊接,确保焊接质量。
(2)焊接顺序:先焊接主筋,再焊接箍筋。
(3)焊接要求:焊接接头应饱满、无裂纹、无气孔,焊接长度应符合规范要求。
4. 钢筋保护层(1)保护层厚度:按照设计要求,设置钢筋保护层厚度。
(2)保护层材料:采用水泥砂浆或塑料保护层。
四、质量控制1. 材料检验:确保钢筋、水泥、砂、石等原材料质量符合规范要求。
2. 施工过程控制:严格控制钢筋加工、绑扎、焊接等工序,确保施工质量。
一、编制说明1.1编制依据1、滴道盛和煤矿九井1000m3蓄水池工程施工图;2、地质勘察报告;3、施工组织设计;4、现行相关规范、标准、图集、法律、法规等。
(1)、《建筑工程施工质量验收统一标准》(GB50300—2001)(2)、《混凝土结构工程施工及验收规范》(GB50204—2002)(3)、《建筑地基基础工程施工质量验收规范》(GB50202—2002)(4)、《砌体工程施工及验收规范》(GB50203—2002)(5)、《地下工程防水技术规范》(GB50108—2002)(6)、《矩形钢筋混凝土蓄水池》 05S8041.2编制原则1、有利于加快工程进度,确保工程质量与安全目标的实现,着实履行合同约定的义务。
2、在施工上本着施工可行,技术可靠,经济合理为出发点。
3、在施工组织上,在准备阶段提前做好各种技术准备,对主要工程的大宗型材料提前组织进场并做好妥善保管,在施工过程中合理安排各工序间的施工顺序,确保相互衔接,不致于出现由于自身原因产生的窝工现象。
4、合理安排好现场的平面布置,尽可能减少大临设施,减少场内二次倒运,做到文明施工。
二、工程慨况及特点2。
1工程概况1、滴道盛和煤矿九井1000m3蓄水池工程,为矸石电厂备用水源蓄水池,建设单位为龙煤集团鸡西分子公司,监理单位鸡西汇诚建设监理有限公司。
本蓄水池工程位于滴道盛和煤矿九井附近,主体长宽尺寸为16.4×16。
4M,高4.43M,蓄水能力1000M3。
参照《矩形钢筋混凝土蓄水池》05S804图籍施工。
其主要工作内容包括:土石方开挖、水池混凝土、顶板及侧壁防水、设备安装及管道安装、附属设施施工、蓄水池顶及周边土石方回填。
2、三通一平:水、电、道路已通到工地,场地已平整.3、施工情况:机械、工具、人员已进入现场。
4、工期以满足总体工期为目标。
2。
2工程特点:1、因本工程为山坡地下工程,底板整体落地,土方开挖量较大。
3、根据地质勘察报告,蓄水池基槽为大量冻土和岩石,基槽边坡存在塌方危险。
钢筋砼蓄水池分水口不停水开孔安装施工工法一、前言钢筋混凝土蓄水池是一种常见的储水设施,在水资源管理和灌溉工程中起着重要作用。
而钢筋砼蓄水池分水口不停水开孔安装施工工法是一种在施工过程中无需停水的方法,可以有效提高工效和保障工程的顺利进行。
二、工法特点钢筋砼蓄水池分水口不停水开孔安装施工工法具有以下几个特点:1. 不停水施工:在传统的分水口开孔安装施工中,需要停水才能进行施工,影响供水系统的正常运行。
而该工法可以在不停水的情况下进行施工,减少了对供水系统的影响。
2. 施工便利:采用钻孔机械进行开孔施工,不需要人工挖掘,大大提高了施工效率,节省了人力和时间成本。
3. 施工质量可控:通过精确的分水口位置确定和开孔尺寸控制,可以保证施工质量符合设计要求。
4. 施工安全:采用机械施工,减少人工力量,降低了施工中的安全隐患。
三、适应范围钢筋砼蓄水池分水口不停水开孔安装施工工法适用于各类钢筋砼蓄水池,特别适用于已投入使用的水库、水厂等供水系统,可以在不中断供水的情况下进行维修和改造,保证供水系统的正常运行。
四、工艺原理该工法的实际工程应用基于以下几个基本原理:1. 原有分水口:钢筋砼蓄水池通常已经设有分水口,工法利用该已有分水口进行开孔安装。
2. 钻孔机械技术:工法采用钻孔机械进行开孔施工,在不停水的情况下,通过钻孔机械准确控制开孔位置和尺寸。
3. 安装施工技术:工法对安装施工过程进行详细分析,包括材料准备、梁体加固、分水口打孔、分水口安装等具体技术措施。
五、施工工艺 1. 材料准备:准备好开孔所需的机械设备、材料和工具。
2. 梁体加固:对分水口所在位置的梁体进行加固,确保开孔过程中不引起梁体破坏。
3. 分水口打孔:在已有的分水口位置上,使用钻孔机械进行打孔,保持孔洞直径和深度符合设计要求。
4. 分水口安装:将分水口附件安装在已打孔的孔洞中,通过焊接或螺纹连接固定。
六、劳动组织在施工过程中,需组织人员进行设备安装、梁体加固、钻孔打孔和分水口安装等工作,确保施工的顺利进行。
钢筋混凝土蓄水池施工方案
钢筋混凝土蓄水池施工方案一、池体尺寸与材料
7#蓄水池设在高铁西宕口山下,7#水池池底标高为51.97m,几何尺寸为23.5×12.5×1.25,容量为276m3。
池底板、池壁厚度均为250mm,池底、池壁、梁采用泵送C25S6抗渗商品混凝土,蓄水池钢筋为Φ12的HRB335钢筋。
蓄水池地下埋深1m,地上外露部分为0.25m。
二、土方开挖
土方开挖为机械挖土,因蓄水池施工前山体已完成覆土,所以在进行蓄水池施工时,先开挖已覆的土方,挖至覆土前山体表面不平整块石处,用C20商品混凝土基础找平,再进行蓄水池池底池壁施工,C20砼垫层的几何尺寸为24.9×13.4×0.7+0.19/2.
三、钢筋的制作与安装
1、钢筋加工成型准备工作
(1)、钢筋加工棚应选择适宜的工作场地,场地应平整,道路通畅,水电、消防设施均应齐备。
(2)、使用机械加工时,操作人员应熟悉机械性能和操作程序,并按流水施工顺序,将各种操作机械单,并向钢筋班做技术交底。
(3)、钢筋班接到配料后查对钢筋堆场上已经复试合格后的钢筋规格,检查钢筋外观质量,然后着手配料。
(4)、盘圆钢筋调直,采用冷拉方法调直钢筋时,免发生差错,并防止油脂类污染。
(5)、根据施工图纸,计算每种型号钢筋的规格、数量,并绘出大样图,注明各弯起钢筋的起弯位置、角度等,钢筋配料须填写配料单。
2、钢筋安装工艺
(1)、钢筋绑扎、安装、焊接质量要求,严格按设计要求施工,并保证做到不低于国家及地方规定、施工及验收规范要求。
(2)、墙、梁、板的钢筋保护层垫块必须按间距每0.7m~1m用铁丝与主筋扎牢。
(3)、钢筋在施工过程中,派专人对钢筋的规格、品种、间距、尺寸、根数、搭接与长度进行检查,自检合格后报监理验收。
(4)、在混凝土浇筑过程中,应派专人“看筋”,如发现松动、移位、保护层不符合要求的现象,均应及时修整。
(5)、为防止混凝土浇筑过程钢筋产生位移、定岗、定部位的现象,应派人检查,重点检查底板上、下皮钢筋的支撑和下皮钢筋的垫块。
(6)、钢筋规格严格按设计要求实施,墙、板、梁的钢筋直径不得随意变动,钢筋代换应征得设计单位的同意。
3、钢筋加工安装的质量控制
(1)、当钢筋的品种、级别或规格需作变更时,应办理设计变更文件。
(2)、在浇筑混凝土之前,应进行钢筋隐蔽工程验收,其内容包括:
A、纵向受力钢筋的品种、规格、数量、位置等。
B、钢筋的连接方式、接头位置、接头数量、接头面积百分率等。
C、箍筋、横向钢筋的品种、规格、数量、间距等。
D、预埋件的规格、数量、位置等。
4、钢筋进场时,应按现行国家标准《钢筋混凝土用热轧带肋钢筋》GB1499等的规定抽取试件做力学性能检验,其质量必须符合有关标准的规定。
检查数量:按进场的批次和产品的抽样检验方案确定。
检查方法:检查产品合格证、出厂检验报告和进场验收报告。
5、钢筋连接的质量控制要求
钢筋的接头宜设置在受力较小处,同一纵向受力钢筋不宜设置两个或两个以上接头,接头末端至钢筋弯起点的距离不应小于钢筋直径的10倍,同一连接区段内,纵向受力钢筋的接头面积百分率应符合设计要求。
6、钢筋安装质量控制要求
(1)、钢筋安装时,受力钢筋的品种、级别、规格和数量必须符合设计要求。
(2)、钢筋安装的位置见允许偏差见下表
项目允许偏差(mm)
绑扎钢筋网长、宽±20
网眼尺寸±20
绑扎钢筋骨架长±10
宽、高±5
受力钢筋间距±10
排距±5
保护层厚度基础±10
柱、梁±5
板、墙±3
绑扎箍筋、横向钢筋间距±20
钢筋弯起点位置±20
预埋件中心线位置±5
水平高差±3
注:A、检查预埋件中心线位置时,应沿纵、横两个方向,并取其中的较大值。
B、表中梁类、板类构件上部纵向受力钢筋保护层厚度的合格率应达到90%以上,且不得有超过表中数值1.5倍的尺寸偏差。
7、钢筋安装安全措施
(1)、绑扎钢筋和安装钢筋骨架时,必须搭设脚手架及马道。
(2)、钢筋断料、配料、弯料等工作应在地面进行,不准在高空操作。
(3)、搬运钢筋要注意附近有无障碍物,架空电线和其他临时电气设备,防止钢筋在回转时碰撞电线或发生触电事故。
(4)、雷雨时必须停止露天操作,预防雷击钢筋伤人。
四、模板安装
1、模板安装工艺要求
(1)、支模前事先制定实施方案,保证模板的位置正确,找出施工中的轴线、标高、几何尺寸时必须测量正确、标注清楚、引用方便,标准线和记号必须显示在稳固不变的物体上。
(2)、放样弹线时,除按施工图线弹击划出工程结构轴线外还应弹击划出模板安装线。
(3)、蓄水池采用钢模板支模,钢管、穿墙防水连接片加固,使池体整体牢固,采用满堂钢管脚手架支撑模板,使模板拉结牢固,有足够的强度、刚度及稳定性。
(4)、支模结束,经验收合格后应及时浇筑混凝土,防止木模板长期曝晒、雨淋,发生变形。
(5)、在施工过程中或交接班时,应查明情况,以免因情况不清而随意改动已完成或未完成的模板成品,应注意结构部位模板搭接顺序,避免施工过程中相互影响,模板及支撑系统固定后不宜扰动。
2、模板安装的质量控制
(1)、模板及其他支架应有足够的承载能力、刚度和稳定性,能可靠地承受浇筑混凝土的质量侧压力及施工荷载。
(2)、在浇筑混凝土之前,应对模板工程进行验收。
(3)、模板安装和浇筑混凝土时,应对模板及其支架进行观察和维护,发生异常情况时,应按施工技术方案及时进行处理。
(4)、在涂刷模板隔离剂时,不得玷污钢筋和混凝土接槎处。
(5)、模板的接缝不应漏浆,在浇筑混凝土前,木模板应浇水湿润,但模板内不应有积水。
(6)、浇筑混凝土前,模板内的杂物应清理干净。
(7)、固定在模板上的预埋件、预留孔和预留套管均不得遗漏且应安装牢固,
3、模板拆除质量控制基本要求
(1)、拆除之前必须有拆模申请,并根据同条件养护试块强度记录达到规定时,技术负责人方可批准拆模。
(2)、侧模拆除时的混凝土强度应能保证其表面及棱角不受损伤。
4、模板安装安全技术
(1)、支模应按规定的作业程序进行,模板未固定前不得进行下一道工序,严禁上下攀登连接件和支撑件。
(2)、混凝土板上拆模后形成的临边或洞口,应按规定进行防护。
5、模板拆除安全保证措施
(1)、拆除的模板必须随拆除随清理,以免钉子扎脚,阻碍通行,发生事故。
(2)、基坑内拆模,要注意基坑边坡的稳定,特别是拆除模板支撑时,可能使边坡土方发生震动而塌方,拆除的模板应及时送到离基坑较远的地方进行清理。
五、混凝土工程
1、混凝土浇筑
(1)、为确保蓄水池的工程质量,C25S6混凝土采用商品混凝土,泵送浇筑。
(2)、混凝土浇筑前将振动机械和电箱全部检查一遍,确认完好后,
填报混凝土浇筑申报,报技术负责人批准方可开始混凝土的浇筑。
商品混凝土供应较快,人员和机械适当准备充足,墙体混凝土浇筑应分层装料,分层浇筑振捣,每层浇筑厚度控制在50cm左右,混凝土下料点应分散布置,浇筑墙体时,混凝土浇筑应连续进行,间隔时间不超过2小时,浇筑时应及时清理落地灰。
混凝土墙浇注完毕后,将上口用木抹子按标高或以模板上口为准将墙面上表面混凝土抹平。
2、混凝土浇注质量保证措施
(1)、混凝土浇筑前,模板、支撑、钢筋、预埋套管等均应进行检查,符合设计要求后方可进行下道工序。
(2)、混凝土浇注前,应将模板内的垃圾、杂物、油污清理干净并浇水润湿模板,模板缝要堵平。
(3)、混凝土浇注过程中,要保证混凝土保护层厚度及钢筋位置的正确性,不得踩踏钢筋,移动套管的位置,如发现偏差和位移,应及时校正。
混凝土在振捣时,要派专人看模,发现有涨模、跑位等情况应及时处理,以保证混凝土的结构尺寸及外观。
3、混凝土施工安全技术
(1)、进入操作现场人员必须戴好安全帽,混凝土振捣工必须穿好防护靴,套好绝缘手套以防触电。
(2)、施工操作人员必须经过安全教育培训。
(3)、临时跳板和走道应搭牢固。
4、混凝土泵送安全技术
(1)、泵车就位地点应平坦坚实,周围无障碍物,上空无高压输电
线,泵车不得停放在斜坡上,就位后,泵车应显示停车灯,避免碰撞。
(2)、布料杆所用配管软管应栓上防脱安全带,泵车后及臂下严禁站人,按要求操作,泵管支撑牢固。
5、混凝土养护
(1)、蓄水池的混凝土采用专人养护,养护期不少于28天。
六、预埋件安装
(1)、蓄水池支模板前应预埋好套管,套管的数量、型号、位置必须符合设计要求。
