陶粒混凝土空心砌块施工技术交1陶粒混凝土空心砌块施工技术交底一、工程概况:主厂房陶粒混凝土空心砌块隔墙厚度分别为300mm、250mm、200mm、150mm、100mm厚。
主厂房设计分别为外墙内墙。
砂浆采用M5水泥砂浆。
施工高度为+0.00至+33.0施工特点:砌体高度高,主要工程量集中在+0.00至13.00处。
二、作业条件: 1、施工机具准备:砂浆搅拌机、磅秤、手推车、胶皮管、筛子、铁锨、灰桶、喷水壶、皮数杆、托线板、线坠、水平尺、灰铲、线绳。
2、材料准备:1)、陶粒混凝土空心砌块强度等级≥MU2.0,密度≥0.8KN/m3,规格型号符合设计要求。
养护龄期必须达到28天,有出厂证明、检测合格证。
耐火等级大于180分钟。
2)水泥:采用32.5#普通硅酸盐水泥,有出厂证明,复试报告合格。
3)、砂:采用中砂,过5mm孔径筛子,含泥量不大于5%,不含杂物。
4)、标准机砖,有出场证明,复试检验报告合格。
5)、水:采用现场自来水。
6)、其他材料:拉结筋、预埋件、木砖等提前做好准备。
3、作业准备:1)、主体分部施工完毕,经相关部门验收合格。
2)、弹出轴线、墙边线、门窗洞口线,经复核验收。
3)、立皮数杆,皮数杆用30*40mm木料制作,皮数杆上注明门窗洞口、木砖、拉结筋、圈梁、配筋带的尺寸、标高。
皮数杆一般间距10米,转角处均设立皮数杆,一般距墙皮或墙角50mm为宜,皮数杆应垂直、牢固、标高一致,经复核合格后才能使用。
4)、根据最下面第一皮砖的标高,拉通线检查,如水平灰缝厚度超20mm,用混凝土找平,严禁用砂浆找平。
5)、陶粒混凝土砌块,砌筑前不需浇水湿润,砌块表面有浮水或受潮后,需干燥厚方可使用。
6)、砂浆配合比经试验确定。
准备好砂浆试模。
三、施工工艺: 1、工艺流程浇筑砼带及柱施工准备拌制砂浆排砖搁地砌砖浇筑砼带及柱清理自检、评定2、施工计划(见具体施工周报)3、施工步骤1)、陶粒混凝土空心砌块施工前将楼面清理干净,剔除表面灰浆,每层楼层要在地(楼)面弹出墙身线,门窗洞口位置线,经复核复核图纸要求后,方可进行下到工序施工。

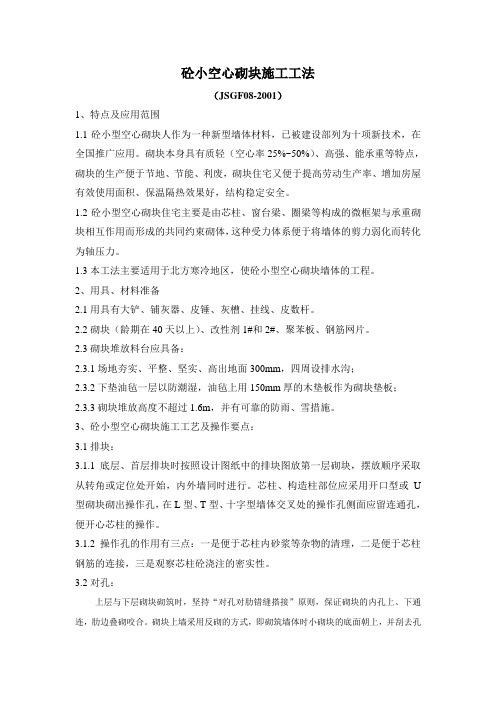

砼小空心砌块施工工法(JSGF08-2001)1、特点及应用范围1.1砼小型空心砌块人作为一种新型墙体材料,已被建设部列为十项新技术,在全国推广应用。
砌块本身具有质轻(空心率25%~50%)、高强、能承重等特点,砌块的生产便于节地、节能、利废,砌块住宅又便于提高劳动生产率、增加房屋有效使用面积、保温隔热效果好,结构稳定安全。
1.2砼小型空心砌块住宅主要是由芯柱、窗台梁、圈梁等构成的微框架与承重砌块相互作用而形成的共同约束砌体,这种受力体系便于将墙体的剪力弱化而转化为轴压力。
1.3本工法主要适用于北方寒冷地区,使砼小型空心砌块墙体的工程。
2、用具、材料准备2.1用具有大铲、铺灰器、皮锤、灰槽、挂线、皮数杆。
2.2砌块(龄期在40天以上)、改性剂1#和2#、聚苯板、钢筋网片。
2.3砌块堆放料台应具备:2.3.1场地夯实、平整、坚实、高出地面300mm,四周设排水沟;2.3.2下垫油毡一层以防潮湿,油毡上用150mm厚的木垫板作为砌块垫板;2.3.3砌块堆放高度不超过1.6m,并有可靠的防雨、雪措施。
3、砼小型空心砌块施工工艺及操作要点:3.1排块:3.1.1底层、首层排块时按照设计图纸中的排块图放第一层砌块,摆放顺序采取从转角或定位处开始,内外墙同时进行。
芯柱、构造柱部位应采用开口型或U 型砌块砌出操作孔,在L型、T型、十字型墙体交叉处的操作孔侧面应留连通孔,便开心芯柱的操作。
3.1.2操作孔的作用有三点:一是便于芯柱内砂浆等杂物的清理,二是便于芯柱钢筋的连接,三是观察芯柱砼浇注的密实性。
3.2对孔:上层与下层砌块砌筑时,坚持“对孔对肋错缝搭接”原则,保证砌块的内孔上、下通连,肋边叠砌咬合。
砌块上墙采用反砌的方式,即砌筑墙体时小砌块的底面朝上,并刮去孔内壁的毛边。
使用辅助砌块砌筑时,应确保芯柱部位内孔的贯能。
3.3砌本灰缝及砌筑砂浆3.3.1砌块砌筑时,水平灰缝采用铺灰器铺器,以减少孔内掉落砂头,增强砂浆摊铺的均匀性,皮锤敲击密实;垂直灰缝采用批灰和加灰相结合的方式,即先在砌块侧面批上灰,砌上墙后再在立缝上口加灰嵌实。
0 / 7
2
2
填充墙腰梁做法:
当墙厚为100,或当墙净高大于4m的墙体,在门洞顶处或在1/2层高处布置腰梁,腰梁厚度120mm,宽度同墙宽,配筋10、φ06@200,混凝土强度C25。
(当在门洞顶处做腰梁时,腰梁做法同过梁做法)。
4、构造柱、门边柱、窗边柱设置:
填充墙构造柱的设置位置、断面尺寸见各层建筑平面及相关结施图纸。
除有关图纸已注明者外,构造柱应在墙体转角、不同厚度墙体交接处、洞口两侧、悬臂墙端部布置,构造柱间距≤5米,且不大于层高2倍。
断面尺寸亦可据墙身厚度。
构造柱应先砌墙后浇柱混凝土,用 C25混凝土浇筑。
砌墙时,构造柱与墙体连接处留马牙搓,并加拉筋。
温馨提示:最好仔细阅读后才下载使用,万分感谢!。
加气砼砌块、空心砖砌筑施工工艺标准1.合用范围:本工艺标准合用于一般建筑工程中加气砼砌块和黏土空心砖墙砌筑工程。
2.施工准备资料准备:加气砼砌块、空心砖、实心砖的品种、规格,强度等级一定切合设计要求,规格应一致,有出厂合格证和质量证明书。
水泥进场使用前,应分批对其强度、平定性进行复验。
查验批应以同一世产厂家、同一编号且连续进场的为一批。
当在使用中对水泥质量有怀疑或水泥出厂超出三个月〔快硬硅酸盐水泥超出一个月〕时,应复查试验,并按其结果使用。
不一样品种的水泥,不得混淆使用。
沙浆用砂不得含有有害杂物。
沙浆用砂的含泥量应知足以下要求:(1)对水泥沙浆和强度等级不小于 M5 的水泥混淆沙浆,不该超出 5%;(2)对强度等级小于 M5 的水泥混淆沙浆,不该超出 10%;(3)人工砂、山砂及特细砂,应经试配能知足砌筑沙浆技术条件要求。
配制水泥石灰沙浆时,不得采纳脱水硬化的石灰膏。
消石灰粉不得直接使用于砌筑沙浆中。
拌制沙浆用水,水质应切合国家现行标准?混凝土拌合用水标准?JGJ63的规定。
砌筑沙浆应经过试配确立配合比。
当砌筑沙浆的构成资料有更改时,其配合比应从头确立。
施工中当采纳水泥沙浆取代水泥混淆沙浆时,应从头确立沙浆强度等级。
凡在沙浆中掺入有机塑化剂、早强剂、缓凝剂、防冻剂等,应经查验和试配切合要求后,方可使用。
有机塑化剂应有砌体强度的型式查验报告。
沙浆现场拌制时,各组分资料应采纳重量计量。
砌筑沙浆应采纳机械搅拌,自投料完算起,搅拌时间应切合以下规定:(1)水泥沙浆和水泥混淆沙浆不得少于 2min;(2)水泥粉煤灰沙浆和掺用外加剂的沙浆不得少于 3min;(3)掺用有机塑化剂的沙浆,应为 3-5min。
沙浆应随拌随用,水泥沙浆和水泥混淆沙浆应分别在 3h 和 4h 内使用完成;当施工时期最高气温超出 300C 时,应分别在拌成后 2h 和 3h 内使用完成。
注:对渗用缓凝剂的沙浆,其使用时间可依据详细状况延伸。

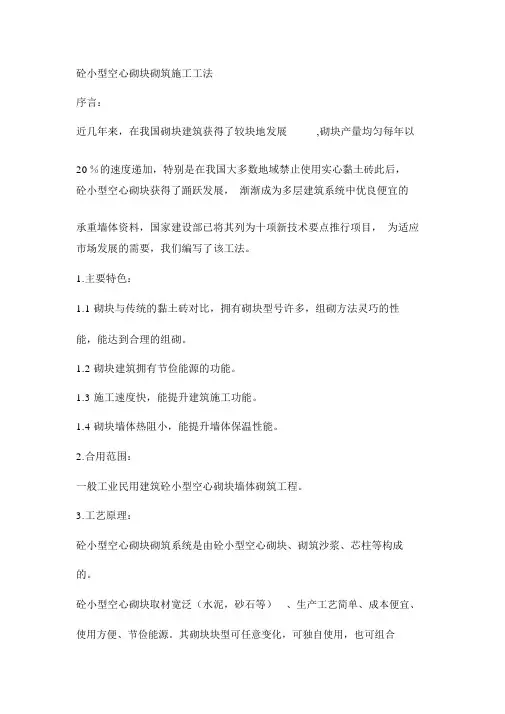

砼小型空心砌块砌筑施工工法序言:近几年来,在我国砌块建筑获得了较块地发展,砌块产量均匀每年以20%的速度递加,特别是在我国大多数地域禁止使用实心黏土砖此后,砼小型空心砌块获得了踊跃发展,渐渐成为多层建筑系统中优良便宜的承重墙体资料,国家建设部已将其列为十项新技术要点推行项目,为适应市场发展的需要,我们编写了该工法。
1.主要特色:1.1 砌块与传统的黏土砖对比,拥有砌块型号许多,组砌方法灵巧的性能,能达到合理的组砌。
1.2 砌块建筑拥有节俭能源的功能。
1.3 施工速度快,能提升建筑施工功能。
1.4 砌块墙体热阻小,能提升墙体保温性能。
2.合用范围:一般工业民用建筑砼小型空心砌块墙体砌筑工程。
3.工艺原理:砼小型空心砌块砌筑系统是由砼小型空心砌块、砌筑沙浆、芯柱等构成的。
砼小型空心砌块取材宽泛(水泥,砂石等)、生产工艺简单、成本便宜、使用方便、节俭能源。
其砌块块型可任意变化,可独自使用,也可组合搭配使用 (主砌块规格为390mm ×190mm ×190mm) 大大加速施工速度。
砌块自己热阻较小,能提升墙体的保温隔热性能,别的,墙体所设芯柱亦能加强砌体构造的整体性及其延性。
4.施工准备:4.1 资料4.1.1 砌块:进入现场的砼小型空心砌块的品种、规格、强度等级一定切合要求,在厂内的保养龄期不得小于28d ;一定拥有出场合格证及检测报告。
进场的砼砌块应按规格、强度等级分别堆放,堆放高度不宜超过1.6m ;当采纳集装箱或集装托板时,其叠放高度不该超出两箱或两格(每格五层小砌块),并苫盖防雨。
4.1.2 当采纳舒布洛克专用沙浆时,搅拌水宜采纳饮用水。
4.1.3 当采纳现场自搅沙浆时,其资料应切合规范要求,并应试配后使用。
介绍配合比(绮华里工程M7.5沙浆):水泥:细骨料:水:外加剂:粉煤灰= 1:5.23 :1.12 :0.011 : 0.3354.2 作业条件:4.2.1 做完基础工程隐检、预检手续。
混凝土小型空心砌块砌筑工艺标准The manuscript was revised on the evening of 2021混凝土小型空心砌块砌筑工艺标准1.适用范围:本工艺标准适用于一般工业与民用建筑普通混凝土小型空心砌块砌筑工程。
2.材料要求:砌体工程所用的材料应有产品的合格证书、产品性能检测报告。
块材、水泥、钢筋、外加剂等尚应有材料主要性能的进场复试报告。
严禁使用国家明令淘汰的材料。
混凝土小型空心砌块:砌块强度等级符合设计要求。
施工时所用的小砌块的产品龄期不应小于28d。
运到现场的小砌块,应分规格分等级堆放,堆垛上应设标志,堆放现场必须平整,并作好排水,堆放高度不宜超过,堆垛之间应保持适当的通道。
砌筑砂浆:砌筑砂浆包括普通砂浆和砌块墙体专用砂浆。
宜采用专用砂浆,强度等级符合设计要求。
水泥:应采用普通硅酸盐水泥或矿渣硅酸盐水泥,水泥强度等级应根据砂浆强度等级选择。
水泥进场使用前,应分批对其强度、安定性进行复验。
检验批应以同一生产厂家、同一编号为一批。
当在使用中对水泥质量有怀疑或水泥出厂超过三个月(快硬硅酸盐水泥超过一个月)时,应复查试验,并按其结果使用。
不同品种的水泥,不得混合使用。
砂:宜采用中砂。
不得含有有害杂物。
砂的含泥量应满足下列要求:对水泥砂浆和强度等级不小于M5的水泥混合砂浆,不应超过5%;对强度等级小于M5的水泥混合砂浆,不应超过10%;人工砂、山砂、特细砂应经试配能满足砌筑砂浆技术条件要求。
消石灰:采用符合JC/T 481规定的钙质消石灰粉或成品石灰膏。
掺和料:通常采用石灰膏或粉煤灰。
石灰膏使用时,生石灰熟化时间不得少于7d,磨细石灰粉熟化时间不得少于2d,严禁采用脱水硬化的石灰膏。
粉煤灰的品质指标应符合《粉煤灰在混凝土及砂浆中应用技术规程》JGJ28的规定。
外加剂:凡在砂浆中掺入有机塑化剂、减水剂、早强剂、缓凝剂、防冻剂等,应经检验和试配符合要求后方可使用。
有机塑化剂应有砌体强度的型式检验报告。
地下室轻集料混凝土空心砌块施工技术交底说明:砌块墙两侧和主体结构框架柱、剪力墙接受柔性连接做法(也即是点连接方式,指砌块墙和框架结构柱、剪力墙不设墙体拉结筋,只通过水平系梁拉结,砌块墙端部和主体结构框架柱、剪力墙之间留20mm宽缝,封内填模塑聚苯板),顶部和主体结构梁、板接受刚性连接做法(同加气块顶部做法)。
构造柱、芯柱、系梁、过梁等全部二次结构混凝土标号均为C20细石混凝土。
特别强调防火分区的隔墙要全部用砼填满灌实。
(图纸有要求)一、施工准备1、施工条件要满足下列要求(1)和轻集料砌块施工相关的主体结构应通过质量验收;(2)施工前应按建筑施工图、砌体特点、块型尺寸、楼层特点、连系梁、构造柱和芯柱数量、梁柱及门窗洞口位置绘制砌块排列图;(3)施工前应搭设脚手架,不得在轻集料砌块墙体上留设脚手架孔;(4)应编制具体的施工方案,并经监理单位审核后施工;(5)应在墙体阴阳角设皮数杆,皮数杆间距不超过5米;(6)施工前应对工人进行技术和平安交底;(7)轻集料砌块在砌筑前不宜浇水,砌筑时应反砌,即小孔面对上。
2、材料要求(1)轻集料砌块质量应符合北京地方标准DB11/T742-2010《框架填充墙(轻集料砌块)设计及施工技术规程》的要求,砌块进场后应按品种、规格分类码放,堆放高度不宜超过1.8m,主砌块、洞口块长390mm,砌筑后模数为400mm,半块、U型过梁块长190mm,砌筑后模数为200mm,高度均为190mm,砌筑后模数为200mm;(2)砌块重度≤10.0Kn/m3,地下一、二层墙厚290,砌块强度等级Mu5.0,地下三层墙厚190,砌块强度等级Mu3.5,抗压强度≥3.5MPa;(3)砌筑砂浆为预拌砂浆,中保水性能,灰缝限制在8~12mm,地下一、二层DM7.5,地下三层DM5.0,现场接受砂浆罐自带的砂浆搅拌器搅拌砂浆;(3)钢筋的品种、规格数量应符合设计要求,并应有质量合格证书及按要求取样复试,复试合格后方可运用,植筋必需先做拉拔试验。

砼空心砌块施工方案该工程地面±0.00以上部分外墙采用200/300厚MU10空心砼砌块,M10混合砂浆砌筑(耐火等级大于等于1.0h)。
±0.00以下外墙采用200/300厚MU10实心砼砌块,M10混合砂浆砌筑。
内墙和地面以下非承重内隔墙,砌筑砂浆为M10水泥砂浆。
(外墙采用空心砼砌块,其部位采用粘土砖砌筑)。
1 产品的规格普通混凝土小砌块主规格尺寸为390mm×190mm×190mm,其它规格尺寸可由供需双方协商。
小砌块最小外壁厚应不小于30mm,最小肋厚应不小于25mm。
尺寸允许偏差应符合表1的规定。
3 外观质量混凝土小型空心砌块外观质量应符合表2的规定。
4 强度等级混凝土小型空心砌块强度等级应符合表3的规定。
5 相对含水率混凝土小型空心砌块相对含水率应符合表4的规定。
表1 尺寸允许偏差(mm)项目名称优等品(A)一等品(B)合格品(C)长度±2 ±3 ±3宽度±2 ±3 ±3高度±2 ±3 +3-4表2 小型空心砌块外观质量项目名称优等品(A)一等品(B)合格品(C)弯曲(mm)不大于 2 2 3掉角缺棱个数(个)不多于 0 2 2三个方向投影尺寸的最小值(mm)不于大 0 20 30裂纹延伸的投影尺寸累计(mm)不大于 0 20 30表3 强度等级(MPa)强度等级砌块抗压强度平均值不小于单块最小值不小于MU7.5 7.5 6.0MU10.0 10.0 8.06 施工应用6.1 一般构造措施(1)一般砌体所用的材料,除满足强度计算要求外,尚应符合下列要求:对室内地面以下的砌体,应采用普通混凝土小砌块和M10的水泥砂浆。
(2)后砌隔墙和填充墙,沿墙高每隔600mm应与承重墙或柱内预留的钢筋网片或2Φ6钢筋拉结,钢筋伸人墙内的长度不应小于800mm。
6.2 墙体砌筑(1)施工准备①堆放小砌块应符合下列要求:a.运到现场的小砌块,应分规格分等级堆放,堆垛上应设标志,堆放现场必须平整,并作好排水;b.小砌块的堆放高度不宜超过1.6m,堆垛之间应保持适当的通道。
砼空心砌块的施工
(1)施工准备小砌块应按现行国家标准《混凝土小型空心砌块》GB8239 及出厂合格证进行验收,必要时,
可现场取样进行检验。
版权文档,请勿用做商业用途
装卸小砌块时,严禁倾卸丢掷,并应堆放整齐。
堆放小砌块应符合下列要求:a 运到现场的小砌块,应分规格分等级堆放,堆垛上应设标志,
堆放现场必须平整,并作好排水;b小砌块的堆放高度不宜超过1.6m,堆垛之间应保持适当的通道。
版权文档,请勿用做商业用途
基础施工前,应用钢尺校核房屋的放线尺寸。
砌完基础后,应在两侧同时填土,并应分层夯实;当两侧填土的高度不等或仅能在一侧填土时 (如地下室墙等) ,其填土时间、施工方法、顺序应保证砌体不致破坏或变形(6)砌筑底层墙体前,应对基础进行检查,符合要求后方可施工,并应根据砌块尺寸和灰缝厚度计算皮数和排数。
版权文档,请勿用做商业用途
普通混凝土小砌块不宜浇水;当天气干燥炎热时,可在砌块上稍加喷水润湿:轻骨料混凝土小砌块施工前可洒水,但不宜过多。
版权文档,请勿用做商业用途
(2)施工基本要求砌筑墙体时,应遵守下列基本规定:a龄期不足28d及潮湿的小砌块不得进行砌筑;b应
在房屋四角或楼梯间转角处设立皮数杆,皮数杆间距不宜超过15m;
c 应尽量采用主规格小砌块,小砌块的强度等级应符合设计要求,并应清除小砌块表面污物和芯柱用小砌块孔洞底部的毛边;版权文档,请勿用做商业用途
d 从转角或定位处开始,内外墙同时砌筑,纵横墙交错搭接;外墙转角处严禁留直搓,宜从两个方面同时砌筑;墙体临时间断处应砌成斜槎,斜槎长度不应小于高度的2/3(一般按一步脚手架高
度控制);如留斜槎有困难,除外墙转角处及抗震设防地区,墙体临时间断处不应留直槎外,可从墙面伸出200mm砌成阴阳槎,并沿墙高每三皮砌块( 600mm),设拉结筋或钢筋网片。
接槎部位宜延
至门窗洞口;版权文档,请勿用做商业用途
e应对孔错缝搭砌。
个别情况当无法对孔砌筑时,普通混凝土小砌块的搭接长度不应小于90mm,轻骨料混凝土小砌块不应小于1 20mm ;当不能保证此规定时,应在灰缝中设置拉结钢筋或网片;版权文档,请勿用做商业用途
f 承重墙体不得采用小砌块与粘土砖等其他块体材料混合砌筑;
g严禁使用断裂小砌块或壁肋中有竖向凹形裂缝的小砌块砌筑承重墙体。
(3)砌体的灰缝应符合下列规定:
a 砌体灰缝应横平坚直,全部灰缝均应铺填砂浆;水平灰缝的砂浆饱满度不得低于90%;竖缝
的砂浆饱满度不得低于80%;砌筑中不得出现瞎缝、透明缝;砌筑砂浆强度未达到设计要求的70% 时,不得拆除过梁底部的模板;版权文档,请勿用做商业用途
b砌体的水平灰缝厚度和竖直灰缝宽度应控制在8至12mm,砌筑时的铺灰长度不得超过
800mm ;严禁用水冲浆灌缝;版权文档,请勿用做商业用途
c当缺少辅助规格小砌块时,墙体通缝不应超过两皮砌块;
d 清水墙面,应随砌随勾缝,并要求光滑、密实、平整;
e拉结钢筋或网片必须放置于灰缝和芯柱内,不得漏放,其外露部分不得随意弯折。
(4)砂浆的强度等级和品种必须符合要求。
砌筑砂浆必须搅拌均匀,随拌随用,盛入灰槽(盆)内的
砂浆如有泌水现象时,应在砌筑前重新拌和。
水泥砂浆和水泥混合砂浆应分别在拌成后3h 和4h 内用完,施工期间最高气温超过30C,必须分别在2h和2h内用完。
砂浆稠度,用于普通混凝土小砌
块时宜为50mm,用于轻骨料混凝土小砌块时宜为70mm。
版权文档,请勿用做商业用途
(5)混凝土及砌筑砂浆用的水泥、水、骨料、外加剂等必须符合现行国家标准和有关规定。
每一楼层
或250m3的砌体,每种强度等级的砂浆至少制作两组(每组6个)试块,每层楼每种强度等级的混
凝土至少制作一组(每组3 个)试块。
版权文档,请勿用做商业用途
(6)需要移动已砌好砌体的小砌块或被撞动的小砌块时,应重新铺浆砌筑。
(7)小砌块用于框架填充墙时,应与框架中预埋的拉结筋连接,当填充墙砌至顶面最后一皮,与上部
结构的接触处宜用实心小砌块斜砌楔紧。
版权文档,请勿用做商业用途
(8)对设计规定的洞口、管道、沟槽和预埋件等,应在砌筑时预留或预埋,严禁在砌好的墙体上打凿。
在小砌块墙体中不得预留水平沟槽。
版权文档,请勿用做商业用途
(9)基础防潮层的顶面,应将污物泥土除尽后,方能砌筑上面的砌体。
(10)砌体内不宜设脚手眼:如必须设置时,可用190mm x 190mm x 190mm小砌块侧砌,利用其孔洞
作脚手眼,砌体完工后用C15 混凝土填实。
但在墙体下列部位不得设置脚手眼;版权文档,请勿用做商业用途
a过梁上部,与过梁成60度角的三角形及过梁跨度1/2范围内;
b宽度不大于800mm的窗间墙;
c梁和梁垫下及其左右各500mm的范围内;
d门窗洞口两侧200mm内和墙体交接处400的范围内;
e设计规定不允许设脚手眼的部位。
(11)对墙体表面的平整度和垂直度、灰缝的厚度和饱满度应随时检查,校正偏差。
在砌完每一楼层后,
应校核墙体的轴线尺寸和标高,允许范围内的轴线及标高的偏差,可在楼板面上予以校正。
版权文档,请勿用做商业用途
(12)砌体相邻工作段的高度差不得大于一个楼层或4m。
(13)伸缩缝、沉降缝、防震缝中夹杂的落灰与杂物应清除。
( 1 4 )雨季施工应有防雨措施;雨后继续施工,应复核墙体的垂直度。
(15)安装预制梁板时,必须座浆垫平。
(16)施工中需要在砌体中设置的临时施工洞口,其侧边离交接处的墙面不应小于600mm,并在顶部
设过梁;填砌施工洞口的砌筑砂浆强度等级应提高一级。
版权文档,请勿用做商业用途
(17)砌筑高度应根据气温、风压、墙体部位及小砌块材质等不同情况分别控制。
常温条件下的日砌筑高度,普通混凝土小砌块控制在1.8m 内;轻骨料混凝土小砌块控制在2.4m 内。
版权文档,请勿用做商业用途
(18)冬期施工
a 砌体冬期施工应遵守下列基本规定:
b 不得使用水浸后受冻的小砌块。
砌筑前应清除冰雪等冻结物。
小砌块工程冬期施工不得采用冻结法;
c 砌筑砂浆宜采用普通硅酸盐水泥拌制;砂内不得含有冰块和直径大于10mm 的冻结块;石灰
膏等应防止受冻,如遭冻结,应经融化后方可使用。
拌合砂浆时,水的温度不得超过80C ;拌和抗
冻砂浆使用的外加剂,掺量需经试验确定,不得随意变更掺量;版权文档,请勿用做商业用途d当日最低气温高于或等于- 15 C时,采用抗冻砂浆的强度等级应按常温施工提高一级;气温低于一15C 时,不得进行砌块的组砌;版权文档,请勿用做商业用途
e每日砌筑后,应使用保温材料覆盖新砌砌体。
f 解冻期间应对砌体进行观察,当发现裂缝、不均匀下沉等情况时,应分析原因并采取措施。
