高强土工格室施工工艺_
- 格式:doc
- 大小:120.50 KB
- 文档页数:3
土工格室施工方案1. 引言土工格室是一种利用土工合成材料(Geosynthetics)等材料制作的结构,被广泛应用于土壤加固、土地整治、水土保持等工程中。
本文就土工格室的施工方案进行详细介绍,包括施工前的准备工作、施工过程中的关键步骤和施工后的验收要求。
2. 施工前的准备工作2.1 材料准备在进行土工格室施工之前,需要准备以下材料:•土工合成材料:根据工程需要选择相应的土工合成材料,如土工布、土工膜等;•支撑材料:用于支撑土工格室,一般选用钢筋、木材等材料;•运输工具:用于将材料运输至施工现场。
2.2 设备准备为了保证施工顺利进行,需要准备一些必要的施工设备,如:•挖掘机:用于挖掘或清理施工现场;•手动工具:如铁锹、锤子、桶等;•测量工具:用于测量施工场地的尺寸和坡度。
2.3 现场准备在施工前,还需要对施工现场进行一些准备工作,包括:•清理施工现场:清除施工现场上的垃圾和杂草等;•标线:根据设计要求,在施工现场进行标线,确定土工格室的位置和尺寸。
3. 施工过程中的关键步骤3.1 打桩固基在施工现场打桩固基是土工格室施工的第一步,需要遵循以下步骤:1.根据设计要求,在施工现场确定桩位,并打桩;2.打桩时要保持桩的垂直性、水平性和桩间距的一致性;3.打桩完成后,使用水平尺和水平仪检查桩的水平度。
3.2 铺设土工合成材料铺设土工合成材料是土工格室施工的核心步骤,应该注意以下事项:1.根据设计要求,将土工合成材料从施工现场运到施工位置;2.按照设计要求,将土工合成材料铺设在打桩固基上;3.在铺设土工合成材料时,要保证材料的平整性和紧密度;4.铺设过程中,要定期检查材料的质量和铺设效果。
3.3 支撑和固定支撑和固定是保证土工格室稳定的重要步骤,需要考虑以下要点:1.根据设计要求,使用支撑材料支撑土工格室的边缘;2.在支撑过程中,要保证支撑材料的排列整齐、间距一致;3.在支撑完成后,使用固定工具将支撑材料固定在土工格室上。

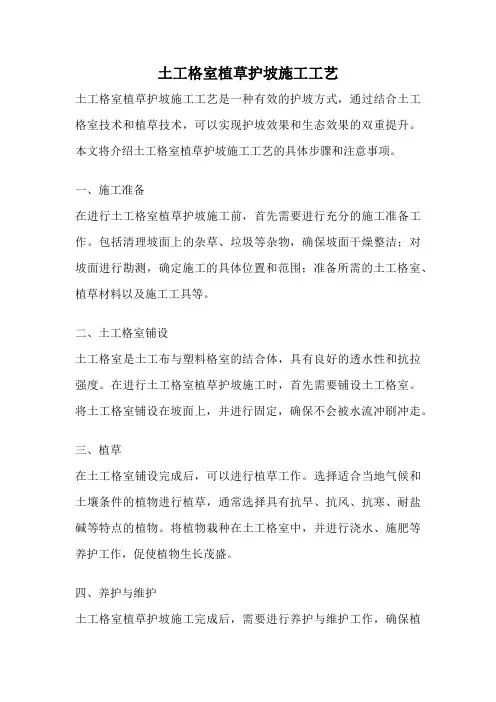

土工格室植草护坡施工工艺土工格室植草护坡施工工艺是一种有效的护坡方式,通过结合土工格室技术和植草技术,可以实现护坡效果和生态效果的双重提升。
本文将介绍土工格室植草护坡施工工艺的具体步骤和注意事项。
一、施工准备在进行土工格室植草护坡施工前,首先需要进行充分的施工准备工作。
包括清理坡面上的杂草、垃圾等杂物,确保坡面干燥整洁;对坡面进行勘测,确定施工的具体位置和范围;准备所需的土工格室、植草材料以及施工工具等。
二、土工格室铺设土工格室是土工布与塑料格室的结合体,具有良好的透水性和抗拉强度。
在进行土工格室植草护坡施工时,首先需要铺设土工格室。
将土工格室铺设在坡面上,并进行固定,确保不会被水流冲刷冲走。
三、植草在土工格室铺设完成后,可以进行植草工作。
选择适合当地气候和土壤条件的植物进行植草,通常选择具有抗旱、抗风、抗寒、耐盐碱等特点的植物。
将植物栽种在土工格室中,并进行浇水、施肥等养护工作,促使植物生长茂盛。
四、养护与维护土工格室植草护坡施工完成后,需要进行养护与维护工作,确保植草的生长和护坡效果。
定期浇水、施肥,及时修剪植物,防止杂草生长,保持坡面整洁干燥。
五、注意事项在进行土工格室植草护坡施工时,需要注意以下几点:1.选择适合当地气候和土壤条件的植物,确保植物能够顺利生长;2.施工过程中要注意安全,避免发生意外事故;3.定期检查护坡效果,及时修复破损部分;4.避免在施工过程中对环境造成污染,注意环保。
土工格室植草护坡施工工艺是一种有效的护坡方式,可以提高护坡效果的同时,也可以改善生态环境,增加绿化覆盖率。
在进行施工时,需要认真执行施工步骤,注意施工细节,确保施工质量和效果。
希望本文能对读者了解土工格室植草护坡施工工艺有所帮助。
土工格室植草护坡施工工艺土工格室植草护坡是一种常见的护坡工程方法,通过植草的方式来加固和保护坡体,达到防止坡体滑坡、护坡、美化环境的目的。
下面将介绍土工格室植草护坡的施工工艺。
进行场地勘察和设计。
在进行土工格室植草护坡工程前,需要进行详细的场地勘察,包括地形、土质、水土条件等情况的调查。
根据勘察结果,设计出合理的护坡方案,确定土工格室的尺寸、排列方式和植草方式。
进行基础处理。
在进行土工格室植草护坡工程时,需要先对坡体进行基础处理。
清除坡体表面的杂草、垃圾等杂物,确保坡体表面平整、干净。
对坡体进行整体平整,修整坡面,使其符合设计要求。
然后,进行土工格室的安装。
根据设计要求,确定土工格室的尺寸和排列方式。
在坡体上按照设计要求开挖格室槽,将土工格室嵌入其中,确保格室与坡面紧密贴合。
格室安装完成后,对格室进行固定,以确保其稳固性。
接着,进行草皮铺设。
在土工格室内填充适量的土壤,然后铺设草皮或播种草籽。
选择适合当地气候和土壤条件的植被种类,确保草皮的生长茂密。
草皮铺设完成后,对其进行浇水养护,促进草皮生长。
进行养护和维护。
土工格室植草护坡工程完成后,需要进行定期的养护和维护。
定期浇水,促进草皮生长,保持坡面绿化。
定期检查土工格室的稳定性,及时修复破损或松动的格室。
定期清除杂草和垃圾,保持坡面整洁。
总的来说,土工格室植草护坡施工工艺是一项复杂而重要的工程,需要进行细致的设计和施工。
只有严格按照规范进行施工,才能确保护坡工程的质量和效果。
通过合理的设计和精心的施工,土工格室植草护坡能够有效地保护坡体,增强坡体的稳定性,美化环境,为人们的生活和生产创造更好的条件。
土工格栅加固地基施工工艺标准版本:第1版文件编号:JGSZ-JS02-0141 适用范围本工艺适用于市政道路、公路工程的软基处理和路面、路堤、填方边坡的加固、滑坡、塌方的修复等工程。
2 主要应用标准和规范2.0.1 《土工合成材料应用技术规范》 (GB50290-1998)2.0.2 《土工合成材料塑料土工格栅》 (GB/T17689-2008)2.0.3 《交通工程土工合成材料土工格栅》(JT/T480-2002)3 施工准备3.1 技术准备3.1.1开工前认真学习施工图纸有关要求、各种施工规范。
3.1.2铺设土工格栅之前,测量路基高程。
3.2 机具准备3.3 材料准备用于路堤边坡加筋补强的土工格栅采用双向土工格栅,土工格栅的幅宽不小于3.0m,抗拉强度不小于30KN/m,延伸率≤10%。
用于软基加固采用桩网复合地基的土工格栅采用双向土工格栅,选用高强聚酯纤维、聚酯、聚乙烯等材料用于软基加固,抗拉强度根据计算确定,但一般不小于80KN/m,土工格栅的幅宽≥5.0m,延伸率≤10%采用排水固结法施工时,土工格栅可采用单向土工格栅,抗拉强度根据计算确定,一般不小于50KN/m。
土工格栅铺设前对每批产品的性能经国家授权的由有资质的产品质量监督检验中心进行检测,检测频率不少于3组,合格后方可铺设。
施工质量应符合种国家标准《土工合成材料应用技术规范》(GB50290-1998)。
4 施工操作工艺4.1 工艺流程4.2 测量放样及场地清理4.2.1按施工规范和设计要求施工场地进行测量和放样。
对原地面进行清理碾压,基底处理同一般路基填筑施工处理,处理完毕检验合格后再进行路基的分层填筑。
4.2.2当填筑高度达到设计铺设土工格栅、土工格室的高程时,在检验合格的填层面上进行测量放线,按设计要求定出铺设土工格栅、土工格室的位置。
4.3 施工方法4.3.1在测定的范围内进行铺设。
土工格栅平铺于路基上,外缘距边坡一般为0.1m,铺设宽度按设计要求设置。
施工方法开挖基床,设置砂垫层(高差不大于10cm),碾压成平台,铺设格栅,纵轴向应与主要受力方向一致,纵向搭接15-20cm,横向10cm,搭接处用塑料带绑扎,并在铺设的格栅上,每隔1.5-2m用U型钉固定于地面,铺设的土工格栅应及时回填土料,铺设的土工格栅层数视技术要求。
土工格栅的施工工艺要求土工格栅的铺筑面应较为平整,铺筑层经验收合格后,为防纵向歪斜现象,先按幅宽在铺筑层划出白线或挂线,即可开始铺筑,然后用铁钉固定格栅的端部(每米宽用钉8根,均匀距离固定)。
固定好格栅端部后,用铺筑机将格栅缓缓向前拉铺,每铺10米长进行人工拉紧和调直一次,直至一卷格栅铺完,再铺下一卷,操作同前。
铺完一卷后用6T-10T的压路机从起始点开始向前进方向碾压一遍即可。
(如铺筑在中面层上和找平层上,用钢辊压路机为宜;如格栅直接铺在混凝土路面上,用胶辊压路机为宜。
)接铺:以卷长为单位作为铺设的段长,在应铺格栅的段长内铺满以后,再整体检查一次铺筑质量,然后接着铺筑下一段。
下一段铺筑时,格栅与格栅可以用10-15CM的搭接长度,并用铁钉或木楔固定后继续向前进方向铺第二段。
依次类推,操作要求同前。
一、土工网、土工格栅A.在公路上主要用于软地基处理、路基增强、边坡防护、桥台加固、翼墙、挡土墙、隔离以及夹筋土工程等。
(1)在公路软地基中铺设土工网或土工格栅,可提高路基承载能力,延长使用寿命,防止路面裂痕;(2)在公路边坡上铺设土工网,可防止滑坡,并可保持水土,美化环境;(3)在公路桥台地基中铺设土工网或土工格栅,可提高承载能力,稳固桥台,防止桥梁出现裂纹,并可避免跳车;(4)用土工网或土工格栅作夹筋土翼墙,面板薄,基础尺寸小,可大量节省土石方,降低成本;(5)在公路挡墙中使用土工网或土工格栅,可提高挡墙承载能力,防止滑坡,并可大量节省土石方,大幅度缩减施工周期,降低工程造价;(6)土工网或土工格栅用作路面增强,可以分散载荷,有效防止路面裂纹;B.在铁路上使用土工网或土工格栅可避免软土地基上的铁路过早地产生沉降和破坏(1)在铁路路基中铺设土工网或土工格栅,使它们与路面材料形成刚性较大的地基,可有效分配荷载,防止路基变形,提高其稳定性;(2)在铁路边坡上铺设土工网,可防止岩块滑落,对人或车辆造成危害,保持铁路畅通;(3)用土工网或土工格栅包裹住道碴,可防止道碴流失和路基变形,提高其稳定性(4)利用土工网或土工格栅夹筋陡坡增加一条铁路线,只需增加极少或不需增加占地面积;(5)铁道挡墙中使用土工网或土工格栅可增强挡墙承载能力,延长使用寿(6)在地铁隧道中使用土工网或土工格栅可提高隧道的结构强度,防止塌方C.土工网或土工格栅还可应用于-堤、坝、河、渠、围海造堤、水库除险加固等水利工程(1)在水库或河流边坡上铺设土工网可防止水流冲刷造成的泥土流失;(2)在水库坝底或库底铺设土工网或土工格栅可防止坝底发生沉降;(3)将土工网做成石笼可加固水库、河流边坡或海岸,防止水流冲刷,用石笼沉床可避免水下作业;(4)在水库工程中使用土工网或土工格栅设置垂直挡墙,既减少用地,又可增大库容量;D.用土工网或土工格栅增强机场地基可大大提高跑道的承载能力,保证飞机起降安全;E.土工网或土工格栅可用于垃圾场地处理、发电厂灰坝工程、煤矿、冶金、绿化、围拦等其他领域。
土工格室定额-概述说明以及解释1.引言1.1 概述土工格室是一种用来固定土壤和增加土壤强度的工程结构,它在土木工程中具有重要的作用。
通过合理设计和施工土工格室,可以有效地防止土壤侵蚀、保护地表水资源、改善生态环境等方面发挥作用。
本文将从土工格室的定义、设计要点以及施工技术等方面展开讨论,希望能够深入探讨土工格室在土木工程中的重要性,为相关领域的研究和实践提供参考和借鉴。
1.2 文章结构文章结构部分主要介绍了整篇文章的组织结构,包括各个章节的内容安排和逻辑顺序。
在本文中,文章结构分为三个主要部分,分别是引言、正文和结论。
引言部分包括了概述、文章结构和目的三个小节。
概述部分介绍了文章的主题和背景,引起读者的兴趣;文章结构部分则是本文的重点,展示了整篇文章各个部分的组织和安排方式,引导读者阅读;目的部分则是说明了本文撰写的目的和意义。
正文部分是本文的核心内容,包括了土工格室的定义、设计要点和施工技术等内容。
通过这些内容,读者可以了解土工格室的相关知识和技术要点,帮助他们更好地理解土工格室定额。
结论部分则是对整篇文章进行总结和展望,包括了总结土工格室的重要性、展望土工格室的发展和结论等。
通过这一部分,读者可以对文章进行回顾和整体把握,同时也对未来的发展进行一定的展望和预测。
1.3 目的:本文的目的在于系统地介绍土工格室的相关内容,包括定义、设计要点和施工技术,以便读者全面了解土工格室在工程中的重要性和应用。
通过本文的阐述,读者可以深入了解土工格室的设计原则和施工技术,提高对土工格室的认识和理解,为工程实践提供参考和指导。
同时,通过展望土工格室的发展,可以对未来土工格室的应用和发展方向进行探讨,促进土工格室领域的技术创新和进步。
通过阐述土工格室的重要性和发展前景,本文旨在引起对土工格室的关注,并促进土工格室技术的应用和推广。
2.正文2.1 土工格室的定义土工格室是在土地上搭建的一种用途广泛的结构,通常用于储存水资源或处理水问题。

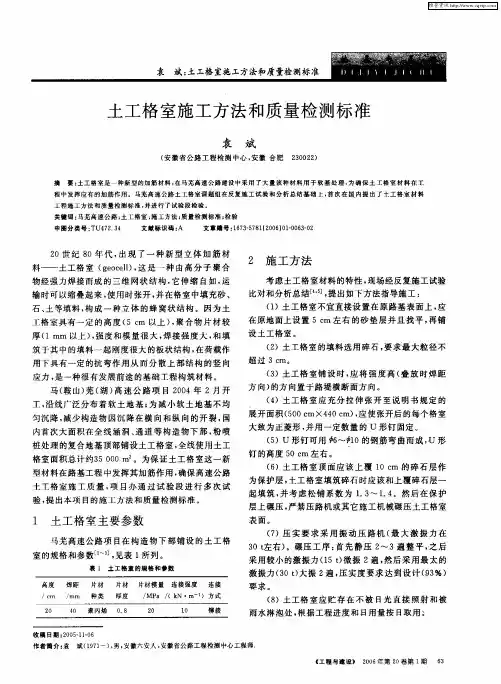

土工格室工程案例
土工格室是一种结构独特的土木工程材料,由高强度聚乙烯材料制成。
其独特的蜂窝状三维结构可以有效地提高土体的承载能力和稳定性,广泛应用于公路、铁路、水利、环保等工程领域。
以下是一个土工格室工程案例:
某高速公路路段存在严重的滑坡问题,给行车安全带来了极大的隐患。
为了解决这一问题,工程采用了土工格室进行滑坡治理。
具体措施如下:
1. 在滑坡体表面铺设一层防滑网,以防止滑坡体进一步滑动。
2. 在防滑网下方铺设一层土工格室,以提高滑坡体的承载能力和稳定性。
3. 在土工格室内填充石料等材料,进一步增强滑坡体的整体性和稳定性。
通过以上措施,该路段滑坡问题得到了有效治理,行车安全得到了保障。
同时,土工格室的使用也提高了工程的经济效益和社会效益。
总的来说,土工格室作为一种新型的土木工程材料,具有广泛的应用前景。
随着其技术的不断完善和应用的不断深入,相信未来土工格室在工程建设中将会发挥更加重要的作用。

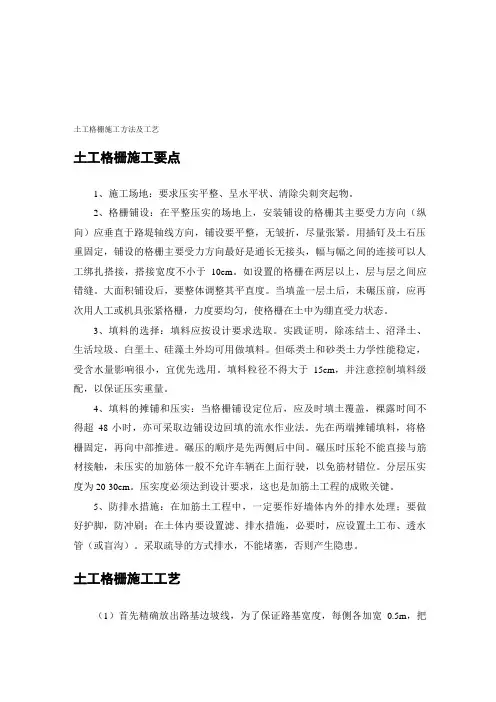

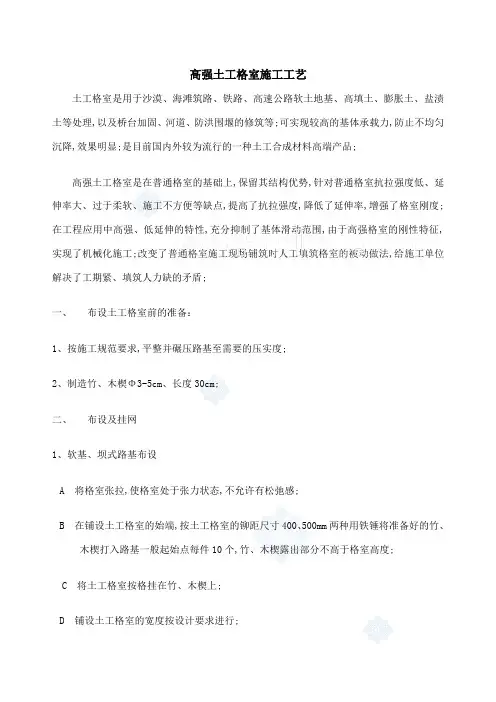

高强土工格室施工工艺土工格室是用于沙漠、海滩筑路、铁路、高速公路软土地基、高填土、膨胀土、盐渍土等处理,以及桥台加固、河道、防洪围堰的修筑等;可实现较高的基体承载力,防止不均匀沉降,效果明显;是目前国内外较为流行的一种土工合成材料高端产品;高强土工格室是在普通格室的基础上,保留其结构优势,针对普通格室抗拉强度低、延伸率大、过于柔软、施工不方便等缺点,提高了抗拉强度,降低了延伸率,增强了格室刚度;在工程应用中高强、低延伸的特性,充分抑制了基体滑动范围,由于高强格室的刚性特征,实现了机械化施工;改变了普通格室施工现场铺筑时人工填筑格室的被动做法,给施工单位解决了工期紧、填筑人力缺的矛盾;一、布设土工格室前的准备:1、按施工规范要求,平整并碾压路基至需要的压实度;2、制造竹、木楔Φ3-5cm、长度30cm;二、布设及挂网1、软基、坝式路基布设A 将格室张拉,使格室处于张力状态,不允许有松弛感;B 在铺设土工格室的始端,按土工格室的铆距尺寸400、500mm两种用铁锤将准备好的竹、木楔打入路基一般起始点每件10个,竹、木楔露出部分不高于格室高度;C 将土工格室按格挂在竹、木楔上;D 铺设土工格室的宽度按设计要求进行;E 土工格室之间的连接:在土工格室未张拉开之前,用格室连接件将格室连接;F 将连接好的土工格室统一张拉到规定的尺寸,并用竹、木楔或人工固定,准备填土;竹、木楔格室连接件G 将张拉好的土工格室沿张拉方向从格室的始端进行填土,并填至剩三层土工格室为宜,连接其它土工格室再次填土,依次重复至需铺设的格室的长度为止;H 注意:每次张拉,土工格室纵向方向最多连接三张,否则会给张拉及正确的布置带来困难;2、桥涵台土工格室的布置A 用ф12×80mm的膨胀螺栓,将土工格室一端与桥台牢牢连接;B 铺设土工格室时必须按设计要求的层位进行铺设;C 将格室张拉,使格室处于张力状态,不允许有松弛感,另一端用木楔或钢纤或其它工具固定于地面,使格室不因填土而移动;D 格室铺设时,只能以张拉调整格室的长度,不得随意剪切,格室之间需连接时,必须先张拉再连接;桥涵台连接件三、填筑A 填土前检查格室有无破损情况,如有,应立即处理;B 土工格室铺设后,应在48小时内在其上填土;C 填土:用推土机将格室始端的土向土工格室的两侧推,每次推进以不大于5m为宜;D 推土机填土厚度必须高出格室10公分以上,以防推土机在填土时损坏格室;四、平整碾压碾压时,在填土厚度小于时,只能靠推土机或前端装载机运行,当填土厚度大于时,即可用碾压机具压实;其它按施工规范要求进行平整碾压至规定要求;五、施工特别提醒A 铺设施工过程中格室的张拉是关键,要确保格室处于张力状态,不可有松弛现象;B 确保格室与桥台的连接到位;C 确定填筑压实质量达到规范要求;D 如果是软基地质,确保有排水设置;。
土工格室(蜂巢约束系统、高强土工格室)(高分子土工格室)土工膜和土工格室材质为HDPE一般用于河道管理,片材高度最大为300mm利润大的话可免费提供技术支持,根据施工斜坡定制格室的大小,坡度越小高度小网网孔小,坡度越高,网孔越小,焊炬越大网孔越小,焊炬越小网孔越大土工格室是由强化的HDPE片材料,经高强力焊接而形成的一种三维网状格室结构。
一般经超声波针式焊接而成。
因工程需要,有的在膜片上进行打孔。
特性1、具有伸缩自如,运输可缩叠,施工时可张拉成网状,填入泥土、碎石、混凝土等松散物料,构成具有强大侧向限制和大刚度的结构体。
2、材质轻、耐磨损、化学性能稳定、耐光氧老化、耐酸碱,适用于不同土壤与沙漠等土质条件。
3、较高的侧向限制和防滑,防变形、有效的增强路基的承载能力和分散荷载作用。
4、改变土工格室高度、焊距等几何尺寸可满足不同的工程需要。
5、伸缩自如,运输体积小;联接方便、施工速度快施工案例:1:中铁七局集团有限公司南昌天祥大道南延工程二标(南昌天祥大道)2:上海宝冶集团有限公司,上海浦东国际机场三期扩建工程港湾机坪场道及附属施工工程3:北京市政路桥股份有限公司(山东省东营市南一路)4:中国水利水电第三工程局路桥分局京沈京冀客标段(河北承德)基本原理土工格室之所以具有卓越功效而受到工程界的关注,还应从其基本原理说起。
国外文献中在描述其原理时称其为“一种蜂窝状三维限制系统,可以在很大范围内显著提高普通填充材料在承载和虫蚀控制应用中的性能。
”它的关键原理就是三维限制。
大家都知道,当汽车行驶在沙漠上时,就会压出两道深深的辙印,被压部分深深下陷,车辙两侧会高高隆起。
后面的车辆如果继续沿着车辙前进,沉陷部分会进一步下沉、隆起部分会进一步隆起,直到隆起部分蹭到了车底盘、沉陷的车辙埋没了大半个轮子,进而无法前进。
之所以如此,就是因为当外荷作用于地基表面时,依据普朗特尔理论和泰勒理论可知:在集中荷载的作用下,主动区1受压下沉,并将力向两侧分解传递给过渡区2,过度区2又传给被动区3,被动区就会毫无限制地发生形变而隆起。
高强土工格室施工工艺
土工格室是用于沙漠、海滩筑路、铁路、高速公路软土地基、高填土、膨胀土、盐渍土等处理,以及桥台加固、河道、防洪围堰的修筑等。
可实现较高的基体承载力,防止不均匀沉降,效果明显。
是目前国内外较为流行的一种土工合成材料高端产品。
高强土工格室是在普通格室的基础上,保留其结构优势,针对普通格室抗拉强度低、延伸率大、过于柔软、施工不方便等缺点,提高了抗拉强度,降低了延伸率,增强了格室刚度。
在工程应用中高强、低延伸的特性,充分抑制了基体滑动范围,由于高强格室的刚性特征,实现了机械化施工。
改变了普通格室施工现场铺筑时人工填筑格室的被动做法,给施工单位解决了工期紧、填筑人力缺的矛盾。
一、布设土工格室前的准备:
1、按施工规范要求,平整并碾压路基至需要的压实度。
2、制造竹、木楔(Φ3-5cm、长度30cm)。
二、布设及挂网
1、软基、坝式路基布设
A 将格室张拉,使格室处于张力状态,不允许有松弛感。
B 在铺设土工格室的始端,按土工格室的铆距尺寸(400、500mm两种)用铁锤将准备好的竹、木楔打
入路基(一般起始点每件10个),竹、木楔露出部分不高于格室高度。
C 将土工格室按格挂在竹、木楔上。
D 铺设土工格室的宽度按设计要求进行。
E 土工格室之间的连接:在土工格室未张拉开之前,用格室连接件将格室连接。
F 将连接好的土工格室统一张拉到规定的尺寸,并用竹、木楔或人工固定,准备填土。
竹、木楔格室连接件
G 将张拉好的土工格室沿张拉方向从格室的始端进行填土,并填至剩三层土工格室为宜,连接其它土
工格室再次填土,依次重复至需铺设的格室的长度为止。
H 注意:每次张拉,土工格室纵向方向最多连接三张,否则会给张拉及正确的布置带来困难。
2、桥(涵)台土工格室的布置
A 用ф12×80(mm)的膨胀螺栓,将土工格室一端与桥台牢牢连接。
B 铺设土工格室时必须按设计要求的层位进行铺设。
C 将格室张拉,使格室处于张力状态,不允许有松弛感,另一端用木楔或钢纤或其它工具固定于地面,
使格室不因填土而移动。
D 格室铺设时,只能以张拉调整格室的长度,不得随意剪切,格室之间需连接时,必须先张拉再连接。
桥(涵)台连接件
三、填筑
A 填土前检查格室有无破损情况,如有,应立即处理。
B 土工格室铺设后,应在48小时内在其上填土。
C 填土:用推土机将格室始端的土向土工格室的两侧推,每次推进以不大于5m为宜。
D 推土机填土厚度必须高出格室10公分以上,以防推土机在填土时损坏格室。
四、平整碾压
碾压时,在填土厚度小于0.6m时,只能靠推土机或前端装载机运行,当填土厚度大于0.6m时,即可用碾压机具压实。
其它按施工规范要求进行平整碾压至规定要求。
五、施工特别提醒
A 铺设施工过程中格室的张拉是关键,要确保格室处于张力状态,不可有松弛现象。
B 确保格室与桥台的连接到位。
C 确定填筑压实质量达到规范要求。
D 如果是软基地质,确保有排水设置。
