公路工程工程量清单计量规则
- 格式:docx
- 大小:37.69 KB
- 文档页数:3
《公路工程工程量清单计量规则》公路工程工程量清单计量规则是指在公路工程项目施工过程中,对各种工程量项目进行计量的规则和方法。
公路工程工程量清单计量规则的制定,可以规范计量工作,保障工程质量,确保施工进度,并提高工程项目的管理水平。
以下是公路工程工程量清单计量规则的一些重要内容。
一、计量规则的依据公路工程工程量清单计量规则的制定应依据国家有关法律法规和标准,以及工程建设部门的相关规范和技术要求为依据。
同时还可以参考国内外公路工程建设经验和相关技术标准,确保计量规则的合理性和准确性。
二、计量单位的确定公路工程工程量清单计量规则应确定各种工程量项目的计量单位。
计量单位应选择合理、统一,并符合国家有关标准和规定。
对于特殊情况下的工程量项目,可以根据实际情况确定合适的计量单位。
三、计量规则的基本原则公路工程工程量清单计量规则应遵循以下基本原则:1.明确性:计量规则应明确、具体,能够准确描述工程量项目的计量方式和标准。
2.可行性:计量规则应能够在实际工程项目中实施,不会给计量工作带来困难和错误。
3.公正性:计量规则应公平、公正,能够保证各参与方的权益和利益。
4.科学性:计量规则应科学、合理,符合工程规范和技术要求,并能够反映出工程质量和进度的真实情况。
四、计量规则的内容公路工程工程量清单计量规则应包括工程量计量的具体内容和方法,如计量计算公式、计量检查方法、计量记录和计量单据的要求等。
具体内容包括但不限于以下几个方面:1.工程量编码和清单编制要求:对于工程量项目的编码和清单的编制,应有明确的要求,使得各参与方能够理解和操作。
2.工程量计算公式:对于各种工程量项目,应给出计算公式以及计算方法,以确保计量结果的准确性。
3.计量检查方法:规定计量检查的具体方法和要求,以保证计量结果的真实可靠。
4.计量记录和计量单据要求:明确计量记录的要求,以及计量单据的格式和内容,方便后续工程量审核和验收。
五、计量规则的执行和监督公路工程工程量清单计量规则应在工程项目施工过程中得到严格执行和监督,以保证计量工作的良好进行。
第一节总则1.1 本章所指的工程量清单计量规则,是指在公路工程项目的招标文件中,为了确定工程项目的计量单位、计量原则和计量方法,而对工程量清单的计量规则进行规定。
1.2 工程量清单计量规则的制定是为了确保招标文件中的工程量清单计量准确、合理,以便于招标人和投标人在招标过程中能够根据统一的计量规则开展工程量的计量工作。
1.3 工程量清单计量规则的执行应严格按照法律法规和国家标准进行,确保招标文件中的工程量清单计量规则符合国家相关规定,且能够为工程建设项目的顺利实施提供保障。
第二节工程量清单的编制和审核2.1 工程量清单的编制应根据项目的实际需求,遵循国家有关工程量清单编制规范,严格按照相关标准进行。
2.2 工程量清单的编制过程中,需对工程项目的各项工程量进行细致测算和科学计算,确保工程量清单中的每一项工程量都准确无误。
2.3 工程量清单的审核应由专业的技术人员进行,对工程量清单的计量单位、计量原则和计量方法进行仔细审查,确保工程量清单的编制符合相关规定和标准。
第三节工程量清单的计量单位3.1 工程量清单的计量单位应采用国家规定的统一计量单位,遵循国家标准进行选用,不得随意更改或自行制定计量单位。
3.2 对于特殊工程量的计量单位,应结合实际情况进行科学选定,并在招标文件中进行明确说明,确保计量单位的统一和准确。
3.3 在工程量清单中,应对计量单位进行清晰的注释和说明,以便于招标人和投标人能够准确理解和应用。
第四节工程量清单的计量原则4.1 工程量清单的计量原则应遵循公平、合理、科学、准确的原则进行确定,确保工程量的计量工作能够公正、公平地开展。
4.2 计量原则应与工程项目的实际情况相适应,避免出现过高或过低的计量情况,保障工程量的准确性和公正性。
4.3 在确定计量原则时,需综合考虑工程项目的技术特点、规模大小、地理位置等因素,确保计量原则能够真实反映工程量的实际情况。
第五节工程量清单的计量方法5.1 工程量清单的计量方法应综合考虑工程项目的特点,采用科学合理的方法进行计量,确保计量结果符合实际情况。
“公路工程09清单计量规则”摘要:一、概述二、公路工程工程量清单计量规则的主要内容三、公路工程工程量清单计量规则的编制依据四、公路工程工程量清单计量规则的应用范围五、总结正文:一、概述公路工程工程量清单计量规则是一套规范公路工程建设中工程量清单的计量标准,旨在统一公路工程工程量清单的项目号、项目名称、计算单位、工程量计算规则和界定工程内容。
本文将详细介绍公路工程工程量清单计量规则的主要内容、编制依据以及应用范围。
二、公路工程工程量清单计量规则的主要内容公路工程工程量清单计量规则主要包括以下八个方面:1.总则:明确了本规则的制定目的、适用范围、依据和解释等基本内容。
2.术语和定义:对本规则中涉及的术语和定义进行了解释和说明。
3.工程量清单编制及计量:介绍了工程量清单的编制原则、计量单位、工程量计算方法等。
4.工程量清单计量规范:对每一个计量子目都对应了唯一的工程量计量规则。
5.附件:包括了公路工程工程量标准清单、计算规范、图纸等补充材料。
6.路基工程:包括了路基土石方工程、路基防护与支挡工程、路基排水工程等。
7.路面工程:包括了路面基层、路面面层、路面附属设施等。
8.桥梁涵洞工程:包括了桥梁涵洞主体工程、桥梁涵洞附属设施等。
三、公路工程工程量清单计量规则的编制依据公路工程工程量清单计量规则主要依据以下文件编制:1.《公路基本建设工程造价计价规范》:本规则是《公路基本建设工程造价计价规范》的组成部分,是编制工程量清单的依据。
2.交通部《公路工程国内招标文件范本》(2003 年版):本规则主要依据交通部《公路工程国内招标文件范本》(2003 年版) 中的技术规范,结合公路建设项目内容编制。
四、公路工程工程量清单计量规则的应用范围公路工程工程量清单计量规则主要适用于公路基本建设项目的工程量清单编制、计量、计价和招投标等环节。
这些项目包括但不限于高速公路、国省道、县乡村道路等各类公路工程。
五、总结公路工程工程量清单计量规则对于规范公路工程建设中的工程量清单计量工作具有重要作用,有利于保证工程量清单的准确性、一致性和公平性。
公路工程工程量清单计量支付规则公路工程是指修建、改建、扩建、维修和绿化公路、桥梁的工程项目。
在公路工程建设过程中,工程量清单是对工程项目中各项工程量的详细、准确的列举和计量,是确定工程设计数量与工程完成实际情况是否一致的依据,也是计算工程造价和支付工程款项的基础。
1.工程量清单的编制要求:根据工程项目的具体需求,确定工程量清单编制的技术规范和标准,包括工程量单位、测量方法和计量精度等,并严格按照规定的格式和顺序编制清单。
2.工程量的计量原则:公路工程工程量的计量应遵循公正、公平、准确、及时的原则。
计量应以工程实际完成情况为依据,采用现场检测、测量等方法,确保工程量的真实性和准确性。
3.工程量的验收标准:工程量的验收应依据相关的技术规范和标准进行,对于符合规范要求的工程量应及时予以认可,对于不合格的工程量应要求修正或重新完成。
4.工程量计量支付方式:工程量支付可以采用现金支付、银行转账等方式,支付周期应根据工程项目的进展情况进行合理安排。
特殊情况下,可以根据双方的协商,采取部分预付、阶段付款或项目完工后支付等方式。
5.工程量计量支付的程序和流程:计量支付的程序应严格按照合同约定和相关的法律法规进行,包括计量申请、中间检测、终结检测、计量报告和支付结算等环节,确保支付的准确性和合法性。
6.工程量计量支付的监督和检查:计量支付应设立专门的监督和检查机构,对计量过程进行监督和检查,发现问题及时纠正,确保计量支付的公平性和合理性。
同时,还应建立完善的计量支付档案和账目记录,便于审计和复核。
总之,公路工程工程量清单计量支付规则是公路工程建设中确保工程量计量和支付的准确性、公正性和合法性的制度规定。
合理的工程量清单计量支付规则能够促进工程项目的顺利进行,保障各方的权益,提高工程建设的质量和效益。
对于工程建设单位和施工单位来说,遵守和执行计量支付规则是维护自身合法权益和形象的基本要求。
公路工程工程量清单计量规则一、工程量清单工程量清单是根据施工图纸和技术要求,对各项施工工程的工程量进行分项、定额统计和计算的文件,是施工计划和施工组织设计的重要依据。
工程量清单按照不同的部位和性质进行划分,如路基、桥梁、隧道、涵洞等,然后根据不同的工程项目和工艺过程,进行具体的计算和核定。
二、计量规则在进行工程量清单的计算和核定时,应根据清单项的具体要求,采用相应的计量规则。
一般来说,公路工程的工程量计量规则主要有按长、面积、体积以及单位工程计量等。
比如对于路基工程,可以按照长度计算横断面面积和体积;对于桥梁工程,可以按照梁板长度计算桥墩和梁板的体积等。
2.计量单位规则公路工程中,计量单位的选择应根据工程的实际情况和国家相关标准进行确定。
常见的计量单位包括米、平方米、立方米、吨等。
对于施工过程中涉及到的不同的材料和设备,应根据其实际用途和标准规定的计量单位进行计算和核定。
3.计量基本要求在进行工程量清单计量时,应确保计量的准确、完整和规范。
具体要求如下:(1)计量项目的名称应准确、明确,符合业内常用的名称和标准。
(2)计量清单应按照一定的顺序和档次排列,便于施工过程中的计量和核定。
(3)计量工程量的方法应符合施工图纸和技术要求,采用合理的计量规则和计算方法。
(4)计量时应确保计量点的准确和规范,避免因计量点的变动和不准确导致的计量误差。
(5)计量时应注意单位的统一和准确,确保计量结果的可比性和可核实性。
三、工程量的核定在进行工程量计量后,还需要进行工程量的核定。
工程量核定是指对计量结果进行审查和审核,确保工程量的准确和合理。
具体的核定工作包括核对计量清单的准确性和完整性,评估计量结果的可靠性和合理性,发现和纠正计量错误和漏项等。
工程量核定还包括对工程量清单的复核和复审,确保计量结果和核定结果的一致性和正确性。
综上所述,公路工程工程量清单计量规则是对公路工程施工过程中的各项工程量进行确定、计算和核定的规则和方法。
公路工程工程量清单计量规则详解一、计量对象公路工程的计量对象主要包括线路类工程、桥梁类工程、隧道类工程、填方工程、挖方工程、土石方路基工程、沥青路面工程、水泥混凝土路面工程等。
二、计量单位公路工程常用的计量单位有长度单位、面积单位、体积单位、质量单位等。
例如线路类工程的计量单位可以是公里、米等;桥梁类工程的计量单位可以是平方米、立方米等;路面工程的计量单位可以是平方米、立方米等。
计量单位必须与清单中的计量单位一致。
三、计量原则1.完工计量原则按照清单的规定,对于已经施工完成并验收合格的工程项目进行计量。
2.工程工期计量原则对于工程工期范围内已经施工完成并验收合格的工程量按照清单的规定进行计量。
3.特殊工程计量原则对于特殊工程,如高难度施工或特殊施工设备使用的工程量,需要根据设计、施工方案等要求进行特殊计量。
4.子清单计量原则对于公路工程清单中的一部分工程量项,需要单独计量,并按照清单的规定进行计量。
五、计量方法1.直接测量法直接测量法是指通过工程测量仪器和设备进行实际测量,如测量长度、面积、体积等。
直接测量法适用于大部分工程量的计量。
2.预估计量法预估计量法是指通过设计图纸、施工方案等预先计算工程量,如填方工程的计量可以通过路堑断面图以及填方计量表进行预估。
3.理论计算法理论计算法是指根据公式、实验数据等进行工程量的计算,如路面工程计量可以通过路表面积乘以结构层厚度计算。
4.取样检测法取样检测法是指对工程质量进行抽样检测,并根据检测结果进行计量。
如水泥混凝土路面的计量可以通过取样检测路面强度进行计量。
总结起来,公路工程工程量清单计量规则是指在公路工程施工过程中,根据计量对象、计量单位、计量原则、计量方法等进行工程量的计量。
合理有效的计量规则是保证工程质量和进度的重要依据,对于合理评估工程量、合理支付工程款项具有重要意义。
公路工程工程量清单计量规则1.计量单位:工程量清单中应使用国家规定的计量单位,如米、立方米、公斤等。
在编制过程中应注意单位的统一和标准化,避免使用单位的重复或混淆。
2.计量原则:工程量清单中的项目应按照设计图纸和相关规范规定的标准进行计量,且计量应基于实际完成工作的数量。
计量原则要做到准确、公正、合理、统一3.清单编制:工程量清单的编制应根据工程设计文件和施工图纸,将工作内容划分为不同的项目,并为每个项目定义规范的计量单位、数量和配比等。
4.从上至下的计量:对于多级项目或含有多个组成部分的项目,应按照自上而下的顺序进行计量。
即先计算最高层次的项目数量,然后再计算下一级项目的数量,以此类推。
5.统一计量方法:在工程量清单的计量中,应统一使用相同的计量方法,以确保在计算数量时不会出现错误。
6.计量要点:在计量过程中,应注意重点和难点部位的计量。
对于有复杂构造或独特形式的项目,需要进行细致的测量和计算。
7.计量依据:工程量清单的计量应依据工程设计文件、施工图纸和有关规范标准等编制,确保计量结果的准确性和可靠性。
8.包含与排除:工程量清单中的项目应明确包含和排除的内容,以避免重复计量或遗漏计量。
9.合同约定:工程量清单计量规则应依据合同约定,根据实际情况进行计量,如有需要,还可以制定专门的计量规则。
10.审核与监督:工程量清单计量应进行审核和监督,确保计量结果的准确性和合理性。
可以由专门的计量机构或工程监理机构进行审核和监督。
以上是一些公路工程工程量清单计量规则的简要介绍,这些规则对于实施公路工程项目的工程量清单计量至关重要,能够确保计量结果的准确性和合理性,为工程项目的顺利进行提供保障。
公路工程工程量清单计量规则释义公路工程工程量清单计量规则,是指根据工程设计方案和工程图纸,对公路工程施工中的各项工程量进行计量的规则和准则。
它主要包括计量对象、计量单位、计量规则、计量方法、计量程序等方面的规定。
下面将详细介绍公路工程工程量清单计量规则的释义。
一、计量对象:计量对象是指工程量清单中规定的具体项目或工程部位。
在公路工程中,计量对象可以是混凝土路面、石子路面、护坡工程、排水设施等。
计量对象需要明确,以确保计量规则的准确性和一致性。
二、计量单位:计量单位是对计量对象进行计数或评估的基本单位。
在公路工程中,常见的计量单位包括立方米、平方米、米、吨等。
计量单位的选择应该符合国家标准,并与计量对象相对应。
三、计量规则:计量规则是指对计量对象进行计量的具体规则和方法。
在公路工程中,计量规则可以包括长度、面积、体积的测量方法,以及重量、数量的计算方法等。
计量规则要符合工程设计规范和相关标准。
四、计量方法:计量方法是指具体的计量操作步骤和技术要求。
在公路工程中,计量方法可以包括使用专用仪器和测量设备进行测量,采集计量数据,并进行数据处理和记录等。
计量方法要求准确、可靠,并符合相关的技术规范和安全操作要求。
五、计量程序:计量程序是指计量工作的整体操作流程和管理要求。
在公路工程中,计量程序可以包括工程量清单的编制、计量文件的审查、计量数据的汇总和填报、计量单位工程的验收等。
计量程序要求规范、科学,并符合相关的施工管理规定。
六、计量理论基础:计量理论基础是指在进行公路工程工程量计量时,所依据的技术、理论和方法。
在公路工程中,计量理论基础可以包括测量原理、测量误差分析、数据处理方法、标准要求等。
计量理论基础对于保证工程量清单的科学性和准确性至关重要,它是计量规则制定的依据。
计量审核是指对计量结果进行检查和验证的过程。
在公路工程中,计量审核可以包括对计量数据的准确性、计算的正确性、细节的合理性和合规性等方面的审查。
公路工程工程量清单计量规则详解一、计量方式1.直接计量:指对独立的工程项目根据其实际完成情况进行计量。
2.间接计量:指对一些综合性的工程项目,按照预定的计算公式或参照相关规定进行计量。
3.工程计量:指根据工程施工图纸、设计图纸和技术规程等,对不同部位、组成部分的工程量进行计量。
4.使用单位计量:指使用单位对已经验收的工程进行计量,以确定实际使用的数量。
5.计人量:对于施工过程中涉及到人力的工程项目,可以按照实际投入的人工和工时进行计量。
二、计量要求1.计量准确:计量结果应准确反映出工程项目的实际情况,确保工程量计算的公正性和合理性。
2.计量标准:计量应按照国家有关规定和技术标准进行,确保计量结果的科学性和可比性。
3.计量依据:计量依据应明确,可以是施工图纸、设计图纸、技术规程等具体文件,也可以是现场实际情况。
4.计量单位:计量单位应符合国家规定,一般以国际单位制为基准,如米、立方米、吨等。
5.计量周期:计量周期应根据工程项目的实际需要确定,可以是日,周,月,及项目完成后的总计量。
6.计量记录:计量结果应及时记录,包括数量、单位、日期、计量依据等,确保计量过程的可追溯性和透明性。
7.计量审定:完成计量后,应按照相关程序进行审定,并获得相关部门的确认和签字,以确保计量结果的合法性和权威性。
8.计量支付:计量结果用于支付工程款项时,应按照相关规定进行,确保支付的准确性和及时性。
三、常见问题1.计量错误:可能会出现计量错误的情况,例如漏量、重量不准确等,需要及时发现和纠正。
2.计量争议:计量结果可能会引发争议,需要根据相关规定和程序解决,并确保争议的公正处理。
3.计量监督:计量过程需要有专业人员进行监督,确保计量工作的规范性和客观性。
4.计量误差:计量结果可能会存在一定的误差,需要根据相关规定和方法进行修正和调整。
总之,公路工程工程量清单计量规则是保证工程量计量准确性和公正性的重要规定。
在进行公路工程施工过程中,严格执行这些规则,可以确保施工过程的规范和工程质量的科学评估。

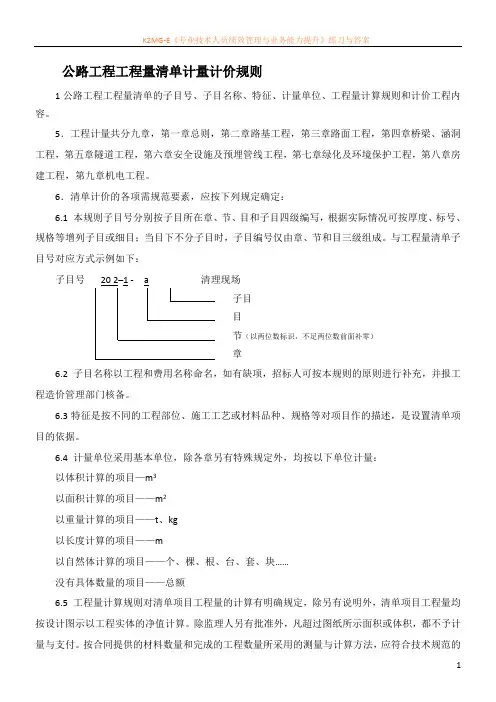

公路工程工程量清单计量计价规则1公路工程工程量清单的子目号、子目名称、特征、计量单位、工程量计算规则和计价工程内容。
5.工程计量共分九章,第一章总则,第二章路基工程,第三章路面工程,第四章桥梁、涵洞工程,第五章隧道工程,第六章安全设施及预埋管线工程,第七章绿化及环境保护工程,第八章房建工程,第九章机电工程。
6.清单计价的各项需规范要素,应按下列规定确定:6.1 本规则子目号分别按子目所在章、节、目和子目四级编写,根据实际情况可按厚度、标号、规格等增列子目或细目;当目下不分子目时,子目编号仅由章、节和目三级组成。
与工程量清单子目号对应方式示例如下:子目号20 2–1 - a 清理现场子目目节(以两位数标识,不足两位数前面补零)章6.2 子目名称以工程和费用名称命名,如有缺项,招标人可按本规则的原则进行补充,并报工程造价管理部门核备。
6.3特征是按不同的工程部位、施工工艺或材料品种、规格等对项目作的描述,是设置清单项目的依据。
6.4 计量单位采用基本单位,除各章另有特殊规定外,均按以下单位计量:以体积计算的项目—m3以面积计算的项目——m2以重量计算的项目——t、kg以长度计算的项目——m以自然体计算的项目——个、棵、根、台、套、块……没有具体数量的项目——总额6.5 工程量计算规则对清单项目工程量的计算有明确规定,除另有说明外,清单项目工程量均按设计图示以工程实体的净值计算。
除监理人另有批准外,凡超过图纸所示面积或体积,都不予计量与支付。
按合同提供的材料数量和完成的工程数量所采用的测量与计算方法,应符合技术规范的规定。
6.6计价工程内容是为完成该项目的主要工作,凡工程内容中未列的其他工作,为该项目的附属工作,应参照各项目对应的招标文件范本技术规范章节的规定或设计图纸综合考虑在报价中。
7.材料及半成品采备和损耗、场内二次转运、常规的检测、试验等均包括在相应工程项目中,不另行计量。
8.全部必需的模板、脚手架、装备、机具、螺栓、垫圈和钢制件等其他材料,应包括在所列的有关支付项目中,均不单独计量。
公路工程标准工程量清单及计量规则一、标题概述公路交通是城乡间通联的重要纽带,而标线作为公路交通安全的重要组成部分,对于规范和指引车辆驾驶起着至关重要的作用。
公路工程标准工程量清单及计量规则必须得到严格执行和规范管理。
二、工程量清单的制定1. 工程量清单的概念在公路工程建设中,工程量清单是按照国家或地方有关规定,根据设计图纸、施工图纸、技术规范等资料编制出来的一个工程项目的项目构成和工程量指标,并将其列成清单。
2. 工程量清单的编制原则(1)科学合理:根据设计、施工、材料规范,根据工程的实际情况,科学、合理的进行编制。
(2)统一规范:遵循国家相关规范要求,统一规范进行编制,保证工程量清单的准确性和规范性。
(3)明确细化:清楚列明项目名称、数量、单位、规格、施工要求等,确保工程量清单的细化程度。
3. 工程量清单内容工程量清单内容应包括标线的材料清单、施工量清单、工程定额等内容。
三、标线的工程量计量规则1. 标线工程项目计量单位标线工程的计量单位主要包括面积、长度、数量、人工等,根据不同的标线类型和施工情况确定计量单位。
2. 标线的施工规范和计量规则(1)标线材料的计量规则:根据实际使用的标线材料种类和数量,确定材料的使用情况,并进行计量规则的制定。
(2)标线长度的计量规则:对于标线长度的计量,应按照工程实际完成的标线长度进行计量,确保标线长度的准确性。
(3)标线数量的计量规则:对于标线数量的计量,应根据设计要求和施工实际情况确定标线数量,并进行准确计量。
(4)标线人工的计量规则:对于标线施工所需的人工计量,应根据实际的施工人员数量和工时进行计量,确保施工人工的合理计量。
四、标线工程量计量的现状及存在的问题1. 现状目前,我国公路标线工程量计量存在一些问题,主要表现在计量不规范、计量不准确、计量不统一等方面。
2. 存在的问题(1)计量不规范:部分地方在进行标线工程计量时,存在计量不规范的情况,导致计量结果不准确。
《公路工程工程量清单计量规则》《公路工程工程量清单计量规则》是指在公路工程中,对各项工程量进行计量的准则和规定。
它是指导全过程工程计量的依据,确保计量的准确性和公正性,保证工程款项的合理支付。
下面将详细介绍《公路工程工程量清单计量规则》的相关内容。
一、计量标准的制定1.计量单位的确定:根据工程规模和工作内容,选择合适的计量单位,确保计量结果的准确性。
2.计量基准的确定:确定计量时的起止时间、计量地点,并考虑工程进度和现场实际情况,制定相应的计量基准。
3.计量原则的确定:根据法律法规和合同约定,确定计量的基本原则,包括合理性原则、公正性原则、权威性原则等。
二、计量方法的确定1.直接计量法:直接根据工程图纸和规范进行计量,适用于工程量明确的项目。
2.间接计量法:通过核算和计算得出工程量,适用于工程量不明确的项目。
3.单位工程量计量法:将工程分为若干个具有相似性质和技术要求的单位工程,采用单位工程量计算和核算的方法进行计量。
三、计量程序的确定1.准备工作:包括查阅相关资料、熟悉工程图纸和规范、准备计量工具等。
2.实地勘察:根据工程图纸和相关资料,实地勘察工程情况,了解计量的具体要求。
3.计量依据的确定:根据工程图纸、规范和施工方案等,确定计量的依据和项目范围。
4.计量表的编制:根据计量依据和项目范围,编制相应的计量表格,明确计量项目和计量单位。
5.计量核算:根据计量表格和具体工程情况,进行计量核算,得出工程量的计算结果。
6.编制计量报告:根据计量核算的结果,编制相应的计量报告,记录计量过程和计量结果。
四、计量审核的程序五、计量争议的处理1.计量争议的解决原则:根据《建设工程计量规则》和合同约定,处理计量争议的原则包括公平公正、按程序处理、互利互惠等。
2.计量争议的解决程序:当发生计量争议时,可通过协商、仲裁、诉讼等方式解决,一般应先尽量协商解决,无法协商解决时可通过仲裁或诉讼解决。
通过制定并严格执行《公路工程工程量清单计量规则》,能够确保计量的准确性和公正性,避免因计量错误或争议而影响工程款项的支付。
公路工程工程量清单计量计价规则公路工程工程量清单计量计价规则是指在公路工程建设中,对各项工程量进行计量和计价的规定。
合理的工程量清单计量计价规则能够维护项目的公正性、合理性和可操作性,有助于确保工程项目的顺利进行。
下面是对公路工程工程量清单计量计价规则的详细解释。
1.工程量清单的编制:每个公路工程项目都需要编制相应的工程量清单,涵盖工程的所有内容,包括施工范围、工程部位、材料和设备等。
工程量清单应当按照工程项目的实际情况进行细化,确保数量准确无误。
2.计量计价单位:工程量清单中应当明确每一项工作内容的计量单位,以便进行后续的计量计价工作。
计量单位通常使用国际通用单位或行业标准单位,如米、立方米、平方米等。
3.计量规则:公路工程的计量规则应当按照国家有关规定和工程的特点进行确定。
通常情况下,采用完工量计量法,即在工程完工后对工程的实际情况进行检查测量,确定其数量。
对于一些工程难以完工量计量的情况,可以采用进度量计量法,即按照工程进度来确定工程量。
4.计价规则:公路工程的计价规则包括单价、合价和价差等。
单价是指单位工作内容的价格,单价通常由招标单位进行编制并确认,同时,单价应当符合国家有关定额和标准。
合价是指其中一种工作内容完成后,按照其工程量和单价计算得出的总价格。
价差是指工程量清单中实际发生工程量与计划工程量之间的差异,如果实际工程量超过计划工程量,应当按照约定的比例进行加价;如果实际工程量小于计划工程量,应当按照约定的比例进行减价。
5.明细计价:工程量清单中的每一项工作内容都需要进行明细计价,即对每一项工作内容进行单价和工程量的计算,得出该项工作内容的总价格。
明细计价应当准确无误,并且与招标文件中的计价规则保持一致。
6.结算支付:在公路工程中,结算支付是指按照工程量清单计量计价规则对承包商进行工程款项的结算付款。
结算支付应当按照合同约定的时间进行,同时应当根据工程进度和质量进行审核,确保款项支付的准确性和合理性。
一、路基工程工程量清单计量规则1.场地清理的计量规则1)施工场地清理的计量应按设计图表所示,以投影平面面积(m2)计量。
现场清理路基范围内的所有垃圾、灌木、竹林、胸径小于150mm 的树木、石头、废料、表土(腐殖土)。
草皮的铲除与开挖、借土场的场地清理与拆除(包括临时工程)均应列入土方单价之内,不另行计量。
2)砍伐树木仅计胸径(即离地面1。
3m高处的直径)大于150mm的树木,以棵计量。
包括砍伐后的截锯、移运(移运至监理工程师指导的地点)、堆放等一切有关的作业;挖出树根以棵计量,包括挖出、移运、堆放等一切有关的作业。
2.拆除与挖掘的计量规则1)挖出旧路面应按各种不同结构类型的路面分别以m2计量;拆除原有公路结构物应分别按结构物的类型,以m3计量.2)所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放和废料的移运处理等作业均不另行计量。
3.路基挖方的计量规则1)路基土石方开挖数量包括边沟、排水沟、截水沟,按路线中线长度乘以横断面面积计算,以m3计量。
2)挖出路基内非适用材料(不包括借土场)的数量,以m3计量。
3)凡超过图纸规定尺寸的开挖,均不予计量。
4)石方爆破的安全措施、弃方的运输和堆放,质量检验、临时道路和临时排水的维修等均不另计量,作为附属工作。
5)在挖方路基的路床顶面以下,土方断面应挖松深300mm再压实;石方断面应辅以人工凿平或填平压实。
此两项作为附属工作,均不予计量.6)改河、改渠、改路的开挖工程按图纸施工,计量方法同路基土方石方开挖。
4。
路基填筑的计量规则1)填筑路基的土方数量,以横断面施工图为依据,按不同来源(包括利用土方、利用石方和借方等)分别计量。
2)零填挖路段的翻松、压实不另计量。
3)零填挖路段的换填土,按压实的体积以m3计量.计价中包括表面不良土的翻挖运弃(不计运距),换填好土的挖运(免费运距以内)、摊平、压实、等一切与此有关作业的费用。
4)利用土、石填方及土石混合填料的的填方,按压实的体积以m3计量。
公路工程工程量清单计量规则一、测量方法1.公路工程的计量应按照工程建设标准及相关规范进行测量。
2.工程量的计算应按照单位工程量计算,即计算单位工程的数量,再根据单位工程的设计规格和数量乘以单位工程的直接费用。
3.测量应选用合适的测量仪器和工具,并在符合测量规范的前提下,采用最新的测量技术和方法。
二、测量程序1.测量前应对施工场地进行勘察和测量布点,确定测量控制点。
2.根据设计图纸和工程特点,确定测量的范围和内容。
3.测量前应在工程量清单中标明测量项、工程量单位、测量精度等信息。
4.进行测量时,应按照工程量清单中的顺序,逐项进行测量,并记录测量数据。
5.完成测量后,应进行质量控制,确保测量结果的准确性和可靠性。
6.测量结果应编写成测量报告,包括测量数据、测量方法、测量精度等信息。
三、计量规则1.工程量计算的基本单位应符合国家规定的计量单位。
2.确定工程量计算的基准线应满足设计要求,并符合测量规范的要求。
3.对于有高度要求的工程量,如挖方填方工程量等,应按照设计要求和测量规范进行测量和计算。
4.对于面积、长度、容积等工程量的计算,应按照测量数据和测量方法进行计算。
5.对于桥梁、隧道等特殊工程量的计算,应按照设计要求和测量规范进行计算,特殊工程量的计算应采用专业的测量方法和仪器设备。
四、质量控制1.在测量过程中,要严格遵守测量规范和程序,确保测量结果的准确性和可靠性。
2.测量工作应有专人负责,并经过专业培训合格后方可从事测量工作。
3.对于复杂的工程量计算,应进行交叉验证,确保计算结果的准确性和可靠性。
4.测量数据和计算结果应经过专业人员审核和确认,确保质量控制的有效性。
总结:公路工程工程量清单计量规则是保证工程量计量准确、可靠的重要保障。
通过严格遵守测量规范和程序,选用合适的测量仪器和工具,并进行质量控制,可以确保测量结果的准确性和可靠性,为工程量的计算提供参考依据。
公路工程工程量清单计量规则
公路工程工程量清单计量规则是指在进行公路工程施工时,对工程量进行计量的规则和方法。
它是衡量工程进展和完成情况的重要依据,也是保证工程质量和工程支付的重要手段。
下面将详细介绍公路工程工程量清单计量规则的内容。
一、清单计量的基本原则
1.公平合理原则:清单计量要公平合理,避免人为因素和主观判断的干扰,真实反映施工实际情况。
2.凭证原则:计量应以凭证为依据,凭实物、实测数据和实际施工情况确定工程量。
3.审查核定原则:计量应经过审查和核定,确保计量结果的准确性和合理性。
4.独立性原则:计量应独立进行,计量人员应具备专业知识和技能,避免与其他利益相关方勾结,保持独立性。
5.信息公开原则:计量结果应及时公示和告知有关方,以保证透明度和公正性。
二、清单计量的程序与注意事项
1.前期准备:确定计量基准和计量单位,编制工程量清单,建立计量档案,设立计量点和计量控制线,遴选计量人员等。
2.计量依据:计量应以合同、施工图纸和技术规范为依据,依据工程量清单和计量准绳进行计量。
3.实测实量:计量应以实测数据和实际施工情况为准,凭借实物和测
量仪器采集数据,避免估算和人为因素的干扰。
4.审查核定:计量应经过审查和核定,确保计量结果的准确性和合理性,如有疑义应及时沟通解决。
5.计量证明和报验:计量应有相应的计量证明和计量报验表,及时将
计量结果报送有关部门。
6.计量鉴定与争议处理:对计量存在争议的情况可以通过计量鉴定的
方式进行处理,确保计量结果的准确性和公正性。
三、清单计量的主要内容
1.工程量清单计量:对工程量清单中的各项工程进行计量,准确地量
取工程量,确定工程款项支付的依据。
2.非工程量清单计量:对工程外的其他费用进行计量,如临时设施费、材料进场和退场费等。
3.变更工程量计量:对工程变更或增减项进行计量,确保变更工程的
量与价格的准确匹配。
4.验收和结算计量:根据工程质量验收标准,对竣工工程进行验收和
结算计量,保证工程质量和支付金额的合理性。
四、清单计量的常用方法和基本要求
1.清单计量方法:常用的计量方法有现场实测法、实物清单法、折当法、依据验收标准计量法等。
2.计量精度要求:计量精度要根据具体情况确定,要求计量结果能真实、准确地反映工程实际情况。
3.计量单位要求:计量单位要选取合理,符合国家标准和行业规范,保证计量统一和计算方便。
4.计量凭证要求:计量凭证要真实可靠,应包括实测数据、照片、记录单和图纸等,以便审查核定和后续工作的参考。
5.计量控制要求:计量控制要严格,应设立计量控制线和计量点,制定计量方案和计量程序,确保计量的可控性和经济性。
总之,公路工程工程量清单计量规则是公路工程施工过程中的重要环节,它对工程进展和完成情况的衡量、工程质量的保障、工程支付的监督等起到了重要的作用。
我们在进行清单计量时,应遵守公平合理、凭证原则、审查核定原则、独立性原则和信息公开原则,严格按照程序和注意事项进行操作,确保计量结果的准确性和合理性。
同时,要根据具体情况选择合适的计量方法和计量单位,保证计量精度和计量凭证的可靠性,严格控制计量过程,确保计量的可控性和经济性。
只有做好公路工程工程量清单计量规则的工作,才能确保工程的质量和工程款项的支付得到有效的保障。
