钢结构吊装安全专项方案
- 格式:doc
- 大小:5.83 MB
- 文档页数:84
钢结构吊装安全应急预案保证公司、社会及职工生命财产安全,在事故、事件发生时,能迅速做出响应,并能在事故发生后迅速有效控制、处理,最大限度地减少对人身伤害的程度或降低可能造成的经济损失,本着预防为主、自救为主、统一指挥、分工负责的原则,特制订本预案。
1、应急___机构成立箱梁___应急救援指挥中心,负责应急救援工作的___和指挥:组长:副组长:成员:2、职权分工1)组长职责:发生吊装安全事故时,发布和解除应急救援指令;___指挥应急队伍实施救援行动;向上级汇报和公司通报事故情况,必要时向有关单位发出救援要求;___事故调查,总结应急救援经验教育等。
2)副组长职责:协助组长负责应急救援的具体指挥工作。
3)成员职责:协助组长和副组长做好事故报警、情况通报及事故处置工作;负责、警戒、治安保卫、疏散、道路管制工作;负责事故现场通讯联系和对外联系;负责协助抢险机械设备的调转;负责现场医疗救护指挥、受伤人员分类抢救和护送转院工作,负责抢险救援物质的供应和运输工作。
负责事故现场的通讯联系和对外联系;负责与有关单位人员的紧急联络,在最短时间内,传达领导小组的抢险指令,做好与1___20等单位的联系。
3、应急预案的实施1)施工现场设安全领导小组,负责吊装过程中可能造成的人员伤亡事故的控制。
2)发生事故时,安全领导小组要立即救人。
救人时应先排除危险,防止抢救时事故的再发生。
3)遇到安全事故较大或人员受伤时,现场人员在___自救的同时,应及时拨打急救中心电话120或公安指挥中心电话110求的外部支援;支援时必须讲明地点、基本情况、联系电话等详细情况,并派人到路上接警。
4)将受伤人员及时转送医院进行紧急救护。
5)将信息迅速传递给总公司;传递内容包括发生的时间、地点、部位、简要经过、伤亡人数和已采取的应急措施等。
6)总公司接到应急信息后应立即核实现场的处置情况,___有关人员或应急队伍赶赴现场。
7)应急队伍到达现场后,应服从现场指挥人员统一指挥,按分工要求进行疏散人员,抢救物质,尽可能减少生命财产损失,防止事故蔓延;可能对区域内外人群安全构成威胁时,必须对与事故应急救援无关的人员进行紧急疏散。
钢结构吊装(专家论证)安全专项施工方案一、前言钢结构吊装在建筑施工中扮演着至关重要的角色,然而吊装作业的安全风险也倍受关注。
本文将针对钢结构吊装进行专家论证,提出安全专项施工方案,以确保施工质量和人员安全。
二、施工前期准备1.钢结构吊装方案制定:由专业团队根据实际工程情况设计合理的吊装方案,包括吊装机械选型、吊装工艺流程等。
2.现场勘察:对吊装场地进行详细勘察,了解地形、地貌以及周边环境,确保吊装过程中没有障碍物。
三、吊装作业流程1.吊装前筹备工作:–搭设吊装平台和通道,确保施工现场安全通畅;–检查吊装机械设备完好,操作人员资质齐全。
2.吊装操作:–严格按照吊装方案执行,注意吊装动作的统一和协调;–确保吊装缆绳无绳跳、刮伤等情况,及时更换受损部分。
3.吊装结束工作:–定位吊装结构,稳固地放置在设计位置;–拆除吊装设备,清理现场,确保无人员和设备受损。
四、安全风险控制1.人员安全:吊装过程中应配备专业人员操作,严格按照操作规程执行,避免人为失误。
2.设备安全:吊装设备定期维护保养,确保机械性能稳定可靠。
3.现场环境安全:加装警示标识,设置安全警戒区,避免外来人员进入吊装区域。
五、应急处理预案1.人员伤害:立即停止吊装操作,及时拨打救援电话并对伤者进行急救处理。
2.设备故障:暂时停止吊装作业,现场工程师对设备进行检修处理。
六、总结与展望钢结构吊装作为建筑施工不可或缺的一环,其安全性至关重要。
通过专家论证,制定合理安全施工方案,可以有效降低事故发生概率,保障施工质量,促进工程进展。
未来,应不断完善吊装安全管理制度,加强人员培训和技术更新,以提高施工安全水平。
以上为钢结构吊装(专家论证)安全专项施工方案,希望通过全面的施工管理和风险控制,确保工程施工过程中的安全和质量。

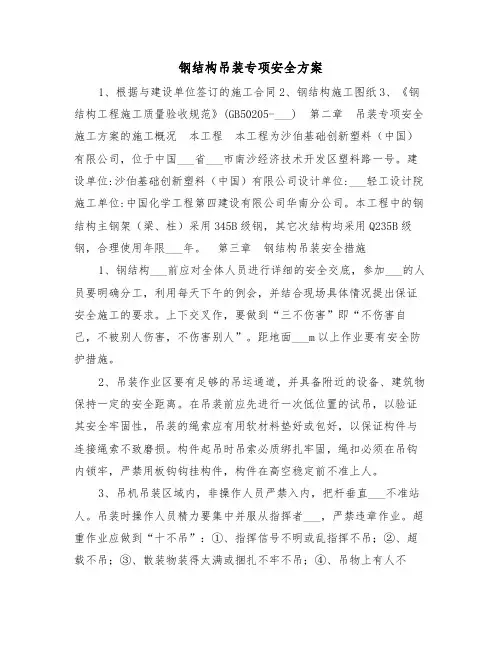

钢结构吊装专项安全方案一、钢结构吊装安全技术措施及操作规程(1) 汽车吊使用安全技术措施1、汽车式起重机需在公路上行驶时,应认真执行交通管理部门的有关规定;2、起重机行驶和工作的场地应平坦坚实,保证在工作时不沉陷,不得在倾斜的地面上作业,视其土质的情况,起重机的作业位置应离沟渠,基坑有必要的安全距离;3、严格执行例行保养起动前应将主离合器分开,各操纵杆应放在空档位置。
作业前应首先检查发动机传动部分,作业制动部分、仪表、钢丝绳以及液压传动等部分是否正常,当确认无问题后,方可正式作业,严禁酒后作业;4、全部伸出支腿(放支腿时,应先放后支腿,后放前支腿;收支腿时,应先收前支腿,后收后支腿).在撑脚板下垫方木,调整机体,使回转支承面与地面的倾斜度在无负荷时,不大于1/1000,支腿有定位销的必需插上;5、起重机变幅应平稳,严禁猛起猛落臂杆;6、作业中发现起重机倾斜,支腿变形等不正常现象出现时,应立即放下重物,空载进行调整正常后,才能继续作业;7、起重机行驶前必须按照规定收放臂杆,吊钩及支腿,行驶时,严禁在底盘走台上站立,蹲坐人员和堆放散装物件.保持中速行驶避免紧急制动。
行驶起伏路面时,必须减速,下坡时严禁空档滑行.倒车时必须有人监护;8、遇有大雨、大雾或六级大风等恶劣天气时,应停止起重机露天作业;9、起重机吊运重物时,其下方不得有人员停留或通过,更不得在吊起来的重物下面进行作业,严禁起重机吊运人员;10、各种起重机械必须按照原厂规定的起重性能作业,不得超负荷作业和起1吊不明重量的物件。
如遇特殊情况需要超负荷作业时,必须有保证安全的技术措施,经企业技术负责人批准,并有专人在现场监护下,方可起吊;11、起吊长:大重物必要时应栓拉绳,提升和降落速度要均匀,严禁忽快忽慢和突然制动,左右回转,动作要平稳。
当回转未停稳前不得作反向动作;12、起重机在起重满负荷或接近满负荷时不得同时进行两种操作动作;13、起重机在作业或行走时,都不得靠近架空输电线路,要保持安全距离;14、作业完毕后收回支腿,臂杆转到顺风方向,并降到40—60度之间,各部制动器都应加保险固定,机棚和操作室都要关闭加锁;15、汽车吊装作业,司机必须持证上岗,各种租赁资质和租赁合同等证件齐全有效.(2)钢结构吊装安全技术措施:1、吊装钢构件时当构件较重,较长时用施转法,要求绑扎对称,使起吊后保持水平,便于就位,吊索与水平线的夹角,起重时不宜小于45度;2、构件吊装工程安全技术规程:2.1、吊机的指挥应专人负责;2。
钢结构吊装专项施工方案钢结构吊装专项施工方案为了确保事情或工作得以顺利进行,通常需要预先制定一份完整的方案,方案可以对一个行动明确一个大概的方向。
写方案需要注意哪些格式呢?以下是小编收集整理的钢结构吊装专项施工方案,欢迎大家分享。
钢结构吊装专项施工方案1第一章、工程概况:本工程位于xx罩棚主承重结构为门式钢架结构,建筑层数:单层,单体建筑总高度12.10米,单体建筑总面积6117.20平方米,总工期200天。
第二章、编制依据:3、《钢结构工程施工质量验收规范》(GB50205-20xx)第三章、施工计划在工程进行基础施工时,钢结构构件采用场外加工厂加工待基础施工完毕,具备吊装条件时,便可进行现场吊装安装。
具体施工进度见下表:第四章、施工工艺技术一、所有构件均为加工厂加工成型,运输至工地现场直接吊装;钢柱、主梁、次梁等大型钢构件用汽车吊吊装。
应吊装工作量大,特制定以下吊装方案:1、钢柱在吊装前应在构件表面标出安装用的控制线作为校正的依据,同时钢柱每校正好一根应与前根钢柱用次梁、柱间支撑等链接并固定。
2、吊装采用斜吊法及旋转法相结合,钢丝绳绑扎点与钢构件接触点之间,应用软材料保护好钢构件,以防钢构件及钢丝绳受损,起重机边回转边起钩,使钢柱绕柱脚旋转而直立,立钢柱时,先将钢柱脚螺栓孔插入预留螺栓,回转吊臂,使钢柱头大致垂直后初步对中,即对螺栓进行初拧。
3、校正前先检查钢柱脚的轴线,使其达到规范的要求,再检查标高,钢柱的标高可以用垫板控制,垫板应设置在靠近地脚螺栓的钢柱底板加劲板下。
4、钢柱经过初校,垂直度偏差控制在20㎜以内方可使用起重机脱钩,钢柱的垂直度用两台经纬仪进行校正,具体见下表:二.钢梁的吊装:钢梁吊装前先确保柱顶混凝土达到设计强度的95%后方可进行吊装,吊装时用经纬仪控制梁的垂直度。
钢梁在吊装前首先要检查钢梁与基础上两个方向的中心线(或轴线)是否有弹好,如有遗漏或错误应以补充或纠正.为使钢梁吊起后的垂直度一致.采用短扁担索具,吊点位于钢梁两端的3.5m处.为防止吊点滑动,应包裹麻袋.然后用吊车钢梁吊升。
厂房钢结构吊装专项方案
一、前言
钢结构吊装是厂房建设过程中的重要环节,对于安全、高效地搭建厂房结构具有重要意义。
二、概述
厂房钢结构吊装专项方案是针对厂房建设过程中的钢结构吊装环节制定的具体操作方案。
三、方案步骤
1. 前期准备
•确定吊装计划和流程
•调查施工现场情况,制定详细安全方案
•准备必要的吊装设备和工具
2. 钢结构吊装方案
•按照设计要求确定吊装方向和位置
•拟定吊装计划,包括吊装机械的选型、数量、位置等•制定详细的操作流程和安全措施
3. 吊装操作
•组织施工人员按照计划进行吊装操作
•在操作过程中进行实时监控和沟通,及时调整计划•完成吊装工作后,进行检查和验收
四、安全注意事项
•严格遵守吊装设备操作规范
•做好应急预案,确保吊装过程中及时处理突发情况
•做好作业人员培训和安全意识教育
五、总结
厂房钢结构吊装专项方案是确保厂房建设施工顺利进行的重要保障措施,只有严格按照方案要求执行,才能确保吊装作业的安全和高效完成。
以上是厂房钢结构吊装专项方案的具体内容,希望能为相关施工人员提供参考和指导。
仓库钢结构吊装专项方案一、概述仓库钢结构吊装专项方案是在进行仓库钢结构组装过程中,为了保证施工安全、提高效率而制定的具体操作方案。
本方案包括必要的安全措施、吊装方案、吊装工具和器材、吊装人员要求等各项内容。
二、安全措施1. 确保吊装场地平整、干燥,并清除障碍物。
2. 对吊装场地周边进行隔离,确保人员、车辆等不会进入吊装范围。
3. 根据钢结构吊装重量和高度,选择合适的起重机进行吊装,并确保起重机操作人员具备相关资格证书。
4. 检查吊装器具、钢丝绳等设备的质量和完好性,并进行必要的维护保养。
5. 在吊装前,对吊装方案进行全面评估和风险分析,制定应急预案,并将其告知各相关人员。
三、吊装方案1. 根据实际情况,选择合适的吊装方式,可以采用单点吊装、多点吊装或双点吊装等方式。
2. 在进行吊装前,对钢结构吊装点进行标定,并确保吊装点与起重机之间的距离符合要求。
3. 根据实际情况,确定起重机的起重高度、吊装速度和吊装路线等参数。
4. 在吊装开始前,组织吊装人员进行交流,确保各项准备工作就绪。
5. 在吊装过程中,确保吊装操作平稳、稳定,不得发生晃动、摇晃等危险行为。
如遇突发情况,及时停止吊装并采取相应措施。
四、吊装工具和器材1. 起重机:选择适当型号和起重量的起重机,确保能够满足钢结构吊装要求。
2. 吊具:根据实际情况选择合适的吊具,如钢丝绳、吊钩、吊带等。
3. 安全带:吊装人员必须佩戴安全带,并正确使用其它个人防护装备。
4. 工具箱:准备必要的工具箱,用于维护和修理吊具等。
五、吊装人员要求1. 吊装人员必须具备相关的钢结构吊装操作证书,并经过专业培训。
2. 吊装人员必须了解并遵守相关的安全规定和操作流程。
3. 吊装人员必须具备良好的沟通能力和团队合作精神。
六、总结仓库钢结构吊装专项方案是确保仓库钢结构吊装安全、高效进行的重要保障。
通过合理制定和执行这些方案,可以有效避免吊装过程中的意外和事故发生,确保工程的顺利进行。
钢结构吊装专项施工方案一、前言钢结构吊装是工程建设中常见的操作方式,具有重要意义。
为确保施工安全和效率,需要制定详细的专项施工方案。
本文将从方案制定原则、施工准备工作、吊装方案设计、安全措施等方面进行详细介绍。
二、方案制定原则1.安全第一:保证施工过程中人员和设备的安全。
2.高效率:合理安排施工流程,提高施工效率。
3.规范操作:严格按照操作规程进行操作,避免事故发生。
4.环境保护:尽量减少对环境的影响,做好施工现场的环保工作。
三、施工准备工作1.人员配备:配备合格的吊装人员和作业人员。
2.设备准备:准备好各种吊装设备、工具及安全防护用品。
3.施工场地:确保施工场地平整、无障碍物,并设置施工区域标识。
4.通风照明:保证施工现场通风良好、照明充足。
四、吊装方案设计1.方案制定:根据实际情况编制吊装方案,包括吊装工艺流程、吊装方向、吊装点位等。
2.吊装计划:制定吊装计划,确定吊装时间、吊装顺序及吊装方式。
3.安全评估:进行吊装安全评估,确保吊装过程安全可控。
4.沟通协调:加强与相关部门的沟通协调,保证吊装过程顺利进行。
五、安全措施1.安全防护:严格执行安全操作规程,做好个人防护以及设备防护。
2.应急预案:制定完善的应急预案,做好各种突发情况的处理准备。
3.监控监测:加强施工现场监控和检测,发现问题及时处理。
4.人员培训:对施工人员进行专业培训和安全教育,提高施工人员安全意识。
六、总结钢结构吊装是施工中一项重要的工序,需要严格按照专项施工方案进行操作。
本文从方案制定原则、施工准备工作、吊装方案设计、安全措施等方面进行了详细介绍,希望对相关工程人员提供参考和借鉴,确保施工安全和效率。
以上为钢结构吊装专项施工方案的相关内容,希望对您有所帮助。
钢结构吊装专项施工方案一、概述本文档是针对钢结构吊装施工的专项方案,旨在确保施工过程的安全性和顺利进行。
本方案包括吊装计划、吊装设备和人员的准备、工艺流程以及安全措施等内容。
二、吊装计划2.1 吊装对象本次施工的吊装对象为钢结构构件,包括梁、柱、框架等。
2.2 吊装设备根据施工需要,选择适当的吊装设备,如起重机、塔吊等。
确保设备的承载能力满足吊装对象的要求。
2.3 吊装方案在编制吊装方案时,需要考虑以下因素:•吊装对象的重量和形状•施工现场的空间限制•环境条件,如风力、气温等•吊装的顺序和方法根据以上因素,制定详细的吊装方案,并与相关部门进行审核和确认。
三、吊装准备3.1 人员组织根据吊装方案确定需要的人员,包括指挥员、吊车司机、吊装工、安全员等。
确保每个人员都具备相关的资质和经验。
3.2 设备准备在施工前,对吊装设备进行检查和维护,并确保设备的正常运行。
对吊装绳、吊钩等关键部件进行检测,确保其完整性和可靠性。
3.3 施工场地准备准备好施工场地,清理杂物和障碍物,确保施工区域的平整和安全。
四、施工流程4.1 施工前准备在施工前,向吊车司机和吊装工介绍吊装方案,明确任务和安全注意事项。
检查施工区域及周边环境的安全状况,确保场地符合吊装要求。
4.2 吊装操作根据吊装方案的要求,按照规定的顺序和方法进行吊装操作。
在吊装过程中,吊车司机和吊装工要密切配合,确保操作的准确性和安全性。
4.3 吊装结束吊装完成后,及时进行维护和检查吊装设备,并将设备归位。
清理施工现场,确保场地的清洁和整齐。
五、安全措施5.1 安全培训在施工前,对相关人员进行安全培训,包括吊装操作的流程和注意事项,紧急情况的处理方法等。
5.2 安全防护在施工现场设置明确的安全警示标志,保持施工区域的封闭和隔离。
为吊装人员配备必要的安全装备,如安全帽、安全鞋、安全带等。
5.3 风险评估对施工过程中可能存在的风险进行评估,并制定相应的应对措施。
在施工现场设置紧急救援设备,并明确应急处置流程。
钢结构吊装专项方案(钢梁)1. 简介本文档旨在提供一份钢结构吊装专项方案,特别针对钢梁的吊装工作进行详细说明和指导。
2. 前期准备在进行钢梁吊装之前,需要进行以下准备工作:2.1 安全评估在吊装钢梁之前,必须进行全面的安全评估,确保吊装过程不会对人员和设备造成伤害或损坏。
2.2 吊装计划制定一份详细的吊装计划,包括吊装路径、使用的起重设备、吊装点的选择等。
2.3 人员培训对从事吊装工作的人员进行必要的培训,确保他们熟悉吊装操作要求和安全注意事项。
3. 吊装操作步骤以下是钢梁吊装的一般操作步骤:3.1 准备起重设备按照吊装计划选择合适的起重设备,并进行必要的检查和维护。
3.2 安装吊具根据钢梁的尺寸和重量选择合适的吊具,并确保吊具正确安装和固定。
3.3 安全预警在吊装过程中,设立必要的安全警戒线并通知相关人员注意安全。
3.4 吊装操作根据吊装计划,进行钢梁的吊装操作,确保吊装过程平稳、安全。
3.5 固定钢梁在钢梁吊装到位后,及时进行固定,防止钢梁松动或滑落。
3.6 检查和清理吊装完成后,对吊装设备进行检查和维护,并清理吊装现场。
4. 安全注意事项在钢梁吊装过程中,必须注意以下安全事项:- 确保起重设备符合使用标准,并定期检查维护。
- 按照吊装计划选择合适的吊具,并确保吊具安装正确。
- 设立安全警戒线,并保持通畅的吊装路径。
- 吊装过程中,工作人员必须佩戴符合要求的个人防护装备。
- 严禁超载操作,确保吊装过程稳定安全。
- 在吊装结束后,及时清理吊装现场,并进行设备检查和维护。
5. 总结本文档提供了钢梁吊装的专项方案,详细介绍了前期准备工作、吊装操作步骤和安全注意事项等内容。
在进行钢梁吊装时,务必严格遵守相关规定和安全要求,确保吊装过程安全可靠。

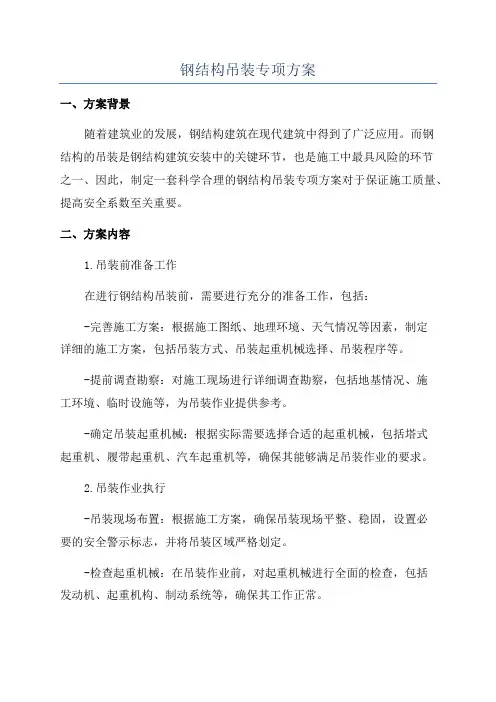

钢结构吊装专项方案一、方案背景随着建筑业的发展,钢结构建筑在现代建筑中得到了广泛应用。
而钢结构的吊装是钢结构建筑安装中的关键环节,也是施工中最具风险的环节之一、因此,制定一套科学合理的钢结构吊装专项方案对于保证施工质量、提高安全系数至关重要。
二、方案内容1.吊装前准备工作在进行钢结构吊装前,需要进行充分的准备工作,包括:-完善施工方案:根据施工图纸、地理环境、天气情况等因素,制定详细的施工方案,包括吊装方式、吊装起重机械选择、吊装程序等。
-提前调查勘察:对施工现场进行详细调查勘察,包括地基情况、施工环境、临时设施等,为吊装作业提供参考。
-确定吊装起重机械:根据实际需要选择合适的起重机械,包括塔式起重机、履带起重机、汽车起重机等,确保其能够满足吊装作业的要求。
2.吊装作业执行-吊装现场布置:根据施工方案,确保吊装现场平整、稳固,设置必要的安全警示标志,并将吊装区域严格划定。
-检查起重机械:在吊装作业前,对起重机械进行全面的检查,包括发动机、起重机构、制动系统等,确保其工作正常。
-绑扎钢结构:根据钢结构的特点,采用合适的吊装绑扎方法,如使用合格的吊索和吊钩,确保其牢固可靠,并在起吊前进行试提。
-吊装过程控制:在吊装过程中,必须有专人指挥,确保指挥信号清晰、准确,并与起重机械操作人员保持密切沟通,确保吊装作业的安全进行。
-吊装检查和验收:吊装完毕后,进行吊装作业的检查和验收,确保吊装的合格。
3.吊装安全措施为了保证钢结构吊装作业的安全,必须采取以下安全措施:-必须具备相应的吊装作业资质证书和技术资格,由经过专门培训的人员进行吊装作业。
-设立安全预案,根据吊装作业的不同情况,制定相应的应急救援措施,确保能够及时有效地处理突发事件。
-吊装现场周围设置完善的安全警示标志,并严格控制进入吊装区域的人员,确保现场的安全。
-在吊装作业中,严禁超载和超出工作范围使用起重机械,确保起重机械的使用安全。
-在吊装过程中,确保操作人员持续关注天气状况,并在恶劣天气条件下暂停吊装作业,确保人员和设备的安全。
钢结构吊装安全专
项方案
呼和浩新能源汽车制造项目钢结构安装方案
中国一冶集团有限公司
二0一六年十月
目录
第一章编制依据............................... 错误!未定义书签。
1.1设计图纸及施工组织设计.................... 错误!未定义书签。
1.2现行国家法律、法规及标准、规范............ 错误!未定义书签。
第二章工程概况................................ 错误!未定义书签。
2.1参建单位.................................. 错误!未定义书签。
2.2主要施工条件.............................. 错误!未定义书签。
2.3施工要求.................................. 错误!未定义书签。
2.4重难点分析................................ 错误!未定义书签。
2.5技术保证条件.............................. 错误!未定义书签。
第三章施工计划................................ 错误!未定义书签。
3.1施工进度计划 .............................. 错误!未定义书签。
3.2物资配置计划.............................. 错误!未定义书签。
第四章施工方案设计............................ 错误!未定义书签。
4.1钢结构厂房安装流程图...................... 错误!未定义书签。
4.2钢构件运输................................ 错误!未定义书签。
4.3准备工作.................................. 错误!未定义书签。
第五章施工工艺技术............................ 错误!未定义书签。
5.1施工工艺流程.............................. 错误!未定义书签。
5.2钢结构安装方法............................ 错误!未定义书签。
5.3高强螺栓连接施工 .......................... 错误!未定义书签。
5.4钢结构测量与校正 .......................... 错误!未定义书签。
第六章施工安全保证措施........................ 错误!未定义书签。
6.1安全管理目标.............................. 错误!未定义书签。
6.2安全管理组织体系.......................... 错误!未定义书签。
6.3安全技术组织措施.......................... 错误!未定义书签。
6.4质量保证措施.............................. 错误!未定义书签。
6.5安全事故应急预案.......................... 错误!未定义书签。
6.6冬季施工措施.............................. 错误!未定义书签。
6.7安全生产标示.............................. 错误!未定义书签。
6.8施工安全防护措施.......................... 错误!未定义书签。
6.9施工用电安全.............................. 错误!未定义书签。
第七章劳动力计划.............................. 错误!未定义书签。
7.1劳动力投入计划............................ 错误!未定义书签。
7.2现场主要施工队伍安排...................... 错误!未定义书签。
第八章计算书及相关附图........................ 错误!未定义书签。
8.1钢柱及梁吊装计算.......................... 错误!未定义书签。
8.2钢梁吊装计算.............................. 错误!未定义书签。
8.3吊篮计算.................................. 错误!未定义书签。
第九章附件.................................... 错误!未定义书签。
第一章编制依据
1.1 设计图纸及施工组织设计
1、设计图纸
呼和浩特金山高新技术产业开发区新能源汽车制造项目钢结构设计总说明、设计图纸及设计变更等;
2、呼和浩特金山高新技术产业开发区新能源汽车制造项目正极厂、负极厂、隔膜厂、动力总成等施工组织总设计。
1.2 现行国家法律、法规及标准、规范
<建设工程质量管理条例>
<建设工程安全生产管理条例>
GB50300- <建筑工程施工质量验收统一标准>
GB/T50430- <工程建设施工企业质量管理规范>
GB/T50502- <建筑施工组织设计规范>
GB/T50328- <建设工程文件归档整理规范>
GB50205- <钢结构工程施工质量验收规范>
CECS 102: <门式刚架轻型房屋钢结构技术规程>
GB8923.1- <涂装前钢材表面锈蚀等级和除锈等级>
JGJ146- <建筑施工现场环境与卫生标准>
JGJ46- <施工现场临时用电安全技术规程>
JGJ59- <建筑施工安全检查标准>
JGJ80-91<建筑施工高处作业安全技术规范>
JGJ33- <建筑机械使用安全技术规程>
JGJ276- <建筑施工起重吊装工程安全技术规范>
JGJ81- <建筑钢结构焊接技术规程>
GB/T5117-1995<碳钢焊条>
GB/T8110- <气体保护电弧焊用碳钢、低合金钢焊丝>
GB/T12470- <低合金钢埋弧焊用焊剂>
GB11345-89<钢焊缝手工超声波探伤方法和探伤结果分级>
GB50205- <钢结构工程施工质量验收规范>
第二章工程概况
2.1 参建单位
2.1.1工程简介
1、建设单位:呼和浩特金盛投资有限责任公司
2、设计单位:安徽省建筑设计研究院有限责任公司
3、监理单位:内蒙古瑞博工程项目管理咨询有限公司
4、施工单位:中国一冶集团有限公司
2.1.2 工程设计概况
呼和浩特金山高新技术产业开发区新能源汽车制造厂为工业项项目,园区规划建筑用地约1736696M2(2605亩),钢结构部分共包含正极厂、负极长、隔膜厂、充电桩、动力总成等厂房,共计5930t钢结构厂房,其中正极厂包括磷酸铁锂1#车间,负极厂包括易耗品仓库、加工车间A、B,原料车间、破碎车间、包装车间、石墨B车间、成品仓库,隔膜厂包括原料厂库、动力站、主厂房,动力总成包括动力总成仓库、动力总成1#、2#车间等。
