建筑施工现场用电设备参数表
- 格式:doc
- 大小:99.50 KB
- 文档页数:7
检查周期表
注:工程公司每月对现场进行一次安全检查,其中包括对施工单位自检资料齐全性和符合性的检查;同时在用电申请批准之后的送电检查时。
施工现场临时用电电气材料明细表

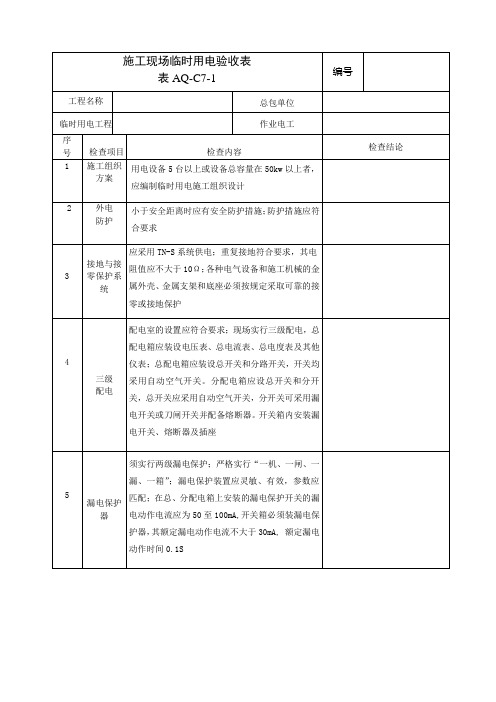

施工现场临时用电验收记录表
施工现场接地极做法详图记录表
施工现场漏电保护器功能试验记录表
施工现场临时用电日常巡查记录表
工程名称:杭锦旗综合文化活动中心配电箱(柜)编号:月份:
巡视情况必须真实填写,每天至少保证巡视一次。
资料
资料
特种作业人员登记表
工程名称:表A7.3。
施工现场临时用电配置标准一、工程概况施工现场临时用电配置标准适用于各类建筑、装修、市政公用工程等施工现场的临时用电设施配置。
工程概况主要包括以下内容:1. 工程名称:×××项目2. 工程地点:×××省×××市×××区3. 工程类型:建筑工程/装修工程/市政公用工程等4. 施工单位:×××公司5. 施工周期:××年××月××日至××年××月××日6. 用电负荷:总用电负荷为×××kW二、用电管理1. 用电管理制度a) 制定临时用电管理制度,明确用电管理职责;b) 定期对施工现场用电设施进行检查,确保用电安全;c) 建立用电设备档案,记录设备使用、维修、检查等情况;d) 对用电人员进行安全教育和技能培训,提高用电安全意识。
2. 用电负荷管理a) 根据施工现场实际需求,合理分配用电负荷;b) 严禁私拉乱接,确保用电设施安全可靠;c) 定期对用电负荷进行监测,防止过载现象发生。
三、电工1. 电工人员要求a) 电工应具备相应的专业技能和资质证书;b) 电工应熟悉施工现场临时用电配置标准及相关法规;c) 电工应定期参加培训,提高业务水平。
2. 电工职责a) 负责施工现场临时用电设施的安装、维修和检查;b) 监督和管理施工现场用电安全,及时排除安全隐患;c) 定期对用电设备进行维护保养,确保设备正常运行;d) 参与施工现场事故应急预案的编制和实施。
四、安全距离与外电防护1. 安全距离a) 施工现场临时用电设施应满足以下安全距离要求:- 人与带电体之间:0.5m;- 带电体与带电体之间:0.3m;- 带电体与地面之间:0.5m。
施工现场临时用电负荷计算一、施工现场临时用电设备和用电负荷计算1.1施工现场用电设备参数统计表编号用电设备名称型号数量容量及技术数据换算后的设备容量Pe1 输送泵HBT60 1 94KW 0.7×94=65.8KW2 塔吊QTZ-63型 2 90KW 0.3×90=27KW3 塔吊40型 5 160KW 0.3×32×5=48KW4 施工升降机SCO200/200 3 66 KW 0.3×66=19.8KW5 龙门架卷扬机6 45KW 0.3×45=13.5KW6 钢筋调直机GT6-12 1 3 KW 0.7×3=2.1 KW7 钢筋弯曲机GW40 4 12 KW 0.7×12=8.4 KW8 钢筋切断机QJ-40 2 4.4KW 0.7×4.4=3.08KW9 钢筋对焊机UN-100 1 100 KV.A 100 KV.A10 电焊机B41-500-38.8 KVA 5 194KV A 194KV A11 电焊机B41-300-28.8KVA 6 172.8 KV A 172.8 KV A12 全自动钢筋箍筋弯曲机GF-20型 1 2.2 KW 0.7×2.2=1.54 KW13 自动钢筋调直切断机GL-12型 1 7.3KW 0.7×7.3=5.11KW14 直螺纹套丝机Y112M-4 4 16KW 0.7×16=11.2KW15 振捣器ZN-70(插入式)10 11KW 0.7×11=7.7KW16 切割机(无齿锯)J3G-400 1 2.2 KW 0.7×2.2=1.54 KW17 木工电锯 3 6.6KW 0.7×6.6=4.62KW18 污水泵.离心泵3KW. 7.5KW 8 32KW 0.8×45=36 KW19 蒸饭车 1 36KW 0.7×36=25.2KW20 热水箱 2 18 KW 0.7×18=12.6KW21 镝灯DDG3500 10 35 KW 35 KW22 生活照明白炽灯 5 KW 5 KW23 现场照明碘钨灯10 KW 10 KW合计:1072KW 809.99KV A二、计算用电总量方式方法一:P=1.05~1.10(k1∑P1/Cosφ+k2∑P2+ k3∑P3+ k4∑P4)公式中:P——供电设备总需要容量(KV A)(相当于有功功率Pjs)P1——电动机额定功率(K W)P2——电焊机额定功率(K W)P3——室内照明容量(K W)P4——室外照明容量(K W)Cosφ——电动机平均功率因数(最高为0.75~0.78,一般为0.65~0.75)K1、K2、K3、K4——需要系数,如下表:用电名称数量需要系数备注K 数值电动机3~10台K10.7 如施工中需要电热时,应将其用电量计算进去。
各类建筑物的单位建筑面积用电指标Final revision by standardization team on December 10, 2020.各类建筑物的单位建筑面积用电指标各类建筑物的单位建筑面积用电指标(表)电力负荷计算基本概念(1)额定功率( Pn):电气设备的额定功率是其铭牌标称功率,是设备在额定条件(额定电压和适当的绝缘材料等)下的允许输出功率,设备在此功率下长期运行时温升不会超出规定的允许值。
(2)设备容量(Pe):设备容量也称设备功率、安装容量或安装功率,它与用电设备的额定功率是两个不同的概念,两者在数值上可能相等,有可能不等。
设备安装功率是指设备在统一的标准工作制下的功率,当铭牌上标注的暂载率与标准暂载率不相等时,需要把铭牌标称的额定功率换算成标准暂载率条件下的功率。
(3)电气设备的工作制与暂载率:电气设备的工作制分为连续、短时和断续三种。
①连续工作制:又称连续运行工作制或长期工作制。
是指电气设备在规定的环境温度下运行,能够达到稳定的温升,但设备的任何部分的温度和温升均不超过允许值②短时工作制:即短时运行工作制,是指电气设备的运行时间短而停歇时间长,且在工作时间内的发热量不足以达到稳定的温升,而在停歇时间内能够冷却到环境温度。
③断续工作制:即反复短时工作制,是指电气设备以断续方式反复周期性的进行工作,工作时间(tg )与停歇时间(tr)交替重复进行。
短时断续周期性工作的电气设备的特性用暂载率表征。
④暂载率:暂载率用以表征断续工作制电气设备的工作特性,暂载率定义为ε==国家标准规定一个工作周期(tg +tr)为10min。
起重专用电动机的标准暂载率有15%、25%、40%、60%四种;电焊设备的标准暂载率有50%、65%、75%、100%四种。
负荷计算的内容和意义负荷计算是供配电系统设计的基础,一般需要计算设备容量、有功功率、无功功率、视在功率、计算电流,一级负荷、二级负荷、季节性负荷、消防负荷、尖峰负荷电流等。
220v 设备功率300v 设备功率载流(A )导线截面导线最大载流(A)导线截面导线载流(A )选配开关(A )导线截面导线最大载流(A )0-3KW 0-6 1.016 2.5510 1.083-4KW 6-8 1.0164815 1.5111-2KW 4-7KW 8-13 1.01661220 2.5162-3KW 7-9KW 13-17 1.5201020254213-4KW 9-11KW 17-21 2.5271020306274-5KW 11-16KW 21-3043616324010385-7KW 16-21KW 30-4064716325016497-9KW 21-28KW 40-53106425506025649-12KW 28-35KW 53-671690357080358012-15KW 35-44KW 67-842511935701005010115-19KW 44-56KW 84-10635147501001257012819-23KW 56-70KW 106-13350185701401609516023-27KW 70-81KW 133-154702299519020012018527-31KW 81-94KW 154-179952819519025015021631-35KW94-106KW 179-202120324120240300185242106-162KW 202-3081503711503004002*120370162-189KW 308-3591854231853704002*150432189-212KW 359-4032*1206482*1204806002*185484212-315KW 403-5982*1507422*1506001000315-400KW598-7602*1858462*1857401000电器设备容量与导线安全电流估算值:本表计算条件为:cos φ=0.8(电机) cos φ=0.45(日光灯)电子整流器 cos φ=0.55-0.6 电感镇流器 cos φ=0.3-0.5 1A ≈0.438(KW) 1KW ≈2.28A 安全系数K2=1.2(计算结果取整数)三相容量35KW (单相12KW )以下的设备按经济电流密度配线时,可用于穿塑料管暗敷:三相容量35KW (单相12KW )以上的设备按经济电流密度配线时,只适用于明敷。
目前施工现场用电设备功率参数表
18 配料机电机 2 11KW 22KW
19 箱式热水器 1 9KW 9KW
20 60地泵 2 75KW 150KW
21 现场镝灯3KW,共28台;共84KW. 夜间现场照明
22
临建区域照明器及
生活用电
共170间
40K
W
日光灯40瓦,灯泡200瓦,插座
1千瓦
备用电设备组选取的Kx值和cosφ值
序号设备组名称需要系数Kx 功率因数cosφ备注
1 塔吊、物料提升机、卷扬机0.75 0.7 tgφ=1.02
2 电焊机0.45 0.45 tgφ=1.98
3 搅拌机、灰浆机0.7 0.68 tgφ=1.08
4 电锯、切断机、弯曲机0.7 0.7
5 tgφ=0.88
5 插入式振捣器、平板振动器0.7 0.65 tgφ=1.17
6 砂轮切割机、潜水泵0.3 0.65 tgφ=1.17
7 照明器
①白炽灯、碘钨灯
②日光灯
1
1.2
1
0.55
tgφ=0
tgφ=1.52
按各用电设备组选用的Kx值和cosφ值计算负荷
一、各用电设备组的容量:
1、塔吊
P j(塔吊)=2Pe=2×350×0.5=350KW
P j1=KxΣP=0.7×350=245KW
Q j1= P j1×tgφ=245×1.02=249.9KVAr
2、电焊机
P j=Se cosφ=97.5×0.87=68.388KW
焊机不对称容量(换算后)大于其余三相设备(包括照明)总容量的15%,则
P j=×68.388=118.45KW
P j2=KxΣP=0.45×118.45=53.3KW
Q j2= P j2×tgφ=53.3×1.98=105.54KVAr
3、搅拌机
P j3=KxΣP=0.7×30=21KW
Q j3= P j3×tgφ=21×1.98=41.58KVAr
4、电锯、切断机、弯曲机、调直切断机、钢筋套丝机
P j4=KxΣP=0.7×210=147KW
Q j4= P j4×tgφ=147×0.88=129.36KVAr
5、插入式振捣器、平板振动器
P j5=KxΣP=0.7×8.5=5.95KW
Q j5= P j5×tgφ=3.64×1.17=6.96KVAr
6、搅拌站机组
P j6=KxΣP=0.7×141=98.7KW
Q j6= P j6×tgφ=98.7×1.08=106.6KVAr
7、降水水泵:
P j6=KxΣP=0.9×236.5=212.85KW
Q j6= P j6×tgφ=236.5×1.17=276.7KVAr
施工现场的动力设备取同期系数K p=K Q=0.8(同期系数K p、K Q一般为0.7---0.9),则动力设备的计算负荷为
P jz= KxΣP j(1-6)=0.8×(245+53.3+21+147+5.95+98.7+212.85)
=0.8×783.8=627.04KW
Q jz= K QΣQ j (1-6) =0.8×
(53.55+37.65+20.8+21.38+4.26+195.43)
=0.8×916.64=733.31KVAr
照明计算负荷:
1、生活区照明
S== 220.4KVA P=138.8KW Q=171.22KVA
整个施工现场总视在功率计算负荷:
S jz ==1185.13KVA
变压器容量计算
S b==1264.99KVA
根据上面计算出的变压器容量,考虑留15---20%余量,设计变压器容量应在1454.74KVA以上。
315KVA用电机械设备
编号用电设备名称数量容量合计备注
1 塔式起重机3台25KW 75KW
2 350型搅拌机 2 7.5KW 15KW
按各用电设备组选用的Kx值和cosφ值计算负荷各用电设备组的容量:
1、塔吊
P j(塔吊)=2Pe=2×75×0.5=75KW
P j1=KxΣP=0.7×75=52.5KW
Q j1= P j1×tgφ=52.5×1.02=53.55KVAr
2、电焊机
P j=Se cosφ=32.5×0.87=24.4KW
焊机不对称容量(换算后)大于其余三相设备(包括照明)总容量的15%,则
P j=×24.4=42.3KW
P j2=KxΣP=0.45×42.3=19KW
Q j2= P j2×tgφ=19×1.98=37.65KVAr
3、搅拌机
P j3=KxΣP=0.7×15=10.5KW
Q j3= P j3×tgφ=10.5×1.98=20.8KVAr
4、电锯、切断机、弯曲机、调直切断机、钢筋套丝机
P j4=KxΣP=0.7×34.7=24.3KW
Q j4= P j4×tgφ=24.3×0.88=21.38KVAr
5、插入式振捣器、平板振动器
P j5=KxΣP=0.7×5.2=3.64KW
Q j5= P j5×tgφ=3.64×1.17=4.26KVAr
6、搅拌站机组
P j6=KxΣP=0.7×141=98.7KW
Q j6= P j6×tgφ=98.7×1.08=106.6KVAr
施工现场的动力设备取同期系数K p=K Q=0.8(同期系数K p、K Q一般为0.7---0.9),则动力设备的计算负荷为
P jz= KxΣP j(1-6)=0.8×(75+19+10.5+24.3+3.64+98.7)
=0.8×231.14=184.91KW
Q jz= K QΣQ j (1-6) =0.8×(53.55+37.65+20.8+21.38+4.26+106.6)
=0.8×244.24=195.392KVAr
照明计算负荷:
2、生活区照明
S==59.12KVA P=40KW Q=43.54KVA
三、整个施工现场总视在功率计算负荷:
S jz ==328.13KVA
四、变压器容量计算:
S b==348.8KVA
根据上面计算出的变压器容量,考虑留15---20%余量,设计变压器容量应为400KVA,现属超负荷状态。
五、调整方案:
增加一台630KVA的变压器。
