设计变更通知单
- 格式:pdf
- 大小:107.43 KB
- 文档页数:2
【设计变更通知单】通知单编号:申请人:项目名称:变更原因:变更内容:变更影响:实施时间表:一、背景本通知单是为了规范工程设计变更管理流程,提高项目管理水平而制定的。
工程设计变更是指在工程设计阶段和施工过程中由于法律法规、工程实际情况等原因需要改变设计内容的行为。
本通知单旨在对设计变更进行通知。
二、通知内容1. 变更原因:(详细说明变更的起因)2. 变更内容:(详细说明变更的具体内容)3. 变更影响:(详细说明变更对工程造成的影响)4. 实施时间表:(详细说明变更的实施时间)三、通知要求1. 工程设计部门应按照通知内容进行相应的设计调整;2. 施工方应按照变更内容进行相应的施工调整;3. 验收方应按照变更要求进行相应的验收工作;4. 有关部门应配合设计变更的实施工作;5. 全体工作人员应加强沟通与协作。
四、注意事项1. 工程设计变更必须符合国家有关法律法规的规定;2. 工程设计变更必须经过审核批准后方可实施;3. 工程设计变更必须做好记录工作;4. 工程设计变更必须做好实施后的验收工作。
五、附录1. 本通知单合用于公司的各项工程设计变更管理工作;2. 工程设计:指工程建设项目从立项到完工,经过勘察、设计、施工、竣工验收等一系列的过程得出的最终方案,包括各类土建、装修、机电、给排水等工程。
3. 工程设计变更:指在工程设计阶段和施工过程中由于法律法规、工程实际情况等原因需要改变设计内容的行为。
4. 国家有关法律法规:指国家立法机关颁布的法律、行政法规和地方性法规等。
六、法律名词及注释1. 法律法规:指国家立法机关颁布的法律、行政法规和地方性法规等。
2. 工程建设项目相关法律法规:包括《建造法》、《城市规划法》、《房屋拆迁管理条例》、《建造节能条例》等与工程建设相关的法律法规。
简要注释如下:1. 工程建设项目:指由设计、施工、监理和验收等各方组成的,按照法律法规规定的程序,为满足人民群众基本生活需求和社会发展需要而进行的各类建设活动。
设计变更通知单四篇篇一:设计变更通知单
篇二:设计变更通知单
1、本表由建设单位、监理单位、施工单位和城建档案馆各保存一份。
2、涉及图纸修改的必须注明应修改图纸的图号。
3、不可将不同专业的设计变更办理在同一份变更上。
4、“专业名称”栏应按专业填写,如建筑、结构、给排水、电气、通风空调等。
篇三:设计变更通知单
第 19 页共 39 页
设计变更通知单
设计变更通知单
篇四:设计变更通知单
设计变更通知单鲁JJ-014
设计变更通知单鲁JJ-014
设计变更通知单鲁JJ-014
设计变更通知单鲁JJ-014
设计变更通知单鲁JJ-014
设计变更通知单鲁JJ-014
设计变更通知单鲁JJ-014
设计变更通知单鲁JJ-014。
产品设计和开发更改通知单[公司名称]产品设计和开发更改通知单尊敬的各位团队成员:我谨代表公司向各位通报一项重要变动。
针对我们正在进行的产品设计和开发项目,我们已经做出了一些必要的更改。
本通知旨在向大家详细说明这些更改内容,并确保大家对此有清晰的了解。
一、背景随着市场的不断变化和技术的快速发展,我们公司非常注重产品的持续创新和优化。
为了适应客户需求的变化,我们决定对目前进行中的产品设计和开发项目进行一些调整和修改。
二、产品设计和开发更改内容1. 产品需求追加:根据市场调研和用户反馈,我们发现当前的产品设计存在一些不足之处。
为了满足用户的更高期望,我们计划追加以下产品需求:- 功能增强:在现有功能基础上,增加X、Y、Z三项新功能,并进行相应的界面优化。
- 系统稳定性提升:优化系统架构,解决目前存在的一些性能和稳定性问题。
- 用户界面改进:根据用户反馈,我们计划对整体用户界面进行改进,提升用户体验。
2. 时间调整:考虑到上述需求变更的影响,我们不得不调整项目计划与进度安排。
具体调整如下:- 产品设计阶段:延长一个月,以确保新功能的全面设计和评审工作能够得到充分的时间保障。
- 产品开发阶段:由于设计阶段的延期,将相应调整开发时间,具体变动将在后续和开发团队进行详细讨论并进行调整。
三、影响和措施1. 团队配合:由于项目计划的变更,我们需要各位团队成员更加紧密地合作,确保项目的顺利进行。
请大家密切关注项目管理平台上的最新动态和任务分配,并及时反馈和协作。
2. 沟通协调:为了确保项目进展的透明和高效,各团队负责人将加强与项目经理之间的沟通,并及时协调解决可能出现的问题和风险。
3. 风险评估:我们将对项目更改所带来的潜在风险进行全面评估,并在项目启动后根据评估结果制定相应的风险管控措施,以降低风险对项目的影响。
四、项目执行计划根据以上更改内容,我们将在近期对项目执行计划进行细化,并与各团队成员进行沟通和确认。
请大家密切关注后续的项目计划更新,并做好相应准备。

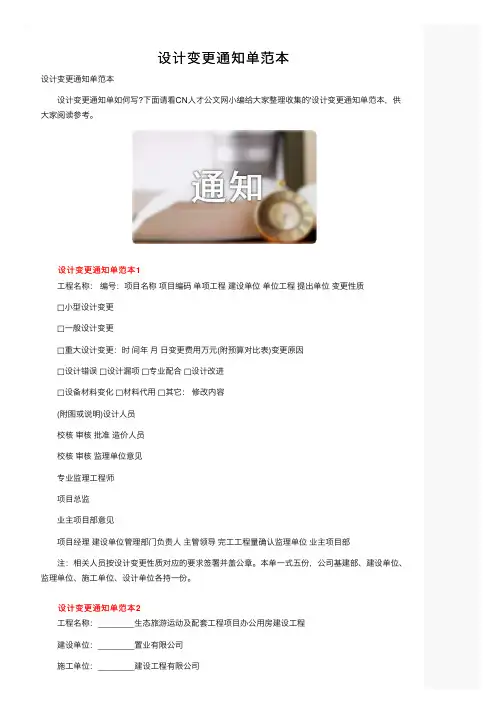

设计变更通知单范本设计变更通知单范本 设计变更通知单如何写?下⾯请看CN⼈才公⽂⽹⼩编给⼤家整理收集的'设计变更通知单范本,供⼤家阅读参考。
设计变更通知单范本1 ⼯程名称:编号:项⽬名称项⽬编码单项⼯程建设单位单位⼯程提出单位变更性质 □⼩型设计变更 □⼀般设计变更 □重⼤设计变更:时间年⽉⽇变更费⽤万元(附预算对⽐表)变更原因 □设计错误□设计漏项□专业配合□设计改进 □设备材料变化□材料代⽤□其它:修改内容 (附图或说明)设计⼈员 校核审核批准造价⼈员 校核审核监理单位意见 专业监理⼯程师 项⽬总监 业主项⽬部意见 项⽬经理建设单位管理部门负责⼈主管领导完⼯⼯程量确认监理单位业主项⽬部 注:相关⼈员按设计变更性质对应的要求签署并盖公章。
本单⼀式五份,公司基建部、建设单位、监理单位、施⼯单位、设计单位各持⼀份。
设计变更通知单范本2 ⼯程名称:________⽣态旅游运动及配套⼯程项⽬办公⽤房建设⼯程 建设单位:________置业有限公司 施⼯单位:________建设⼯程有限公司 变更原因和内容: 1、圆形花池⾼度调整为360mm,宽度调整为370mm。
2、⽅形树池⾼度300mm调整为240mm。
3、屋顶横向⼭墙(1-10轴)圈梁处,砖砌体向上提⾼180mm,构造柱相应提⾼,构造柱钢筋焊接锚⼊上部圈梁钢筋,浇筑圈梁砼⾼度可进⾏微调,以便檩条在同⼀⽔平⾯上。
4、(1)-(2)轴×b轴处取消门安装,门洞⼝保留,(2)×a-b轴处砌筑120砖墙⾄窗顶,抹灰刷⽩(同室内饰⾯)。
5、原瓷砖800×800部分(包含其他公司办公室),除⼤厅及⾛廊不变,其余部分改为⽊地板,⽊地板踢脚线相应改为⽊质踢脚线,⽊地板铺设预留厚度为15mm。
800×800瓷砖四周边设波打砖。
6、茶⽔间瓷砖改为800×800。
施⼯单位意见:________________ ____年____⽉____⽇ 设计单位意见:________________ ____年____⽉____⽇ 监理单位意见:________________ ____年____⽉____⽇ 建设单位意见:________________ ____年____⽉____⽇。
设计变更通知回执单
变更洽商编号:
(初始编号及备案号)
初始编号BG-MGJJ-140136、备案号MGJJ140189
5#楼样板间设计变更:
1、C1&C2户型电梯前室天花标高变更,吊灯取消。
(设计方主动变更)
2、所欲木门门套到顶,门扇高度不变。
(设计方主动变更)
3、主卧衣帽间推拉门取消,追加玻璃隔断,平开门和垭口。
(甲方与设计方协商主动变更)
4、C2户型客厅天花造型做直。
(设计方主动变更)
5、所有钢琴漆饰面木套口变更黑色哑光漆。
(甲方与设计方协商主动变更)
6、卫生间洗手盆柜子落地变更成金属柱腿。
(甲方与设计方协商主动变更)
7、C2户型主卫与刺猬洗手盆对调。
(甲方与设计方协商主动变更)
变更洽商内容完成情况:□已按要求完成。
变更洽商内容完成情况:□未做或未按要求完成。
施工单位:中建二局
装饰工程有限公司
监理单位:甲方工程部:甲方五个三工作部:
签字(盖章)
年月日签字(盖章)
年月日
签字(盖章)
年月日
签字(盖章)
年月日
备注:本单原件两份作为结算依据,存甲方五个三工作部、施工单位各一份,复印件两份,项目公司工程管理部、监理公司各一份。
完成变更洽商后,需填写此表单,由监理公司、项目公司验收签字。

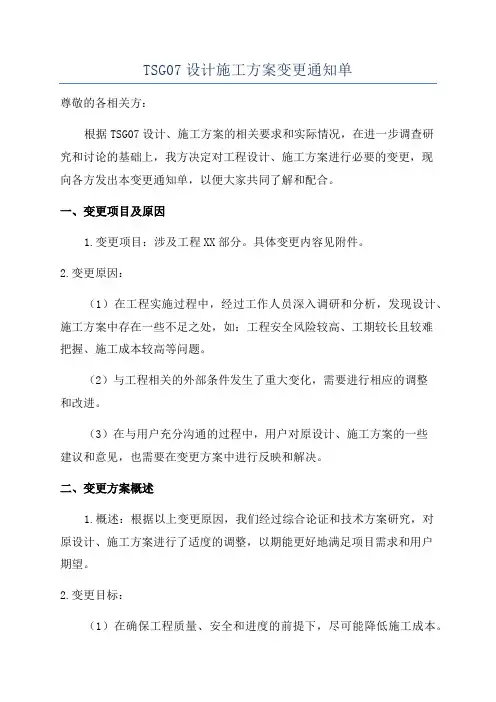

TSG07设计施工方案变更通知单尊敬的各相关方:根据TSG07设计、施工方案的相关要求和实际情况,在进一步调查研究和讨论的基础上,我方决定对工程设计、施工方案进行必要的变更,现向各方发出本变更通知单,以便大家共同了解和配合。
一、变更项目及原因1.变更项目:涉及工程XX部分。
具体变更内容见附件。
2.变更原因:(1)在工程实施过程中,经过工作人员深入调研和分析,发现设计、施工方案中存在一些不足之处,如:工程安全风险较高、工期较长且较难把握、施工成本较高等问题。
(2)与工程相关的外部条件发生了重大变化,需要进行相应的调整和改进。
(3)在与用户充分沟通的过程中,用户对原设计、施工方案的一些建议和意见,也需要在变更方案中进行反映和解决。
二、变更方案概述1.概述:根据以上变更原因,我们经过综合论证和技术方案研究,对原设计、施工方案进行了适度的调整,以期能更好地满足项目需求和用户期望。
2.变更目标:(1)在确保工程质量、安全和进度的前提下,尽可能降低施工成本。
(2)合理分配资源,提高工程的综合使用效益。
(3)全面了解和满足用户的要求和期望。
三、实施时间和突发变更应对措施1.实施时间:变更方案已经获得相关方的认可,预计将于X年X月X日开始实施。
2.突发变更应对措施:在实施过程中,如遇突发情况导致变更内容无法按计划进行,将及时与相关方沟通,并启动应对措施,以确保工程的顺利进行。
四、变更方案实施的影响和风险1.变更方案实施的影响:变更方案的实施将对工程进度、成本和质量等方面产生一定的影响。
具体影响将在变更方案实施过程中及时通知各相关方。
2.风险控制措施:我们将在实施过程中,严格按照变更方案要求进行操作,确保施工质量和进度。
同时,将加强与相关方的沟通和协调,及时解决可能出现的问题,以降低风险。
五、变更方案实施的责任分工和配合要求1.变更方案实施的责任分工:(1)我方:负责具体变更方案的实施,组织工作人员进行相关工作。

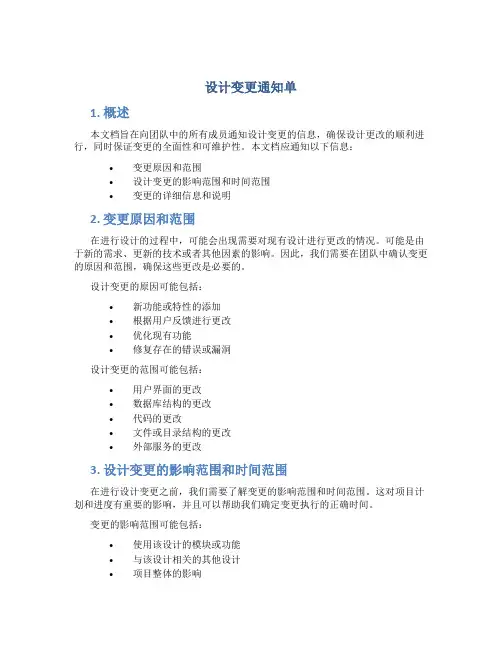

设计变更通知单1. 引言本文档旨在通知设计团队或相关人员进行设计变更,并明确变更内容、原因、影响范围以及变更计划等信息。
设计变更通知单是确保项目设计能够按时、高质量完成的重要文件。
2. 变更背景项目名称:[项目名称] 项目负责人:[项目负责人] 设计团队:[设计团队名称] 变更类型:设计变更3. 变更内容根据项目实施过程中的需求变更或其他原因,设计团队需要对相关设计进行变更。
以下是具体的变更内容:•[变更内容1]•[变更内容2]•[变更内容3]•…4. 变更原因设计变更的原因主要包括但不限于以下情况:•需求变更•技术限制•市场趋势变化•项目优化5. 影响范围设计变更可能对项目的进度、质量、成本等产生一定的影响。
以下是设计变更的影响范围:•影响范围1•影响范围2•影响范围3•…6. 变更计划为了确保设计变更的顺利进行,设计团队提出以下变更计划:6.1 变更流程设计变更将按照以下流程进行:1.提出变更需求2.进行变更评估和分析3.制定变更计划4.实施变更5.验证变更结果6.完成变更工作6.2 时间计划设计团队将按照以下时间计划进行设计变更:•[变更计划1]•[变更计划2]•[变更计划3]•…6.3 人员安排为了实现设计变更的顺利进行,设计团队进行了人员安排:•[人员安排1]•[人员安排2]•[人员安排3]•…6.4 风险控制在进行设计变更的过程中,设计团队将注意以下风险控制措施:•风险控制1•风险控制2•风险控制3•…7. 变更确认项目负责人:_______________ 日期:___________________设计团队负责人:_______________ 日期:___________________8. 参考文献无以上是设计变更通知单的内容,为确保变更能够顺利进行,请各位相关人员按照变更计划和流程进行相应的操作和评估。
如有疑问,请及时与设计团队负责人联系。
谢谢合作!注意:本文档为设计变更通知单,为保证项目顺利推进,请各位相关人员遵守相关规定和流程进行操作。
公司设计变更通知单尊敬的各位员工:鉴于公司项目进展和发展需求的变化,为保证项目的顺利进行,现决定对设计方案进行相应的变更。
以下是具体的设计变更内容,请各位员工务必按照变更要求进行调整和执行。
一、设计变更背景随着市场需求的不断变化和公司业务拓展的需要,公司决定对目前正在进行的项目进行设计变更。
变更的目的是为了进一步提升项目的质量和效益,满足客户的实际需求,并使项目更加符合市场的发展趋势。
二、设计变更内容1. 产品外观设计调整根据市场调研和客户反馈,现决定对产品外观进行一定程度的调整和优化。
设计部门需重新评估产品的外观设计,以确保其与产品定位和目标用户的需求相符。
具体调整内容将由设计部门提供,并在调整完成后及时通知相关人员。
2. 功能模块增减为了提升产品的功能性和竞争力,现决定对产品的功能模块进行调整。
相关部门需根据市场需求和技术可行性重新评估现有功能模块的合理性,并根据评估结果增减相应的功能模块。
变更后的功能模块需经过严格测试,确保其稳定性和可靠性。
3. 材料和配件更新随着新材料和新配件的不断涌现,为了提升产品的品质和可靠性,现决定对产品所使用的材料和配件进行更新。
相关部门需重新评估现有材料和配件的性能指标,并选择性能更优的替代品。
变更后的材料和配件需经过严格检验,确保其符合产品设计和质量要求。
三、设计变更执行1. 设计方案调整设计部门将根据设计变更的要求,对原设计方案进行调整和改进。
新的设计方案需能够满足变更要求,并尽可能减少对原设计方案的影响。
设计部门需要与相关部门紧密合作,确保设计方案的顺利实施。
2. 变更方案评审为了确保设计变更符合公司整体战略和项目目标,变更方案需要经过相关部门的评审和批准。
各相关部门需对变更方案进行认真审查,提出合理的建议和意见,并在评审通过后及时通知到设计部门。
3. 变更影响评估设计变更可能会对项目进度、成本和质量等方面产生一定的影响。
相关部门需对变更的影响进行评估,确定可能存在的风险和挑战,并提出相应的应对措施。
设计变更通知单
表C2—3编号
工程名称北京(曹妃甸)现代产业发
展试验区(生态城先行启动
区)展示中心
专业名称新风工程
设计单位名称杭州中联筑境建筑设
计公司
日期2017-01-16
序号图号变更内容
被动房样板区东户变更内容:
1. 主卫回风管道路径变化,需将已安装好
的回风管拆除更改,同时,风管在静音
排风扇处增设电动风阀。
2. 主卧将已安装好的送风管部分拆除,送
风口调整至北侧,在灯池侧出风,风口
百叶尺寸140*140。
3. 次卧送风管调整较少,管道拆除向南侧
调整,紧挨南侧墙垛,出风口百叶尺寸
140*140。
4. 客厅内将南侧窗户位置风口及其风管拆
除。
5. 餐厅上方主风管拆除后向北侧移动大概
500mm米,此处三通需拆除更换左侧
去往客卧房间风管尺寸由300*140变更
为140*140,右侧通风客厅风口,风管
尺寸由140*140变更为250*140,客厅风
口百叶尺寸由140*140变更为250*140。
6. 客卧送风管道紧挨东侧墙体,需将此处
风管拆除,穿墙位置向西调整,出风口
置于衣柜上方侧出,风口百叶尺寸
140*140.
7. 北侧外墙新风口和排风口需上翻至女儿
墙下500mm,外墙皮位置增加弯头,
因此室内PVC管道需全部拆除,更换管
道。
补风口管道同样拆除更换较长管
道,增设弯头进行下翻。
8. 安装队伍安装时,需将设备周围所有管
道进行保温处理。
建 设 单 位监 理 单 位设 计 单 位施 工 单 位签字栏
1、本表由建设单位、监理单位、施工单位和城建档案馆各保存一份。
2、涉及图纸修改的必须注明应修改图纸的图号。
3、不可将不同专业的设计变更办理在同一份变更上。
