脚手架工程安装与拆除施工方案根据该工程的结构特点,地下室及门头处采用落地式双排扣件钢管外脚手架,其余部位全部采用电动整体爬升架。
楼板支撑采用满堂红扣件式钢管脚手架,填充墙砌筑采用落地式双排钢管扣件脚手架。
钢管采用外径48mm ,壁厚3.5mm 的焊接钢管,钢管材质使用力学性能适中的Q240钢,其材质应符合《碳素结构钢》的相应规定。
钢管禁止使用有明显变形、裂纹和严重锈蚀的钢管。
使用普通焊管时,应内外涂刷防锈层并定期复涂以保持其完好。
使用与钢管管径相配合的、符合我国现行标准的可锻铸铁扣件。
严禁使用加工不合格、锈蚀和有裂纹的扣件。

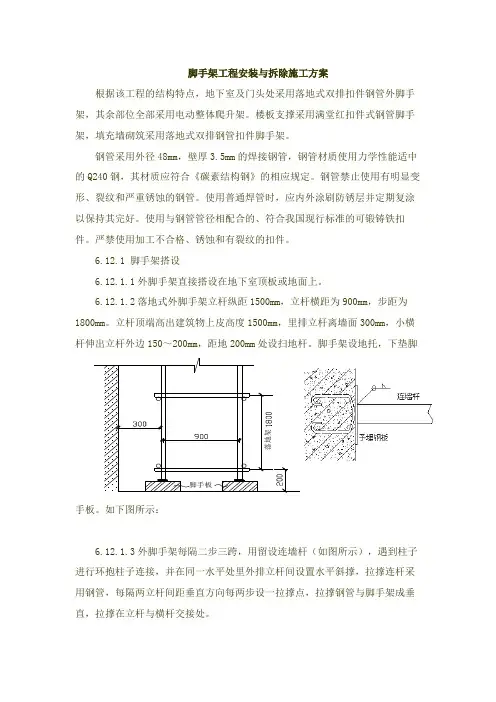

6.12.1 脚手架搭设6.12.1.1外脚手架直接搭设在地下室顶板或地面上。
6.12.1.2落地式外脚手架立杆纵距1500mm ,立杆横距为900mm ,步距为1800mm 。
立杆顶端高出建筑物上皮高度1500mm ,里排立杆离墙面300mm ,小横杆伸出立杆外边150~200mm ,距地200mm 处设扫地杆。
脚手架设地托,下垫脚手板。
如下图所示:6.12.1.3外脚手架每隔二步三跨,用留设连墙杆(如图所示),遇到柱子进行环抱柱子连接,并在同一水平处里外排立杆间设置水平斜撑,拉撑连杆采用钢管,每隔两立杆间距垂直方向每两步设一拉撑点,拉撑钢管与脚手架成垂直,拉撑在立杆与横杆交接处。
注立杆纵距为,图中尺寸均以毫米为单位。
排水明沟脚手板落地架地 下 室6.12.1.4外檐电动爬架根椐工程结构情况,爬架采取分体电动升降,1#﹑4#各布置26个升降机位,分2个升降单元;2#楼布置29个升降机位,分2个升降单元;3#﹑5#共布置31个升降机位,分2个升降单元;6#﹑7#、8#各布置26个升降机位,分2个升降单元。
从第一层底部搭设安装平台,搭设底部桁架,开始安装主框架下节及中节,调试架体并根据主框架中心线,预留螺栓孔或预埋件。
第二层结构砼强度标号达到10MPa时,即可安装主框架支座并搭设架体,第三标准层施工时就可用爬架进行主体施工,第三标准层结构砼强度标号达到10MPa以上时,即可安装防倾支座,第四标准层结构砼强度标号达到10MPa时,既可对架体进行提升,进行上一层的施工。

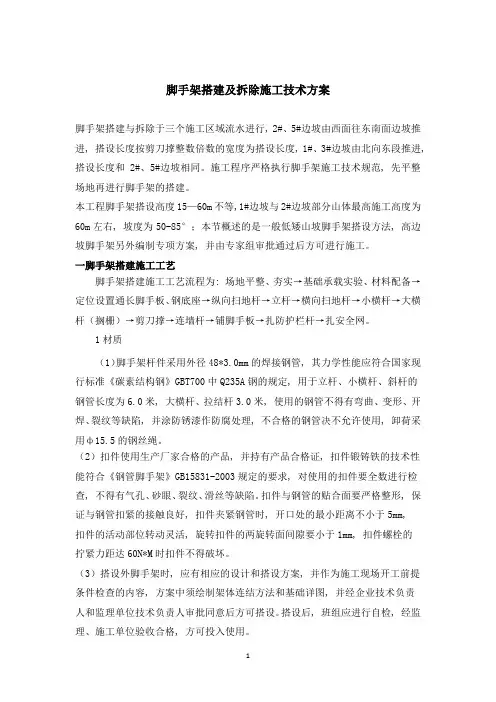

脚手架搭建及拆除施工技术方案脚手架搭建与拆除于三个施工区域流水进行, 2#、5#边坡由西面往东南面边坡推进, 搭设长度按剪刀撑整数倍数的宽度为搭设长度, 1#、3#边坡由北向东段推进, 搭设长度和2#、5#边坡相同。
施工程序严格执行脚手架施工技术规范, 先平整场地再进行脚手架的搭建。
本工程脚手架搭设高度15—60m不等,1#边坡与2#边坡部分山体最高施工高度为60m左右, 坡度为50-85°;本节概述的是一般低矮山坡脚手架搭设方法, 高边坡脚手架另外编制专项方案, 并由专家组审批通过后方可进行施工。
一脚手架搭建施工工艺脚手架搭建施工工艺流程为: 场地平整、夯实→基础承载实验、材料配备→定位设置通长脚手板、钢底座→纵向扫地杆→立杆→横向扫地杆→小横杆→大横杆(搁栅)→剪刀撑→连墙杆→铺脚手板→扎防护栏杆→扎安全网。
1材质(1)脚手架杆件采用外径48*3.0mm的焊接钢管, 其力学性能应符合国家现行标准《碳素结构钢》GBT700中Q235A钢的规定, 用于立杆、小横杆、斜杆的钢管长度为6.0米, 大横杆、拉结杆3.0米, 使用的钢管不得有弯曲、变形、开焊、裂纹等缺陷, 并涂防锈漆作防腐处理, 不合格的钢管决不允许使用, 卸荷采用ф15.5的钢丝绳。
(2)扣件使用生产厂家合格的产品, 并持有产品合格证, 扣件锻铸铁的技术性能符合《钢管脚手架》GB15831-2003规定的要求, 对使用的扣件要全数进行检查, 不得有气孔、砂眼、裂纹、滑丝等缺陷。
扣件与钢管的贴合面要严格整形, 保证与钢管扣紧的接触良好, 扣件夹紧钢管时, 开口处的最小距离不小于5mm,扣件的活动部位转动灵活, 旋转扣件的两旋转面间隙要小于1mm, 扣件螺栓的拧紧力距达60N*M时扣件不得破坏。
(3)搭设外脚手架时, 应有相应的设计和搭设方案, 并作为施工现场开工前提条件检查的内容, 方案中须绘制架体连结方法和基础详图, 并经企业技术负责人和监理单位技术负责人审批同意后方可搭设。
第1篇1. 工程名称:XX项目2. 工程地点:XX市XX区XX路XX号3. 工程概况:本项目为XX项目,总建筑面积XX万平方米,层数XX层,建筑高度XX米。
工程结构形式为框架结构,地下层数XX层,地上层数XX层。
工程总投资XX亿元。
4. 施工单位:XX建筑工程有限公司5. 施工时间:201X年X月X日至201X年X月X日二、专项施工方案编制依据1. 国家有关建筑安全生产的法律法规及标准规范2. 工程设计文件及相关资料3. 施工组织设计及施工方案4. 施工现场实际情况三、施工方案编制原则1. 安全第一,预防为主,综合治理2. 科学合理,经济实用,确保质量3. 严格执行国家和行业有关安全、质量、环保等规定4. 优化资源配置,提高施工效率四、施工方案主要内容1. 施工准备(1)组织准备:成立外脚手架专项施工领导小组,明确各成员职责,加强施工现场管理。
(2)技术准备:组织技术人员学习有关外脚手架施工规范、技术要求,制定详细的施工方案。
(3)材料准备:根据工程进度,提前备足外脚手架所需材料,确保材料质量符合要求。
(4)人员准备:对施工人员进行安全技术交底,提高安全意识,确保施工安全。
2. 施工工艺(1)搭设前准备:根据工程结构形式、施工高度和施工要求,选择合适的外脚手架体系。
对施工人员进行安全技术交底,确保施工安全。
(2)基础处理:对搭设脚手架的基础进行平整、夯实,确保基础牢固。
(3)脚手架搭设:按照施工方案,依次搭设立杆、横杆、斜杆、剪刀撑等,确保脚手架搭设牢固、稳定。
(4)防护设施设置:在脚手架外侧设置安全网,防止坠落物伤人。
在施工通道设置防护栏杆,确保人员通行安全。
(5)脚手架加固:根据施工需要,对脚手架进行加固,提高脚手架的整体稳定性。
(6)施工过程中,加强对脚手架的检查和维护,发现问题及时处理。
3. 施工质量控制(1)严格按照规范要求进行施工,确保脚手架搭设质量。
(2)加强材料检验,确保材料质量符合要求。

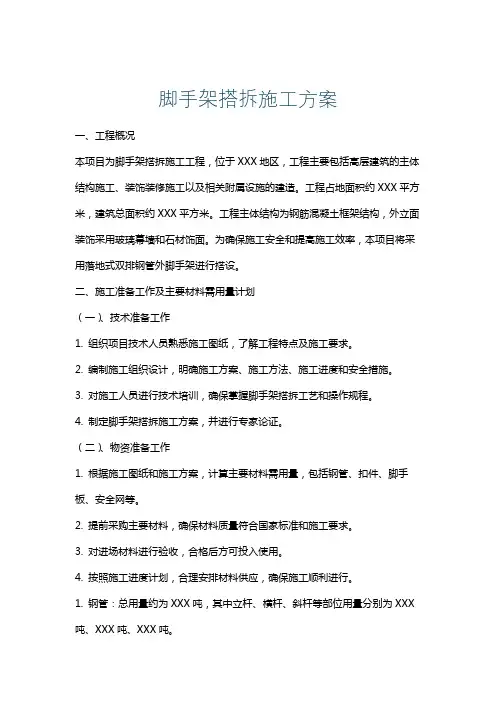

脚手架搭拆施工方案一、工程概况本项目为脚手架搭拆施工工程,位于XXX地区,工程主要包括高层建筑的主体结构施工、装饰装修施工以及相关附属设施的建造。
工程占地面积约XXX平方米,建筑总面积约XXX平方米。
工程主体结构为钢筋混凝土框架结构,外立面装饰采用玻璃幕墙和石材饰面。
为确保施工安全和提高施工效率,本项目将采用落地式双排钢管外脚手架进行搭设。
二、施工准备工作及主要材料需用量计划(一)、技术准备工作1. 组织项目技术人员熟悉施工图纸,了解工程特点及施工要求。
2. 编制施工组织设计,明确施工方案、施工方法、施工进度和安全措施。
3. 对施工人员进行技术培训,确保掌握脚手架搭拆工艺和操作规程。
4. 制定脚手架搭拆施工方案,并进行专家论证。
(二)、物资准备工作1. 根据施工图纸和施工方案,计算主要材料需用量,包括钢管、扣件、脚手板、安全网等。
2. 提前采购主要材料,确保材料质量符合国家标准和施工要求。
3. 对进场材料进行验收,合格后方可投入使用。
4. 按照施工进度计划,合理安排材料供应,确保施工顺利进行。
1. 钢管:总用量约为XXX吨,其中立杆、横杆、斜杆等部位用量分别为XXX 吨、XXX吨、XXX吨。
2. 扣件:总用量约为XXX万个,包括直角扣件、对接扣件、旋转扣件等。
3. 脚手板:总用量约为XXX平方米,采用符合国家标准的木质或钢质脚手板。
4. 安全网:总用量约为XXX平方米,包括密目安全网和水平安全网。
5. 其他材料:包括钢丝绳、紧线器、地锚等,根据施工需求进行采购。
三、一般规定1. 本施工方案依据《建筑施工扣件式钢管脚手架安全技术规范》(JGJ130-2011)、《建筑施工高处作业安全技术规范》(JGJ80-2016)等相关国家法律法规和标准制定。
2. 脚手架搭设前,应进行安全技术交底,确保所有施工人员了解脚手架搭设过程中的安全注意事项和操作规程。
3. 脚手架搭设过程中,必须由专业技术人员现场指导,严格按照施工方案和操作规程进行施工。
脚手架拆除安全施工措施一、编制依据1.脚手架搭设方案2.《建筑施工高处作业安全技术规程》3. 建筑施工扣件式钢管脚手架安全技术规范二、施工准备1、全面检查脚手架的扣件连接,连墙件,支撑体系是否符合安全要求.2、根据检查结果,经主管部门批准后方可实施.3、拆除安全技术措施,应由单位工程负责人逐级进行技术交底。
4、清除脚手架上杂物及地面障碍物。
三、具体操作要求:1、拆除顺序应逐层由上而下进行,严禁上下同时作业。
2、所有连墙件应随脚手架逐层拆除,严禁先将连墙件整层或数层拆除后再拆脚手架,分段拆除高差不大于2步,如大于2步须增设连墙件加固.3、当脚手架拆至下部最后一根长钢管的高度时,应先在适当位置搭临时抛撑加固,后拆连墙件。
4、当脚手架采取分段分立面拆除时,对不拆除的脚手架两端设置连墙件和横向支撑加固。
5、各构配件必须及时分段集中运至地面严禁抛扔.6、运至地面的构配件及时检查整修与保养,并按品种,规格码放,置于干燥通风处,防止锈蚀。
7、拆除时要统一指挥,上下呼应,动作协调,当解开与另一人有关的接、结扣时,要事先通知对方,以防坠落。
8、拆除时如附近有外电线路,要采取隔离措施。
严禁杆件接触电线。
9、拆除时不应碰坏门窗、玻璃等成品材料。
10、拆下的材料,应用绳索栓住,利用滑轮徐徐下起,严禁抛掷,运至地面的材料应按指示地点,随拆随运,分类堆放,当天拆当天清。
拆下的扣件或铁丝要集中回收后处理。
11、拆除架子时人员一般2—3 人为一组,协同作业,互相关照、监督。
拆除过程中最好不要中途换人,如必须换人时,应将拆除情况交代清楚。
拆除过程中最好不要中断,如确需中断应将拆除部分处理清楚告一段落,并检查是否会倒塌,确认安全后方可停歇。
12。
满堂脚手架应在混凝土达到强度后再拆除,一般要求为13。
满堂脚手架拆除时应由上而下进行,先搭后拆,后搭先拆;依次为先拆栏杆、脚手板、剪刀撑,而后拆横向水平杆、纵向水平杆,最后拆立杆。
拆除中应严格按照一步一清的原则依次进行,禁止上下同时拆除作业;拆除立杆时,应先抱住立杆再拆开最后两个扣件,纵向水平杆及剪刀撑先拆中间扣件,后拆两端扣件。

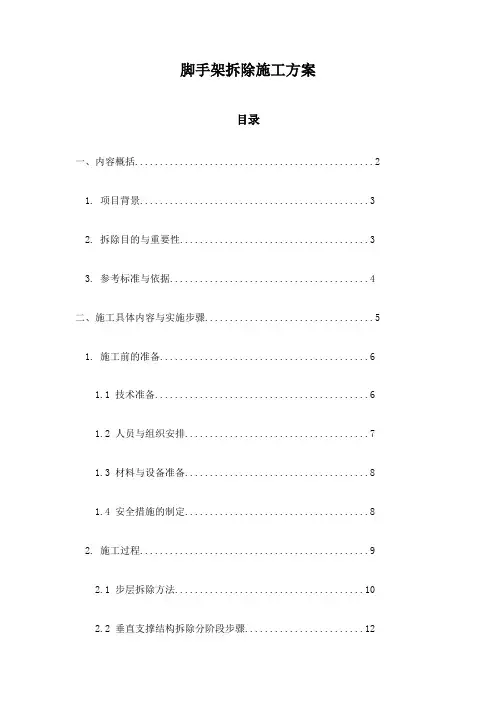

脚手架拆除施工方案目录一、内容概括 (2)1. 项目背景 (3)2. 拆除目的与重要性 (3)3. 参考标准与依据 (4)二、施工具体内容与实施步骤 (5)1. 施工前的准备 (6)1.1 技术准备 (6)1.2 人员与组织安排 (7)1.3 材料与设备准备 (8)1.4 安全措施的制定 (8)2. 施工过程 (9)2.1 步层拆除方法 (10)2.2 垂直支撑结构拆除分阶段步骤 (12)2.3 施工中的安全控制措施 (12)2.4 拆除顺序及注意事项 (12)3. 施工后的处理 (13)3.1 现场清理 (14)3.2 拆解物资的分类管理 (16)3.3 施工记录与数据整理 (17)三、施工安全管理 (18)1. 安全施工原则 (19)2. 安全教育与培训 (20)3. 现场安全检查 (22)4. 紧急情况应急预案 (23)四、脚手架拆除质量控制 (24)1. 质量标准与验收标准 (25)2. 质量检验的流程与方法 (25)3. 常见质量问题的防治措施 (27)五、施工成本管理 (28)1. 成本预算与控制方法 (30)2. 材料与设备的使用效率监控 (31)3. 意外开支与预算调整 (31)一、内容概括本脚手架拆除施工方案旨在确保脚手架拆除工作的顺利进行,以及在过程中的人身安全、设备安全和环境安全。
方案的制定基于施工现场的具体情况进行,涵盖了拆除准备、人员设备配置、安全措施、拆除流程、废弃物处理、施工现场管理和后期检查等多个方面。
在拆除准备阶段,我们强调了施工现场的调研和脚手架结构的安全评估,以确保拆除工作的可行性。
人员设备配置部分明确了所需人员的技能和资质要求,以及所需设备和工具的清单。
安全措施部分详细说明了防护措施、个人防护装备、应急预案和风险控制策略。
拆除流程部分则详细描述了拆除作业的步骤和时间安排,以确保作业的有序进行。
废弃物处理部分指出了废弃物的分类、收集和移除流程,以保持现场环境整洁。
脚手架拆除施工专项方案编制单位:山东联通建工集团有限公司编制人:段京奇审核人: ________审批人: ________2016年12月15日目录第一章编制目的及依据 (3)■编制目的 (3)编制依据 (3)第二章工程概况 (3)第三章危险源及控制措施 (4)脚手架工程事故的类型分析 (4)引发事故的主要原因分析 (4)危险源的监控 (5)第四章安全工作组织机构和保证体系 (6)•••脚手架拆除安全管理指导思想 (6)安全工作组织机构和保证体系 (6)主要管理人员安全职责 (7)第五章脚手架拆除 (12)作业区域划分 (12)警戒范围设定 (12)模板拆除 (12)扣件式钢管脚手架拆除的安全技术要求 (13)■脚手架拆除 (14)脚手架拆除安全技术措施 (15)安全注意事项 (16)第六章应急措施 (16)第七章安全施工专项方案的实施和执行19第一章编制目的及依据编制目的为保证荷泽沃特玛产业园区2#厂房工程满堂支架的拆除顺利完成,强化安全管理,消除安全隐患,杜绝安全事故的发生,特制定本方案。
编制依据1、施工组织设计2、满堂脚手架专项施工方案3、脚手架搭设图纸4、施工现场脚手架实际搭设布局情况第二章工程概况工程概况荷泽沃特玛产业园区2#厂房总建筑面积53080 m2,基地面积:26540 m2;其中C段厂房部分:,建筑基底而积:n?,现浇钢筋混凝土框架结构。
建筑高度:;包扌舌室内外高差为,屋顶设上屋而楼梯间,层高为。
地上为2层,局部三层,耐火等级:一级。
结构的设计合理使用年限为50年,抗震设防类别为丙类,抗震设防烈度:七度,建筑场地类别为III类,抗震等级:结构措施二级。
脚手架搭设概况场地平整、夯实后通长铺设140mm宽槽钢,用于支承上部满堂架立杆,立杆:纵横向立杆间距800mmX800mm,搭设偏差±50mm,立杆垂直度搭设偏差±10mm。
下部设扫地杆,扫地杆从垫板往上200mm处设置,扫地杆采用对接接长。
第1篇1.1 工程名称:某住宅楼工程1.2 工程地点:某市某区某街道1.3 工程规模:总建筑面积约5万平方米,地上18层,地下1层。
1.4 施工单位:某建筑工程有限公司1.5 脚手架搭拆施工负责人:张三二、脚手架搭拆施工方案2.1 施工原则1. 严格按照《建筑施工脚手架安全技术规范》(JGJ130-2011)等相关规定执行。
2. 确保脚手架搭设、拆除过程中的安全,预防高处坠落、物体打击等事故发生。
3. 脚手架搭设、拆除工作必须由专业人员进行。
4. 脚手架搭设、拆除过程中,应遵守施工现场的规章制度,确保施工质量。
2.2 施工准备2.2.1 材料准备1. 脚手架材料:钢管、扣件、横杆、立杆、剪刀撑、安全网等。
2. 施工工具:扳手、螺丝刀、卷尺、水平尺、线锤等。
3. 安全防护用品:安全帽、安全带、防滑鞋等。
2.2.2 人员准备1. 组织专业技术人员进行脚手架搭设、拆除培训,确保人员掌握相关技能。
2. 安排专人负责脚手架搭设、拆除过程中的安全监督。
2.3 施工工艺2.3.1 脚手架搭设1. 根据施工图纸,确定脚手架搭设范围、高度、宽度等参数。
2. 根据现场实际情况,制定脚手架搭设方案。
3. 安装立杆、横杆、剪刀撑等脚手架构件。
4. 搭设水平层,确保脚手架稳定。
5. 搭设安全防护设施,如安全网、防护栏杆等。
6. 对搭设完成的脚手架进行检查,确保搭设质量。
2.3.2 脚手架拆除1. 拆除脚手架前,对现场进行清理,确保无杂物。
2. 按照拆除顺序,从上至下、从外至内进行拆除。
3. 拆除过程中,注意保护已拆除的脚手架构件,避免损坏。
4. 拆除完毕后,对现场进行清理,确保无安全隐患。
2.4 施工安全措施2.4.1 脚手架搭设安全措施1. 脚手架基础应坚实、平整,确保脚手架稳定。
2. 脚手架立杆、横杆、剪刀撑等构件连接牢固。
3. 脚手架搭设过程中,严禁人员攀登、跳跃。
4. 脚手架搭设完毕后,对脚手架进行检查,确保搭设质量。

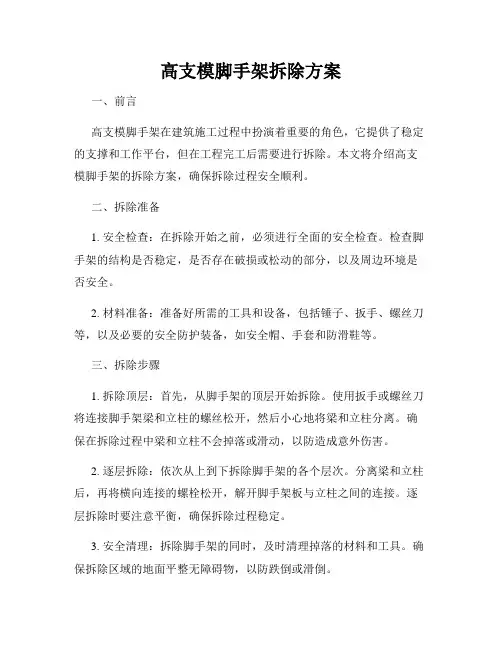

高支模脚手架拆除方案一、前言高支模脚手架在建筑施工过程中扮演着重要的角色,它提供了稳定的支撑和工作平台,但在工程完工后需要进行拆除。
本文将介绍高支模脚手架的拆除方案,确保拆除过程安全顺利。
二、拆除准备1. 安全检查:在拆除开始之前,必须进行全面的安全检查。
检查脚手架的结构是否稳定,是否存在破损或松动的部分,以及周边环境是否安全。
2. 材料准备:准备好所需的工具和设备,包括锤子、扳手、螺丝刀等,以及必要的安全防护装备,如安全帽、手套和防滑鞋等。
三、拆除步骤1. 拆除顶层:首先,从脚手架的顶层开始拆除。
使用扳手或螺丝刀将连接脚手架梁和立柱的螺丝松开,然后小心地将梁和立柱分离。
确保在拆除过程中梁和立柱不会掉落或滑动,以防造成意外伤害。
2. 逐层拆除:依次从上到下拆除脚手架的各个层次。
分离梁和立柱后,再将横向连接的螺栓松开,解开脚手架板与立柱之间的连接。
逐层拆除时要注意平衡,确保拆除过程稳定。
3. 安全清理:拆除脚手架的同时,及时清理掉落的材料和工具。
确保拆除区域的地面平整无障碍物,以防跌倒或滑倒。
四、安全注意事项1. 人员安全:拆除过程中必须严格遵守安全操作规程,佩戴相应的防护装备,并指定专人负责监督和协调。
禁止在拆除区域内穿行或逗留无关人员。
2. 环境保护:拆除过程中要注意保护周围环境,特别是存在易燃物质的地方。
在拆除过程中要善于利用防护网或者搭建遮盖物,防止材料或工具掉落。
3. 稳定性检查:在拆除过程中,要定期检查脚手架的稳定性,确保拆除过程安全可靠。
如发现任何异常,应立即采取相应的措施。
五、总结高支模脚手架的拆除是建筑工程完工后的重要环节,必须严格按照正确的拆除方案进行操作。
拆除前的准备工作和拆除过程中的安全注意事项是确保拆除过程安全顺利的关键。
以上所述的拆除方案可为工程施工人员提供参考,希望能对脚手架的拆除工作起到一定的指导作用,确保施工安全无事故发生。

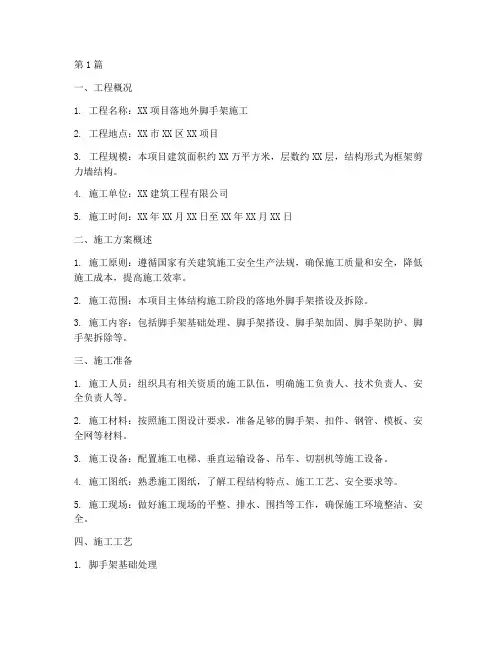

第1篇一、工程概况1. 工程名称:XX项目落地外脚手架施工2. 工程地点:XX市XX区XX项目3. 工程规模:本项目建筑面积约XX万平方米,层数约XX层,结构形式为框架剪力墙结构。
4. 施工单位:XX建筑工程有限公司5. 施工时间:XX年XX月XX日至XX年XX月XX日二、施工方案概述1. 施工原则:遵循国家有关建筑施工安全生产法规,确保施工质量和安全,降低施工成本,提高施工效率。
2. 施工范围:本项目主体结构施工阶段的落地外脚手架搭设及拆除。
3. 施工内容:包括脚手架基础处理、脚手架搭设、脚手架加固、脚手架防护、脚手架拆除等。
三、施工准备1. 施工人员:组织具有相关资质的施工队伍,明确施工负责人、技术负责人、安全负责人等。
2. 施工材料:按照施工图设计要求,准备足够的脚手架、扣件、钢管、模板、安全网等材料。
3. 施工设备:配置施工电梯、垂直运输设备、吊车、切割机等施工设备。
4. 施工图纸:熟悉施工图纸,了解工程结构特点、施工工艺、安全要求等。
5. 施工现场:做好施工现场的平整、排水、围挡等工作,确保施工环境整洁、安全。
四、施工工艺1. 脚手架基础处理(1)对施工场地进行平整,清除地面杂物,确保基础坚实、平整。
(2)按照设计要求,铺设垫木,保证脚手架基础与地面接触良好。
(3)对基础进行加固处理,确保基础稳定。
2. 脚手架搭设(1)按照设计要求,选择合适的脚手架材料,确保脚手架质量。
(2)按照脚手架搭设规范,进行脚手架搭设,确保搭设牢固、稳定。
(3)对脚手架进行加固处理,增加脚手架的承载能力。
3. 脚手架防护(1)对脚手架进行安全防护,设置安全网、防护栏杆、踢脚板等。
(2)对施工人员进行安全教育,提高安全意识。
(3)定期对脚手架进行检查、维护,确保脚手架安全。
4. 脚手架拆除(1)在拆除脚手架前,对施工现场进行清理,确保施工环境整洁。
(2)按照拆除顺序,依次拆除脚手架,确保拆除过程安全、有序。
(3)对拆除的脚手架材料进行分类堆放,方便回收利用。
盘扣式外脚手架专项施工方案目录一、工程概况 (3)1.1 项目简介 (3)1.2 工程特点与难点 (4)二、专项施工方案编制依据 (5)2.1 国家及行业标准 (5)2.2 地方性法规与政策 (6)2.3 工程合同及设计文件 (7)三、施工组织设计 (8)3.1 施工部署 (9)3.2 施工进度计划 (10)3.3 施工资源配置 (11)3.4 施工工艺流程 (11)四、安全技术措施 (13)4.1 工程安全风险评估 (13)4.2 主要风险控制措施 (15)4.3 施工现场安全管理 (15)五、材料与设备 (16)5.1 材料要求 (17)5.2 设备要求 (18)5.3 材料与设备进场及验收 (19)六、施工工艺与操作要点 (20)6.1 施工工艺流程 (21)6.2 施工操作要点 (22)6.2.1 架体组装与拆除 (23)6.2.2 脚手架搭设与检查 (23)6.2.3 脚手架使用与维护 (24)6.3 施工质量控制 (26)七、质量控制与检验 (27)7.1 质量控制体系 (28)7.2 质量检验标准 (29)7.3 质量检验方法 (30)八、环境保护与文明施工 (31)8.1 环境保护措施 (32)8.2 文明施工要求 (33)九、施工应急预案 (34)9.1 应急预案体系 (34)9.2 应急响应程序 (36)9.3 应急物资储备 (37)十、施工总结与评价 (37)10.1 施工总结 (39)10.2 施工评价 (40)10.3 改进措施 (41)一、工程概况本项目位于,本工程采用盘扣式外脚手架进行施工,该脚手架系统具有结构稳定、安全可靠、易于拆卸和运输等优点,适用于高层建筑的外墙施工、装饰装修等环节。
施工周期:根据工程进度安排,预计施工周期为,具体时间节点根据工程实际情况进行调整。
施工单位:本工程由承担施工任务,施工单位具备相应的资质和施工经验。
施工条件:施工现场已具备施工用水、用电等基本条件,同时,施工单位将严格按照相关规范和标准,确保施工过程中的安全、环保和文明施工。
第1篇一、工程概况本工程为某商业综合体项目,位于我国某市,总建筑面积约10万平方米。
本工程外架施工主要包括主体结构施工阶段的外脚手架、悬挑脚手架和满堂脚手架的搭设与拆除。
二、施工方案1. 施工准备(1)技术准备:组织施工人员学习相关规范、标准,明确施工工艺和操作规程。
(2)材料准备:根据工程需求,提前采购外架材料,如钢管、扣件、脚手板、安全网等。
(3)人员准备:组织施工队伍,明确施工人员职责,确保施工质量。
2. 施工工艺(1)外脚手架施工1)基础处理:对施工区域进行平整,确保基础坚实。
2)立杆搭设:按照规范要求,选用合适的立杆,确保立杆垂直度。
3)横杆搭设:在立杆上安装横杆,横杆间距应符合规范要求。
4)剪刀撑设置:在立杆两侧设置剪刀撑,确保外架稳定性。
5)连墙件设置:在立杆上设置连墙件,确保外架与主体结构连接牢固。
6)脚手板铺设:在横杆上铺设脚手板,确保施工人员行走安全。
7)安全网设置:在脚手板上方设置安全网,防止物体坠落。
(2)悬挑脚手架施工1)基础处理:对悬挑区域进行平整,确保基础坚实。
2)立杆搭设:按照规范要求,选用合适的立杆,确保立杆垂直度。
3)横杆搭设:在立杆上安装横杆,横杆间距应符合规范要求。
4)悬挑梁设置:在立杆上设置悬挑梁,确保悬挑脚手架稳定性。
5)剪刀撑设置:在立杆两侧设置剪刀撑,确保悬挑脚手架稳定性。
6)连墙件设置:在立杆上设置连墙件,确保悬挑脚手架与主体结构连接牢固。
7)脚手板铺设:在横杆上铺设脚手板,确保施工人员行走安全。
8)安全网设置:在脚手板上方设置安全网,防止物体坠落。
(3)满堂脚手架施工1)基础处理:对满堂脚手架区域进行平整,确保基础坚实。
2)立杆搭设:按照规范要求,选用合适的立杆,确保立杆垂直度。
3)横杆搭设:在立杆上安装横杆,横杆间距应符合规范要求。
4)剪刀撑设置:在立杆两侧设置剪刀撑,确保满堂脚手架稳定性。
5)连墙件设置:在立杆上设置连墙件,确保满堂脚手架与主体结构连接牢固。
外墙脚手架施工方案为有力保证事情或工作开展的水平质量,时常需要预先制定一份周密的方案,方案的内容和形式都要围绕着主题来展开,最终达到预期的效果和意义。
那么优秀的方案是什么样的呢?以下是小编为大家收集的外墙脚手架施工方案,仅供参考,欢迎大家阅读。
外墙脚手架施工方案1一、工程概况本工程位于深圳市西乡镇工业区内,风影秀丽,环保优美。
分别由一栋一层板材加工厂、一栋二层办公楼、一栋四层宿舍以及设备基础组成。
外墙脚手架是施工安全中的主要部分,是文明施工、安全生产的重要一环是关系到本工程顺利进行的主要因素。
所以,外墙脚手架的搭设工作要作为重点来抓。
要有专人负责,组织有经验、通过专业培训的工作人员施工。
在安全的防范工作必需要高度重视,树立一种对工作一丝不苟的工作作风,为安全生产创造先决条件。
二、工程特点2.1.1 外墙结构外墙前面一层缩入6.5m,后面挑出2.2m,外墙边基本成为矩形状。
挑出部分直接从地面搭起,缩入部分从二层楼面搭起。
2.1.2 环境关系本工程建于新建的工业区内,周围的建筑物都正在施工。
要树立我公司的良好的施工形象,发扬本公司的优良传统。
更要把安全的防范工作作为重点来抓,脚手架是主要部分,采用安全网和脚手板的围护来达到安全预防目的。
认真执行国家的安全规范,要贯彻“安全第一,以防为止”的方针,还广大市民既安全又宁静的优美环境。
2.1.3 外脚手架构造本工程的楼层不高,前面二层以上虽然是从楼板面开始,但上三层脚手架的重量不大。
在脚手架根部加垫20xx×200×60厚的木板,作为分散楼板的集中受压。
后面直接从地面按落地式脚手架的搭设方法即可。
三、脚手架设计3.1.1 材料的选择(1) 架体材料全部采用48厚3.5优质无缝钢管和钢管扣件。
(2) 外围维护采用经深圳市安全检查站审批的安全网。
(3) 作业层跷板采用6钢筋网片。
3.1.2 搭设方法1、工艺流程落地式脚手架:放线→地基平整夯实→外侧设浅排水沟→铺设垫板→放置纵向扫地杆→逐根竖立立杆→(与扫地杆扣牢)→安装横向扫地杆(与立杆及纵向扫地杆扣牢)→安装第一步大横杆(与各立杆扣牢)→安装第一步小横杆(立杆与大横杆每个交点处均要设置小横杆)→第二步大横杆→第二步小横杆→加设临时抛撑(上端与第二步大横杆扣牢,在搭设两道连墙杆后拆除)→第三、第四步大横杆和小横杆→设置连墙杆→接立杆→加设剪刀撑→满铺脚手板和挡脚板→搭设护身栏杆(材料同架子)→挂密目式安全网。
外脚手架搭拆专项施工方案一、工程概况本工程为市政(道路6102m2给排水2265m),园林景观(挡墙、广场、水池、附属设施、绿化种植),房建(茶室一座两层745m2、管理房一座两层243m2)。
二、落地式钢管、扣件脚手架施工方案1、施工顺序:场地平整、夯实→混凝土浇筑→检查材料准备→定位设置垫块→茎摆放扫地杆→立杆→小横杆→大横杆→剪刀撑→连墙杆→防护栏杆→脚手片→目安全网→报验→投入使用。
2、外架选用:根据施工组织设计本工程外围采用Ф48×3.5钢管材料,落地式双排单杆扣件式脚手架,内部配以满高脚手架与外架相平、相连贯通,形成来回双道水平运输线路,方便砼浇捣,平面搭设示意图附后,关于砼浇捣方法由具体专项方案叙述。
立杆纵距1.5m,立杆横距1.05m,里排立杆离墙0.3m,步高1.8m.。
三、施工准备在搭设脚手架前应作好以下准备工作:1、根据施工方案的要求,应对参与搭架子的有关人员进行全面的技术交底;2、应对搭设材料进行全面验收检查,不合格、不配套的配件不得使用,经检验合格的材料应按品种分类堆放整齐、平稳。
3、清理地面杂物;4、检查现场架子搭设范围是否与方案一致,预埋件是否稳固、正确。
四、施工要点:(1)脚手架底脚必须牢固,回填土分层夯实、平整。
面层浇8~10cm厚砼。
外架四周设20cm×30cm排水沟。
立杆底部采用4m×0.15m×0.04m松木料统长铺垫,楼面上(三层屋面)采用18#槽钢铺垫,保证荷载均匀分布。
(2)外架连墙件设置:连墙件按两注三跨设置,上下呈梅花形布置,转角1m处开始设置。
连墙件以ф48钢管与建筑物刚性连接,原则上用钢管预埋,埋入混凝土结构外侧,并与外架垂直相连;如遇结构个别部位满足不了连墙件的要求则采取本方案第16页的附图连接方式。
(3)剪力撑设置:脚手架外侧水平每7根立杆设剪力撑一组,与地面夹角在450~600之间,斜杆的水平投影宽度为3~4跨且不大于8m,斜杆除两端外应在中间设2~4个扣结点,相邻扣结点距离不大于60d,即2.88m。
盘扣外脚手架搭拆施工方案1. 引言盘扣外脚手架是一种常用于建筑施工工地的临时支撑工具,它为工人提供了安全、稳定的工作平台,同时也促进了施工效率的提高。
本文档将介绍盘扣外脚手架的搭建和拆除施工方案。
2. 施工前准备工作在开始搭建盘扣外脚手架之前,需要进行一系列的准备工作,包括:•对施工场地进行勘察和评估,确保场地平整,并采取必要的安全措施;•准备必要的施工材料,如钢管、盘扣、脚手板等;•检查施工材料的质量和完整性,确保其可以安全使用;•根据施工图纸和要求,计算和确定所需的材料数量。
3. 盘扣外脚手架搭建步骤下面是盘扣外脚手架的搭建步骤:3.1. 搭建基础支撑首先,在搭建盘扣外脚手架之前,需要设置基础支撑。
具体步骤如下:1.在施工场地标定脚手架的位置和尺寸;2.清理施工场地上的杂物和障碍物;3.使用锤子或铁锹在土地上挖掘基础坑,坑的深度和宽度根据脚手架的高度和尺寸确定;4.在基础坑中填充砂石,并进行压实。
3.2. 搭建立杆和斜杆接下来,需要搭建立杆和斜杆,以支撑脚手架的主体结构。
具体步骤如下:1.将立杆插入基础支撑中的立杆座内,确保立杆垂直并牢固固定;2.在立杆之间固定水平杆,以保持整个脚手架的稳定性;3.在立杆上固定斜杆,以提供脚手架的支撑和稳定性。
3.3. 安装横杆和脚手板完成立杆和斜杆的搭建后,需要安装横杆和脚手板,以形成工作平台。
具体步骤如下:1.在立杆上依次安装横杆,使用盘扣固定横杆与立杆的连接;2.将脚手板放置在横杆上,并用盘扣固定。
3.4. 安装安全设施在搭建完盘扣外脚手架之后,需要安装相应的安全设施,以保障施工人员的安全。
具体步骤如下:1.在脚手架的周围设置安全防护栏杆,以防止人员和材料从脚手架上掉落;2.在适当的位置设置上下楼梯和坡道,方便人员进出脚手架。
4. 盘扣外脚手架拆除步骤完成施工后需要拆除盘扣外脚手架,并进行整理和清理工作。
下面是盘扣外脚手架的拆除步骤:1.首先,清理脚手架上的杂物和垃圾;2.拆除脚手板,逐层拆卸,确保安全;3.拆除横杆和立杆,按相反的搭建步骤逐个拆卸;4.拆除基础支撑,填平土地。
洛栾洛卢高速公路监控分中心房建工程
外脚手架拆除施工方案
编制人:
审核人:
2017年08月25日
外脚手架拆除施工方案
- 1 -
目 录
一、工程概况 ................................................... - 2 -
二、编制依据 ................................................... - 2 -
三、材料 ....................................................... - 2 -
四、钢管外脚手架的拆除要点与步骤及其安全措施 ................... - 3 -
1.拆除准备工作 ................................................. - 3 -
2.外架拆除要点与施工步骤 ....................................... - 3 -
2、外架拆除安全措施 ............................................ - 5 -
附1:架子工安全技术操作规程(拆除部分) ....................... - 7 -
外脚手架拆除施工方案
- 2 -
一、工程概况
本工程为洛栾洛卢高速公路监控分中心位于洛阳市洛龙区,洛阳至栾川高
速公路的起点处,办公楼地上六层、宿舍楼地上四层,结构形式为框架结构。;
即将拆除的外脚手架系办公楼扣件式双排钢管脚手架,办公楼搭设时总长度约
53m,总宽度约19m,搭设时高度20m。根据本工程的施工特点,特制定落地式
外脚手架拆除施工方案。
二、编制依据
1、国家规定建筑安装工程施工及验收规范,规程及建筑施工手册。
2、施工图纸
3、本工程采用的规范:
《建筑施工扣件式钢管脚手架[安全技术规范(JGJ130-2001)》
《建筑安装工程质量检验评统一标准GBJ300—88》
《建筑施工高处作业安全技术规程JG80—99》
《建筑施工安全检验标准JGJ59—99》
三、材料
1、钢管采用外径48mm,壁厚3.0mm的钢管。
2、立杆、大横杆、斜杆的钢管长度4—6米。
3、小横杆的钢管长度为2.3米。
4、扣件:直角扣件,对接扣件,回转扣件。
外脚手架拆除施工方案
- 3 -
四、钢管外脚手架的拆除要点与步骤及其安全措施
1.拆除准备工作
1)脚手架拆除前应由项目负责人召集有关人员对落地外脚手架实地进行全

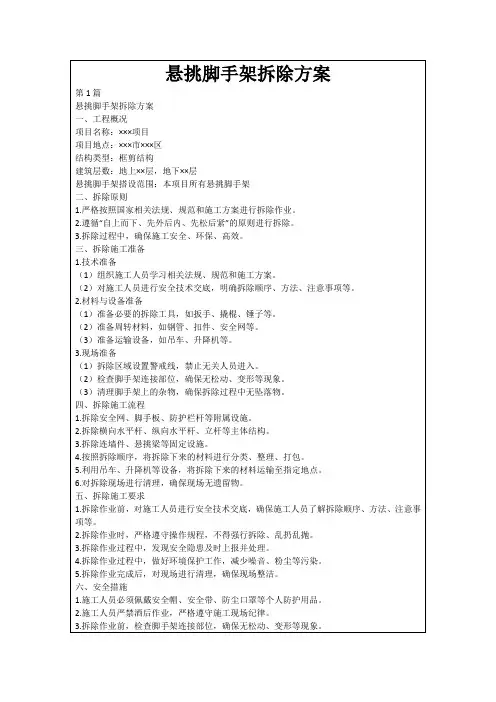

面检查(必要时需加连墙杆),建筑物及楼层材料已转运,已不需要脚手架时,方
可进行拆除。
2)脚手架拆除前,先划定安全范围,设置警戒线,拆除人员必须先熟悉现
场,了解四周环境,先检查是否有隐患之处,每层楼面必须做好临边洞口的防护。
3)应认真将各层架体上的存留材料、杂物等清除干净,以防坠落伤人。
4)组织拆除人员做好安全技术交底,并有交底接受人签字,对作业人员交
接清楚工作中要注意的相关安全技术要求。并准备好安全带、绳、吊具、工具,
配备运输人员。堆放在脚手架上物体严禁过多,并随时运到地面,堆放整齐。
5)拆除人员必须是专职架子工,持有特殊工种操作证方可参加作业。
6)具体的安全交底由项目部安全科进行专门的安全交底。
2.外架拆除要点与施工步骤
按自上而下,先搭后拆,后搭先拆逐步拆除,严禁上下同时作业,不得采用
踏步式或采取分段、分立面拆除。所有连墙杆应随脚手架逐层拆除,严禁先将
连墙杆整层或数层拆除后再拆除架体;拆除连墙杆的同时应设临时连墙杆加固。
拆除后的各构配件应分层、分段往下传递,严禁随意抛扔。
拆下的钢管、扣件等材料至地面时,应随时按品种、分规格堆放整齐,妥善
保管。
脚手架拆除一般顺序为:安全密目网→挡脚板→脚手片→连墙杆→拉杆→剪
外脚手架拆除施工方案
- 4 -
刀撑→搁栅→大横杆→小横杆→立杆→木板
①划出工作区标志,周围必须设围栏或竖立警戒标志,地面设有专人监护
和指挥,严禁非作业人员入内。
②工人作业前必须对个人防护用品进行检查合格后,方可投入使用。检查
使用的工具是否牢固,防止掉落伤人。高空或悬空作业必须戴好安全帽和系好
安全带。
③严格遵守拆除顺序,由上而下,后装者先拆,先装者后拆,一般是先拆
栏杆、脚手架、剪刀撑,而后拆横杆、立杆等。严禁上下交叉作业。
④拆立杆要先抱住立杆再拆开最后两个扣,拆除大模杆、斜撑、剪刀撑时,
应先拆中间扣,然后托住中间,再解端头扣。
⑤统一指挥,上下呼应动作协调,当解开与另一人有关的结扣时应先告知
对方,以防坠落。
⑥材料工具要用滑轮和绳索运送,不得乱扔。拆下的材料严禁抛掷,运至
地面的材料应按指定地点,随拆随运,分类堆放,当天拆当天清,拆下的扣件
等要集中回收处理。
⑦在拆架过程中,不得中途换人,如必须换人时,应将拆除情况交代清楚
后方可离开。作业人员在离场前必须对自己或相邻人员拆除的脚手架进行检查,
对松动的架子必须进行善后处理方可离开。
⑧拆除时,所拆除的材料或构件若需垂直运输时,必须对所吊运的材料或
构件进行捆绑牢固好后方可进行吊运。吊运时不得伤及他人或破坏建筑物、公
共财物。
外脚手架拆除施工方案
- 5 -
2、外架拆除安全措施
①外架拆除上岗人员必须持有特种待业上岗证。拆除脚手架必须认真向操作
人员进行安全技术交底。班组长必须将脚手架拆除的相关安全技术要求对作业
人员交接清楚。
②严禁酒后、带病或穿拖鞋或硬底鞋上岗操作。
③拆除外架应在白天进行,并做好区域维护工作,在通道明显的地方挂好
警示牌并由专人监督。在整个拆除作业过程中,项目安全员应切实作好现场巡
查工作,在主要通道处设置警戒区,安排警戒员一名巡视,确保拆除作业顺利
进行。
④拆除外架首先拆除所有竹夹板及安全网,然后自上而下拆除,拆除时,
先拆横杆,然后再拆除立杆,不能上下同时作业。连墙点必须与脚手架同步拆
除。一般不允许分段、分立面拆除,如因施工需要必须分立面拆除时,应在暂
不拆除的两端加设边墙点和横向水平支撑。拆下的扣件和配件应及时运至地面,
严禁高空抛掷。
⑤凡已松动的钢管、扣件应及时拆除运走.
⑥拆除下的钢管严禁向楼下抛投,应逐层向下传递。
⑦拆除时应四周同时进行,禁止单面拆除后再拆另一面。
⑧工人在架上作业时,应注意自我安全保护和他人的安全,避免发生碰撞、
闪失和落物;严禁在架上嬉闹和坐在栏杆上等不安全处休息。
⑨在作业中,禁止随意拆除脚手架的基本构架杆件、整体性杆件、连接紧
固件和连墙件;确因需要拆除时,必须经技术主管同意,采取相应补救措施。
⑩拆除下的所有周转材料应分类堆放整齐。在进库存放以前逐件检查,有
外脚手架拆除施工方案
- 6 -
变形和损伤的部件应剔出修理,漆皮脱落者应重新由漆。
○11如遇大风、大雨等恶劣天气,应立即停止作业,并注意保护脚手架,必
要时加强与墙体的连接,确保牢靠。
外脚手架拆除施工方案
- 7 -
附1:架子工安全技术操作规程(拆除部分)
第1条 拆除脚手架必须根据专项施工方案施工,操作人员必须经专业训练,
考核合格后发给操作证,持证上岗操作。
第2条 拆除脚手架必须正确使用安全带。拆除脚手架时,必须有专人看管,
周围应设围栏或警戒标志,非工作人员不得人内。拆除连墙点前应先进行检查,
采取加固措施后,按顺序由上而下,一步一清,不准上下同时交叉作业。
第3条 拆除脚手架大横杆、剪刀撑,应先拆中间扣,再拆两头扣,由中间
操作人往下顺杆子。
第4条 拆下的脚手杆、脚手板、钢管、扣件、钢丝绳等材料,严禁往下抛
掷。
第5条 拆除的外脚手架组件必须分类、码堆、堆放整齐,不得杂乱无章。
若不能及时运走,还要预留出足够的空地予以堆放。
