土方工程施工方案(最新1)
- 格式:doc
- 大小:132.50 KB
- 文档页数:9
第1篇一、工程概况本工程位于我国某城市,主要包括场地平整、基坑(槽)与管沟开挖、路基开挖、人防工程开挖、地坪填土,路基填筑以及基坑回填等施工内容。
工程总占地面积约XX平方米,总建筑面积约XX平方米。
设计使用年限为50年。
为确保工程质量、安全、工期、降低造价、环保及文明施工等目标,特制定本专项施工方案。
二、编制依据1. 原始地貌地形原始数据(第三方测绘公司测量);2. 设计总平面规划布置图;3. 建设、设计、监理单位相关要求;4. 国家现行的相关工程施工和验收的法律法规、标准、规范;5. 《建筑边坡工程技术规范》(GB50330-2013)6. 《土方与爆破工程施工及验收规范》(GB50201-2012)7. 《锚杆喷射混凝土支护技术规范》(GB50086-2001)8. 《工程测量验收规范》(GB50026-2007)9. 省市颁布的其它与本工程项目相关的规范、规定。
三、编制原则1. 严格执行现行的施工规范和验收标准,结合本工程项目的特点,坚持实事求是,因地制宜,依据本公司的施工能力,坚持科学组织,合理安排,均衡生产,确保高效、优质完成本专项目全部工程施工。
2. 根据施工实际需要,安排划分施工段进行施工,配置相关机械设备,从实质上缩短工期,提高施工效率。
3. 重视安全生产,确保施工过程中人员、设备、材料的安全。
4. 严格控制施工成本,降低工程造价。
5. 注重环保和文明施工,保护施工现场环境。
四、施工方法1. 土石方开挖:采用机械开挖,人工配合清理,确保开挖深度、宽度、边坡坡度等符合设计要求。
2. 基坑支护:根据实际情况,采用土钉墙、锚杆支护、挡土墙等支护措施,确保基坑安全稳定。
3. 地基处理:采用换填、压实、加固等处理方法,确保地基承载能力满足设计要求。
4. 路基填筑:采用分层填筑、压实、平整等方法,确保路基质量。
5. 基坑回填:采用分层回填、压实、平整等方法,确保回填质量。
五、安全生产及文明施工1. 施工现场应设置明显的安全警示标志,确保施工人员安全。
土方施工方案优秀7篇土方工程专项施工方案篇一1、土石方填筑的。
施工程序及施工方法说明:清基→测量放线→基底碾压→填料试验→分层填筑→摊铺平整→洒水碾压→夯实→密度检测→刷坡、修整→验收。
1.1土石方回填:回填前应先进行清基处理,清基完毕后进行测量放线、土石方填筑工作。
1.1.1清基工作内容:清除渠基处的树木、杂草,清基范围设计最大填筑坡脚线每边宽出1米,厚度30cm清基以人工与机械相结合,人工主要清理树木、杂草,机械将清除的弃料运至指定地点范围内堆放。
1.1.2土石方填筑:在指定料场取土进行土石方填筑,取土前先进行清基筑所需土石方采用挖掘机装、自卸车运和推土机推运并推平,尾水渠道用凸块碾和人工配合小型夯实机械压实;道路用振动碾进行碾压。
土石方填筑压实分层进行填筑碾压,每层填筑压实厚度不超过20cm,当每填筑层碾压经检验合格后进行下一填筑时,铺土前应对已压实的填筑层表面进行5-10cm的刨毛处理,并洒水湿润保证新填筑土层与已压实的填筑层的结合,确保整个填筑体的填筑质量。
压实采用动、静结合进、退错距法的压实方法,并采用平板振动夯、手扶振动夯对坡角及机械不易碾压部位进行人工辅助夯实。
1.1.3土石方填筑将根据我公司多年施工经验总结的土石方填筑施工方法组织施工。
1.1.4土石方填筑试验:为了确定土石方填筑的各项施工参数,如填筑厚度,碾压遍数,回填土的含水率,干容重等,必须先进行试验段的施工。
试验段施工前,先按规范和标准要求做好土石方填筑料的颗粒分析,液限,塑限、塑性指数,有机质含量等试验。
并采用重型击实法确定土的最大干容重和最佳含水量。
根据实验给定的最大干容重最佳含水量制订试验段的施工布置、施工方法、施工机械选型、劳动力组合、材料供应、进度安排、安全措施等,同时向操作人员进行技术交底。
试验段开始后详细记录各项试验的有关数据,并将最后选定的土层松铺厚度、碾压遍数、土壤的最佳含水量等参数和施工工艺、机械配置等报监理工程师审批,严格按监理工程师批准的土石方填筑工艺组织施工。
土方工程施工方案(最新1)一、前言土方工程是指土壤的挖掘、填方、平整、整饰等工程活动。
土方工程一直是工程建设中不可或缺的环节,其施工方案的设计与执行至关重要。
在本文中,将详细介绍土方工程的施工方案。
二、施工准备1. 土地勘察在进行土方工程施工前,首先要进行土地的勘察工作。
通过勘察确定地表情况、土质特征、地形地貌等信息,为后续的施工工作提供数据支持。
2. 设计施工方案根据土地勘察结果,设计土方工程施工方案,包括挖方、填方、边坡处理、排水等细节方案,确保施工过程中的安全性和高效性。
三、施工流程1. 挖方1.根据设计要求,确定挖方的深度和范围,采取适当的设备进行挖掘作业。
2.挖方过程中要及时清理挖掘出的土方,并对挖方区域进行标识和围护,确保施工安全。
2. 填方1.将挖掘出的土方运至填方区域,并按照设计要求逐层填压。
2.对填方过程中的土方进行强夯、碾压等处理,确保填方的密实度和稳定性。
3. 边坡处理1.对填方边坡进行坡度处理和维护,确保边坡的稳定性和防滑性。
2.在必要位置设置边坡支护措施,防止边坡滑坡或坍塌。
4. 排水1.对土方工程区域进行排水设计和布置,确保排水系统畅通,避免积水影响施工和后续使用。
2.定期检查排水系统的疏通情况,及时处理漏水或堵塞问题。
四、施工质量控制1. 定期检查在土方工程施工过程中,要定期组织专业人员对施工进度和质量进行检查,及时发现问题并进行调整和改进。
2. 质量验收在完成土方工程后,进行质量验收工作,确保施工质量符合设计要求和规范标准,对存在的问题进行整改。
五、施工安全1. 现场安全措施1.在施工现场设置明显的安全标识,并配备必要的安全设施和器材。
2.严格执行安全操作规程,做好安全人员培训和应急预案,确保施工现场安全。
2. 防护措施1.在施工过程中注意保护施工人员的人身安全,使用防护装备和设施。
2.尽量避免在恶劣天气条件下进行土方工程施工,以减少安全风险。
六、总结土方工程施工方案的设计和执行对工程建设的全过程至关重要。
土方工程专项施工方案(最新5篇)一、工程概况工程名称:建筑地点:本工程有开挖工作量,需使用工程机械,需发生开挖回填机械使用费15000元本工程设计面积500m2、根据工程情况,本工程采用大放坡开挖,挖土方量大部分采用反铲挖掘机机械开挖,挖方量少部分采用人工开挖。
二、土方开挖1、基坑开挖程序:测量放线、降水、切线分层开挖、修坡、留足预留土层。
2、挖土要点:相邻基坑开挖时,遵循先深后浅或同时进行的施工程序。
挖土自上而下水平分段分层进行,每层0.05m左右,边挖边检查坑底宽度及坡度,不够时及时修整,每2m左右修一次坡,至设计标高,再统一进行一次修坡清底,检查坑底宽和标高,要求坑度凹凸不超过0.8m。
基坑开挖时尽量防止对地基土的扰动。
人工挖土部分,如基坑挖好后不能立即进行下道工序时,则预留一层20~30cm土不挖,待下道工序开始再挖至设计标高。
机械开挖部分,为避免破坏基底土,采取在基底标高以上预留一层20cm人工清理。
雨期施工时,基坑槽采取分段开挖,挖好一段浇筑一段垫层,同时经常检查边坡情况,防止坑壁受水浸泡造成塌方。
弃土及时运出,在基坑槽边缘上侧临时堆土或堆放材料以及移动施工机械时,与基坑边缘保持1m以上的距离,以保证坑边直立壁或边坡的稳定。
挖土至坑底设计标高后及时由建设单位、勘察单位、设计单位、监理单位等组织基槽验收,做好记录,如发现地基土质与地质勘察报告、设计要求不符时,与有关人员研究及时处理。
达到设计要求后,及时进行垫层施工,每一块坑底的无垫层暴露时间严格控制在24h以内。
3、挖土注意事项:为防止超挖,配备专职测量人员进行标高监测控制。
挖土时在桩周边留三角土,必须采用人工挖土,以确保桩身质量。
挖土时注意检查基坑底是否有古墓、洞穴、暗沟等,如发现迹象及时汇报,并进行探查处理。
三、土方回填为了保证地基不受侵扰,在基础工程施工完成经隐蔽工程验收后应及时回填,但在回填前应做好输电(强、弱)电缆、上下水管等预埋工程。
土方开挖施工方案(12篇)土方开挖施工方案 1一、概述根据本标段招标文件及图纸,确定土方明挖范围如下:包括准备工作、场地清理、施工期排水、清淤、永久及临时建筑物土方明挖等。
0+000~1+630段采用长臂挖掘机清淤,人工配合,利用施工机械直接将淤泥装车运走。
1+6300~2+518段采用人工配合机械施工方法,场外购买含水量较低的干素土,按照比例1:1与河道淤泥机械掺和,以便机械装运外弃。
车辆沿马道分支运行,外弃淤泥。
二、工艺流程1、程序安排原则(1)根据工程地形、地质特点及招标文件、图纸要求安排施工程序。
力求安排合理,确保工程保质、保量,按照期实现。
(2)开挖前,需对原始地貌进行复测,并报送监理工程师签证;同时根据设计图纸要求,完成开挖区周边截水沟等排水工程的施工。
(3)开挖到砂砾料时,进行地形复测,以确定土层和砂砾料层的分界线,并报送监理工程师签证。
2、工艺流程准备工作→地表及可预见的地下物拆除→场地清理→施工期排水→开挖运输→基槽平整→完工验收前的维护→质量检查与验收三、准备工作1、设置临时水准点。
在建筑物附近设置必须数量的临时水准点,并同固定水准点连线,构成完整的水准导线。
水准点设置在不受施工影响的坚实地面或构筑物上,以便于施工时对管线标高进行控制,注意保护标点和作好记录。
2、左右侧上开口线、场内道路线、堆土区等控制线的确定。
根据招标文件和图纸,施工测量人员用白灰及木桩定出左右侧上开口线、场内道路线、堆土区、施工导流等控制线,为土方开挖、补充勘查、拆迁等工作做准备。
3、补充勘查工程在正式开挖之前,施工人员对拟定开挖(包括施工道路和堆土区)范围内地下管道、线缆、地下标志点及其他构筑物进行探测,并根据地形地物和已知地下管线构筑物等情景,采取深挖和坑探的方法,查明与施工有关的如地下水位、土质、地下管线(缆)、构筑物等的走向以及建筑物的相互关系等情景,将勘察结果列表汇总并绘制地下管道、线缆、地下标志点及其他构筑物平立面图,上报监理、业主。
土方专项工程施工方案一、工程概况本土方专项工程位于某某省某某市,项目总占地面积为xxx平方米。
本次土方专项工程主要包括挖掘土方、填土、边坡护坡等工作内容。
通过工程,将实现xxx、提高土地利用率,改善某某地区生态环境,加强风景区基础设施建设,促进当地经济发展。
二、施工组织及工程要点1. 施工组织(1)项目经理办公室项目经理办公室设在项目部综合办公楼(简称总部),项目经理具体负责土方专项工程的具体开展。
项目经理办公室设主要工作内容有会议控制、工程管理、员工管理等。
(2)施工现场施工现场设在项目总占地面积内,具体分解为新区、旧区等等。
施工现场负责具体的施工活动,包括挖掘土方、填土、边坡护坡等。
2. 施工方案设计(1)土方挖掘采用机械设备进行挖掘,分层次开展,保持施工安全(2)填土施工人员分层填土,根据现场要求进行填充,利用振动机进行处理,使填土均匀紧实。
(3)边坡护坡边坡护坡采取护坡网覆盖、铺设冷缝沥青等方式进行保护,保障边坡的安全3. 施工安全措施(1)严格遵守安全生产规定,落实安全生产责任,设立安全生产管理委员会,加强施工现场安全教育培训。
(2)严格执行施工现场分级封闭管理,明确责任,确保施工安全。
(3)配备专业安全监测设备,持续关注施工现场安全状况,及时发现问题,及时处理。
4. 资源投入(1)人力资源安排相关施工人员,具体人员包括土方挖掘人员、填土人员、边坡护坡人员等(2)机械设备配备挖掘机、振动机、护坡网等相关施工机械设备(3)材料资源保证施工所需的各类材料充足三、施工进度计划及质量控制1. 施工进度计划根据施工实际,制定施工阶段性计划,确保施工按时完成。
(1)土方挖掘阶段定期清理机械设备,保证机械设备操作正常。
(2)填土阶段严格控制填土质量,确保填土均匀紧实。
(3)边坡护坡阶段指导施工人员加强边坡保护工作,确保边坡的安全2. 质量控制(1)对施工现场进行检查,保证施工质量(2)每个施工阶段进行验收,及时发现问题,及时整改。
路基土石方工程施工方案和施工方法清晨的阳光透过窗帘,洒在我的笔记本上,笔尖在纸上舞动,仿佛已经迫不及待要倾诉那些关于路基土石方工程施工方案和施工方法的点滴心得。
一、工程概述二、施工方案1.施工前期准备(1)组织施工队伍,明确各岗位职责。
(2)对施工人员进行技术培训,确保施工技能达标。
(3)提前做好施工材料、设备的采购和准备工作。
2.施工现场布置(1)设立施工指挥部,统一协调施工现场各项工作。
(2)划分施工区域,明确各施工段的施工任务。
(3)设置临时设施,如休息区、仓库、临时办公室等。
3.施工过程(1)土方开挖采用机械开挖与人工开挖相结合的方式,按照设计图纸进行土方开挖。
在开挖过程中,注意保持土体稳定,防止坍塌。
(2)石方开挖采用爆破与机械开挖相结合的方式,按照设计图纸进行石方开挖。
在爆破过程中,严格遵守爆破安全规程,确保施工安全。
(3)路基填筑根据设计图纸,采用分层填筑的方法,确保路基填筑质量。
在填筑过程中,注意控制填筑厚度、压实度等参数。
(4)路基防护针对路基边坡,采用植被防护、砌石防护等措施,确保路基稳定。
4.施工后期(1)清理施工现场,确保环境整洁。
(2)对施工设备进行维修、保养,确保设备正常运行。
三、施工方法1.土方开挖(1)采用挖掘机、装载机等机械进行土方开挖,提高施工效率。
(2)在开挖过程中,对土体进行临时支护,防止坍塌。
(3)对开挖后的土方进行合理堆放,便于后续施工。
2.石方开挖(1)采用爆破技术进行石方开挖,减少施工难度。
(2)在爆破过程中,严格遵守爆破安全规程,确保施工安全。
(3)对爆破后的石方进行破碎、清运,便于后续施工。
3.路基填筑(1)采用分层填筑的方法,确保路基填筑质量。
(2)在填筑过程中,采用压实机械进行压实,提高路基压实度。
(3)对填筑后的路基进行检测,确保满足设计要求。
4.路基防护(1)采用植被防护、砌石防护等措施,确保路基稳定。
(2)对路基边坡进行绿化,提高生态环境质量。
大型土石方工程施工方案(一)引言:大型土石方工程是在土地工程中常见的一种工程类型,施工方案的制定对于工程的顺利进行和质量的保证至关重要。
本文将通过概述和详细阐述五个大点,包括土地勘测与设计、施工准备、装备与材料选用、施工工艺与流程以及施工质量控制,从而提供一种较为完整的大型土石方工程施工方案的编写指导。
正文:一、土地勘测与设计1. 确定工程范围,包括土石方工程的总体布局和分区划分。
2. 进行地质勘察,获取地质情况、地下水位、地下水渗漏等数据。
3. 根据勘测结果,结合工程要求和环境要素,进行土地设计。
4. 绘制土地设计图纸,包括剖面图、布局图、勘探图等。
二、施工准备1. 完成土地开垦和清理工作,包括清除杂草、树木等障碍物。
2. 确定施工过程中的安全措施,包括安全警示标识的设置、作业人员的安全培训等。
3. 确保施工所需的基础设施完善,包括供电、供水和办公场所的建设。
4. 准备施工所需的机械设备,包括挖掘机、推土机等。
5. 招聘和培训合适的施工人员,包括项目经理、工程师和施工队员等。
三、装备与材料选用1. 根据土地设计要求和施工情况,选用适宜的机械设备,包括挖掘机、推土机和平地机等。
2. 选择合适的土方切割和挖掘工具,根据土质、块石大小等因素进行合理搭配。
3. 选用符合规定和工程要求的材料,包括抗冻材料、防渗材料等。
4. 确保设备和材料的质量合格,并进行检测和验收。
5. 组织和安排设备与材料的调配和供应,保障施工的顺利进行。
四、施工工艺与流程1. 对勘测设计中确定的地面和地下的土方进行定位和测量,在施工现场进行标志和布点。
2. 进行土方的洞挖、坑挖和坑下面的处理,包括挖土、测量坡度和夯实等工作。
3. 根据勘测设计的要求进行土方的填筑和压实,包括选用适宜的填土材料、均衡压实和控制填筑厚度。
4. 进行土方工程的边坡处理和支护,以确保工程的稳定和安全。
5. 进行土方施工中的各项验收工作,包括土方质量的检测和测试,以及关键环节的工序验收。

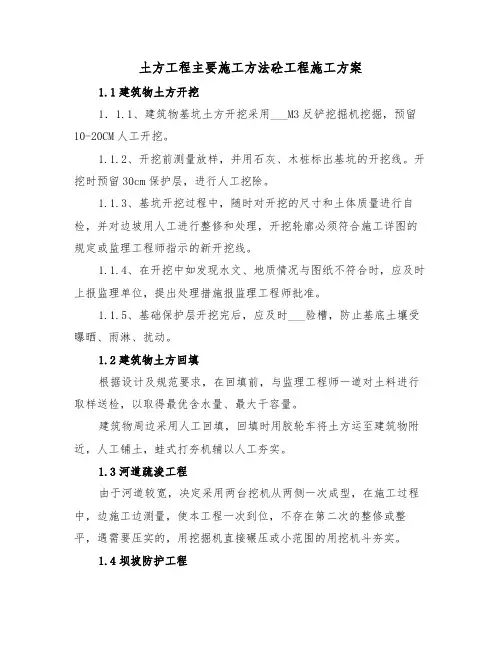

土方工程主要施工方法砼工程施工方案1.1建筑物土方开挖1.1.1、建筑物基坑土方开挖采用___M3反铲挖掘机挖掘,预留10-20CM人工开挖。
1.1.2、开挖前测量放样,并用石灰、木桩标出基坑的开挖线。
开挖时预留30cm保护层,进行人工挖除。
1.1.3、基坑开挖过程中,随时对开挖的尺寸和土体质量进行自检,并对边坡用人工进行整修和处理,开挖轮廓必须符合施工详图的规定或监理工程师指示的新开挖线。
1.1.4、在开挖中如发现水文、地质情况与图纸不符合时,应及时上报监理单位,提出处理措施报监理工程师批准。
1.1.5、基础保护层开挖完后,应及时___验槽,防止基底土壤受曝晒、雨淋、扰动。
1.2建筑物土方回填根据设计及规范要求,在回填前,与监理工程师一道对土料进行取样送检,以取得最优含水量、最大干容量。
建筑物周边采用人工回填,回填时用胶轮车将土方运至建筑物附近,人工铺土,蛙式打夯机辅以人工夯实。
1.3河道疏浚工程由于河道较宽,决定采用两台挖机从两侧一次成型,在施工过程中,边施工边测量,使本工程一次到位,不存在第二次的整修或整平,遇需要压实的,用挖掘机直接碾压或小范围的用挖机斗夯实。
1.4坝坡防护工程本工程采用铅丝石笼防护,采用挖掘机铺设砾石垫层即中砂垫层,人工摊铺土工膜,人工与挖掘机相互配合铺装铅丝石笼。
施工工序:削破----砾石垫层---中砂垫层---土工膜----铅丝石笼。
1.5筑堤工程本工程采用___M3挖掘机开挖取土区合格材料,15T自卸汽车运输,推土机推平15T振动压路机碾压机的方式进行坝体填筑、分层填筑,严格遵守水利工程坝体填筑规范进行施工。
2、砼工程施工方案本工程主要为涵洞混凝土施工,施工严格遵守《水工混凝土施工规范》(SDJ207-82)的规定。
2.1.施工程序基坑开挖下部施工中部施工上部施工土方回填施工其他部位施工(交叉或平行施工).2.2.砼施工原材料质量控制1)水泥:水泥的品质应符合现行国家标准规定,按照设计要求和使用条件选用适当的品种。

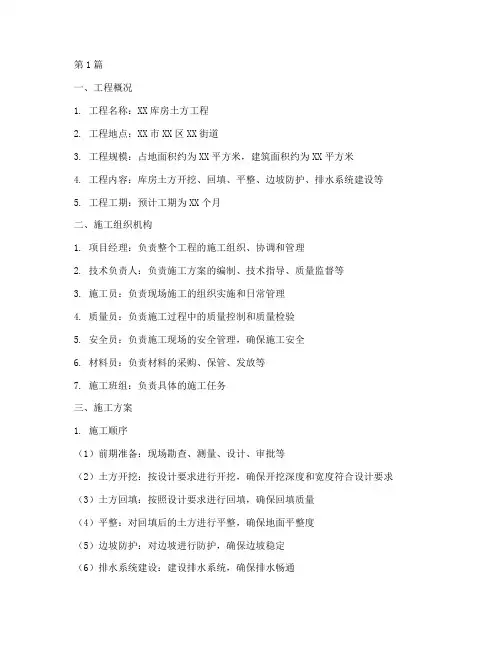

第1篇一、工程概况1. 工程名称:XX库房土方工程2. 工程地点:XX市XX区XX街道3. 工程规模:占地面积约为XX平方米,建筑面积约为XX平方米4. 工程内容:库房土方开挖、回填、平整、边坡防护、排水系统建设等5. 工程工期:预计工期为XX个月二、施工组织机构1. 项目经理:负责整个工程的施工组织、协调和管理2. 技术负责人:负责施工方案的编制、技术指导、质量监督等3. 施工员:负责现场施工的组织实施和日常管理4. 质量员:负责施工过程中的质量控制和质量检验5. 安全员:负责施工现场的安全管理,确保施工安全6. 材料员:负责材料的采购、保管、发放等7. 施工班组:负责具体的施工任务三、施工方案1. 施工顺序(1)前期准备:现场勘查、测量、设计、审批等(2)土方开挖:按设计要求进行开挖,确保开挖深度和宽度符合设计要求(3)土方回填:按照设计要求进行回填,确保回填质量(4)平整:对回填后的土方进行平整,确保地面平整度(5)边坡防护:对边坡进行防护,确保边坡稳定(6)排水系统建设:建设排水系统,确保排水畅通2. 施工工艺(1)土方开挖1)采用机械开挖,使用挖掘机进行开挖作业2)开挖过程中,注意保护地下管线、设施等3)开挖后的土方要及时清运,避免影响后续施工(2)土方回填1)采用自卸汽车运输土方,保证土方质量2)回填前,对基底进行处理,确保基底平整、坚实3)分层回填,每层厚度控制在20cm左右,确保回填密实4)回填过程中,及时进行压实,确保回填质量(3)平整1)采用推土机进行平整作业2)平整过程中,注意控制地面平整度,确保地面满足设计要求(4)边坡防护1)采用挂网喷浆防护,确保边坡稳定2)施工过程中,注意保护边坡植被,避免破坏生态环境(5)排水系统建设1)采用暗沟排水,排水沟深度不小于0.5m,宽度不小于0.3m2)排水沟采用C20混凝土浇筑,确保排水畅通3. 施工措施(1)施工人员培训:对施工人员进行专业技能培训,提高施工水平(2)材料管理:严格材料采购、验收、保管、发放等环节,确保材料质量(3)施工进度控制:合理安排施工进度,确保工程按期完成(4)质量控制:严格执行质量标准,确保工程质量(5)安全管理:加强施工现场安全管理,确保施工安全四、施工进度计划1. 施工准备阶段(1个月)2. 土方开挖阶段(1个月)3. 土方回填阶段(1个月)4. 平整阶段(1个月)5. 边坡防护阶段(1个月)6. 排水系统建设阶段(1个月)7. 工程验收阶段(1个月)五、施工质量保证措施1. 严格执行国家有关施工质量标准和规范2. 施工过程中,加强质量监督,确保施工质量3. 对施工人员进行质量教育,提高施工人员质量意识4. 加强材料检验,确保材料质量5. 定期进行质量检查,发现问题及时整改六、施工安全保证措施1. 严格执行国家有关施工安全法规和标准2. 施工现场设置安全警示标志,确保施工安全3. 加强施工现场安全管理,确保施工安全4. 对施工人员进行安全培训,提高施工人员安全意识5. 加强施工机械设备的维护保养,确保设备安全运行七、环境保护措施1. 施工过程中,尽量减少对周围环境的影响2. 施工现场设置围挡,防止扬尘污染3. 加强施工现场的绿化,减少对生态环境的影响4. 施工结束后,及时清理施工现场,恢复原状八、施工成本控制措施1. 严格执行成本预算,合理控制成本2. 优化施工方案,提高施工效率,降低施工成本3. 加强材料管理,降低材料损耗4. 严格控制人工成本,提高人工效率5. 加强机械设备管理,降低设备折旧成本九、工程验收1. 工程验收标准:按照国家有关施工质量标准和规范进行验收2. 工程验收程序:施工单位自检、监理单位验收、政府部门验收3. 工程验收时间:工程完工后,按照合同约定的时间进行验收十、工程总结1. 施工过程中,总结经验教训,提高施工水平2. 完善施工组织管理,提高施工效率3. 加强质量控制,确保工程质量4. 加强安全管理,确保施工安全5. 做好环境保护工作,实现可持续发展本施工方案旨在确保XX库房土方工程的顺利进行,为施工单位、监理单位和政府部门提供参考。
一、编制依据1、建筑单位提供图纸2、地基与基础工程施工质量验收规范GB50202—20024、建筑工程施工质量验收统一标准GB50300—20015、建筑机械使用安全技术规程JGJ33—2001二、工程概况(一)工程基本概况本工程为文山博水药浴池土建项目工程,位于哈尔滨阿城区红星镇东方美墅3#楼后侧,本工程总占地面积为约2000平方米,总施工面积约400平方米,基础为混凝土筏板基础。
本工程现场根据实际情况以及图纸设计要求基础底板顶标高高度为所施工药池土方开挖高点处标高下返一米,编制本方案。
本工程土方开挖考虑到基础平台、底板及外墙的防水要求,边坡底预留距建筑物外墙边线0.5米的工作面,此次挖土深度为1.2米。
基础底板采用现场浇筑200mm厚钢筋混凝土厚土方及承台将由人工挖掘;现场由轴线D22轴分界,十字街一侧方向由机械挖土至高程127.15m标高处,以下底板200mm厚土方及承台将由人工挖掘。
由于本工程土方开挖时间为3月份,土方上层为冻土层,考虑到机械直接挖掘困难较大,将由反铲挖掘机的反铲换成破土勾将土表上层的冻土层凿碎后再进行挖掘。
(二)施工现场水文地质概况根据钻探、测试、室内试验和记录,对地层结构及特征描述如下:第1层杂填土:杂色,包含建筑垃圾,层底深度0.4~1.8m平均厚度1.31m第2层粉质粘土:黄褐色,褐色,冲击形成,湿,呈硬塑状,土中含有碳酸钙白色粉末,中高干强度及韧性。
层底深度0.5~3m,平均厚度1.54m第3层粉质粘土:黄褐色,韧性和干强度高,光滑,韧性中等,摇振反应无,层底深度0.4~5.8m,平均厚度3.14m。
第3-1层粉质粘土:灰黄色,韧性和干强度高,层底深度1.5~4.4m,平均厚度2.52m。
第4层粉质粘土:黄褐色,韧性和干强度高,光滑,层低深度2.8~7.8m,平均厚度1.75m。
第5层粉质粘土:黄色或褐黄色,可塑,中压缩性,含砂夹层,干强度中高等,稍有光滑,低韧性,摇摆反应无,层底深度3.6~7.5m,平均厚度2.76m。
第6层粉质粘土:灰黄色,软塑,中压缩性,韧性中等,摇振反应无,层底深度5.5-11.0m。
平均厚度2.18m。
第6-1层粉质粘土:黄色,中等韧性,层底深度6.0~11.7m平均厚度2.28m。
第6-2层粉质粘土:黄色,流塑,中压缩性,含细砂夹层,韧性中等,稍有光泽,,顶层深度一般为9.7米,平均厚度一般在2.67米,局部分部。
三、施工部署本工程设计进行二次土方挖掘:第一阶段由宣庆街一侧至建筑物地库轴线22轴一侧土方开挖至高程130.85 m,挖深为2.4m;由十字街一侧至建筑物地库轴线22轴一侧土方开挖至高程129.35m,挖深为2.4m;在此标高位置开始静压桩基础的施工。
为满足本工程基础静压管桩施工,根据静压桩机械的施工作业面要求需要工作面5.5m,基坑边预留放坡的宽度为1m,则坡上挖土宽度距地下室外墙边线为6.5m,坡下挖土的宽度距地下室外墙边线为5.5m。
第二阶段土方开挖考虑到基础承台、底板及外墙的防水要求,基坑边坡底预留距建筑物外墙边线1.5米的工作面,基坑边坡上距建筑物外墙边线3米,放坡1.5米。
此次挖土深度为2.4米。
第一阶段与第二阶段挖土的边坡位置留设2.5米宽平台。
基坑内挖土开始按由宣庆街向十字街侧的行走方向挖掘,挖至马端街一侧坡道处,再由十字街开始向宣庆街方向挖掘。
现场由轴线D22轴分界,宣庆街一侧方向由机械挖土至高程128.65m标高处,以下底板200mm厚土方及承台将由人工挖掘;现场由轴线D22轴分界,十字街一侧方向由机械挖土至高程127.15m标高处,以下底板200mm厚土方及承台将由人工挖掘。
采用5台1.2 m 3反铲挖土机,30辆翻斗运土车,具体步骤如下:(一)施工准备1、资料准备(1)对施工现场实测,原有周边地上、地下障碍物,地下管线的或构筑物勘察资料请建设单位组织会签,同时熟悉地质报告,施工现场总平面布置图及工程水位、气象等技术资料。
(2)申报土方专项施工方案和雨季施工措施,安全措施等。
(3)熟悉主要施工机械及其配套设备的技术性能资料。
2、施工机具准备(1)选用低噪音的设备;选用的ZX-360HHE挖掘机及其他施工、运输机械进场前做好检修,并进行机械试运转,准备足够的机械备件和燃料。
(2)施工前,按施工要求组织土方工程相关机械进场。
(主要见机械设备进场计划见下表)3、场地准备(1)施工前对施工区域内有碍施工的已有建筑物和构筑物、道路、沟渠、管线、树木等,进行检查,与相关部门联系,协助甲方相关管理部门办理审批手续。
(2)设置排水设施:在施工区域内设置临时性排水沟,在场地周围地段按现场平面布置图的要求和现场实际情况修筑排水干线。
(3)修建施工场地内机械施工、运输道路,用于场内运输施工需要,并严格按甲方指定的道路运送土方和材料,主要运输道路硬铺装,宽度不小于5.5m。
4、人员准备根据土方施工方案,配备如下施工管理人员对基坑的开挖放坡及开挖深度进行随时跟踪管理。
组长:张哲副组长:蔡日新组员:王宏远、孙锐放线员:韩玉军、胡成华、王敬明(二)、土方施工进度为了更好的完成土方施工和土方边坡维护,合理利用有效时间快速完成土方施工。
土方工程计划在2010年2月25日开始,2010年3月15日全部完成。
(三)基础土方施工第一阶段由宣庆街一侧至建筑物地库轴线22轴一侧土方开挖至高程130.85 m,挖深为2.4m;由十字街一侧至建筑物地库轴线22轴一侧土方开挖至高程129.35m,挖深为2.4m。
在此标高位置开始静压桩基础的施工。
待桩基础施工完成后,进行第二阶段土方机械开挖基坑内挖土开始按由宣庆街向十字街侧的行走方向挖掘,挖至马端街一侧坡道处,再由十字街开始向宣庆街方向挖掘。
现场由轴线D22轴分界,宣庆街一侧方向由机械挖土至高程128.65m标高处,以下底板200mm厚土方及承台将由人工挖掘;现场由轴线D22轴分界,十字街一侧方向由机械挖土至高程127.15m标高处,以下底板200mm厚土方及承台将由人工挖掘。
1、先放好坡顶线、坡底线,经复测及验收合格后开始开挖。
2、由宣庆街一侧至建筑物地库轴线22轴一侧土方开挖至高程130.85 m,挖深为2.4m;由十字街一侧至建筑物地库轴线22轴一侧土方开挖至高程129.35m,挖深为2.4m。
3、开始静压桩基础施工。
4、待桩基础施工完成后,用机械将地表冻土层凿碎。
5、由宣庆街至D22轴一侧由机械挖土挖至标高绝对高程为128.45m。
承台底预留200mm土层采用人工挖土;由十字街至D22轴一侧由机械挖土挖至标高绝对高程为126.95m。
承台底预留200mm土层采用人工挖土;预留的200mm厚土层、承台和承台梁采用人工挖土。
边坡由机械严格按1:0.75放坡修整。
6、在开挖至距离坑底50cm以内时,测量人员抄出50cm水平线,在槽帮上钉水平标记。
用小木楔,在基坑内抄若干个基准点,拉通线找平。
7、坡道宽度6m,坡度为15度,坡道收口时采用两台挖土机边从基坑撤出边挖出坡道土方。
剩余部分采用人工清理,吊车吊出。
8、机械挖至最后一步时,测量人员随即放出基底边坡线。
9、由人工挖除200mm预留土体,用尺量好50cm标准尺杆,随时校核基底标高。
并在清理好的基底上放好槽边线。
人工清运土体倒退进行,避免手推车在挖好的基底土上行走时,扰动基底土。
10、施工中对标准桩、观测点、管网加以保护,发现古墓文物及时申请有关部门处理。
11、为防止地下水及雨水浸泡槽底,沿基坑边300mm外预留500mm宽临时排水沟,且在每隔30米设一临时积水坑,每一坑内配备一台抽水泵,随时抽出坑内积水,详见基坑防雨补充方案。
12、基坑上自然地面作向基坑外3%的找坡,铺护道板。
13、距基坑边1.5米用φ48钢管设置防护栏杆,立杆间距3 m,每6m设三角架斜支撑加固,立杆高出自然地坪1.5m。
基坑上口边1.5m范围内不许堆土、堆料和停放机具。
在基坑上口5m范围内不许重车停留。
四、质量要求(1)基坑底土质保持原状,无扰动,和地质勘查报告相符,局部如挖土过程中基底土方有不符合要求的,征求设计、勘察、监理人员同意后进行换土。
(2)质量检验标准土方开挖工程质量检验标准(mm)五、边坡防护第一阶段土方开挖按放坡1m设计,第二阶段土方开挖按放坡1.5米设计。
根据基坑开挖的经验,根据地质情况,为防止边坡坍塌,在开挖过程中加大挖土工作面。
第一阶段挖土与第二阶段挖土留置2.5m宽平台,第二阶段挖土坡底距建筑物外墙线1.50m预留工作面,防止由于边坡土方坍塌及下滑对基底施工人员的安全造成危害。
六、边坡稳定计算根据地质报告查得:r—土的重度,取18.52KN/m3,φ—土内磨擦角,取7.3º,c—土粘聚力,取19.0KN/m2,θ—边坡的坡度角,h—土坡稳定时的允许最大高度;本工程分为两次次取土,中间缓台宽约2米。
第一次基坑挖土深度约为2.4m,,放坡系数1:0.38,坡度角为69º根据《建筑施工计算手册》计算如下:h=2csinθ cosφ/ rsin2(θ/2-φ/2)=(2×19.0×sin69×cos7.3)/18.52×sin(69/2-7.3/2)2=3.7m﹥2.4m经验算满足边坡稳定要求。
第二次基坑挖土深度约为2.4m,挖土至基础底板标高处,放坡系数1:0.75,坡度角为53º根据《建筑施工计算手册》计算如下:h=2csinθ cosφ/ rsin2(θ/2-φ/2)=(2×19.0×sin53×cos7.3)/18.52×sin53/2-7.3/2)2=7.45m﹥2.4m经验算满足边坡稳定要求。
七、基坑边坡监测1、设专人对基坑边坡土方进行监护,每天检查4次,随时跟踪检查。
2、在2010年2月25日~2010年3月15日基础施工期间,加强观察,按规定进行基坑支护设施和变形监测。
3、在基础施工完回填土之前,按规定进行基坑支护设施和变形监测。
八、冻土挖掘施工措施1、对地表冻层进行剔凿时,严格按已放基坑边线进行剔凿。
2、由于本工程为桩基础为静压桩基础,基础已施工完成,有部分完成的工程桩顶标高高于现挖土标高,需提前设定标记,防止开挖时对桩体进行破坏。
3挖掘机施工是严格注意安全,人员尽量远离施工机械,如有必要,先通知操作人员,待回应后方可接近。
4、由于第二阶段挖土时冻土层较厚,边坡无法保证1:0.75放坡时,由机械单独对边坡进行修整,以保证边坡的坡度按设计要求施工。
九、文明施工及安全措施按照我公司职业健康安全管理手册、程序文件严格对现场安全防护进行控制。
现场成立安全管理领导小组,工地设专职安全员,负责对现场进行经常性检查,发现隐患及时组织人员整改。
