塔吊附着安全专项施工方案中建一局工程塔吊附着安全专项施工方案编制人:职务:校对人:职务:审核人:职务:审批人:职务:目录第一章工程概况-------------------------------------------------------------3一、工程概况-------------------------------------------------------------3二、塔吊选型-------------------------------------------------------------3三、塔吊平面位置及高度设置-----------------------------------------------4四、技术保证条件---------------------------------------------------------5第二章编制依据-------------------------------------------------------------6第三章施工计划-------------------------------------------------------------6一、施工进度计划---------------------------------------------------------6二、材料与设备计划-------------------------------------------------------6第四章施工工艺技术---------------------------------------------------------7一、技术参数-------------------------------------------------------------7二、施工工艺流程---------------------------------------------------------7三、施工方法-------------------------------------------------------------7四、检查验收-------------------------------------------------------------8第五章施工安全保证体系----------------------------------------------------10一、组织保障------------------------------------------------------------10二、技术措施------------------------------------------------------------13三、监测监控------------------------------------------------------------14四、应急预案------------------------------------------------------------15第六章劳动力计划----------------------------------------------------------16一、专职安全生产管理人员------------------------------------------------16二、所需劳动力安排------------------------------------------------------17第七章计算书及相关图纸----------------------------------------------------17一、计算书--------------------------------------------------------------17二、节点图--------------------------------------------------------------24第一章工程概况一、工程概况【工程概况应针对该危险性较大的分部分项工程的特点及要求进行编写】1、工程基本情况2、各责任主体名称二、塔吊选型本工程选用二台塔吊均为浙江省建机集团生产的QTZ80(ZJ5710)说明:安装附着架前,塔机最大工作高度40m,超过此高度必须安装附着架。
塔吊附着⽅案⽬录⼀、编制说明-----------------------------------------------------------2⼆、⼯程概况-----------------------------------------------------------2三、塔机概况-----------------------------------------------------------3四、塔机安装概况-----------------------------------------------------3五、安装⼯艺-----------------------------------------------------------6六、质量保证措施-----------------------------------------------------7七、安全保证措施-----------------------------------------------------8⼋、施⼯机具组织-----------------------------------------------------9塔式起重机附着安装施⼯⽅案⼀、编制说明本⽅案⽤于清河清晨丽都⼯程项⽬部(QTZ 5501 )塔式起重机附着安装⼯作,以保证塔机附着安装⼯作安全、有序、⾼效的完成。
本⽅案主要依据(QTZ 5510 )⾃升式塔式起重机使⽤说明书、安装⽅案、《建筑起重机械安全监督管理规定》(建设部令第166号)《JG/T100塔式起重机操作使⽤规程》、《DB51/T588塔式起重机安装与拆卸规则》等法规标准编制。
⼆、⼯程概况建设单位:开源新城房地产开发有限公司公司清河清宸丽都分公司设计单位:⼤连筑景建筑设计有限公司施⼯单位:铁岭市第⼀建筑⼯程有限责任公司⼯程名称:清河清晨丽都⼯程⼯程地址:清河区、清河路南侧。

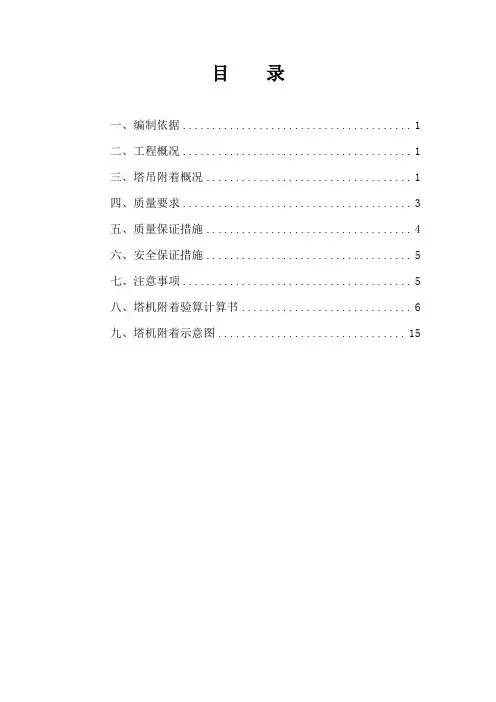

目录一、编制依据 (1)二、工程概况 (1)三、塔吊附着概况 (1)四、质量要求 (3)五、质量保证措施 (4)六、安全保证措施 (5)七、注意事项 (5)八、塔机附着验算计算书 (6)九、塔机附着示意图 (15)一、编制依据1、临安市规划建设局《关于进一步加强建筑起重机械安全监督管理的通知》2、杭氧和院住宅工程一标段施工图纸3、《QTZ80(ZJ5710)塔式起重机说明书》4、《塔式起重机混凝土基础工程技术规程》JGJ/T187-20095、《钢结构设计规范》GB50017-2003二、工程概况建设单位:杭州和院房产开发有限公司设计单位:浙江省建筑设计研究院监理单位:浙江省咨询有限公司施工单位:东方建设集团有限公司工程名称: 杭氧和院住宅工程一标段建筑面积:约145609.89 m2,其中地下室为30569.93 m2。
建筑层数:23#~27#、楼为地上18层,局部地下室1层。
28#~29#楼为地上14层。
30#~31#楼为地上12层。
1#~17#楼为地上6层及半地下室1层。
46#楼为地上5层。
建筑高度: 23#~27#楼:地上57m到构架顶,局部地下室为-4m,总高度为61m;28#~29#楼: 地上总高度46.5m。
30#~31#楼:总高度为40.7m。
1#~17#楼,总高度为20.23m。
建筑层高为: 2.9m。
结构型式:框架-剪力墙结构三、塔吊附着概况根据塔吊总平面布置图,本工程6#、7#、8#、9#塔吊分别位于30#、26#、25#、23#楼。
6#塔吊在10F安装1道附着,7#、8#、9#塔吊分别在10F、15F共安装2道附着,其余楼分别为独立高度不需要安装附着。
10F、15F距离塔吊基础的高度分别为30.1米,44.6米,符合《QTZ80(ZJ5710)塔式起重机说明书》上关于附着高度的要求。
1、塔吊安装概况塔机安装概况:本项目10台塔机2014年12月由我公司进行首次安装,安装高度为30米。
塔吊附着施工方案
名仕嘉园商住楼工程采用 QTZ80 塔式起重机,根据塔机的性能,为确保塔机的安全及工程施工进度,附着埋件做法如下:
1、1#楼设 2 道附着点,分别为 4 层、12 层底。
2#楼设 3 道附着点,分别为 4 层、12 层、20 层底。
2、附着点预埋件位置:
1#楼设在 C 轴与 35 轴相交处的柱、C 轴与 45 轴相交处柱。
2#楼 N1 轴与 33 轴相交处的柱、N1 轴与 42 轴相交处柱。
3、预埋件共十块,规格为 400*400 的 20 厚钢板,塞焊 6 根Φ22*6 焊脚,焊脚焊缝 Hf=12,尺寸如下:
钢板
400
250
螺栓孔钢板 20 300
带螺栓孔与连墙件相铰接的钢板与埋件钢板进行双面满焊,焊脚焊缝 Hf=12,两螺栓孔间距为 220。
放置时为图示转90 度放置。
砼柱中,每块予埋件位置全柱箍筋间距为 100MM,竖向每边放置 3Φ22(长 2 米)的钢筋加固。
塔吊附着处砼柱配筋计算:
以 1#楼附着柱 KZ7 为例计算:
截面尺寸:400MM*450MM
塔吊对产生最大作用水平力查塔吊说明书为 F=13.5T.
预埋件边距楼面或梁边 600MM。
根据正截面受弯构件:
祝语 :一个人活着,何任何时,是不能无所事事,更不可枸人忧天,怨声载道,必须要有他该做的事情,唯有那样他的心里才会有所寄托,他才会真正的获得快乐。
不要抱怨工作的奔波劳累,其实有的时候,不是工作本身有多么辛苦,而是我们自己的身心感觉的,也许可能真的是累了。
长春五洲国际TC6015塔机附着方案编制:审批:2014年7月长春五洲国际塔吊附着方案一、塔吊的附着1.1附墙装置安装前的准备工作:1.1.1、安装塔吊附着框,随后将塔吊附着埋件预埋于梁上,同时又要满足埋件设在塔身标准节的中部节点处高度。
7米以上拉杆采用直径273*6圆管(材质Q235B)7米以下拉杆采用20a槽钢对扣(材质Q235B)1#第一道附着标高:21m 第二道附着标高:36m 第三道附着标高:51m 第四道附着标高:66m 第五道附着标高:81m1.1.2、附着锚固点的位置应先核对无误,方可安装剩余附着装置。
1.2附着装置安装注意事项:1.2.1、严守高空作业安全操作规程,佩戴安全帽。
系好安全带,进入工作岗位精力集中,听从统一指挥。
1.2.2、附着框与塔身结构要箍紧,并加防止松脱装置。
1.2.3、吊装附着杆时,两端应系好稳绳,注意绑扎吊点,保持附着杆接近水平,联接轴销安装好后随即穿好安全销销。
1.2.4、调整塔身垂直应控制在3‰以内。
1.3附着的立面布置根据塔吊性能及施工情况布置,并遵循以下原则:1.3.1 在塔身标准节的中部安装附墙框。
1.3.2 按附着图纸确定两道附着高度。
二顶升接高2.1 顶升接高安全操作规程:2.1.1顶升前:2.1.1.1、根据接高塔身的要求,准备标准节(片式的应拼好)并配齐扶梯和休息平台等附件,经检查合格,并顺着起重臂方向排成一列。
2.1.1.2、按说明书规定,移动变幅小车,使塔机上部保持平衡,注意起重臂指向与引进轨道方向一致,销紧旋转机构,并做好小车臂杆上停置标记。
2.1.1.3、顶升接高小组成员按职责分工进入各岗位。
2.1.1.4、检查液压系统工作是否正常,液压油压力应符合规定,保持稳定,活塞杆伸缩无卡阻现象。
2.1.1.5、调整顶升套架导轮与塔身主弦杆之间的间隙应适当。
2.1.2顶升过程:2.1.2.1、顶升过程要专人负责指挥,专人照顾电源,专人操纵液压压泵,专人扶扁横梁,专人拉爬爪,专访人安装轴销(螺栓等),精力集中,坚实岗位。
施工方案报审表目录Notableofcontentsentriesfound.附图:1.1#塔吊超长附着平面及基础结构图2.附着桁架结构图第一节工程概况工程名称:重庆*******项目土建Ⅰ标段工程建设单位:重庆*******工程设计单位:重庆*******设计院监理单位:重庆*******有限公司本工程位于重庆*******,为新建工程;总征地面积*******,建设用地面积*******m2,本工程建筑面积:*******m2。
本工程为厂房工程,包含*******厅,建筑物最高处(±0.000以上)45.5米。
第二节塔吊概况一、设备型号及性能设备型号为“QTZ50”型塔吊式起重机,该设计塔身外框横截面1.80m×1.80m,起重臂长类型为50.7m 米,平衡臂长13.2m,臂端极限吊重分别为1t,塔吊起重机附着式工作时最大起升高度为120m,可随建筑物的高度随意调节。
塔机独立式的最大起升高度为35m。
二、起重臂长的选择根据现场周围环境情况,起重臂长度选用50m的臂长进行安装,保证在施工过程中使塔吊起重臂能够自由任意旋转,并满足施工作业的安全要求。
三、塔机附墙装置塔机独立式的最大起升高度为35m,若起升高度超过此高度,必须用附着装置对塔身进行加固,方可往上加节增高。
根据建筑物的总高度及塔吊需附着高度要求,将设置一道附墙架。
附墙架设在24m处,附着架以上塔身悬出段小于35m,塔身高度可达到57m,而本建筑物的最高处为45.5m,满足施工、安全要求。
该附墙架的预埋和安装参照说明书。
第三节塔吊与建筑物间的关系由于现场作业条件,主要为垃圾坑基础放坡开挖后,塔吊位置经现场EPC、监理确认,以及图纸不完整,只能安置在现在的位置,塔吊与可附着的墙体在5轴线,与5轴线的垂直距离为20.2米,附着高度在24米,所以需作超长附着验算;具体布置详:1#塔吊超长附着平面及基础结构图;超长桁架详:附着桁架结构图。
塔吊附着规范-塔吊附着规范塔吊附着方案(范本)平潭综合实验区塔吊附着专项施工方案以德为先诚信服务塔式起重机附着专项施工方案使用单位工程项目编制单位中国建筑股份有限公司平潭综合实验区金井湾商务营运中心Ⅱ标工程厦门中环建建设集团有限公司-1-平潭综合实验区塔吊附着专项施工方案日期2016 年04 月25 日施工组织设计审批表工程名称平潭综合实验区金井湾商务营运中心Ⅱ标工程现报上110 1063 4 4当塔机工作高度超过上表中的初始安装高度时,必须对塔机进行锚固,附着后方可加节顶升。
为保证本项目5台塔吊附着施工的科学性、合理性和安全性,特编制此施工方案。
三、附着安装前的准备工作1、附着安装条件塔吊各部件制作完成,质量验收合格;预埋件周围混凝土强度达到90%;塔吊钩底高度不能满足现场施工要求及群塔作业安全措施时。
2、安装前准备工作使用单位准备工作作业面防护:在附着下面处搭设操作平台,操作平台搭设应符合国家规范。
在安装时保证在塔机安装警戒范围内无闲人出入,不得有交叉作业现象存在。
-4-平潭综合实验区塔吊附着专项施工方案指定专人和出租单位进行接口,及时协调当天的施工问题。
配备符合安全要求的专用三级配电箱,并距塔机中心不大于3m;出租单位准备工作施工技术准备工程部技术人员必须提前进行现场实地勘测,仔细地考虑在附着安拆过程中可能碰到的问题,制定切实可行的施工方案,对疑难问题及时同施工单位项目部沟通,共同商讨解决对策,确保施工顺利安全的进行。
附着安装前塔机的检查、维护3、安装人员分工及组织机构该机构由现场负责人、安全员、操作司机、电工及塔机安装人员组成。
人员安排及责任分工现场负责人:负责整个项目的实施,保证施工工期、质量、安全处于受控状态。
项目技术负责人:负责安装方案的审核工作。
安装负责人:负责安装全过程中的组织安排和协调,负责安装前的安全技术交底及安装过程中的检查和监督。
安全负责人:负责整个项目的实施,按照工地安全检查规定对安装过程进行安全监督,并负责协调工地的安全工作。
本项目位于XX市XX区,为XX高层住宅楼,总建筑面积约XX万平方米。
为确保高层建筑施工的顺利进行,本方案特制定塔吊附墙安装平台施工方案。
二、编制依据1. 国家相关建筑安全法规和标准;2. 工程设计图纸及相关规范;3. 塔吊产品说明书及安装技术要求;4. 施工现场实际情况。
三、施工内容1. 塔吊附墙安装;2. 附墙平台搭建;3. 平台安全防护设施安装;4. 塔吊安装及调试。
四、施工工艺及措施1. 塔吊附墙安装(1)在建筑物剪力墙上确定塔吊附着点,并预留附墙孔洞;(2)按照设计要求,在附墙孔洞处设置附墙支撑,确保支撑牢固可靠;(3)安装附墙杆件,确保杆件与附墙支撑连接牢固;(4)检查附墙杆件垂直度,调整至符合要求;(5)安装附墙连接件,确保连接件与附墙杆件连接牢固。
2. 附墙平台搭建(1)在附墙杆件上搭建平台,平台宽度应满足施工要求;(2)平台应采用高强度钢模板,确保平台稳定性;(3)平台两侧设置安全防护栏杆,栏杆高度不小于1.2米;(4)平台底部设置排水沟,确保排水畅通。
3. 平台安全防护设施安装(1)在平台四周设置安全防护网,防护网高度不小于1.8米;(2)平台进出口设置安全门,门宽不小于1.2米;(3)在平台内设置安全警示标志,提醒施工人员注意安全。
4. 塔吊安装及调试(1)按照塔吊产品说明书及安装技术要求,进行塔吊安装;(2)安装完成后,进行塔吊调试,确保塔吊运行正常;(3)对塔吊进行安全检查,确保塔吊安全可靠。
五、施工质量控制1. 施工过程中,严格按照国家相关建筑安全法规和标准进行施工;2. 施工前,对施工人员进行安全技术交底,确保施工人员了解施工安全要求;3. 施工过程中,加强对施工质量的监督检查,确保施工质量符合要求;4. 施工完成后,对塔吊附墙安装平台进行验收,确保安装质量合格。
六、施工进度安排1. 塔吊附墙安装:5天;2. 附墙平台搭建:3天;3. 平台安全防护设施安装:2天;4. 塔吊安装及调试:3天。

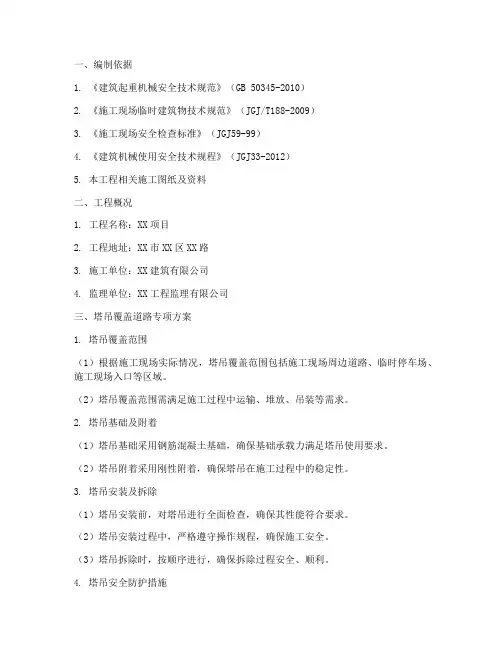

一、编制依据1. 《建筑起重机械安全技术规范》(GB 50345-2010)2. 《施工现场临时建筑物技术规范》(JGJ/T188-2009)3. 《施工现场安全检查标准》(JGJ59-99)4. 《建筑机械使用安全技术规程》(JGJ33-2012)5. 本工程相关施工图纸及资料二、工程概况1. 工程名称:XX项目2. 工程地址:XX市XX区XX路3. 施工单位:XX建筑有限公司4. 监理单位:XX工程监理有限公司三、塔吊覆盖道路专项方案1. 塔吊覆盖范围(1)根据施工现场实际情况,塔吊覆盖范围包括施工现场周边道路、临时停车场、施工现场入口等区域。
(2)塔吊覆盖范围需满足施工过程中运输、堆放、吊装等需求。
2. 塔吊基础及附着(1)塔吊基础采用钢筋混凝土基础,确保基础承载力满足塔吊使用要求。
(2)塔吊附着采用刚性附着,确保塔吊在施工过程中的稳定性。
3. 塔吊安装及拆除(1)塔吊安装前,对塔吊进行全面检查,确保其性能符合要求。
(2)塔吊安装过程中,严格遵守操作规程,确保施工安全。
(3)塔吊拆除时,按顺序进行,确保拆除过程安全、顺利。
4. 塔吊安全防护措施(1)塔吊周围设置安全警示标志,提醒过往行人和车辆注意安全。
(2)塔吊作业区域设置安全围栏,防止非作业人员进入。
(3)塔吊操作人员必须经过专业培训,取得相关资格证书。
(4)塔吊作业过程中,加强对吊装作业的监控,确保吊装安全。
5. 道路临时设施(1)根据塔吊覆盖范围,设置临时道路,确保施工车辆畅通。
(2)临时道路采用硬地坪(C25砼地坪),满足施工需求。
(3)临时道路两侧设置排水沟,确保排水畅通。
6. 环境保护措施(1)塔吊作业过程中,加强对噪声、粉尘等污染物的控制。
(2)施工结束后,对施工现场进行清理,恢复原状。
四、施工组织与管理1. 成立塔吊覆盖道路专项施工领导小组,负责方案的制定、实施及监督。
2. 加强对施工人员的安全教育培训,提高安全意识。
3. 定期对施工现场进行安全检查,发现问题及时整改。

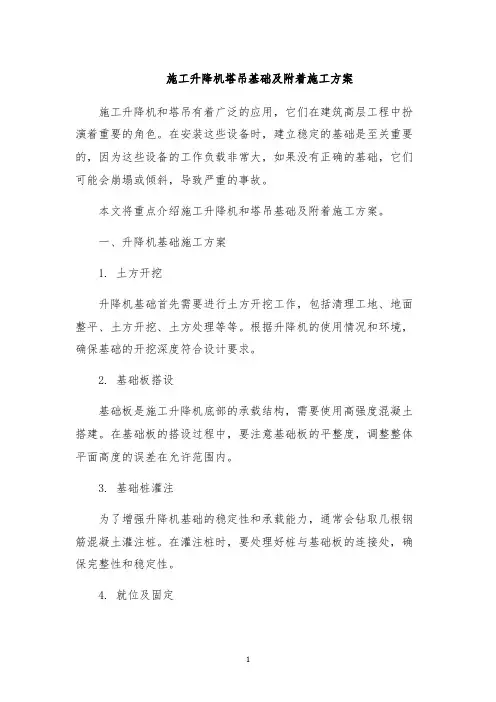

施工升降机塔吊基础及附着施工方案施工升降机和塔吊有着广泛的应用,它们在建筑高层工程中扮演着重要的角色。
在安装这些设备时,建立稳定的基础是至关重要的,因为这些设备的工作负载非常大,如果没有正确的基础,它们可能会崩塌或倾斜,导致严重的事故。
本文将重点介绍施工升降机和塔吊基础及附着施工方案。
一、升降机基础施工方案1. 土方开挖升降机基础首先需要进行土方开挖工作,包括清理工地、地面整平、土方开挖、土方处理等等。
根据升降机的使用情况和环境,确保基础的开挖深度符合设计要求。
2. 基础板搭设基础板是施工升降机底部的承载结构,需要使用高强度混凝土搭建。
在基础板的搭设过程中,要注意基础板的平整度,调整整体平面高度的误差在允许范围内。
3. 基础桩灌注为了增强升降机基础的稳定性和承载能力,通常会钻取几根钢筋混凝土灌注桩。
在灌注桩时,要处理好桩与基础板的连接处,确保完整性和稳定性。
4. 就位及固定当基础板及灌注桩混凝土养护完毕后,升降机的就位就可以进行了。
然后使用螺栓将升降机紧密地固定在基础板上,确保升降机不会在风力的作用下移动。
二、塔吊基础及附着施工方案1. 土方开挖塔吊基础的土方开挖要比升降机大得多,因为塔吊承受的负载更加庞大。
在开挖过程中,需要根据设计要求确保基础的开挖深度和直径。
2. 基础板和基础配重块搭设塔吊基础一般由基础板和基础配重块组成。
在基础板搭设过程中,要注意基础板的平整度以及配重块的数量、位置和大小。
3. 基础桩灌注为了增强塔吊基础的稳定性和承载能力,需要在基础板下进行灌注桩的施工。
在灌注桩时要注意与基础板、配重块的连接点。
在基础板上设定这些连接点,以确保塔吊的平衡和稳定。
4. 塔吊安装在塔吊安装过程中,需要先将底座吊升到基础桩上,然后进行安装和校准。
在校准过程中,必须进行严格的水平测量和校正,以确保塔吊的平衡和稳定性。
5. 定位及固定通过以上的施工准备过程,塔吊已经就位。
据此,需要对塔吊进行定位和固定。

XXXX项目XX#楼塔吊附着安全专项施工方案编审要点一、工程概况1、项目概况(注:介绍项目塔吊数量及附着分布情况)本项目位于XXXX项目占地XXXX万平方米,总建筑面积XXXX万平方米,其中地上建筑面积XXXX 万平方米,地下建筑面积XXXX万平方米。
项目共有XX栋楼。
本项目共设置XX台塔吊,本方案为XX戕塔吊附着安全专项施工方案。
2拟安装附着的塔吊基本情况(塔吊编号、所属楼栋/层高、塔吊型号、臂长、塔吊安装高度、附着道数等)3、特殊情况说明如塔吊附着距离超过厂家附着最大长度,需向生产厂家定做塔吊附着并由厂家提供相关资料。
二、编制依据(至少应含以下依据,根据实际情况添加,需确保有效性)三、塔吊附着设计1、塔吊附着位置设计(至少应包括塔吊塔吊附着高度和塔吊附着立面图,立面图要结合项目实际情况绘制、不能使用通用的)、附着安装平面设计(要反应出附着位置结构情况、附着长度、附着角度等基本信息)、附着杆件及附着预埋件设计(附着杆件及预埋件的材质、截面尺寸、连接方式及大样图)塔楼附着长度如下表所示:附着安装在标准节上的位置(标准节顶升耳座距离附着下沿不大于200mm附着下沿距标准节三孔板不小于50mm。
附墙拉杆与建筑物固定点的连接铁板用水钻钻孔用穿墙螺杆连接方式,连接铁板待钻孔位置的砼硬度达到70%^上后方可进行塔吊附着安装。
4、附着点结构加强设计(1)作用载荷的取值说明查阅数据时应注意:必须是按各道附着装置荷载中最大的数值取值。
当处于某一施工阶段,最上一道附着装置的作用载荷始终是这组数据中的最大值。
塔机附着装置对建筑结构施加水平方向的拉力或推力。
当附着距离不是太大。
附着杆的自重较轻,垂直方向增加的作用载荷可忽略不计。
(2)结构加强方法四、施工准备1、技术准备2、人员准备3、材料、构件计划4、器械、设备计划5、进度计划五、塔吊附着安装、顶升方法1 、塔吊附着安装施工工艺流程附着锚固前的准备和检查一附着框及附着撑杆的安装一顶升作业2 、塔机附着的安装方法:(1)附着锚固前的准备和检查: (2)附着框及附着撑杆的安装;(3)顶升作业六、安全保证措施七、应急预案(至少应包括以下内容)1、应急组织机构及职责3、危险源识别分析(用表格形式分析)4、应急演练5、安全事故应急流程6安全事故应急事故及处置7、安全事故应急救援电话及定点医院(附行车路线图)八、塔吊附着验算(至少应包括以下内容)1.参数信息2.支座力计算3.附着杆内力计算4.第一种工况的计算5.第二种工况的计算6.附着杆强度验算7.预埋件计算8.预埋螺栓的锚固验算9.塔吊附着点处抗冲切承载力计算。
正和技字2004-TDxxxxx工程塔吊安拆施工方案及附着说明编制:审核:审批:项目确认:编制日期:2004/09/04目录目录 (1)一、编制说明 (2)二、塔吊起重性能 (2)三、项目经理部前期准备 (2)四、塔吊专业公司前期准备 (3)五、基础施工程序 (3)六、塔吊的安装 (3)七、塔吊附着 (4)一)、需项目配合事项 (4)二)、塔吊公司附着前准备 (5)三)、附着锚固程序 (5)八、验收资料准备 (5)九、塔吊拆除 (6)一)、项目现场准备 (6)二)、塔吊的拆除程序 (6)十、群塔防碰撞措施 (6)十一、塔吊施工、使用安全措施 (8)一、编制说明xxxxx工程由xxxxx总承包施工,为完成现场物料垂直运输任务,项目经理部决定在现场安装2台塔吊,1#塔K30/21B,起重臂长70米,臂端起重量为2.1吨;2#塔H3/36B,起重臂长60米,臂端起重量为3.6吨。
两塔吊均需在坑上用50吨汽车吊进行安拆。
塔吊布置由项目经理部确定,可参考图1:塔吊平面布置图。
塔吊需附着,预计1#塔吊需附着两道,2#塔吊需附着1道。
为确保附着方案切实可行,应在结构出地面后制作附着方案。
方案编制参考了两塔吊使用说明书及项目经理部前期提供的数据、图纸。
二、塔吊起重性能70米臂K30/21B塔吊起重性能表60米臂H3/36B塔吊起重性能表三、项目经理部前期准备1、根据方案对塔吊在现场进行准确定位。
2、为了满足塔吊正常工作,必须为每台塔吊配用专用二级电箱,电箱距相应塔吊中心不得大于5米。
每台H3/36B或K30/21B塔吊正常工作所需的电容量为90KVA。
3、准备标号C35以上的砼和相应钢筋,见图2:基础块布筋图。
4、对塔吊基础处进行钎探,保证该区域没有不实结构(防空洞、化粪池等)和地下物质运输管线(石油、天然气管、水管等)。
5、如施工现场有架空输电线或通讯线,应对其架设防护。
6、项目责成具有相关资质的单位,根据方案提出的要求以及力学参数对塔吊承桩进行设计和制作,并提供承桩设计说明书,对桩的要求以及力学参数见图3:承桩基础力学参数图。
新建松江区中山街道国际生态商务区 N5 地块项目
塔吊附着 专 项 施 工 方 案 编制人: 职务: 校对人: 职务: 审核人: 职务: 审批人: 职务: 目 录 第一章 工程概况 ------------------------------------------------------------- 3 一、 工程概况 ------------------------------------------------------------- 3 二、 塔吊选型 ------------------------------------------------------------- 3 三、 塔吊平面位置及高度设置 ----------------------------------------------- 4 四、 技术保证条件 --------------------------------------------------------- 5 第二章 编制依据 ------------------------------------------------------------- 6 第三章 施工计划 ------------------------------------------------------------- 6 一、 施工进度计划 --------------------------------------------------------- 6 二、 材料与设备计划 ------------------------------------------------------- 6 第四章 施工工艺技术 --------------------------------------------------------- 7 一、 技术参数 ------------------------------------------------------------- 7 二、 施工工艺流程 --------------------------------------------------------- 7 三、 施工方法 ------------------------------------------------------------- 7 四、 检查验收 ------------------------------------------------------------- 8 第五章 施工安全保证体系 ---------------------------------------------------- 10 一、 组织保障 ------------------------------------------------------------ 10 二、 技术措施 ------------------------------------------------------------ 13 三、 监测监控 ------------------------------------------------------------ 14 四、 应急预案 ------------------------------------------------------------ 15 第六章 劳动力计划 ---------------------------------------------------------- 16 一、 专职安全生产管理人员 ------------------------------------------------ 16 二、 所需劳动力安排 --------------------------------------- 错误!未定义书签。 第七章 计算书及相关图纸 ---------------------------------------------------- 17 一、 计算书 -------------------------------------------------------------- 17 二、 节点图 ----------------------------------------------- 错误!未定义书签。 第一章 工程概况 一、工程概况 【工程概况应针对该危险性较大的分部分项工程的特点及要求进行编写】 1、工程基本情况
塔吊附着方案
根据 工程施工要求安装一台QTZ 塔吊,
塔吊高度约 米,因要安装相应附着支撑,具体要求如下:
一、塔吊位置于 轴,建筑物上附着支点在 轴,中心 之间
具体附着尺寸如下:第一道附着标高在 米,约 层
具体根据施工要求
二、附着架安装基本要求
1、 塔机与建筑物间距离应符合产品说明书中附着架的安装尺
寸受力图要求选择,塔机安装位置如超出说明书要求,应请专业单位设
计附着架撑杆的位置与结构.
2、 根据建筑物最大高度与塔机最大附着高度(最大起升的有
效高度),确定塔机,应架设附着的要求.
3、 设计安装每道附着高度距离时,应严格控制在说明书总图
要求的高度尺寸之内,如因建筑物的结构和现场周边环境以及施工进
度要求不符时,可提前安装第二个附着架,待下一个附着架安装后,可
将第二个附着架撤下,做上一道安装,但撤除后必须保证各道附着架间
的距离要求.
三、附着架安装程序及技术要求
1、附着架的位置尺寸方案确定后,应在安装前7-10天放设附
着连接预埋件,预埋件必须连接在建筑物能够承受附着点受力的
位置,并且与内钢筋焊固.
2、安装附着架前必须检查预埋件混凝土强度是否达到85%以
上.
3、安装附着架时不得开机进行其他作业,应在停机状态下校
正垂直度.
4、准备好吊索、吊具以及必须的工具.
5、将环梁提升到附着位置,包在塔身外,然后用螺栓连接起
来.
6、按各撑杆尺寸位置对应吊装四根撑杆,上好销轴开口销,
用经纬仪检查塔机轴心垂直度,其垂直度在全高上不超过2%,垂直
度的调整有两种,一是撑杆为双头螺杆可调试,进行微调达到垂直
度要求, 二是撑杆套入连接式用塔机旋转平衡臂位置使垂直度符
合2%时,停止塔机旋转,焊固撑杆连接处来固定撑杆.
四、塔身安装程序
1、将起重臂旋至塔身引导方向,回转制动定位.
2、调整爬升架上的16个守轮与塔身主弦杆之间的间隙,一般
为2-5mm
3、吊起一节塔身节,将小车开到外伸框架上方,并将四个引进
滚轮落在引进滚轮分别装到塔身下方的四角.放下塔身节,使四个
引进滚轮落在引进梁上,注意有踏步的一方对着顶升油缸,将吊钩
升至最高点,开动小车找平衡,使塔机上部的重心落在顶升油缸横
梁的位置上,拆下支座与塔身连接螺栓.
4、将顶升油缸上的横担落在一对踏步上,开动液压系统,油缸
活塞伸出,塔机上部徐徐上升,此时可检查导轮与塔身主弦杆的间
隙.如果前后间隙不均匀可慢速开动小车进行调整,调好后记住小
车和实际平衡位置,待活塞杆全部伸出后,摆动爬升架下方的两个
爬爪,使其落在塔身踏步上,缩回油缸活塞杆,使横梁担落在塔身
上一级踏步上,再次伸出油缸.塔机上部上升.待活塞杆全部伸出,
塔身上方正好有一个塔身节的空间.缓慢将引进梁上的塔身节推
至塔身上方,将引进的塔身节与塔身的12个连接孔对齐,卸下引
进滚轮,用12个M33高强螺栓将塔身节固紧.(手紧力矩为1100NM).
调整活塞杆的伸出长度,使下支座与刚装上的塔身节接触,至少应
在对角线上穿上一对连接螺栓,方可继续下一节加节.
5、顶升安全措施
(1)顶升过程中起重臂应与爬升架引进梁方向一致,回转装置
应锁住,禁止在顶升过程中回转.
(2)连续加节时,在吊钩起吊下一节塔身节前,下支座与塔身
节之间至少要对角连接一对M39连接螺栓.
(3)每次顶升前应开动小车找好平衡
(4)顶升作业时风速必须小于13m/s
