外墙外保温工程实例(1).工艺流程:基层墙面处理→吊垂直、套方、弹抹灰厚度控制线→涂刷界面砂浆→做灰饼、冲筋→抹玻化微珠保温砂浆.→保温层验收→抹抗裂砂浆同时压入耐碱网格布→验收。
(2)基层墙面处理:先用聚氨酯泡沫填缝剂填实剪力墙丝杆预留孔口,然后用钢丝刷清除基层墙面浮灰等,再用软刷清扫干净,门、窗框四周应用保温砂浆分层塞密实,保温层包裏窗框尺寸在10-20mm。
(3)吊垂直、套方、弹抹灰厚度控制线:根据保温层厚度要求弹出抹灰控制线。
(4)涂刷界面砂桨:用滚刷或扫帚蘸取界面砂浆均匀涂刷于墙避风,一次配制量应在可操作时间内用完。
(5)做灰饼、冲筋:用稍于的玻化微珠保温砂浆做灰饼、冲筋。
(6)抹玻化微珠保温砂浆:玻化微珠保温砂浆应在界面砂浆干燥固化前分数遍成活。
应在涂刷界面砂浆后的基层墙体上,用配好的玻化微珠保温抹灰砂浆压抹,抹灰厚度为10mm左右,使砂浆均匀密实覆盖墙壁面。
玻化微珠保温砂浆抹上墙与墙粘住后,不宜反复赶压。
抹灰总厚度为30mm时,应分两次抹涂,每次厚度为10mm左右。
待上一遍抹灰硬化后即可进行下一遍抹灰。
最后一遍抹灰厚度应达到灰饼、冲筋的厚度,用大杠搓平。
门窗、洞口垂直度、平整度达到规范规定要求后,再在表面进行找平压实。
(7)保温层验收:抹完保温层后,用检测工具进行检查。
保温层应垂直、平整、阴阳角方正、顺直,对不符合要求的墙面,应进行修补。
(8)抹抗裂砂浆同时压入耐碱网布:在保温层固化干燥后,用铁抹子在保温层上抹抗裂砂浆,厚度要求5mm,不得漏抹,在刚抹好的砂浆。
用铁抹子压入裁好的耐碱网布,要求耐碱网布竖向铺贴并全部压入抗裂砂浆内。
耐碱网布不得有干贴现象,粘贴饱满度应达到100%,搭接宽度不应小于100mm, 两层搭接网布之间要布满抗裂砂浆,严禁干茬搭接。
在窗口角处洞口应450斜向加铺一道耐碱网布,耐碱网布尺寸宜为300mm*200mm。
(9)加强层做法:各层阴角、阳角以及门窗洞口角各部位用耐碱网布搭接增强。

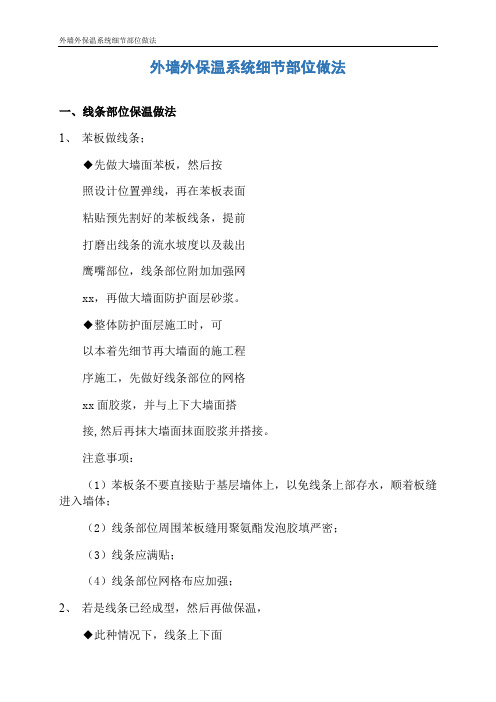

外墙外保温系统细节部位做法一、线条部位保温做法1、苯板做线条;◆先做大墙面苯板,然后按照设计位置弹线,再在苯板表面粘贴预先割好的苯板线条,提前打磨出线条的流水坡度以及裁出鹰嘴部位,线条部位附加加强网xx,再做大墙面防护面层砂浆。
◆整体防护面层施工时,可以本着先细节再大墙面的施工程序施工,先做好线条部位的网格xx面胶浆,并与上下大墙面搭接,然后再抹大墙面抹面胶浆并搭接。
注意事项:(1)苯板条不要直接贴于基层墙体上,以免线条上部存水,顺着板缝进入墙体;(2)线条部位周围苯板缝用聚氨酯发泡胶填严密;(3)线条应满贴;(4)线条部位网格布应加强;2、若是线条已经成型,然后再做保温,◆此种情况下,线条上下面一般不做保温(否则改变线条整体装饰效果),正面做保温;◆线条上部大墙面保温板在粘贴时需要网格布翻包,线条下部网格布不需要翻包网格布,大墙面苯板与既有线条衔接部位约3用QH-101粘结剂填实(其做法类似于在苯板上打边灰)。
◆将线条正面保温板贴好后,做好流水坡度以及鹰嘴。
注意不要用抹面砂浆抹成坡度。
◆施工时,先将大墙面翻包网铺好并抹好抹面胶浆,同时将苯板与既有线条衔接部位用抹面砂浆抹密实以防此部位漏水。
二、空调板部位保温做法1、空调板不做保温◆空调板上部大墙面苯板起端网格布翻包,同时将大墙面苯板与空调板衔接的部位约3处用QH-101粘结剂填实(类似边灰)。
施工时,先将翻包部位网格布与抹面胶浆抹好,并处理好保温板与空调板的衔接缝,当大墙面防护面层砂浆施工时,大墙面网格布收口至空调板上约5-,并抹灰到位。
其余部位保温板与空调板尽量衔接紧密,保温板与空调板之间的缝隙均用聚氨酯发泡胶xx。
大墙面网格布与抹面砂浆收口至空调板两侧及底部约5-,并抹灰到位。
◆注意事项:(1)空调板周围苯板打边灰,聚氨酯填缝主要目的是为了防止漏水;(2)侧边网格布与抹面砂浆必须要搭接;(3)空调板上部网格布翻包,下部及侧边可不翻包;2、空调板全部做保温◆先贴空调板上部的保温板,贴苯板时留好流水坡度,注意其苯板要顶在大墙面上,大墙面的苯板顶至空调板保温上。
简述外墙保温的构造做法外墙保温是一种常见的建筑节能措施,通过在建筑外墙表面增加保温材料,减少热量传递和能耗。
以下是关于外墙保温的构造做法的简要描述:1.表面处理:-外墙保温前需要对墙体表面进行清理和处理。
-清除墙面上的尘土、油污等,确保基层干净平整。
-如有裂缝或损坏,需要进行修补和处理。
2.防潮层:-在墙体表面涂刷防潮层,以防止水分渗透到墙体内部。
-常用的防潮材料包括防水涂料、防水膜等。
3.保温层选择:-根据设计需求和气候条件选择合适的保温材料。
-常用的保温材料包括挤塑聚苯乙烯(XPS)、聚氨酯泡沫板(PU)、岩棉板等。
-保温材料应具备良好的隔热性能和抗水性能。
4.保温层固定:-使用专用粘结剂将保温材料粘贴在墙体表面。
-根据保温材料的要求,使用合适的固定方法和固定件,确保保温层牢固可靠。
5.网格布和抹灰:-在保温层表面铺设玻璃纤维网格布,以增强保温层的抗裂性能。
-在网格布上进行抹灰,使外墙保温系统具备良好的平整度和装饰效果。
-抹灰层通常包括底涂、中涂和面涂,根据需要选择合适的材料。
6.防火处理:-对外墙保温系统进行防火处理,提高建筑的防火等级。
-可采用防火涂料、防火胶带等措施,确保保温系统的安全性。
7.装饰层:-根据设计需求和建筑风格,选择适当的装饰材料进行装饰。
-常见的装饰材料包括涂料、石材、瓷砖等。
-装饰层的选择应考虑其与保温层的兼容性和外观效果。
外墙保温的构造做法可以根据具体项目需求进行调整和优化。
在施工过程中,需要严格按照设计要求和相关标准进行操作,确保保温系统的稳定性和耐久性。
同时,还应注意施工质量监督和验收,以确保外墙保温系统的性能符合预期,并提供有效的节能效果。
外墙保温施工方案(3)一、施工准备在进行外墙保温施工前,必须做好施工准备工作,确保施工过程顺利进行。
施工前的准备包括确定保温材料种类和数量、准备施工工具和设备、清理外墙表面、检查外墙结构等。
二、施工步骤1. 基层处理在进行外墙保温施工前,首先要对外墙基层进行处理。
清理外墙表面的灰尘、污物,并修补外墙表面的龟裂和损坏部分。
确保外墙表面平整干净,基层结实牢固。
2. 防水层施工在外墙保温系统中,防水层的施工至关重要。
在基层处理完成后,需要进行防水层的施工,以防止水汽渗入外墙保温材料中,影响保温效果。
选择适合的防水材料进行施工,确保施工质量。
3. 保温材料施工选择适合的保温材料进行施工,常用的保温材料有聚苯板、硅酸盐板、岩棉等。
按照施工要求,将保温材料固定在外墙表面,并进行密封处理,确保保温材料与外墙贴合紧密,避免保温材料出现空鼓、开裂等现象。
4. 罩面层施工保温材料施工完成后,需要进行罩面层的施工。
罩面层既可以起到装饰作用,也可以保护保温材料不受外界环境影响。
选择适合的罩面材料进行施工,确保罩面层平整、美观。
三、施工注意事项1.施工期间需注意安全,严格遵守相关安全操作规程,确保施工人员的人身安全。
2.施工过程中,要控制施工质量,确保施工工艺符合标准要求。
3.施工完成后,要对施工质量进行检查,确保施工效果符合设计要求。
四、总结外墙保温施工是一项复杂的工程,需要全面的施工准备和严格的施工操作。
只有做好施工前的准备工作,控制施工过程中的质量,才能确保外墙保温施工效果的达到预期目标。
希望通过本文的介绍,能对外墙保温施工方案有更深入的了解。
在严寒地区,墙体保温是必不可少的,以防止冷空气从外部渗透进入建筑内部,并减少冷热交换。
下面是在严寒地区墙体保温的一种常见构造做法:
1. 外墙保温层:在原有的墙体表面上,加装一层保温材料,如聚苯乙烯泡沫板、岩棉板或聚氨酯板等。
这些保温材料具有良好的保温性能和耐寒性能,能够有效隔离冷空气进入室内,并防止热量流失。
保温层的厚度一般应根据当地气候条件和保温效果而定。
2. 防潮层:在保温层外覆盖一层防潮材料,如防水膜或防潮纸等。
这样可以防止外部水分渗入保温层,防止保温材料受潮而降低保温效果。
3. 墙体结构层:在保温层和防潮层之间,建筑使用传统的外墙结构,如砖墙结构或混凝土墙结构等。
墙体结构层能够为外墙提供结构强度和稳定性,保障建筑的安全性。
4. 室内隔热层:在室内墙面上,可安装隔热材料,如隔热涂料或隔热板等。
这样可以防止室内热量向外传递,提高室内保温效果。
除了以上常见的构造做法,还可以在墙体内部设置内墙保温层,通过墙体内的保温材料提高室内保温效果。
此外,适当选择窗户和门的材料和结构,增加窗户和门的保温性能,也是提高建筑整体保温效果的关键。
同时,定期检查和维护保温层的完整性和质量,确保墙体保温效果的持久可靠。
外墙外保温做法主要有:在承重墙体的外侧粘贴(钉、挂)膨胀型聚苯乙烯板(EPS)、挤塑型聚苯乙烯板(XPS),聚氨酯硬泡喷涂(PUR)和粉刷胶粉聚苯颗粒保温砂浆等。
挤塑型XPS聚苯板和聚氨酯硬泡喷涂的价格稍高,目前应用最多的是膨胀型EPS聚苯板外保温。
一、EPS聚苯板外保温施工EPS复合式保温技术是一项高效经济、应用广泛的外墙外保温技术,它由承重或围护墙体、EPS复合式保温层、耐碱玻纤网布抗裂砂浆保护层、弹性腻子、外墙涂料或磁砖面层组成。
EPS聚苯板外墙外保温构造:膨胀型聚苯乙烯板EPS:常用规格900~1200×600,厚度20~60mm,密度18~20kg/m31 施工流程基层处理→测量放线→粘贴EPS聚苯板→聚苯板打磨→涂抹面胶浆→铺压耐碱玻纤网格布→涂抹面胶浆→涂耐水弹性腻子和→面层涂料或面砖施工。
2 墙体基面处理及测量放线墙体基面须清理干净,检验墙面平整度和垂直度,用2m靠尺检查,最大偏差≯5mm。
在墙面弹出水平控制线,建筑物外墙阳角挂垂直基准钢线;每个楼层在适当位置挂水平线,以控制EPS聚苯板的垂直和平整度。
墙面平整度检查:阳角吊线:3 EPS板的固定方法⑴粘贴法粘贴法有点框法、条粘法和满粘法,通常采用点框法。
用钢抹子沿EPS板的四周涂抹配制好的粘结剂,宽度为50mm,板的中间均匀设置8个直径100mm的粘结点,厚10mm,粘结剂的涂抹面积不得小于40%。
板应自下而上沿水平方向横向铺贴,错缝1/2板长。
粘贴法适用于外墙饰面采用涂料的外墙外保温层施工。
点框法粘结剂涂抹示意:点框法涂抹粘结剂:EPS聚苯板的排列及错缝:⑵EPS板粘贴与锚栓结合法该法是在粘贴法的基础上设置若干锚栓固定EPS 保温板。
锚栓为高强超韧尼龙或塑料精制而成,尾部设有螺丝自攻性胀塞结构。
锚栓用量每平方米10层以下约6个,10~18层8个,19~24层10个,24层以上12个。
单个锚栓抗拉承载力极限值≥1. 5kN。
外墙外保温工艺流程
《外墙外保温工艺流程》
外墙外保温是指在建筑物外墙表面进行保温处理,以提高建筑物的保温效果和节能性能。
外墙外保温工艺流程包括以下几个步骤。
第一步,清洁表面。
在进行外墙外保温处理之前,需要对外墙表面进行清洁,清除表面的油污、灰尘等杂物,以保证保温材料的粘结牢固。
第二步,处理墙面。
对外墙表面进行处理,包括修补墙面裂缝、填充墙面凹凸等工作,以保证外墙表面平整。
第三步,涂刷底涂。
在外墙表面处理完成之后,需要进行底涂处理,用专用的底涂材料进行施工,提高外墙保温层和基层的粘结力。
第四步,施工保温材料。
选择合适的保温材料进行施工,包括挂网板、聚苯板、岩棉板等,根据建筑物的具体情况进行选择。
第五步,贴网并抹灰。
在保温材料施工完成后,进行网格布贴附和抹灰处理,以保证墙体的平整和牢固。
第六步,粉刷面漆。
最后进行面漆粉刷,保护外墙外保温层,使其具有美观的外观。
外墙外保温工艺流程需要经过严格的施工操作,以保证施工质量和保温效果。
在进行施工之前,需要对建筑物进行全面的检测和评估,选用合适的保温材料和施工工艺,才能达到预期的保温效果。
外墙保温工程操作流程
外墙保温工程是指在建筑物外墙表面进行保温处理,以提高建
筑物的保温性能和节能效果。
外墙保温工程操作流程一般包括以下
几个步骤:
1. 确定保温材料:首先需要根据建筑物的结构和要求确定适合
的保温材料,常见的保温材料有聚苯板、岩棉板、聚氨酯泡沫板等。
2. 准备工具和材料:在进行外墙保温工程前,需要准备好所需
的工具和材料,如保温材料、胶粘剂、网格布、角钢等。
3. 外墙表面处理:在进行外墙保温工程前,需要对外墙表面进
行清洁和处理,确保表面平整、干净,以便保温材料的粘贴和固定。
4. 粘贴保温材料:将选定的保温材料切割成适当尺寸,然后使
用胶粘剂将其粘贴在外墙表面上,确保保温材料与外墙表面紧密贴合。
5. 固定保温材料:在粘贴保温材料后,需要使用角钢或其他固
定材料将保温材料固定在外墙表面上,以确保保温材料不会脱落或
移位。
6. 完成保温层:在固定保温材料后,需要在保温层表面涂抹一
层胶粘剂,并贴上网格布,以增强保温层的抗裂性能和耐久性。
7. 涂刷面层:最后,需要在保温层表面涂刷一层面层材料,以增加外墙的美观性和防水性能,完成整个外墙保温工程。
外墙保温工程操作流程虽然看似简单,但实际操作中需要注意细节和技巧,确保施工质量和效果。
外墙保温工程的施工质量直接影响建筑物的保温性能和使用寿命,因此在进行外墙保温工程时,建议选择专业施工队伍进行施工,以确保施工质量和效果。
外墙外保温做法主要有:在承重墙体的外侧粘贴(钉、挂)膨胀型聚苯乙烯板(EPS)、挤塑型聚苯乙烯板(XPS),聚氨酯硬泡喷涂(PUR)和粉刷胶粉聚苯颗粒保温砂浆等。
挤塑型XPS聚苯板和聚氨酯硬泡喷涂的价格稍高,目前应用最多的是膨胀型EPS聚苯板外保温。
一、EPS聚苯板外保温施工EPS复合式保温技术是一项高效经济、应用广泛的外墙外保温技术,它由承重或围护墙体、EPS复合式保温层、耐碱玻纤网布抗裂砂浆保护层、弹性腻子、外墙涂料或磁砖面层组成。
EPS聚苯板外墙外保温构造:膨胀型聚苯乙烯板EPS:常用规格900~1200×600,厚度20~60mm,密度18~20kg/ m31 施工流程基层处理→测量放线→粘贴EPS聚苯板→聚苯板打磨→涂抹面胶浆→铺压耐碱玻纤网格布→涂抹面胶浆→涂耐水弹性腻子和→面层涂料或面砖施工。
2 墙体基面处理及测量放线墙体基面须清理干净,检验墙面平整度和垂直度,用2m靠尺检查,最大偏差≯5mm。
在墙面弹出水平控制线,建筑物外墙阳角挂垂直基准钢线;每个楼层在适当位置挂水平线,以控制EPS聚苯板的垂直和平整度。
墙面平整度检查:阳角吊线:3 EPS板的固定方法⑴粘贴法粘贴法有点框法、条粘法和满粘法,通常采用点框法。
用钢抹子沿EPS板的四周涂抹配制好的粘结剂,宽度为50mm,板的中间均匀设置8个直径100mm的粘结点,厚10mm,粘结剂的涂抹面积不得小于40%。
板应自下而上沿水平方向横向铺贴,错缝1/2板长。
粘贴法适用于外墙饰面采用涂料的外墙外保温层施工。
点框法粘结剂涂抹示意:点框法涂抹粘结剂:EPS聚苯板的排列及错缝:⑵EPS板粘贴与锚栓结合法该法是在粘贴法的基础上设置若干锚栓固定EPS 保温板。
锚栓为高强超韧尼龙或塑料精制而成,尾部设有螺丝自攻性胀塞结构。
锚栓用量每平方米10层以下约6个,10~18层8个,19~24层10个,2 4层以上12个。
单个锚栓抗拉承载力极限值≥1. 5kN。
外墙保温做法Just be happy, remember on the morning of June 18, 2022外墙保温做法及施工、质量要求一、外墙保温施工工序1、真石漆部分:3厚抗裂砂浆耐碱网格布锚栓间距50020厚无机保温砂浆10厚水泥砂浆保护层7厚1:3聚合物水泥砂浆找平0.9厚925孔钢丝网满挂锚栓固定间距500砖基层混凝土基层刷界面处理剂2、文化石部分用1:1.5水泥砂浆加建筑胶粘贴文化石背面刷环氧树脂粘粗砂5厚抗裂砂浆0.9厚925孔钢丝网满挂锚栓固定间距50020厚无机保温砂浆13厚1:3水泥砂浆打底;两次成活7厚1:3聚合物水泥砂浆找平砖基层混凝土基层刷界面处理剂3、不做保温部分7厚1:3聚合物水泥砂浆找平13厚1:3水泥砂浆打底;两次成活0.9厚925孔钢丝网满挂锚栓固定间距500砖基层混凝土基层刷界面处理剂4、外墙立面伸缩缝3厚抗裂砂浆耐碱网格布锚栓间距50020厚无机保温砂浆设计缝边修齐10厚水泥砂浆保护层设计缝边修齐7厚1:3聚合物水泥砂浆找平设计缝边修齐0.9厚925孔钢丝网挂至设计伸缩缝边3厚铝板M8射钉栓固定间距500与基层墙搭接40砖基层混凝土基层刷界面处理剂二、质量要求一、材料要求材料的密度、导热系数等技术性能;必须符合设计要求和施工及验收规范的规定;应有试验资料;出厂质量证明、合格证等..二、工艺要求:1、基层墙面处理要求①、墙体有松动、灰浆不饱满的拼缝及梁、板下的顶头缝;墙面坑凹不平处;砌块缺楞掉角用水泥胶浆填塞密实、平顺;将露出墙面的舌头灰刮净;凸出部位剔凿平整..②、构施工时留下的对拉螺栓孔采用1:2水泥砂浆加甲基纤维胶液填补密实..③、体施工时留下的脚手眼孔洞、悬挑槽钢孔洞、剔凿的设备管线槽用掺入UEA微膨胀C20细石砼找补平整;将抹灰基层处理完好..④、门窗框安装完毕、检查合格.. ⑤、基层应平整、坚实..基层墙面必须清理干净;使墙面无油渍、浮尘、脱模剂、污垢、风化物、霜;泥土等污染物或其它妨碍粘结的材料..施工前一天用水将基层墙面充分湿润;但基层墙体不能饱和面干;不能有明水;否则会出现龟裂现象..经冲洗的墙面必须晾干后;方可进行下道工序的施工..2、厚度控制①、厚度控制巴的顶面应以保温层的设计厚度为准..②、打顶部巴:距顶部400mm左右和在墙的两尽头阳角处同一水平面线上用透明乳胶管找水平吊垂线;用水泥砂浆做上部标准块2个;标准块厚度同保温层厚度标高相同;标准块大小见方成宝塔形;在同一水平面线上做其他标准块;厚度由水平通线控制;标准块间距为1.2~1.5m..③、打其它巴:依次以顶部第一排标准块为依据;吊垂线确定下部对应的标准块厚度;间距为1.2~1.5m..3、水泥砂浆按设计配比将料倒入搅拌机中根据搅拌机容量可以按比例调整..搅拌机搅拌5-8分钟;使料浆成均匀膏体状;即可使用..砂浆必须即配即用;2小时内用完..水泥砂浆总厚20mm;涂抹应分二遍进行..第一遍涂抹厚度为7mm;第二遍涂抹厚度为10mm;待第一层遍材料终凝后;再抹第二遍..第一遍涂抹时应适度按压表面不收光;以保证砂浆层与墙面及砂浆之间的粘结..第二遍涂抹时应用2米托线板刮平;可不抹光..4、界面砂浆施工①、配料调浆将YG甲基纤粉:水=1:150重量比;用搅拌器充分搅拌均匀约搅拌10分钟制成甲基纤维胶液以下简称胶液..胶液在兑好12小时此时胶液达到最佳粘结效果后;按比例在胶液中掺入水泥胶液重量比水泥重量为1:2充分搅拌成水泥胶浆界面砂浆..界面砂浆必须即配即用;2小时内用完②、涂覆用滚刷或扫帚蘸取界面砂浆均匀涂刷于墙面上;不得漏刮;拉毛不宜太厚..配好的料注意防晒避风..5、保温层施工①、配料调浆按使用说明书的配比将料倒入搅拌容器中根据搅拌机容量可以按比例调整..搅拌机搅拌5-8分钟;使料浆成均匀膏体状;即可使用..砂浆必须即配即用;2小时内用完..②、涂覆无机保温砂浆总厚20mm;涂抹应分二遍进行..第一遍涂抹厚度为10mm;第二遍涂抹厚度为10mm;待第一层遍材料终凝后;用手按不动夏天至少3以上再抹第二遍..分遍涂抹时应适度按压表面不收光;以保证保温层与墙面及保温层之间的粘结;但不宜在一个部位反复抹压..③、找平保温层涂抹完毕后;用靠尺由下往上找平;再用木抹子搓平;保温层平整度垂直度要求见保温层允许偏差表..7、玻纤网铺设、抗裂砂浆施工①、根据墙面情况将玻纤网裁剪好备用;②、抗裂砂浆厚3mm;③、将搅拌好的抗裂砂浆均匀涂抹在彻底干燥后的保温层上;约2mm厚;压入网格布;返浆将其覆盖;在门窗口角处洞口边角应45°斜向加铺一道耐碱网布、尺寸宜为400mm×300mm;返浆网格布全部覆盖;使网眼内砂浆饱满度达到90%以上..玻纤网纵向搭接宽度不小于100mm;搭接上盖下;且压入砂浆的玻纤网不得有皱褶、空鼓、翘边;随后再均匀涂抹1mm厚抗裂砂浆;抗裂砂浆应压实;压紧;抹平..三、分色带分层色带为偶数层;缝宽20mm缝深5mm具体部位及几何尺寸以设计及建设单位要求为准..四、施工质量要求1、基层处理:要求墙面清洗干净;无浮土;无油渍、空鼓及松动;风化部分剥掉;粘结牢靠..2、界面砂浆滚涂应抹到位;且界面拉毛均匀..3、保温层厚度要求达到设计;无开裂;无脱落;墙面平整;阴阳角及门窗洞口垂直、方正..4、保温层与墙体及各构造层之间必须粘结牢固;无脱落、空鼓、裂缝;面层无粉化、起皮、爆灰等现象..5、抗裂砂浆控制厚度;墙面无明显接茬、无明显抹痕;墙面平整;门窗洞口及阴阳角垂直..6、分层色带宽度、深度均匀一致;平整光洁;棱角整齐;横平竖直、通顺..7、有排水要求的部位应作滴水线;滴水线应顺直;流水坡向应正确..8、质量允许偏差:保温层允许偏差表9、门窗边框与墙体连接处应预留出保温层3㎝宽度;便于收边收口;其缝隙应分层填塞密实;并做好门窗框表面的保护..10、施工中每结束一道工序;应通知现场管理人员验收质量并做好验收记录即隐蔽资料并做检查记录;合格后方能进行下一道工序施工;否则不准施工..11、钢丝网的规格及固定方式按做法表施工..12、阳台挡物线上口平面坡向内侧..外墙严禁渗水..13、外墙保温先做各构造层之间的样板墙;待样板验收合格后方可大面积施工..14、未尽事宜按设计图及规范施工..五、成品保护1、分格线、滴水槽、门窗框、管道、槽盒上残存砂浆;应及时清理干净..2、电动吊篮应防止破坏已抹好的墙面;门窗洞口、边、角、垛宜采取保护性措施..其他工种作业时应不得污染或损坏墙面;严禁蹬踩窗台..3、各构造层在凝结前应防止水冲、撞击、振动..4、应遵守有关安全操作规程..新工人必须经过技术培训和安全教育方可上岗..电动吊篮、脚手架经安全检查验收合格后;方可上人施工;施工时应有防止工具、用具、材料坠落的措施..六、其它1、进入施工现场必须服从现场管理人员管理;遵守项目部各项规章制度..2、在外架作业必须正确佩戴安全帽及安全带..。
