监理C-12 编号: 001
会议记录
会议名称:深圳******云数据中心项目图纸会审及第一次工程例会
时间:2016.01.08 14:30 地点: ****春谷一楼会议室
主持人: *** 记录人: *** 参加人员:详见《会议签到表》
内容纪要:
根据深圳******云数据中心项目总体进度安排,由深圳**通信公司主持,由深圳市**建设监理有限公司、**科技工程有限公司、深圳市***机电设备有限公司、珠海市***有限公司、深圳***技术有限公司、***投资有限公司、深圳市****建设发展有限公司一起召开施工图技术交底会和第一次工程例会,会议的主要记录如下:
1、设计单位分别对各系统进行技术交底和图纸会审,并回复各个单位有关技术问题(详见图纸会审记录);会议确定重大技术问题需要甲方和设计单位确认,其他具体技术细节可由各单位与设计单位确认;
2、甲方重新确定各个施工单位与各个设备厂家工作界面,最后工作界面以甲方确定后发出为准;
3、发电机厂家尽快以书面的方式提出对发电机基础的要求,由甲方和监理负责协调总包深化设计并实施;
4、高压柜厂家有关柜宽尺寸设计与厂家存在偏差,待供电局审图意见出来后再洽商解决;
5、甲方要求设备厂家应按设计要求预留动力环境监控的智能接口,具体接口协议由总包与厂家协商确定;
6、甲方将尽快与各个中标单位洽商合同签订事宜;
7、甲方要求各个参建单位积极参与项目建设,并积极配合甲方监理解决项目相关问题;
8、甲方要求各参建单位齐心协力,争取按期保质保量完工。
总监(代表):***
日期:2016-01-08
深圳市****监理有限公司
本记录一式四份:业主、承包商、监理、档案各一份。
图纸会审会议纪要(精选6篇)图纸会审会议纪要篇1会议时间:20xx年3月22日15:30会议地点:四川新材料有限公司现场工程部办公室参加单位及人员:设计单位侯岚晋:全部放线以结施为准。
总平以图纸标高为依据,参照实际标高,以此放线。
能畅通排水的情况下,以实际标高为标准。
图纸一律按11G101实行。
一:1:职工宿舍12轴处楼梯门的开门方向?答:职工宿舍12轴处开门,向外开。
2:儿墙用多孔砖还是实心砖?答:女儿墙用多孔砖。
3:宿舍A-C轴总平与结构图尺寸不相符合答:职工宿舍及研发大楼放线以结施为准,并以A轴线为基准做调整,4:大楼5/13,7/13,9/13,11/13中L1截面尺寸及配筋未标明。
答:研发大楼结施5/13,7/13,9/13,11/13中L1截面尺寸200×400mm,上下配筋2根18,箍筋8mm,间距100mm。
5:大楼结施4/13中,Kz-8与Kz-7标注问题。
答:研发大楼结施4/13中,KZ-8修改城KZ-7。
6:护栏根据业主自己需要自行修改样式。
会签栏:施工单位:监理单位:设计单位:建设单位:整理单位:20xx年3月22日图纸会审会议纪要篇2会议议题:工程名称:时间:20xx年04月27日15:30地点:主持人:整理人:一、设计院对春源公司龙岗同乐厂区二期厂房K区、J区厂房工程进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:(详附表1)春源公司龙岗同乐厂区二期厂房K区、J区厂房项目监理部整理:签发:审核:签发日期:图纸会审会议纪要篇3议议题:春源公司龙岗同乐厂区二期厂房K区、J区厂房图纸会审工程名称:春源公司龙岗同乐厂区二期厂房K区、J区厂房工程时间:20xx年04月27日15:30地点:春源公司同乐厂区办公室主持人:仝山林整理人:陈新参加单位及人员(附表2:会议签到表):1.建设单位:深圳春源钢铁工业有限公司林三能2.监理单位:深圳市龙建建设监理有限公司仝山林、方红林3.设计单位:城市建设研究院吴日重4.施工单位:福建省九龙建设集团有限公司王治国、吴本银、郑传琛会议议程及内容:一、设计院对春源公司龙岗同乐厂区二期厂房K区、J区厂房工程进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:(详附表1)春源公司龙岗同乐厂区二期厂房K区、J区厂房项目监理部整理:签发:审核:签发日期:图纸会审会议纪要篇4时间:x年xx月xx日地点:甲方会议室主持人:参加单位人员(附会议签到表):1.建设单位:2.监理单位:3.设计单位:4.施工单位:会议议程及内容:一、北部新区自行车道交通系统市政设施改造工程2标段图纸进行了技术交底。
施工图审查机构专业技术交流会议纪要会议主题:施工图审查机构专业技术交流会议会议时间:2021年5月15日会议地点:XX大厦会议室会议主持:XX先生会议纪要:一、会议开场1. 主持人开场致辞,感谢各位专家学者和同行朋友的到来,介绍本次会议的目的和意义。
二、专题报告1. XX教授发表了题为《施工图审查的理论与方法研究》的专题报告,详细介绍了施工图审查的理论基础和方法,引起了与会人员的广泛讨论。
2. XX博士做了题为《施工图审查中的常见问题与对策》的专题报告,通过案例分析,总结了施工图审查中常见的问题及解决方法,提出了相关建议。
三、案例分享1. 与会人员分别分享了各自所在机构最新的施工图审查案例,介绍了遇到的问题、解决方案和经验教训。
2. 大家对这些案例进行了讨论,就案例中存在的问题和争议进行了深入研讨,相互借鉴经验,互通有无。
四、论坛交流1. 分成几个小组进行讨论,各小组围绕施工图审查中的难点问题进行讨论,并提出解决方案。
2. 每个小组选派代表汇报讨论结果,形成共识,并做出相应的建议。
五、专家点评1. 请XX教授和XX博士对各小组的讨论结果进行点评,并提出专业意见。
2. 专家们对各小组的解决方案逐一进行评价,指出其可行性和局限性,并就一些存在的问题提出改进意见。
六、总结讲话1. 主持人总结全场讨论的主要观点,感谢各位专家学者和同行朋友的积极参与和精彩发言。
2. 主持人强调本次会议的重要性和价值,希望大家能够将研究成果应用到实践中,为施工图审查工作的规范化和提高质量作出贡献。
七、会议结束1. 主持人宣布本次会议结束,感谢各位的参与和支持。
2. 会议结束后,还进行了简短的茶歇和自由交流时间,与会人员互相交流学习和建立联系。
本次会议旨在促进施工图审查机构之间的交流与合作,加强专业知识的分享和共同成长。
通过专题报告、案例分享和论坛交流等形式,深入讨论了施工图审查中的理论和实践问题,为提高施工图审查质量和效率提供了有益的思路和经验。

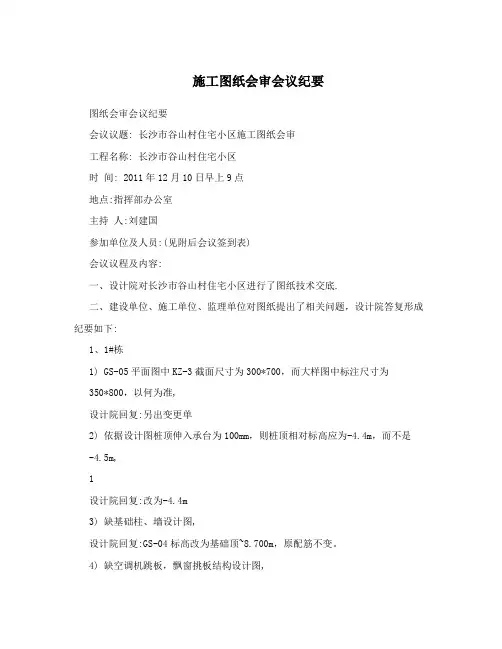

施工图纸会审会议纪要图纸会审会议纪要会议议题: 长沙市谷山村住宅小区施工图纸会审工程名称: 长沙市谷山村住宅小区时间: 2011年12月10日早上9点地点:指挥部办公室主持人:刘建国参加单位及人员:(见附后会议签到表)会议议程及内容:一、设计院对长沙市谷山村住宅小区进行了图纸技术交底.二、建设单位、施工单位、监理单位对图纸提出了相关问题,设计院答复形成纪要如下:1、1#栋1) GS-05平面图中KZ-3截面尺寸为300*700,而大样图中标注尺寸为350*800,以何为准,设计院回复:另出变更单2) 依据设计图桩顶伸入承台为100mm,则桩顶相对标高应为-4.4m,而不是-4.5m,1设计院回复:改为-4.4m3) 缺基础柱、墙设计图,设计院回复:GS-04标高改为基础顶~8.700m,原配筋不变。
4) 缺空调机跳板,飘窗挑板结构设计图,设计院回复:详见结施-155) 缺建施图中未注明空调机板标高设计,设计院回复:详见结施-156) 设计图GS-6中未注明基底梁标高,16、6轴与D轴相交处构造柱基础未见设计,设计院回复:GS-06为基底标高为正负零7) 设计图中未注明桩端伸入什么土层作为持力层,设计院回复:详见GS-02桩基说明8) 楼面混凝土强度与竖向构件混凝土强度不一致,为方便施工,可否改为同一混凝土强度,设计院回复:可行。
9) A—H立面图外墙砖是否与其它立面一样下面咖啡,上面白色、顶部褐色,标高H—76.9m处注明为褐色是否有误,无H—A立面图,外墙是否与其它各立面一致,2设计院回复:A—H立面图外墙砖是否与其它立面一样。
标高H—76.9m处注明为褐色正确。
与其它栋号一致。
H—A立面图与A-H立面图对称。
10) 设计院补充说明:JS-03中1-13轴通向室外的门为防盗门,尺寸为1200X2100,距轴线300。
JS-04机房门为防盗门,尺寸为1200X2100,距轴线200。
入户门FDM3尺寸为1000X2100,距轴线200。

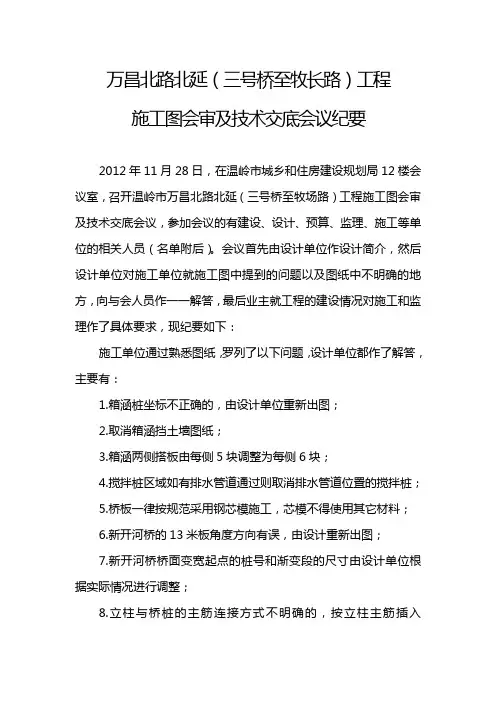

万昌北路北延(三号桥至牧长路)工程施工图会审及技术交底会议纪要2012年11月28日,在温岭市城乡和住房建设规划局12楼会议室,召开温岭市万昌北路北延(三号桥至牧场路)工程施工图会审及技术交底会议,参加会议的有建设、设计、预算、监理、施工等单位的相关人员(名单附后)。
会议首先由设计单位作设计简介,然后设计单位对施工单位就施工图中提到的问题以及图纸中不明确的地方,向与会人员作一一解答,最后业主就工程的建设情况对施工和监理作了具体要求,现纪要如下:施工单位通过熟悉图纸,罗列了以下问题,设计单位都作了解答,主要有:1.箱涵桩坐标不正确的,由设计单位重新出图;2.取消箱涵挡土墙图纸;3.箱涵两侧搭板由每侧5块调整为每侧6块;4.搅拌桩区域如有排水管道通过则取消排水管道位臵的搅拌桩;5.桥板一律按规范采用钢芯模施工,芯模不得使用其它材料;6.新开河桥的13米板角度方向有误,由设计重新出图;7.新开河桥桥面变宽起点的桩号和渐变段的尺寸由设计单位根据实际情况进行调整;8.立柱与桥桩的主筋连接方式不明确的,按立柱主筋插入880mm 与桥桩进行连接9.两个规划路口的管线施工时,如遇到旧管应做个检查井,或者预埋新管与旧管连接;10.七号桥两侧砼路面和沥青砼路面交界处桩号不明,由设计单位重新提供坐标;11.承台左幅与右幅中心桩的尺寸不符的,按1050mm的平面图施工;12预应力桥板的工艺问题,可由预算单位提供先张法与后张法两工艺的造价对比,如费用不增加的,可以采用后张法施工,否则,应采用先张法施工,如施工单位仍然采用后张法施工,则建设单位原则同意,但由此增加的费用由施工单位自负。
最后,与会人员一致认为:施工单位项目管理人员和机械设备应按合同要求配备,应严格按图施工,科学管理、统筹安排、安全到位。
同时,需按规范要求处理好桥头接线,工程联系单必须及时签证,施工资料和安全台账必须及时、完整、准确。
监理单位应认真履行好旁站职责,人员应按合同要求到位,在抓好质量和安全工作的同时,及时做好监理资料等工作。
图纸会审会议纪要会审,指会同审理一件事。
下文是图纸会审会议纪要,欢迎阅读! 图纸会审会议纪要一议议题:春源公司龙岗同乐厂区二期厂房K区、J区厂房图纸会审工程名称:春源公司龙岗同乐厂区二期厂房K区、J区厂房工程时间:20XX年04月27日15:30地点:春源公司同乐厂区办公室主持人:仝山林整理人:陈新参加单位及人员(附表2:会议签到表):1.建设单位:深圳春源钢铁工业有限公司林三能2.监理单位:深圳市龙建建设监理有限公司仝山林、方红林3.设计单位:城市建设研究院吴日重4.施工单位:福建省九龙建设集团有限公司王治国、吴本银、郑传琛会议议程及内容:一、设计院对春源公司龙岗同乐厂区二期厂房K区、J区厂房工程进行图纸技术交底.二、施工单位、监理单位、建设单位对图纸提出了相关问题设计院答复形成纪要:(详附表1)春源公司龙岗同乐厂区二期厂房K区、J区厂房项目监理部整理:签发:审核:签发日期:图纸会审会议纪要二时间:x年xx月xx日地点:甲方会议室主持人:参加单位人员(附会议签到表):1.建设单位:2.监理单位:3.设计单位:4.施工单位:会议议程及内容:一、北部新区自行车道交通系统市政设施改造工程2标段图纸进行了技术交底。
二、施工单位、监理单位、建设单位对图纸提出相关问题设计院答复形成纪要:1.自行车道的宽度xx米是否包括两边的路缘石,请明示。
答复:自行车道内控为xx米。
2.路缘石设计尺寸为xx米,不利于安装和购进,曲线段达不到设计要求,建议将尺寸改为顺直段长度为xx米,曲线段为xx米。
答复:顺直段按xx米,曲线段按xx米施工。
3.绿化带每xx米设一处断口,如遇树木,是否要将树木移植?答复:根据现场实际情况决定。
4.自行车道是否与人行道齐平。
答复:自行车道与人行道齐平。
5.新增设树框与原树框间的间距不明确,请给予指示。
答复:增设树框与原树框采用中对中,间距为5米施工。
会签单位如下:建设单位(盖章)监理单位(盖章)设计单位(盖章)施工单位(盖章)xx市xx区园林市政建设公司x年xx月xx日图纸会审会议纪要三会议议题:XX新区自行车道交通系统市政设施改造工程X标段图纸会审纪要工程名称:XX新区自行车道交通系统—市政设施改造工程时间:XXXX年XX月XX日地点:甲方会议室主持人:XXX参加单位人员(附会议签到表):1.建设单位:XXX2.监理单位:XXXXXX3.设计单位:XXXXXX4.施工单位:XXXXXXXXX会议议程及内容:一、XX新区自行车道交通系统市政设施改造工程X标段图纸进行了技术交底。

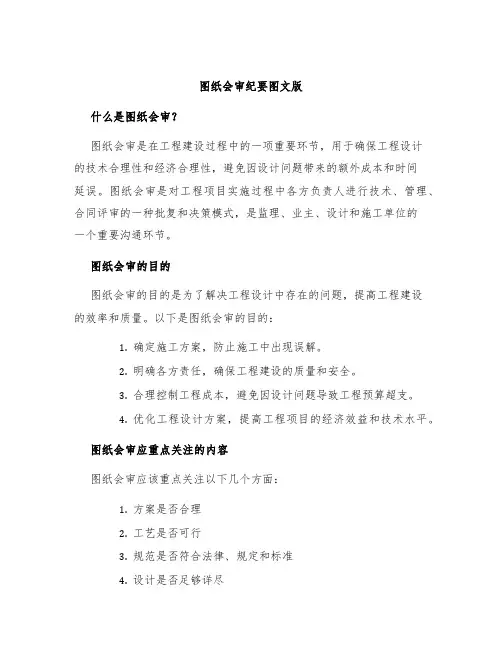

图纸会审纪要图文版什么是图纸会审?图纸会审是在工程建设过程中的一项重要环节,用于确保工程设计的技术合理性和经济合理性,避免因设计问题带来的额外成本和时间延误。
图纸会审是对工程项目实施过程中各方负责人进行技术、管理、合同评审的一种批复和决策模式,是监理、业主、设计和施工单位的一个重要沟通环节。
图纸会审的目的图纸会审的目的是为了解决工程设计中存在的问题,提高工程建设的效率和质量。
以下是图纸会审的目的:1.确定施工方案,防止施工中出现误解。
2.明确各方责任,确保工程建设的质量和安全。
3.合理控制工程成本,避免因设计问题导致工程预算超支。
4.优化工程设计方案,提高工程项目的经济效益和技术水平。
图纸会审应重点关注的内容图纸会审应该重点关注以下几个方面:1.方案是否合理2.工艺是否可行3.规范是否符合法律、规定和标准4.设计是否足够详尽5.是否存在风险隐患图纸会审的组成图纸会审由设计、监理、业主和施工单位等部门的专业技术人员组成。
以下是各个专业技术人员需要关注的内容:设计单位1.设计方案是否符合标准2.各项技术指标是否合理3.是否完全考虑到施工时的具体情况4.设计变更的必要性及可行性监理单位1.设计是否符合质量要求和规范标准2.设计变更的必要性及可行性3.各项技术指标是否合理4.设计是否考虑到施工的实际情况和验收要求施工单位1.施工方案是否符合设计要求2.各项技术指标是否合理3.施工过程中是否存在安全隐患4.施工过程中需要注意的细节和要点业主单位1.施工方案是否符合工期要求2.设计变更的必要性及可行性3.合同执行情况是否符合规定4.施工质量是否达到合同要求图纸会审的流程图纸会审的过程通常包括以下几个步骤:1.拟定会议计划及议程2.各方单位递交会审资料3.会审现场检查4.问题汇总及整改5.确认会审结果并记录图纸会审的效果和意义图纸会审可以降低工程建设成本,使项目实施更加科学和合理,提高工程建设的效率和质量。
同时,图纸会审可以协调各方的关系,促进工程项目的顺利开展。
图纸会审纪要内容今天,小编给大家介绍的是图纸会审纪要内容,供大家阅读参考。
图纸会审纪要内容11、施工图会审的定义:图纸会审是指承担施工阶段监理的监理单位组织施工单位以及建设单位、材料、设备供货等相关单位,在收到审查合格的施工图设计文件后,在设计交底前进行的全面细致熟悉和审查施工图纸的活动。
2、图纸会审的目的:一是使施工单位和各参建单位熟悉设计图纸,了解工程特点和设计意图,找出需要解决的技术难题,并制定解决方案;二是为了解决图纸中存在的问题,减少图纸的差错,将图纸中的质量隐患消灭在萌芽之中。
3、图纸会审的内容:(1)是否无证设计或越级设计;图纸是否经设计单位正式签署。
(2)地质勘探资料是否齐全。
(3)设计图纸与说明是否符合当地要求。
(4)设计地震烈度是否符合当地要求。
(5)几个设计单位共同设计的图纸相互间有无矛盾;专业图纸之间、平立剖面图之间有无矛盾;标注有无遗漏。
(6)总平面与施工图的几何尺寸、平面位置、标高等是否一致。
(7)防火、消防是否满足。
(8)建筑结构与各专业图纸本身是否有差错及矛盾;结构图与建筑图的平面尺寸及标高是否一致;建筑图与结构图的表示方法是否清楚;是否符合制图标准;预埋件是否表示清楚;有无钢筋明细表或钢筋的构造要求在图中是否表示清楚。
(9)施工图中所列各种标准图册施工单位是否具备。
(10)材料来源有无保证,能否代换;图中所要求的条件能否满足;新材料、新技术的应用是否有问题。
(11)地基处理方法是否合理,建筑与结构构造是否存在不能施工、不便于施工的技术问题,或容易导致质量、安全、工程费用增加等方面的问题。
(12)工艺管道、电气线路、设备装置、运输道路与建筑物之间或相互间有无矛盾,布置是否合理。
(13)施工安全、环境卫生有无保证。
(14)图纸是否符合监理大纲所提出的要求。
4、会审的程序:图纸会审应开工前进行。
如施工图纸在开工前未全部到齐,可先进行分部工程图纸会审。
4.1图纸会审的一般程序:业主或监理方主持人发言→设计方图纸交底→施工方、监理方代表提问题→逐条研究→形成会审记录文件→签字、盖章后生效。

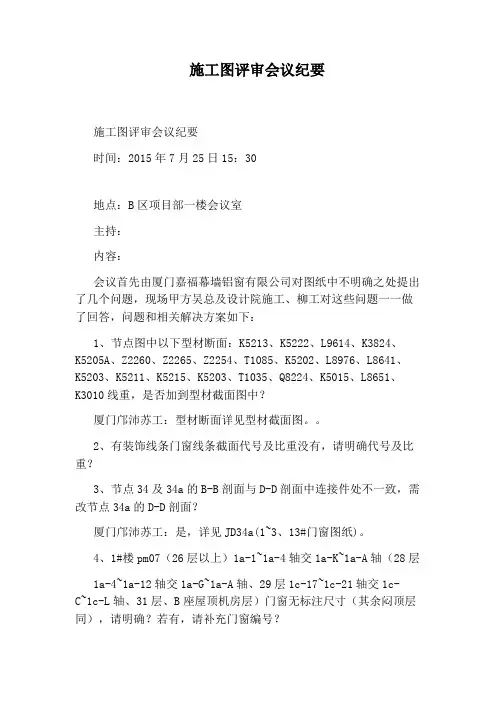

施工图评审会议纪要施工图评审会议纪要时间:2015年7月25日15:30地点:B区项目部一楼会议室主持:内容:会议首先由厦门嘉福幕墙铝窗有限公司对图纸中不明确之处提出了几个问题,现场甲方吴总及设计院施工、柳工对这些问题一一做了回答,问题和相关解决方案如下:1、节点图中以下型材断面:K5213、K5222、L9614、K3824、K5205A、Z2260、Z2265、Z2254、T1085、K5202、L8976、L8641、K5203、K5211、K5215、K5203、T1035、Q8224、K5015、L8651、K3010线重,是否加到型材截面图中?厦门邝沛苏工:型材断面详见型材截面图。
2、有装饰线条门窗线条截面代号及比重没有,请明确代号及比重?3、节点34及34a的B-B剖面与D-D剖面中连接件处不一致,需改节点34a的D-D剖面?厦门邝沛苏工:是,详见JD34a(1~3、13#门窗图纸)。
4、1#楼pm07(26层以上)1a-1~1a-4轴交1a-K~1a-A轴(28层1a-4~1a-12轴交1a-G~1a-A轴、29层1c-17~1c-21轴交1c-C~1c-L轴、31层、B座屋顶机房层)门窗无标注尺寸(其余闷顶层同),请明确?若有,请补充门窗编号?厦门邝沛苏工:由主体院及甲方确定。
5、1#楼LTM1623门窗表数量为81樘,实际图纸110樘(2~30F 图纸每层少统计一樘)。
厦门邝沛苏工:其中29樘为厨房门,是否在本次施工范围内由甲方及主体院确定。
6、1#楼LC0814门窗表数量为61樘,实际图纸为87樘(2~29F 图纸每层少统计一樘)。
厦门邝沛苏工:经核查确实为87樘,预算清单应是正确的,详最新的门窗施工图。
7、1#楼2F1a-11交1a-E轴LTM0822是否为铝合金门,门窗表中无此编号但是平面图上有这个代号?厦门邝沛苏工:此处为室内门,是否在本次施工范围内由甲方及主体院确定。
图纸会审及技术交底会议纪要参加人员:(详会员签到表)会议议程及内容:一、设计院对重庆璧山县交投.香漫溪岸住宅小区15#、22#楼、车库进行图纸技术交底二、施工单位、监理单位对图纸提出了相关问题,设计院答复形成纪要如下施工单位:1、图中部分钢筋采用HRB335钢筋,现已经禁止使用该钢筋。
设计回复:换为三级钢(HRB400)。
2、22#X方向梁图,E--1/B交3--5轴间KL48,是否标注有误, 设计回复:标注改为KL49。
3、22#建施平面图,平面图及立面图中檐口看线位于6层和29层,结施墙身大样中位于6层和26层。
设计回复:结构做法按大样,位置以建施为准。
4、22#建施平面图,入户大堂处雨棚板标高为2.9m,边位于B轴向A轴方向3.3m,与入户大堂结施大样不符。
设计回复:补大样图。
5、22#结施18,入户大堂大样中,于悬挑板上设有吊梁500mm,上翻梁1200mm,该板是否应设置悬挑梁或端承柱,设计回复:补大样图。
6、22#一层建施平面图,1--3轴三根砖砌装饰柱在1/A轴梁内边布置,与1--17轴立面图不一样。
1设计回复:柱边平移至梁边。
7、建施立面图中108m标高处女儿墙线条是否参照97.8m处女儿墙大样线条施工。
设计回复:照女儿墙线条施工。
8、建施平面图C轴向B轴方向2.2米为3/B轴,结施图中为2/B轴,轴线标识是否有误,设计回复:以建施为准。
9、22#建施平面图,8轴-10轴间,标注有“梁仅2、5、29层有,结构图无显示,此三层是否设梁,设计回复:补梁配筋图。
10、22#建施19,D大样图中,悬挑板边下沉400mm,20mm0宽,请明确配筋大样。
设计回复:补大样图。
11、22#基础梁布置图,电梯井前室处共3条地梁缺少标注。
是否按JKL4施工,设计回复:按JKL4施工。
12、地下室外墙施工缝没有大样图,选用什么材料止水, 设计回复:补施工缝大样图。
13、车库后浇带位置不明确。
设计回复:在C44和C45轴之间设置一条后浇带。
图纸会审会议纪要
会议时间:2012年3月22日15:30
会议地点:四川新材料有限公司现场工程部办公室
参加单位及人员:
建设单位:四川亚塑新材料有限公司唐存敬
监理单位:四川华达建设监理有限公司熊小龙侯仁松
设计单位:四川华西建筑设计院有限公司曾正军刘水贤侯岚晋王彬
施工单位:四川大中建筑工程有限公司唐勇,敬建军施工单位在施工过程中,发现图纸中产生的错误点,以此会议讨论并纠正错误。
设计单位侯岚晋:
全部放线以结施为准。
总平以图纸标高为依据,参照实际标高,以此放线。
能畅通排水的情况下,以实际标高为标准。
图纸一律按11G101实行。
一:
1:职工宿舍12轴处楼梯门的开门方向?
答:职工宿舍12轴处开门,向外开。
2:儿墙用多孔砖还是实心砖?
答:女儿墙用多孔砖。
3:宿舍A-C轴总平与结构图尺寸不相符合
答:职工宿舍及研发大楼放线以结施为准,并以A轴线为基准做调整,
4:大楼5/13,7/13, 9/13, 11/13 中L1截面尺寸及配筋未标明。
答:研发大楼结施5/13,7/13,9/13,11/13中L1截面尺寸200×400mm,上下配筋2根18,箍筋8mm,间距100mm。
5:大楼结施4/13中,Kz-8与Kz-7标注问题。
答:研发大楼结施4/13中,KZ-8修改城KZ-7。
6:护栏根据业主自己需要自行修改样式。
会签栏:
施工单位:监理单位:
设计单位:建设单位:
整理单位:四川华达建设监理有限公司 2012年3月22日。

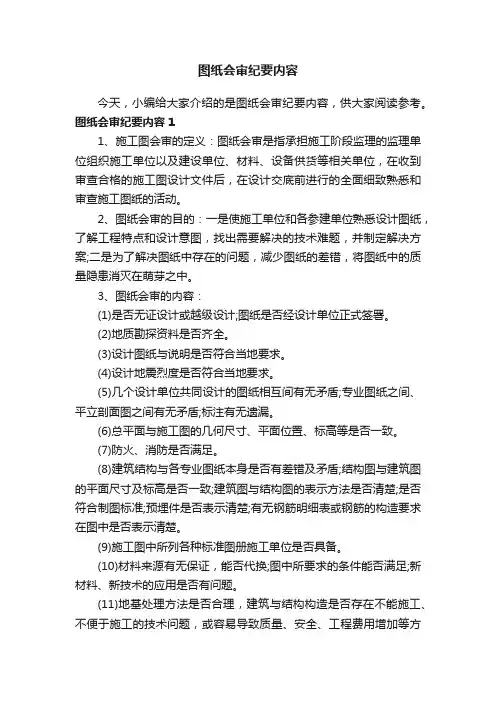

图纸会审纪要内容今天,小编给大家介绍的是图纸会审纪要内容,供大家阅读参考。
图纸会审纪要内容11、施工图会审的定义:图纸会审是指承担施工阶段监理的监理单位组织施工单位以及建设单位、材料、设备供货等相关单位,在收到审查合格的施工图设计文件后,在设计交底前进行的全面细致熟悉和审查施工图纸的活动。
2、图纸会审的目的:一是使施工单位和各参建单位熟悉设计图纸,了解工程特点和设计意图,找出需要解决的技术难题,并制定解决方案;二是为了解决图纸中存在的问题,减少图纸的差错,将图纸中的质量隐患消灭在萌芽之中。
3、图纸会审的内容:(1)是否无证设计或越级设计;图纸是否经设计单位正式签署。
(2)地质勘探资料是否齐全。
(3)设计图纸与说明是否符合当地要求。
(4)设计地震烈度是否符合当地要求。
(5)几个设计单位共同设计的图纸相互间有无矛盾;专业图纸之间、平立剖面图之间有无矛盾;标注有无遗漏。
(6)总平面与施工图的几何尺寸、平面位置、标高等是否一致。
(7)防火、消防是否满足。
(8)建筑结构与各专业图纸本身是否有差错及矛盾;结构图与建筑图的平面尺寸及标高是否一致;建筑图与结构图的表示方法是否清楚;是否符合制图标准;预埋件是否表示清楚;有无钢筋明细表或钢筋的构造要求在图中是否表示清楚。
(9)施工图中所列各种标准图册施工单位是否具备。
(10)材料来源有无保证,能否代换;图中所要求的条件能否满足;新材料、新技术的应用是否有问题。
(11)地基处理方法是否合理,建筑与结构构造是否存在不能施工、不便于施工的技术问题,或容易导致质量、安全、工程费用增加等方面的问题。
(12)工艺管道、电气线路、设备装置、运输道路与建筑物之间或相互间有无矛盾,布置是否合理。
(13)施工安全、环境卫生有无保证。
(14)图纸是否符合监理大纲所提出的要求。
4、会审的程序:图纸会审应开工前进行。
如施工图纸在开工前未全部到齐,可先进行分部工程图纸会审。
4.1图纸会审的一般程序:业主或监理方主持人发言→设计方图纸交底→施工方、监理方代表提问题→逐条研究→形成会审记录文件→签字、盖章后生效。
图纸会审会议纪要会议时间:具体时间会议地点:详细地点参会单位及人员:建设单位:_____、_____设计单位:_____、_____监理单位:_____、_____施工单位:_____、_____、_____会议主持人:_____会议主题:项目名称图纸会审会议内容:本次图纸会审旨在对项目名称的施工图纸进行全面审查,以确保图纸的准确性、完整性和可操作性,为项目的顺利施工提供有力保障。
各参会单位在会前对施工图纸进行了认真的熟悉和研究,会上就发现的问题进行了充分的交流和讨论,并形成了一致意见。
一、建筑专业1、关于建筑物的外立面设计,施工单位提出部分线条的处理在施工过程中可能存在难度,建议优化。
设计单位回应会进一步考虑施工工艺,在保证设计效果的前提下进行适当调整。
2、楼梯间的疏散宽度和防火门的设置,施工单位认为需要进一步明确尺寸和开启方向,以满足消防规范要求。
设计单位表示将重新核算并在图纸中予以标注。
3、建筑物的无障碍设施设计,建设单位提出要严格按照相关规范执行,确保残疾人的使用便利。
设计单位确认已按照规范进行设计,并将提供详细的无障碍设施布置图。
二、结构专业1、基础部分的桩型选择和桩长计算,施工单位希望设计单位能提供更详细的地质勘察报告和计算依据。
设计单位答复会尽快补充相关资料。
2、框架柱和梁的配筋,施工单位认为部分节点的钢筋布置过密,可能影响混凝土的浇筑质量,建议优化。
设计单位同意对配筋进行复核和调整。
3、楼板的厚度和跨度,施工单位咨询是否需要增加加强筋,设计单位根据计算结果认为暂不需要,但会在施工过程中密切关注,如有必要及时处理。
三、给排水专业1、室内给排水管道的布置,施工单位提出部分管道与电气桥架存在交叉冲突,建议调整。
设计单位表示会重新规划管道走向,避免与其他专业管线冲突。
2、消防栓的位置和数量,建设单位要求必须满足消防规范要求,并在图纸中明确标注。
设计单位确认已按照规范进行布置,并将提供详细的消防栓布置图。
