中学教学楼楼地面工程施工方法
- 格式:docx
- 大小:13.13 KB
- 文档页数:2
楼地面工程标准施工方案1、砼垫层分项工程1)、基层处理:把粘结在混凝土基层上的浮浆、松动混凝土、砂浆等用錾子剔掉,用钢丝刷刷掉水泥浆皮,然后用扫帚扫净。
2)、找标高弹水平控制线:根据墙上的+50CM水平标高线,往下量测出垫层标高,有条件时可弹在四周墙上。
3)、铺设混凝土:为了控制垫层的平整度,首层地面可在填土中打入小木桩(30MM×30MM×200MM),拉水平标高线在木桩上做垫层上平的标记(间距2M 左右)。
在楼层混凝土基层上可抹100MM×100MM,找平墩(用细石混凝土),墩上平为垫层的上标高。
4)、地下室大面积地面垫层应分区段进行浇筑。
分区段应结合变形缝位置,不同材料的地面面层的连接处和设备基础位置等进行划分。
铺设混凝土前先在基层上洒水湿润,刷一层素水泥浆,然后从一端开始铺设,由室内向外退着操作。
5)、振捣:用铁锹铺混凝土,厚度略高于找平堆,随即用平板振捣器振捣。
厚度超过20CM时,应采用插入式振捣器,其移动距离不大于作用半径的1.5倍,做到不漏振,确保混凝土密实。
6)、找平:混凝土振捣密实后,以墙上水平标高线及找平堆为准检查平整度,高的铲掉,凹处补平。
用水平木刮杠刮平,表面再用木抹子搓平。
有坡度要求的地面,应按设计要求的坡度做。
7)、养护:已浇筑完的混土垫层,应在12H左右覆盖和浇水,一般养护不得少于7d。
8)、为确保楼梯踏步的质量,踏步棱角采用A10钢筋护角。
2、地砖面层:1)、地砖镶贴前应将基层表面清理干净,撒水将基层湿润,结合层应采用1:2水泥砂浆10-15mm厚或素水泥浆扫浆。
2)、在铺贴前,应对砖的规格尺寸,外观质量,色泽进行预选,并应浸水湿润风干至地面砖表面无明水。
3)、铺贴时基层采用干硬性1:3水泥砂浆,砖表面打素水泥浆作结合层。
4)、在铺贴前先进行排砖,不允许出现小于砖宽度1/3的窄条。
5)、面层铺贴应在24小时内进行擦缝、勾缝和压缝工作。
一、工程概况某学校零星工程位于学校教学楼南侧,包括以下内容:1. 教学楼南侧地面平整及硬化;2. 教学楼南侧绿化带改造;3. 教学楼南侧景观照明设施安装。
工程总占地面积约为1000平方米,预计工期为30天。
二、施工方案1. 施工组织(1)成立施工项目组,明确各成员职责,确保工程顺利进行。
(2)制定详细的施工进度计划,确保按期完成工程。
(3)加强施工现场管理,确保施工安全、文明、有序。
2. 施工技术措施(1)地面平整及硬化1)测量放线:根据设计图纸,对施工现场进行测量放线,确保施工尺寸准确。
2)挖除原地基:将原地基进行挖除,清除杂草、杂物等。
3)回填土方:对挖除后的地基进行回填,确保回填土方密实。
4)铺设混凝土:按照设计要求,铺设混凝土路面,确保路面平整、坚实。
(2)绿化带改造1)拆除原有绿化带:将原有绿化带进行拆除,清除杂草、杂物等。
2)改造绿化带:根据设计要求,重新规划绿化带布局,栽植花草树木。
3)铺设景观石:在绿化带内适当位置铺设景观石,增加景观效果。
(3)景观照明设施安装1)测量放线:根据设计图纸,对景观照明设施安装位置进行测量放线。
2)埋设电缆:按照设计要求,埋设电缆,确保电缆安全、可靠。
3)安装灯具:按照设计要求,安装灯具,确保照明效果。
4)调试照明系统:完成灯具安装后,对照明系统进行调试,确保照明效果达到设计要求。
3. 施工安全措施(1)施工现场设置安全警示标志,提醒施工人员注意安全。
(2)施工人员必须佩戴安全帽、安全带等防护用品。
(3)施工现场设置消防设施,确保消防通道畅通。
(4)加强施工现场巡查,及时发现并消除安全隐患。
4. 施工环境保护措施(1)施工现场设置围挡,防止扬尘污染。
(2)施工过程中,对产生的废弃物进行分类收集,及时清运。
(3)施工结束后,对施工现场进行清理,恢复原貌。
三、工程验收1. 施工项目组组织验收小组,对工程进行验收。
2. 验收小组对工程质量、进度、安全、环保等方面进行全面检查。
楼地面工程施工方案楼地面工程施工方案工程名称:创业城九年一贯制学校工程-教学楼建设单位:XXX设计单位:XXX监理单位:XXX施工单位:XXX目录:第1节、首层地面结构层施工第2节、楼地面垫层施工第3节、水泥砂浆楼地面施工第4节、理石、地砖楼地面施工第5节、楼层防水施工本工程楼地面工程主要包括水泥砂浆楼地面、走廊、楼梯间理石地面和卫生间等地砖地面。
其他楼地面做法多为精装修部分,这里不做阐述。
第1节首层地面结构层施工1、水泥、中砂、碎(卵)石需有出厂质量证明文件,进场检验及二次复试合格方可使用。
2、地面结构层用150厚粒径5~32㎜卵石(碎石)灌M5混合砂浆振捣密实。
3、碎(卵)石连续级配为10~30㎜碎石及5~20㎜卵石按1:1比例配成5~31.5连续粒级。
4、M5混合砂浆,配合比为1:6.13:0.35,水泥强度等级为P.C32.5,用量为235kg/m3,中砂用量为1440kg/m3,水用量为270kg/m3,石灰用量为82kg/m3,稠度75㎜。
5、振捣密实完毕后需采取有效的养护措施。
6、结构层表面需平整、密实、无蜂窝。
第2节楼地面垫层施工首层地面钢筋混凝土垫层:1、首层地面垫层为钢筋混凝土垫层。
2、根据设计要求地面水泥混凝土垫层为60厚C15混凝土。
3、地面水泥混凝土垫层内铺设8@200钢筋网。
4、钢筋要有产品质量证明书,进场检验及二次复试合格方可使用。
5、混凝土垫层采用预拌商品混凝土浇筑。
素混凝土楼地面垫层工艺流程见流程图。
操作要点:1)找标高、弹面层水平线:根据墙面上已有的+50cm水平标高线,量测出地面面层的水平线,弹在四周墙上,并要与房间以外的楼道、楼梯平台、踏步的标高相呼应,贯通一致。
2)基层处理:先将灰尘清扫干净,然后将粘在基层上的浆皮铲除掉,用碱将油污刷掉,最后用清水将基层冲洗干净。
3)洒水湿润:在做面层之前一天对基层表面进行洒水湿润。
第3节水泥砂浆楼地面施工1、水泥、中砂需有出厂质量证明文件,进场检验及二次复试合格方可使用。
教学楼工程做法

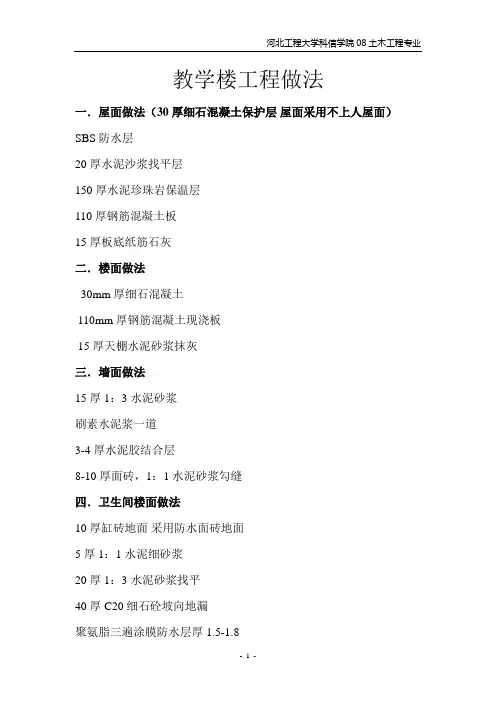

一.屋面做法(30厚细石混凝土保护层屋面采用不上人屋面)SBS防水层
20厚水泥沙浆找平层
150厚水泥珍珠岩保温层
110厚钢筋混凝土板
15厚板底纸筋石灰
二.楼面做法
30mm厚细石混凝土
110mm厚钢筋混凝土现浇板
15厚天棚水泥砂浆抹灰
三.墙面做法
15厚1:3水泥砂浆
刷素水泥浆一道
3-4厚水泥胶结合层
8-10厚面砖,1:1水泥砂浆勾缝
四.卫生间楼面做法
10厚缸砖地面采用防水面砖地面
5厚1:1水泥细砂浆
20厚1:3水泥砂浆找平
40厚C20细石砼坡向地漏
聚氨脂三遍涂膜防水层厚1.5-1.8
20厚1:3水泥砂浆找平层,四周抹小八字角
80厚现浇楼板
五.门窗的做法
1.门窗应该满足采光通风,密闭和热工性能,使用和交通安全,还有视觉效果的要求
2.门窗分别采用木,金属,塑料等材料制作。
3.门窗框采用塞樘的工艺安装
4.门窗框安装后,应先在门窗框与墙体之间的细缝中塞入沥青麻丝或其他柔性防腐材料后在进行抹灰处理。
5.门窗的防水构造是按照规范的要求
6.提高门窗的水密性的构造措施同时也提高门窗气密性,同时也提高了门窗的热工性能。
教室楼地面工程方案一、工程概况本工程位于XX市XX区XX路XX号,为一座教室楼地面工程。
建筑总面积为XXXX平方米,包括XX个教室,XX个办公室以及其他相关用房。
建筑结构为砖混结构,地面主要为水泥混凝土地面。
本文旨在对教室楼地面工程进行详细的方案设计及施工计划,确保工程质量和工期进度。
二、设计方案1.地基处理根据现场勘察结果,教室楼地基为一般黏土地基,具有一定的承载力和稳定性。
但仍需要进行基础处理,以确保地面的稳固性和承载能力。
采用搅拌桩处理地基,桩径为XXX直径,桩长为XX米,采用混凝土搅拌桩灌注法。
桩与桩之间的间距为XXX米。
搅拌桩深度为XX米,桩的下端与岩质层或者坚硬土层相连接。
2.地面结构地面结构采用水泥混凝土地面,混凝土强度等级为C30,抗折强度为XXX。
地面表层采用抗压性较好的水泥自流平,厚度为XX厘米。
确保地面平整度和抗压能力。
在混凝土地面施工前,需在地面上铺设防水防潮层,以避免地面渗水问题。
防水防潮层采用XXX材料,厚度为XX厘米。
在防水防潮层上设置隔离层,以减少土壤的膨胀或者收缩对地面的影响。
3.地面铺装地面铺装采用防滑、耐磨、易清洁的材料进行铺装,以确保地面的安全性和美观度。
铺装材料采用XXX材料,颜色为XXX,厚度为XX厘米。
其特点为耐磨、易清洁、抗压性好,并具有一定的防滑性能。
4.荷载设计由于教室楼是一个教育用房,考虑到日常使用中的家具、设备、学生人数等因素,设计荷载需考虑到日常使用的荷载。
按设计规范要求计算地面承载力,以确保地面能够承受日常使用的荷载。
5.排水系统为了避免地面积水和影响使用,需要设计合理的排水系统。
设计排水系统包括排水沟、排水管道等设施,以确保运水通畅。
施工过程中需进行施工间隙的排水,确保建筑物的正常施工。
6.施工工艺地面施工分为基础处理、混凝土浇筑、地面铺装、排水系统设置等多个环节,施工工艺需按照规范和要求进行,施工过程中应注重安全和质量。
三、施工方案1.施工准备施工前需组织施工人员、采购材料、准备设备,并进行工地勘察和准备施工图纸。
学校工程独立基础施工方案一、引言在学校基础设施建设中,基础施工是非常重要的一环。
一个耐久、稳固的基础是学校建筑物的保障,也是学生和教职工学习、工作的基础。
现根据学校要求,进行学校工程独立基础施工方案的编制。
二、施工地点学校位于市区的郊外,地势平坦,周边无任何污染源,环境优美宜居。
三、工程概况学校整体规划了多个新的教学楼,食堂等公共设施,需要进行独立基础施工。
该基础项目包括地基处理、桩基浇筑等。
四、施工过程1. 地基处理在进行土壤勘测之后,发现地基层土质为疏松的松散砂土和部分黏土,需要采用地基处理的方法来提高土壤承载力和稳定性。
在地基处理工程中,首先进行地表清理,将表土和绿化植被清理干净。
然后进行挖掘和挖土,将基坑挖至设计要求的深度。
接下来对基坑进行填土与夯实,通过填土与夯实来改善基础土质。
2. 桩基浇筑在地基处理完毕之后,需要进行桩基浇筑工作。
根据工程设计要求,采用预应力混凝土桩作为建筑的基础。
桩基施工过程中,首先进行桩位布点,按照设计要求合理布置桩基。
然后进行桩基灌浆,采用泵送混凝土的方式进行桩基浇筑。
最后进行桩基养护,确保桩基的稳定性和耐久性。
五、施工设备和材料1. 施工设备根据以上的施工过程,需要使用挖掘机、夯实机、泵送混凝土设备等施工设备来完成地基处理和桩基浇筑的工作。
2. 施工材料施工所需的材料主要包括混凝土、钢筋、桩基材料等。
在选择材料时需要严格按照国家标准进行选材,确保基础施工的质量和稳定性。
六、安全措施在进行基础施工过程中,需要严格遵守相关的安全规定和操作规程,对施工现场进行安全检查和安全培训,确保施工人员的安全和施工质量。
七、环保措施在进行基础施工过程中,需要严格遵守环保法规,减少环境污染。
对施工现场的固体废物、污水等进行分类处理和妥善处理,确保环境的卫生和整洁。
八、施工组织为了确保独立基础施工的顺利进行,需要进行科学的施工组织和管理。
对施工过程中的各个环节进行细致的计划和安排,确保施工的持续性和高效性。
一、工程概况本项目为某学校教学楼工程,总建筑面积约10000平方米,地上六层,地下二层,建筑高度约28米。
教学楼主要功能为教室、实验室、办公室等。
为确保工程顺利进行,特制定本工程施工方案及技术措施。
二、施工组织1. 施工单位:由具有相关资质的施工单位承担。
2. 施工人员:根据工程规模及要求,组建一支具备丰富经验的施工队伍。
3. 施工进度:根据工程进度计划,确保工程按期完工。
4. 施工现场管理:设立施工现场管理机构,负责施工现场的日常管理。
三、施工方案及技术措施1. 施工顺序(1)基础工程:先进行地下基础开挖,再进行地下基础垫层、防水、混凝土垫层等施工。
(2)主体结构:先进行主体结构施工,包括梁、板、柱等构件的浇筑。
(3)装饰装修:主体结构完成后,进行室内外装饰装修工程。
(4)安装工程:装饰装修完成后,进行给排水、电气、消防等安装工程。
2. 施工技术措施(1)基础工程1)基础开挖:采用机械开挖,确保开挖质量。
2)基础垫层:采用C15混凝土垫层,厚度为100mm。
3)防水层:采用SBS改性沥青防水卷材,厚度为3mm。
4)混凝土垫层:采用C15混凝土垫层,厚度为100mm。
(2)主体结构1)梁、板、柱:采用C30混凝土,按设计要求进行浇筑。
2)钢筋:采用HRB400钢筋,按设计要求进行绑扎。
3)模板:采用钢模板,确保模板支撑体系稳定可靠。
(3)装饰装修1)室内墙面:采用涂料、壁纸等装饰材料。
2)地面:采用瓷砖、木地板等装饰材料。
3)门窗:采用铝合金门窗,确保密封性。
(4)安装工程1)给排水:采用PPR管材,按设计要求进行安装。
2)电气:采用铜线、电缆等电气材料,按设计要求进行安装。
3)消防:采用消防器材、报警系统等,确保消防设施完善。
四、施工质量保证措施1. 施工单位应严格按照设计文件、施工规范和施工图纸进行施工。
2. 施工过程中,加强质量检查,确保施工质量符合要求。
3. 对关键工序和隐蔽工程,进行专项验收,确保质量达标。
教学楼施工方案一、背景介绍教育是国家的未来,而学校的教学楼是培育未来人才的重要场所。
通过施工方案的制定和实施,可以确保教学楼的建设质量和效果。
本文将从教学楼施工方案的设计、施工方法以及安全保障等方面进行探讨。
二、施工图设计教学楼施工图的设计是整个施工方案的基础。
在设计过程中,需要充分考虑结构、功能和美观等因素,以确保教学楼的实用性和可持续性。
此外,施工图还应包括建设期间的施工路线图、材料采购清单等,为施工过程提供具体指导。
三、施工方法1. 地基处理教学楼的地基处理是关键的一步。
在进行地基处理时,应根据土壤的类型和承载力等要素,选择适当的处理方法,如挖土、加固和灌注等。
同时,应加强施工现场的排水和防护工作,以减少地基沉降和局部地面下沉的风险。
2. 结构施工结构施工是教学楼建设的核心工作。
根据设计方案,施工人员将根据施工图进行钢筋绑扎、模板搭设和混凝土浇筑等作业。
在此过程中,需要确保施工质量和施工速度的平衡,以避免出现质量问题或进度延误。
3. 室内装修室内装修是教学楼建设的最后一步。
在进行装修工作时,应注意材料的选用和施工细节的把控。
同时,还需要确保装修工作的安全性,如安装防火设施和紧急疏散通道。
此外,室内装修也应注重环保和节能的原则,以减少对环境的影响。
四、施工安全保障教学楼施工期间的安全保障是至关重要的。
为了确保施工人员和周围居民的安全,需要采取一系列的安全防护措施。
例如,设置施工现场的围挡和标识牌,划定安全区域和高处作业的限制。
此外,还需要监督施工人员的施工操作,并及时处理施工中出现的安全隐患。
五、施工质量验收教学楼建设完成后,需要进行施工质量验收。
验收过程应严格按照设计方案和相关标准进行,以确保教学楼的建设质量。
同时,还应注意与当地监管部门的沟通和协调,以办理相关手续并取得使用证书。
六、结语教学楼施工方案的制定和实施是一项综合性的工程,需要综合考虑设计、施工和安全等多个因素。
只有通过科学的施工方案,才能保证教学楼的质量和效果。
一、项目背景随着我国教育事业的发展,学校基础设施建设需求日益增长。
本项目为某学校新建教学楼工程,旨在满足学校日益增长的师生教学需求。
为确保工程顺利进行,特制定本施工方案。
二、工程概况1. 工程名称:某学校新建教学楼工程2. 工程地点:某市某区某学校3. 工程规模:总建筑面积约12000平方米,共6层,地上5层,地下1层4. 工程结构:框架结构5. 工程投资:约5000万元三、施工组织与管理1. 施工组织机构成立项目施工指挥部,下设项目经理部、技术部、质量部、安全部、材料部、财务部等职能部门。
各部门职责明确,相互协作,确保工程顺利进行。
2. 施工管理(1)建立健全施工管理制度,严格执行国家及地方有关建筑工程施工的法律法规和标准。
(2)加强施工现场管理,确保施工安全、文明、有序。
(3)加强施工人员培训,提高施工技能和综合素质。
(4)严格控制施工进度,确保工程按期完工。
四、施工工艺及方法1. 基础工程(1)基础垫层:采用C15混凝土垫层,厚度为150mm。
(2)基础底板:采用C25混凝土基础底板,厚度为300mm。
(3)基础柱:采用C25混凝土柱,截面尺寸为400mm×400mm。
2. 结构工程(1)框架柱:采用C25混凝土柱,截面尺寸为400mm×400mm。
(2)框架梁:采用C25混凝土梁,截面尺寸为200mm×600mm。
(3)框架板:采用C20混凝土板,厚度为120mm。
3. 装饰工程(1)墙面:采用乳胶漆、瓷砖等装饰材料。
(2)地面:采用地砖、木地板等装饰材料。
(3)门窗:采用铝合金门窗。
五、施工进度计划1. 施工准备阶段:1个月2. 基础工程阶段:3个月3. 结构工程阶段:4个月4. 装饰工程阶段:3个月5. 竣工验收阶段:1个月六、质量保证措施1. 严格材料进场验收,确保材料质量符合设计要求。
2. 加强施工过程控制,严格执行施工规范和操作规程。
3. 定期进行质量检查,发现问题及时整改。
中学教学楼及配套工程施工组织设计一、项目背景和概述中学教学楼及配套工程施工组织设计是针对一所中学的教学楼及相关配套设施进行施工组织设计的方案。
该项目位于城市的教育园区,总建筑面积约8000平方米,主要包括教学楼、实验室、图书馆、食堂等配套设施。
本施工组织设计方案将重点考虑施工工期、安全、质量和成本等方面的问题。
二、施工组织设计方案2.1施工工期本项目的施工工期预计为12个月,按照工期计划,分为以下几个阶段进行施工:2.1.1土建阶段:主要包括地基处理、基础施工、结构施工等工作,预计需要6个月完成。
2.1.2室内装修阶段:包括地面铺装、墙面装修、天花装饰等工作,预计需要3个月完成。
2.1.3室外装修阶段:包括外墙涂料、屋面防水等工作,预计需要1个月完成。
2.1.4设备安装调试阶段:包括电气设备、卫生设备、空调设备等的安装调试,预计需要2个月完成。
2.2安全措施在施工过程中,必须严格按照国家相关的安全规范和标准进行操作,确保施工过程中工人的安全。
2.2.1安全培训:施工队伍在进场前,必须对工人进行安全培训,包括施工现场的安全警示、紧急情况的应对措施等内容。
2.2.2安全防护设施:施工现场必须设立相应的安全防护设施,包括钢管围栏、安全帽、安全带等。
同时,每天施工前应进行安全检查,确保设施完好。
2.2.3火灾防控:在施工现场必须配备相应的灭火器材,同时建立完善的消防通道和应急疏散预案。
2.3质量控制在施工过程中,必须严格按照相关的质量标准和规范进行操作,确保工程质量。
2.3.1材料采购:施工前必须对材料进行检验,确保材料符合相关的质量标准和规范。
2.3.2施工工艺:施工过程中必须按照相关的施工工艺进行施工,确保每个工序的质量。
2.3.3质量检测:在关键部位和关键工序进行质量检测,确保施工的质量符合相关标准。
2.4成本控制在施工过程中,必须严格按照预算进行控制,确保工程的成本不超出预算。
2.4.1材料采购:根据项目需要,制定材料采购方案,包括材料的种类、数量、采购途径等。
一、工程概况本项目为某学校教学楼维修工程,主要维修内容包括:屋面防水、墙面修复、地面翻新、门窗更换、电气线路改造、消防设施维修等。
工程地点位于我校教学楼,工程规模为1栋教学楼,总建筑面积约10000平方米。
二、施工组织与管理1.施工组织架构(1)项目经理:负责整个工程的施工组织、协调、指挥和监督。
(2)技术负责人:负责施工过程中的技术指导、监督和质量控制。
(3)施工员:负责具体施工任务的安排、执行和协调。
(4)质检员:负责施工过程中的质量检查和验收。
2.施工管理(1)施工方案编制:根据工程特点和施工要求,编制详细的施工方案,明确施工工艺、施工顺序、施工方法等。
(2)施工进度安排:根据工程规模和施工要求,制定合理的施工进度计划,确保工程按期完成。
(3)施工质量控制:严格按照施工规范和质量标准进行施工,确保工程质量达到要求。
(4)施工安全管理:加强施工现场安全管理,严格执行安全操作规程,确保施工安全。
三、施工方案1.屋面防水(1)拆除原有防水层,清理屋面基层。
(2)铺设防水卷材,采用热熔法进行焊接。
(3)施工完成后进行蓄水试验,确保屋面防水效果。
2.墙面修复(1)拆除原有墙面装饰层,清理墙面基层。
(2)采用水泥砂浆对墙面进行找平、抹面。
(3)施工完成后进行墙面腻子粉刷,确保墙面平整、美观。
3.地面翻新(1)拆除原有地面装饰层,清理地面基层。
(2)铺设瓷砖或木地板,采用粘结剂进行粘结。
(3)施工完成后进行地面平整度检查,确保地面平整。
4.门窗更换(1)拆除原有门窗,清理门窗洞口。
(2)安装新门窗,确保门窗安装牢固、密封。
(3)施工完成后进行门窗功能检查,确保门窗使用正常。
5.电气线路改造(1)拆除原有电气线路,清理线路。
(2)按照设计要求重新铺设电气线路,确保线路安全、可靠。
(3)施工完成后进行电气线路验收,确保电气线路符合规范要求。
6.消防设施维修(1)检查消防设施设备,清理消防设施。
(2)对消防设施进行维修、更换,确保消防设施正常运行。
第1篇一、项目背景随着我国教育事业的快速发展,学校对教学设施的需求日益增长。
为满足学校教学、科研和办公的需求,我公司承建该项目教学楼工程。
本工程位于某大学校园内,总建筑面积约20000平方米,地上六层,地下两层,建筑高度约23米。
本项目工程总投资约5000万元,工期为12个月。
二、施工组织1.施工队伍(1)项目经理部:负责整个工程的施工组织、协调、指挥和监督。
(2)施工班组:负责具体的施工任务,包括土建、安装、装饰等。
2.施工进度计划(1)施工准备阶段:1个月(2)基础工程阶段:3个月(3)主体结构工程阶段:4个月(4)装饰装修工程阶段:2个月(5)安装工程阶段:1个月(6)竣工验收阶段:1个月三、施工方案1.基础工程(1)施工方法:采用人工挖孔桩基础,桩径为0.8米,桩长为18米。
(2)施工工艺:桩孔施工采用人工挖孔,桩身混凝土采用C30,桩顶设置冠梁。
2.主体结构工程(1)施工方法:采用钢筋混凝土框架结构,柱子采用C30混凝土,梁板采用C25混凝土。
(2)施工工艺:主体结构施工采用分层分段流水施工,确保施工质量和进度。
3.装饰装修工程(1)施工方法:采用干挂石材、涂料、壁纸等装饰材料。
(2)施工工艺:装饰装修施工按照设计要求,确保施工质量和效果。
4.安装工程(1)施工方法:采用给排水、电气、通风、空调等安装工程。
(2)施工工艺:安装工程按照设计要求,确保施工质量和功能。
四、质量控制措施1.严格按照施工图纸和规范要求进行施工。
2.加强施工过程中的质量检查,发现问题及时整改。
3.加强原材料、半成品、成品的检验,确保质量合格。
4.加强施工人员的培训,提高施工技能和质量意识。
五、安全文明施工措施1.建立健全安全生产责任制,确保施工安全。
2.加强施工现场安全管理,设置安全警示标志。
3.加强施工人员的安全教育培训,提高安全意识。
4.文明施工,保持施工现场整洁有序。
六、环保措施1.加强施工现场的环保管理,减少扬尘、噪音等污染。
教学楼楼地面工程施工方法一、工程概况本项目为某高校教学楼楼地面工程,总建筑面积约为10000平方米,主要包括教室、实验室、办公室等用房。
教学楼楼地面工程要求具有较高的耐磨性、抗冲击性、防火性和环保性。
本工程施工内容包括:楼地面混凝土浇筑、楼地面防水层施工、楼地面面层施工等。
二、施工准备1.技术准备:根据设计文件和施工规范,编制详细的施工方案和施工流程,组织施工人员学习相关技术规范和施工方法。
2.材料准备:根据设计要求,选择合格的混凝土、防水材料、面层材料等,并对材料进行检验合格。
3.设备准备:准备混凝土泵、搅拌机、浇筑模板、防水卷材、涂料喷枪等施工设备。
4.现场准备:对施工现场进行清理,设置安全警示标志,搭建临时施工通道和施工用水、用电等设施。
三、施工方法1.楼地面混凝土浇筑:(1)按照设计要求,进行混凝土配合比设计,确保混凝土强度和耐磨性。
(2)采用商品混凝土,现场浇筑。
浇筑前,对模板进行检查,确保模板牢固、接缝严密。
(3)混凝土浇筑过程中,采用平板振动器进行振动,以排除混凝土中的气泡,保证混凝土密实。
(4)浇筑完成后,及时对混凝土进行养护,防止混凝土出现裂缝。
2.楼地面防水层施工:(1)清理楼地面基层,确保基层干净、平整。
(2)采用防水涂料或防水卷材进行防水层施工。
施工过程中,注意涂料的均匀涂抹和卷材的搭接长度。
(3)防水层施工完成后,进行闭水试验,检查防水效果。
3.楼地面面层施工:(1)选择适合的楼地面面层材料,如瓷砖、大理石、环氧地坪等。
(2)面层材料施工前,先进行防水层验收,确保防水层合格。
(3)按照设计要求,进行面层材料的铺设。
铺设过程中,注意材料之间的接缝处理,确保接缝美观、严密。
(4)面层施工完成后,进行打磨、清洁,确保面层平整、光洁。
四、施工质量控制1.严格把控原材料质量,对进场材料进行检验,不合格的材料不得使用。
2.加强施工过程控制,确保施工质量符合设计要求。
3.施工过程中,做好施工记录,为工程验收提供依据。
学校综合教学楼楼地面工程施工方案一、地砖(块料)楼面施工方法1、工艺流程基层清理→出蹋饼→15mm1:3水泥砂浆找平→弹线、分格→5mm厚1:2水泥砂浆贴地砖→压平排缝→1:1水泥砂浆嵌缝→养护。
2、施工方法A.清理楼面出蹋饼,做15mm厚1:3水泥砂浆找平,在房间纵、横两个方向排好砖,其接缝宽度不大于2mm。
当排列两端边缘不合整砖时(或特殊部位),量出尺寸,将整砖切割成镶边砖。
排砖确定后,用方尺规方,每隔壁3-5块砖在结合层上弹纵、横控制线。
B.将选配好的砖清洗干净,放入清水中浸泡2-3小时后取出晾干备用。
弹完线后,接着按顺序铺砖。
铺砖时,应抹5mm厚1:2水泥砂浆,按线先铺纵、横定位带。
定位带各相隔15-20块砖,然后从里外退着铺定位带内的地砖,将地面砖按控制线铺贴平整、密实。
C.压平、拔缝:每铺完一个段落,用喷壶略洒水,15分钟左右,用木锤和硬木担板按顺序锤排一遍,不得遗漏,边压实,边用水平尺找平,压实后拉通线,先纵缝,后横缝,进行拔缝调直,使缝口平直、贯通。
调缝后再用木锤、拍板砸平,随即将缝内余浆或砖面上的灰浆擦取。
D.从铺设砂浆至压平拔缝,应连续作业,常温下必须5-6小时内完成。
E.嵌缝、养护:铺设地砖4小时后,将缝口清理干净,刷水湿润,用1:1水泥细砂浆擦缝,嵌实压光,用棉纱将地面擦拭干净。
擦缝结束后,要铺锯抹洒水养护,不得少于7天。
3、质量要求A.表面洁净,色泽一致,接缝均匀,周边顺直,表面无裂纹、掉角和缺棱现象。
B.要求坡度符合设计要求,不倒泛水,无积水,与地漏(管道)结合处要严密牢固(先做沉水试验,并做隐蔽验收记录),无渗漏。
C.踢脚线要表面洁净,接缝平整、均匀,高度一致,结合牢固,出墙面厚度要适宜一致。
二、水泥砂浆地坪:(1)地面施工的时机:地面施工应在墙面、天棚抹灰完毕后进行施工,否则地面做好后,成品就得不到保护。
(2)基层清理:为防止地面空鼓,无论什么地面均应对基层进行认真处理,特别是落地灰浆和浮砂、浮石均应进行凿剔干净,而后再用水冲洗干净,过一两天后进行找平,找平前应刷一层界面剂素浆结合层。
教室地面工程施工方案范本一、项目概况项目名称:教室地面工程施工项目地点:XX学校工程类型:地面翻新工程规模:XX平方米建设单位:XX学校施工单位:XX建筑施工有限公司监理单位:XX监理有限公司二、施工前准备1. 核实设计文件:施工前需核实设计文件,确保施工按照设计要求进行。
2. 开展施工前的技术交底:施工前,施工单位应根据设计图纸进行技术交底,确保施工人员对施工要求有清晰的认识。
3. 确保材料的质量:采购地面翻新所需的材料,确保材料的质量符合施工要求。
三、施工方案1. 地面处理:首先需要清理教室地面,包括清扫、吸尘、拆除旧地板等工作。
清理后,对地面进行修补和打磨,确保地面平整。
2. 铺设地板:根据设计要求和学校的实际情况,选择合适的地板材料进行铺设。
地板材料应选用环保、耐磨、易清洁的材料,同时考虑地板的防水、防潮等性能。
3. 合理设置地面标志:在地板铺设完成后,需要根据学校的实际情况和需求设置合理的地面标志,包括教室、走廊、教室门口等地面标志。
4. 清洁整理:地面施工完成后,需要对施工现场进行清洁整理,确保教室地面整洁。
四、施工要求1. 环保:施工过程中需选择环保材料,确保施工过程不会对学校环境造成污染。
2. 安全:施工中需严格遵守安全规定,施工人员需佩戴安全帽、安全鞋等必要的安全装备,确保施工中的安全。
五、施工进度1. 教室地面施工计划:施工单位应根据实际情况制定教室地面施工计划,保证施工进度按照计划进行。
2. 施工进度跟踪:监理单位应对施工进度进行跟踪,确保施工进度符合计划要求。
3. 完成验收:施工完成后,学校应对施工质量进行验收,并签订相关文件。
六、施工验收1. 施工质量验收:学校相关部门应对施工质量进行验收,确保施工符合设计要求和学校的使用要求。
2. 施工安全验收:学校应对施工安全进行验收,确保施工过程中未发生安全事故。
七、总结通过以上施工方案,可以确保教室地面施工过程中安全、环保、质量等方面的要求得到满足,提升了学生学习环境的舒适度和美观度。
教室地面工程施工方案模板一、施工准备1. 施工前的准备工作1.1 聘请专业技术人员编写施工方案,明确工程施工的步骤、工期、质量标准和安全措施等内容。
1.2 针对具体的施工环境,制定相应的施工方案,并征得相关部门的批准。
1.3 选派专业人员进行现场踏勘,了解教室地面的实际情况,包括地面材质、尺寸、平整度等。
1.4 按照施工需要准备所需的施工设备、工具和材料,并对施工现场进行清理和整理。
2. 安全措施2.1 制定施工安全管理计划,包括现场安全防护、施工人员的安全培训等内容。
2.2 在施工现场设置安全警示标识,确保施工人员和行人的安全。
2.3 严格执行作业许可制度,对施工现场进行临时封闭和管控,保证施工人员的安全。
3. 施工环境3.1 对教室内的学生桌椅等物品进行搬运和封存,以便施工作业进行。
3.2 对教室地面周围的墙体、门窗等进行封闭和保护,避免施工过程中产生的灰尘、噪音等对周边的影响。
二、工程施工1. 基层处理1.1 根据地面情况进行地面处理,包括清除地面上的杂物、尘土等,确保接下来的施工作业可以顺利进行。
1.2 对地面进行修补,填平凹凸不平的地面,保证地面的平整度。
2. 材料选用2.1 选用符合国家标准的耐磨地面材料,保证教室地面的耐磨性和美观性。
2.2 选用环保无污染的地面材料,确保施工过程不会产生有害物质,对学生和教师的健康不会产生影响。
3. 施工作业3.1 进行地面基层处理,包括砂浆找平、薄饰面层砼面找平等工作。
3.2 进行地面材料的铺设,保证铺设的平整度和美观度。
3.3 进行地面材料的养护,确保地面材料的固化和密实。
4. 质量管理4.1 对施工过程进行严格的质量管理,包括施工过程中的验收和抽测等工作。
4.2 对施工现场进行定期的卫生清理,保持施工环境的整洁。
5. 安全管理5.1 严格执行安全规程和操作规程,保障施工人员的安全。
5.2 对施工现场周围的环境进行监测和管控,防止施工过程中对周边环境产生影响。
中学教学楼楼地面工程施工方法
一、水泥砂浆地面:
1、作业条件:
(1)、办好基层结构验收手续;
(2)、木框安装和地面予埋铁件等项目,均应施工完毕并检查合格;
(3)、各种立管、孔洞应用豆石砼灌实堵严;弹好室内500mm 水平线。
2、操作工艺:
清理基层→洒水湿润→刷素水泥浆结合层→冲筋贴灰饼→铺灰
压头遍→铁抹子压第二遍→铁抹子压第三遍→养护。
3、注意事项:
(1)、根据500mm水平线,小房间在四周做灰饼,大房间增加冲筋工序,冲筋间距1.5m。
有地漏的房间要在地漏四周找出不小于5%的坡度,用干硬性砂浆做软筋,然后立即铺水泥砂浆。
(2)、在冲筋之间铺砂浆,配合比(体积比)为水泥:砂=1:2.5,宽度应小于35mm,用木抹子拍实,用短木杠根据两边冲筋标高刮平,用木抹子挫平,再用铁抹子压头遍,抹压时可略撒些1:1干水泥砂子面等吸水后随即压光;用木杠检查平整度,头遍应抹压轻一些,尽量使抹子纹浅一些。
(3)、待水泥砂浆开始凝结,人踩上去有脚印但不下陷时,用抹子压第二遍,要求不漏压,把死坑、砂眼压平。
(4)、等水泥砂浆凝结到人踩上去稍有脚印,抹子抹上去不留抹子纹时即可用铁抹子压第三遍。
(5)、地面交活后24~28h开始铺湿锯木养护5天。
二、水磨石地面:
1、垫层应扫净,洒水湿润,并刷素水泥浆一度,使其结合牢固。
2、铺前进行找规矩冲筋,间距1m左右,用1:3水泥砂浆打底10~15mm,用木抹搓平并打毛。
3、底子养护12~24h后,按设计图案纵横分格弹线,镶玻璃条,两侧用素水泥稳住,用靠尺板比齐,分格条上平一致,作为铺设面层的标准,24h后开始铺设面层。
4、铺石渣浆前清扫干净,并刷素水泥浆一度,随即铺抹,厚度比嵌条略高1~2mm,石子须分布均匀,表面一平,待七八成干时,用铁抹子抹压至嵌条一平。
大面积施工采用滚筒滚平压实,使表面出浆,收水后,再二次滚压,最后抹平压光,次日开始浇水养护。
