2.混凝土工程
表2.1普通混凝土单元工程施工质量验收评定表
填表说明
填表时必须遵守“填表基本规定”,并符合以下要求。
1.单元工程划分:宜以混凝土浇筑仓号或一次检查验收范围划分。
对混凝土浇筑仓号,应按每一仓号分为一个单元工程;对排架、梁、板、柱等构件,应按一次检查验收的范围分为一个单元工程。
2.单元工程量:填写本单元工程混凝土浇筑量(m³)。
3.本单元工程分为基础面或施工缝处理、模板安装、钢筋制作及安装、预埋件(止水、伸缩缝等)制作及安装、混凝土浇筑(含养护、脱模)、外观质量检查6个工序,其中钢筋制作及安装、混凝土浇筑(含养护、脱模)工序宜为主要工序。
本表是在表2.1.1~表2.1.6工序质量验收评定后完成。
4.单元工程施工质量验收评定应提交下列资料。
(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,原材料、拌和物与各项实体检验项目的检验记录资料。
(2)监理单位应提交对单元工程施工质量的平行检测资料。
5.单元工程质量标准。
(1)合格标准:各工序施工质量验收评定应全部合格;各项报验资料应符合SL632—2012的要求。
(2)优良标准:各工序施工质量验收评定应全部合格,其中优良工序应达到50%及以上,且主要工序应达到优良等级;各项报验资料应符合SL632—2012的要求。

岩石边坡开挖单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:注:“ ”为超挖,“ ”为欠挖。
岩石地基开挖单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:注:“ ”为超挖,“ ”为欠挖。
岩石洞挖单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:注:“ ”为超挖,“ ”为欠挖。
软基和岸坡开挖单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号注:“ ”为超挖,“ ”为欠挖。
基础面或混凝土施工缝处理工序质量评定表工程名称: 合同编号:承建单位: 文件编号:混凝土模板工序质量评定表工程名称: 合同编号:承建单位: 文件编号:混凝土钢筋工序质量评定表工程名称: 合同编号:承建单位: 文件编号:混凝土止水、伸缩缝工序质量评定表工程名称: 合同编号:承建单位: 文件编号:基础排水单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:混凝土浇筑工序质量评定表工程名称: 合同编号:承建单位: 文件编号:混凝土单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:混凝土预制构件安装单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:混凝土坝坝体接缝灌浆单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:岩石地基帷幕灌浆单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:项次 ,系采用“孔口封闭灌浆法”或“自上而下分段灌浆法”时,应遵循的质量标准。
岩石地基固结灌浆单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:水工隧洞回填灌浆单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:高压喷射灌浆单元工程质量评定表工程名称: 合同编号:承建单位: 文件编号:混凝土预制构件质量评定表工程名称: 合同编号:承建单位: 文件编号:锚喷支护锚杆、钢筋网工序质量评定表 工程名称: 合同编号:锚喷支护喷射混凝土质量工序评定表工程名称: 合同编号:承建单位: 文件编号由承建单位呈报四份,验收后监理部留二份,返承建单位二份。
表14-8.5 混凝土浇筑工序质量评定表
混凝土浇筑工序
填表说明
填表时必须遵守“填表基本规定”,并符合以下要求:
1、单位工程、分部工程、单元工程名称、部位填写与单元工程表14-8相同。
2、单元工程量除填本单元混凝土量(m3)。
3、检验日期:混凝土浇筑时和拆模后分别进行检查,填写两个检查时间。
4、质量标准:如果主要检查项目全部符合优良质量标准,一般检查项目符合优良或合格质量标准,评为优良;如果主要检查项目全部符合合格质量标准,一般检查项目基本符合合格质量标准评为合格。
-最新水利水电工程施工质量验收评定表及填表说明————————————————————————————————作者:————————————————————————————————日期:水利水电工程施工质量验收评定表及填表说明内蒙古自治区水利工程建设质量与安全监督中心站二〇一四年八月十二日前言为进一步加强水利水电工程施工质量管理,统一工程施工质量验收评定标准,规范工程验收评定工作,水利部于2012年9月以[2012]第57号公告发布了《水利水电工程单元工程施工质量验收评定标准》(SL631~637—2012)(以下简称《新标准》),包括土石方工程、混凝土工程、地基处理与基础工程、堤防工程、水工金属结构安装工程、水轮发电机组安装工程、水力机械辅助设备系统安装工程,自2012年12月开始实施。
新标准替代原《水利水电基本建设工程单元工程质量等级评定标准(试行)》(SDJ249.1~6—88)和《水利水电基本建设工程单元工程质量等级评定标准(七)——碾压式土石坝和浆砌石坝》(SL 38—92)、《堤防工程施工质量评定与验收规程(试行)》(SL 239—1999)。
为做好新标准的宣贯工作,帮助广大工程技术人员学习领会和准确执行《新标准》和《水利水电工程施工质量检验与评定规程》(SL-176-2007)编写了《水利水电工程施工质量评定表及填表说明》。
全部表格共分三部分,总计454个表格。
第一部分为质量评定通用表格,计10个表格。
第二部分为质量评定专用表格,计437个表格。
其中:土石方工程50个表,混凝土工程60个表格,地基处理与基础工程52个表格,堤防工程59个表格,水工金属结构安装工程50个表格,水轮发电机组安装工程122个表格,水力机械辅助设备系统安装工程44个表格,并逐个编写了填表说明。
第三部分为质量评定备查资料表,计7个表格。
其中,堤防工程中浆砌石护坡、混凝土预制块护坡、现浇混凝土护坡、模袋混凝土护坡、灌砌石护坡单元工程由不划分工序单元工程变为划分工序单元工程,工序表相应增加21个。
水利工程建设质量管理人员培训教材水利工程建设质量管理工作程序及水利工程施工质量评定表示例与填表说明二〇一六年二月水利工程建设质量管理工作程序及水利工程施工质量评定表示例与填表说明为便于广大水利水电工程质量管理人员学习掌握水利水电工程质量管理相关知识,结合《水利水电工程施工质量检验与评定规程》(SL176-2007)、《水利水电建设工程验收规程》(SL223-2008)、《水利水电工程单元工程施工质量验收评定标准》(SL631~7--2012)以及其它参考资料编写了本培训教材。
本培训教材供黑龙江省水利水电工程建设项目法人、监理、施工等单位的质量管理人员参考使用。
培训教材共分五部分,第一部分为水利水电工程质量管理人中应掌握的主要标准及规范性文件;第二部分为水利工程建设质量管理工作程序;第三部分大禹奖的申报及水利建设质量工作考核;第四部分为水利水电工程项目划分;第五部分为水利工程施工质量评定表填表说明与示例等(堤防及路面、路基工程施工质量评定表)。
水利工程质量实行项目法人负责、监理单位控制、施工单位保证和政府监督想结合的质量管理体制。
在这个管理体制中,水利工程质量由项目法人负全面责任,监理、施工设计单位按照合同及有关规定对各自承担的工作负责。
质量监督机构履行政府监督部门监督职能,不代替项目法人、监理、设计、施工单位的质量管理工作。
水利工程项目法人、监理、设计、施工等单位的负责人,对本单位的质量工作负领导责任。
各单位在工程现场的项目负责人对本单位在工程现场的质量工作负直接领导责任。
各单位的工程技术负责人对质量工作负技术责任。
具体工程人员为直接责任人。
水利工程建设各方均有责任和权力向有关部门和质量监督机构反映工程质量问题。
目录第一部分标准及规范性文件 (3)第二部分水利工程建设质量管理工作程序 (6)一、项目法人、监理、施工单位建立健全质量检查、质量控制、质量保证体系 (6)二、在工程开工前办理质量监督手续 (6)三、对参建单位的质量管理体系进行检查 (7)四、组织施工图设计交底 (8)五、工程项目划分及上报确认 (8)六、工程设计变更 (9)七、单元(工序)工程施工质量验收评定 (10)八、分部工程验收评定 (10)九、单位工程外观质量评定 (11)十、单位工程验收评定 (11)十一、工程项目验收质量评定 (12)十二、水利工程质量事故的处理 (12)十三、水利建设质量信息管理系统 (12)第三部分大禹奖的申报及水利建设质量工作考核 (15)一、大禹奖的申报 (15)二、水利建设质量工作考核 (17)第四部分水利水电工程项目划分 (22)一、工程项目名称 (22)二、工程项目划分原则 (22)1、单位工程项目划分 (22)2、分部工程项目划分 (24)3、单元工程项目划分 (25)三、案例 (26)第五部分水利工程施工质量评定表填表说明及示例 (29)一、单元工程施工质量评定表 (29)1、堤基清理单元工程质量评定表 (30)2、土料碾压填筑单元工程 (39)3、堤身与建筑物结合部单元工程 (49)4、石笼护坡单元工程评定表 (57)5、干砌石护坡单元工程评定表 (60)6、混凝土预制块护坡单元工程施工质量验收评定表 (63)7、现浇混凝土护坡单元工程施工质量验收评定表 (66)8 泥结碎(砾)石路面单元工程质量评定表 (69)9 水泥混凝土路面单元工程施工质量评定表 (70)10 路基土方单元工程施工质量验收评定表 (71)11 路肩填筑单元工程施工质量验收评定表 (74)12 路基砂砾石垫层单元工程施工质量验收评定表 (77)13 路基水稳垫层单元工程施工质量验收评定表 (80)14 细粒式沥青砼面层单元工程施工质量验收评定 (83)15 中粒式沥青砼面层单元工程施工质量验收评定表 (85)二、单位工程施工质量评定表及外观质量评定表 (89)附件 (95)附件1×××市幸福泵站更新改造工程项目划分 (95)附件2单位工程施工质量评定表附表 (126)附件3检验检查记录备查表 (145)第一部分标准及规范性文件水利工程有关技术标准和规范是质量管理的重要依据,只有熟练的掌握才能搞好质量管理与验收评定等项工作。

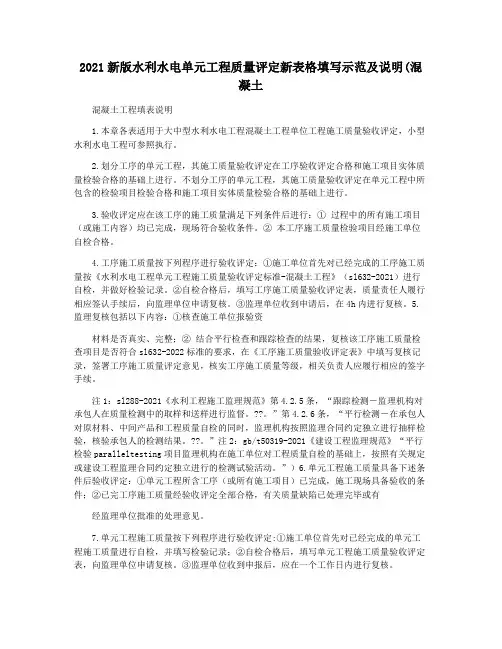

2021新版水利水电单元工程质量评定新表格填写示范及说明(混凝土混凝土工程填表说明1.本章各表适用于大中型水利水电工程混凝土工程单位工程施工质量验收评定,小型水利水电工程可参照执行。
2.划分工序的单元工程,其施工质量验收评定在工序验收评定合格和施工项目实体质量检验合格的基础上进行。
不划分工序的单元工程,其施工质量验收评定在单元工程中所包含的检验项目检验合格和施工项目实体质量检验合格的基础上进行。
3.验收评定应在该工序的施工质量满足下列条件后进行:① 过程中的所有施工项目(或施工内容)均已完成,现场符合验收条件。
② 本工序施工质量检验项目经施工单位自检合格。
4.工序施工质量按下列程序进行验收评定:①施工单位首先对已经完成的工序施工质量按《水利水电工程单元工程施工质量验收评定标准-混凝土工程》(sl632-2021)进行自检,并做好检验记录。
②自检合格后,填写工序施工质量验收评定表,质量责任人履行相应签认手续后,向监理单位申请复核。
③监理单位收到申请后,在4h内进行复核。
5.监理复核包括以下内容:①核查施工单位报验资材料是否真实、完整;② 结合平行检查和跟踪检查的结果,复核该工序施工质量检查项目是否符合sl632-2022标准的要求,在《工序施工质量验收评定表》中填写复核记录,签署工序施工质量评定意见,核实工序施工质量等级,相关负责人应履行相应的签字手续。
注1:sl288-2021《水利工程施工监理规范》第4.2.5条,“跟踪检测―监理机构对承包人在质量检测中的取样和送样进行监督。
??。
”第4.2.6条,“平行检测―在承包人对原材料、中间产品和工程质量自检的同时,监理机构按照监理合同约定独立进行抽样检验,核验承包人的检测结果。
??。
”注2:gb/t50319-2021《建设工程监理规范》“平行检验paralleltesting项目监理机构在施工单位对工程质量自检的基础上,按照有关规定或建设工程监理合同约定独立进行的检测试验活动。

2. 混凝土工程表2.1 普通钢筋混凝土单元工程质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单元工程划分:宜以混凝土浇筑仓号或一次检查验收围划分。
对混凝土浇筑仓号,应按每一仓号分为一个单元工程;对排架、梁、板、柱等构件,应按一次检查验收的围分为一个单元工程。
2.单元工程量:填写本单元工程混凝土浇筑量(m3)。
3.本单元工程分为基础面或施工缝处理、模板安装、钢筋制作及安装、预埋件(止水、伸缩缝等)制作及安装、混凝土浇筑(含养护、脱模)、外观质量检查6个工序,其中钢筋制作及安装、混凝土浇筑(含养护、脱模)工序宜为主要工序。
本表是在表2.1.1~2.1.6工序质量验收评定后完成。
4.单元工程施工质量验收评定应提交下列资料:(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,原材料、拌和物与各项实体检验项目的检验记录资料。
(2)监理单位应提交对单元工程施工质量的平行检测资料。
5.单元工程质量标准合格标准:各工序施工质量验收评定应全部合格;各项报验资料应符合本标准的要求。
优良标准:各工序施工质量验收评定应全部合格,其中优良工序应达到50%及以上,且主要工序应达到优良等级;各项报验资料应符合本标准的要求。
水利水电工程表2.1.1 基础面、施工缝工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单位工程、分部工程、单元工程名称及部位填写要与表2.1相同。
2..检验(测)方法及数量:3. 工序施工质量验收评定应提交下列资料:(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录;工序中各施工质量检验项目的检验资料。
(2)监理单位对工序中施工质量检验项目的平行检测资料。
4.工序质量标准合格标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
优良标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
水利水电工程表2.1.2 模板制作及安装工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单位工程、分部工程、单元工程名称及部位填写要与表2.1相同。
3. 工序施工质量验收评定应提交下列资料:(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录;工序中各施工质量检验项目的检验资料。
(2)监理单位对工序中施工质量检验项目的平行检测资料。
4.工序质量标准合格标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
优良标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
水利水电工程表2.1.3 钢筋制作及安装工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单位工程、分部工程、单元工程名称及部位填写要与表2.1相同。
2.检验(测)方法及数量:3. 工序施工质量验收评定应提交下列资料:(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录;工序中各施工质量检验项目的检验资料。
(2)监理单位对工序中施工质量检验项目的平行检测资料。
4.工序质量标准合格标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
优良标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
水利水电工程25~40mm钢筋40~70mm钢筋表2.1.3续表表2.1.4 预埋件制作及安装工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单位工程、分部工程、单元工程名称及部位填写要与表2.1相同。
2.检验(测)方法及数量:3. 工序施工质量验收评定应提交下列资料:(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录;工序中各施工质量检验项目的检验资料。
(2)监理单位对工序中施工质量检验项目的平行检测资料。
4.工序质量标准合格标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
优良标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
水利水电工程表2.1.4 续表表2.1.5 混凝土浇筑工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单位工程、分部工程、单元工程名称及部位填写要与表2.1相同。
3. 工序施工质量验收评定应提交下列资料:(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录;工序中各施工质量检验项目的检验资料。
(2)监理单位对工序中施工质量检验项目的平行检测资料。
4.工序质量标准合格标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
优良标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
水利水电工程表2.1.6 混凝土外观质量检查工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单位工程、分部工程、单元工程名称及部位填写要与表2.1相同。
2.检验(测)方法及数量:3. 工序施工质量验收评定应提交下列资料:(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录;工序中各施工质量检验项目的检验资料。
(2)监理单位对工序中施工质量检验项目的平行检测资料。
4.工序质量标准合格标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
优良标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
5. 混凝土外观质量评定可在拆模后或消除缺陷处理后进行。
当发生混凝土裂缝、冷缝、蜂窝、麻面、错台和变形等质量问题时,应及时处理,并做好记录。
水利水电工程表2.2 碾压混凝土单元工程质量评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单元工程划分:宜以一次连续填筑的段、块划分,每一段、块为一单元工程。
2.单元工程量:填写本单元工程混凝土浇筑量(m3).3. 本单元工程分为基础面及层面处理、模板安装、预埋件制作及安装、混凝土浇筑、成缝、外观质量检查6个工序,其中基础面及层面处理、模板安装、混凝土浇筑宜为主要工序。
本表是在表2.2.1~2.2.6工序质量验收评定后完成。
4.单元工程施工质量验收评定应提交下列资料:(1)施工单位应提交单元工程中所含工序(或检验项目)验收评定的检验资料,原材料、拌和物与各项实体检验项目的检验记录资料。
(2)监理单位应提交对单元工程施工质量的平行检测资料。
5.单元工程质量标准合格标准:各工序施工质量验收评定应全部合格;各项报验资料应符合本标准的要求。
优良标准:各工序施工质量验收评定应全部合格,其中优良工序应达到50%及以上,且主要工序应达到优良等级;各项报验资料应符合本标准的要求。
水利水电工程表2.2.1 基础面、层面处理工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单位工程、分部工程、单元工程名称及部位填写要与表2.2相同。
2..3. 工序施工质量验收评定应提交下列资料:(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录;工序中各施工质量检验项目的检验资料。
(2)监理单位对工序中施工质量检验项目的平行检测资料。
4.工序质量标准合格标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
优良标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
水利水电工程表2.2.2 模板制作及安装工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单位工程、分部工程、单元工程名称及部位填写要与表2.2相同。
2.检验(测)方法及数量:3. 工序施工质量验收评定应提交下列资料:(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录;工序中各施工质量检验项目的检验资料。
(2)监理单位对工序中施工质量检验项目的平行检测资料。
4.工序质量标准合格标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
优良标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有90%及以上的检验点合格,且不合格点不应集中分布。
(3)各项报验资料应符合本标准的要求。
水利水电工程表2.2.3 预埋件制作及安装工序施工质量验收评定表填表说明填表时必须遵守“填表基本规定”,并符合以下要求:1.单位工程、分部工程、单元工程名称及部位填写要与表2.1相同。
3. 工序施工质量验收评定应提交下列资料:(1)施工单位各班(组)的初检记录、施工队复检记录、施工单位专职质检员终检记录;工序中各施工质量检验项目的检验资料。
(2)监理单位对工序中施工质量检验项目的平行检测资料。
4.工序质量标准合格标准:(1)主控项目,检验结果应全部符合本标准的要求。
(2)一般项目,逐项应有70%及以上的检验点合格,且不合格点不应集中分布。
