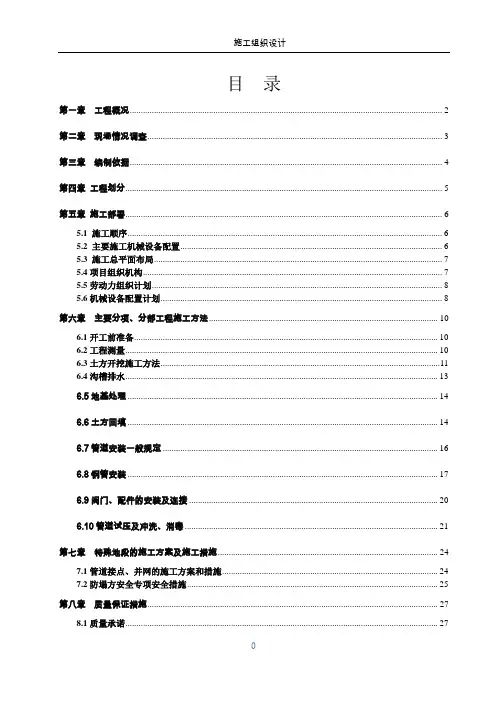

目录第一章工程概况 (2)第二章现场情况调查 (3)第三章编制依据 (4)第四章工程划分 (5)第五章施工部署 (6)5.1 施工顺序 (6)5.2 主要施工机械设备配置 (6)5.3 施工总平面布局 (7)5.4项目组织机构 (7)5.5劳动力组织计划 (8)5.6机械设备配置计划 (8)第六章主要分项、分部工程施工方法 (10)6.1开工前准备 (10)6.2工程测量 (10)6.3土方开挖施工方法 (11)6.4沟槽排水 (13)6.5地基处理 (14)6.6土方回填 (14)6.7管道安装一般规定 (16)6.8钢管安装 (17)6.9阀门、配件的安装及连接 (20)6.10管道试压及冲洗、消毒 (21)第七章特殊地段的施工方案及施工措施 (24)7.1管道接点、并网的施工方案和措施 (24)7.2防塌方安全专项安全措施 (25)第八章质量保证措施 (27)8.1质量承诺 (27)8.2质量保证组织措施 (27)第九章施工进度计划及工期保证措施 (29)9.1施工进度计划 (29)9.2、工期保证措施 (29)第十章工程成本管理措施 (31)第十一章安全文明施工管理措施 (33)11.1安全施工措施 (33)11.2 施工环境保护措施 (38)11.3 文明施工措施 (40)第一章工程概况本工程为*******************************************************************管迁改工程。
工程位于***************地铁站。
因原DN300给水管道影响地铁站主体施工,需做临时性迁改。
迁改至沿轨道站西侧距原老管位9.0米位置敷设,原有用户根据实际情况必须连接至临时管上,保证用户供水。
本工程安装DN300钢管221米、DN100弹性座封阀2座,浇筑钢筋混凝土闸门井2座。
本工程所用DN300钢管壁厚8毫米,采用Q235A钢制作,E4323(T42)焊条焊接。
供水管线迁改工程施工方案1. 引言供水管线迁改工程是指在城市建设或改建过程中,由于道路拓宽、市政设施改造等原因,需要对现有供水管线进行迁移或改建。
本文档将详细介绍供水管线迁改工程的施工方案。
2. 工程背景2.1 工程目的:本次供水管线迁改工程的主要目的是适应城市建设的需要,确保供水管线的正常运行,并提高供水管网的整体性能。
2.2 工程范围:本次供水管线迁改工程涉及X条供水管线的迁移和改建,覆盖X个区域。
3. 施工流程3.1 前期准备工作在正式施工之前,需要进行充分的前期准备工作,包括: - 进行供水管线迁移方案的设计与评估; - 向相关部门申请施工许可; - 与相关单位进行协调,保证施工的顺利进行; - 调配所需的材料和人力资源。
3.2 施工步骤 3.2.1 施工区域划分根据供水管线迁移方案,将施工区域划分为不同的工作段,确保施工的有序进行。
每个工作段应明确管线的起点和终点,并确定相应的施工顺序。
3.2.2 施工准备在施工前,需要进行相关设备和材料的准备工作,包括: - 准备施工所需的机械设备和工具; - 调配施工人员,并进行相应的培训; - 采购所需的材料,并进行质量验收。
3.2.3 施工过程根据施工方案,按照以下步骤进行供水管线的迁移和改建: 1. 施工区域划定和标记:在每个工作段内,明确供水管线的位置,并进行标记,以便施工人员对其进行迁移或改建。
2. 停水通知:提前通知相关用户停水时间和地点,并统一协调供水服务。
3. 施工现场搭建:搭建施工现场,并设立相应的施工标识,确保施工区域的安全与秩序。
4. 管线迁移或改建:根据供水管线迁移方案,使用适当的工具和设备进行管线的迁移或改建。
5. 检测和验收:在迁移或改建完成后,进行供水管线的检测和质量验收,确保其符合相关标准和规范。
6. 恢复供水服务:在检测和验收合格后,恢复供水服务,并通知相关用户。
3.2.4 施工安全措施在施工过程中,应严格遵守相关安全规范,采取以下安全措施: - 施工现场周边设置警示标志,确保施工区域的安全;- 施工人员必须佩戴符合要求的个人防护装备;- 采取必要的防护措施,避免施工中发生水土流失和土方塌方等事故; - 监测施工现场的空气质量,防止有害气体泄漏。
水管迁改工程实施方案一、项目概况1.1 项目名称水管迁改工程1.2 项目背景在城市建设和发展过程中,经常会遇到原有水管布局不合理或者需要进行扩建、改造等情况。
此时就需要进行水管迁改工程,以满足城市发展的需要,保障居民用水和排水的需求。
1.3 项目地点本次水管迁改工程涉及的地点包括城市各个区域,主要集中在市中心区域及周边地区。
1.4 项目目的本次水管迁改工程的目的是为了改善城市水务系统,提高供水和排水的效率,满足城市居民的生活和生产需求。
1.5 项目范围本次水管迁改工程的范围涉及到市政管网,主要包括供水管道、排水管道、污水处理设施等。
二、实施方案2.1 前期准备在水管迁改工程实施前,需要进行详细的前期调研和规划。
首先,需要对原有的水管布局进行全面的调查和评估,包括水管的类型、直径、材质、敷设深度等。
同时,还需要考虑城市规划和发展的需求,确定水管迁改的具体方案和范围。
2.2 技术方案根据前期调研和评估的结果,确定水管迁改的技术方案。
首先,需要确定迁改的具体范围和内容,包括需要迁改的水管的类型、长度和位置等。
其次,需要确定迁改的技术方案,包括采用的材料、施工方法、施工流程等。
2.3 施工方案在确定技术方案后,制定具体的施工方案。
首先,需要制定施工图纸和设计方案,明确施工的具体内容和要求。
其次,需要制定施工计划和进度安排,确定施工的时间节点和工期。
同时,还需要确定施工的人员配备和技术要求,保障施工的顺利进行。
2.4 施工准备在施工前,需要进行充分的施工准备工作。
首先,需要准备施工所需的设备和材料,包括挖掘机、管道材料、管道连接件等。
其次,需要组织施工人员进行培训和技术交流,提高施工人员的技术水平和安全意识。
同时,还需要进行施工现场的准备工作,包括清理施工现场、标明施工区域等。
2.5 施工过程在进行水管迁改工程时,需要严格按照施工方案和施工计划进行施工。
首先,需要进行严格的施工监督和管理,确保施工的安全和质量。
DN300-给水管迁改施工方案
一、概述
在城市建设和改造过程中,经常会遇到给水管线迁改的情况。
本文主要针对DN300的给水管迁改施工方案进行详细介绍,包括施工前的准备工作、施工过程中需要注意的事项以及施工后的验收标准。
二、施工前准备工作
给水管迁改前的准备工作至关重要,需按照以下步骤进行: 1. 项目审批:确保已经取得相关审批手续,了解周边环境及施工条件。
2. 设计方案:由专业设计单位编制详细的迁改方案,包括管道走向、接口设计等。
3. 材料准备:提前准备好所需的管道、管件及施工工具,确保材料齐全。
4. 围挡搭建:根据施工区域的大小和位置搭建围挡,确保施工现场安全。
三、施工过程中的注意事项
1.挖掘施工:根据设计方案和标高要求进行挖掘,避免损坏现有管道
及周边设施。
2.管道连接:严格按照设计方案和施工规范进行管道连接,保证管道
连接的牢固性和密封性。
3.压力测试:完成管道连接后进行压力测试,确保管道无泄漏。
4.管道保护:在施工过程中加强管道的保护,避免外力破坏。
四、施工后的验收标准
1.外观检查:检查管道表面是否平整,无明显损伤痕迹。
2.压力测试:随机抽取部分管道进行压力测试,确保符合设计要求。
3.环境恢复:施工完成后及时清理施工现场,保持周边环境整洁。
五、总结
给水管迁改是城市建设中常见的工程,施工过程需要严格按照设计方案和规范进行,保证施工质量和施工安全。
通过正确的施工措施和验收标准,可以有效避免后续问题的发生,保障管道的正常使用。
以上是关于DN300给水管迁改施工方案的详细介绍,希望对相关工程人员工作有所帮助。
给水管道迁改工程施工方案一、工程概况据有关方面调研数据统计显示,目前我国水管道系统存在许多老旧、破损的问题,给城市供水带来了严重影响。
为了改善城市供水质量,提高供水能力,提升城市综合竞争力,必须对水管道进行迁改工程。
本次水管道迁改工程主要针对城市中心主要供水管线进行改造,以确保城市供水系统的正常运行。
本次迁改工程将覆盖城市中心区域的主要供水管线,总长度约为10公里。
工程范围包括供水管道、污水管道、雨水管道等。
主要工程内容包括管道清理、拆除旧管道、安装新管道、进行管道连接、沟槽和道路修复等。
整个工程将在夏季进行,工期为3个月。
为确保工程顺利进行,本项目采取了严格的施工方案,充分考虑了环境保护、安全生产等因素,力求将工程质量控制在最佳水平。
同时,我们将充分考虑周边环境,尽量减少对市民生活和交通的影响。
二、施工方案1. 施工准备工作(1)确定施工队伍:招募经验丰富的工程队伍,保证施工过程中能充分发挥专业技能,确保施工质量。
(2)购买相关设备和材料:根据工程需求,购买相应量的管道、连接件、挖掘机等设备,确保施工顺利进行。
(3)设计详细施工计划:根据工程要求和地形特点,制定施工计划,明确施工步骤和时间安排。
2. 施工流程(1)清理管道:首先对待迁改的管道进行清理,清除管道内部的杂物和堵塞物,为后续施工做准备。
(2)拆除旧管道:根据设计要求,拆除旧供水管道,清理现场,并进行旧管道的回收处理。
(3)安装新管道:根据设计图纸布置管道并进行安装,确保管道连接牢固,材质符合要求。
(4)进行管道连接:连接新管道和原有管道,确保管道的通畅性和连接牢固性。
(5)沟槽和道路修复:完成管道安装后,进行沟槽和道路的修复,确保施工现场的整洁和安全。
3. 安全措施(1)施工现场设置安全警示标志,确保施工区域安全,防止行人误入。
(2)施工人员需佩戴相关安全装备,保障工作人员的安全。
(3)严格遵守施工规章制度,杜绝违章施工行为,确保施工过程安全。
给水管道迁改工程施工方案一、工程概述本次施工为给水管道迁改工程,旨在对现有给水管道进行改造和迁移,以适应城市发展和交通规划的需要。
二、施工目标1.迁改现有给水管道,确保水源供应的连续性和稳定性;2.提高给水管道的抗震能力,以防止地震等自然灾害对管道系统的破坏;3.优化管道布局,以减少管道阻力和损失,提高供水效率;4.考虑未来城市发展和扩建的需求,合理规划管道容量和布局。
三、施工过程1. 前期准备•完成工程规划和设计,包括管道布局、连接方式等;•申请相关施工许可证和手续;•调查现场环境和地质条件,评估施工可行性。
2. 管道迁移•安排人员对现有管道进行标记和记录,确保对每根管道进行准确的迁移;•使用适当的工具和设备,定位迁移地点并进行挖掘;•将管道从原位置上下放置到新的位置,确保连接密封性和稳定性;•连接新管道和现有系统,进行调试和试运行。
3. 抗震加固•对迁移后的管道进行抗震加固,采用合适的材料和工艺;•安装防震器和减震支架,增加管道系统的稳定性;•进行抗震性能测试和验收。
4. 管道优化和容量规划•根据城市规划和现有供水需求,优化管道布局和连接方式;•使用性能更优的管道材料,减少管道阻力和水力损失;•根据未来发展和扩建的需要,合理规划管道容量。
5. 竣工验收•对迁改后的给水管道进行全面检查和测试,确保其符合设计和施工要求;•进行各项性能测试,如压力测试、泄漏测试等;•出具竣工报告和验收文件,经相关部门审核和批准。
四、施工安全•按照相关安全规范和标准进行施工,确保施工过程中没有安全事故发生;•检查和维护现场的安全设备和防护措施,如安全围栏、标识等;•做好现场危险源的识别和排除,确保人员和设备的安全。
五、施工管理•成立施工项目组,明确责任分工和工作流程;•协调施工进度,合理安排人员和设备,确保施工的高效与顺利进行;•建立施工日志和档案,记录施工过程中的重要信息和问题解决;•积极与相关部门和单位进行沟通和协调,及时解决问题。
供水管线迁改工程施工方案1、项目概述水资源是生命之源,供水管线的质量对人民生活和城市发展至关重要。
为了保障供水管线的安全和稳定,必须对老旧供水管线进行迁改工程。
本项目是对城市老旧供水管线进行迁改工程,以确保供水系统的安全和可靠性,满足城市人民日益增长的生活和生产需求。
2、项目位置本项目位于X市某区,该区供水管线老旧,存在漏水、积垢、老化等问题,亟需进行改造和迁移。
3、项目内容本项目的主要内容是对老旧供水管线进行迁改工程,具体包括以下几个方面:3.1、调查和勘察对现有供水管线进行调查和勘察,了解管线的具体情况、管道走向、地下管网结构等,为后续的设计和施工提供依据。
3.2、设计方案制定根据勘察结果,制定供水管线迁改的设计方案,确定管线的走向、管径、材质和设备选择等。
3.3、施工准备组织施工队伍,准备施工所需的机械设备、材料和工具,做好施工现场的环境准备和安全防护措施。
3.4、施工实施按照设计方案,对老旧供水管线进行迁改工程,包括挖掘、铺设新管道、连接管线和设备、封闭施工等一系列工作。
3.5、验收和运行完成施工后,对迁改后的供水管线进行验收,确保管线的安全和可靠性,保证供水系统的正常运行。
4、施工方案4.1、施工队伍组建为了保证施工质量和工期,需要组建一支专业的施工队伍,队伍包括施工经理、班组长、技术人员、作业人员等。
4.2、施工机械设备根据项目需要,准备挖掘机、铲车、输送泵、管道焊接机、测量仪器等机械设备和工具,确保施工的顺利进行。
4.3、施工流程根据设计方案,按照以下流程进行施工:3.3.1、现场准备根据勘察结果,确定供水管线的走向和施工路线,确定施工现场范围,做好现场的环境准备和安全防护措施。
3.3.2、挖掘根据设计方案,采用适当的方式和工具对老旧供水管线进行挖掘,确保施工现场的安全和管线的完整。
3.3.3、管道铺设挖掘完毕后,按照设计方案对新管道进行铺设,并进行连接和封闭施工。
4.4、施工质量控制在施工过程中,严格按照设计要求和规范进行施工,确保管线的质量和可靠性。
管线迁移工程施工方案一、工程背景和概况本次管线迁移工程位于某市区的道路改造项目中,原有的给水管线和排水管线需要进行迁移,并且新的管线需要连接至新建的建筑物中。
该工程由市政部门委托某建筑工程公司进行设计和施工,总工期为3个月,预算约为500万元。
原有管线为DN300的钢管,埋深约为2米,总长度约为300米。
迁移后的新管线长度约为400米,其中包括DN300的给水管线和DN250的排水管线。
新管线的起点为原有管线的末端,终点为新建建筑物的位置。
整个管道系统将被埋设于地下,以确保城市道路的美观和畅通。
二、施工方案设计1.勘测和设计在开始施工前,需要进行现场勘测和设计工作。
首先,对原有管线和新管线的位置进行详细测量和标示,确定迁移的具体方案。
然后,根据现场条件和设计要求,进行管线的布局设计,包括管线的走向、埋深、连接方式等。
2.管线迁移管线迁移工程主要包括以下步骤:挖掘、清理、拆除、安装、连接和修复。
首先,需要进行现场挖掘,将原有管线暴露出来。
然后清理管线周围的土壤和杂物,确保施工安全和顺利进行。
接着进行管线的拆除工作,包括切割、拆除和运输。
随后进行新管线的安装和连接,确保管线的完整性和稳固性。
最后进行现场修复,包括土方回填、道路修复和环境整治等。
3.安全措施在管线迁移工程中,安全是第一位的考虑因素。
为了确保施工过程中的安全,需要采取以下措施:设置警示标志和围挡、划定施工区域、实施安全巡查、严格执行作业规程和操作规范等。
同时,需要配备专业的施工人员和设备,确保施工过程中的危险源得到排除和控制。
4.质量保障为了确保管线迁移工程的质量,需要在施工过程中加强质量管理和监督。
定期进行质量检查和验收,对施工人员进行技术培训和考核,检验和测试管道材料和连接点的质量,确保工程的安全性和可靠性。
同时,及时处理施工中出现的质量问题,保证工程按照设计要求和标准进行施工。
5.环境保护在管线迁移工程中,需要注意环境保护和节能减排。
昆明市轿子雪山旅游公路建设工程第一合同段DN300 给水管迁改施工方案中铁十六局集团二〇一〇年十二月昆明市轿子雪山旅游公路建设工程第一合同段DN300 给水管迁改施工方案一、编制依据1、昆明市轿子山旅游专线公路 1 合同(K0+000-K18+457.7)施工图设计2、建设单位提供的给水管管线图纸资料3、设计图纸提供的施工红线二、工程概况昆明市轿子雪山旅游公路建设工程第一合同段起点桩号 K0+000 位于昆沙路与昆禄公路交叉口,过西北沙河水库、桃园、三多大村、烟子哨,然后过干塘子垭口、小清塘,与普东公路平交后经青龙水库西侧、厂口西侧,止点 K18+457.70 位于太平哨以西,全长 18.462970 公里,为一级公路。
本标段起点连接线、 K0+340-K0+890 路基段、K0+960~K1+120 路基段有 DN300 给水管穿过,水管为五华区垃圾焚烧发电厂自给水管,需改迁 DN300 给水管总长为 747 米。
三、原则:3.1、申报管线产权单位,取得产权单位的同意、支持、配合。
3.2、申报绿化管理部门,办理好绿化植被开挖手续。
3.3、申报城管及道桥管理部门,办理好道路开挖手续。
3.4、新旧管道接驳点要设置在主体工程施工区外。
3.5、新迁管道安装、试压、消毒冲洗、停水碰口后废除旧管道。
3.6、在主体工程施工前,完成对主体工程施工有影响的现状管道的迁改,新迁给水管道施工规范化,达到行业合格标准,达到市级文明现场标准。
四.施工执行标准:4.1、按照:《全国通用给排水标准图集》S1,S2,S3、S4 及 88S162-6 安装。
4.2、执行:GB3421-82、GB3422-82、GB8463-86、GB8714-88,GB50268-97、GBJ50235-97 标准。
4.3、施工:按设计说明、平面图。
五.施工准备:5.1、技术准备:认真阅读施工图,技术人员提前踏勘施工现场,了解现状管网的基本情况和特殊情况,掌握本次改迁管道施工的重点和难点,对进入施工现场的作业人员进行详细的枝术交底。
给水管线改移工程施工方案一、工程概述在城市区域内,由于社会发展和城市建设需要,需要对现有的水管线进行改移。
本次工程旨在确保供水系统的正常运行,提高供水质量和供水能力。
二、工程内容1.方案设计依据原有水管线的位置和周边环境情况,设计合理的新水管线路径。
同时,根据新的设计方案确定施工范围和施工工序。
2.材料准备根据设计方案所需的规格和数量,采购适当的管材和配件。
材料选择要符合国家相关标准,并经过质量检验合格。
3.施工准备组织施工队伍,配备必要的施工工具和设备。
同时,对施工现场进行必要的预处理,清除垃圾和障碍物,确保施工安全和顺利进行。
三、施工步骤1.停水在施工前,提前通知相关单位和居民停水时间和地点。
停水期间,及时与用户沟通,及时解决相关问题。
2.拆除原有水管线根据设计方案,对原有的水管线进行拆除。
拆除过程中,要注意保护周边环境和设施,确保施工安全。
3.新水管线敷设根据设计方案,在拆除原有水管线的基础上,进行新水管线的敷设。
敷设过程中,要注意管道的均匀铺设,保证管道的平整和牢固。
4.管道连接将新的水管线与原有供水系统进行连接。
连接过程中,要严格按照相关标准进行施工,确保连接的质量合格。
5.压力测试在管道连接完成后,对新水管线进行压力测试。
测试过程中,要根据设计方案所规定的压力标准进行操作。
测试合格后,进行相应记录和报告。
6.还水在新水管线连接完成并经过压力测试合格后,及时通知相关单位和居民还水时间和地点。
还水期间,要及时与用户沟通,及时解决相关问题。
四、施工安全1.建立安全责任制建立完善的安全责任制度,明确每个人的安全职责和义务。
同时,加强对施工人员的安全培训,提高其安全意识和技能。
2.现场安全管理在施工现场设置安全警示标志,保证施工区域的安全通道畅通。
严格遵守现场安全规定,确保施工现场的安全环境。
3.停电停气在施工期间,要与相关单位和居民沟通,提前通知停电和停气时间和地点。
施工期间,要确保相关设备和管道的安全。

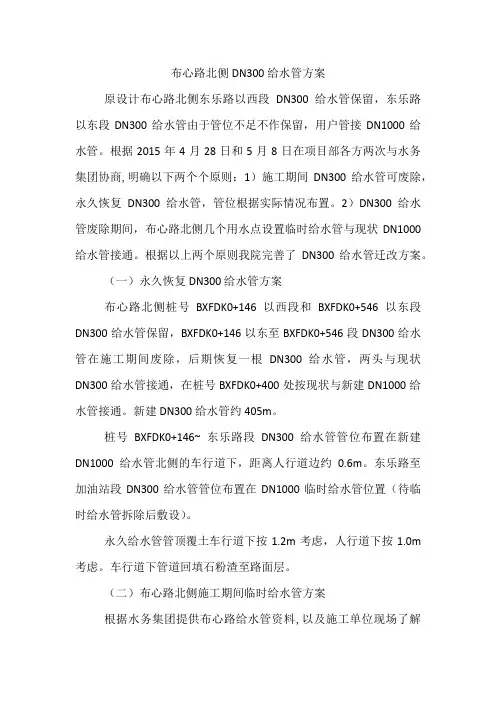

布心路北侧DN300给水管方案原设计布心路北侧东乐路以西段DN300给水管保留,东乐路以东段DN300给水管由于管位不足不作保留,用户管接DN1000给水管。
根据2015年4月28日和5月8日在项目部各方两次与水务集团协商,明确以下两个个原则:1)施工期间DN300给水管可废除,永久恢复DN300给水管,管位根据实际情况布置。
2)DN300给水管废除期间,布心路北侧几个用水点设置临时给水管与现状DN1000给水管接通。
根据以上两个原则我院完善了DN300给水管迁改方案。
(一)永久恢复DN300 给水管方案布心路北侧桩号BXFDK0+146以西段和BXFDK0+546以东段DN300给水管保留,BXFDK0+146以东至BXFDK0+546段DN300给水管在施工期间废除,后期恢复一根DN300给水管,两头与现状DN300给水管接通,在桩号BXFDK0+400处按现状与新建DN1000给水管接通。
新建DN300给水管约405m。
桩号BXFDK0+146~ 东乐路段DN300给水管管位布置在新建DN1000给水管北侧的车行道下,距离人行道边约0.6m。
东乐路至加油站段DN300给水管管位布置在DN1000临时给水管位置(待临时给水管拆除后敷设)。
永久给水管管顶覆土车行道下按1.2m考虑,人行道下按1.0m 考虑。
车行道下管道回填石粉渣至路面层。
(二)布心路北侧施工期间临时给水管方案根据水务集团提供布心路给水管资料,以及施工单位现场了解的情况,布心路北侧受影响的有4个用户点与DN300给水管相接:(1)BXFDK0+212处DN200用户管(不用)(2)BXFDK0+400处DN400用户管(不用)(3)BXFDK0+491处DN200用户管(4)BXFDK0+527处DN200用户管。
上述(1)、(2)用户点施工期间可保留,永久给水管建成后与之接通,(3)、(4)在DN300现状给水管废除期间需要与已与DN1000给水管接通,需需保证施工期间用水。
给水管道改造施工方案一、项目概述本方案旨在对给水管道进行改造施工,以提升供水系统的可靠性和安全性,确保用户正常用水需求。
根据工程实际情况,本方案将从管道选材、施工流程、安全措施等方面进行详细论述。
二、管道选材1. 主管道选材为了确保管道的耐久性和水质安全,本方案推荐使用高密度聚乙烯(HDPE)管材作为主要供水管道材料。
HDPE管材具有耐腐蚀、抗菌性强等特点,能够有效延长管道使用寿命。
2. 支管道选材对于支管道,推荐使用聚氯乙烯(PVC)管材。
PVC管材具有良好的耐压性能和防腐能力,适用于小流量支线供水。
三、施工流程1. 断水和拆除旧管道在进行改造施工前,需要提前通知用户,断开供水管道,确保施工安全。
随后,拆除旧的供水管道,并对旧管道进行彻底清理和消毒处理。
2. 安装新管道根据工程设计图纸和现场实际情况,进行新管道的安装工作。
在安装过程中,需注意正确连接管道接口,确保管道的密封性和稳定性。
3. 进行管道试验安装完成后,需要进行管道试验,以验证新管道的质量和可靠性。
试验过程中,需按照相关规定施工,确保试验的准确性和完整性。
4. 接通供水在管道试验合格后,可逐步接通供水,恢复用户的正常用水。
接通供水前,需再次进行水质检测,确保供水水质符合相关标准。
四、安全措施1. 周边施工区域封闭在施工期间,将工地周边区域进行有效封闭,并设置明显的警示标志,确保行人和车辆的安全。
2. 管道防护施工现场应设置专门的管道防护设施,防止管道被外力损坏或破坏。
3. 施工人员安全施工人员应严格遵守相关的安全操作规程,佩戴必要的安全防护用具,并定期进行岗前培训,提高施工人员的安全意识。
五、总结与展望本方案通过详细论述管道选材、施工流程和安全措施等方面的内容,为给水管道改造施工提供了科学合理的指导。
同时,我们应继续关注新材料的应用和施工技术的创新,不断提升施工质量和供水系统的可靠性,为用户提供更好的用水体验。
昆明市轿子雪山旅游公路建设工程第一合同段DN300 给水管迁改施工方案中铁十六局集团二〇一〇年十二月昆明市轿子雪山旅游公路建设工程第一合同段DN300 给水管迁改施工方案一、编制依据1、昆明市轿子山旅游专线公路 1 合同(K0+000-K18+457.7)施工图设计2、建设单位提供的给水管管线图纸资料3、设计图纸提供的施工红线二、工程概况昆明市轿子雪山旅游公路建设工程第一合同段起点桩号 K0+000 位于昆沙路与昆禄公路交叉口,过西北沙河水库、桃园、三多大村、烟子哨,然后过干塘子垭口、小清塘,与普东公路平交后经青龙水库西侧、厂口西侧,止点 K18+457.70 位于太平哨以西,全长 18.462970 公里,为一级公路。
本标段起点连接线、 K0+340-K0+890 路基段、K0+960~K1+120 路基段有 DN300 给水管穿过,水管为五华区垃圾焚烧发电厂自给水管,需改迁 DN300 给水管总长为 747 米。
三、原则:3.1、申报管线产权单位,取得产权单位的同意、支持、配合。
3.2、申报绿化管理部门,办理好绿化植被开挖手续。
3.3、申报城管及道桥管理部门,办理好道路开挖手续。
3.4、新旧管道接驳点要设置在主体工程施工区外。
3.5、新迁管道安装、试压、消毒冲洗、停水碰口后废除旧管道。
3.6、在主体工程施工前,完成对主体工程施工有影响的现状管道的迁改,新迁给水管道施工规范化,达到行业合格标准,达到市级文明现场标准。
四.施工执行标准:4.1、按照:《全国通用给排水标准图集》S1,S2,S3、S4 及 88S162-6 安装。
4.2、执行:GB3421-82、GB3422-82、GB8463-86、GB8714-88,GB50268-97、 GBJ50235-97 标准。
4.3、施工:按设计说明、平面图。
五.施工准备:5.1、技术准备:认真阅读施工图,技术人员提前踏勘施工现场,了解现状管网的基本情况和特殊情况,掌握本次改迁管道施工的重点和难点,对进入施工现场的作业人员进行详细的枝术交底。
给水管道迁改工程施工方案一、工程概述为了适应城市发展的需要,提高城市供水的整体运行效率,我公司拟对某地区的水管道进行改迁工程,以提升供水系统的安全性、稳定性和便捷性。
本次工程涉及涵盖基础设施改建、管线迁移、设备更新等多个方面,是一项综合性较强的工程任务。
二、施工前准备1. 头绪梳理:在正式开展工程之前,需对工程范围、难点、关键技术、施工周期等进行全面的评估和分析,为后续工作提供详尽的基础准备。
2. 人员调配:根据工程需要,合理安排施工人员,确保具备足够的人力资源,保障工程施工的高效进行。
3. 物资准备:合理规划需要的施工物资,包括管道材料、设备器械、劳动保护用品等,保证工程物资的及时供应和恰当使用。
4. 安全防护:在细化施工方案的同时,需制定严格的施工安全制度和操作规程,确保施工过程中的安全生产。
三、施工步骤1. 现场测绘:由专业测绘人员对工程区域进行准确的测量和勘察,获得实地情况的精确数据,为后续施工提供必要的依据。
2. 设备拆除:按照测绘结果和施工方案的要求,对原有的水管道设备进行拆卸和清理,为后续管线迁移做好准备。
3. 管线迁移:采用合适的施工机械和工具,对原有管线进行科学合理的迁移,确保迁移过程中不影响周边的生产、生活和交通。
4. 新设施铺设:在管线迁移完成后,按照新的设计要求和工程方案,对新的水管道进行铺设和连接,确保管线的连续性和稳定性。
5. 设备更新:更新和升级原有的水管道设备,采用先进的技术和设备,提升供水系统的整体效能和安全性。
6. 质量检验:在工程的各个环节,均进行严格的质量检验和验收工作,确保施工的各个环节符合设计要求和规范标准。
四、环保措施1. 施工噪音控制:采用低噪音设备施工,并加装隔音设施,减少施工对周边环境和居民的影响。
2. 污水处理:对施工过程中产生的污水进行收集和处理,确保污水的排放符合环保标准。
3. 生活垃圾处理:合理收集和分类施工现场的生活垃圾,并委托专业的清运公司进行处理和回收。
重庆鱼洞长江大桥北引道主线BT建设工程北引道一二标段DN300给水管迁建方案建设单位:重庆建工集团有限责任公司(BT乙方)监理单位:重庆渝海建设工程监理有限公司承包单位:茄子溪水厂:二00七年四月二十八日一、编制原则为了建立和谐社会,保证人民处于安居乐业的生活环境之中,促进社会的健康及可持续发展,为安全、文明、优质、快速的完成鱼洞长江大桥北引道工程BT建设的施工任务,为新重庆的大都市建设做一份贡献,保证人民的正常生活秩序,根据国家及行业相关法律、法规和施工规范,特编制此方案。
二、编制依据○1、《城市给水管道安装技术规范》。
○2、我厂会同相关单位现场确认的管线走向。
○3、2007年4月28日各相关单位在北引道一标段项目部会议室召开的工作会议精神。
三、工程概况重庆鱼洞长江大桥北引道工程,隶属于大渡口区,为连接大渡口区和巴南区重要的南北快速干道,大大缩短了大渡口至巴南区、九龙坡区及市中区的距离,有利于加强城市中心区与外围组团的联系。
道路等级为城市快速路,设计车速为60㎞/h,双向六车道,路基全宽44.5m。
四、现状管网分布K20+776.78~K20+960段路基左侧顺路线方向有一条长191m的DN300玻璃钢管,管道走向呈折线型,该水管是茄子溪水厂供应建胜镇沿线群众及企业生产、生活用水的主要管道。
管道经过一二标段区域是水田,管道的下卧层为粘性土及淤泥。
现状管道分别穿越一标段路基、涵洞、路肩墙,二标段路肩墙。
该管道为玻璃钢管道、强度低、硬度小,不能承受施工带来的冲击、碾压和碰撞。
如果不迁移管道,一二标段在此区域不能施工,势必影响工程的进展,不能保证一二标段在合同工期内完成施工任务。
五、水管改移方案1、施工办法改移水管的前提是不能影响供应片区内群众的生产生活用水。
我们先按照城投公司、建工集团BT乙方、监理、茄子溪水厂、一二标段施工单位共同商定的施工方案及水管改线走向图,铺设好水管及接线位置配件,经过验收合格后再集中施工力量停水4个小时把水改接到新安装的管线上。
XXXX工程自来水管迁改施工方案Xxxx项目部Xx年xx月目录第一章工程概况及特点 (1)1.1 工程概况 (1)1.2 施工任务特点分析 (2)第二章现场施工组织架构 (5)第三章施工总进度计划 (6)3.1 施工总工期 (6)3.2 施工进度计划 (6)第四章施工技术方案措施 (7)4.1 施工方案 (7)4.2 管道施工 (9)一、施工工艺流程图 (9)4.3施工安全保护措施 (10)4.4文明施工管理措施 (12)4.5应急预案 (13)第一章工程概况及特点1.1 工程概况一、工程简介XXXXXXXXXXXXX。
二、工程结构形式1、管材:DN400球墨管XXX米、DN300球墨管XXX米。
2、管道基础处理及回填2.1DN400管及以下坑开挖应低于管底0.2米,然后填中粗砂基础0.2米,再敷设管道。
新装管道管顶以下回填中粗砂并分层夯实,回填密实度不小于90%;管道两侧回填应同步进行,并要注意管道与槽底接触的三角区部分的夯实质量。
管顶以上在车行道路面回填石屑并分层夯实,密实度不小于90%。
2.2 管道基础处理及回填应严格按照《给水排水管道工程施工及验收规范》GB50268-2008执行。
3、管道连接DN300;DN400球墨管承插连接。
4、防腐4.1钢管的内壁均涂水泥砂浆衬里,水泥砂浆衬里技术要求按CECS10:89《埋地给水钢管水泥砂浆衬里技术标准》执行。
钢制弯管利用钢直管加工焊接,施工现场的焊缝采用广州市自来水有限公司核定厂家生产的无毒保洁涂料作内防腐,并应切实按该涂料施工要求进行监理。
4.2焊接钢管的外防腐先除锈于露出金属光泽后进行,并采用环氧煤沥青漆五遍,间层缠脱腊无碱玻璃布两遍(底漆两遍―面漆―玻璃布―面漆―玻璃布―面漆)涂层干膜总厚度不得小于0.6mm。
现场施工接口的外防腐采用冷缠胶带处理。
5、试验水压5.1管道试压及冲洗消毒应符合《给水排水管道工程施工及验收规范》(GB50268-2008)中相关规定。
自来水管迁改方案自来水管迁改方案一、工程概况在XXX、**桥桩基位置有市政自来水管通过,影响桩基施工,必须迁改。
迁改的管径为300mm和200mm,迁改长度分别为5.5m和8.5m。
为此,我们准备了8名工人,包括1名进场管理人员、3名技术工人、2名机械工和2名普工。
我们选用球墨铸铁管作为改迁管材料。
二、施工方案2.1 管道防腐管道内防腐:我们将使用喷砂除锈处理后的球墨铸铁管,内壁用无毒性聚合水泥砂浆内涂,涂层厚度为5mm或8mm,误差不超过±1mm。
钢制管件则用水泥砂浆内涂。
管道外防腐:在球墨铸铁管下沟槽前,我们将刷一道环氧煤面漆,安装后防腐表层损坏的部位再补刷一次。
对于钢制管件,我们将使用环氧煤沥青特加强外防腐。
2.2 开挖我们将采用人工修边扩大工作面,方便施工。
沟槽底原土夯实,做到槽底平整,坡度顺畅,无尖硬的物体和块石。
加工管件提前完成。
2.3 停水每处迁改需要停水一天,提前作好停水用户的通知和广告工作。
停水关闭阀门由管网管理部门操作。
2.4 断管停水泄压后,根据现状管的材质确定断管方法。
2.5 排水管内存水,有排泥阀的管段用排泥阀排水,没有排泥阀的管段用水泵抽排,废水要引到运河内。
2.6 清洗停水管网因停水管内的水垢和沉淀物浮动,要经过冲洗才能封闭使用。
2.7 碰口要在批准的停水时间内作好接口工作,保证准时通水。
2.8 接口处理接口要作好防腐处理和加固处理,在碰口处设标志桩,备管网管理单位今后检查维修。
2.9 管道试压给水管道回填前进行强度及严密性试验,管道强度及严密性试验采用水压试验法试压。
试压前做好水源引接及排水疏导路线的布置,管道安装检查合格,管件的锚固设施达到试验要求,试验管段所有敞口封堵严实,铸管试验压力为0.9MPa。
试压前,管内要放满水浸泡不少于24小时。
昆明市轿子雪山旅游公路建设工程第一合同段DN300 给水管迁改施工方案中铁十六局集团二〇一〇年十二月昆明市轿子雪山旅游公路建设工程第一合同段DN300 给水管迁改施工方案一、编制依据1、昆明市轿子山旅游专线公路 1 合同(K0+000-K18+457.7)施工图设计2、建设单位提供的给水管管线图纸资料3、设计图纸提供的施工红线二、工程概况昆明市轿子雪山旅游公路建设工程第一合同段起点桩号 K0+000 位于昆沙路与昆禄公路交叉口,过西北沙河水库、桃园、三多大村、烟子哨,然后过干塘子垭口、小清塘,与普东公路平交后经青龙水库西侧、厂口西侧,止点 K18+457.70 位于太平哨以西,全长 18.462970 公里,为一级公路。
本标段起点连接线、 K0+340-K0+890 路基段、K0+960~K1+120 路基段有 DN300 给水管穿过,水管为五华区垃圾焚烧发电厂自给水管,需改迁 DN300 给水管总长为 747 米。
三、原则:3.1、申报管线产权单位,取得产权单位的同意、支持、配合。
3.2、申报绿化管理部门,办理好绿化植被开挖手续。
3.3、申报城管及道桥管理部门,办理好道路开挖手续。
3.4、新旧管道接驳点要设置在主体工程施工区外。
3.5、新迁管道安装、试压、消毒冲洗、停水碰口后废除旧管道。
3.6、在主体工程施工前,完成对主体工程施工有影响的现状管道的迁改,新迁给水管道施工规范化,达到行业合格标准,达到市级文明现场标准。
四.施工执行标准:4.1、按照:《全国通用给排水标准图集》S1,S2,S3、S4 及 88S162-6 安装。
4.2、执行:GB3421-82、GB3422-82、GB8463-86、GB8714-88,GB50268-97、GBJ50235-97 标准。
4.3、施工:按设计说明、平面图。
五.施工准备:5.1、技术准备:认真阅读施工图,技术人员提前踏勘施工现场,了解现状管网的基本情况和特殊情况,掌握本次改迁管道施工的重点和难点,对进入施工现场的作业人员进行详细的枝术交底。
5.2 施工组织准备:组建“给水管线改迁施工队” ,专项施工改迁给水管道。
5.3、机械进场准备:施工机械进场表:其它大型施工机械和车辆由公司组织协调,根据工程的展开和深入,需用时调进现场,大型施工机械实行施工动态管理,确保工程施工、安全、进度的要求。
5.4、劳动力准备:进场管理人员 3 人、技术工人 6 人、机械工 2 人、普工 4 人、共计 15 人。
5.5、主要材料选购:DN300 改迁管: 选用球墨铸铁管,承插胶圈接口。
六、施工方案:6.1、施工前,首先对各段改迁管线进行详细调查,查清管线所属的产权单位,并与产权单位取得联系,讨论出具体的改迁计划,消毒冲洗计划,协商停水、管道接口等事宜,做到在改迁过程,不与产权单位不发生争论和矛盾。
同时办理好道路开挖、绿化开挖有关手续。
6.2、人工探挖地下管线:每道管线施工前都要进行人工探挖,查清改迁管线的上、下、左、右有没有其它专业管线,避免发生意外事故和不必要的破坏,得到准确判定时,制订管道沟槽开挖方案,实施管线迁改。
6.3、管道施工:给水管道改迁工序:⑴管道内防腐、⑵管道外防腐、⑶沟槽开挖、⑷管道基础、⑸管道及附件安装、⑹砌筑阀门井、⑺管道试压、⑻沟槽回填、⑼消毒冲洗、⑽新旧管道连接。
6.3.1、管道内防腐:改迁管用球墨铸铁管,内壁:用喷砂除锈处理后,使管壁呈现出灰白色金属光泽, 再用无毒性聚合水泥砂浆内涂,用转窑 525#水泥,砂粒(石英砂)要坚硬、洁净、级配良好,涂层 5mm,误差不超过:±1mm,钢制管件:水泥砂浆内涂。
6.3.2、管道外防腐:球黑铸铁管下沟槽前,外壁要刷一道环氧煤面漆,安装后防腐表层损坏的部位再补刷一次,钢制管件,环氧煤沥青特加强外防腐。
6.3.3、沟槽开挖:(1)土方开挖、给水管道的沟槽采用机械大、人工配合开挖,放坡系数 0.67,无条件放坡段打钢板桩支护,槽深度按设计标高控制。
DN300,槽底宽900管底上 0.2m 到管道基础部分的土方用人工清挖,避免扰动老土。
(2)、沟槽支护:管沟采取大开挖,无特殊情况不作支护.(3)余土处理:施工余土全部外运,经测量,弃土运距超过 9km。
6.3.4、管道垫层基础:沟槽底层若土质好,是老土,就原土夯实,做到槽底平整,坡度顺畅,无尖硬的物体和块石,主管道沟底垫 150mm 石粉垫层,分支管道沟底垫 100mm 石粉垫层,沟槽底层是松土、垃圾土或淤泥,用石粉换填到老土层。
6.3.5 管道安装:球墨铸铁管:承插胶圈连接,钢制管件,管道下沟前先检查防腐层有没有损坏, 如果有损坏要即时修补,钢制管件的内外防腐与主管道的内外防腐相同,管道转弯及管件处加设钢筋混凝土支墩。
1)、起点连接段:DN300 球墨铸铁管,总长 37m 承插胶圈接口,J2 处安装 1 台控制阀门(RSDZ45X-16Q,DN300 冠龙牌软密封闸阀),在 J1 处与现状管碰口,J1~ J2 段改迁旧给水管,标高低于轿子雪山路面以下 3 米,02J331-12 浇灌 R0806-1 按钢筋混凝土地沟保护管道。
2)、J3~J4(即 k0+340~k0+890)段、DN300 球墨铸铁管,总长 550m 承插胶圈接口,在 J4 加设控制阀门(RSDZ45X-16Q,DN300 冠龙牌软密封闸阀),在 J3 处与现状管碰口,J3~J4 段改迁旧给水管。
3)、J5~J6(即 k0+960~k1+120)段、DN300 球墨铸铁管,总长 160m 承插胶圈接口,在 J6 加设控制阀门(RSDZ45X-16Q,DN300 冠龙牌软密封闸阀),在 J5 处与现状管碰口,J5~J6 段改迁旧给水管。
改迁给水管见平面图。
6.3.6、阀门与阀门井:(1)、阀门安装:阀门安装前进行阀门严密性及强度的试验,经验收合格后进行安装,管道与阀门采用碳钢法兰连接,管径 DN300 的阀门用软密封法兰闸阀。
(2)、阀门井:阀门井按设计要求施工,执行 05S502 标准,消火栓阀门井按 01S201 施工,井壁用 1:2 水泥砂浆抹灰,抹面要光滑。
6.3.7 管道试压:(1)、给水管道回填前进行强度及严密性试验,管道强度及严密性试验采用水压试验法试压;试压前做好水源引接及排水疏导路线的布置,管道安装检查合格,管件的锚固设施达到试验要求,试验管段所有敞口封堵严实,铸管试验压力为 0.9MPa。
试压前,管内要放满水浸泡不于少 24 小时。
(2)、打压机灌水时要打开排气口,排完管道内气体;然后分级升压,每升一级都要认真检查管道接口、封板、支墩、有无无异常现象,确定情况正常后再继续升压,升压过程中若有压力表针摆动、不稳,要重新排气, 压力表针不摆动、稳定时继续升压,升压到试验压力后,保持恒压 10min,检查接口、管身无破损及漏水现象,10min 降压不大于 0.05MPa,管道强度试验合格;然后压力降至工作压力进行检查,压力保持不变,不渗不漏,严密性试验合格,管道初检、复检试压两次,主体工程施工后,管道验收时再试压一次,如果试压不合格,查出问题处理后重新试压,各段改改迁给水管道分段试压。
6.3.8、管道沟槽回填:改迁管线所开挖的管沟全部用石粉分层回填,用水夯。
6.3.9 冲洗消毒:改迁给水管道分段消毒冲洗。
(1)、在就近的给水管上用与改迁管径相同的钢管与新迁管连接,并安装上控阀门,作为消毒冲洗进水口。
(2)、用不小于新建管径一级的钢管(DN300)将新建的另一端连接到检查井内,并安装上控制阀门(DN300),作为消毒冲洗出水口。
(3)、管腹用含量不低 20MG/L 氯离子浓度的清洁水浸泡 24 小时。
(4)、用流速不小于 3.0M/S 的水流连续冲洗。
直至出水口处浊度、色度与入水口处冲洗水浊度、色度相同为止,(冲洗时做好排水措施,保证排水管路畅通;冲洗 3 次,每次冲洗时间不小于 3 小时)。
(5)、在进水口和出水口取样化验,水质要符合饮用水标准。
(6)、另作详细的消毒冲洗方案报主管单位审批:(7)、各段改迁给水管线用同样的工序、同样的方法分段消毒冲洗。
6.3.10、停水碰口:DN300 管停水两次,第一次停方接冲洗进水管,第二次停水新旧管道碰口,停水碰口是管线改迁的施工重点和难点,要作好超前工序的准备工作。
(1)、加工管件:提前加工好需要的管件,现状是钢筋混凝土管,两端碰口处都要加工转换管件。
(2)、停水:根据现状管网情况、碰口处的地势情况,编制详细的停水方案报产权单位和主管部门审批,并作好停水用户的通知和广告工作,停水关闭阀门由管网管理部门操作。
(3)、断管:停水泄压后,根据现状管的材质确定断管方法。
(4)、排水:管内存水,有排泥阀的管段用排泥阀排水,没有排泥阀的管段用水泵抽排,废水要引到雨水检查井内。
(5)、清洗停水管网:因停水管内的水垢和沉淀物浮动,要经过冲洗才能封闭使用。
(6)、碰口:碰口处的新旧管要浇灌混凝土支墩加固保护,碰口管件要支撑在预制加固支墩的预埋铁件上并焊死,要在批准的停水时间内作好接口工作,保证准时通水。
(7)、接口处理:接口要作好防腐处理和加固处理,在新管管端作包封式加固支墩。
(8)、碰口处,设标志桩,备管网管理单位今后检查,维修。
6.4、施工自行发电方案施工用电:由于不能提供施工用电,要自行发电,按工期进度计划、施工流水线计划、场地平面布置计划,用 1 台 120KW 发电机供施工用电。
6.5、交通疏解与施工围挡:施工区用蓝色铁皮瓦作施工围挡(高 2m,用Ф40 钢管作柱,入土 0.5m,C10 混凝土浇捣基墩,2.m/1 柱,用 b50 角铁做龙骨,水平 3 道)封闭施工,过车段,一半施工,一半通车,然后倒边,保证车辆能正常通行。
七、拆除与修复:拆除与修复:注意保护交通道路,必须要拆除破坏时,要取得产权单位和主管部门的同意后开展工作,管线改迁后,旧管要全部拆除,并清除垃圾,拆除开挖的坑槽。
八、现场平面布置:现场平面布置:现场布置服从整体安排,材料堆放场地、管件加工制作场地,根据现场的临时空地及施工段的位置而定。
九、工期保证措施:工期保证措施:9.1、编制好作业计划、赶工计划、和夜间施工计划和应预案。
9.2、提前作好施工准备、材料准备、机械准备、劳动力准备。
9.3、合理安排工序,施工流水线,保证工程质量。
9.4、即时落实设计变更。
9.5、备好技术指导资料。
十、质量保证措施:质量保证措施:保证施工正常进行,管理人员保证现场全班跟踪;使用的各种材料均保证用名优产品;每个施工环节都严格按施工规范执行;应用好的施工范例,防治质量通病;确保一次验收就达到行业合格标准。
十一、安全保证措施11.1、安全管理:建立健全安全管理制度,落实入场安全教育制度,定期进行安全技术交底,定期、不定期组织检查现场安全生产情况;抵制违章作业,执行主体工程统一的安全管理制度。
