避雷接地计价
1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)
1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按
2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般使用在小型建筑,而且无桩基的工程。
二、接地母线
2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设
2.2说明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计要求挖沟,沟深不得小于0.5米,然后埋入扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计要求埋深不同时,可按设计方量调整。
2.3接地母线计算工程量时应按图纸设计的水平长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率。
三、接地跨接
3.1接地线跨接线安装:定额套用2-701~2-703,可分为接地跨接线、构架接地和钢铝窗接地。
1、接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般使用在小型建筑,而且无桩基的工程。
2、接地母线2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设2.2说明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计要求挖沟,沟深不得小于0.5米,然后埋入扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计要求埋深不同时,可按设计方量调整。
2.3接地母线计算工程量时应按图纸设计的水平长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率。
3、接地跨接3.1接地线跨接线安装:定额套用2-701~2-703,可分为接地跨接线、构架接地和钢铝窗接地3.2说明:接地跨接线:防雷接地应该形成一个闭和回路后接地,在断线处应采用接地跨接线,凡用螺栓或铆钉连接的接地网中的地方,都应焊接接地跨接线,跨接线一般采用扁钢和圆钢。
3.3接地跨接按40*4扁钢考虑,采用开孔连接,管件跨接利用法兰盘连接螺栓,钢轨利用鱼尾板固定螺栓,平行管道采用焊接进行综合考虑。
3.4构架接地是按户外钢结构或砼结构接地来考虑的,每处接地跨接包括了4米以内的水平接地。
3.5钢铝窗接地采用8号圆钢一端和窗连接,一端和圈梁主筋连接。
3.6利用基础钢筋做接地,套用2-751均压环敷设子目(但均压环敷设子目内并没有圆钢等主材,只考虑了钢筋与钢筋之间的搭接焊,所以个人认为利用基础钢筋做接地网除了按均压环算,还应该计算基础钢筋的跨接数量)3.7等电位箱和局部等电位箱的箱内连接套接地跨接*0.5系数,箱体再单独套定额,局部等电位箱应套接线盒安装子目,总等电位箱套接线箱安装子目。
(完整版)防雷接地预算] 防雷接地预算1.屋顶的避雷带工程量=(水平+竖直)*3.9%(3.9%为转弯、上下波动、避绕障碍物、焊接头所占长度)2.引下线距地面300设测试点,应该执行断接卡制作安装.3.如果采用地圈梁的两跟钢筋做接地每焊接一处就按一处计算不用再*2(因为定额是按焊接两根考虑的)应该执行接地跨接线项.4.引下线利用柱两跟主筋。
共有6处引下就按6处计算、套柱主筋与圈梁钢筋焊接项目,支持避雷的每米一个的圆钢支持不应计入避雷长度,避雷网安装的工作内容已包括埋卡子第一、二项应该考虑,接地母线敷设,按设计长度以“m”为计量单位计算工程。
接地母线、避雷线敷设均按延长米计算,其长度按施工图设计水平和垂直规定长度量另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算,计算主材费时应另增加规定的损耗率。
均压环敷设以“m”为计量单位,主要考虑利用圈梁内主筋作均压环接地连线,焊接按两根主筋考虑,超过两根时,可按比例调整。
长度按设计需要作均压接地的圈梁中心线长度,以延长米计算。
不考虑3.9%的附加长度。
根据我多年的施工经验,我觉得只考虑地圈梁的均压环长度足够。
第三项弱电管路套2册,线路12册里有很多弱电线敷设子项基本上都可以套用。
12册弱电设备箱不全,凡12册套不上的可套用2册接线箱安装。
一类防雷建筑物高度超过30M,从30m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连二类防雷建筑物高度超过45M,从45m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连三类防雷建筑物高度超过60M,从60m 起每隔不大于6m 沿建筑物四周设水平避雷带并与引下线相连采取均压环的目的是防侧击雷和做等电位的连接避雷接地的定额子目套用接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。

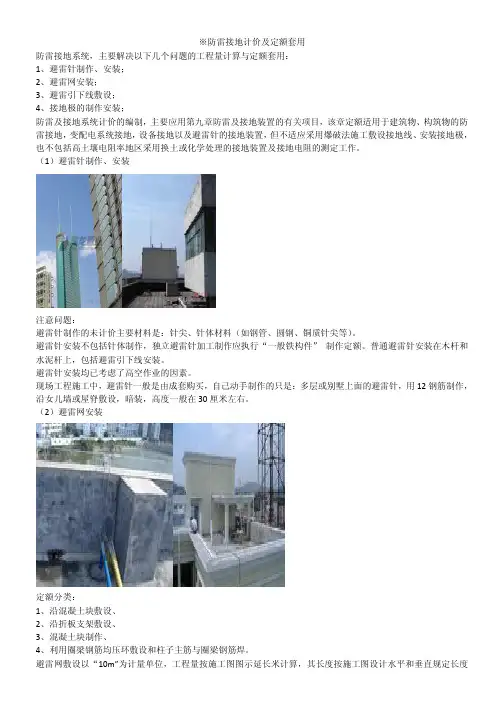

※防雷接地工程量计算MEB箱的作用:当把电气部分的接地和防雷接地连成一体后,就使建筑物内的钢筋间构成一个法拉第笼,在此笼内的电气设备和导体都与笼相连接,就不会受到反击。
记住,屋顶电气设备的外壳已与避雷装置连成一体后,不允许再与屋内接地线相连。
一、防雷均压环安装项目是按利用建筑物圈梁内主筋作为防雷接地连接线考虑的。
如果采用单独扁钢或圆钢明敷作均压环时,可执行“户内接地母线敷设”项目。
利用铜绞线作接地引下线时,配管、穿铜绞线执行本册第十二章中同规格的相应项目。
利用建筑物主筋作接地引下线和利用圈梁钢筋作均压环接地连线,都是按二根主筋考虑的,如超过二根可按比例调整。
利用建筑物主筋作接地引下线项目是按锥螺纹绑扎焊接考虑的,如主筋采用对焊方式,项目乘以系数0.5。
高层建筑物屋顶的防雷接地装置应执行“避雷网安装”项目,电缆支架的接地线安装应执行“户内接地母线敷设”项目。
接地极制作安装以“根”为计量单位,其长度按设计长度计算,设计无规定时,每根长度按2.5m计算。
若设计有管帽时,管帽另按加工件计算。
二、接地母线、避雷线、引下线及均压环敷设以“10m”为计量单位,其长度按施工图水平和垂直规定长度另加3.9%的附加长度(包括转弯、上下波动、避绕障碍物、搭接头所占长度)计算。
三、接地跨接线以“10处”为计量单位,按规程规定凡需做接地跨接线的工程,每跨接一次按一处计算。
四、避雷针的加工制作、安装,以“根”或“组”为计量单位计算,独立避雷针安装以“基”为计量单位计算。
长度、高度、数量均按设计规定。
五、半导体少长针消雷装置安装以“套”为计量单位计算,按设计安装高度分别执行相应项目。
装置本身由设备制造厂成套供货。
六、利用建筑物内主筋作接地引下线安装按设计图示尺寸以“10m”为计量单位计算。
七、断接卡子制作安装以“10套”为计量单位,按设计规定装设的断接卡子数量计算,接地检查井内的断接卡子安装按每井一套计算。
八、均压环敷设以“10m”为计量单位,工程量以设计需要做均压接地的圈梁的中心线长度按延长米计算。
避雷接地的定额子目套用接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2阐明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般应用在小型建筑,而且无桩基的工程。
1.3钢管和角钢接地极见下图:接地母线2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设2.2阐明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计请求挖沟,沟深不得小于0.5米,然后埋进扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计请求埋深不同时,可按设计方量调剂。
2.3接地母线计算工程量时应按图纸设计的程度长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率。
避雷针4.1避雷针制作安装:定额套用2-704~2-740,避雷针制作可分为钢管避雷针制作、圆钢避雷小针制安,避雷针安装可分为装在烟囱上、装在平屋面上、拉线安装、装在墙上、装在金属容器顶上、装在金属容器壁上、装在构筑物上和独立避雷针安装4.2避雷的制作不包括底座的加工,也未包含其本身的主材价钱,计算主材费时要依据时常价钱*损耗率。
4.3独立避雷小针安装不包括针体的制作,针体的加工制作按“一般铁构件制作”定额计算。
避雷引下线6.1避雷引下线敷设:定额套用2-744~2-747。
避雷引下线敷设可分为利用金属构件引下、沿建筑物构筑物引下、利用建筑物主筋引下和断接卡子制作、安装。
6.2如钢构造的厂房利用其的钢柱做引下线时应套用利用金属构件引下。
关于避雷接地的小知识及定额套用问题1、接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般使用在小型建筑,而且无桩基的工程。
2、接地母线2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设2.2说明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计要求挖沟,沟深不得小于0. 5米,然后埋入扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计要求埋深不同时,可按设计方量调整。
2.3接地母线计算工程量时应按图纸设计的水平长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率。
3、接地跨接3.1接地线跨接线安装:定额套用2-701~2-703,可分为接地跨接线、构架接地和钢铝窗接地3.2说明:接地跨接线:防雷接地应该形成一个闭和回路后接地,在断线处应采用接地跨接线,凡用螺栓或铆钉连接的接地网中的地方,都应焊接接地跨接线,跨接线一般采用扁钢和圆钢。
3.3接地跨接按40*4扁钢考虑,采用开孔连接,管件跨接利用法兰盘连接螺栓,钢轨利用鱼尾板固定螺栓,平行管道采用焊接进行综合考虑。
3.4构架接地是按户外钢结构或砼结构接地来考虑的,每处接地跨接包括了4米以内的水平接地。
3.5钢铝窗接地采用8号圆钢一端和窗连接,一端和圈梁主筋连接。
3.6利用基础钢筋做接地,套用2-751均压环敷设子目(但均压环敷设子目内并没有圆钢等主材,只考虑了钢筋与钢筋之间的搭接焊,所以个人认为利用基础钢筋做接地网除了按均压环算,还应该计算基础钢筋的跨接数量)3.7等电位箱和局部等电位箱的箱内连接套接地跨接*0.5系数,箱体再单独套定额,局部等电位箱应套接线盒安装子目,总等电位箱套接线箱安装子目。
1、接地极1.1接地极制作安装:定额套用2-688~2-695,可分为钢管接地极、角钢接地极、圆钢接地极和接地极板(块)1.2说明:接地极即接地体,是埋在于地中并直接与大地接触做散流用的金属导体。
接地极的长度按设计长度计算,设计无规定时,每根长度按2.5米计算,若设计有管帽时,管帽另按加工件计算。
接地极一般使用在小型建筑,而且无桩基的工程。
2、接地母线2.1接地母线敷设:定额套用2-696~2-700,可分为户内接地母线敷设、户外接地母线敷设、铜接地绞线敷设2.2说明:接地母线是指将所有接地线汇在一起后的接地线,一般采用扁铁或圆钢,户外接地母线一般敷设在沟内,敷设前按设计要求挖沟,沟深不得小于0.5米,然后埋入扁铁。
接地母线不做散流作用,接地母线和接地体及接地支线一般采用焊接连接。
户外接地母线挖沟的沟底宽度按0.4米,上宽为0.5米,沟深为0.75米,每米沟长的土方量为0.34立方,如设计要求埋深不同时,可按设计方量调整。
2.3接地母线计算工程量时应按图纸设计的水平长度和垂直长度只和*1.039,计算主材费时应按市场价格*相应损耗率。
3、接地跨接3.1接地线跨接线安装:定额套用2-701~2-703,可分为接地跨接线、构架接地和钢铝窗接地3.2说明:接地跨接线:防雷接地应该形成一个闭和回路后接地,在断线处应采用接地跨接线,凡用螺栓或铆钉连接的接地网中的地方,都应焊接接地跨接线,跨接线一般采用扁钢和圆钢。
3.3接地跨接按40*4扁钢考虑,采用开孔连接,管件跨接利用法兰盘连接螺栓,钢轨利用鱼尾板固定螺栓,平行管道采用焊接进行综合考虑。
3.4构架接地是按户外钢结构或砼结构接地来考虑的,每处接地跨接包括了4米以内的水平接地。
3.5钢铝窗接地采用8号圆钢一端和窗连接,一端和圈梁主筋连接。
3.6利用基础钢筋做接地,套用2-751均压环敷设子目(但均压环敷设子目内并没有圆钢等主材,只考虑了钢筋与钢筋之间的搭接焊,所以个人认为利用基础钢筋做接地网除了按均压环算,还应该计算基础钢筋的跨接数量)3.7等电位箱和局部等电位箱的箱内连接套接地跨接*0.5系数,箱体再单独套定额,局部等电位箱应套接线盒安装子目,总等电位箱套接线箱安装子目。

1、在接地网、避雷带接地电阻的测定系统套用定额时,其中基础底板主筋接地为一个系统、側击雷测试为一个系统、等电位系统测试为一个系统。
接地是每组的按每组单独套用定额。
2、电缆敷设有如下子目:1、挖填土方量(2-600-601)(一般为普通土)如无特除要求,敷设1—2根时,沟深按900MM计算,截面积为0.45平方米,每增加一根、截面积增加0.153平方米。
沟深1米时、截面积为0.5平方米每增加一根、截面积增加0.17平方米(不包括路面开挖,如有路面开挖则按平方计算、另套用定额(2-595-599)2、电缆沟铺沙、盖砖(2-602-605)定额中指1-2根,按米为单位3、电缆沟铺沙、盖砖每增加一根,按米为单位单独套用定额(又铺又揭按两次计算)。
4、电缆沟内支架制作:没有不可套用。
5、电缆沟内支架安装:没有不可套用。
6、电缆保护套管(2-609-618)横穿路面两面各加1米等等(见书上108页)电缆穿越地沟或地下室外墙时,应做防水处理、设防水套管(防水套管做止水片),套用本分册第十一章、‘人防穿墙管’以根为单位。
7、电缆保护管的挖填土方(2-600-601)按每根宽0.06米计算,然后两面各加300mm计算.。
6、电缆敷设:(水平长度+垂直长度+预留长度)*2.5%松弛度预留长度见书上109页。
如工程决算按实结算。
7、电缆头终端制作安装:有多少头算多少,按最大的线径计算。
8、电缆支、吊架制作:按吨为单位。
没有不可套用。
9、电缆支、吊架安装:按吨为单位。
没有不可套用。
10、钢吊索安装:(2-1384-1387)。
没有不可套用。
11、钢线槽、桥架、托盘安装:(2-1361-1365)。
按宽+高×2。
(支架制作、套用定额)。
定额中已包括支架安装,盖板安装、连接的跨接线、不的另行计算。
定额中未包括线槽、桥架、托盘、支架、与附件等材料费。
(附件包括:弯头、连接片、方顶螺栓、扣锁、铜编织带、支架)防火线槽应套用2-1370—1374。
