锥坡施工方案
- 格式:doc
- 大小:79.50 KB
- 文档页数:3

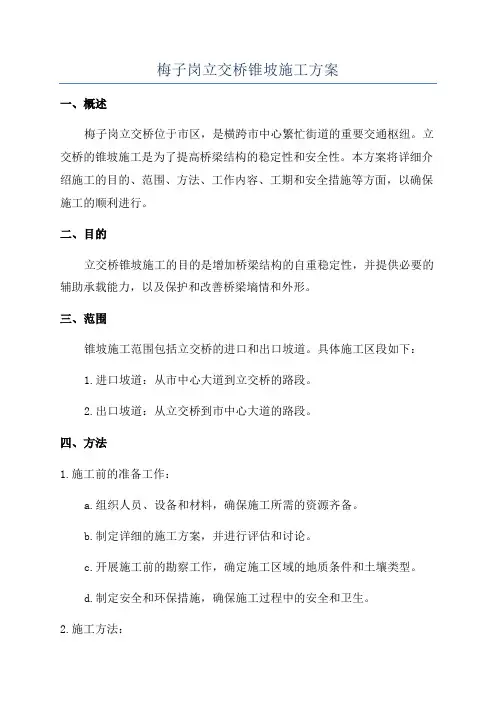

梅子岗立交桥锥坡施工方案一、概述梅子岗立交桥位于市区,是横跨市中心繁忙街道的重要交通枢纽。
立交桥的锥坡施工是为了提高桥梁结构的稳定性和安全性。
本方案将详细介绍施工的目的、范围、方法、工作内容、工期和安全措施等方面,以确保施工的顺利进行。
二、目的立交桥锥坡施工的目的是增加桥梁结构的自重稳定性,并提供必要的辅助承载能力,以及保护和改善桥梁墒情和外形。
三、范围锥坡施工范围包括立交桥的进口和出口坡道。
具体施工区段如下:1.进口坡道:从市中心大道到立交桥的路段。
2.出口坡道:从立交桥到市中心大道的路段。
四、方法1.施工前的准备工作:a.组织人员、设备和材料,确保施工所需的资源齐备。
b.制定详细的施工方案,并进行评估和讨论。
c.开展施工前的勘察工作,确定施工区域的地质条件和土壤类型。
d.制定安全和环保措施,确保施工过程中的安全和卫生。
2.施工方法:a.清理施工区域,包括清除杂草、破碎石块和其他障碍物。
b.进行土壤开挖和修整,确保锥坡的坡度和坡面的平整度。
c.根据地质条件和土壤类型,选择合适的加固材料和方法。
d.进行锥坡的加固工作,包括土工合成材料的铺设和压实。
e.进行锥坡的草皮种植,以保护坡面,并提供良好的视觉效果。
3.施工工序:a.清理工序:包括对施工区域进行清理和准备工作,为后续工序做好准备。
b.土壤开挖和修整工序:根据设计要求进行土壤的开挖和修整,确保锥坡的坡度和坡面的平整度。
c.加固工序:根据设计要求选择加固材料和方法,并进行铺设和压实。
d.草皮种植工序:在加固工作完成后,进行草皮的种植,保护坡面,并提供良好的视觉效果。
五、工作内容1.清理工作:清除施工区域内的杂草、破碎石块和其他杂物。
2.土壤开挖和修整工作:根据设计要求,进行土壤开挖和修整,确保锥坡的坡度和坡面的平整度。
3.加固工作:根据设计要求选择适当的加固材料和方法,并进行铺设和压实,以提高桥梁结构的稳定性。
4.草皮种植工作:在加固工作完成后,进行草皮的种植,保护坡面,并提供良好的视觉效果。
可编辑修改精选全文完整版桥台锥坡施工方案编制:审核:审批:一、编制目的及编制依据1.1 编制目的为了确保某合同段范围内某特大桥锥坡施工在质量、进度、安全、文明、环保等方面施工目标的顺利实现,规范项目施工管理行为,参某高速合同文件、设计文件及相关的技术标准、规范等,特制定本施工方案。
1.2 编制依据1、某段(k11+000~k17+255)施工设计图2、《公路桥涵施工技术规范》(JTJ041—2000)《公路工程质量检验评定标准》(JTG F80/1—2004)《公路工程技术标准》(JTG B01—2003)《公路工程地质勘测规范》(JTJ 064—98)《公路工程地质勘测规范》(JTJ 064—98)《公路桥涵地基与基础设计规范》(JTG D63—2007)《公路圬工桥涵设计规范》(JTG D61—2005)《公路钢筋混凝土及预应力混凝土桥涵设计规范》(JTG D62—2004)3、其它相关文件资料二、工程概况2.1 工程概况某特大桥位于某位置,桥梁跨越双U型山谷,河床宽,山势陡,山谷深达60m,桥位所处地质以硬塑状粉质粘土及弱胶结泥岩为主。
左右线共4个桥台,桥下锥坡及桥头路基10m范围内采用预制实心C25混凝土六棱快进行防护,锥坡基础采用C20现浇混凝土,锥坡锥体顶50cm采用C20现浇混凝土做压顶,桥下锥坡坡度为1:1.5。
三、人员、机械配置项目部管理人员配置按专业成立作业班组,小组所有人上岗前均需培训合格。
各小组配备人员数量如下:劳动力安排计划表(2)机械设备为满足施工要求,本工程配备主要机械设备如下:主要配备的施工机械设备表四、施工方法及工艺4.1 总体施工方案概述本桥锥坡采用常规施工工艺施工,经测量放样后先开挖锥坡基础,并检验合格,同时对施工所用的砂、水泥、六棱块、水等按照规范要求进行逐项检测,以上检测都合格后开始进行锥坡的施工。
施工工艺流程如图4.1-1所示:图4.1-1 锥坡施工工艺流程图4.2 主要施工方法、工艺4.2.1准备工作1、施工材料:砌筑、勾缝砂浆强度为M7.5,稠度30~50mm;预制块采用C25砼,为正六边形,边长18.65cm,厚10cm。

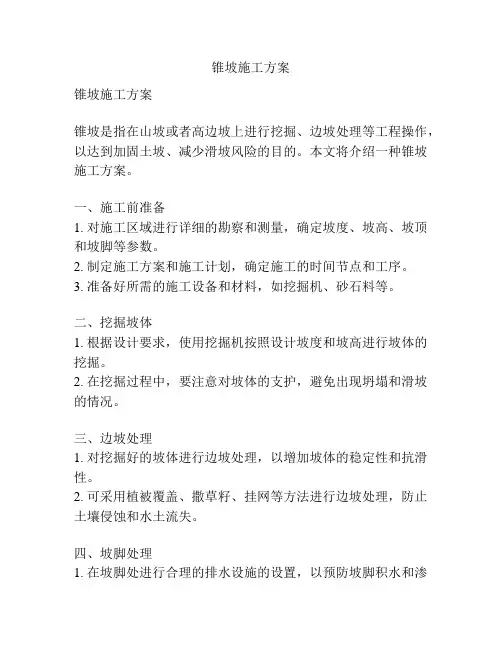

锥坡施工方案锥坡施工方案锥坡是指在山坡或者高边坡上进行挖掘、边坡处理等工程操作,以达到加固土坡、减少滑坡风险的目的。
本文将介绍一种锥坡施工方案。
一、施工前准备1. 对施工区域进行详细的勘察和测量,确定坡度、坡高、坡顶和坡脚等参数。
2. 制定施工方案和施工计划,确定施工的时间节点和工序。
3. 准备好所需的施工设备和材料,如挖掘机、砂石料等。
二、挖掘坡体1. 根据设计要求,使用挖掘机按照设计坡度和坡高进行坡体的挖掘。
2. 在挖掘过程中,要注意对坡体的支护,避免出现坍塌和滑坡的情况。
三、边坡处理1. 对挖掘好的坡体进行边坡处理,以增加坡体的稳定性和抗滑性。
2. 可采用植被覆盖、撒草籽、挂网等方法进行边坡处理,防止土壤侵蚀和水土流失。
四、坡脚处理1. 在坡脚处进行合理的排水设施的设置,以预防坡脚积水和渗透。
2. 可根据实际情况选择设置排水沟、排水管道等排水设施,保证坡脚的排水畅通。
五、施工安全1. 在施工过程中,要遵守安全操作规程,保证施工人员的安全。
2. 针对潜在的危险因素,如坡体滑坡、土方坍塌等,要做好风险评估和安全预警措施。
六、施工质量1. 在施工过程中,要保证施工质量符合设计要求和标准规范。
2. 对完成的锥坡进行验收,如发现质量问题,及时进行修复和改进。
七、施工验收1. 完成施工后,进行施工的整体验收,检查施工成果是否符合设计要求。
2. 必要时可以进行现场测试和取样检测,确保施工质量。
以上是一种锥坡施工方案的介绍,通过对施工前准备、挖掘坡体、边坡处理、坡脚处理、施工安全、施工质量和施工验收等方面的考虑,可以保证锥坡工程的顺利进行和质量的可控。
当然,实际施工过程中还需根据具体工程情况进行调整和优化。
桥头锥坡防护专项施工方案
一、前言
桥头锥坡是桥梁工程中一个重要的组成部分,承担着支撑桥梁、保证桥梁稳定的重要作用。
为了确保桥头锥坡的稳定和安全,必须采取有效的防护措施。
本文将介绍针对桥头锥坡的专项施工方案。
二、方案内容
1. 桥头锥坡的检查和评估
在施工前,必须对桥头锥坡进行全面的检查和评估。
主要包括以下内容: - 桥头锥坡的外观和结构是否完整; - 桥头锥坡存在的损坏情况及原因分析; - 桥头锥坡的土质和草皮情况; - 周围环境对桥头锥坡的影响等。
2. 防护措施的确定
根据桥头锥坡的具体情况和评估结果,确定相应的防护措施。
包括但不限于:- 加固土质; - 种植草皮; - 设置护栏; - 定期检查维护等。
3. 施工步骤
在确定防护措施后,进行施工步骤如下: 1. 清理桥头锥坡表面,去除杂草和杂物; 2. 对土质进行加固处理,加固材料可以根据具体情况选择; 3. 种植草皮,确保坡面绿化; 4. 设置护栏,保证行人和车辆安全通过。
4. 施工注意事项
在施工过程中,需要注意以下事项: - 施工人员必须佩戴安全设备; - 施工现场要设置安全警示标识; - 施工过程中要避免对周围环境造成影响。
三、总结
通过本文介绍的桥头锥坡防护专项施工方案,可以有效保障桥头锥坡的稳定和安全,延长其使用寿命,提高桥梁的整体安全性和稳定性。
希望相关单位能认真贯彻执行,做好桥头锥坡的防护工作。

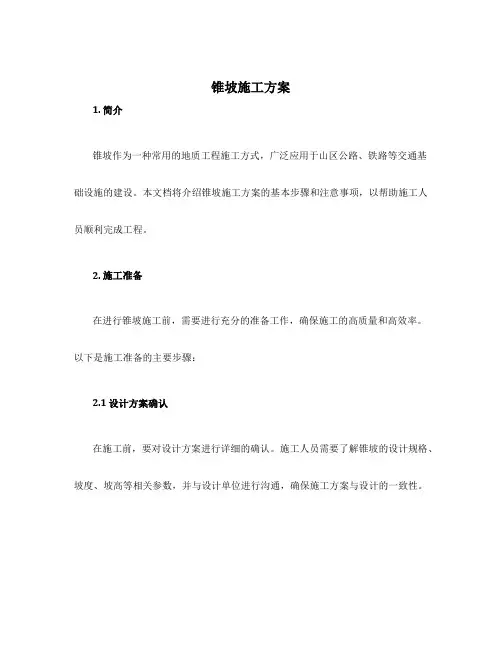

锥坡施工方案1. 简介锥坡作为一种常用的地质工程施工方式,广泛应用于山区公路、铁路等交通基础设施的建设。
本文档将介绍锥坡施工方案的基本步骤和注意事项,以帮助施工人员顺利完成工程。
2. 施工准备在进行锥坡施工前,需要进行充分的准备工作,确保施工的高质量和高效率。
以下是施工准备的主要步骤:2.1 设计方案确认在施工前,要对设计方案进行详细的确认。
施工人员需要了解锥坡的设计规格、坡度、坡高等相关参数,并与设计单位进行沟通,确保施工方案与设计的一致性。
2.2 施工材料准备准备施工所需的材料,包括水泥、砂石、钢筋等。
材料的选用要符合设计要求,并具备良好的质量和稳定性。
同时,在施工过程中要加强材料的管理和保护,以保证材料的质量。
2.3 设备调配根据施工需要,调配相应的机械设备和工具。
例如,挖掘机、推土机、混凝土搅拌机等,以满足施工的要求。
同时,要对设备进行检查和维护,确保设备的正常使用。
2.4 人员培训和安全对施工人员进行必要的培训,使其了解施工的流程和注意事项。
同时,要加强施工现场的安全管理,确保施工人员的安全。
3. 施工步骤3.1 地表处理在施工前,需要对地表进行处理,清除障碍物,平整地面。
可以采用挖掘机、推土机等机械设备进行作业,确保施工的顺利进行。
3.2 坡脚预埋锚杆在锥坡的坡脚位置,预埋锚杆,用以增加坡脚的稳定性。
锚杆的埋设要符合设计要求,并确保锚杆的质量和强度。
3.3 土体开挖根据设计要求,进行土体的开挖。
可以使用挖掘机等机械设备进行开挖作业。
在开挖过程中,要注意土体的质量和稳定性,避免坍塌和滑坡等不良情况的发生。
3.4 土体加固在土体开挖后,需要进行土体的加固工作。
可以采用钢筋混凝土法进行加固,也可以使用土石方加固等方法。
加固的目的是增强土体的稳定性和承载能力。
3.5 混凝土浇筑在土体加固后,需要进行混凝土的浇筑工作。
可以使用混凝土搅拌机将混凝土运输到施工现场,并使用振动棒等工具,在浇筑过程中进行振捣,以确保混凝土的密实度和质量。
桥台锥坡防护工程施工方案一、工程概况二、施工准备1.建立施工组织和管理机构,明确负责人并制定相应的工作责任制。
2.调查勘测,确定桥台锥坡的现状和地质条件,了解周边环境情况。
根据勘测结果确定合适的加固和防护方案。
3.编制施工图纸和技术方案,包括桥台锥坡的结构设计、加固材料的选用和施工方法等。
4.采购所需材料和设备,保证施工过程的顺利进行。
三、施工工艺1.初步加固(1)清除桥台锥坡表面的杂草和垃圾,确保施工区域整洁。
(2)对桥台锥坡进行表面处理,包括打磨和清洗,以保证加固材料的粘附性。
(3)使用特殊防护涂料对桥台锥坡进行防水处理。
(4)进行桥台锥坡的加固,可以采用预应力锚杆、锚索和钢筋混凝土等材料进行加固。
2.坡面绿化(1)在初步加固完成后,进行坡面绿化工作。
根据实际情况选择适合的绿化植物和草坪种类。
(2)进行土壤改良和植物栽培,确保植物能够顺利生长。
(3)定期对绿化植物进行养护和修剪,确保坡面绿化的良好效果。
3.施工环境保护(1)在施工过程中,对周边环境做好保护工作。
采取措施防止因施工活动引起的水、土流失等问题。
(2)严禁乱倒渣土和废弃物,保持施工现场环境整洁。
四、施工安全措施1.施工过程中要使用安全防护设备,包括头盔、工地鞋、手套等。
2.对施工现场进行划分,设立警示标志,禁止无关人员进入。
3.对施工材料和设备进行检查,确保其符合国家标准,避免因使用不合格材料引发事故。
4.定期进行安全检查,及时发现隐患并及时解决。
五、施工质量控制1.掌握工程施工进度,确保按时完成工程。
2.进行施工现场巡查,对施工过程进行全面监控。
及时发现施工不符合要求的情况并进行整改。
3.根据设计要求进行质量检查,确保施工质量符合国家标准。
4.进行工程验收,确保施工质量合格。
六、总结桥台锥坡防护工程施工方案根据具体情况设计,通过初步加固、坡面绿化和环境保护等措施,可以有效保护桥台锥坡,并且保证施工安全和质量。
在施工过程中要严格遵守相关规章制度和安全操作规程,确保施工顺利进行。

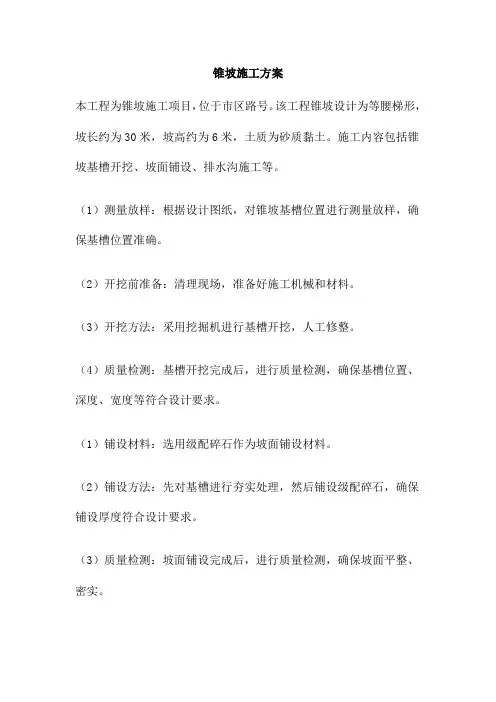

锥坡施工方案本工程为锥坡施工项目,位于市区路号。
该工程锥坡设计为等腰梯形,坡长约为30米,坡高约为6米,土质为砂质黏土。
施工内容包括锥坡基槽开挖、坡面铺设、排水沟施工等。
(1)测量放样:根据设计图纸,对锥坡基槽位置进行测量放样,确保基槽位置准确。
(2)开挖前准备:清理现场,准备好施工机械和材料。
(3)开挖方法:采用挖掘机进行基槽开挖,人工修整。
(4)质量检测:基槽开挖完成后,进行质量检测,确保基槽位置、深度、宽度等符合设计要求。
(1)铺设材料:选用级配碎石作为坡面铺设材料。
(2)铺设方法:先对基槽进行夯实处理,然后铺设级配碎石,确保铺设厚度符合设计要求。
(3)质量检测:坡面铺设完成后,进行质量检测,确保坡面平整、密实。
(1)测量放样:根据设计图纸,对排水沟位置进行测量放样。
(2)开挖前准备:清理现场,准备好施工机械和材料。
(3)开挖方法:采用挖掘机进行排水沟开挖,人工修整。
(4)质量检测:排水沟施工完成后,进行质量检测,确保排水沟位置、深度、宽度等符合设计要求。
施工过程中,应注意安全,确保人员安全和设备安全。
施工过程中,应注意环境保护,减少对周边环境的影响。
施工过程中,应注意质量检测和控制,确保施工质量符合设计要求。
本工程为边坡土石方施工项目,位于市区街道村,总占地面积约平方米。
该工程主要内容包括土石方开挖、运输、堆放、填筑及边坡防护等。
施工环境复杂,地形起伏较大,施工难度较大。
本方案旨在指导施工,确保工程质量和安全,提高施工效率。
(1)根据设计要求,对边坡进行测量放样,确定开挖线。
(2)采用挖掘机进行开挖,自卸车运输,将土石方堆放在指定地点。
(3)开挖过程中,加强测量控制,确保开挖深度和坡度符合设计要求。
(4)遇有地下水等情况,及时采取排水措施,防止水患影响施工。
(1)对开挖后的边坡进行修整,清除松散土石和危石。
(2)采用喷射混凝土或挂网喷射混凝土对边坡进行加固防护。
(3)根据设计要求,设置排水设施,防止地下水对边坡造成影响。

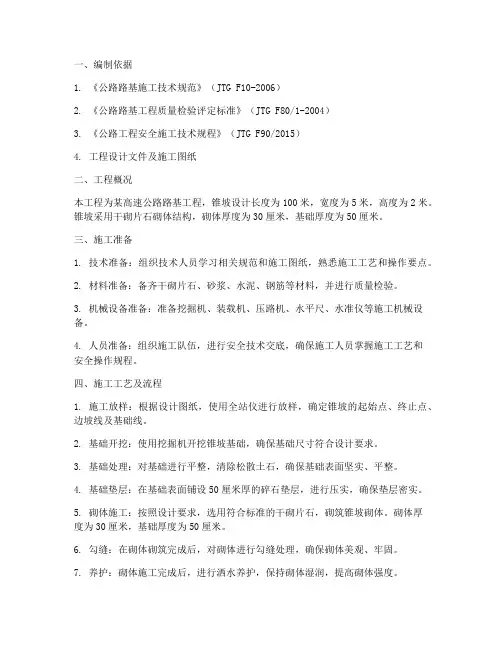

一、编制依据1. 《公路路基施工技术规范》(JTG F10-2006)2. 《公路路基工程质量检验评定标准》(JTG F80/1-2004)3. 《公路工程安全施工技术规程》(JTG F90/2015)4. 工程设计文件及施工图纸二、工程概况本工程为某高速公路路基工程,锥坡设计长度为100米,宽度为5米,高度为2米。
锥坡采用干砌片石砌体结构,砌体厚度为30厘米,基础厚度为50厘米。
三、施工准备1. 技术准备:组织技术人员学习相关规范和施工图纸,熟悉施工工艺和操作要点。
2. 材料准备:备齐干砌片石、砂浆、水泥、钢筋等材料,并进行质量检验。
3. 机械设备准备:准备挖掘机、装载机、压路机、水平尺、水准仪等施工机械设备。
4. 人员准备:组织施工队伍,进行安全技术交底,确保施工人员掌握施工工艺和安全操作规程。
四、施工工艺及流程1. 施工放样:根据设计图纸,使用全站仪进行放样,确定锥坡的起始点、终止点、边坡线及基础线。
2. 基础开挖:使用挖掘机开挖锥坡基础,确保基础尺寸符合设计要求。
3. 基础处理:对基础进行平整,清除松散土石,确保基础表面坚实、平整。
4. 基础垫层:在基础表面铺设50厘米厚的碎石垫层,进行压实,确保垫层密实。
5. 砌体施工:按照设计要求,选用符合标准的干砌片石,砌筑锥坡砌体。
砌体厚度为30厘米,基础厚度为50厘米。
6. 勾缝:在砌体砌筑完成后,对砌体进行勾缝处理,确保砌体美观、牢固。
7. 养护:砌体施工完成后,进行洒水养护,保持砌体湿润,提高砌体强度。
五、质量控制及检验1. 材料质量检验:对干砌片石、砂浆、水泥等材料进行质量检验,确保材料符合设计要求。
2. 施工过程检验:在施工过程中,对基础开挖、基础处理、垫层铺设、砌体施工等环节进行质量检验,确保施工质量。
3. 竣工验收:按照《公路路基工程质量检验评定标准》进行竣工验收,确保锥坡工程质量。
六、安全措施1. 施工现场设置安全警示标志,确保施工安全。
锥坡施工方案锥体填筑材料采用与桥台后背回填材料相同的水泥粉煤灰,水泥:粉煤灰=1:9。
桥台锥坡填筑水泥粉煤灰封层压实,最后至上而下进行刷坡,最后在锥坡表面覆盖隔水土工布(300g/m2)。
待整个坡体基本稳定后进行锥坡坡面铺砌。
1、施工准备首先将现场挖至相应底标高后,进行大致整平。
对该桥台锥坡进行准确测量放线,锥坡坡度为1:1.5,挡墙坡度为1:0.4(跟着墙身走,设计院交代)。
确定锥坡填筑坡脚线后,向外偏移1.5m,并撒白灰线。
2、施工方法1)挡墙内侧及锥坡填筑施工顺序:原槽压实→分层填筑挡墙内侧→分层填筑上部锥体→刷坡→覆盖隔水土工布挡墙内侧及锥坡填筑应与桥台后背回填同步施工,其中A区域与B区域采用水泥粉煤灰回填,C区域采用黄土回填。
A、B、C三个区同步向上填筑(见下图)。
填筑前应对原地面进行密集碾压,并准确放样。
采用机械分层填筑压实,填筑压实标准同路堤。
填筑过程中采用大型碾压设备压实厚度不得大于30cm,最小压实厚度不得低于15cm。
靠近桥台0.5m采用小型汽油夯人工压实。
分层压实厚度不得超过20cm。
挡墙内侧回填后,进行锥坡回填,其立面坡度为1:1.5,然后继续填筑上部锥体,直至分层填筑到耳墙高度。
最后采用不透水土工布覆盖,待其稳定后再进行后期刷坡工作。
刷坡之前首先需要挂线,然后采用挖掘机进行初步刷坡,人工精确修坡(由于高度较高,人工修坡的过程中需要机械密切配合),刷坡时应由上至下进行。
机械施工时,应安排熟练驾驶人员进行,并设专人指挥,避免破坏坡面密实度,严禁超挖补土。
如坡面有小面积土坑,可适当填筑相应新拌砂浆进行补坑,并用挖机斗拍实。
挖机刷坡的弃方,宜采用机械就地整平。
严禁将弃方重复使用。
2)锥体砌筑挡土墙坡度1:0.4,采用浆砌片石砌筑,墙身外露面用砂浆勾缝。
选用较大的和表面较平的毛石砌筑,最小厚度为15厘米。
挡土墙下换填50cm粗砂垫层,垫层宽出挡土墙底两侧50cm,砂垫层震捣密实。

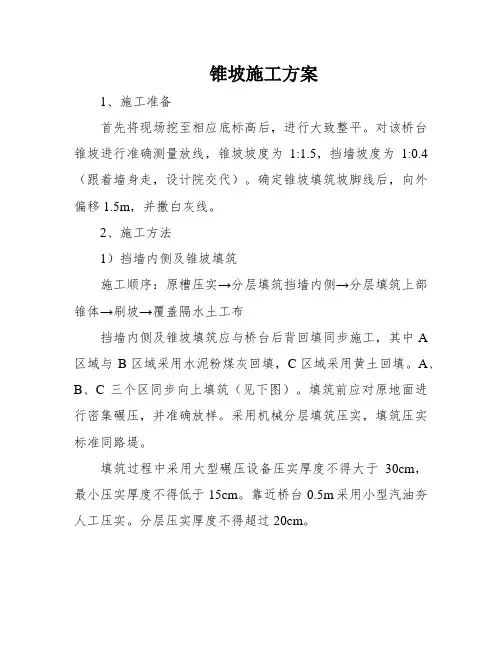

锥坡施工方案1、施工准备首先将现场挖至相应底标高后,进行大致整平。
对该桥台锥坡进行准确测量放线,锥坡坡度为1:1.5,挡墙坡度为1:0.4(跟着墙身走,设计院交代)。
确定锥坡填筑坡脚线后,向外偏移1.5m,并撒白灰线。
2、施工方法1)挡墙内侧及锥坡填筑施工顺序:原槽压实→分层填筑挡墙内侧→分层填筑上部锥体→刷坡→覆盖隔水土工布挡墙内侧及锥坡填筑应与桥台后背回填同步施工,其中A 区域与B区域采用水泥粉煤灰回填,C区域采用黄土回填。
A、B、C三个区同步向上填筑(见下图)。
填筑前应对原地面进行密集碾压,并准确放样。
采用机械分层填筑压实,填筑压实标准同路堤。
填筑过程中采用大型碾压设备压实厚度不得大于30cm,最小压实厚度不得低于15cm。
靠近桥台0.5m采用小型汽油夯人工压实。
分层压实厚度不得超过20cm。
挡墙内侧回填后,进行锥坡回填,其立面坡度为1:1.5,然后继续填筑上部锥体,直至分层填筑到耳墙高度。
最后接纳不透水土工布覆盖,待其稳定后再进行前期刷坡工作。
刷坡之前首先需要挂线,然后采用挖掘机进行初步刷坡,人工精确修坡(由于高度较高,人工修坡的过程中需要机械密切配合),刷坡时应由上至下进行。
机械施工时,应安排熟练驾驶人员进行,并设专人指挥,避免破坏坡面密实度,严禁超挖补土。
如坡面有小面积土坑,可适当填筑相应新拌砂浆进行补坑,并用挖机斗拍实。
刷坡之前首先需要挂线,然后采用挖掘机进行初步刷坡,人工精确修坡(由于高度较高,人工修坡的过程中需要机械密切配合),刷坡时应由上至下进行。
机械施工时,应安排熟练驾驶人员进行,并设专人指挥,避免破坏坡面密实度,严禁超挖补土。
如坡面有小面积土坑,可适当填筑相应新拌砂浆进行补坑,并用挖机斗拍实。
锥坡施工方案概述:锥坡施工是指在土地开发和建筑工程中对地形进行调整和改造的一种常用施工方法。
锥坡施工旨在通过调整地面的坡度和形状,以达到地面平整、稳定和安全的目的。
本文将详细介绍锥坡施工的步骤、工具和注意事项,以帮助读者更好地了解并实施锥坡施工。
步骤:1. 方案设计:在施工前,需要进行详细的方案设计。
包括测量现有地形,确定需要调整的坡度和形状,以及确定施工所需的材料和工具。
2. 地面准备:在开始施工前,需要先对地面进行准备工作。
清理地面上的杂草和垃圾,并确保地面表面平整。
3. 土方开挖:根据方案设计,使用挖掘机或手动工具进行土方开挖。
需要确保开挖的深度和宽度符合设计要求,并保持坡度的一致性。
开挖后需要进行土方的清理和整理,以便后续工作的进行。
4. 土方填筑:将挖掘出来的土方进行填筑。
根据设计要求,选择适当的填土材料,并按照设计的坡度进行填筑。
填筑过程中需要注意土方的均匀性和紧实度,以确保填筑后的坡面平整和稳定。
5. 坡面处理:填筑完毕后,需要对坡面进行处理。
根据设计要求,可以选择铺设草坪、播种植物或进行土壤覆盖等方式,以增加坡面的美观性和稳定性。
工具:在锥坡施工中,常用的工具包括挖掘机、推土机、平地机、测量仪器、手动工具(铁锹、锄头、铲子等)、水平仪等。
根据具体施工规模和条件,可以选择合适的工具进行作业。
注意事项:1. 安全第一:在进行锥坡施工时,要始终以安全为前提。
施工人员应佩戴安全帽、防护服和防护鞋,并熟悉使用各种施工工具的安全操作规程。
2. 土方的合理利用:在开挖土方和填筑土方时,要尽量使用原地挖掘和填筑的土方,以降低成本和资源浪费。
3. 坡度的控制:在进行填筑时,要确保坡度的一致性,以免造成坡面不平整和不稳定的问题。
4. 坡面的经常检查和维护:填筑完毕后,对坡面进行经常检查和维护是必要的。
及时修复坡面的裂缝和坍塌,以保持坡面的稳定性和美观性。
结论:锥坡施工是一项常用且有效的地形调整和改造方法,可以在土地开发和建筑工程中广泛应用。
锥坡施工方案摘要:锥坡施工是土木工程中常见的一种施工方式,它广泛应用于公路、铁路和水利工程等领域。
本文将以锥坡施工为主题,探讨其施工方案。
首先,介绍锥坡施工的定义和作用;然后,分析施工前的准备工作,如勘测、设计和材料选择;接着,详细讨论施工过程中的关键步骤和技术要点;最后,总结施工方案的优缺点,并提出未来改进方向。
1. 引言锥坡施工是土木工程中常见的一种施工方式,通过在地面上建造坡面,使路面呈现锥形,从而提高基础稳定性和车辆行驶安全性。
锥坡施工广泛应用于公路、铁路和水利工程等领域。
本文将讨论锥坡施工方案的选择和实施。
2. 施工前准备2.1 勘测在开始锥坡施工之前,需要进行详细的勘测工作。
勘测的目的是确定坡面的设计参数和建设条件,包括地下水位、土层分布、地质构造等。
根据勘测结果,可以制定合理的施工方案和使用合适的材料。
2.2 设计根据勘测结果,进行锥坡施工设计。
设计应考虑到坡面的稳定性和平整度,以及施工过程中可能遇到的问题。
设计过程中需要综合考虑土的强度特性、边坡稳定分析和降雨等因素。
2.3 材料选择施工过程中使用的材料包括土壤、砾石、沥青等。
根据设计要求和实际情况,选择合适的材料。
材料的选择应考虑到坡面的稳定性、耐久性和经济性。
3. 施工过程3.1 土方开挖施工过程中的第一步是进行土方开挖。
根据设计要求,使用挖掘机等设备对坡面进行开挖,确保开挖深度和坡度符合设计要求。
3.2 坡面处理在土方开挖完成后,需要对坡面进行处理。
处理的方式包括砂浆喷涂、灌浆和抹灰等。
处理的目的是增加坡面的稳定性和平整度。
3.3 坡面保护为了保护锥坡免受侵蚀和滑坡等损害,需要对坡面进行保护。
常用的保护措施包括铺设草皮、植被种植和设置护坡砖等。
保护措施的选择应根据具体情况和设计要求而定。
4. 施工方案的优缺点锥坡施工方案具有以下优点:提高了路面的稳定性和车辆行驶安全性;可以适应不同地质条件和设计要求;施工过程简单,成本相对较低。
锥坡防护、踏步施工方案一、引言锥坡防护和踏步施工是建立在河堤、公路边坡等坡面斜率大于45度的情况下的一种常见隧道施工方案。
通过锥坡防护,能够控制坡面的稳定,保证坡面不会因为施工或其他因素而发生坍塌、滑坡等现象;通过踏步施工,能够提高坡面的可行性,并增加人员和设备的安全性。
二、锥坡防护1. 锥坡防护的必要性施工过程中,坡面会因为开挖、挖掘、挖土等行为,而造成坡面的破坏和不稳定。
在这种情况下,如果不采取措施来控制坡面的稳定性,可能会造成严重的事故和经济损失。
因此,锥坡防护是必要的。
2. 锥坡防护的施工流程(1)测量在施工开始前,需要对坡面进行测量,包括坡面的高度、宽度、倾角等参数。
(2)钢筋加工在进行锥坡防护的施工前,需要对钢筋进行加工,以便将其固定到坡面上。
加工后的钢筋需要进行除锈处理,并喷涂防锈漆。
(3)固定钢筋使用电钻将预先打好的孔位深度加工好的孔中固定好钢筋。
(4)混凝土浇筑在完成固定钢筋工作后,进行混凝土浇筑。
混凝土的浇筑分为两次进行,第一次浇筑混凝土的高度不要超过5cm,以便于加强钢筋的粘结性;第二次浇筑时混凝土高度可以根据需要进行调整。
在进行混凝土浇筑的过程中,需要不断进行对齐、控制混凝土的流动,确保混凝土的均匀性和可靠性。
(5)凝固完成混凝土浇筑后,需要进行凝固处理。
为了确保混凝土的凝固性和整体稳定性,需要进行水泥浆喷涂,并对整个工程现场进行常规的维护和保养。
三、踏步施工1. 踏步施工的必要性在坡面比较陡峭的地方,为了保证工人和设备的安全,需要进行踏步施工。
踏步的设置能够提高坡面的可行性,并为工人提供一个稳定的工作平台,从而减少事故的发生。
2. 踏步施工的施工流程(1)测量在进行踏步施工的施工前,需要对坡面进行测量,包括坡面的高度、宽度、倾角等参数。
(2)标记在进行踏步施工前,需要进行标记。
标记的位置应该避免扰动植被、水源等,同时也应该与施工的深度和高度相适应。
(3)挖掘在进行踏步挖掘时,需要根据标记的位置进行挖掘。
锥坡施工方案锥坡施工方案一、方案背景和目标锥坡是指在道路两侧按一定的斜度进行夯实处理的坡地,目的是为了增加道路的稳定性和安全性。
本方案的施工目标是按照规范要求,对特定区域的道路进行锥坡施工,确保施工质量,提高道路的使用寿命。
二、施工准备工作1.方案设计:根据工程要求,确定施工范围、锥坡斜度、夯实材料等。
2.材料准备:准备夯实材料,包括土石方材料和夯实设备。
3.人员组织:确定施工人员的组成和岗位职责,包括施工负责人、夯实操作人员等。
4.施工工具:准备必要的施工工具,包括砂石输送设备、挖掘机、夯实机械等。
三、施工步骤1.勘测测量:根据图纸要求,利用测量仪器对施工范围进行勘测和测量,确定施工起止点和锥坡的斜度。
2.土石方整理:利用挖掘机对施工范围内的土石方进行整理,确保施工范围的平整和坡度的一致性。
3.夯实处理:将夯实机械放置在施工范围的起点,按要求逐段进行夯实处理。
夯实时要注意夯击的力度和频率,确保夯实坡面的致密性。
4.坡面整理:在完成夯实处理后,对锥坡的坡面进行整理,使其符合设计要求的斜度和形状。
5.验收和保养:施工完成后,进行施工质量的验收。
验收合格后,进行相应保养措施,保护锥坡的稳定性。
四、施工注意事项1.施工过程中要注意安全问题,严禁在施工范围内搭建临时设施和堆放杂物。
2.施工人员要按照规范要求进行施工,严禁随意修改施工方案。
3.施工期间要注意环境保护,防止土石方材料污染周围水体和土壤。
4.施工质量的验收要严格按照规范进行,确保达到设计要求。
五、项目进度和经费控制根据工程规模和资源配置,制定施工进度和支出计划,确保施工按时完成并且达到预期效果。
综上所述,本方案对锥坡施工提出了具体相应的施工步骤和注意事项,目的是确保施工质量,提高道路的使用寿命和安全性。
同时,根据项目进度和经费控制要求,进行合理的资源规划和项目管理,确保施工按时完成。
锥坡施工技术方案.doc 风格随性一:锥坡施工技术方案1.1 项目背景1.2 目标与目的1.3 施工地点1.4 施工时间1.5 相关法律法规二:施工准备工作2.1 环境影响评估2.2 技术人员培训2.3 施工材料准备2.4 设备与机械调试2.5 安全措施与应急预案三:施工方案3.1 土方开挖3.1.1 开挖范围与深度3.1.2 开挖方法3.2 边坡处理3.2.1 边坡加固与喷射混凝土3.2.2 边坡护面3.2.3 边坡排水3.3 施工质量控制3.3.1 施工日志与记录3.3.2 施工检查与验收3.4 安全注意事项3.4.1 工人防护3.4.2 施工现场管理四:工期与进度安排4.1 总体工期安排4.2 关键节点与里程碑4.3 施工进度控制4.4 前期准备工作计划五:经济预算与风险控制5.1 施工费用预算5.2 风险识别与评估5.3 风险应对措施5.4 质量与安全保证附件:附件1:工程施工图纸附件2:相关法律法规附件3:施工材料清单法律名词及注释:1. 环境影响评估:根据国家法律法规要求,对工程项目的环境影响进行评估和预测,并提出相应的控制措施。
2. 施工质量控制:通过施工日志和检查验收等方式,对工程施工过程中的质量进行控制和监督。
3. 工期安排:在项目计划的基础上,合理安排工程施工的时间节点,保证工程的顺利进行。
风格正式一:锥坡施工技术方案1.1 项目背景本项目是XX地区XX工程的一部分,需要对锥坡进行施工。
锥坡是工程建设中常见的土方工程,其施工技术方案的制定对于工程的顺利进行具有至关重要的作用。
1.2 目标与目的本次锥坡施工的目标是根据设计要求和相关法律法规,对锥坡进行土方开挖、边坡处理和施工质量控制,确保工程达到预期的效果。
1.3 施工地点本次施工的具体地点为XX地区XX工程的施工场地,具体位置如下:1.4 施工时间本次施工的时间计划为XX年X月至XX年X月,共计XX个月。
1.5 相关法律法规本次施工涉及的相关法律法规有:1)XX法律及其具体条款;2)XX法律及其具体条款;3)XX法律及其具体条款。
锥坡、护坡施工方案一、基本情况:四合同K46+466中桥、K48+230中桥、K45+712分离立交、K47+217分离立交,K49+870.4高唐互通I#桥,K50+191.545高唐互通II#桥锥护坡施工采用25cm 厚的7.5#浆砌片石,下面为10cm的砂垫层。
计划先砌筑锥坡基础,等锥护坡填土完成后再安排地面以上的护坡施工。
二、砌石工艺流程:三、施工工序具体操作1、准备工作平整场地,规划好施工现场,保证材料和设备进场顺畅,对砂料堆放和拌和场地进行硬化。
进场石料均匀、不易风化、无裂纹,厚度不小于150mm。
砂浆拌制用中砂,最大粒径不超过5mm。
2、施工放样用全站仪放出基础中线和锥脚控制点,挂上施工线。
3、基坑开挖先用挖掘机开挖出大样,预留30厘米人工精确开挖,基础采用人工夯实,如遇到孔穴分层夯实,挖出的土方大致整平,以方便现场施工。
4、砌筑片石基础选用表面比较整齐的大尺寸石块作为角隅石及镶边石。
片石分层砌筑,一般2-3层组成一个工作层,每一工作层挂线找平,确保顺直。
竖缝与相邻的竖缝错开,严禁通缝。
5、锥坡填土砌筑基础完成后,开始进行锥坡填土,锥坡填土按设计宽度一次填足,并与台背搭接处留有1米搭接平台,施工时分层进行夯实,填土严格控制15cm分层厚度和密实度,设专人负责监督检查,检查频率每50m²检验一点,不足50m²时至少检验一点,每点都要满足95%的压实度标准。
6、放样刷坡定出坡口坡脚,挂上施工线人工刷坡,平面高程在3cm内。
7、铺设垫层砂砾垫层材料粒径不宜大于50mm,含泥量不超过5%,含砂量不超过40%。
垫层与铺砌层配合进行,随铺随砌。
8、砌筑片石片石分层砌筑,相对长和短的石块交错铺在同一层并和帮衬石和腹石交错锁结。
平缝与竖缝宽度不大于4厘米。
砂浆按每施工队每作业班取样做一组试件。
9、勾缝及养护砌石勾缝采用凹缝,勾缝嵌入砌缝内不小于20mm,缝槽深度不足时,凿够深度后再勾缝。
锥坡施工方案
锥体填筑材料采用与桥台后背回填材料相同的水泥粉煤灰,水泥:粉煤灰=1:9。
桥台锥坡填筑水泥粉煤灰封层压实,最后至上而下进行刷坡,最后在锥坡表面覆盖隔水土工布(300g/m2)。
待整个坡体基本稳定后进行锥坡坡面铺砌。
1、施工准备
首先将现场挖至相应底标高后,进行大致整平。
对该桥台锥坡进行准确测量放线,锥坡坡度为1:1.5,挡墙坡度为1:0.4(跟着墙身走,设计院交代)。
确定锥坡填筑坡脚线后,向外偏移1.5m,并撒白灰线。
2、施工方法
1)挡墙内侧及锥坡填筑
施工顺序:原槽压实→分层填筑挡墙内侧→分层填筑上部锥体→刷坡→覆盖隔水土工布
挡墙内侧及锥坡填筑应与桥台后背回填同步施工,其中A区域与B区域采用水泥粉煤灰回填,C区域采用黄土回填。
A、B、C三个区同步向上填筑(见下图)。
填筑前应对原地面进行密集碾压,并准确放样。
采用机械分层填筑压实,填筑压实标准同路堤。
填筑过程中采用大型碾压设备压实厚度不得大于30cm,最小压实厚度不得低于15cm。
靠近桥台0.5m采用小型汽油夯人工压实。
分层压实厚度不得超过20cm。
挡墙内侧回填后,进行锥坡回填,其立面坡度为1:1.5,然后继续填筑上部锥体,直至分层填筑到耳墙高度。
最后采用不透水土工布覆盖,待其稳定后再进行后期刷坡工作。
刷坡之前首先需要挂线,然后采用挖掘机进行初步刷坡,人工精确修坡(由于高度较高,人工修坡的过程中需要机械密切配合),刷坡时应由上至下进行。
机械施工时,应安排熟练驾驶人员进行,并设专人指挥,避免破坏坡面密实度,严禁超挖补土。
如坡面有小面积土坑,可适当填筑相应新拌砂浆进行补坑,并用挖机斗拍实。
挖机刷坡的弃方,宜采用机械就地整平。
严禁将弃方重复使用。
2)锥体砌筑
挡土墙坡度1:0.4,采用浆砌片石砌筑,墙身外露面用砂浆勾缝。
选用较大的和表面较平的毛石砌筑,最小厚度为15厘米。
挡土墙下换填50cm粗砂垫层,垫层宽出挡土墙底两侧50cm,砂垫层震捣密实。
锥体坡面设35cm厚M10浆砌片石护坡,砌筑之前应将锥坡进行挂线,清除坡面多余土层,由于边坡较高时,可用钢管搭设简易支架,设卷扬机以便于现场材料倒运(如果挖机实在够不着)。
3、砌筑材料
片石形状不受限制,厚度不得小于35cm。
用做镶面的片石宜表面平整、尺寸较大。
片石的强度不应小于MU30。
M10水泥砂浆采用现场拌合,砂浆应随拌随用,当在运输或贮存过程中发生离析、泌水现象时,砌筑前应重新拌和。
已凝结的砂浆,不得使用。
