长庆油田分公司油气田地面建设工程结算签认单
- 格式:doc
- 大小:35.00 KB
- 文档页数:1
大庆油田有限责任公司地面建设工程竣工结算管理实施细则(试行)第一章总则第一条为了进一步加强油气田地面建设工程竣工结算管理,明确竣工结算有关程序及有关工作时限,加快结算进度,依据中国石油天然气股份有限公司《油气田地面建设工程(项目)竣工验收手册》(油勘字[2004]128号)及相关法规,特制定本细则。
第二条本细则适用于大庆油田有限责任公司(以下简称油田公司)地面建设工程项目。
第二章工程竣工结算资料管理有关工作时限第三条合同签订建设单位应至少在工程开工前5日,与施工单位签订施工合同。
第四条施工组织设计施工单位应至少在工程开工前10日,向监理单位或建设单位报送施工组织设计,建设单位应在工程开工前审查完毕。
第五条图纸会审记录、设计交底纪要建设单位应至少在工程开工前5日组织设计单位、监理单位、施工单位进行施工图设计交底,并在设计交底后3日内出具图纸会审记录、设计交底纪要。
设计单位应在接到图纸会审记录、设计交底纪要后2个工作日内办理完成有关手续。
第六条物资计划建设单位负责施工单位物资计划上报的监督、管理工作,并要求施工单位在设计交底后3日内编制完成物资计划,经基建管理部门审核后报物资管理部门。
公司所属各单位物资管理部门在接到物资计划后,进行物资编码查询、申请及计划审核工作,并在7日内报公司物资管理中心。
公司物资管理中心在3个工作日内完成采购计划的审批工作。
第七条工程预付款支付工程预付款从办理《工程进度确认单》到支付款项15日内完成。
第八条开工报告审批工程开工前由施工单位向建设单位报审,并在工程开工前由建设单位到石油天然气大庆油田工程质量监督站办理报监手续后,持土地手续(仅对产能配套工程)报公司生产运行部审批。
第九条设计联络单、设计变更单施工单位、建设单位应在联络、变更内容实施前办理相关审批手续。
对于事后上报的设计变更单、联络单,原则上不予批准。
油田设计院及各规划设计研究所不得延误设计联络单、变更单的办理,必须在5日内签署审查意见。
TY-01工程(施工、无损检测或监理)交工技术文件单项工程名称:单位工程名称:编制单位:监理单位:建设单位:编制人:专业监理工程师:审核人:负责人:总监理工程师:负责人:年月日年月日年月日说明:扉页。
编制单位为相应的施工、无损检测或监理单位卷内备考表TY-02工程说明 TY-03说明:由工程施工、无损检测或监理单位分别填写。
填写工程主要内容以及开工时间、完工交接时间、重大设计变更、工程质量初评、以及无损检测、监理、工程交工技术文件编制情况等。
为加强工程资料的可追溯性,防止产生歧义,本次修订将交工技术表格中“工程编号”的含义明确如下:工程编号在开工前进行检验批划分的过程中确定(参见TY-33工程划分明细表),一般采用数字编码分级表示,它是交工技术表格内容所对应的单位工程、分部工程、分项工程、检验批编号,应填写表格内容所涵盖范围的同级编号,例如,隐蔽记录、安装记录中的工程编号应填写对应的检验批编号,工程说明中的工程编号应填写单位工程编号,主要设备及备品、备件交接清单可视交接范围填写分部或单位工程编号。
工程划分明细表TY-04说明:本表格按现行版本的《石油天然气建设工程施工质量验收规范通则》(SY 4200)中的要求执行。
工程开工报告TY-05说明:本表格由施工单位填写申请单项或单位工程开工时使用,业务主管部门意见根据各单位管理流程进行填写。
工程停工报告TY-06工程复工报告TY-07工程完工(中间)交接证书TY-08说明:本表格在施工单位完成单机试车后采用此表格,特殊情况部分移交时也可使用此表格。
工程交工验收证书TY-09说明:建设项目、单项工程或独立单位工程在联动试运成后,承包单位和建设单位按规定内容所作的交接工作,填写“工程交工(接)证书”。
工程交接项目统计表TY-10说明:表中“交接项目名称”按单位工程进行填写,供备查使用。
说明:本报告在工程需要延期时办理,经办人应符合法律法规及项目管理要求。
TY-01工程(施工、无损检测或监理)交工技术文件单项工程名称:单位工程名称:编制单位:监理单位:建设单位:编制人:专业监理工程师:审核人:负责人:总监理工程师:负责人:年月日年月日年月日说明:扉页。
编制单位为相应的施工、无损检测或监理单位卷内备考表TY-02工程说明TY-03说明:由工程施工、无损检测或监理单位分别填写。
填写工程主要内容以及开工时间、完工交接时间、重大设计变更、工程质量初评、以及无损检测、监理、工程交工技术文件编制情况等。
为加强工程资料的可追溯性,防止产生歧义,本次修订将交工技术表格中“工程编号”的含义明确如下:工程编号在开工前进行检验批划分的过程中确定(参见TY-33工程划分明细表),一般采用数字编码分级表示,它是交工技术表格内容所对应的单位工程、分部工程、分项工程、检验批编号,应填写表格内容所涵盖范围的同级编号,例如,隐蔽记录、安装记录中的工程编号应填写对应的检验批编号,工程说明中的工程编号应填写单位工程编号,主要设备及备品、备件交接清单可视交接范围填写分部或单位工程编号。
工程划分明细表TY-046d说明:本表格按现行版本的《石油天然气建设工程施工质量验收规范通则》(SY 4200)中的要求执行。
7d工程开工报告TY-05说明:本表格由施工单位填写申请单项或单位工程开工时使用,业务主管部门意见根据各单位管理流程进行填写。
工程停工报告TY-06工程复工报告TY-07工程完工(中间)交接证书TY-08说明:本表格在施工单位完成单机试车后采用此表格,特殊情况部分移交时也可使用此表格。
工程交工验收证书TY-09说明:建设项目、单项工程或独立单位工程在联动试运成后,承包单位和建设单位按规定内容所作的交接工作,填写“工程交工(接)证书”。
工程交接项目统计表TY-10说明:表中“交接项目名称”按单位工程进行填写,供备查使用。
工程延期报告TY-11说明:本报告在工程需要延期时办理,经办人应符合法律法规及项目管理要求。

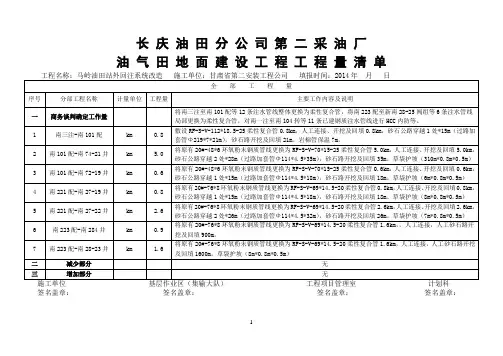

长庆油田分公司第二采油厂油气田地面建设工程工程量清单工程名称:马岭油田站外回注系统改造施工单位:甘肃省第二安装工程公司填报时间:2014年月日全部工程量序号分部工程名称计量单位工程量主要工作内容及说明一商务谈判确定工作量将南三注至南101配等12条注水管线整体更换为柔性复合管,将南223配至新南28-25阀组等6条注水管线局部更换为柔性复合管,对南一注至南104转等11条已建钢质注水管线进行HCC内防等。
1 南三注-南101配km 0.8 敷设RF-S-V-112*18.5-25柔性复合管0.8km,人工连接、开挖及回填0.8km,砂石公路穿越1处*15m(过路加套管Ф219*7*21m),砂石路开挖及回填21m。
岩棉管保温7m。
2 南101配-南74-21井km 5.0 将原有20#-48*6环氧粉末钢质管线更换为RF-S-V-70*15-25柔性复合管5.0km,人工连接、开挖及回填5.0km,砂石公路穿越2处*28m(过路加套管Ф114*4.5*35m),砂石路开挖及回填35m。
草袋护坡(310m*0.8m*0.5m)3 南101配-南72-19井km 0.6 将原有20#-48*6环氧粉末钢质管线更换为RF-S-V-70*15-25柔性复合管0.6km,人工连接、开挖及回填0.6km,砂石公路穿越1处*15m(过路加套管Ф114*4.5*18m),砂石路开挖及回填18m。
草袋护坡(6m*0.8m*0.5m)4 南221配-南27-19井km 0.8 将原有20#-76*8环氧粉末钢质管线更换为RF-S-V-69*14.5-20柔性复合管0.8km,人工连接、开挖及回填0.8km,砂石公路穿越1处*15m(过路加套管Ф114*4.5*18m),砂石路开挖及回填18m。
草袋护坡(8m*0.8m*0.5m)5 南221配-南27-22井km 2.6 将原有20#-76*8环氧粉末钢质管线更换为RF-S-V-69*14.5-20柔性复合管2.6km,人工连接、开挖及回填2.6km,砂石公路穿越2处*26m(过路加套管Ф114*4.5*32m),砂石路开挖及回填26m。
长庆油田公司油气田地面建设工程质量管理办法(试行)第一章总则第一条为了加强油气田地面建设工程质量管理,明确质量责任,增强工程建设各责任主体的质量意识,确保地面建设工程质量,实现地面工程本质安全,根据国家及行业质量法规、规范及相关规定,制定本办法。
第二条油气田地面建设工程质量管理实行统一管理、分工负责。
构建由建设、勘察、设计、施工、物资采供、监理、第三方检测、质量监督各责任方共同参加、分工协作、全员、全过程、全方位的质量管理网络,落实责任,齐抓共管,确保工程建设质量。
第三条油气田地面建设工程全面推行建设工程监理制、工程质量监督制和第三方检测制。
第四条工程建设过程中鼓励采用先进的施工工艺、技术和现代化管理手段,提高建设质量和建设效率,提倡通过创建样板工程、优质工程等形式促使工程建设质量管理上水平。
第五条本办法适用于从事油气田地面工程建设活动的主责单位和业务部门,公司其它地面建设项目可参照执行。
第二章管理机构及职责第六条油田公司成立由公司主管领导担任组长的油气田地面建设质量管理领导小组,统一领导和组织协调油田公司油气田地面建设工程质量管理的相关工作。
成员由基建工程部、规划计划处、油气田规划所、油田开发处、气田开发处、生产运行处、质量管理与节能处、安全环保处、保卫部、物资采购管理部、对外合作部等部门的主要领导组成,领导小组下设办公室,办公室设在基建工程部。
第七条基建工程部和各建设单位地面工程建设主管部门或建设项目组应设立质量管理岗位,配备具有中级或中级以上专业技术职称并已取得工程管理方面执业资格的专(兼)职质量管理人员,参与油田公司地面建设工程施工的施工单位应建立工程质量管理组织机构,配备相应专业和数量的质量管理人员。
监理单位受建设单位合同委托全面履行质量监理责任,质量监督单位依照有关规定对授权范围内的地面建设工程实施质量监督。
第八条油气田地面建设质量管理领导小组办公室职责(一)负责贯彻执行国家和上级有关地面工程质量管理工作的方针、政策、法律、法规及质量标准、规范,并结合油田实际制定油田公司地面工程建设质量管理规定及办法;(二)负责油田公司所辖范围内的工程质量管理工作,核实各建设单位(项目组)上报的勘察、设计、施工、监理、无损检测单位资质资信及施工力量需求,统一办理队伍准入。
油气田地面建设施工队伍准入及许可管理办法第一章总则第一条为进一步规范油气田地面建设市场,加强油气田地面建设施工队伍准入和许可管理,规范建设管理人员行为,确保地面工程建设质量、安全、工期、投资的有效控制,依据《建筑法》、《招投标法》、《建设工程质量管理条例》等相关法律、法规和《中国石油天然气股份有限公司油气田地面建设工程项目管理规定》,结合长庆油气田地面工程建设实际,特制定本办法。
第二条油气田地面建设施工队伍准入坚持“分散申报、统一准入、资源共享、择优录用”的原则,坚持依靠市场配置资源与培育市场主体相结合,坚持分级分类管理与强化过程考评相结合,努力构建油气田地面建设“市场化运作、专业化服务、规范化管理”的运行模式。
第三条本办法适用于长庆油田分公司油气田地面工程新、改、扩建及系统配套工程建设施工单位的准入和许可管理,其它地面建设工程参照本办法执行。
第二章组织机构与职责第四条长庆油田分公司成立油气田地面建设施工队伍准入管理领导小组,公司基本建设业务主管领导任组长,成员由基建工程部、规划计划处、生产运行处、安全环保处、保卫部、内部控制处、财务资产处、法律事务处、纪检监察处、审计处、资金结算中心、石油天然气长庆工程质量监督站等部门组成,办公室设在基建工程部,基建工程部主任兼任办公室主任。
领导小组职责:1. 贯彻国家、住房和城乡建设部、中国石油天然气集团公司、股份公司及相关省(自治区)住房和城乡建设厅有关基本建设的法律、法规、政策及规定,统一负责油田公司油气田地面建设施工队伍准入工作的领导和管理。
2. 负责决定施工队伍准入管理的重大事项。
3. 负责审定施工队伍准入管理办公室上报的其他事项。
办公室职责:1.负责贯彻国家有关法律、法规和政策,根据上级主管部门和油田公司有关市场准入的规定和要求,编制油气田基本建设施工队伍和许可管理办法并组织贯彻落实。
2. 负责油气田地面建设施工、无损检测、建材试验、防腐保温管道生产、建设监理等单位的资质审查、准入管理和施工许可管理工作。

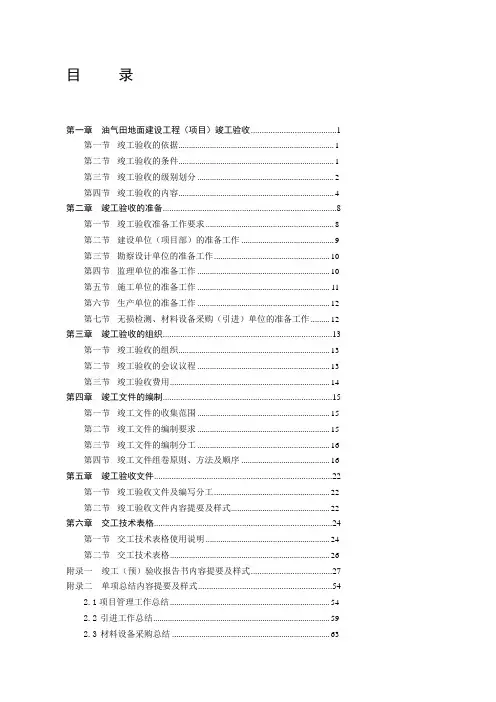

目录第一章油气田地面建设工程(项目)竣工验收 (1)第一节竣工验收的依据 (1)第二节竣工验收的条件 (1)第三节竣工验收的级别划分 (2)第四节竣工验收的内容 (4)第二章竣工验收的准备 (8)第一节竣工验收准备工作要求 (8)第二节建设单位(项目部)的准备工作 (9)第三节勘察设计单位的准备工作 (10)第四节监理单位的准备工作 (10)第五节施工单位的准备工作 (11)第六节生产单位的准备工作 (12)第七节无损检测、材料设备采购(引进)单位的准备工作 (12)第三章竣工验收的组织 (13)第一节竣工验收的组织 (13)第二节竣工验收的会议议程 (13)第三节竣工验收费用 (14)第四章竣工文件的编制 (15)第一节竣工文件的收集范围 (15)第二节竣工文件的编制要求 (15)第三节竣工文件的编制分工 (16)第四节竣工文件组卷原则、方法及顺序 (16)第五章竣工验收文件 (22)第一节竣工验收文件及编写分工 (22)第二节竣工验收文件内容提要及样式 (22)第六章交工技术表格 (24)第一节交工技术表格使用说明 (24)第二节交工技术表格 (26)附录一竣工(预)验收报告书内容提要及样式 (27)附录二单项总结内容提要及样式 (54)2.1项目管理工作总结 (54)2.2引进工作总结 (59)2.3材料设备采购总结 (63)2.4生产准备及试运行考核总结 (67)2.5勘察设计总结 (73)2.6施工总结 (78)2.7无损检测总结 (84)2.8监理工作总结 (88)附录三竣工验收鉴定书内容提要及样式 (94)附录四术语解释 (97)附录五交工技术表格目录 (100)附录六交工技术表格格式 (116)第一章油气田地面建设工程(项目)竣工验收第一节竣工验收的依据1. 油气田地面建设工程(项目)竣工验收应以批准的项目建议书、可行性研究或总体开发方案地面工程部分、工程勘察和设计文件、工程合同、工程(项目)建设期所执行的标准规范、主管部门审批文件以及项目招标投标文件、技术经济合同、设计变更(联络)、经济签证文件等为依据。

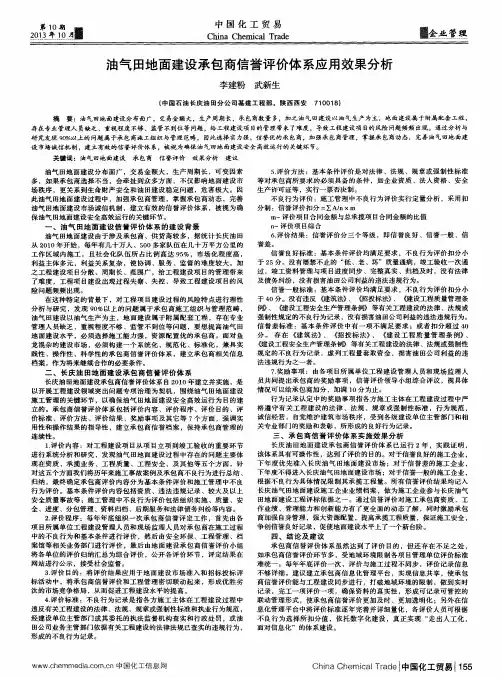

油气田大规模建设时期地面建设招标模式探索摘要:按照规划,到2015年长庆油田油气当量要突破5000万吨,每年相当增建一个相当于500万吨的中型油田。
如此大的建设工作量,以及油气田“滚动勘探开发”、“地上服从地下”特有生产组织方式,对油气田地面建设招标工作提出很大挑战。
通过改变招标管理模式、创新招标组织方式、推行标准化工作等,使招标工作克服了诸多不利因素,达到了快速上产时期地面工程建设的要求,有效服务了油气田地面建设。
关键词:地面建设工作量大招投标管理做好工程建设招投标工作,对于选择建设队伍,维护和促进公平竞争,保证工程质量,节约工程投资,均能起到积极的作用。
地下油气资源状况决定地面工程建设的规模及工艺,边勘探、边开发的“滚动勘探开发”,使得油气田开发过程中的地面建设招投标具有一定特殊性。
一、油田快速上产时期地面建设招投标工作面临的挑战1.滚动勘探开发对招标工作产生不利影响滚动勘探开发易导致地质情况的多次反复认识和开发方案的多次调整,这必然导致地面建设的不确定性和多期次性。
长庆油田产能建设大部分属于滚动勘探开发,地下油气资源规模明朗后,才能完全确定地面配套方案,易导致施工图设计等相对滞后、设计变更频繁、工程造价变化大,对招投标工作开展带来很大挑战。
2.工作量大、工期紧,对招标工作提出考验“十二五”期间,长庆油田每年约需增建一个相当于500万吨的中型油田。
以2012年为例,当年新建油气生产站场**座,油气水管线约**km,电力线路**km,道路**km,地面建设工作量巨大。
按照长庆油田地面建设“36911”目标,3月前要完成建设前期准备,6月前完成工作量的60%,9月完成90%,11月达到投运条件,组织及建设任务非常繁重。
若按照以往的招标管理模式,很难满足工程建设进度需要。
3.油气田地面建设工程具有一定的独特性油气田地面配套工程具有点多面广、工程量分散、单项工程造价小、重复性建设多等特点。
同时,施工区域及环境多样,特别是油气工艺安装专业性强,安全及质量要求高,不像公用民用建筑工程那样整装、单一,所以油气田地面建设施工招标工作没有可直接借鉴的经验或模式。
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表
长庆油田第五采油厂油水井措施及大修单井工作量签认表。
长庆油田合作协议书甲方:________________________乙方:________________________签订日期:____年____月____日鉴于甲方拥有长庆油田的勘探、开发、生产和销售等权利,乙方具有油田开发所需的技术、资金和市场资源,双方本着互惠互利的原则,经友好协商,就长庆油田的合作开发事宜达成如下协议:第一条合作范围1.1 双方同意在长庆油田范围内进行合作开发。
1.2 合作范围包括但不限于油田的勘探、开发、生产、销售等活动。
第二条合作方式2.1 甲方负责提供油田资源,并确保合法拥有相关权利。
2.2 乙方负责提供资金、技术和市场资源,协助甲方进行油田的开发和销售。
2.3 双方将成立联合工作小组,负责合作项目的实施和管理。
第三条投资与收益分配3.1 双方按照各自投入的比例分享合作项目的利润。
3.2 投资比例和收益分配的具体方式由双方另行商定。
第四条技术与知识产权4.1 乙方提供的技术应符合国家相关法律法规,并保证技术的有效性和安全性。
4.2 双方在合作过程中产生的知识产权,按照双方的约定进行分配。
第五条保密条款5.1 双方应对合作过程中知悉的对方商业秘密和技术秘密负有保密义务。
5.2 未经对方书面同意,任何一方不得向第三方泄露、转让或使用。
第六条违约责任6.1 如一方违反本协议约定,应承担违约责任,并赔偿对方因此遭受的损失。
第七条争议解决7.1 双方因履行本协议所发生的争议,应通过友好协商解决。
7.2 如协商不成,可提交甲方所在地人民法院诉讼解决。
第八条协议的变更和终止8.1 本协议的任何变更和补充,须经双方协商一致,并以书面形式确定。
8.2 任何一方可在提前____个月书面通知对方的情况下终止本协议。
第九条其他9.1 本协议未尽事宜,双方可另行协商解决。
9.2 本协议一式两份,甲乙双方各执一份,具有同等法律效力。
甲方(盖章):______________________授权代表签字:______________________乙方(盖章):______________________授权代表签字:_____________________本协议自双方授权代表签字盖章之日起生效。
