外市电引入工程实施管理要求(重要)
- 格式:doc
- 大小:160.00 KB
- 文档页数:15
关于基站外市电建设全过程管理的分析摘要:现有外市电引入无法有效满足基站供电需求,而外市电改造时又涉及搭火点选取、敷设路由方式选择、协调供电部门、协调市政单位、沟通业主等多项内容,改造难度大。
如何强化外市电建设项目规范化管理,制定外电设计、施工基础管理和规定动作,有效落实外市电建设成本管控,将成为基站低成本建设的重点研究内容之一。
本文通过总结分析外市电建设方案造价管控原则、过程管理、关键环节管理及其他有效管理措施,规范外市电设计、施工过程,为提升外市电规范化管理提供借鉴和参考。
关键词:低成本建设外市电引入项目管理过程管控最优方案1面临现状近年来通信行业发展压力加大,成本管控力度持续加强,电信企业客户希望用更低的服务费享受更优的服务,同时由于5G网络高功耗对基站配套电源、外市电引入等提出了更高要求,造成基站5G建设投资大幅增加。
面对电信企业客户诉求发生的变化和自身高效运营的要求,如何持续深化建设转型落实低成本建设,协同客户降本增效,保障铁塔公司一体业务高质量、可持续发展,将成为下一阶段工作重点。
外市电引入由于涉及建设方案确定、搭火点选取、路由选择、外市电容量核对等诸多难以有效管控因素,其造价成本占基站建设平均造价较高比例。
如何充分利用现有资源力量,积极发挥设计单位、施工单位和厂家技术创新能力,强化外市电建设项目规范化管理,制定外电设计、施工基础管理和规定动作,有效落实外市电建设成本管控,将成为基站低成本建设的重点研究内容之一。
2需求分析以“满足电信企业客户需求、实现低成本高质量建设”为目标,通过研究建设低成本、优质量的外市电解决方案,制定外电设计、施工基础管理和规定动作。
在满足电网公司相关标准要求的前提下,针对影响外市电投资成本较大的搭火点、路由、敷设方式等建立一套完整的项目管理流程,规范外市电设计、施工,强化过程管理,全面推进外市电低成本建设,实现建设投资下降,满足建设转型要求。
3管控原则为更加经济合理满足电信企业客户需求,为客户提供更优质服务,防范项目风险,确保项目建设投资效益,在日常外市电建设过程中应进一步强化全过程管理,提升项目管理能力。
施工供、用电管理制度范本一、总则1. 本管理制度的目的是规范施工供、用电的管理,确保施工现场供电安全可靠,提高供电利用效率,保障施工进度正常进行。
2. 施工供、用电应遵守法律法规、规范和标准要求,以人员安全和设备运行可靠为前提,合理使用电力资源。
3. 施工单位应组织并配备专业人员,负责施工现场供、用电的管理工作。
二、施工供电1. 施工供电应根据工地需要,确定合适的供电方式,并向供电企业申请。
2. 施工供电设备应符合相关规范要求,安装在固定的位置,并设立专门的电源管理区域。
3. 施工供电设备的维护、检查和运行应定期进行,保持设备的正常运转。
4. 施工供电设备的操作人员应具备相应的电力专业知识和技能,经过培训合格后方可上岗。
三、施工用电1. 施工用电应按照相关规范和标准进行设计和施工,确保用电安全和节能环保。
2. 施工用电设备应符合国家标准和要求,具备安全可靠的性能,不得使用过期、损坏或不合格的电器设备。
3. 施工用电线路应进行合理布置和标识,保证供电及时、稳定,并防止电线、电缆过载、短路等安全隐患。
4. 施工用电设备的安装、维护和检修应由专业人员进行,按照相关操作规程进行操作,确保施工用电的安全性和可靠性。
四、施工供、用电管理1. 施工供、用电管理人员应根据施工现场的实际情况,制定供、用电管理计划,并定期进行检查和评估,及时发现和解决问题。
2. 施工单位应对施工现场的供、用电设备进行定期检查和维护,确保设备的正常运行。
3. 施工现场应配备完善的电气安全设施,包括避雷器、漏电保护器、防火设施等,确保施工供、用电的安全性。
4. 施工现场应建立完善的用电记录制度,记录施工用电的情况,包括用电量、电费消耗等,便于管理和控制用电成本。
五、事故应急处理1. 施工现场应制定应急预案,明确各类事故发生时的应急措施和责任分工。
2. 施工现场应配备必要的应急设备和器材,包括灭火器、急救箱等,以便在事故发生时能够及时处理。
移动市电引入工程方案一、工程背景随着移动市电设备的普及和使用,城市的电力供应面临着新的挑战。
传统的电力供应模式已经无法满足移动市电的需求,供电设施老化、容量不足等问题显现出来。
这些问题不仅影响了市电设备的稳定运行,也给城市的日常生活和经济发展带来了不利影响。
因此,有必要采取有效措施,改善城市的电力供应情况,为移动市电设备提供更好的供电支持。
二、方案设计1. 能源供应移动市电设备的供电主要依赖于城市的电力系统。
因此,首先需要对城市现有的电力供应情况进行评估和分析,了解各个供电点的负荷情况、供电能力等关键信息。
根据评估结果,可以确定移动市电的实际需求,并进行相应的电力规划。
在保证城市正常用电的前提下,为移动市电设备提供足够的供电支持。
2. 配电设施配电设施是移动市电供电的重要组成部分。
为了确保供电的可靠性和稳定性,需要对城市的配电设施进行升级改造。
包括基础设施、变电站、配电线路等方面,确保设施的安全性和稳定性。
此外,还可以考虑引入先进的配电技术,以提高供电的效率和可靠性。
3. 安全管理在移动市电供电过程中,安全管理尤为重要。
为了确保供电的安全性和稳定性,需要建立健全的安全管理体系,包括安全监测、应急处置、安全培训等方面。
在供电过程中,定期对供电设施进行检查和维护,保证设施的正常运行。
4. 智能化管理智能化管理是移动市电引入工程方案的重要组成部分。
通过引入先进的监控技术和智能化管理系统,可以实现对供电设施的实时监测和远程控制。
这样可以及时发现和解决供电问题,提高供电的反应速度和可靠性。
三、施工实施在制定好移动市电引入工程方案之后,需要进行相应的施工实施。
这个阶段主要包括设施的改造升级、技术的引进和培训等方面。
在施工实施过程中,需要保证供电设施的安全运行和顺利转换。
同时,也需要考虑到供电设施的保护环境,确保施工实施过程中影响到城市正常生活和工作。
四、运营管理移动市电引入工程方案完成后,需要进行相应的运营管理。

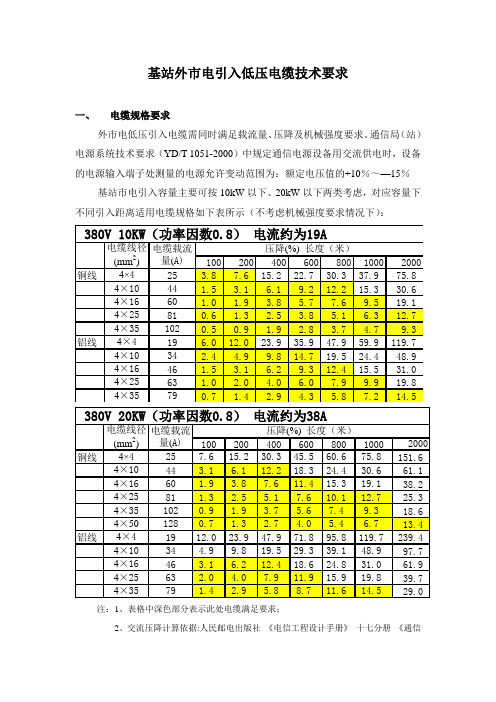

基站外市电引入低压电缆技术要求一、电缆规格要求外市电低压引入电缆需同时满足载流量、压降及机械强度要求。
通信局(站)电源系统技术要求(YD/T 1051-2000)中规定通信电源设备用交流供电时,设备的电源输入端子处测量的电源允许变动范围为:额定电压值的+10%~—15%_ 基站市电引入容量主要可按10kW以下、20kW以下两类考虑,对应容量下不同引入距离适用电缆规格如下表所示(不考虑机械强度要求情况下):注:1、表格中深色部分表示此处电缆满足要求;2、交流压降计算依据:人民邮电出版社《电信工程设计手册》十七分册《通信电源》 第六章 6.3.2 “交流电力线的选择”.人民邮电出版社 《电信工程设计手册》 十七分册 《通信电源》 第六章 6。
3。
2 “交流电力线的选择”中给出按机械强度选择导线截面时低压架空裸线的最小线径如下:铝及铝合金线:16mm 2; 钢芯铝线: 16mm 2; 铜线:直径3。
2mm 2。
二、 市电低压电缆布放技术要求进入基站的低压电力电缆宜从地下引入机房,其长度不宜小于50m (当变压器高压侧已采用电力电缆时,低压侧电力电缆长度不限)。
电缆埋设要求如下:1、电缆采用穿难燃PVC 套管沿路边直埋,电缆在室外直接埋地敷设的深度:人行道下不应小于0.7m,车行道下不应小于0。
8m 。
2、敷设时,应在电缆上面、下面各均匀敷设100mm 厚的软土或细沙层,再盖混凝土、石板或砖等保护,保护板应超出电缆两侧各50mm 。
3、电缆穿过下水道等时需穿钢管保护,穿管的内径不应小于电缆外径的1.4倍。
4、 禁止将电缆放在其他管道上面或下面平行敷设。
5、电缆沿途每隔200米设一个检查井,检查井具体做法见建筑电气安装工程图集JD5—131~133 12#电缆人孔井。
电缆敷设示意图如下:700100100电缆敷设剖面示意图700100100电缆敷设侧面示意图。
外市电引入工程方案一、引言随着城市化进程的加快和经济发展的不断壮大,电力需求不断增加。
在一些地区,由于地方电力供应能力不足,不能满足电力需求的需求,需要引入外市电力资源来满足当地电力需求。
本方案以某市为例,介绍电力引入工程方案,并对工程的实施进行详细的分析和讨论。
二、项目概况(一)项目名称:某市电力引入工程(二)项目背景:某市人口增长较快,城市建设迅速,电力需求不断增加。
由于地方电力供应能力有限,不能满足城市发展的需求,需要引入外市电力资源来解决电力短缺问题。
(三)项目地点:某市城区及周边地区(四)项目规模:引入外市电力资源10万千瓦以上(五)项目性质:引入外市电力资源三、工程建设内容(一)电力引入途径通过建设输电线路或者架设输电塔等方式,引入外市电力资源到某市。
在选择引入途径时,需考虑输电线路的安全性、稳定性、成本等因素,选用合适的输电线路方式。
(二)输电线路工程引入外市电力资源的关键在于输电线路工程的建设。
需要规划、设计输电线路的走向、类型、电压等参数,并进行施工实施。
在输电线路设计中需充分考虑电力传输的稳定性、安全性和经济性等因素。
(三)变电站建设在引入外市电力资源的过程中,需要建设相应的变电站,将外市输送过来的高压电力转换成城市可用的低压电力。
变电站的建设及运行管理是电力引入工程的重要环节。
四、项目可行性分析(一)市场需求某市电力需求较大,但地方电力供应能力不足,市场需求广阔。
(二)技术可行性通过输电线路建设及变电站建设,可以实现外市电力资源的引入,技术可行性高。
(三)经济可行性引入外市电力资源的成本相对较高,但与城市发展需求相比,经济效益较大,具备一定的经济可行性。
(四)社会影响提升某市电力供应能力,有助于城市发展,提高人民生活水平,对社会具有积极的影响。
五、工程实施时间计划项目的实施时间主要取决于输电线路的建设进度,一般需要3-5年时间完成整个电力引入工程。
六、投资估算电力引入工程的投资估算主要包括输电线路建设费用、变电站建设费用、设备采购费用等。

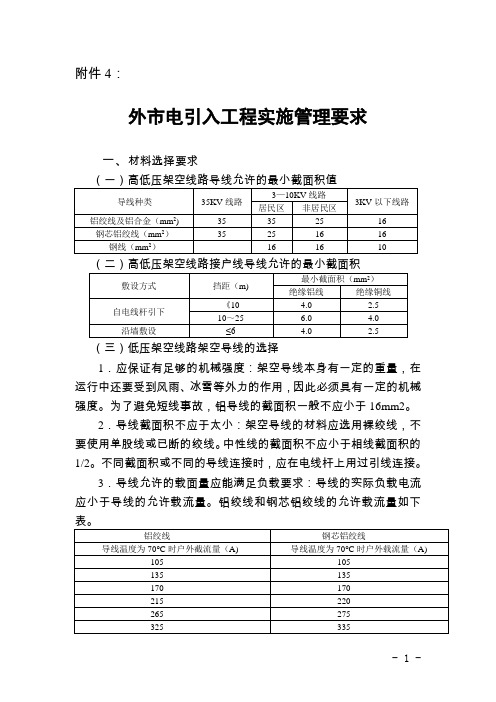

附件4:外市电引入工程实施管理要求一、材料选择要求(三)低压架空线路架空导线的选择1.应保证有足够的机械强度:架空导线本身有一定的重量,在运行中还要受到风雨、冰雪等外力的作用,因此必须具有一定的机械强度。
为了避免短线事故,铝导线的截面积一般不应小于16mm2。
2.导线截面积不应于太小:架空导线的材料应选用裸绞线,不要使用单股线或已断的绞线。
中性线的截面积不应小于相线截面积的1/2。
不同截面积或不同的导线连接时,应在电线杆上用过引线连接。
3.导线允许的载面量应能满足负载要求:导线的实际负载电流应小于导线的允许载流量。
铝绞线和钢芯铝绞线的允许载流量如下4.低压接户线和进户线缆的选择进户线(也包括接户线)均应采用绝缘良好的铜芯或铝芯导线,不要用软线,并且不要有接头。
由于进户线一部分在室外,一部分在室内,因此不允许使用裸铜线。
二、施工要求(一)施工前的准备1.施工前应进行现场勘查。
包括具体施工场地、线路走向、电源点及施工前的协调。
对于有难度、有争议的施工,施工前应作充分的论证,尽量多地考虑各种有利于施工的情况。
2.室外作业,常遇到高空、带电、吊车装运、立杆等危险作业,各种作业必须依照其相应的操作规程,并综合现场因素,对现场发生的问题进行实际分析,灵活处理。
3.如遇挖沟、电缆埋地等作业,应提前通知相关单位或个人,以避免现场施工中发生不必要的损失。
4.现场需要指派一名有施工管理经验的技术人员作为现场负责人,现场负责人是保证工程施工顺利进行的必要条件。
由于受到条件限制通常将工作许可人和工作负责人职责合并到现场负责人的职责范围内(关于工作许可人和工作负责人具体职责请参阅《电业安全工作规程》)。
现场负责人根据现场施工的特点制定出适合本次施工安全的组织措施和技术措施,并作施工人员现场调配以达到控制施工进程、施工安全等目的。
5.电力施工人员必须持证上岗,如需要临时工人时,应在作业前对其进行必要的安全教育。
每次作业前都应向每一个在现场的施工人员做好安全技术交底。
工程项目用电安全管理规定一、目的与范围1. 为保障工程项目用电安全,制定本规定。
2. 本规定适用于所有工程项目的用电工作。
二、用电设备的选择与安装1. 在进行用电设备的选购时,必须优先选择符合国家标准和相关规定的产品。
2. 用电设备的安装必须由具备相应资质的专业人员进行,并确保设备配电线路的合理布局和合规安装。
三、用电线路的布设和维护1. 用电线路应根据实际情况进行合理布设,确保独立回路,避免过载。
2. 用电线路的维护保养工作应定期进行,确保线路安全可靠。
四、用电操作规范1. 用电工作必须由持有相关资质证书的人员进行。
2. 用电前必须检查用电设备和线路的状态,确保无异常情况。
3. 用电操作时,应采取相应的防护措施,佩戴必要的安全用具。
4. 严禁私拉乱接电线,严禁私拉乱接电源。
5. 用电故障处理应及时报修,不得擅自处理。
五、用电安全教育和培训1. 所有从事用电工作的人员必须接受用电安全教育和培训,并持有相关证书。
2. 定期组织用电安全培训,加强用电安全知识的普及和宣传。
六、应急预案与演练1. 每个工程项目应制定用电安全应急预案,并定期进行演练。
2. 应急预案应包括突发用电故障的处理流程、相关人员的职责和联系方式等内容。
七、监测与检查1. 将建立定期用电安全监测和检查制度,由专业人员进行监测和检查。
2. 发现用电安全隐患或问题,应及时进行整改,并做好记录。
八、违规处理与责任追究1. 对于违反用电安全规定的行为,将按照相关规定进行处理。
2. 对因违规行为造成事故或损失的,将依法追究相关责任。
九、附则1. 本规定自公布之日起生效,前版本废止。
2. 本规定的解释权归工程项目用电安全管理部门所有。
以上就是工程项目用电安全管理规定的内容,希望能够引起广大工程项目相关人员的重视,共同保障工程项目用电的安全与可靠性。
工程项目用电安全管理规定范文一、概述本规定旨在保障工程项目用电安全,确保施工和运营期间不发生电力事故,保障人员生命财产安全和电网正常运行。
项目组必须切实履行用电安全管理责任,严格按照本规定进行组织和实施。
二、责任与管理1.项目组应指定专人负责用电安全管理工作,准确了解用电需求和设备情况,并配合供电部门进行需量计算和用电容量规划。
2.项目组负责提供满足用电安全标准的配电设备,确保设备安全可靠、齐全完好,并设立专人负责设备的维护和检修。
3.安全生产部门应协助项目组进行用电安全的培训和指导,及时发现和排除安全隐患,确保用电工作的安全可控。
4.供电部门应配合项目组进行用电规划和施工安全检查,确保供电设备和线路的安全运行,并及时处理电力事故。
三、用电前期准备1.项目组在施工前应对用电场所进行评估,确保用电可靠、安全,消防设备正常运行,用电区域无可燃物和易燃物。
2.项目组应根据用电需求编制用电计划,明确设备用电参数,与供电部门沟通并获得施工许可。
3.项目组应确保施工人员熟悉用电安全操作规程,进行用电安全培训,并建立健全的用电安全管理制度。
四、用电设备管理1.项目组应配备专业电气人员进行电气设备的安装和接线,确保设备正确接地和安全使用。
2.项目组应定期对设备进行巡检和维护,及时发现和排除隐患,确保设备的正常运行。
3.项目组应建立电气设备台账,记录设备的维护和检修情况,确保设备运行的可追溯性。
五、用电操作与防护1.施工作业时应遵守相关安全操作规程,不得随意更改设备参数和电路连接,严禁私拉乱接电线。
2.施工现场应根据工作特点设置相应的警示标识,明确区分电源线路,确保用电安全。
3.施工人员在接触设备和线路时,必须戴好绝缘手套、绝缘靴,并使用绝缘工具,确保人身安全。
4.施工现场应设立专人负责用电管理,对用电人员进行监督和指导,确保施工作业的安全进行。
六、用电安全监控1.项目组应配备电气监测设备,对用电设备和线路进行实时监测,及时发现隐患并报警处理。
移动工程外市电引入工程附件4:外市电引入工程实施管理要求一、材料选择要求(二)高低压架空线路接户线导线允许的最小截面积(三)低压架空线路架空导线的选择1.应保证有足够的机械强度:架空导线本身有一定的重量,在运行中还要受到风雨、冰雪等外力的作用,因此必须具有一定的机械强度。
为了避免短线事故,铝导线的截面积一般不应小于16mm2。
2.导线截面积不应于太小:架空导线的材料应选用裸绞线,不要使用单股线或已断的绞线。
中性线的截面积不应小于相线截面积的1/2。
不同截面积或不同的导线连接时,应在电线杆上用过引线连接。
3.导线允许的载面量应能满足负载要求:导线的实际负载电流应小于导线的允许载流量。
铝绞线和钢芯铝绞线的允许载流量如下表。
4.低压接户线和进户线缆的选择进户线(也包括接户线)均应采用绝缘良好的铜芯或铝芯导线,不要用软线,并且不要有接头。
由于进户线一部分在室外,一部分在室内,因此不允许使用裸铜线。
二、施工要求(一)施工前的准备1.施工前应进行现场勘查。
包括具体施工场地、线路走向、电源点及施工前的协调。
对于有难度、有争议的施工,施工前应作充分的论证,尽量多地考虑各种有利于施工的情况。
2.室外作业,常遇到高空、带电、吊车装运、立杆等危险作业,各种作业必须依照其相应的操作规程,并综合现场因素,对现场发生的问题进行实际分析,灵活处理。
3.如遇挖沟、电缆埋地等作业,应提前通知相关单位或个人,以避免现场施工中发生不必要的损失。
4.现场需要指派一名有施工管理经验的技术人员作为现场负责人,现场负责人是保证工程施工顺利进行的必要条件。
由于受到条件限制通常将工作许可人和工作负责人职责合并到现场负责人的职责范围内(关于工作许可人和工作负责人具体职责请参阅《电业安全工作规程》)。
现场负责人根据现场施工的特点制定出适合本次施工安全的组织措施和技术措施,并作施工人员现场调配以达到控制施工进程、施工安全等目的。
5.电力施工人员必须持证上岗,如需要临时工人时,应在作业前对其进行必要的安全教育。
外市电工程施工组织方案一、项目概况本方案是针对外市某电工程项目的施工组织方案,主要内容包括项目概况、工程标准、施工组织设计、安全管理、质量管理、环境保护等方面的详细规划。
1.1 项目概况该电工程项目位于外市,是一项重要的城市基础设施建设项目,主要包括220KV变电站建设、架空输电线路建设、城市配网改造等内容。
总投资额达到10亿元人民币,是一个大型的电力工程项目。
施工周期为18个月,施工范围涵盖了外市的主城区及周边区域。
1.2 工程标准本项目的建设按照国家相关规定和标准进行,包括《电气工程施工及验收规范》、《输变电工程施工质量验收规范》等。
同时,本项目还需要满足外市相关的地方标准和规范,确保工程施工质量和安全。
二、施工组织设计2.1 施工总体思路针对该电工程项目,施工总体思路是合理安排施工进度,严格控制施工质量,确保施工安全,同时充分考虑环境保护等因素,推动工程顺利进行。
2.2 施工组织结构项目施工组织结构主要包括总包单位、分包单位、监理单位及现场施工管理人员等。
其中,总包单位负责项目整体施工管理,包括进度规划、资源调配、协调各方关系等;分包单位按照总包单位的安排进行具体施工任务;监理单位负责监督施工过程,确保施工合规;现场施工管理人员负责具体现场管理工作,包括安全管理、质量管理、进度把控等。
2.3 施工进度安排本项目总施工周期为18个月,按照施工总体思路,制定详细的施工进度安排。
包括各项施工任务的开始时间、完成时间,各项工程的交叉配合等内容。
确保施工按时按质完成。
2.4 施工资源调配本项目需要大量的人力、物力、财力等资源,需要合理调配,确保各项资源的有效利用。
同时,还需要加强与相关单位的沟通协调,确保资源供应的及时性和充足性。
2.5 施工安全措施施工过程中,安全是第一要务。
本项目需制定详细的施工安全措施,包括安全教育培训、施工现场的安全隐患排查及处置、施工人员的个人防护等方面。
2.6 施工质量管理施工质量是项目的生命线。
附件4:外市电引入工程实施管理要求一、材料选择要求(二)高低压架空线路接户线导线允许的最小截面积(三)低压架空线路架空导线的选择1.应保证有足够的机械强度:架空导线本身有一定的重量,在运行中还要受到风雨、冰雪等外力的作用,因此必须具有一定的机械强度。
为了避免短线事故,铝导线的截面积一般不应小于16mm2。
2.导线截面积不应于太小:架空导线的材料应选用裸绞线,不要使用单股线或已断的绞线。
中性线的截面积不应小于相线截面积的1/2。
不同截面积或不同的导线连接时,应在电线杆上用过引线连接。
3.导线允许的载面量应能满足负载要求:导线的实际负载电流应小于导线的允许载流量。
铝绞线和钢芯铝绞线的允许载流量如下表。
4.低压接户线和进户线缆的选择进户线(也包括接户线)均应采用绝缘良好的铜芯或铝芯导线,不要用软线,并且不要有接头。
由于进户线一部分在室外,一部分在室内,因此不允许使用裸铜线。
二、施工要求(一)施工前的准备1.施工前应进行现场勘查。
包括具体施工场地、线路走向、电源点及施工前的协调。
对于有难度、有争议的施工,施工前应作充分的论证,尽量多地考虑各种有利于施工的情况。
2.室外作业,常遇到高空、带电、吊车装运、立杆等危险作业,各种作业必须依照其相应的操作规程,并综合现场因素,对现场发生的问题进行实际分析,灵活处理。
3.如遇挖沟、电缆埋地等作业,应提前通知相关单位或个人,以避免现场施工中发生不必要的损失。
4.现场需要指派一名有施工管理经验的技术人员作为现场负责人,现场负责人是保证工程施工顺利进行的必要条件。
由于受到条件限制通常将工作许可人和工作负责人职责合并到现场负责人的职责范围内(关于工作许可人和工作负责人具体职责请参阅《电业安全工作规程》)。
现场负责人根据现场施工的特点制定出适合本次施工安全的组织措施和技术措施,并作施工人员现场调配以达到控制施工进程、施工安全等目的。
5.电力施工人员必须持证上岗,如需要临时工人时,应在作业前对其进行必要的安全教育。
每次作业前都应向每一个在现场的施工人员做好安全技术交底。
6.施工前应检查工具是否完好;所购置的材料是否满足要求。
7.现场难免会有意外的事情发生,如提前做好了预想和应急预案,则可以尽量避免或降低人身设备的事故。
因此施工前现场负责人应指定详细的突发事件处理预案,并做好应急措施的准备。
(二)施工中的要求1.参与济宁铁塔公司市电引入工程项目的作业人员,必须经过专业培训考试合格并取得《特种作业操作证》,并且还应按国家相关规定定期进行健康检查。
2.施工单位应根据场地条件、设备条件、施工人员、施工季节编制施工安全技术措施,作为施工组织设计的一部分,经审核后必须认真执行3.进场施工应做到有序,有条理地进行,码放材料应整齐,如遇现场要码放较多、较重的材料,码放时应派专人管理,且要保证有2个及其以上的人员在场。
4.现场负责人及其他人员应随时观察作业人员中的身体、心理状况是否适合本次施工,如果发现作业人员中有异常,应立即报告负责人,负责人依据实际情况可以停止该人员的作业甚至整个作业现场的工作。
如因为环境的变化(雷雨风等自然天气)影响,负责人可以停止局部或者整个工程。
5.施工时遵守移动公司进出机房的相关规定,并积极配合机房管理人员做好现场工作。
6.为保证整个通信系统不受影响和保护国家财产,遇室内带电作业、搭火等事项必须注意机房内设备的电气安全。
7.交换局用电应通过用电申请程序向国家电网申请,严禁未经过国家电力局允许私拉乱接电源线,对电网造成严重损失的单位和个人要追究相应的法律责任。
8.各工序的工作人员必须使用相应的劳动保护用品,严禁穿拖鞋、硬底鞋或赤脚上塔作业。
9.安全带必须经过检验部门的拉力试验并有相应的合格证书。
安全带的腰带、钩环、铁链都必须正常,用完后必须单独存放,不得与其它杂物放在一起。
施工人员的安全帽必须符合国家安全标准。
10.以线路投影线为基础的左右3米范围为施工区,非施工人员不得进入。
11.工作地点要设围栏,挂标志牌,工具和材料不得随意堆放在沟边或挖出的土坡上,以免落入地沟伤害人体。
沟边应留有走道。
12.施工现场应无障碍物。
如有沟渠、建筑物、悬崖、陡坎等必须采取有效的安全措施后方可施工。
13.在工地堆放器材,应选择不妨碍交通、行人较少、平整地面堆放,远离交通路口、消火栓,不宜堆积太高,应采取有效的防火、防盗等安全措施,并加设护栏以保材料安全。
14.在工地现场用车辆搬运器材时,必须指定专人负责安全,在公路上行车必须遵守交通规则。
15.在有挡土板的沟坑中作业时,应随时注意挡土板的支撑是否稳固,以免碰伤人员。
不得随便更动和拆除挡板和撑木。
16.在沟深1m以上的沟坑内工作时,必须头戴安全帽,以保安全。
17.手摇绞车、电动卷扬机、扒杆、吊杆、滑轮、钢丝绳等施工机具的安全系数必须符合国家相关安全规定。
18.电动转扬机、手摇绞车的稳装位置必须设在施工围栏区外。
19.遇到下列气候环境条件时严禁野外施工作业。
(1)地面气温超过40℃或低于-20℃;(2)五级风及以上;(3)沙尘、云雾或能见度低;(4)雨雪天气;(5)杆塔上有冰冻、霜雪尚未融化前;(6)附近地区有雷雨。
20.经医生检查身体有病不适应上塔的人员不得勉强上岗作业。
前一天或当天饮过酒的人,不得上岗作业。
21.高空作业人员上杆前必须检查安全帽和安全带各个部位有无伤痕,如发现问题严禁使用。
杆上作业时,必须将安全带固定在主体结构上,严防滑脱。
扣好安全带后,应进行试拉,确认安全后,方可施工。
如身体靠近杆身,安全带松驰,应随时检查挂钩是否正常,确认正常后再工作。
22.敷设电缆时,应有专人统一指挥。
电缆走动时,严禁用手搬动滑轮,以防压伤。
移动电缆接头盒一般应停电进行;如带电移动时,应先调查该电缆的历史记录,由敷设电缆有经验的人员,在专人统一指挥下,平正移动,防止绝缘损伤短路发生爆炸。
23.放电缆时,不得硬拉并设人看管缆盅,防止盘倒伤人;电缆盘不得在漆布上、地板上滚动。
24.开剖电缆时,不要用力过猛,当剖刀进行时,应避免刀滑伤手。
25.封焊线缆使用喷灯应遵守:(1)使用喷灯前应仔细检查,确保喷灯不漏气、漏油,加油不准装满,气压不可过高。
(2)不准在任何易燃物附近预热、点燃和修理喷灯,不准把喷灯放在火炉上加热。
(3)燃烧着的喷灯不准加油.加油时必须将火焰熄灭,待冷却后才能加油。
(4)喷灯应使用规定的油料,禁止随意替代。
(5)不准用喷灯烧水、烧饭等。
(6)喷灯用完后,必须及时放气,并开关一次油门,避免喷灯堵塞。
(7)使用卡式气体和灌气式喷灯时,必须仔细检查储气瓶,确保不漏气;严禁将储气瓶靠近火源或暴晒。
26.沿墙铺设电缆应注意:(1)严禁非作业人员进入墙壁线缆作业区域;在人员密集区应设安全警示标志,必要时应安排人员值守。
(2)在梯上作业时,要遵守梯上作业的相关规定,禁止将梯子架放在住户门口中。
(3)墙壁线缆在跨越街巷、院内通道等处,其线缆的最低点距地面高度应不小于4.5m。
(4)在墙上及室内钻孔布线时,如遇与电力线平行或穿越,必须先停电、后作业;墙壁线缆与电力线的平行间距不小于15cm,交越间距不小于5cm。
(5)在墙壁上打孔应注意用力均匀。
(6)收紧墙壁吊线时,必须有专人扶梯且轻收慢紧,严禁突然用力;收紧后应及时固定。
27.启闭人孔盖应遵守:(1)启闭人孔盖应用钥匙,防止受伤。
(2)雪、雨天作业注意防滑,人孔周围可用砂土或草包铺垫。
(3)开启孔盖前,人孔周围应设置明显的安全警示标志和围栏,作业完毕,确认孔盖盖好后再撤除。
28.下人孔作业应遵守:(1)必须应排除井内浊气,送入新鲜空气,确认无易燃、有毒有害气体后再下孔作业;作业人员必须戴好安全帽,穿防水裤和胶靴。
(2)人孔内如有积水,必须先抽干;抽水时必须使用绝缘性能良好的水泵,排水管不得靠近孔口,应放在人孔外的下风处;在水泵未撤除前禁止进入人孔内作业,不能一边抽水一边作业。
(3)在孔内作业,孔外应有专人看守,随时观察孔内人员情况。
(4)作业期间应保持不间断的通风,并使用仪器对孔内气体进行适时检测;作业人员若感觉不适应立即呼救,并迅速离开人孔,待采取措施后再作业。
(5)严禁在孔内预热,点燃喷灯、吸烟和取暖,燃烧着的喷灯不准对人。
(6)在孔内需要照明时,必须使用带有漏电保护装置的行灯或带有空气开关的防爆灯。
(7)凿掏孔壁、石质地面或水泥地时,必须佩戴防护眼镜。
(8)传递工具、用具时,必须用绳索栓牢,小心传送。
(9)作业时遇暴风雨,必须在人孔上方设置帐篷,若在低洼地段,还应在人孔周围用沙袋筑起防水墙。
(10)上、下人孔时必须使用梯子,放置牢固.不准把梯子搭在孔内线缆上,严禁作业人员蹬踏线缆或线缆托架。
29.管道线缆敷设应遵守:(1)作业前,必须检查使用的各种机具,确保齐备完好;作业时,工具不准随意替代。
(2)线缆盘上拆除的护板和护板上的钉子必须砸倒,妥善堆放;缆盘两侧内外壁上的钩钉应拔掉。
(3)千斤顶须放平稳,其活动丝杆顶心露出部分,不准超出全丝杆的3/5;若不够高,可垫置专用木块或木板;有坡度的地方,底座下应铲平或垫平。
(4)在管道内使用引线或钢丝绳牵引线缆时,应戴手套。
(5)放缆时,使用的滑车(滑轮)、钩链应严格检查,防止断脱;孔内作业人员不得靠近管口。
(6)人工、机具牵引线缆时,速度应均匀。
30.敷设埋式线缆应遵守:(1)敷设埋式线缆时应统一指挥。
(2)线缆入沟时,严禁抛甩,应逐段敷设;穿过障碍或悬空时不准强行蹬踩落地。
(3)用机械敷设线缆,必须先清除路面上的障碍物,并在牵引机后,敷设主机前,设不妨碍作业视线的带孔挡板。
防止牵引钢丝绳崩断反弹。
(4)线缆路线如需通过铁路、公路、河堤,采用顶管法预穿钢管时,顶管前必须将顶管区域内的其他地下设备(如电力电缆、下水管、下水道、煤气管、其他通信线缆)的具体埋设位置调查清楚,避免发生人身和其他事故。
31.登杆工作前必须检查杆根是否牢固。
新立杆在杆基未完全牢固以前严禁攀登。
明显倾斜,杆根腐朽达1/3以上者,以及冲刷,起土,上扳的电杆应先行加固,或支好架杆,或打临时拉绳后再行上杆;凡需要松动导线、地线、拉线的电杆应先检查杆根并打好临时拉线或支好架杆后再行上杆。
数人同登一杆时,先登杆者不得先工作以防落物伤人。
应等各人选择好自已的位置后,才能工作。
上下杆时,勿紧跟前人,须等前一人到达工作位置或地面后,再开始第二人上、下杆。
32.杆上作业时,地面应有人监护。
材料,工具要用吊绳传进。
杆下若干米(参照高处坠落国家标准R值)内不准站人,现场工作人员应戴安全帽。
(H=2~5m R=3m;H=5~15m R=4m;H=15~30m R=5m;H>30mR=6m)33.杆上作业必须使用安全带。
安全带应系在电杆及牢固构件上,不得拴在横担木上。
