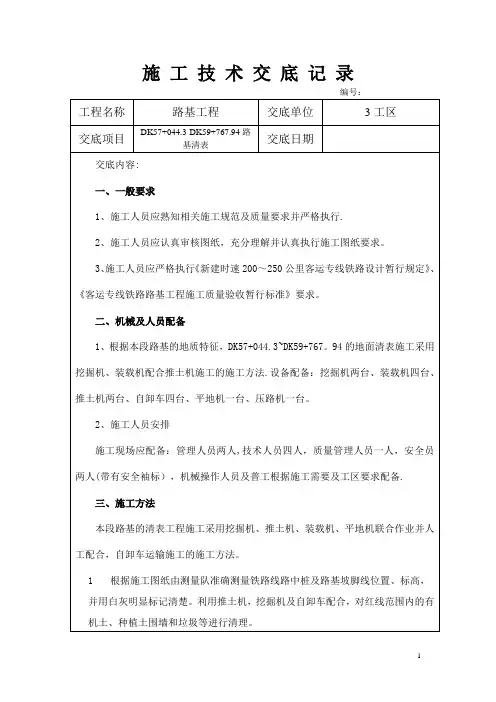

原地面清表施工技术交底书编号:技术交底内容:1、技术交底范围本交底适用于工程全段路基清表。
2、设计概况路基填筑前应先清除草皮、树木、腐殖土等,一般填方段清表厚度按30cm计,清除的表土不得用于路基填筑。
位于低矮路堤地段,路堤地面横坡大于1:5地段采用挖台阶处理,台阶宽度不小于1m。
本工程需完成K295+700.2至K299+132.0段原地面清表工作。
清表完成后应对相应路段进行冲击碾压处理,处理范围为路堤地段为坡脚向外2米。
冲击碾压采用YCT25冲击碾压机械,施工由两边向中间全路幅冲压。
冲击碾压处理范围如图2-1:图2-1 碾压处理范围示意图3、开始施工的条件及施工准备工作(1)施工范围内征地已完成,地下管线及障碍物已迁改(或采取保护措施)。
(2)施工便道已修建完成,能满足各种机械进场的需求,危险地点已悬挂安全标牌。
(3)施工所需机械已进场,规格型号数量满足施工要求,机械状态良好,证件齐全,操作人员持证上岗。
(4)参加施工人员(含技术人员)已进行上岗前培训,且考试合格。
(5)已进行工艺性实验,确定了冲击碾压走行路线、走行速度和碾压遍数等工艺参数。
4、施工工艺4.1施工流程4.2施工工艺4.2.1施工准备施工前,测量人员利用GPS根据现场实际和路基边坡数据准确放出原地面清表界线,并用石灰标记。
对于场地范围内的地下构造物,管线和电线的位置,作出标记并采取必要的防护措施,防止施工造成破坏,对于这些部位可以采用人工与机械配合完成清表。
4.2.2原地面清表原地面清表采用挖掘机、装载机等联合作业并辅以人工配合,自卸车运输施工的方式对场地范围内的进行清理,清表后应将弃土运至弃土场。
首先将红线范围内的树木、灌木丛、杂草进行砍伐或移植清理,将清理出来的腐殖土、树木、杂草、垃圾等集中堆放,并使用自卸车转运至弃土场。
在进行砍伐树木时应设专人指挥,作业人员应协调配合,必须采用缆绳等控制树木倒向,树木倾倒区不得有人和设备。
S227 河辛线广饶绕城段改建工程施表 101 工程技术交底表承包人:山东科达基建有限公司标段:二监理人:山东东泰工程咨询有限公司编号:工程名称S227河辛线广饶绕城段改建工程施工时间桩号及部位K99+130-K104+260 工程项目路基清表技术交底一、工程概况本标段起讫里程桩号为K99+130-K104+260,全长约 5.13km。
本项目采用一级公路标准建设,设计速度为80km/h,双向六车道,路基宽度33.0m,路面宽度 31.0m,路面横坡 2%,路肩横坡4%,边坡坡率1: 3.5 。
主要施工内容为:路基、路面、涵洞及桥梁工程,其中涵洞13 道,新建 1- Φ 1.5m 圆管涵 9 道,新建 1-2*2m 盖板涵 2 道,新建 1-4*2.5m 盖板涵 1 道,边沟涵 23 道。
本标段路基填高基本小于 1.45m,按照设计图纸要求,本标段路基均需对路床深度 40cm范围内的土基进行超挖回填处理,路床压实度不小于96%,最小强度( CBR)5%,最大粒径 10cm。
在其上再进行路基填筑。
二、施工准备工作测量放样:施工前,按照设计图纸恢复出道路中线及边线。
机械设备:挖掘机、推土机、平地机、压路机、装载机等。
技按照设计文件及监理工程师的要求,对取自路槽的路基填料进行土工试验,试验内容主要有:液限、塑限、塑性指数、含水量试验、密度试验、土的击实试验、土术的强度试验( CBR值)等。
将试验结果提交监理工程师,批准后方可使用。
∧三、路基填筑施工工艺流程设测量放样→上土→粗平、稳压→精平、碾压→验收合格→分层填筑计四、施工工艺控制要点∨1、测量放样:要依照设计图纸放出边界线后,报监理工程师现场检验合格后进行施工。
求2、清表施工:清表范围 k99+130-k104+260,清表范围为路基范围内。
在获得监理工程师许可的情况下,利用人工配合装载机、推土机、挖掘机,进行场地清理。
本工程的地面清表采用装载机、推土机、挖掘机作业并人工配合施工方法,根据设计图纸要求,清除施工范围内的草皮、表土、树根等,耕地、旱地、荒地段清除表土 20cm,清表宽度为路基及施工便道范围。
清表施工技术交底1.既有管线的调查(1)施工前,对图纸上标识的管线查找核对,探明施工范围的通讯、水电、信号等管线及其他设施情况,并分类登记列表,明确产权单位和所在位置、施工涉及程度,并与设备管理单位共同确定防护范围。
(2)施工队伍进场后,对施工区域内可能的管线查找、标识后,必须积极主动地与设备维修部门或产权部门取得联系,并要求产权或设计单位对地下管线进行交底。
对不明确的资料及设备必须及时向相关部门提出,并取得书面反馈资料。
(3)进行开挖前必须用地下管线探测仪对作业区做一次普查,进一步核对图纸资料的准确性。
对有疑点处要组织专人调查挖探,在此基础上设立地下管线埋设位置及走向施工标志,并向施工人员交底,派专职安全人员监督施工。
施工中必须认真细致,不得推断臆测、盲目施工。
(4)对已查明的管线、电缆路径两侧各1.5米范围,不得使用机械挖掘。
开挖作业必须在责任心强的职工带领劳务工进行,挖掘作业时禁用铁镐和双齿尖耙,要做到逐层轻插浅挖,直至地下管线、电缆暴露。
以防挖断,压断,碰断,推断光电缆和损坏管道。
挖出的管线、电缆必须按照相关单位监护人员提出的方法进行保护或迁移。
(5)开挖作业中必须严格按照安全协议约请维修单位人员到场监护,共同做好意外事故的预想、突发事故的抢修。
2.根据施工图纸由测量人员准确测量线路中桩及路基坡脚线位置、标高,并用白灰或者彩布条明显标记清楚。
经与监理工程师对原地面复测完成后,开始进行路基清表工作。
3.清表施工开始由现场工程师通知监理工程师,清表结束后及时让监理工程师签认清表工程量。
4.将路基范围内的树木、灌木丛、杂草等进行砍伐或移植清理;利用挖掘机、推土机对红线范围内的有机土、种植土和垃圾等进行清理。
5.清除的表土严禁填埋在路基填筑范围之内以致路基下沉,应结合附近地形进行集中堆放,以便用于边坡、中央分隔带等部位绿化防护。
6.对于一般的水田、旱地等地段清表厚度从原地面之下30㎝计。
对于林地、荒地、果园等地段从原地面之下10㎝计。
技术交底书单位:中铁十一局四公司京石改扩建JS9标项目部编号:为尽快打开施工场面,见缝插针的安排施工任务,在红线内征地尚未解决的情况下,展开路基清表及临时便道的施工。
根据现场实际情况进行如下交底:1.因扩建工程特殊性及红线征地进展状况,针对老路大边沟位置进行清表,修筑临时便道。
为了防止边坡滑塌,采用由下而上随路基填筑需要,逐级清表的方式。
施工中,清表厚度40cm;在老路边坡坡脚开挖第一阶台阶,开挖高度1m,宽度1.5m的平台,换填段落为防止在后期换填过程中出现滑坡,台阶开挖高度控制在0.5-0.8m,宽度1.5m;上部台阶(第二阶台阶以上开挖宽度为1.2m,高度0.8m)在下阶台阶填筑完成后,再进行开挖,随路基填筑进行逐级开挖。
在下阶台阶未完成土方填筑前,禁止对其上阶台阶进行开挖,保护老边坡原有植被,防止雨季滑塌。
2.因进行老路大边沟位置处清表,在老路另一侧的原地面土坎也许进行清表,如下图所示;清表厚度40cm (需避开军用光缆)坡脚开挖高宽约为0.4m~0.5m的平台,可根据现场实际情况进行调整,满足便道宽度。
3.清表前因对现场进行预埋线路的排查,安排人工配合挖机。
对原有地表存在的附着物进行逐一调查,直至路基用地范围内的垃圾、有机物残留及地面以下至少100~300mm内的草皮、农作物的根系和表土予以清除(在机械施工无法清理干净时应配合人工进行清理,直至符合要求)。
场地清理完成后,应全面进行填前碾压。
由于弃土场尚未确定,清表及台阶开挖土方先堆放至原有隔离栅附近,待红线内征地解决后,进行整面清表时,一起用土方车运至指定弃土场堆放。
清表土及台阶开挖土严禁就地整平填筑。
4.临时便道设置在老路大边沟内,详见下图。
便道的宽度4≤宽度≤5m,特殊段落达不到要求可根据实际情况进行平整。
待红线内征地解决后,临时便道移至新路基大边沟位置(另下交底)。
几点注意事项:1.清表前必须对地面附着物及埋设线路进行调查,对不明确的需上报工程部技术人员,不可盲目施工。
路基清表标准技术交底技术交底书表格编号1310项目名称郑州新郑机场二期GTCSG-07标第页共页交底编号工程名称道路工程设计文件图号施工部位地基清表交底日期2015.4.5技术交底内容:一、一般要求1、施工人员应熟知相关施工规范及质量要求并严格执行。
2、施工人员应认真审核图纸,充分理解并认真执行施工图纸要求。
3、施工人员应严格执行相关规范要求。
二、机械及人员配备1、根据本段路基的地质特征地面清表施工采用挖掘机、装载机配合施工的施工方法。
设备配备:挖掘机一台、装载机一台、自卸车4台、压路机一台。
2、施工人员安排施工现场应配备:技术人员一人,质量管理人员一人,安全员两人(带有安全袖标),机械操作人员及普工根据施工需要及工区要求配备。
三、施工方法本段路基的清表工程施工采用挖掘机、装载机联合作业并人工配合,自卸车运输施工的施工方法。
1、根据施工图纸由测量队准确测量线路中桩及路基坡脚线位置、标高,并用白灰明显标记清楚。
利用挖掘机、装载机及自卸车配合,对红线范围内的有机土、种植土围墙和垃圾等进行清理。
2、现场管理及技术人员要标出中边桩位置。
施工作业队人员、机械不得破坏线8、填挖交界处的路基必须清除较松散的岩石以及地表植被有机土以防路基出现不均匀沉降。
9、清表后的场地外观应符合下列要求:1)基地无草皮,树根等杂物,且无积水。
2)原地面基地密实、平整,坑穴处理彻底,无质量隐患。
3)纵坡符合设计要求。
四、安全措施施工机械车辆必须有专人指挥,以防伤人伤物,以致引起伤亡和损失。
1、运输车辆司机安全操作规程一般要求1)严格遵守交通规则和有关规定,证、照齐全,不准驾驶与证件不符的车辆,严禁酒后开车。
2)发动前应将变速杆放到空档位置,并拉紧手刹车。
3)发动后应检查各种仪表、方向机构、制动器、灯光是否灵敏可靠,并确认周围无障碍物后,方可鸣号起步。
4)在坡道上被迫熄火停车,并拉紧手制动器,下坡挂倒档,上坡挂前进档,并将前后轮楔牢。
