沟槽回填施工的质量通病及防治
- 格式:docx
- 大小:16.49 KB
- 文档页数:3

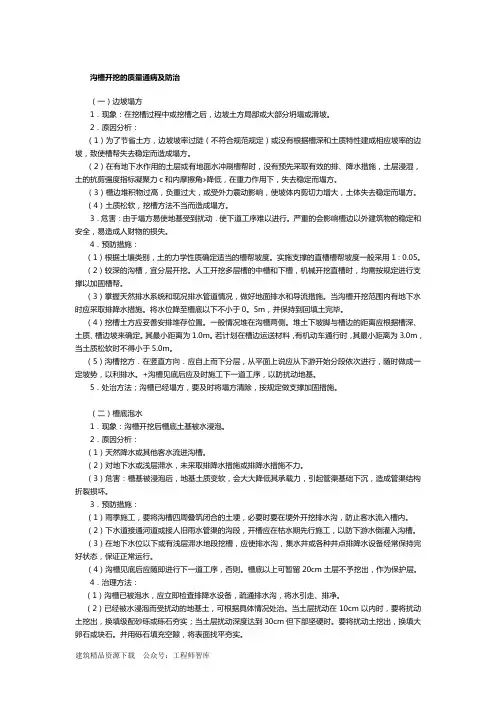

沟槽开挖的质量通病及防治(一)边坡塌方1.现象:在挖槽过程中或挖槽之后,边坡土方局部或大部分坍塌或滑坡。
2.原因分析:(1)为了节省土方,边坡坡率过陡(不符合规范规定)或没有根据槽深和土质特性建成相应坡率的边坡,致使槽帮失去稳定而造成塌方。
(2)在有地下水作用的土层或有地面水冲刷槽帮时,没有预先采取有效的排、降水措施,土层浸湿,土的抗剪强度指标凝聚力c和内摩擦角≯降低,在重力作用下,失去稳定而塌方。
(3)槽边堆积物过高,负重过大,或受外力震动影响,使坡体内剪切力增大,土体失去稳定而塌方。
(4)土质松软,挖槽方法不当而造成塌方。
3.危害:由于塌方易使地基受到扰动.使下道工序难以进行。
严重的会影响槽边以外建筑物的稳定和安全,易造成人财物的损失。
4.预防措施:(1)根据土壤类别,土的力学性质确定适当的槽帮坡度。
实施支撑的直槽槽帮坡度一般采用1∶0.05。
(2)较深的沟槽,宜分层开挖。
人工开挖多层槽的中槽和下槽,机械开挖直槽时,均需按规定进行支撑以加固槽帮。
(3)掌握天然排水系统和现况排水管道情况,做好地面排水和导流措施。
当沟槽开挖范围内有地下水时应采取排降水措施。
将水位降至槽底以下不小于0。
5m,并保持到回填土完毕。
(4)挖槽土方应妥善安排堆存位置。
一般情况堆在沟槽两侧。
堆土下坡脚与槽边的距离应根据槽深、土质、槽边坡来确定。
其最小距离为1.0m。
若计划在槽边运送材料,有机动车通行时,其最小距离为3.0m,当土质松软时不得小于5.0m。
(5)沟槽挖方.在竖直方向.应自上而下分层,从平面上说应从下游开始分段依次进行,随时做成一定坡势,以利排水。
+沟槽见底后应及时施工下一道工序,以防扰动地基。
5.处治方法;沟槽已经塌方,要及时将塌方清除,按规定做支撑加固措施。
(二)槽底泡水1.现象:沟槽开挖后槽底土基被水浸泡。
2.原因分析:(1)天然降水或其他客水流进沟槽。
(2)对地下水或浅层滞水,未采取排降水措施或排降水措施不力。
土方回填基坑(槽)回填土沉陷-施工通病防治

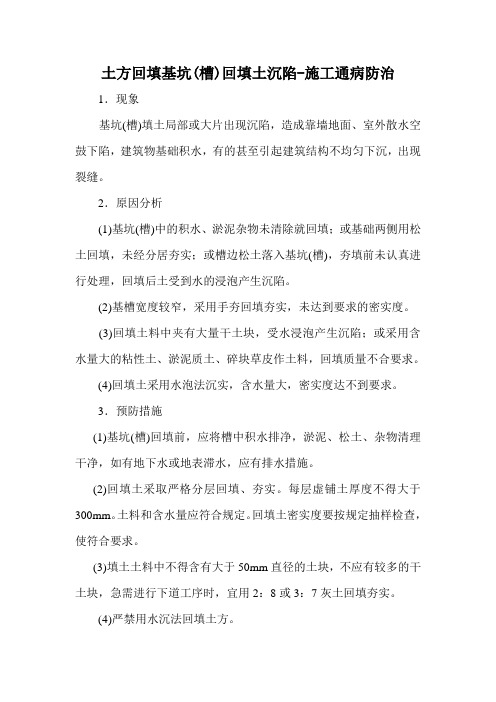

1.现象
基坑(槽)填土局部或大片出现沉陷,造成靠墙地面、室外散水空鼓下陷,建筑物基础积水,有的甚至引起建筑结构不均匀下沉,出现裂缝。
2.原因分析
(1)基坑(槽)中的积水、淤泥杂物未清除就回填;或基础两侧用松土回填,未经分居夯实;或槽边松土落入基坑(槽),夯填前未认真进行处理,回填后土受到水的浸泡产生沉陷。
(2)基槽宽度较窄,采用手夯回填夯实,未达到要求的密实度。
(3)回填土料中夹有大量干土块,受水浸泡产生沉陷;或采用含水量大的粘性土、淤泥质土、碎块草皮作土料,回填质量不合要求。
(4)回填土采用水泡法沉实,含水量大,密实度达不到要求。
3.预防措施
(1)基坑(槽)回填前,应将槽中积水排净,淤泥、松土、杂物清理干净,如有地下水或地表滞水,应有排水措施。
(2)回填土采取严格分层回填、夯实。
每层虚铺土厚度不得大于300mm。
土料和含水量应符合规定。
回填土密实度要按规定抽样检查,使符合要求。
(3)填土土料中不得含有大于50mm直径的土块,不应有较多的干土块,急需进行下道工序时,宜用2:8或3:7灰土回填夯实。
(4)严禁用水沉法回填土方。
4.治理方法
(1)基坑(槽)回填土沉陷造成墙脚散水空鼓,如混凝土面层尚未破坏,可填入碎石,侧向挤压捣实3若面层已经裂缝破坏,则应视面积大小或损坏情况,采取局部或全部返工。
局部处理可用锤、凿将空鼓部位打去,填灰土或粘土、碎石混合物夯实,再作面层。
(2)因回填土沉陷引起结构物下沉时,应会同设计部门针对情况采取加固措施。

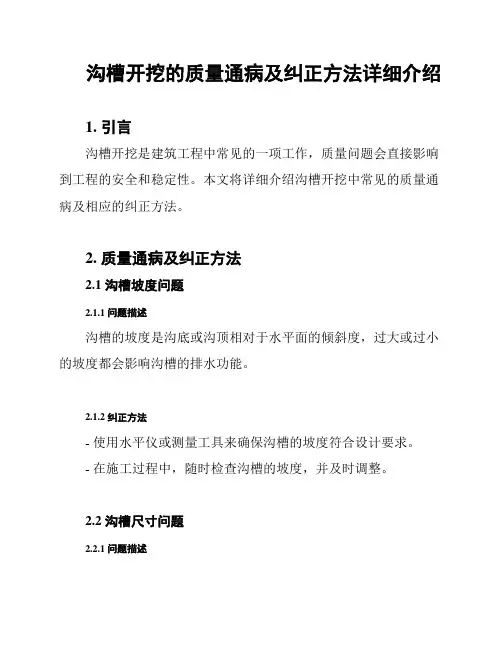

沟槽开挖的质量通病及纠正方法详细介绍1. 引言沟槽开挖是建筑工程中常见的一项工作,质量问题会直接影响到工程的安全和稳定性。
本文将详细介绍沟槽开挖中常见的质量通病及相应的纠正方法。
2. 质量通病及纠正方法2.1 沟槽坡度问题2.1.1 问题描述沟槽的坡度是沟底或沟顶相对于水平面的倾斜度,过大或过小的坡度都会影响沟槽的排水功能。
2.1.2 纠正方法- 使用水平仪或测量工具来确保沟槽的坡度符合设计要求。
- 在施工过程中,随时检查沟槽的坡度,并及时调整。
2.2 沟槽尺寸问题2.2.1 问题描述沟槽的尺寸是指沟槽的宽度、深度和长度,尺寸不合适会导致排水不畅或结构不稳定的问题。
2.2.2 纠正方法- 在进行沟槽开挖前,根据设计要求准确测量和标记沟槽的尺寸。
- 在挖掘过程中,严格按照标记的尺寸进行开挖,并定期检查尺寸的准确性。
2.3 地质条件问题2.3.1 问题描述地质条件是指在沟槽开挖过程中遇到的土质、岩石等情况,不同的地质条件需要采取不同的开挖方法。
2.3.2 纠正方法- 在进行沟槽开挖前,进行地质勘察,并了解地质条件。
- 根据地质条件选择合适的开挖方法,并根据需要进行支护或加固。
2.4 施工安全问题2.4.1 问题描述沟槽开挖是一个涉及到大量土方成块、挖掘机械等的施工工序,如果安全措施不到位,容易发生意外。
2.4.2 纠正方法- 在施工现场设置必要的警示标志,并做好施工区域的封控。
- 严格遵守操作规程,保证施工人员的安全意识和防护措施的使用。
3. 结论沟槽开挖在工程建设中具有重要作用,但常常存在质量问题。
通过采取适当的纠正方法,可以有效预防和解决这些质量通病。
在实际工程中,施工人员应严格按照设计要求进行施工,并重视质量控制,以确保沟槽开挖的质量。

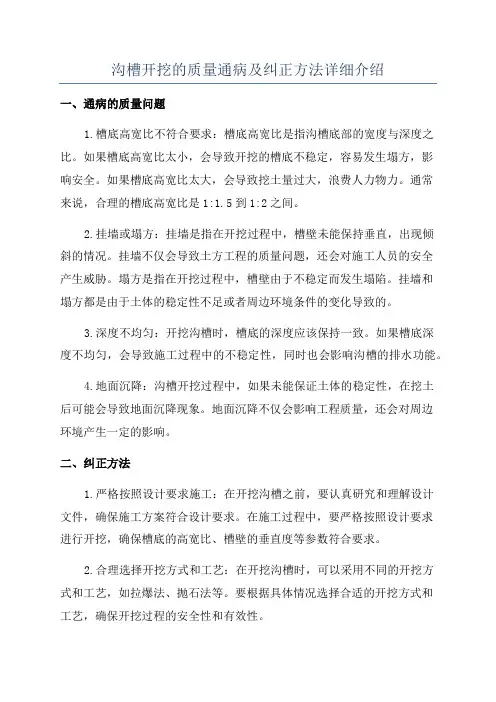

沟槽开挖的质量通病及纠正方法详细介绍一、通病的质量问题1.槽底高宽比不符合要求:槽底高宽比是指沟槽底部的宽度与深度之比。
如果槽底高宽比太小,会导致开挖的槽底不稳定,容易发生塌方,影响安全。
如果槽底高宽比太大,会导致挖土量过大,浪费人力物力。
通常来说,合理的槽底高宽比是1:1.5到1:2之间。
2.挂墙或塌方:挂墙是指在开挖过程中,槽壁未能保持垂直,出现倾斜的情况。
挂墙不仅会导致土方工程的质量问题,还会对施工人员的安全产生威胁。
塌方是指在开挖过程中,槽壁由于不稳定而发生塌陷。
挂墙和塌方都是由于土体的稳定性不足或者周边环境条件的变化导致的。
3.深度不均匀:开挖沟槽时,槽底的深度应该保持一致。
如果槽底深度不均匀,会导致施工过程中的不稳定性,同时也会影响沟槽的排水功能。
4.地面沉降:沟槽开挖过程中,如果未能保证土体的稳定性,在挖土后可能会导致地面沉降现象。
地面沉降不仅会影响工程质量,还会对周边环境产生一定的影响。
二、纠正方法1.严格按照设计要求施工:在开挖沟槽之前,要认真研究和理解设计文件,确保施工方案符合设计要求。
在施工过程中,要严格按照设计要求进行开挖,确保槽底的高宽比、槽壁的垂直度等参数符合要求。
2.合理选择开挖方式和工艺:在开挖沟槽时,可以采用不同的开挖方式和工艺,如拉爆法、抛石法等。
要根据具体情况选择合适的开挖方式和工艺,确保开挖过程的安全性和有效性。
3.加强土体支护和排水措施:在开挖沟槽时,要根据土体的性质和周边环境条件,选择合适的土体支护和排水措施。
可以采用钢板桩、土工格栅等支护方式,采取降水等排水措施,保证挖土过程的稳定性和安全性。
4.加强监督检查和质量控制:在施工过程中,要加强监督检查,及时发现和纠正问题。
可以采用现场巡查、检验、测试等方法,对开挖过程进行全面的质量控制。
同时,要加强施工人员的培训和技术指导,确保施工过程中的标准化和规范化。
5.及时处理和修复问题:如果在开挖沟槽的过程中出现了质量问题,要及时处理和修复。

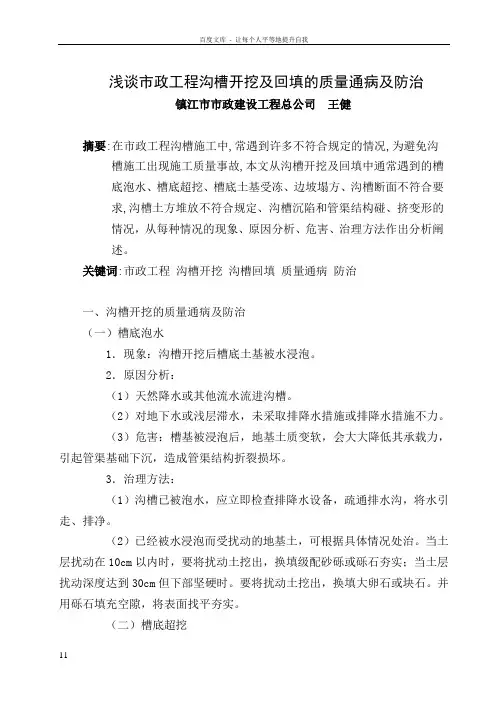

浅谈市政工程沟槽开挖及回填的质量通病及防治镇江市市政建设工程总公司王健摘要:在市政工程沟槽施工中,常遇到许多不符合规定的情况,为避免沟槽施工出现施工质量事故,本文从沟槽开挖及回填中通常遇到的槽底泡水、槽底超挖、槽底土基受冻、边坡塌方、沟槽断面不符合要求,沟槽土方堆放不符合规定、沟槽沉陷和管渠结构碰、挤变形的情况,从每种情况的现象、原因分析、危害、治理方法作出分析阐述。
关键词:市政工程沟槽开挖沟槽回填质量通病防治一、沟槽开挖的质量通病及防治(一)槽底泡水1.现象:沟槽开挖后槽底土基被水浸泡。
2.原因分析:(1)天然降水或其他流水流进沟槽。
(2)对地下水或浅层滞水,未采取排降水措施或排降水措施不力。
(3)危害:槽基被浸泡后,地基土质变软,会大大降低其承载力,引起管渠基础下沉,造成管渠结构折裂损坏。
3.治理方法:(1)沟槽已被泡水,应立即检查排降水设备,疏通排水沟,将水引走、排净。
(2)已经被水浸泡而受扰动的地基土,可根据具体情况处治。
当土层扰动在10cm以内时,要将扰动土挖出,换填级配砂砾或砾石夯实;当土层扰动深度达到30cm但下部坚硬时。
要将扰动土挖出,换填大卵石或块石。
并用砾石填充空隙,将表面找平夯实。
(二)槽底超挖1.现象:所开挖的沟槽槽底,普遍或局部或个别处低于设计高程,即槽底设计高程以下土层被挖除或受到松动或扰动。
2.原因分析:(1)测量放线的错误,造成超挖。
(2)采用机械挖槽时,司驾人员或指挥、操作人员控制不严格.局部多挖。
3.危害:(1)超挖部分要回填夯实,造成工力浪费。
(2)回填夯实的原土或其他材料的密实度,均不如原状土均匀,易造成不均匀沉降。
4.治理方法:(1)干槽超挖在15cm以内者,可用原土回填夯实,其密实度不应低于原地基天然土的密实度。
(2)干槽超挖在15cm以上者,可用石灰土处理,其密度不应低于轻型击实的95%。
(3)槽底有地下水,或地基土壤含水量较大,不适于加夯时,可用天然级配砂砾回填。

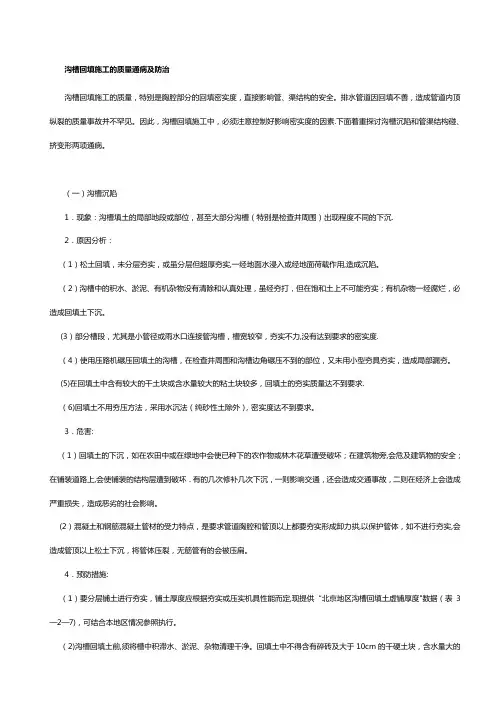

沟槽回填施工的质量通病及防治沟槽回填施工的质量,特别是胸腔部分的回填密实度,直接影响管、渠结构的安全。
排水管道因回填不善,造成管道内顶纵裂的质量事故并不罕见。
因此,沟槽回填施工中,必须注意控制好影响密实度的因素.下面着重探讨沟槽沉陷和管渠结构碰、挤变形两项通病。
(一)沟槽沉陷1.现象:沟槽填土的局部地段或部位,甚至大部分沟槽(特别是检查井周围)出现程度不同的下沉.2.原因分析:(1)松土回填,未分层夯实,或虽分层但超厚夯实,一经地面水浸入或经地面荷载作用,造成沉陷。
(2)沟槽中的积水、淤泥、有机杂物没有清除和认真处理,虽经夯打,但在饱和土上不可能夯实;有机杂物一经腐烂,必造成回填土下沉。
(3)部分槽段,尤其是小管径或雨水口连接管沟槽,槽宽较窄,夯实不力,没有达到要求的密实度.(4)使用压路机碾压回填土的沟槽,在检查井周围和沟槽边角碾压不到的部位,又未用小型夯具夯实,造成局部漏夯。
(5)在回填土中含有较大的干土块或含水量较大的粘土块较多,回填土的夯实质量达不到要求.(6)回填土不用夯压方法,采用水沉法(纯砂性土除外),密实度达不到要求。
3.危害:(1)回填土的下沉,如在农田中或在绿地中会使已种下的农作物或林木花草遭受破坏;在建筑物旁,会危及建筑物的安全;在铺装道路上,会使铺装的结构层遭到破坏.有的几次修补几次下沉,一则影响交通,还会造成交通事故,二则在经济上会造成严重损失,造成恶劣的社会影响。
(2)混凝土和钢筋混凝土管材的受力特点,是要求管道胸腔和管顶以上都要夯实形成卸力拱,以保护管体,如不进行夯实,会造成管顶以上松土下沉,将管体压裂,无筋管有的会被压扁。
4.预防措施:(1)要分层铺土进行夯实,铺土厚度应根据夯实或压实机具性能而定,现提供“北京地区沟槽回填土虚铺厚度"数据(表3—2—7),可结合本地区情况参照执行。
(2)沟槽回填土前,须将槽中积滞水、淤泥、杂物清理干净。
回填土中不得含有碎砖及大于10cm的干硬土块,含水量大的一览市政英才网粘土块及冻土块.(3)每种土都应做出标准密度(在实验室进行土样击实试验做出最佳干容重和最佳含水量)。

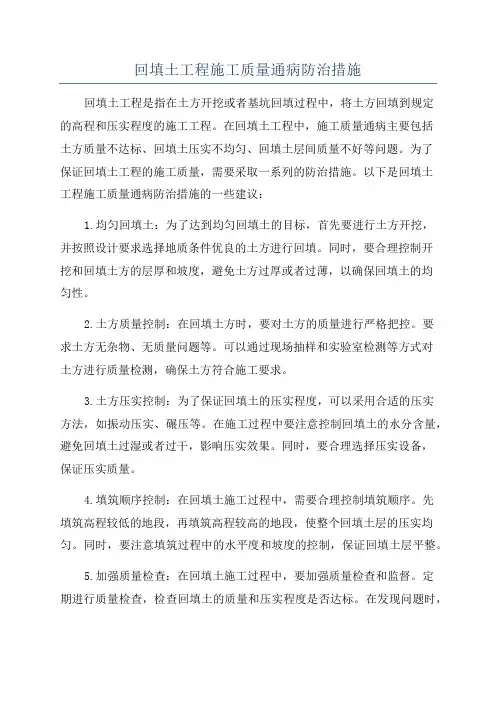

回填土工程施工质量通病防治措施回填土工程是指在土方开挖或者基坑回填过程中,将土方回填到规定的高程和压实程度的施工工程。
在回填土工程中,施工质量通病主要包括土方质量不达标、回填土压实不均匀、回填土层间质量不好等问题。
为了保证回填土工程的施工质量,需要采取一系列的防治措施。
以下是回填土工程施工质量通病防治措施的一些建议:1.均匀回填土:为了达到均匀回填土的目标,首先要进行土方开挖,并按照设计要求选择地质条件优良的土方进行回填。
同时,要合理控制开挖和回填土方的层厚和坡度,避免土方过厚或者过薄,以确保回填土的均匀性。
2.土方质量控制:在回填土方时,要对土方的质量进行严格把控。
要求土方无杂物、无质量问题等。
可以通过现场抽样和实验室检测等方式对土方进行质量检测,确保土方符合施工要求。
3.土方压实控制:为了保证回填土的压实程度,可以采用合适的压实方法,如振动压实、碾压等。
在施工过程中要注意控制回填土的水分含量,避免回填土过湿或者过干,影响压实效果。
同时,要合理选择压实设备,保证压实质量。
4.填筑顺序控制:在回填土施工过程中,需要合理控制填筑顺序。
先填筑高程较低的地段,再填筑高程较高的地段,使整个回填土层的压实均匀。
同时,要注意填筑过程中的水平度和坡度的控制,保证回填土层平整。
5.加强质量检查:在回填土施工过程中,要加强质量检查和监督。
定期进行质量检查,检查回填土的质量和压实程度是否达标。
在发现问题时,及时采取措施进行整改。
可以委托专业检测机构进行质量检测,确保施工质量。
6.管理人员培训:为了提高回填土施工质量,需要加强对施工人员的培训。
培训内容包括回填土施工的基本要求、质量控制方法、压实设备的操作等。
通过培训,提高施工人员的技术水平,增强他们的责任感和安全意识。
总之,回填土工程施工质量的提高需要从土方的选择、质量控制、压实控制、填筑顺序控制、质量检查和人员培训等多个方面入手。
只有做到全面规范的施工管理,才能确保回填土工程的质量达标。

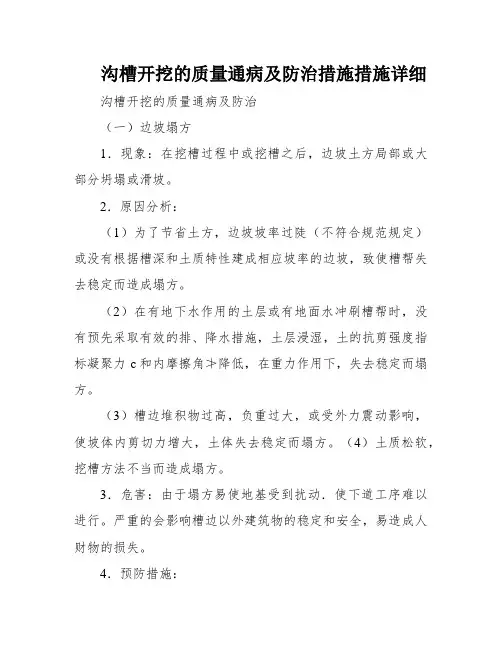

沟槽开挖的质量通病及防治措施措施详细沟槽开挖的质量通病及防治(一)边坡塌方1.现象:在挖槽过程中或挖槽之后,边坡土方局部或大部分坍塌或滑坡。
2.原因分析:(1)为了节省土方,边坡坡率过陡(不符合规范规定)或没有根据槽深和土质特性建成相应坡率的边坡,致使槽帮失去稳定而造成塌方。
(2)在有地下水作用的土层或有地面水冲刷槽帮时,没有预先采取有效的排、降水措施,土层浸湿,土的抗剪强度指标凝聚力c和内摩擦角≯降低,在重力作用下,失去稳定而塌方。
(3)槽边堆积物过高,负重过大,或受外力震动影响,使坡体内剪切力增大,土体失去稳定而塌方。
(4)土质松软,挖槽方法不当而造成塌方。
3.危害:由于塌方易使地基受到扰动.使下道工序难以进行。
严重的会影响槽边以外建筑物的稳定和安全,易造成人财物的损失。
4.预防措施:(1)根据土壤类别,土的力学性质确定适当的槽帮坡度。
实施支撑的直槽槽帮坡度一般采用1∶0.05.(2)较深的沟槽,宜分层开挖。
人工开挖多层槽的中槽和下槽,机械开挖直槽时,均需按规定进行支撑以加固槽帮。
(3)掌握天然排水系统和现况排水管道情况,做好地面排水和导流措施。
当沟槽开挖范围内有地下水时应采取排降水措施。
将水位降至槽底以下不小于。
5m,并保持到回填土完毕。
(4)挖槽土方应妥善安排堆存位置。
一般情况堆在沟槽两侧。
堆土下坡脚与槽边的距离应根据槽深、土质、槽边坡来确定。
其最小距离为 1.0m。
若计划在槽边运送材料,有机动车通行时,其最小距离为3.0m,当土质松软时不得小于5.0m。
(5)沟槽挖方.在竖直方向.应自上而下分层,从平面上说应从下游开始分段依次进行,随时做成肯定坡势,以利排水。
+沟槽见底后应实时施工下一道工序,以防扰动地基。
5.处治方法;沟槽已经塌方,要及时将塌方清除,按规定做支撑加固措施。
(二)槽底泡水1.现象:沟槽开挖后槽底土基被水浸泡。
2.原因分析:(1)天然降水或其他客水流进沟槽。
(2)对地下水或浅层滞水,未采取排降水措施或排降水措施不力。
沟槽开挖的质量通病及防治(一)边坡塌方1.现象:在挖槽过程中或挖槽之后,边坡土方局部或大部分坍塌或滑坡。
2.原因分析:(1)为了节省土方,边坡坡率过陡(不符合规范规定)或没有根据槽深和土质特性建成相应坡率的边坡,致使槽帮失去稳定而造成塌方。
(2)在有地下水作用的土层或有地面水冲刷槽帮时,没有预先采取有效的排、降水措施,土层浸湿,土的抗剪强度指标凝聚力c和内摩擦角≯降低,在重力作用下,失去稳定而塌方。
(3)槽边堆积物过高,负重过大,或受外力震动影响,使坡体内剪切力增大,土体失去稳定而塌方。
(4)土质松软,挖槽方法不当而造成塌方。
3.危害:由于塌方易使地基受到扰动.使下道工序难以进行。
严重的会影响槽边以外建筑物的稳定和安全,易造成人财物的损失。
4.预防措施:(1)根据土壤类别,土的力学性质确定适当的槽帮坡度。
实施支撑的直槽槽帮坡度一般采用1∶0.05。
(2)较深的沟槽,宜分层开挖。
人工开挖多层槽的中槽和下槽,机械开挖直槽时,均需按规定进行支撑以加固槽帮。
(3)掌握天然排水系统和现况排水管道情况,做好地面排水和导流措施。
当沟槽开挖范围内有地下水时应采取排降水措施。
将水位降至槽底以下不小于0。
5m,并保持到回填土完毕。
(4)挖槽土方应妥善安排堆存位置。
一般情况堆在沟槽两侧。
堆土下坡脚与槽边的距离应根据槽深、土质、槽边坡来确定。
其最小距离为1.0m。
若计划在槽边运送材料,有机动车通行时,其最小距离为3.0m,当土质松软时不得小于5.0m。
(5)沟槽挖方.在竖直方向.应自上而下分层,从平面上说应从下游开始分段依次进行,随时做成一定坡势,以利排水。
+沟槽见底后应及时施工下一道工序,以防扰动地基。
5.处治方法;沟槽已经塌方,要及时将塌方清除,按规定做支撑加固措施。
(二)槽底泡水1.现象:沟槽开挖后槽底土基被水浸泡。
2.原因分析:(1)天然降水或其他客水流进沟槽。
(2)对地下水或浅层滞水,未采取排降水措施或排降水措施不力。
1 / 5回填压实造成的质量通病及防治(一)基坑回填土沉陷1.现象:桥梁基础等部位的基坑,回填土填筑后发生下沉,产生地面凹陷、开裂现象。
2.危害:跨越河流的桥梁,会引起桥头锥坡、护坡的开裂、变形、破损,甚至危及桥台的稳定性。
城市立交桥梁,人行过街天桥等桥跨结构,会因基坑回填沉陷,造成路面结构悬空、开裂、沉降。
危及通行车辆及行人安全,还会损坏穿过回填范围的地下管线。
3.原因分析:(1)基坑溜土坡脚清理不彻底。
尤其用机械或汽车往坑内送土或倒土时。
坑内人工劳力少。
采用简单夯实机具。
造成供土与夯实进度比例失调,从而产生遗漏夯实或夯实不足。
(2)基础结构物与基坑壁间的肥槽过窄,无法用机械夯实,使土体回填质量在此处难以达标。
(3)违反操作规程,带水回填,或者使用推土机推土进入基坑,造成填土不分层压实,超厚填土等现象。
(4)基坑肥槽内存在的保温草帘、木块、草袋等杂物清理不彻底,土回填后杂物腐烂而沉降;(5)填方土的含水量与最佳含水量相差悬殊,尤其土壤过湿难于压实而沉陷。
4.预防措施:2 / 5(1)严格执行市政工程施工技术规程的有关条款,加强施工人员质量意识。
认真做好土方回填的防水、排水工作,杜绝带水回填。
严格掌握填土摊铺的分层厚度,确保充分压实。
在施工方案中,预先安排好回填工作的足够流水步距,调配好与填筑工程量相适应的人力和机械设备,协调好填筑与压实的进度。
(2)填土前,必须首先检查填土土源的土质及含水量情况。
根据土的含水量,在施工方案和技术交底中,明确相应采取的措施,进行处理的方法,并在施工中从严掌握。
如填土含水量过大,可根据进度缓急,采用晾晒或掺石灰粉处理等不同方法。
如填土含水量过小,可在摊铺后洒水,待含水量接近最佳含水量(约相差3%)时,再压实。
(3)必须认真按操作规程把填土范围内的各种杂物及淤泥等清理干净。
(4)严禁带水回填。
(二)立交引道及匝道路面沉陷1.现象:立体交叉桥梁的桥头高填土引道(城市立交桥经常采用预制安装的挡墙板来减小引道占地面积),或者立交做为其互通的匝道,路面均会因高填土不实使路面变形、开裂或下陷。
综合保税区巡逻道及围网工程沟槽回填质量通病防治本工程管线基本位于道路车道外,个别路段由于厂区围墙妨碍,将雨水管线移至车道内,本计划针对雨水检查井周边回填以及雨水管道沟槽回填编制质量通病防治计划。
确保道路工程沟槽回填施工等环节处于受控状态,沟槽回填施工中经常出现类似井周及沟槽路面沉陷、沥青砼路面开裂、井圈沉陷翘动等质量通病,对道路使用产生不良影响,对工程评优影响极大,本作业指导书通过明确沟槽回填要点、注意事项、质量控制方法,明确相关责任人的职责,达到克服此质量通病的效果。
一、基坑开挖(1)、管道沟槽放样,窨井底部开挖尺寸应考虑至少40cm的工作面宽度(保证蛙夯机回填作业)。
(2)、利用挖机进行基坑土方开挖时,临近设计基底标高20cm时,即采用人工开挖,避免扰动基底土壤,一旦发生超挖或因基底土质较差而发生超挖现象时,不得利用原土回填,应该用砂石密实回填或砼填补。
(3)、基坑开挖应保证坑壁土坡平整、稳固,对易坍塌的土方应及时休整或挖除。
(4)、基坑开挖成型后,及时做好基坑排水工作。
二、沟槽处路面沉陷防治方案(1)沟槽回填应在管道隐蔽工程验收合格后进行。
(2)沟槽回填应该遵循以下规定:①管坑回填前应排出沟槽积水。
不得回填淤泥、有机质土。
回填土中不应含有石块、砖及其它杂硬带有棱角的大块物体。
还土前对所还土壤进行试验,求出最优含水量和最大干密度。
回填土料的要求:槽底至管顶以上50cm范围内不得含有机物,大于50mm的砖、石等硬块。
采用开挖出的粘性土回填。
回填土为6%灰土,严格控制含灰量,以及利用机械充分拌合粉碎,在沟槽上口一侧将6%灰土粉碎拌合均匀挖出的渣土和腐植土等非适宜材料,严禁用于回填。
②回填先从管底与基础结合部位开始,沿管胸腔两侧同时对称分层回填并夯实,每层回填高度不超过20cm,直至管顶以上50cm。
回填材料质量应符合设计要求。
管顶50cm范围内,必须用人工回填,严禁机械推土回填。
③管顶以上的回填厚度不应小于50cm,应最大限度的使用碾压机械碾压,保证压实度。
沟槽回填中出现的问题及治理措施- 建筑技术沟槽回填施工过程中暴露的主要问题包括超厚回填,倾斜碾压,填土不符合要求,带水回填均造成回填土达不到标准要求的密实度。
一、超厚回填1.现象:一种是路基填方,一种是沟槽回填土,不按规定的虚铺厚度回填。
严重者,用推土机一次将沟柏填平。
2.危害:不能将所铺层厚内的松土全部达到要求的密实度。
如是道路,将造成路基和路面结构沉陷,如是管道,其胸腔部位便达不到要求的密实度,使胸腔部位的土压力小于管顶土压力和地面荷载,可能造成管体上部破裂,无筋管还可能被压扁。
3.原因分析:(1)施工技术人员和操作工人对上述危害不了解或认识不足。
(2)技术交底不清或质量控制措施不力。
(3)施工者有意偷工不顾后果。
4.治理方法:(1)加强技术培训,使施工技术入员和操作人员了解分层压实的意义。
(2)要向操作者作好技术交底,使路基填方及沟槽回填土的虚铺厚度不超过有关规定。
(3)严格操作要求,严格质量管理;惩戒有意偷工者。
二、倾斜碾压1.现象:在填筑段内随高就低,使碾轮爬坡碾压。
2.原因分析:在填筑段那未将底层整平,即进行填筑,或在沟槽内填筑高度不一,使碾轮在帶有纵坡的状态下碾压。
3.危害:碾轮压实重力产生分力损失在纵坡上使碾轮重不能发挥最大的压实功能,坡度越大损失的压实功就越大。
4.治理方法;在路基总宽度内,应采用水平分层方法填筑。
路基地面的横坡或纵坡陡于1:5时应作成台阶。
回填沟槽分段填时,应分层倒退留出台阶。
台阶高等于压实厚度,台阶宽不小于1m。
三、挟带大块回填1.现象:在填土中带有大砖块、大石块、大混凝土块、大硬土块。
2.危害:填土中挟带块状物,妨碍土颗粒间相互挤紧.达不到整体密实效果。
另一方面块状物支垫碾轮,产生叠砌现象,使块状物周围留下空隙,日后发生沉陷。
3.原因分析:(1)不了解较大块状物掺入土中对夯实的不利影响。
(2)不愿多运弃土方和杂物。
(3)或交底不明确,或控制不严格。
4.治理方法:(1)在回填土交底中要向操作者讲明带块状物回填的危害,使操作者能自觉遵守。
沟槽施工质量问题防治及处理方法在市政工程沟槽施工中,为避免施工出现施工质量事故,从沟槽开挖中通常遇到的槽底泡水、槽底超挖、槽底土基受冻、边坡塌方、沟槽断面不符合要求、沟槽土方堆放不符合规定等现象,下面就上述问题分析原因、治理方法。
1、槽底泡水:(1)主要表现在沟槽开挖后槽底土基被水浸泡。
原因主要有两点,即天然降水或其他流水流进沟槽;对地下水或浅层滞水,未采取排降水措施或排降水措施不力;(2)给工程施工带来的危害:槽基被浸泡后,地基土质变软,会大大降低其承载力,引起基础下沉,造成管渠结构折裂损坏。
治理方法:(1)沟槽已被泡水,应立即检查排降水设备,疏通排水沟,将水引走、排净。
(2)已经被水浸泡而受扰动的地基土,可根据具体情况处治。
当土层扰动在10cm以内时,要将扰动土挖出,换填级配砂砾或砾石夯实;当土层扰动深度达到30cm但下部坚硬时。
要将扰动土挖出,换填大卵石或块石。
并用砾石填充空隙,将表面找平夯实。
2、沟槽超挖(1)简单说就是沟槽某个位置,按照设计要求应该挖1米,结果你挖了1.1米,也就是说你超挖了10厘米,这就是超挖现象。
(2)原因主要是测量放线的错误,造成超挖;机械挖槽时,挖掘机司机操作不当、现场指挥控制不严格,造成局部多挖。
(3)给工程施工带来的危害:既然超挖,超挖部分就要回填夯实,造成工力浪费;回填夯实的土或其他材料回填,相比原来的土质,容易造成不均匀沉降。
治理方法:(1)超挖在15cm以内者,可用原土回填夯实,其密实度不应低于原地基天然土的密实度。
超挖在15cm以上者,可用石灰土处理,其密度不应低于轻型击实的95%。
(2)槽底有地下水,或地基土壤含水量较大,不适于加夯时,可用天然级配砂砾回填。
3、沟槽内土基受冻(1)这个主要指冬季施工,当日平均气温在5℃或5℃以下,或日最低气温在0℃或0℃以下时,挖至槽底未采取防护措施,槽底土基受冻。
(2)冬季挖槽到达设计标高后,没有及时进行下道工序施工,又未采用覆盖防冻措施。
沟槽回填施工的质量通病及防治
沟槽回填施工的质量,特别是胸腔部分的回填密实度,直接影响管、渠结构的安全。
排水管道因回填不善,造成管道内顶纵裂的质量事故并不罕见。
因此,沟槽回填施工中,必须注意控制好影响密实度的因素。
下面着重探讨沟槽沉陷和管渠结构碰、挤变形两项通病。
(一)沟槽沉陷
1.现象:沟槽填土的局部地段或部位,甚至大部分沟槽(特别是检查井周围)出现程度不同的下沉。
2.原因分析:
(1)松土回填,未分层夯实,或虽分层但超厚夯实,一经地面水浸入或经地面荷载作用,造成沉陷。
(2)沟槽中的积水、淤泥、有机杂物没有清除和认真处理,虽经夯打,但在饱和土上不可能夯实;有机杂物一经腐烂,必造成回填土下沉。
(3)部分槽段,尤其是小管径或雨水口连接管沟槽,槽宽较窄,夯实不力,没有达到要求的密实度。
(4)使用压路机碾压回填土的沟槽,在检查井周围和沟槽边角碾压不到的部位,又未用小型夯具夯实,造成局部漏夯。
(5)在回填土中含有较大的干土块或含水量较大的粘土块较多,回填土的夯实质量达不到要求。
(6)回填土不用夯压方法,采用水沉法(纯砂性土除外),密实度达不到要求。
3.危害:
(1)回填土的下沉,如在农田中或在绿地中会使已种下的农作物或林木花草遭受破坏;在建筑物旁,会危及建筑物的安全;在铺装道路上,会使铺装的结构层遭到破坏.有的几次修补几次下沉,一则影响交通,还会造成交通事故,二则在经济上会造成严重损失,造成恶劣的社会影响。
(2)混凝土和钢筋混凝土管材的受力特点,是要求管道胸腔和管顶以上都要夯实形成卸力拱,以保护管体,如不进行夯实,会造成管顶以上松土下沉,将管
体压裂,无筋管有的会被压扁。
4.预防措施:
(1)要分层铺土进行夯实,铺土厚度应根据夯实或压实机具性能而定,现提供“北京地区沟槽回填土虚铺厚度”数据(表3-2-7),可结合本地区情况参照执行。
(2)沟槽回填土前,须将槽中积滞水、淤泥、杂物清理干净。
回填土中不得含有碎砖及大于10cm的干硬土块,含水量大的粘土块及冻土块。
(3)每种土都应做出标准密度(在实验室进行土样击实试验做出最佳干容重和最佳含水量)。
回填土料应在最佳含水量和接近最佳含水量状态下进行夯实,每个分层都应按质量标准规定的范围和频率,做出压(夯)实度试验,直到达标为止。
(4)铺土应保持一定的坡势,采用排降水的沟槽,一定要在夯实完毕后,方能停止排降水运行。
不得带水回填土,严禁使用水沉法。
(5)凡在检查井周围和边角机械碾压不到位的地方,一定要有机动夯和人力夯补夯措施,不得出现局部漏夯。
(6)非同时进行的两个回填土段的搭接处,应将每个夯实层留出台阶状,阶梯长度应大于高度的2倍。
5.治理方法:
(1)局部小量沉陷,应立即将土挖出,重新分层夯实。
(2)面积、深度较大的严重沉陷,除重新将土挖出分层夯实外,还应会同设计、建设、质量监督、监理部门共同检验管道结构有无损坏,如有损坏应挖出换管或其他补救措施。
(二)管渠结构碰、挤变形
1.现象:
(1)回填管渠两侧胸腔时,人工或机械运送土方、将管带、基础管座或沟墙挤压变形,甚至造成管道中心位移。
(2)使用推土机运送土方,压路机动力夯压(夯)实时,将管体压裂。
2.原因分析:
(1)回填土时接口抹管带砂浆和管座混凝土未达到一定强度;砖砌沟墙还未
安装沟盖,管道及沟墙结构遇回填士的强力碰撞和侧压力而变形。
(2)回填土时,只回填管道一侧或两侧填筑高差太大,使管道单侧受力造成管道向一侧推移,使接口抹带和管座混凝土遭到破坏。
(3)管顶或沟盖顶以上覆土厚度小,使用机械夯实,由于机械的自重和震动冲击,超过了管体或沟盖板所能承受的安全外压荷载,造成管体破裂、沟盖断裂。
3.危害:这种不按规范要求的回填上,所造成明显的管道结构破坏或沟墙倾倒,经过返工修复后尚不会造成什么后患,但也造成工时、材料的浪费;如果发生了没有被发现,或发现了没有进行处理的接口破坏,将会造成管道漏水,冲刷管基,危及大段的结构安全,污水管的渗漏会污染地下水源,或地下水内渗,加火污水处理厂的处理量;如果是管体破裂(大都是在180。
以上破裂),无筋管易被压碎,有筋管易腐蚀钢筋,年久会造成管道坍塌。
4.预防措施:
(1)沟槽回填土工序应认真对待,是施工组织设计中的重要内容;既要保证施工过程中管渠的安全,结构不被损伤,又要保证上部修路时及放行后的安全。
(2)胸腔及管顶以上50cm范围内填土时,应做到分层回填,两侧同时回填夯实,其高差不得超过30cm;回填中不得含有碎砖、百块及大于10cm的冻土块;管座混凝土强度要达到5MPa以上,砖沟必须在盖板安装后,方可进行回填土。
(3)管顶以上50cm范围内要用木夯夯实;胸腔部位以上的回填土,当使用压路机压实时,管顶以上的覆土高度必须大于1.5m。
5.治理方法:
(1)由于回填土夯实,所造成的管带接口、管材保护层、管座的损坏,应予修复,同时不应低于原有强度。
(2)对管道的轴线位移、管体的破裂问题,应会同设计、建设、质量监督、监理单位共同研究处治方法,一般都应返工重做。
