公路大中修施工总结

公路大中修施工总结
公路大中修施工总结

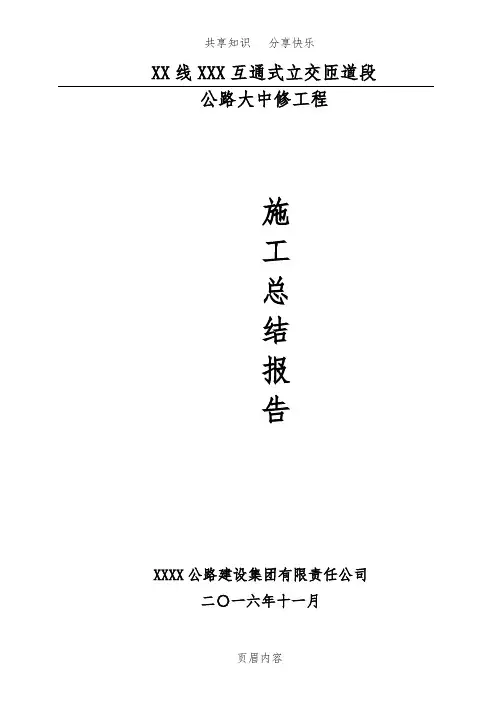

XX线XXX互通式立交匝道段公路大中修工程

XXXX公路建设集团有限责任公司

二〇一六年十一月

XX线XXX互通式立交匝道段公路

大中修工程施工总结报告

XXX互通式立交匝道段公路大中修工程由XXXX公路建设集团有限责任公司承建。自2016年X月开工以来,在自治区公路局领导的亲切关怀下,XXX公路管理局和项目管理办的严格监管与大力支持下,在项目部全体员工的共同努力下,本项目于2016年X月XX日按合同要求顺利完工。现将本标段的施工情况总结汇报如下:

一、项目概况

(一)项目基本情况(地理位置、工期、投资等)

XXX互通式立交匝道(KXXX+XXX)段公路大中修工程位于XXX境内,建设总里程2.646km,其中A匝道长0.57km,B匝道长0.588km,C匝道长0.521km,D匝道长0.601km,被交线Y088长0.36km,总里程共计为2.646km。全线维持原有公路技术标准,对原有公路铣刨罩面,设计时速40km/h,路基宽度8.5m,A、B、C、D匝道路面宽7m,被交线Y088路面宽8m。

合同工期:2016年X月XX日至2016年X月XX日,共XX日历天。本标段于2016年X月XX日开工,2016年X月XX日完成全部合同工程。

本标段包含路基、路面、交安3个单位工程

本项目合同价为:XXX 元,清单核实金额:XXX 元,截止9月底本项目共计量0元。

单位工程建安费

(二)主要技术指标

(三)主要工程数量

(四)主要参建单位

(五)工程变更情况

本标段没有发生工程变更事项。

二、机构组成及人员、设备投入情况

(一)主要人员、施工组织机构

根据合同文件的要求,项目经理部设项目经理一名,总工程师一名,试验室主任一名,项目经理部内设工程技术部、物资设备部、计划经营部、工地试验室、财务室、综合办公室等职能部门。针对本合同段的工程特点,

组成相应的施工队。各职能部门安排具有丰富工作经验的工作人员任职。

(二)主要设备投入情况

我公司根据本标段实际情况调动施工机械设备,到位主要设备满足施工要求。具体情况见下表:

主要机械设备投入表

(三)试验仪器设备投入情况

主要的试验、测量、质检仪器设备按照合同全部进场,满足施工需要。

(四)合同履约情况:

合同中所确定的路基、路面、桥涵、交通安全设施及附属工程已全部完成。

三、质量管理情况

为实现创优良工程、精品工程的目标,我公司在工程质量管理上一丝

不苟,建立了完善的质检机构和制度,对工程质量进行全面的控制,对各道工序层层把关,取得了预期的效果。

(一)质量情况

1、试验检测工作

进场后我部会同总监办监理工程师对路面工程的沥青、碎石等原材料进行了取样进和外委检测,施工过程中加强对进场原材料抽检频率,A-90号沥青每车进行检测,沥青混合料每天进行检测,从源头保证了工程质量。

2、施工现场控制

沥青路面施工

沥青拌合站设专人进行控制,保证生产的混合料温度、级配均控制在合格范围之内,工地试验室每天对沥青拌合料进行取样试验,检测油石比等指标,施工质量得到了有效的控制。铺筑完成的沥青面层及时钻芯取样,检测厚度、压实度等指标,以指导路面摊铺施工。

(二)对各分项、分部、单位工程质量自检评定情况

本标段工程共评定了1个单位工程,4个分部工程,23个分项工程,质量验收依据本标段施工合同、施工文件、施工图纸、施工规范及《公路工程质量检验评定标准》(JTGF80/1-2004)执行,检查情况如下:本标段自检综合评定得分98.8分。

(三)竣工资料编制情况

我项目部自进场后,即着手交工资料的收集整理工作,现资料已基本完成。

(四)工程质量问题处理情况

在施工过程中,我项目部严格按照施工图纸、公路工程施工技术规范和《公路工程质量检验评定标准》的要求,坚持施工中的“五不施工”和“三不交接”制度,使各项工程处于受控状态,严把工程各环节施工质量,确保工程总体质量合格。

(五)工程质量的评价

从工程的自检、互检及监理抽检结果来看,本项目工程质量达到业主及我单位制定的质量目标。路基工程、路面工程、交通安全设施各项指标经自检、互检、抽检和交验检测全部达标。

在严格控制质量的情况下,我标段的所有工程内在质量、主要指标全部达到100%合格。在施工过程中伊犁公路项目管理办、总监办提出的宝贵建议和意见,我们均认真贯彻执行,这对我标段的工程质量目标达到优良起到了很大的促进作用。总体来说,我标段工程质量处在良好的受控状态。

四、施工进度控制

自接到中标通知书后,我单位迅速组建项目部,并在7月底完成了驻地建设和试验等准备工作,于7月20日正式开始施工。在追求施工质量的同时,对施工进度进行有效的管控,2016年8月30日完成主体工程的施工,9月25日完成了全部合同工程的施工,施工过程中关键线路我们采用平行和流水作业施工的方法进行控制,在项目管理办公室、设计单位、监理单位的支持及项目部全体员工的努力下,我们保质保量按合同工期提前完成了施工任务。

五、施工安全与文明施工

(一)施工安全

1、加大安全投入,购买爆闪灯、锥筒、限速标志牌,制作告知牌、提示牌、安全标识牌和警示牌等。对丢失、损坏的便道安全标志、标牌重新购置更换。

2、加强机动车辆及机械设备的管理,制定机械设备安全操作规程,机械操作人员均持证上岗。落实岗位责任制,定人定机,严禁酒后驾驶、疲劳驾驶、野蛮驾驶,加强对车辆、设备的保养和维修,使车辆和机械设备随时随地保持良好状况,以规范化操作,杜绝事故的发生。

3、专职安全员配备专车每天进行安全巡视。针对各岗位制定安全生产操作规程,对操作人员进行岗前安全教育和安全技术交底。

(二)文明施工

在追求质量、注意安全,保护环境的大前提下,文明施工是许多施工企业树立形象,争取社会效益的又一要求。为树立良好的企业形象,我们采取了一系列的文明施工措施:

在驻地建设方面,购置了的齐全的办公设备,设立了项目部驻地标志、指路标志。混合料运输过程中用蓬布覆盖,尽量避免扬尘和落物伤害行人。

在施工过程中,我们始终严格按施工程序进行施工,没有发生任何一起无视监理工程师、无视当地政府的行为,与各级部门能够积极配合。六、廉政建设工作开展情况

(一)建立健全工作机制,增强领导干部的廉政责任意识

自进场以来,项目部坚持把落实反腐倡廉工作列入重要议事日程,成

立了由公司纪检书记为组长,项目经理为副组长的廉政建设领导小组,把加强廉政建设工作作为党支部及行政工作的重要内容,坚持领导班子分工明确,把分工范围内的反腐倡廉工作落实到工作中。

(二)坚持和完善了廉政建设规章制度,制定了从源头上防治腐败的管理机制。

1、按照落实党风廉政建设责任要求,项目部领导班子成员及主要技术管理人员在进场初就同项目经理部签订了廉政协议,同时为确保廉政制度能予落实,我们成立了廉政建设工作领导小组、廉政建设监督领导小组、阳光工程工作领导小组等监督机构。项目部领导班子成员在日常工作中严格执行各项规定,始终注意领导示范作用,既要干事又要干净。

2、为了加强反腐倡廉工作的落实力度,用制度从源头上防止腐败。自项目进场以来,我部制定了各岗位廉政事故防范要点,并上墙提示所有工作人员在工作中应如何规避廉政风险。

七、环境保护与节约用地措施

在施工中我们严格执行业主及政府有关部门关于水土保持和环境保护的规定,在施工在采取如下环境保护措施:

1、建立环境保护管理体系及组织机构,项目部按照环保体系标准要求,建立施工环保体系。建立以项目经理为组长,综合办公室和各施工队、场站负责人、专职环保员为小组成员的环保管理组织机构,实行环保目标责任制管理体系。

2、项目经理部、沥青混凝土拌合站的设置尽量利用原有的场地,如无原有场地可利用,要最大限度地减少占地面积,以能够满足施工为限度。

在建各类场、站时,尽量少破坏地表植被和树木。

3、施工现场的沥青混凝土拌合站,全部装有除尘、除烟装置,并定期检查除尘除烟设备处于良好状态。

4、严格遵守环保规定,定期不定期的检查施工的环保工作,并诚恳接受当地环保部门的监督、检查和指导。

八、工程款支付情况

本标段开工至今还未进行计量支付。

九、工程施工过程中的几点体会:

(一)各级政府、业主、设计、监理等部门的大力支持、监督指导、主动协调、热情服务是保质保量完成该工程的关键。

(二)安全生产是施工能否顺利进展的重要条件及有力保障。

(三)定期开展对施工员和对施工队的讲评活动,是统一思想,提高认识,使工作步伐一致的好方法,对提高管理有一定的效果。

项目部将坚定不移的执行今年在施工过程中总结出的先进经验和办法,同时也将对今年工作中的不足做一个深刻的剖析,找出不足的原因,并拿出一个可行的办法在明年的施工中运用,通过实践的检验对我们的施工经验进行不断地改进。

XXXXXXX互通式立交匝道段公路

大中修工程项目部

二〇一六年十一月

市政道路工程施工总结03404

xx工业集中区道路工程 施工总结 —、工程概况 (一)设计概况 合水县工业集中区经二路地处合水县工业集中区西部,南起纬五路交叉路口,北至纬一路交叉路口,全线长1657.72m。本工程包括道路工程、排水工程。 (二)结构形式 1、排水管道:采用综合管沟设钢筋混凝土污水、雨水管道。距左侧路缘石6.5m 处设污水管道,距右侧路缘石6.5m处设雨水管道。(1)管材设计:污水管道采用DN400,雨水管道经二路DN100CK纬三、纬四DN60CK道路两侧雨水口连接管DN300, (2)道路两侧预留雨污水支检查井,雨水支管DN300、污水支管DN400,坡度1=0.01。 均为钢筋碌承插管,橡胶圈接口。 2、路基、路面 路基全部挖方 路面结构:上面层采用3cmAC-13I沥青混凝土面层;下面层采用5cm粗粒式AC-20I沥青混凝土;基层为20cm6咻泥稳定砂砾,垫层为30cm12%H灰稳定土,采用C30混凝土预制侧石。 二、工程完成情况 (一)工期情况 本工程于2009年8月27日开工,至2010年9月30日完成要求的项目。 (二)工程完成情况 完成主要工程量:路基挖方47197m3,机动车道12%石灰稳定土底基层 28043 m2, 6咻泥稳定级配砂砾基层27669 m2, 5+3沥青碌面层25154m2,路缘石

3165m,集水井69个,检查井121个,排水管道铺设式m (其中D1000: 484m, D800: 33m, D600: 1528.2m, D400: 2009.6m, D300: 437m),过街预埋管道288m,路面标线1401.3m2。 三、施工管理措施 1、作好施工组织工作 针对土方工程量大,要求时间紧的情况,投入三支土方作业队,按单体分 工,同时又有合作,增加土方机械设备,高峰期时挖掘机3台、推土机4台、 白卸车20辆,压路机3台。夜间加班,人停机械不停。同时成立后勤保障队,专门负责各种机械的维修和油料保障工作。 2、认真协调,合理调配,加强配合 每天由工程管理部牵头,举行各区域施工管理人员参加的协调会,同时市政区域也相应举行内部作业层参加的每日例会,发挥检查、总结、协调、计划等职能,确保目标明确,配合一致。 在外部关系上,及时与监理工程师、业主、文物保护、当地政府以及村民作好沟通和协调,尽量避免矛盾激化,并为顾全大局适当作出让步,调整施工安排。针对后期管道多的特点,要求各专业分包服从总包统一协调管理管理。 对于设计问题,认真组织技术人员钻研设计图纸,理解设计意图,经常及时的将疑义、建议与监理工程师、业主、设计单位沟通,使问题得到有效解决。 四、工程变更情况 发生的主要变更有: (一)原设计经二路与纬四路雨水、污水管道在K0+483.481与K0+277.696处出现跌差,导致管内积水,为避免上述情况,使纬四路整个管道纵坡顺适, 排水畅通,我项目部经请示业主同意,在纬四路K0+277.696-K0+40毁增加D400 污水管道127.3m,污水检查井(700*700) 2个(K0+325 K0+365),在K0+280-K0+32说增加D600雨水管道40m,

道路工程施工总结报告

道路工程施工总结报告 针对现场管理的重要性,从充分的施工准备,怎么写道路工程施工总结的报告? 设计概况 广州大学城位于广州番禺区小谷围岛及南岸地区,西邻洛溪岛,北邻广州生物岛,东邻长洲岛。总规划用土地平方公里。共分为五个大学组团,十余所高校新校区将坐落于大学城内。大学城内道路采用了环形放射线的道路网络,形成“三环六射”为主的干路网络结构,再辅以三十多条放射线状道路使整个岛的路网形成有机整体,形成即自我一体又充分与外部联接的路网格局。 华南师范大学校区道路交通组织服从大市政的交通规划,区内不做渠化,区交叉口按平交设计。机动车道大于等于9m,按城市支路设计,小于9m按区内道路设计。除15m、20m宽断面道路设置人行道外,其余道路均采用人车混行方式组织交通。 华南师范大学教学区道路系统经过多次变更后分为A、B、C、D、F、G、K、L、I、III、IV、VI及图书馆北消防车道等;生活区道路系统经过多次变更后分为M、N、O、R、S、T、U、V、W、Z等, 结构形式 1、软弱地基处理

本工程的软土地基处理选用振冲碎石桩复合地基、换填等方法。碎石桩按梅花形布置,桩径为80cm,普通路段桩间距为,桥头两侧为,顶部设置碎石垫层,与碎石桩材料相同,层厚30cm; 2、路基、路面 路基填土采用砂或山岗土,要求分层压实,分层厚度30~50cm; 路面结构:上面层采用4cmAC-13I改性沥青混凝土面层;下面层采用6cm粗粒式AC-20I沥青混凝土;基层为20cm水泥稳定石屑,垫层为20cm碎石;采用C30混凝土预制侧石,设有人行道的路段用彩色预制砖铺砌。 工期情况 华南师范大学市政道路工程,于XX年10月16日开工,至XX年8月25日完成要求的项目。 工程完成情况 由于受二期房建工程施工影响,部分工程尚未完成,转由二期施工单位完成 土方作业难度大、工期紧 入场初期,新建的华南师范大学所在区域,农屋村舍星罗,山丘池塘密布,西有北亭村,东有大塱村,草木繁盛,呈现一派人与自然相和谐的景象。但如此美景却给施工造成了极大的难度。

公路工程大中修施工组织设计

一、施工组织设计的文字说明 1总体施工组织布置及规划 1.1编制说明 1.1.1编制依据 1.1.1.1省道219胶州北段(k67+800-k73+120.5)中修工程施工招标文件。 1.1.1.2省道219胶州北段(k67+800-k73+120.5)中修工程一阶段施工图设计。 1.1.1.3交通部颁发的公路施工技术规范、质量检验评定标准,《沥青路面施工及验收规范》,《公路工程质量检验评定标准》及其他规范。 1.1.1.4现场勘察调查资料。 1.1.1.5本投标单位施工技术能力、设备状况综合管理水平及工程施工经验。 1.1.2编制原则 1.1. 2.1遵循设计文件、规范和标书编制原则,在编写主要项目施工方案中严格按照设计要求,执行现行施工规范和验收标准,科学组织施工、确保工程的质量、进度。 1.1. 2.2遵循招标文件条款的原则,在编制施工组织计划表及附表中,严格按照招标文件的规定,做到统一标准、规范编制。1.1.2.3坚持实事求是,一切从实际出发的原则,在制定方案中,根据本公司施工能力,经济实力,技术水平,坚持科学组织,合理安排,均衡生产,尽量平抑施工高峰期。确保高速度、高质量、高效率完成工程项目建设。 1.1. 2.4坚持施工全过程严格管理的原则,在工序施工中,严格执行监理工程师的指令,尊重其意见,严格管理。 1.1. 2.5坚持积极推广使用“四新”成果的原则,在各项工程工序施工中,对于能够提高或保证工程质量、施工进度、降低成本

的新技术、新设备、新工艺、新材料要积极采用,发挥科技在施工中的先导作用。 1.1. 2.6坚持专业化作业与综合管理相结合的原则,在施工组织方面,以专业作业队为作业形式,充分发挥专业人员和专业设备的优势,同时采取综合管理手段,合理调配,以达到整体优化的目的。 1.2编制范围 省道219胶州北段(k67+800-k73+120.5)中修工程施工的全部内容。 1.3工程概况 省道219平营路胶州北段是胶州市域公路网的重要交通干线公路,是胶州市重要的南北交通通道,本工程连接济青高速、X04 7、X098、S217,穿大杜戈庄进入高密市,是胶州、高密及平度联通的重要交通干线,拥有极其重要的经济民生价值。目前本项目段已存在病害,为避免病害进一步扩大,影响交通环境,保证道路优良的使用功能,对该路段实施中修。 本项目全长5.321公里,对原路面的各种病害进行综合处治后,加铺4厘米密集配细粒式沥青混凝土AC-13C面层,并对所经桥面铺装更换,重做防水混凝土后,加铺4厘米密集配细粒式沥青混凝土AC-13C。 公路等级:二级公路 设计速度:60km/h 路面宽度:11/14m 荷载标准:公路Ⅱ级 1.4工期目标 1.4.1引用合同专用条款: 1.4.1.1开工期:接到开工令之日算起7天内 1.4.1.2工期:90日历天

市政道路工程施工总结报告

铜仁市滨江旅游大道建设工程一标段 施工总结报告 1、工程概况 铜仁市滨江旅游大道建设工程一标段为铜仁市2008年度贵州省重点工程项目之一,是铜仁市城区连接龙田、大兴方向的重要交通要道、是东城区的重要交通走廊。路线起于东外环的东门关处,及东外环平交、桩号为K0+000,沿途经过湘黔中学、黔东中学、铁路桥纸厂、灯塔水厂,往大兴方向前行。本项目段止于纸厂铁路桥,长全2km,其中滨江大道段长1.6km,路基宽度30m,行车道24m,双向六道;两侧人行道宽3m;城市快速段长400m,道路宽40m,行车道宽27m,两侧人行道宽各6.5m,路面结构形式为沥青混凝土结构,沿线盖板涵1座,1m钢筋混凝土圆管涵5座,沿线布置雨、污管道、检查井等排水系统,人行道两侧设置边坡绿化带及行道树、路灯亮化工程,沿线共设置公交站台4座。 该工程项目工范围内属于北亚暖温带、冬春半干燥,夏季湿润型气候。雨量充沛,年平均气温16~18℃,最高气温37.3~39℃,最低气温达-3℃,冰冻出现在1月,无冻土现象。年平均无霜期达300天,历年平均降雨量974~1190mm,主要集中在5~9月,占全年总降雨量的68.4%。地下水以潜水及基岩裂隙水为主,受季节影响明显。

全线采用城市道路Ⅰ级公路的技术标准、半封闭施工,该工程项目划分为线3个合同段,第一标段由贵州省建工集团第八建筑工程公司施工单位中标承建。建安投資建安投资4166万元,2009年3月16日开工,合同工期621日历天,实际竣工时间为2010年9月1日,实际工期为535天。 由我公司承建的铜仁市滨江旅游大道建设工程一标段工程行车道路面结构层采用20cm回填大碴层、2×20cm厚6%水泥稳定碎石(掺加0.02%TG-Ⅱ土质固化剂)基层、乳化沥青下封层、BJG80×80玻璃纤维格栅、8cm厚ABT-25沥青热拌沥青碎石、乳化粘层沥青、4cm厚的AC-16中粒式沥青混凝土组成。人行道滨江大道段采用10cm厚的级配碎石底基层、8cm厚的水泥稳定层碎石为基层;城市主干道人行道采用14cm厚的级配碎石底基层、10cm厚的C15素混凝土为基层,M5#水泥砂浆厚2cm,面层为30×60×3cm厚的青石板组成,道牙为青石道牙,尺寸40×35×12cm。 总计完成工程量

市政道路工程施工总结03404

合水县工业集中区道路工程 施工总结 一、工程概况 (一)设计概况 合水县工业集中区经二路地处合水县工业集中区西部,南起纬五路交叉路口,北至纬一路交叉路口,全线长1657.72m。本工程包括道路工程、排水工程。 (二)结构形式 1、排水管道:采用综合管沟设钢筋混凝土污水、雨水管道。距左侧路缘石6.5m处设污水管道,距右侧路缘石6.5m处设雨水管道。(1)管材设计:污水管道采用DN400,雨水管道经二路DN1000、纬三、纬四DN600、道路两侧雨水口连接管DN300,(2)道路两侧预留雨污水支检查井,雨水支管DN300、污水支管DN400,坡度I=0.01。均为钢筋砼承插管,橡胶圈接口。 2、路基、路面 路基全部挖方 路面结构:上面层采用3cmAC-13I沥青混凝土面层;下面层采用5cm粗粒式AC-20I沥青混凝土;基层为20cm6%水泥稳定砂砾,垫层为30cm12%石灰稳定土,采用C30混凝土预制侧石。 二、工程完成情况 (一)工期情况 本工程于2009年8月27日开工,至2010年9月30日完成要求的项目。 (二)工程完成情况 完成主要工程量:路基挖方47197m3,机动车道12%石灰稳定土底基层28043 m2, 6%水泥稳定级配砂砾基层27669 m2,5+3沥青砼面层25154m2,路缘石3165m,集水井69个,检查井121个,排水管道铺设式m(其中D1000:484m,D800:33m,D600:1528.2m,D400:2009.6m,D300:437m),过街预埋管道288m,路面标线1401.3m2。 三、施工管理措施

1、作好施工组织工作 针对土方工程量大,要求时间紧的情况,投入三支土方作业队,按单体分工,同时又有合作,增加土方机械设备,高峰期时挖掘机3台、推土机4台、自卸车20辆,压路机3台。夜间加班,人停机械不停。同时成立后勤保障队,专门负责各种机械的维修和油料保障工作。 2、认真协调,合理调配,加强配合 每天由工程管理部牵头,举行各区域施工管理人员参加的协调会,同时市政区域也相应举行内部作业层参加的每日例会,发挥检查、总结、协调、计划等职能,确保目标明确,配合一致。 在外部关系上,及时与监理工程师、业主、文物保护、当地政府以及村民作好沟通和协调,尽量避免矛盾激化,并为顾全大局适当作出让步,调整施工安排。 针对后期管道多的特点,要求各专业分包服从总包统一协调管理管理。 对于设计问题,认真组织技术人员钻研设计图纸,理解设计意图,经常及时的将疑义、建议与监理工程师、业主、设计单位沟通,使问题得到有效解决。 四、工程变更情况 发生的主要变更有: (一)原设计经二路与纬四路雨水、污水管道在K0+483.481与K0+277.696处出现跌差,导致管内积水,为避免上述情况,使纬四

道路大修交通方案

福山路(张杨路-浦电路)道路大修工程 交 通 方 案 上海东外滩园林市政有限公司 年月日

福山路(张杨路-浦电路)道路大修工程 交通组织方案 一、工程概况 本标段为福山路(张杨路-浦电路)道路大修工程,是位于浦东新区内一条南北向的城市支路,道路南起浦电路,北至张杨路,不包含世纪大道交叉口,全长876.319m。 本段道路两侧地块基本为商务办公用地,其中世纪大道-张杨路段东侧有商业店铺。福山路(张杨路-世纪大道)段于1992年12月竣工通车,运营时间已经超过20年,福山路(世纪大道-浦电路)段于2004年10月经过大修,至今已超过10年。自道路竣工以来,带动周边地块开发,是周围路网中不可或缺的重要道路之一,随着两侧地块开发相继完成以及使用时间的推移,现有道路出现较大程度的病害,导致服务水平下降,并且有进一步恶化趋势,因此对此路段进行改造,提升路面状况,改善使用质量,优化路网功能。 参建单位: 建设单位:上海市浦东新区陆家嘴城市管理署 设计单位:申都设计集团有限公司 监理单位:上海浦东新区建设监理有限公司 施工单位:上海东外滩园林市政有限公司 二、施工日期 计划开竣工日期:2017年6月1日至2017年9月28日,计划工期为120天。 三、交通组织 由于施工区域周围是商务办公用地,本次施工是将人行道、侧平石进行翻挖、改建,车行道路面部分翻挖新建,部分板块注浆,并加罩沥青,因此整个项目上的交通管理是重中之重,我方多次踏勘现场制定如下方案: 1、第一阶段,封闭道路两侧人行道与机动车道相交部位各2米,翻挖原有侧、平石,清理后新排砌侧、平石。 2、第二阶段,封闭车行道1/2区域同时进行翻挖改建及注浆区域的作业。改建区域翻挖后,使用沥青稳定碎石把翻挖区域填补至道路同标高,在混凝土养

公路工程施工组织与概预算课后习题答案

第一章施工组织概论1、公路建设的内容和特点是什么其资金来源有哪些?答:公路建设的内容:公路的小修、保养;公路工程的大中修与技术改造;公路工程基本建设。公路建筑产品的特点:产品的固定性、产品的多样性、产品形体的庞大性、产品部分结构的易损性。公路施工的技术经济特点:施工流动性大,施工协作性高,施工周期长,受外界干扰及自然因素影响大。资金来源是:凡属于固定资产的维修、固定资产的更新和技术改造资金由交通经费即养路费开支而扩大再生产中的新建公路和新建大中桥等基本建设投资开支。12、施工组织设计的定义目的任务是什么答:施工组织设计:从工程的全局出发,按照客观的施工规律和当时当地的具体条件,统筹考虑施工活动中的人力、资金、材料、机械和施工方法这五个主要因素后,对整个工程的施工进度和资源消耗等做出的科学而合理的安排。施工组织研究的目的是:从人力、资金、材料、机械和施工方法这五个主要因素进行科学而合理的安排,使之在一定的时间和空间内,得以实现有组织、有计划、均衡地施工,使整个工程在施工中取得时间上消耗少、工期短;质量上精度高、功能好;经济上资金省、成本低。任务:确定开工前必须完成的各项准备工作;计算工程量、合理部署施工力

量、确定劳动力、机械、材料等的需要量和供应方案;确定施工方案,选择施工机具;安排施工顺序,编制施工进度计划;确定工地上的设备停放场、料场、仓库、办公室、预制场地等的平面布置;制定确保工程质量及安全生产的有效技术措施。第二章施工过程组织原理15、施工过程组织的原则是什么保持施工过程连续性的意义是什么?答:施工组织的原则是:施工过程的连续性,施工过程的协调性、施工过程的均衡性、施工过程的经济性。保持施工过程连续性的意义是:可以缩短建设周期,减少在制品数量,节省流动资金,可以避免产品在停放等待时引起的损失,对提高劳动生产率,具有很大的经济意义。16、施工过程空间组织和时间组织解决问题是什么答:施工过程时间组织解决的问题是:解决项目的施工作业方式,以及施工作业单位(工序)的排序和衔接问题。施工过程空间组织解决的问题是:解决作业单位的设置问题和各种生产、生活、运输、行政等设施的空间分布问题,亦即施工平面设计。17、工程项目施工作业方式及特点是怎样的答:作业方式:顺序作业法、平行作业法、流水作业法。特点:顺序作业法:总工期长,劳动力需要量较少,周期起伏不定。材料供应作业班组的作业是间歇的,在工种和技工的使用上形成极大

高速公路养护大中修工程施工组织设计

高速公路养护大中修工程施工组织设计

目录 第一章编制依据及编制原则 (1) 一、编制依据与标准 (1) 二、编制原则 (1) 第二章工程概况 (2) 一、工程简介 (2) 二、施工范围及工程数量 (2) 三、总体施工方案 (2) 第三章工程特点分析 (4) 一、工程特点 (4) 二、工程重点 (4) 三、工程难点 (4) 四、施工对策 (4) 第四章工程主要目标 (4) 一、质量目标 (4) 二、工期目标 (5) 三、安全目标 (5) 四、环境保护目标 (5) 五、文明施工目标 (5) 第五章施工总体部署 (5) 一、施工组织机构和职能 (5) 二、施工作业组织及施工总体安排 (7) 三、施工主要节点控制 (8) 四、拟采用的施工封闭方式 (8) 五、设备、人员动员周期和设备、人员、材料运到施工现场的方法 (9) 第六章施工方案 (9) 一、波形梁护栏施工方案 (9)

三、轮廓标施工方案 (13) 四、排水沟盖板施工方案 (14) 五、各分项工程的施工顺序............................................................................. 错误!未定义书签。 六、交通组织方案 (16) 第七章工期保证体系及保证措施 (19) 一、工期目标 (19) 二、工期保证体系框图:见附表五 (19) 三、工期保证措施 (19) 第八章工程质量管理体系及保证措施 (21) 一、质量保证体系 (21) 二、技术保证措施 (22) 三、主要材料质量保障措施 (23) 四、自检保证措施 (24) 第九章安全生产管理体系及保证措施 (26) 一、安全生产管理目标 (26) 二、安全保证体系 (26) 三、人员、设备、资金保证 (27) 四、制度保证措施 (27) 五、思想保证措施 (28) 六、技术保证措施 (28) 第十章环境保护措施 (31) 一、环境保护措施 (31) 第十一章文明施工措施 (33) 一、文明施工目标 (33) 二、文明施工措施 (33) 第十二章项目风险预测与防范,事故应急预案 (35) 一、项目风险预测及防范 (35)

市政道路工程施工总结2

`xxxxxxxxxxxx第七标段 (xxxxx拓宽改造工程B1标段) 施工总结 一、工程概况 (一)设计概况 本次xxxx改造工程起点xxx终点xxxxxx,全场3.619kg。我单位施工B1标段起点桩号为K0+000,终止桩号为K1+600,全长1600米,图纸范围内路基、路面、板涵、过路钢套管,不含交通设施、绿化。 (二)结构形式 2、路基 a、行车道路面结构: 6%水泥稳定级配碎石 20cm 5%水泥稳定砂砾碎石 20cm 5%水泥稳定砂砾 18cm 素土夯实,压实度≥96%(级配砾石压实度≥96%) 结构基层总厚度为58cm b、路肩结构层设计: 6%水泥稳定级配碎石 20cm 5%水泥稳定砂砾碎石 20cm 5%水泥未定砂砾 18cm C25水泥混凝土预制块11cm(长49cm) M10水泥砂浆2cm 素土夯实,压实度≥93%(级配砾石压实度≥95%) 结构层总厚度为71cm 2.3、设计标准 1、道路等级:城市次干路 2、计算行车速度:主道60Km/h 3、道路红线:60m 4、使用年限:15年 5、道路横坡:1.5% 6、道路宽度:道路宽度19m 二、工程完成情况 (一)工期情况

本工程于2013年5月1日开工,至2013年7月30日完成要求的项目。(二)工程完成情况 完成主要工程量:路基挖方50209m3,拆除旧路面23950㎡,板涵施工125m,过路套管施工602m,砂砾回填26752m3,5%水泥稳定砂砾34500㎡,6%水泥稳定砂砾碎石34500㎡,6%水泥级配碎石34500㎡。 三、施工管理措施 1、作好施工组织工作 针对土方工程量大,要求时间紧的情况,投入三支土方作业队,按单体分工,同时又有合作,增加土方机械设备,高峰期时挖掘机3台、推土机4台、自卸车20辆,压路机3台。夜间加班,人停机械不停。同时成立后勤保障队,专门负责各种机械的维修和油料保障工作。 2、认真协调,合理调配,加强配合 每天由工程管理部牵头,举行各区域施工管理人员参加的协调会,同时市政区域也相应举行内部作业层参加的每日例会,发挥检查、总结、协调、计划等职能,确保目标明确,配合一致。 在外部关系上,及时与监理工程师、业主、当地政府以及村民作好沟通和协调,尽量避免矛盾激化,并为顾全大局适当作出让步,调整施工安排。 针对后期管道多的特点,要求各专业分包服从总包统一协调管理管理。 对于设计问题,认真组织技术人员钻研设计图纸,理解设计意图,经常及时的将疑义、建议与监理工程师、业主、设计单位沟通,使问题得到有效解决。 四、工程变更情况 发生的主要变更有: (一)K0+024板涵由于过路施工的管线众多,其中含有正在使用的天然气管线,板涵无法施工。经监理单位、甲方、设计单位讨论决定,取消K0+024板涵,并将板涵位置的5条管线采用DN800的钢管剖开焊接作为保护,板涵位置预埋4根 DN800的钢管作为预留。 五、主要施工方 法 1、现场条件创造及准备工作 (1)通水:道路施工现场用水,采取水罐车运输。 (2)通电:首选柴油发电机发电供应施工用电,临建区由附近电源接驳; (3)通路:在施工区附近设置若干个料场。临时道路进行硬化; (4)场地平整:根据设计要求的桩顶设计标高,将施工现场的地面进行平整遇到

公路工程施工总结(完整版)2教学文案

公路工程施工总结(完 整版)2

金寨县古马路(核心区)升级改造工程 施工总结 安徽创联路桥工程有限责任公司 金寨县古马路升级改造工程项目部 二零一三年八月一日 施工总结 为确保工期,我部采取了以下几项技术组织措施: 1.组建强有力的项目经理机构,实行项目经理部、工程队、班组三级管理体系。选派指挥能力强、决策水平高、富有开拓精神和管理经验的干部进入各级管理层。配备专业素质高、业务能力强、富有强烈事业心和责任感的技术干部。调集足够的具有丰富经验,有良好社会信誉和施工业绩、路面工程施工队伍,配备先进的施工机械投入本工程建设。队伍进场后,合理调配机械设备和人员,顺序安排施工。施工中根据施工进度需要随时补充劳力、设备,确保工期目标的实现。 2.强化物资供应系统,确保物资质量优良,供应渠道畅通,按照建设单位统一组织的招标采购安排,做到预先订货,及时采购,准时供应,确保工程实施。3.合理运筹资金,加强调控能力,确保工程正常运转,保证重点和关键工程正常施工,满足建设单位工期要求。 4.制定科学的施工方案,采用先进的施工方法和合理工艺流程,缩短工期。

5.根据当地气候、地质、水文特点,合理安排施工,避免雨季、汛期土方施工,充分利用施工黄金季节,实行倒班作业。提高排除干扰、协同作战能力,以日产量保月产量,以月产量保年产量,从而确保总工期。 6.严格按照设计要求、技术规范组织施工,推行全面质量管理,针对技术和质量问题,开展QC小组攻关活动。全面实行“自检、互检、专检”的质量“三检”制度,杜绝质量事故,避免工程返工,保证各项工程、各个工序按计划有条不紊地进行。 7.实行目标管理,奖罚分明。使工程做到长计划,短安排,切实制定各个阶段的生产计划和保证完成措施,使职工明确目标,提高积极性,并且定期考核评比,及时进行奖罚。对第一期计划未完成项目,在安排第二期计划时及时调整,不拖至下一期计划,确保阶段工期,从而保证总工期。 8.搞好经济管理和成本核算工作,以劳动定额、材料消耗定额和机械台班定额为依据,开展承包制,使企业效益与个人利益有机结合,健全制度,使分配与工程进度、工程质量挂钩,激发职工生产积极性,确保工期。 一、工程管理 (一) 施工准备 1.积极与设计、监理单位联系,备齐施工文件、图纸及各种试验、检测、观测表格。组织技术人员认真熟悉设计文件和进行图纸会审,深刻领会设计意图。组织精测队,全标段进行高精度的复测,并与相邻标段贯通,对线路重要桩点加设护桩。

道路大修工程施工组织设计

目录 一、工程概况 (4) 编制依据 (4) 工程概况 (4) 工期要求 (7) 施工条件 (7) 工程特点 (7) 二、施工部置 (8) 施工组织机构设置 (8) 施工组织的安排 (9) 主要项目施工方案及主要施工机械及设备选择 (11) . 各项资源配置计划 (12) 三、施工准备 (19) 施工准备工作内容 (19) .设备、人员动员周期及进场计划 (19) 临时设施建设计划 (20) 材料进场计划 (21) 工程技术准备工作 (21) 施工前的复查和试验 (22) 工程管理准备工作 (22) 施工准备工作进度控制 (23) 四、施工总平面图布置 (23)

总平面图布置原则 (23) 驻地建设 (23) 施工用水、电及道路 (24) 五、施工进度计划 (24) . 控制性总体施工进度计划 (24) . 施工进度计划保证措施 (25) 六、主要分项工程施工方案 (27) 测量控制及施工放样 (27) . 路基工程施工方法 (29) .排水管工程施工方案 (30) 七、主要工程施工方法 (40) 箱涵工程 (40) 水泥稳定级配碎石(石屑)基层 (45) 路面沥青砼面层施工 (49) 八、交通疏导方案 (53) . 各主要分部工程交通疏导方案 (53) . 交通疏导注意事项 (55) 九. 主要施工技术措施 (55) . 测量控制措施 (55) . 路基工程施工措施 (56) . 箱涵施工技术措施 (57) . 雨季施工措施 (57)

十、安全管理及措施 (58) . 安全管理 (58) .安全管理目标 (58) . 安全管理措施 (58) . 安全作业的基本条件 (59) . 施工机械安全防护措施 (60) . 临时用电安全防护措施 (61) . 机械施工安全措施 (62) .消防、治安保证措施 (63) . 路线跨管线的安全防护措施 (63) 十一、文明施工和环保措施 (64) . 文明施工及其措施 (64) 环境保护及措施 (65)

四川省普通国省干线公路大中修工程设计文件编制指南

四川省普通国省干线公路大中修工程 设计文件编制指南 四川省交通运输厅公路局 2015年2月

目录 1 总则 (3) 2 目的与要求 (5) 3 组成与内容 (8) 4 设计说明书 (9) 5 设计图表 (13) 6 设计成果的提交 (18)

1 总则 1.1为规范我省普通国省干线公路大中修工程设计工作,提高设计文件编制质量,特制定本指南。 本指南所指大修是对公路及其沿线设施的较大损坏进行周期性的综合修理,以全面恢复到原有技术标准;中修是对公路及其沿线设施的一般性损坏进行定期的修理加固,以恢复公路原有技术状况。 1.2 本指南适用于我省普通省干线公路大中修工程项目(以下简称大中修工程),其他公路大中修项目可参照执行。 1.3大中修工程设计文件是安排养护工程计划、控制投资、组织施工监、监督检查和交竣工验收的重要依据。 1.4大中修设计文件的编制,必须贯彻国家和省有关方针政策,按有关标准、规范、规程,精心设计,做到客观、公正、准确、合理。 1.5大中修工程设计必须由具有公路乙级及以上设计资质的设计单位承担,并对设计质量负责。设计必须在路况检测评价分析基础上进行、科学合理的分段确定设计方案,对有可比性的设计方案应进行同等深度的技术、经济等方面的比较论证。 1.6设计必须贯彻“安全、耐久、节约、环保、和谐”的设计理念,应遵循因地制宜。就地取材的原则,吸取国内外先进经验、积极采用新技术、新材料、新设备、新工艺;重视环境保护,

使项目取得良好的经济、社会和环境综合效益。 1.7大中修工程设计一般采用一阶段施工图设计。 1.8工程定额的采用和预算编制按照交通运输部现行的《公路工程预算定额》和《公路基本建设工程概、预算编制办法》规定编制,预算文件应由取得交通运输部公路工程造价资格证书的人员编制。 1.9大中修设计必须提出施工组织计划,对施工安全和保通方案提出具体要求。

最新市政道路工程施工总结

赣州开发区百合路道路及排水工程 施 工 总 结 施工单位:江西美典建设工程有限公司 编制时间:2015年9月28日

市政道路工程施工总结 一、工程概况 (一)设计概况 赣州开发区位于赣州市西城区,于2010年3月21日经国务院批准为国家级开发区,现辖蟠龙、湖边、潭口、潭东四个镇和黄金岭街道办事处,面积219平方公里,常住人口28万,其中农业人口13.75万、城区生活人口14.25万。与河套内老城区仅一江之隔,大广、 厦蓉高速[1]公路在区内设有出入口,京九铁路、赣韶龙铁路在区内设有货运站台;区内设 有国家级赣州出口加工区、赣州香港工业园、赣州综合物流园区、国家钨和稀土新材料科技 兴贸创新基地、江西省钨和稀土产业基地、台资企业转移承接基地。 本项目建设地点位于赣州开发区潭口镇,道路自广场南路至铃兰路,道路总长 461.418m,路宽18米。 本次设计内容包括道路、排水、标志标线、照明及绿化工程。 (二)结构形式 1、软弱地基处理 本工程的软土地基处理选用换填等方法。 2、路基、路面 本次设计道路为新建工程,路基处理方法为对水田、菜地等表土应予以清除并回填碎石土, 水塘地段为路基处理措施为先将水塘排水干净,后清除塘底淤泥并回填碎石土。 路基最小填土高度在满足构造物以及路基本身需要稳定的条件下,结合地形、地质、地下水及城市开发等因素综合考虑确定。路基两侧各设置0.5m宽土路肩,土路肩采用向路外侧3%的横坡。填方路基:边坡坡度采用1:1.5。在路基修筑前必须进行土方清表处理。填方路段 需要清除表土层,水塘地段因清除淤泥厚。路基填料要求路基不同部位填料的最小强度和最 大粒径应符合《城镇道路工程施工与质量验收规范》(CJJ1-2008)的规定或参照下表执行。 3.路面结构: 道路均采用单幅路型式,其断面布置形式如下: 路幅总宽18m,断面形式为: 4.0m(人行道)+5.0m(行车道)+5.0m(行车道) +4.0m(人行道)=18m。车行道采用 2.0%的横坡,人行道、绿化带采用向路内侧 1.5%的横坡。车行道边缘、人行道外侧及树池侧石均采用花岗岩材质。

大修公路施工总结

潍胶路(墨水河桥至西外环)路面工程 施工总结 胶州市(墨水河桥至西外环)路面工程项目经理部

一、工程概况 1、工程说明: 1、工程说明: 胶州市潍胶路(墨水河至西外环段)连接高密市和胶州市,位于高密市和胶州市交界处的胶北镇杨家村、邰家村。道路西起潍胶公路墨水河桥头,自西向东穿过杨家村和邰家村,东至北外环和西外环交叉口,长约1.75km。沥青路面设计使用年限15年,设计速度:80km/h。道路为一级公路,路面24米。现阶段具体划分如下:3.75米硬路肩(兼作非机动车道)+3.75车道+4.25米车道+0.5米的双黄线+4.25米车道+3.75米车道+3.75米硬路肩(兼作非机动车道) 2、主要技术标准: 公路等级:一级公路 设计速度:80公里/小时 路基宽度:26m-38m 路面宽度:24m 道路路面设计荷载等级:BZZ-100型标准 行车道宽度:3.75m 二、技术力量的配置 为使本工程能顺利实施,现场设立项目部,对工程进行全面管理,实施安全生产、质量控制和文明施工,针对本工程质量要求高,工程量大,工期较短的特点,组织了一支专业工程师齐全、施工经验丰富

的项目班子。保证了工程的顺利进行。 三、计划完成情况 工期为60个日历天依据招标文件中给出的工程数量和我单位计划在本工程中投入的资源设备,以招标文件中规定的工期为前提,运用网络技术,统筹兼顾,合理进行工期安排。 在保证施工安全、工程质量的基础上,优化资源配置,挖掘机械设备潜力,充分发挥企业综合优势,确保在计划工期内完成施工任务。 以组织流水施工、均衡生产为基本方法。优化施工方案,采用先进设备、施工技术和施工工艺,攻克重、难点工程。 四、工程管理: 1、技术管理: (1)、实事求是、科学的做好试验工作 配备了具有多年试验经验的试验工程师,配置了先进的试验机械。建立健全工地试验室各种制度,并上墙标示,专业人员操作熟练,能够按照各种制度及规范完成各种检测,数据准确可靠。所有的原材料凡进场的都会同监理工程师检查认可,各种检测频率达到规范及设计要求。 (2)、认真做好测量工作 测量工作严格按照现行的施工规范(如《工程测量规范》、《精密工程测量规范GB/T15314—94》、《国家一、二等级水准测量规范》)中的有关规定要求执行,认真贯彻落实测量双控制,公司精测队、项目经理部测设的定位桩、控制桩、中桩、水准点等,工程队进行复测并上

公路大修施工组织设计方案

玉新线玉田至玉田丰润界段大修工程 施 工 组 织 设 计

玉新线大修工程项目经理部 2009 年4 月10日 批准人: 审核人: 编写人:

唐山市玉新线大修工程施工组织设计 一、工程概况 唐山市玉新线大修工程起点桩号k5+540,终点桩号K23+750,全长18.21公里,设计标准为二级公路。路基宽度16米,路面宽度15.4米,两侧各30厘米路肩石。大修方案为:(1)一般加宽路段:原路剩余结构层+18cm冷再生+20cm水泥稳定碎石+9cm沥青混凝土路面;(2)起终点及桥头下挖路段:原路剩余结构层+20cm水泥稳定碎石+9cm沥青混凝土路面;(3)新建或维修排水设施;(4)路缘石、里程碑、百米桩等附属设施的增设或维修。 本项目施工招标共设一个合同段,招标内容包括大修、排水设施新建或维修、安保工程等附属设施增设或维修。 二、施工总体部署 第一节施工组织机构 一、机构设置原则 1、职责分明:建立项目经理负责制,实行以项目经理为核心,明确分工,责任到人,层层包保的管理体系。即把整个工程项目的工作目标值化整为零,分解到位,落实责任,—级保—级,最终确保整体目标的圆满实现。 2、选派具有高素质的管理人员,尤其是领导决策者,要有高度的工作责任心和较强的组织管理能力、较高的专业技术水平和丰富的施工经验,懂技术、讲科学、善管理,能胜任各自分管的管理组织工作。 3、精干高效:以技术为龙头,以计划为先行,以管理为主线,以施工现场为对象,组建职能完善、体系健全、精干高效的管理班子,以敬岗乐业、严细务实的工作作风,

确保各项工作正常运转。 二、机构设置 针对本标段的工程规模及工程特点,本着有利于施工组织管理的原则,本承包人拟实行项目法人管理,组建玉新线大修工程项目经理部,实行直线式施工管理体系和项目经理负责制,全面履行合同。经理部设项目经理1人、项目副经理1人、项目总工程师1人,项目经理部下设工程、设备科、材料科、办公室、财务科等职能部门。组织机构如下图:

农村公路养护大中修工程施工组织设计与对策

肥西县2017年农村公路养护大中修工程1标段 施 工 组 织 设 计 编制单位:建设工程有限公司 编制日期:二〇一七年八月二十日

第一章、编制说明及编制依据 第一节编制说明 1、本施工组织设计格按照《肥西县2017年农村公路养护大中修工程1标段》设计图纸及招标文件对施工组织设计的要求进行编制。在人员、机械、材料调配、质量要求、进度安排等面统一部署。 2、根据本工程设计特点、功能要求,本着“百年大计,质量第一”的质量意识和对业主高度负责的原则,以业主的要求为准绳,对工程质量终身负责,以“科学、经济、优质、高效” 为本施工组织设计编制的指导思想。 3、公司上下对本工程非常重视,收到招标文件后,立即召集参加过类似工程施工、有丰富管理及施工经验的人员,在仔细研究图纸,明确工程特点、充分了解施工环境。 第二节编制依据 (一)施工组织设计编制说明 1.1 编制依据 (1)肥西县2017年农村公路养护大中修工程1标段的施工图纸及招标文件和发布的清单工程量、补充答疑等。 (2)、有关部门和单位颁发的规、规程、标准。 (3)现场踏勘调查所获得的有关资料。 (4)我单位拥有的科技工法成果和现有的管理水平、劳力、设备、技术能力以及长期积累的丰富施工经验。 1.2 编制原则 (1)格遵守招标文件所规定的工程施工工期、招标合同条款以及招标文件的各项要求,根据工程的特点,在工期安排上尽可能提前完成。 (2)坚持在实事的基础上,力求技术先进、科学合理、经济适用的原则。

在确保工程质量标准的前提下,积极采用新技术、新工艺、新机具、新材料、新测试法。 (3)合理安排工程项目的施工程序,做到布局合理,突出重点,全面展开,采取平行与流水作业相结合的式;正确选用施工法,科学组织,均衡生产。各项目工序紧密衔接,避免不必要的重复工作,以保证施工连续均衡有序进行。 (4)调和配合,根据施工具体情况,适当调整施工中各个工序的施工安排并采取相应措施。 (5)结合现场实际情况,因时因地制宜,尽量利用原有设施或就近已有的设施,减少各种临时工程。 (6)坚持自始至终对施工现场全过程密监控,以科学的法实行动态管理,并按动静结合的原则,精心进行施工场地规划布置,节约施工临时占地。格组织、精心管理,文明施工,创标准化施工现场。 (7)坚决贯彻“百年大计、质量第一”的质量针,建立健全质量保证体系。 (8)建立健全安全保证体系,制定安全保证措施和防护措施,坚持标准化作业,确保安全生产。实现“消灭重伤以上人身伤亡事故,消灭一切机械设备重大损失事故,消灭交通责任运输重大事故,消灭等级火灾事故,创建安全生产文明施工的标准化工地。” 第二章、工程概况及主要技术指标 一、工程概况 1.工程主要容 X043 杭路路线总体呈东西走向,起点与X040 相交,经合界高速(K1+738 处)、劳光社区、肥西文化希望小学、大丰村、圩村,终点与修建好的沥青砼路面相接(河卫生院),全长6.736km。本次实施路段为K0+600~K6+736 段,实施全长6.136kmX042 洪路,起于G312,自北向南经宁武铁路,终点位于铭传

市政道路工程施工总结

市政道路工程施工总结 工程名称:大庆市党校、体育场、体校系统配套工程道路 建设单位:大庆奥林匹克公园项目建设指挥部 施工单位:大庆建筑安装工程集团有限公司 日期:2010年10月5日 一、工程概况 (一)设计概况 1.概述 大庆党校、体育场、体校系统配套工程;道路工程分为一号路、二号路两条路,其中一号路全长437.8米,二号路全长米,主路宽16.0米,双向4车道,双侧4.0米人行道,双侧路灯,双侧雨排。 2.道路标准 道路等级:城市次干路 设计行车速度:4km/n 路面形式:沥青混凝土路面 道路红线控制40m,道路标准横断面采用一块板型式,主行车道双向四车道16m,局部路段路边设置停车位。 3.路面结构设计 新建沥青混凝土路面结构: 40㎜A(16中粒式沥青混凝土) 洒布粘层油(0.6C/㎡) 150㎜干压混凝土,抗折温度 200㎜60%水泥稳定砂浆 200㎜60%水泥稳定砂浆 新建人行道铺装结构 60㎜彩色荷兰砖 30㎜M10水泥砂浆底座 200㎜60%水泥稳定砂浆 4.雨排设计

本工程为党校周边地区市政基础配套工程一、二号道路排水工程。设计沿道路双侧布置雨水管线,根据道路及竖向设计,雨水就近排至热源街D800雨水管线。 管道在检查井内采用管顶平接,雨水管线在城市段距人行道米。设计采用埋地排水用钢带增加聚乙烯螺旋波纹管,环刚度为SN8,路面下环刚度为SN10。 设计雨水管线是雨水主干线,考虑道路及其服务的汇水面积范围内雨水汇入。 5.路灯设计 1)路灯设地人行道内。路灯采用双侧双灯布置。负荷400W+250W。机动车道侧路灯负荷400W,非机动车道侧路灯负荷250W。光源均为高压钠灯。每个灯杆预留灯箱负荷500W。各路灯均设单杆保护。保护断路器安装位置:在灯杆根部开小门,中心距地,内设防水接线盒,盒内C45N/P-10A空气开关。各路灯按图中相序接线,采导线沿杆内明设,经开关进灯,每个金属灯杆均设一接线端子,与接地极可靠连接不。接地极为镀锌角钢50X5X2500,连接线为Ф10镀锌圆钢L=1000。接地电阻小于10欧。 2)路灯电缆为,直埋敷设,过道口及绿化带断接处穿钢管SC150保护。 3) 4)路灯基础可根据现场实际情况做适当调整,但间距不大于60米。 6.交通工程设计 本项目对交通设施按国家标准(GB5768-2009)《道路交通标志和标线》以及实际需要布设。 路面标线按现行的《道路交通标志标线》()规定施划。沥青路面道路中线采用热熔型黄色反光漆,道中边线采用热熔型白色反光漆。 新建道路工程共设计4处板涵 K0+024净—4.0m板涵L=44m K0+408净—4.0m板涵L=18m K0+014净—4.0m板涵L=18m K0+550净—4.0m板涵L=18m 混凝土标号: 盖板,台帽为C30,基础为C25,涵墙用水泥砂浆MU30块石,M10水泥砂浆勾缝。 二、工程完成情况 (一)工期情况 大庆党校、体育场、体校系统配套工程道路工程,于2010年7月1日开工,至2010年10月5日完成要求的项目。 (二)工程完成情况

道路中修工程施工总结

国省道中修工程及危桥改造工程 施 工 总 结

国省道养护工程及危桥改造工程 施工总结 由我公司承建的XXXXXXX中修工程,在业主、设计及监理单位等部门的大力支持和帮助下,经过项目部全体人员的共同努力,保质保量完成了施工任务,现将本合同段的施工情况总结如下: 一、工程概况 XXXXXXXX中修工程起点为XXXXXX(K0+000),终点为XXXXXX(K7+946)全长7.946公里,施工内容主要是旧沥青混凝土路面挖补处理,4cmAC-13沥青混凝土罩面以及标志标线工程。 二、完成的主要工作量 详见附表1所示。 三、计划完成情况 本合同段工期为X个月,我们于XXXX年X月XX日签约以后开始准备,XX月X 日正式开工,X月XX日完成全部施工任务。 在业主、监理的监督、指导下,我项目部严格按计划工期组织施工,为达到预先制定的工期目标,在计划工期内完成全部施工任务,我部根据全面管理工作的基本原理和科学的管理程序,在计划实施过程中充分应用PDCA循环,即“计划(PLAN)——实施(DO)——检查(CHECK)——处理(ACTION)”程序进行动态控制,使PDCA 循环不断进行,每循环一次,则实现一定的计划目标,解决实际问题,使管理水平有所提高。 为确保工期,我项目部采取了以下几项技术组织措施: 1.组建强有力的项目经理机构,配备专业素质高、业务能力强、富有强烈事业心和责任感的技术干部。调集足够的具有丰富经验,有良好施工业绩、能征善战的施工队伍,配备先进的施工机械投入本工程建设。队伍进场后,合理调配机械设备和人员,顺序安排施工。施工中根据施工进度需要随时补充劳力、设备,确保工期目标的实现。 2.合理运筹资金,加强调控能力,确保工程正常运转,保证重点和关键工程
