综合材料生态处臵中心监理规划范本
- 格式:doc
- 大小:398.00 KB
- 文档页数:124
监理规划范文一、监理规划的目的和意义。
监理规划是指在工程建设过程中,监理单位对工程建设实施的监理活动进行规划和安排,以确保工程建设的质量、安全和进度符合相关法律法规和合同约定。
监理规划的制定对于保障工程建设的质量和安全具有重要意义,同时也有利于提高工程建设的效率和经济效益。
二、监理规划的编制原则。
1. 合法合规原则,监理规划必须符合国家法律法规和相关标准规范,同时也要遵循工程建设合同的约定。
2. 综合协调原则,监理规划要充分考虑工程建设的各个环节和因素,做到全面协调。
3. 灵活适应原则,监理规划要根据工程建设的实际情况进行调整和变更,确保监理工作的顺利进行。
4. 客观公正原则,监理规划要客观公正,不偏袒任何一方,保障工程建设的合法权益。
5. 风险防范原则,监理规划要对可能出现的风险进行预测和防范,确保工程建设的安全和质量。
三、监理规划的内容和要求。
1. 工程建设的总体规划,监理规划要对工程建设的总体进度、质量和安全进行规划,确保工程建设按时按质完成。
2. 监理人员的安排和培训,监理规划要对监理人员的数量和资质进行安排和培训,确保监理人员具备必要的监理能力和素质。
3. 监理工作的具体安排,监理规划要对监理工作的具体内容和要求进行安排,包括监理的时间节点、检查内容和报告要求等。
4. 监理工作的风险预防,监理规划要对工程建设可能出现的风险进行预测和分析,制定相应的应对措施。
5. 监理工作的信息管理,监理规划要对监理工作的信息进行管理和保密,确保监理工作的公正和客观。
四、监理规划的执行和监督。
监理规划的执行需要监理单位和施工单位的密切合作,监理单位要根据监理规划的要求进行监理工作,并及时向施工单位和建设单位汇报监理情况。
同时,建设单位和监理单位要对监理规划的执行情况进行监督和检查,确保监理规划得到有效执行。
五、监理规划的调整和完善。
监理规划的执行过程中可能会出现一些意外情况,监理单位要及时对监理规划进行调整和完善,确保监理工作的顺利进行。

第一章第一节1、项目名称:2、建设单位:3、设计单位:4、施工单位:5、建设地点:6、占地面积:7、总建筑面积:8栋数、层数:9、结构类型:10、计划工程总投资:11、计划开工工期:年12、计划竣工日期:年13、工程总工期:14、合同质量等级:15、工程现场条件及特点:工程概况工程概况第二节监理工作范围负责本项目的施工阶段及保修期阶段的监理工作,包括本工程的土建、水、电、空调、消防、智能控制、绿化、室外道路等范围。
第三节监理工作内容包括:工程质量控制、进度控制、投资控制、合同管理、组织协调、安全文明施工监理等工作。
具体内容主要有:1)项目监理机构在项目总监指导下,编制本工程的“监理规划” 和各专业“监理实施细则”,作为本工程监理的指导性和操作性文件;2)组织设计技术交底和图纸会审;3)审批工程开工报告,检查施工准备情况,对施工单位及选择的分包单位进行资格审查;4)审核施工单位提交的施工组织设计、施工技术方案及,并检查落实情况;5)审查施工单位提出的工程总进度计划、年度、月度施工计划和工程进度报告。
6)审查施工单位提出的工程项目各阶段及各年、季、月度资金使用计划并控制其执行。
审核施工单位申报的工程款与签证,审核工程结算。
7)采用旁站、巡视、平行检查手段监督施工单位严格按照工程技术标准、施工规范及操作规程施工;8)审核施工单位提出的材料、构配件及设备的采购计划,检查其型号、规格和质量标准,严格检查主要材料、构配件及设备的出厂合格证明、材质报告,对进场材料进行见证取样送检,对进场材料及设备进行控制。
9)隐蔽验收和分部分项验收10)处理工程质量事故11)控制现场的安全文明施工。
12)负责各施工单位、建设单位之间的协调工作。
主持工程例会13)组织竣工初验,审核施工单位的竣工验收资料,协助业主进行竣工验收、备案工作。
14)负责保修期的协调及质量事故处理工作第四节监理工作目标1、工期目标监理工期自年月曰至年天,完成全部工程施工内容。
监理规划范本(监理规划)监理规划范本部门:XXX时间:XXX制作人:XXX工程简况本监理规划适用于XXXXXXXX工程,工程规模为XXXX平方米,总投资为XXXX亿元。
监理阶段为施工阶段,本工程监理部门已按现有设计文件进行监理规划编制,待全部设计文件到位后,对监理规划进行修改。
监理工作依据本监理规划的编制依据为《中华人民共和国建筑法》、《中华人民共和国监理条例》、《建筑工程监理规范》等相关法律法规和标准。
监理范围和目标3.1 监理服务的形式监理服务形式包括现场监理、技术咨询、技术交底、质量控制、安全管理、进度管理、成本控制等。
3.2 监理工作的范围监理工作包括土建工程、安装工程、装饰工程、给排水工程、电气工程等全过程监理服务。
3.3 监理工作内容监理工作内容包括施工图审查、施工现场检查、监理日志记录、质量检测、安全检查、进度跟踪、成本控制等。
3.4 监理工作目标监理工作目标是确保工程质量、安全、进度、成本等方面的控制,保证工程顺利完成。
工程进度本工程监理部门将对施工进度进行跟踪、监督,确保施工进度符合合同约定。
工程质量本工程监理部门将对工程质量进行全面监督和检测,确保工程质量符合相关标准和规范。
工程造价本工程监理部门将对工程造价进行监督和控制,确保工程造价符合合同约定。
工程合同本工程监理部门将对工程合同进行监督和管理,确保工程合同的履行。
工作协调本工程监理部门将与建设单位、施工单位、设计单位等各方进行良好的沟通和协调,确保工程顺利进行。
安全管理本工程监理部门将对工程安全进行全面监督和检查,确保施工安全。
工程监理机构的组织机构10.1 监理机构组织形式和人员构成本监理机构采用部门制管理,设总监理工程师一名,监理工程师若干名,监理员若干名。
10.2 监理人员的职责分工监理人员的职责分工明确,各司其职,确保监理工作的顺利进行。
10.3 监理人员进场安排监理人员将根据工程实际情况进行进场安排,确保监理工作的及时、有效进行。
监理规划样本监理规划(水土保持工程)一、项目概述本监理规划适用于水土保持工程项目,工程总体面积为XX平方米,位于XX市XX县XX镇XX村。
项目包括土方开挖、植被恢复、护坡、生态调控等工程内容。
本规划旨在确保项目按照设计要求、合理施工,并贯彻环保理念,保护生态环境。
二、监理目标1.确保工程质量:监督施工单位严格按照设计规范进行施工,确保工程质量符合要求。
2.确保进度及安全:监督施工单位合理组织施工,确保工程进度按计划进行,并确保施工安全。
3.确保环境保护:监督施工单位在施工过程中采取相应措施,保护好周边生态环境。
三、监理内容1.监测施工过程:对土方开挖、护坡、植被恢复等环节进行现场监测,确保施工过程合理、符合标准。
2.监督进度计划:审查施工单位提交的施工进度计划,确保进度合理,并及时发现并协调解决可能存在的问题。
3.审核设计变更:审查施工单位提出的设计变更申请,确保变更合理、符合规范要求。
4.保证施工安全:监督施工单位在施工过程中按照安全规范进行操作,及时发现并整改存在的安全隐患。
5.监督环保工作:确保施工单位按照环保要求进行施工,减少对生态环境的影响,保护野生动植物及其栖息地。
四、监理措施1.定期现场监理:制定巡查计划,定期到工地现场进行巡查,并记录相关情况。
2.进度跟踪:在施工过程中,对施工单位提出的进度计划进行审核,并与实际施工情况进行对比,及时发现并协调解决问题。
4.安全隐患整改:在巡查过程中,及时发现施工现场的安全隐患,并责令施工单位进行整改。
5.环保监督:了解并掌握施工单位的环保工作情况,对环保问题进行跟踪监督,并提出整改意见。
五、监理报告1.巡查报告:每次巡查完成后,编写巡查报告,详细记录巡查情况,并提出存在的问题及建议。
2.安全整改报告:针对发现的安全隐患,编写整改报告,记录整改过程和结果。
3.环保监督报告:定期编制环保监督报告,详细记录环保工作情况,提出环保建议和整改措施。
六、监理风险控制1.建立健全监理管理体系,明确各岗位职责,确保监理工作有序进行。
监理规划(范本)监理规划是指对工程项目进行施工监理的工作计划和流程的制定。
通过监理规划,确保工程建设过程中的合法性、安全性和合规性,同时避免施工风险和质量问题。
本文介绍一个标准的监理规划作为范本,希望能帮助读者更好地理解和实践监理规划的方法与技巧。
1. 监理规划的制定原则监理规划需要遵循以下原则:•基于合同。
监理规划要参考项目合同,明确监理职责和责任、监理程序和监理结果等方面的要求。
•依据相关法规标准。
监理工作需要遵循国家和行业法规标准的要求,确保工程建设的法律合规性。
•注重实践。
监理规划的制定要结合项目实际情况,注重实践操作和结果评估。
•紧密协作。
监理规划需要与其他工程管理人员的工作密切协作,特别是与工程负责人、施工单位和设计单位等。
2. 监理规划的主要内容监理规划包含以下主要内容:2.1 监理程序监理程序是监理规划的核心部分,它是监理工作的具体流程和步骤。
监理程序应该根据实践情况,注重个性化定制,但是通常包括以下流程:•现场制定监理方案,以形成一个可操作的计划。
•确认施工进度,及时了解问题和整改情况。
•评估工程施工质量,及时反馈工程施工和完成情况,并发出合格证书。
•建立监理档案,完善工程施工记录和监理报告,留作备案。
2.2 监理人员安排监理规划需要指定专门的监理人员负责工程建设过程的监理工作。
监理人员的数量和职责要根据实际情况进行安排,如有必要,可以进行特殊安排。
监理人员需要具备以下能力:•了解工程设计、施工和监理标准和规范。
•具备工程建设相关专业知识和技能。
•具备工程施工质量管理和安全监督能力。
•具备对工程售后服务和质保的知识和能力。
2.3 质量监控监理规划应当对工程的质量管理做出详细的规划。
质量监控是监理人员在工程建设全过程中最基本的职责之一,其标准主要包括以下几个方面:•施工方案的执行。
•材料的质量和安全问题。
•现场施工的安全和合规性。
•工程质量的把控和监测。
•现场施工环境的维护和整改。

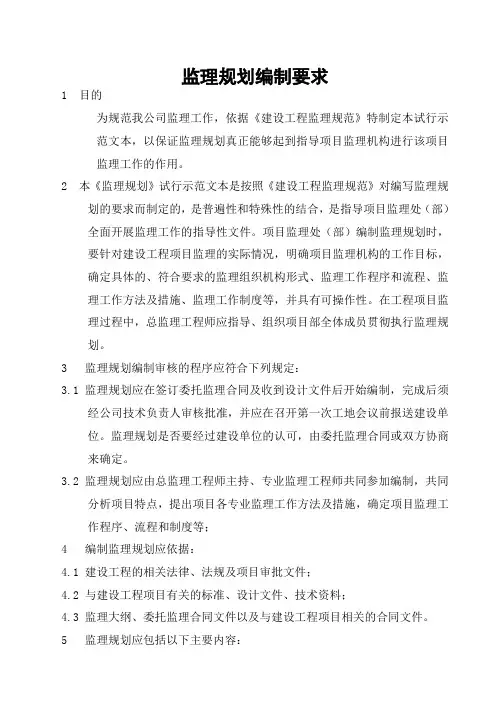

监理规划编制要求1 目的为规范我公司监理工作,依据《建设工程监理规范》特制定本试行示范文本,以保证监理规划真正能够起到指导项目监理机构进行该项目监理工作的作用。
2 本《监理规划》试行示范文本是按照《建设工程监理规范》对编写监理规划的要求而制定的,是普遍性和特殊性的结合,是指导项目监理处(部)全面开展监理工作的指导性文件。
项目监理处(部)编制监理规划时,要针对建设工程项目监理的实际情况,明确项目监理机构的工作目标,确定具体的、符合要求的监理组织机构形式、监理工作程序和流程、监理工作方法及措施、监理工作制度等,并具有可操作性。
在工程项目监理过程中,总监理工程师应指导、组织项目部全体成员贯彻执行监理规划。
3 监理规划编制审核的程序应符合下列规定:3.1 监理规划应在签订委托监理合同及收到设计文件后开始编制,完成后须经公司技术负责人审核批准,并应在召开第一次工地会议前报送建设单位。
监理规划是否要经过建设单位的认可,由委托监理合同或双方协商来确定。
3.2 监理规划应由总监理工程师主持、专业监理工程师共同参加编制,共同分析项目特点,提出项目各专业监理工作方法及措施,确定项目监理工作程序、流程和制度等;4 编制监理规划应依据:4.1 建设工程的相关法律、法规及项目审批文件;4.2 与建设工程项目有关的标准、设计文件、技术资料;4.3 监理大纲、委托监理合同文件以及与建设工程项目相关的合同文件。
5 监理规划应包括以下主要内容:5.1 工程项目概况;(1)工程名称、建设地址、征地面积;(2)工程项目组成及建设规模(可列表说明);(3)主要建筑结构类型;(4)预计工程投资总额;(5)计划工程的总工期(日历天)及开竣工日期;(6)工程质量等级;(7)设计及施工总承包单位名称;(8)工程特点的简要描述。
5.2 监理工作范围及工作内容;5.2.1监理服务阶段5.2.2监理工作目标。
工程项目建设监理目标是监理单位所承担的工程项目的监理目标。
监理规划范本工程监理规划编制:XXX日期:年月日目录:1.工程概况2.监理依据3.监理目标4.监理机构和人员组成4.1现场监理架构4.2现场监理人员名单4.3监理人员岗位职责5.监理工作内容及控制措施5.1工程的质量控制5.2工程的进度控制5.3工程的投资控制5.4工程的合同管理5.5工程的信息管理6.工程管理制度7.监理手段8.项目监理组内部管理制度9.旁站监理方案1.工程概况工程名称:地点:业主:建筑用途:结构型式:总建筑面积:占地面积:2.监理依据2.1业主与施工单位签订的工程施工合同及相关合同文件;2.2本工程的设计文件、地质勘察报告等;2.3现行国家或行业材料、设备技术标准、工程施工验收规范、工程质量验评标准;2.4业主与我司签订的监理合同;2.5国家、地方有关工程建设的法律、法规、政令、规定。
3.监理目标3.1质量目标;3.2工期目标:按合同要求的总工期;3.3投资控制目标:按业主批准的施工合同总预算;4.监理机构和人员组成4.1为全面履行与业主签订的监理合同,我司设立项目监理组、监理部共有人组成,组织结构图如下:项目监理组负责人(总监或总监代表)设备安装土建监理文件资料监理人人管理人4.2项目监理组人员名单姓名:4.3监理人员岗位职责4.3.1总监理工程师岗位职责a.确定项目监理机构人员的分工和岗位职责;b.主持编写项目监理规划、审批项目监理实施细则,并负责管理项目监理机构的日常工作;c.审查分包单位的资质,并提出审查意见;d.检查和监督监理人员的工作,根据工程项目的进展情况可进行人员调配,对不称职的人员应调换其工作;e.主持监理工作会议,签发项目监理机构的文件和指令;f.审定承包单位提交的开工报告、施工组织设计、技术方案、进度计划;g.审核签署承包单位的申请、支付证书和竣工结算;h.审查和处理工程变更;i.主持或参与工程质量事故的调查;j.调解建设单位与承包单位的合同争议、处理索赔、审批工程延期;k.组织编写并签发监理月报、监理工作阶段报告、专题报告和项目监理工作总结;5.监理工作内容及控制措施5.1工程的质量控制确保工程质量符合设计文件、国家或行业标准和规范,监督承包单位按照施工图纸和技术规范进行施工,对工程质量问题提出处理意见,确保工程质量达到预期目标。

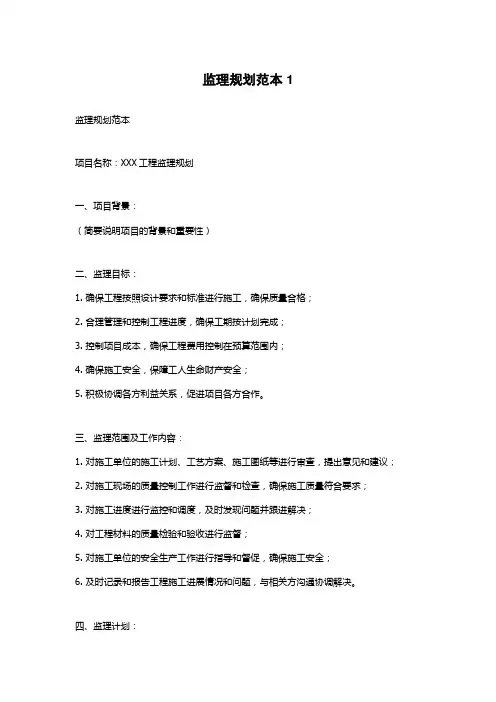

监理规划范本一、引言监理规划是指在建设项目中,监理机构根据相关法律法规和监理合同的要求,制定出全面、系统的监理工作计划。
本文档旨在提供监理规划的标准格式范本,以便监理机构能够准确、有序地执行监理工作。
二、监理规划目的1. 确定监理工作的目标和任务,明确监理机构的职责和权力;2. 确保监理工作的质量和效率,促进项目发展顺利;3. 保障建设项目的安全、质量和合法性;4. 提供监理工作的组织结构和人员配置,确保监理机构的有效运作;5. 为项目各方提供监理工作的参考依据,增加工作透明度。
三、监理规划内容1. 项目概况描述建设项目的基本情况,包括项目名称、地点、规模、建设单位等。
2. 监理目标根据建设项目的特点和要求,明确监理工作的目标,例如确保工程质量符合相关标准、提高工程进度等。
3. 监理任务列举监理工作的具体任务,包括但不限于:- 监督施工单位按照设计文件进行施工;- 检查施工过程中的质量控制措施;- 检查施工单位的安全生产管理;- 监督施工单位的材料采购和使用;- 协调解决施工过程中的技术问题等。
4. 监理工作组织结构描述监理机构的组织结构,包括监理总工程师、监理工程师、监理员等职责和权限。
5. 监理工作计划制定监理工作的时间计划,包括监理工作的起止时间、重要节点的监理内容等。
6. 监理工作方法和技术要求- 描述监理机构的工作方法和流程,例如现场巡视、抽样检查等;- 说明监理机构对施工单位的监督要求,例如施工单位应提供的文件、报告等。
7. 监理工作报告规定监理机构应按照一定频率向建设单位和相关部门提交监理工作报告的内容和要求。
8. 监理工作的风险管理分析监理工作可能面临的风险,并提出相应的应对措施,例如加强与施工单位的沟通、加强对施工现场的安全检查等。
9. 监理工作的质量控制制定监理工作的质量控制措施,例如定期组织内部评估、开展监理工作的质量检查等。
四、结论监理规划是建设项目中非常重要的一环,它对于保障项目质量、安全和合法性起着至关重要的作用。
监理规划范本1监理规划范本项目名称:XXX工程监理规划一、项目背景:(简要说明项目的背景和重要性)二、监理目标:1. 确保工程按照设计要求和标准进行施工,确保质量合格;2. 合理管理和控制工程进度,确保工期按计划完成;3. 控制项目成本,确保工程费用控制在预算范围内;4. 确保施工安全,保障工人生命财产安全;5. 积极协调各方利益关系,促进项目各方合作。
三、监理范围及工作内容:1. 对施工单位的施工计划、工艺方案、施工图纸等进行审查,提出意见和建议;2. 对施工现场的质量控制工作进行监督和检查,确保施工质量符合要求;3. 对施工进度进行监控和调度,及时发现问题并跟进解决;4. 对工程材料的质量检验和验收进行监督;5. 对施工单位的安全生产工作进行指导和督促,确保施工安全;6. 及时记录和报告工程施工进展情况和问题,与相关方沟通协调解决。
四、监理计划:1. 编制月度监理计划,并按计划进行监理工作;2. 每周定期召开施工进度及质量问题会议,解决施工中的问题;3. 每季度对施工质量和安全进行全面检查和评估;4. 按照项目需要,及时对监理计划进行调整和修改。
五、监理报告:1. 按照项目要求,定期编制监理报告,报告内容包括工程质量、进度、安全等方面的情况;2. 对施工单位存在的问题,提出整改要求和建议;3. 向项目方提供监理意见和建议,为项目决策提供参考。
六、监理团队:1. 监理工程师及助理监理工程师:负责现场监理工作,对施工质量、进度等进行监督和检查;2. 质量专员:负责质量检验和验收工作;3. 安全专员:负责施工安全管理和指导。
七、监理费用及支付方式:1. 监理费用按照合同约定的方式支付;2. 监理费用包括监理工程师及助理监理工程师的工资和福利、办公费用、差旅费等。
八、风险及应对措施:1. 风险:施工单位不按计划完成工程、材料质量与要求不符、安全事故发生等;2. 应对措施:加强与施工单位的沟通与协调,及时发现和解决问题,严格按照相关法律法规及工程规范执行,确保工程质量和安全。

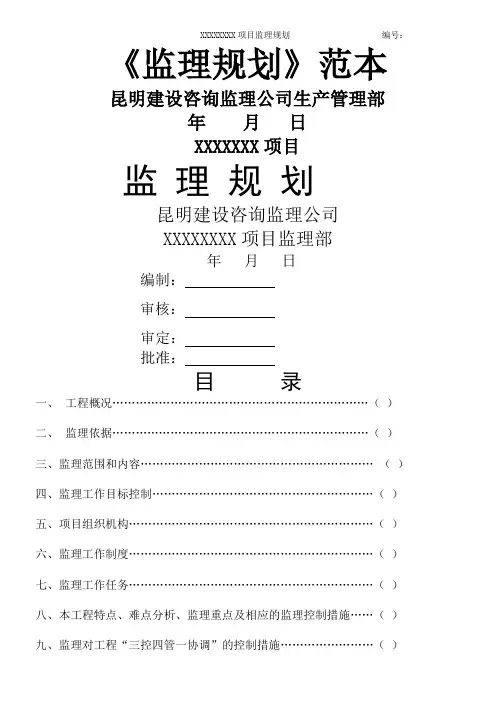

《监理规划》范本昆明建设咨询监理公司生产管理部年月日XXXXXXX项目监理规划昆明建设咨询监理公司XXXXXXXX项目监理部年月日编制:审核:审定:批准:目录一、工程概况…………………………………………………………()二、监理依据…………………………………………………………()三、监理范围和内容……………………………………………………()四、监理工作目标控制…………………………………………………()五、项目组织机构………………………………………………………()六、监理工作制度………………………………………………………()七、监理工作任务………………………………………………………()八、本工程特点、难点分析、监理重点及相应的监理控制措施……()九、监理对工程“三控四管一协调”的控制措施……………………()十、安全文明施工管理…………………………………………………()十一、监理进度控制目标按单位工程、分部(子分部)工程分解表……()十二、监理总进度控制计划横道图………………………………………()十三、本工程需采用的工程质量施工验收规范、规程、标准及规定等…()十四、监理工作流程图…………………………………………………()XXXXXXXX项目监理规划一、项目概况(一)工程名称及概况:XXXXXXXX工程地理位置、占地面积、背景情况等。
………XXXXXXXX工程建设范围、总建筑面积、总投资等。
(二)建设单位:(单位全称)(三)监理单位:(单位全称)(四)设计单位:(单位全称)(五)施工单位:(单位全称,可以有多家)(六)质监单位:(单位全称)(七)造价单位:(单位全称)XXXXXXXX工程主要技术、经济指标表-1主要分部工程概况表-2编者注:基本概况栏目中为提示,具体内容根据项目情况填写。
二、编制依据(1)本Array工程施工监理投标承诺及《监理大纲》;(2)建设单位与监理单位签订的本工程建设监理合同、责任书及补充协议;(3)建设单位与施工单位签订的本工程施工承包合同及补充协议;(4)本工程的设计施工图、工程地质勘察报告、其他技术文件等;(5)本工程设计技术交底及图纸会审纪要;(7)经监理审批的本工程施工组织设计、专项施工方案及施工总进度计划;(8)现行《建筑工程施工质量验收统一标准》(GB50300-2001)及施工质量验收规范、国家及云南省其他有关建设工程质量的规程、条例规定等;(9)有关国家现行工业安装工程、化工工程质量评定标准及相关验收规范、规程、规定。
监理规划范文监理规划范文尊敬的工程委员会:根据您们的要求,我制定了以下的监理规划,旨在确保工程顺利进行并达到高质量的目标。
1. 监理组织1.1 成立监理小组,由我担任监理总监,并指派经验丰富、技术过硬的工程师作为监理人员。
1.2 监理小组的职责包括:监督施工过程、确保质量标准、协调沟通各方,解决工程中的问题和纠纷。
2. 质量控制2.1 制定项目质量控制计划,明确各工程环节的质量要求,并确保施工方按照计划执行。
2.2 定期进行监理巡查,检验施工质量,及时发现问题并提出整改意见。
2.3 对工程材料进行抽样检测,确保符合质量标准,并在必要时发送样品到实验室进行检测。
3. 进度管理3.1 制定工程进度计划,明确工程各阶段的时间节点,并监督施工方按计划推进。
3.2 定期召开工程进度会议,与施工方和设计方共同讨论进度问题,协调解决施工时间延误的情况。
3.3 对工程施工现场进行实时监控,确保施工进度和工艺达到预期要求。
4. 安全管理4.1 制定施工安全管理制度,明确各方的安全责任,确保施工过程中的安全问题得到有效控制。
4.2 对施工现场进行定期安全检查,指导施工方采取必要的安全防护措施。
4.3 在工程施工过程中,组织安全培训,提高工人的安全意识和技能。
5. 纠纷处理5.1 对工程纠纷进行调解和协商,尽量避免法律纠纷,维护各方的利益。
5.2 在法律纠纷发生的情况下,协助委员会律师处理案件,确保委员会的合法权益。
以上为我拟定的监理规划,希望得到您的批准。
我将尽职尽责地履行监理职责,确保工程的顺利进行和高质量的完成。
谢谢!监理总监XX。
×××工程监理规划编制人:审核人:年月日目录一、工程概况--------------------------------------- 3二、工程项目监理服务范围和监理工作内容:-------------3三、监理工作依据和工作目标--------------------------4四.项目监理机构的组织形式--------------------------6五.项目监理机构人员配备计划------------------------6六.项目监理机构的人员岗位职责----------------------6七.监理工作程序------------------------------------8八.监理工作方法及措施---------------------------- 121 质量控制过程、质量控制工作方法及措施-----------122 进度控制工作方法及措施-------------------------203 投资控制工作方法及措施-------------------------214 组织协调工作方法及措施-------------------------225 合同管理工作方法及措施-------------------------226 安全文明控制工作方法及措施---------------------23九.监理工作制度---------------------------------- 24十.环境及职业健康安全------------------------ ----32十一.施工阶段监理工作基本表式------------------ ---38 十二.监理设备------------------------------------ 39一、工程概况1、工程名称:×2、委托人:×3、工程地点:×4、设计使用年限:×类(×年)5、总建筑面积:×平方米,6、结构形式及建筑高度:。
编号 BGJL/合同号/GF-2000-0202 监理规划工程名称市综合材料生态处置中心建设单位市环境发展监理合同号批准人审核人总监理工程师编制日期 2013年7月宝钢工程咨询市综合材料生态处置中心工程项目监理组建设工程监理规划目录1. 工程概况 (3)1.1 概况 (3)1.2 工期 (9)1.3 工程质量监督机构、设计单位及承包单位 (9)2. 监理工作围 (10)2.1 监理工作围 (10)2.2监理工作容…………………………………………………………. .103. 监理工作目标 (10)3.1公司的管理目标 (10)3.2 项目监理组的管理目标 (10)3.3管理职责 (10)4. 监理工作依据 (13)5. 项目监理组机构形式及人员配备计划 (14)5.1 项目监理组织机构形式……………………………………….…….. . 145.2项目监理组人员进场计划 (15)6. 项目监理机构的人员岗位职责………………………………….……. .177. 工程质量、造价、进度控制的容、程序、方法和措施 (21)7.1 质量控制容和方法 (21)7.2 监理工作程序 (28)7.3质量控制措施 (28)7.4 造价控制 (36)7.5 进度控制 (37)8. 安全监理工作容、程序、方法措施 (41)8.1 安全监理工作的工作容和方法 (41)8.2 建设工程安全监理的工作程序 (42)8.3 危险源识别与控制措施 (43)8.4 分部分项工程安全监控措施 (46)8.5 环境、职业健康安全运行控制 (57)8.6 应急准备和响应控制 (57)9. 施工合同管理、信息管理 (58)9.1 合同管理 (58)9.2 信息管理 (61)9.3 组织协调 (63)10. 监理实施细则编制计划和要求………………………………...……. .6411. 监理设施....................................................................... (65)12. 监理工作制度………………………………………………...………. .67监理规划1.工程概况1.1 工程名称、地点及规模1.1.1 工程项目名:市综合材料生态处置中心1.1.2 工程项目地点:市洞头县小门岛东高地1.1.3 工程规模:本工程为工业建设项目,主要包括生产区、填埋区和管理区三大功能分区,主要工程容有房屋建筑工程(包括综合楼、库房、车间)、构筑物工程(包括栏渣坝、截洪沟及各种池、槽)、地下水收集导排系统、防渗系统、环境监测系统、配电系统和场道路等。
项目总投资23077万元。
1.1.3.1生产区:包括焚烧车间、物化及污水处理车间、固化车间、暂存仓库(设综合利用区)、废液罐区、废水处理站、计量门卫间、变配电室、机修间及备品备件库、化验室、调节池、污泥浓缩池、回用水池、还原反应槽及中和反应槽、消防水池及泵房、加油站、医废焚烧车间以及综合利用车间(远期预留)。
1.1.3.2填埋区:包括安全填埋场、渗沥液调节池。
1.1.3.3管理区:包括综合楼、生活楼、洗车间、食堂和门卫房。
1.1.3.4本工程对危险废物和医疗废物进行集中处置,其处置能量为29950t/年。
其中:医废焚烧4995t/年;危废焚烧处理10000t/年;物化处理5000t/年;固化处理及填埋14849.8t/年;污水处理150t/a;安全填埋库容22万m3。
1.1.3.5本工程坐落在洞头县小门岛东高地,地面高程:30.6~70.3m;该地块北侧为围垦出让用地,东侧为中油华电能源,西侧为中油燃料石化,东南侧距离东屿村170m,小门村西南侧距离1080m。
1.1.3.6本工程总用地面积91486㎡;建筑占地面积 42990㎡(包括远期预留),其中:生产区18440㎡,生活区1150㎡,填埋区23400㎡。
本工程地上建(构)筑物面积16360㎡。
1.1.3.7本工程主要建(构)筑物建筑面积及占地面积情况主要建(构)筑物一览表1.1.3.8工程地质①前第四纪地层项目所在区域属省东南一级地层区,区出露地层为上侏罗统高坞组(J3g),岩性主要为青灰色、灰紫色流纹质含角砾晶屑玻屑熔结凝灰岩,属坚硬岩。
②第四纪地层项目所在区域第四纪地层主要为残坡积(Qel-dl)和全新统冲海积(Q4al-m)。
残坡积主要分布于丘陵表浅部,岩性为粉土夹碎石,一般0.5~1m。
全新统冲海积分布于滩涂,岩性主要为淤泥、淤泥类土等,层厚一般几米至二十米。
1.1.3.9本工程场地土类别为Ⅱ类,相对标高±0.000等同于绝对标高27.5m,主要建筑物、构筑物设计使用年限50年,抗震设防类别丙类,抗震设防烈度6度,安全等级二级。
建筑物耐火等级二级,结构形式分为框架结构、排架结构和钢结构。
本工程所含建(构)筑物基本情况:⑴房屋建筑本工程房屋建筑工程有综合楼、生活楼、洗车间、焚烧车间、物化车间、固化车间、医废焚烧车间、机修车间、暂存仓库、化验室、变电所、食堂及计量门卫房等。
(现因设计图纸未出,暂不知详情)⑵拦渣坝拦渣坝为混凝土重力式坝,最大坝高18m,底部宽15m,顶部宽5m;坝体采用c15毛石混凝土浇筑,毛石强度Mu30,中厚20㎜,成块体状,质地坚硬,不得有风化层或裂纹。
地基持力层根据荷载情况不同坝段选择强风化或中风化凝灰岩为持力层,强风化凝灰岩承载力特征值为300kpa,中风化凝灰岩承载力特征值为1500kpa,坝基嵌岩深度不小于1m。
基底摩擦系数:强风化凝灰岩0.45,中风化凝灰岩0.50。
坝体变形缝间距15-20m,缝宽20~30㎜,缝沿坝体断面四周填塞沥青软木板,嵌入坝体不小于300㎜。
库区防渗处理为2层HDPE土工膜,库区一侧坝面完全封闭。
⑶渗沥液调节池渗沥液调节池为全埋地式水池,池顶高出地面0.3m,采用钢筋混凝土结构,与初期雨水收集池及事故消防水池合建。
池净尺寸(包括初期雨水收集池和事故消防水池):长30m,宽10m,高7m;初期雨水收集池和事故消防水池池容约500m3,渗沥液调节池池容约为1400m3。
池辅以 1.5mm光面HDPE土工膜加强防渗,防渗膜满铺池壁,用锚固锁进行锚固。
池壁侧刷复合防腐防水涂料。
⑷安全填埋场安全填埋场的池体构筑物实际就是调节池,其结构为钢筋混凝土现浇结构,基础持力层为⑨2含碎石粉质粘土层,地基承载力特征值为140kpa。
其池体所用混凝土为C30抗渗混凝土,抗渗等级S6,垫层为C20混凝土。
池体混凝土中掺入微膨胀性能的HYZ-C高性能纤维膨胀剂,配制补偿收缩(或无收缩)混凝土,以抵抗或消除混凝土早期的收缩裂缝,同时消除使用期间结构超长可能引起的温度裂缝。
同时在池体长度方向设置两条膨胀加强带,加强带宽2m。
浇筑时必须保持连续浇筑。
⑸渗沥液收集与导排系统渗沥液收集与导排系统能量为20m3/a。
本工程填埋区分别采用独立的主、次渗沥液收集与导排系统,在库底设置卵石导排层,并在基层主脊线设置渗沥液收集主盲沟,在垂直于主脊线方向每隔一定距离设置渗沥液次盲沟,在基层最低处设置渗沥液收集井。
渗沥液汇集到收集井,经渗沥液斜管提升泵提升到渗沥液调节池。
渗沥液导排系统的导排盲沟由卵石与导流管及土工布组成。
导排盲沟及场底所用卵石应是严格筛选后的30~50mm级配石料,且石料中碳酸钙含量(以重量计)不超过10%。
石料应坚实,并具有浑圆表面。
石料所占百分比(以重量计)不应超过10%。
卵石层填筑厚度应均匀一致,同基础和岸边的接触面填料时,不允许因颗粒分离而造成粗颗料集中和架空的现象。
卵石层与相邻之间,材料应分明,不可混淆,尤其是在分段填筑时,必须做好接缝处各层之间的连接,防止产生层间错动或折断。
在斜面上的斜向接缝应收成缓于1:2的斜坡。
初、次级渗沥液导排管的施工应随同防渗系统一同进行。
渗沥液导排管所用管材采用PE80高密度聚乙烯管材,填埋场导流盲沟管道采用标准尺寸SDR11HDPE穿孔管,场和场外导排管均采用标准尺寸SDR11HDPE管。
渗沥液收集主干管的坡度与土工膜铺设后的场底坡度不一致时,需用粗砂做垫层找齐后再安装管道。
HDPE穿孔管严格按设计图纸进行开孔,开孔完成后将外毛刺清理并磨平。
安装时将开孔部位朝上布置。
HDPE管道连接采用热熔连接,焊接强度不得低于母材强度,管道与管道之间的连接采用法兰连接。
导排管的上游末端需用管堵封死,以防止填埋作业时堵塞管道。
土工布铺设技术要求按防渗系统技术要求进行施工。
土工布搭接采用缝合搭接,搭接宽度75±15mm。
场底卵石层上的土工布可在粘土回填时铺设,以减少土工布在日光下暴晒,避免过早老化。
聚酯无纺土工布外观质量要求:a.土工布不应出现布面不均及明显的折痕;b.土工布中不应夹杂有硬质杂物或僵丝;c.边部应裁剪整齐;d.土工布不应有大于0.5㎝的破洞。
⑹地下水收集导排系统为防止渗入库区围的地下水在库底防渗层下集聚,拟在库底防渗层下部设置地下水收集盲沟,地下水盲沟由卵石与导流管及土工布组成,分主、次收集盲沟,沿地下水主要流向布置。
地下水导排盲沟及场底所用卵石应是严格筛选后的30~50mm级配石料,且石料中碳酸钙含量(以重量计)不超过10%。
导排盲沟在填埋场底清整完毕时开挖,开挖坡度与场底边坡一致。
卵石导排层填筑应与场地平整面平齐,填筑厚度应均匀一致。
边坡用6.3mm土工复合排水网。
地下水导排管道采用PE80高密度聚乙烯管材,管道外观为黑色,不得出现颜色不均的现象;管材外表面应清洁、光滑,不许有明显的划伤、凹陷、杂质;管端头应切割平整,并与管轴线垂直。
填埋场导流盲沟管道采用标准尺寸SDR11高密度聚乙烯花管。
地下水导排管道安装高程系统与填埋场总图高程一致,在边坡修整时预埋在边坡中,边坡与场底交接处设置弯头将预埋管和收集盲沟连接。
管道安装技术要求:a. HDPE穿孔管严格按设计图纸进行开孔,开孔完成后将外毛刺清理并磨平。
安装时将开孔部位朝上布置。
b.所有规格的HDPE管及穿孔管均应满足最大填埋深度抗外压力要求。
c. 地下水导排管的安装坡度须满足设计要求。
d. HDPE管接头为热熔对接,接头处应做到表面光滑,连接牢固,其环向应力和纵向力不应低于材质本身。
施工中应严格执行塑料管道焊接安装施工规程的相关规定。
导排管的上游末端需用管堵封死。
土工布铺设技术要求按防渗系统技术要求进行施工。
土工布搭接采用缝合搭接,搭接宽度75±15mm。
场底卵石层上的土工布可在粘土回填时铺设,以减少土工布在日光下暴晒,避免过早老化。
聚酯无纺土工布外观质量要求:a.土工布不应出现布面不均及明显的折痕;b.土工布中不应夹杂有硬质杂物或僵丝;c.边部应裁剪整齐;d.土工布不应有大于0.5㎝的破洞。
