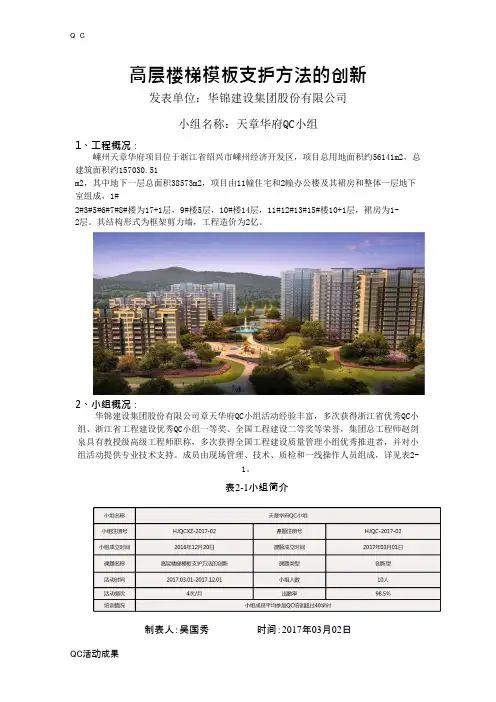

Q C高层楼梯模板支护方法的创新发表单位:华锦建设集团股份有限公司小组名称:天章华府QC小组1、工程概况:嵊州天章华府项目位于浙江省绍兴市嵊州经济开发区,项目总用地面积约56141m2,总建筑面积约157030.51m2,其中地下一层总面积38573m2,项目由11幢住宅和2幢办公楼及其裙房和整体一层地下室组成,1#2#3#5#6#7#8#楼为17+1层,9#楼5层,10#楼14层,11#12#13#15#楼10+1层,裙房为1-2层。
其结构形式为框架剪力墙,工程造价为2亿。
2、小组概况:华锦建设集团股份有限公司章天华府QC小组活动经验丰富,多次获得浙江省优秀QC小组、浙江省工程建设优秀QC小组一等奖、全国工程建设二等奖等荣誉,集团总工程师赵剑泉具有教授级高级工程师职称,多次获得全国工程建设质量管理小组优秀推进者,并对小组活动提供专业技术支持。
成员由现场管理、技术、质检和一线操作人员组成,详见表2-1。
表2-1小组简介制表人:吴国秀时间:2017年03月02日表2-2 小组成员表制表人:吴国秀时间:2017年03月02日3、选题理由:根据公司2014年来所承接大面积高层居民小区楼梯一次浇筑完成后,后续修补情况的的统计如下表所示:表3-1 2014年来公司承接项目问题概况统计表制表人:张苏时间:2017年03月05日现场统计调查发现造成楼梯缺陷的主要问题有垂直偏差过大,相邻踏步高差偏差大,蜂窝麻面以及拆模破损。
表3-2 楼梯问题统计表制表人:周杰时间:2017年03月06日图3-1 楼梯问题统计饼分图制图人:丁钱军时间:2017年03月07日由上图可知,构成现状的主要原因为相邻踏步高差偏差大与垂直偏差过大,因此造成的返工修补对项目造成不必要的经济损失。
根据以上数据,小组人员现场调查发现施工现场普遍应用两种楼梯模板加固方案,具体分析、评价如表3-3:表3-3 楼梯模板加固方法分析、评价制表人:马炜亮时间:2017年03月14日根据以上对比、分析,小组认为两个方案中,搭设时间成本偏高,材料浪费严重且施工复杂,稳定不高,予以淘汰。
