成都市城乡建设委员会关于印发《成都市建设工程预防高坠安全管理措施》的通知正文:----------------------------------------------------------------------------------------------------------------------------------------------------成都市城乡建设委员会关于印发《成都市建设工程预防高坠安全管理措施》的通知成建委〔2018〕608号成都天府新区、成都高新区、各区(市)县建设行政主管部门,市安监站、市质监站,在蓉建设、监理、施工等有关单位:为有效防范高坠事故发生,确保我市防高坠专项整治工作取得明显成效,促进我市施工安全形势稳定好转,现将《成都市建设工程预防高坠安全管理措施》印发给你们,抓好贯彻落实。
成都市城乡建设委员会2018年9月18日成都市建设工程预防高坠安全管理措施第一条为预防建设工程(房屋建筑、市政基础设施及轨道交通工程)施工高坠事故的发生,依据《建筑施工高处作业安全技术规范》JGJ80和《建筑施工预防高处坠落事故若干规定》等对建设施工现场安全生产管理提出的有关要求,制定本管理措施。
第二条本管理措施适用于建设工程高处作业中的临边、洞口、攀登、悬空、操作平台、交叉作业及安全网搭设等施工作业。
第三条施工单位在编制施工组织设计和专项施工方案时,应根据工程特点制定有针对性的预防高坠事故的安全技术措施,并组织实施。
第四条高处作业人员应经过体检,合格后方可上岗,特种作业人员必须持证上岗。
施工单位应做好高处作业人员的三级教育及安全技术交底,并重点加强作业人员班前安全教育。
采用新工艺、新技术、新材料和新设备的,应按规定对作业人员进行安全技术培训。
第五条监理单位应对施工组织设计、专项方案审批,并由总监理工程师审查签字、加盖执业印章后方可实施。
对特种作业人员进行资格审查,按相关规定对劳保用品检查并记录。
成都市建筑施工安全监督站关于进一步加强我市建筑基坑安全管理工作的通知正文:---------------------------------------------------------------------------------------------------------------------------------------------------- 成都市建筑施工安全监督站关于进一步加强我市建筑基坑安全管理工作的通知(成建安监发〔2011〕22号)各区(市)县安监站,在蓉各建设、监理、勘察、设计、施工、监测、检测单位:近年来,我市建筑工程深基坑施工对毗邻房屋、道路、管线多次造成不良影响,社会群体投诉事件时有发生,为避免重大安全事故的发生,维护社会和谐稳定,针对目前我市基坑工程施工中存在的问题,现将进一步加强基坑工程安全管理的要求通知如下:一、做好深基坑工程施工前周边环境调查取证工作深基坑工程施工前,建设单位应按《成都市建筑工程深基坑施工管理办法》要求对深基坑开挖区边线外开挖深度2倍范围内的建(构)筑物、道路、地面及地下管线等状况进行调查,并组织施工、监理单位对调查范围内可能受影响的地面、道路、建(构)筑物等进行拍照或摄像取证(有条件的应办理取证材料公证手续),住宅等重要建筑物应有入户调查记录(见附表)。
住宅等重要建筑物调查点位应包含散水、建筑外墙周边、底层及顶层室内门窗洞口原始状况等,入户调查比例不少于该栋住户数的20﹪。
二、强化膨胀土区域基坑工程的设计与施工膨胀土区域的基坑工程设计与施工应符合以下条件:(一)膨胀土地区进行深基坑工程勘察时,应根据场地情况布设勘探坑,查明岩土层界面及软弱结构面,满足基坑支护设计安全要求。
(二)深基坑边坡支护不得采用击入式钢管土钉墙型式,当采用排桩支护时,冠梁顶面不得低于基坑顶部地面0.5米。
(三)深基坑开挖至设计标高后,应及时进行地下室主体结构施工,不能及时进行地下室主体结构施工,暴露时间超过7天的基坑,施工单位应采用混凝土将距支护结构1倍基坑深度范围内的地基土体进行封闭。
成都市安监站进场安全检查资料检查资料1、监理单位编制《安全监理细则》;2、现场《安全生产领导小组》名单,(备案项目经理为组长、安全工程师副组长,备案安全员为组员),盖公司章;3、《文明施工领导小组》名单,盖公司章4、《文明施工责任书》5、《各种安全生产责任制》,盖公司章6、《现场安全管理制度》,盖公司章7、《施工组织设计》附报审表、会签表,一套8、《临时用电专项方案》附报审表,会签表,一套9、《土方开挖方案》附报审表,会签表,一套10、《重大危险源监控措施》附报审表,会签表,一套11、《安全生产应急预案》附报审表,会签表,一套12、《安全生产应急预案》附报审表,会签表,一套13、《基坑护壁专项方案》附报审表,会签表,一套14、《基坑护壁专项方案》经专家论证出具的《咨询意见书》一份。
收原价、复印件1、公司任命安全工程师的红头文件、工程师证复印件、安全生产能力考核证复印件;2、建设单位物业化管理合同或协议;3、《施工组织设计》的报审表、会签表各复印一份。
4、《临时用电专项方案》的报审表、会签表各复印一份。
5、《土方开挖方案》的报审表、会签表各复印一份。
6、《重大危险源监控措施》的报审表、会签表各复印一份;《重大危险源清单》一份。
7、《安全生产应急预案》的报审表、会签表各复印一份。
8、《基坑护壁专项方案》的报审表、会签表、《咨询意见书》及《咨询意见书的回复》各复印一份。
9、基坑护壁施工单位的《安全生产许可证》、《资质证书》各复印一份10、护壁设计单位的设计资质,复印一份。
11、要求对基坑及周边建筑做变形检测(委托第三方变形检测单位),《委托你合同》复印一份,变形监测单位《测绘资质》复印一份;12、基坑水平位移及周边建筑沉降变形监测点分布详图一份13、要对基坑护壁质量做检测,《检测合同》复印一份,检测单位《资质证书》复印一份;14、《活动板房产品合格证》,复印一份;15、《活动板房竣工验收表》各方责任主体签字盖章,复印一份;16、《活动板房板材防火性能检验报告》,复印一份;17、视频监控资料18、土方运输合同备注:因提前动工基坑已形成,需做基坑的安全性鉴定报告一份。

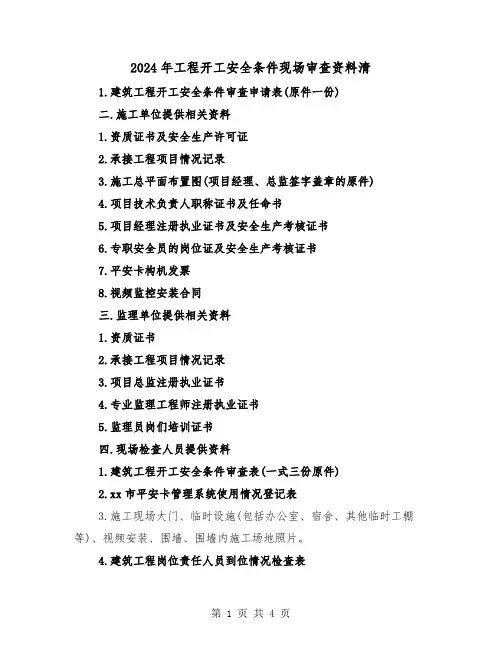

2024年工程开工安全条件现场审查资料清1.建筑工程开工安全条件审查申请表(原件一份)二.施工单位提供相关资料1.资质证书及安全生产许可证2.承接工程项目情况记录3.施工总平面布置图(项目经理、总监签字盖章的原件)4.项目技术负责人职称证书及任命书5.项目经理注册执业证书及安全生产考核证书6.专职安全员的岗位证及安全生产考核证书7.平安卡构机发票8.视频监控安装合同三.监理单位提供相关资料1.资质证书2.承接工程项目情况记录3.项目总监注册执业证书4.专业监理工程师注册执业证书5.监理员岗们培训证书四.现场检查人员提供资料1.建筑工程开工安全条件审查表(一式三份原件)2.xx市平安卡管理系统使用情况登记表3.施工现场大门、临时设施(包括办公室、宿舍、其他临时工棚等)、视频安装、围墙、围墙内施工场地照片。
4.建筑工程岗位责任人员到位情况检查表5.其他相关资料注:1.以上资料除已注明原件外,均为复印件(复印件加盖公章)2.建设单位提供资料交安监站六楼收件窗口3.施工、监理提供资料在检查人员现场检查时提交。
2024年工程开工安全条件现场审查资料清(2)以下是2024年工程开工安全条件现场审查资料清单的详细列表:1. 项目概况资料:- 工程名称、地点和起止时间- 建设单位名称和联系方式- 建设项目的规模和用途- 项目工程设计单位名称和联系方式- 施工单位名称和联系方式- 相关法律法规及规章制度文件2. 施工许可证资料:- 施工许可证的正本和副本- 许可证签发日期和有效期- 工程名称和地点的一致性确认- 许可证的内容和约束条件确认3. 安全生产许可证资料:- 安全生产许可证的正本和副本- 许可证签发日期和有效期- 施工单位的名称和地址- 施工单位的授权代表人和监理人员信息- 许可证的内容和约束条件确认4. 工程现场安全管理资料:- 安全管理机构设置和人员组织结构图- 工程项目的施工总部、生产区域、办公区域等功能区划分图- 安全员、项目经理、监理人员等相关人员的任命文件和任职资格证明文件- 安全管理人员的培训和资格证明文件- 工程现场的安全警示标志和安全警示标识的设置图5. 安全生产隐患排查报告:- 安全生产隐患排查报告的正本和副本- 排查报告的时间、地点和范围确认- 隐患清单和整改措施的整改情况确认- 隐患整改验收报告的正本和副本6. 工程施工方案:- 施工方案的正本和副本- 施工方案的安全措施和预防措施确认- 施工方案的施工流程图和工期计划确认- 施工方案的施工机械和设备选择和使用确认7. 特种设备使用证书资料:- 特种设备使用证书的正本和副本- 证书的有效期和使用范围确认- 特种设备的检修记录和维护保养记录- 特种设备的安装和使用指南文件8. 安全防护措施设施资料:- 施工现场的围栏、道路、警示线、警示标志等安全防护设施设置图- 施工井口、沟槽和洞口的围护结构和防护措施设计文件- 施工现场的临时通风设备、降温设备和洗眼设备等安全设施和应急设备的设置图纸及使用说明书9. 安全生产培训资料:- 施工人员的安全生产培训记录和证明文件- 安全生产培训课程和内容的确认- 建设单位、施工单位和监理单位的安全生产培训计划和执行情况记录10. 工程材料、设备出厂合格证明资料:- 工程材料和设备的出厂合格证明文件的正本和副本- 证明文件的有效期和使用范围确认- 工程材料和设备的检验报告和检验记录确认以上所列资料清单为2024年工程开工安全条件现场审查所需的基本资料,具体审查时可根据项目特点和实际情况进行补充和细化。
成都市房屋建筑和市政基础设施工程施工安全监督管理规定《成都市房屋建筑和市政基础设施工程施工安全监督管理规定》已经2012年5月25日市政府第111次常务会议讨论通过,现予公布,自2012年8月1日起施行。
市长:葛红林二〇一二年六月十日成都市房屋建筑和市政基础设施工程施工安全监督管理规定第一条(目的依据)为加强房屋建筑和市政基础设施工程施工安全监督管理,保护人民生命财产安全,根据《中华人民共和国建筑法》、《建设工程安全生产管理条例》等有关法律、法规的规定,结合成都市实际,制定本规定。
第二条(适用范围)本市行政区域内建设工程的施工安全及其监督管理适用本规定。
本规定所称建设工程,是指新建、扩建、改建的各类房屋建筑和市政基础设施工程(含装饰装修和地铁工程)。
第三条(管理主体)市城乡建设行政主管部门是本市建设工程施工安全的行政主管部门,负责全市建设工程施工安全的监督管理工作,并委托成都市建设工程施工安全监督站具体负责实施监督管理。
区(市)县建设行政主管部门按照层级管理和属地管理相结合的原则,负责辖区内建设工程施工安全的监督管理工作,可委托区(市)县建设工程安全监督机构具体实施监督管理。
第四条(责任主体)建设、施工、监理、勘察、设计、监测、检测和设备租赁等工程建设各方责任主体应当按照法律、法规、规章的规定履行安全生产职责,落实安全生产的各项规定,承担安全生产责任。
第五条(建设单位责任)建设单位应当履行下列安全生产责任:(一)与施工企业签订安全生产协议。
(二)在建设工程施工招标文件中将安全文明施工费单列,不得将其纳入招标投标竞价范围,并严格按照规定拨付。
(三)施工前按规定对建设工程周边两倍基坑深度范围内的建(构)筑物、道路、桥梁、隧道、重要设施、地下管线等进行调查,组织勘察、设计、施工、监理等单位进行勘察、设计文件的安全技术交底,并根据需要采取相应的监测、加固、防护、隔离、迁改、拆除或其他安全措施。
(四)成立施工现场安全、文明施工管理机构,制定安全、文明施工管理制度及考核办法,明确总分包单位的职责,定期组织相关单位开展安全、文明施工检查,及时督促、组织相关单位消除安全隐患,并对多个施工单位同时作业的工程项目安全、文明施工进行综合协调;对施工现场扬尘整治实施物业化管理,并对施工现场扬尘整治负总责。

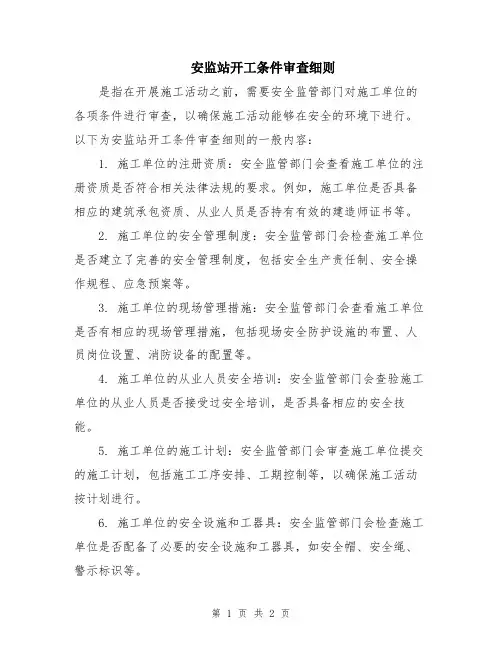

安监站开工条件审查细则根据国家安全监管部门的相关规定,安监站开工条件审查细则如下:一、申请材料准备要求1. 申请单位应提交安全生产许可申请表,并提供以下资料:- 企业营业执照副本复印件;- 法定代表人身份证复印件;- 安全生产管理人员的任职文件;- 安全生产组织机构设置图及任职文件;- 安全生产设备清单及检验合格证明文件;- 安全生产规章制度及标准化文件备案证明文件;- 安全生产教育培训证明文件;- 安全生产事故报告及处理情况汇总。
二、审查程序1. 条件审查组由安监站主管领导指派具备相关专业背景知识的人员组成;2. 审查程序包括初审和现场审查:- 初审:对申请材料进行审核,确认材料是否齐全、准确,并对申请单位的安全生产管理制度、组织架构、安全生产设备等进行初步评估;- 现场审查:核实初审中发现的问题并对其进行现场核查,采取走访、查阅文件、查看设备等方式,了解申请单位的实际情况。
三、审查内容1. 申请单位的基本信息、资质证书的真实性和合法性;2. 安全生产管理人员的职称、工作经验和相关证书;3. 安全生产组织机构的合理性和完善性;4. 安全生产设备的合法性、数量和技术性能;5. 安全生产规章制度的建立和执行情况;6. 安全生产教育培训的开展情况和证明文件的真实性;7. 安全生产事故报告的准确性和处理情况的合理性。
四、审查结果及处理1. 审查结果分为两种情况:- 合格:对符合要求的申请单位,安监站应予以批准,并颁发安全生产许可证书;- 不合格:对不符合要求的申请单位,安监站应向其发出书面的审查意见,并要求其整改,并给予相应的指导和支持。
2. 对于不合格的申请单位,应重新提交整改材料,并进行复审,直到符合要求为止。
五、其他要求1. 安监站应定期开展安全生产条件审查工作,并将审查工作情况报上级安全监管部门备案;2. 对于安全生产条件审查中发现的重大违法违规行为,应及时上报上级安全监管部门进行处理;3. 对于申请单位在整改期限内仍未达到要求的,应进行约谈,并采取一定的行政执法措施,确保安全生产条件合规;以上为安监站开工条件审查的细则,希望对您有所帮助。

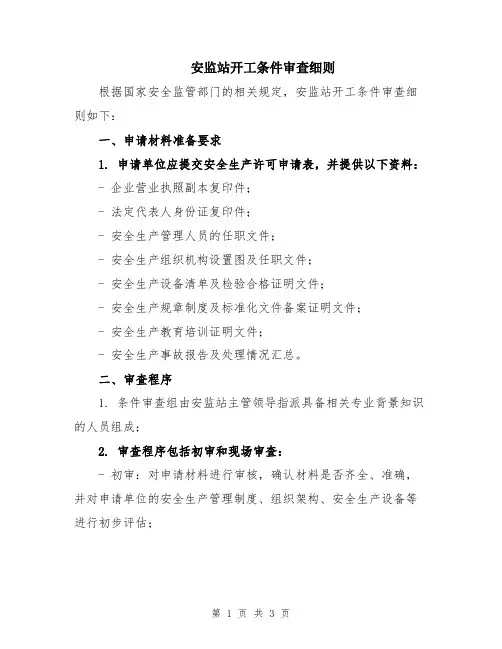

安监站开工条件审查细则
是指在开展施工活动之前,需要安全监管部门对施工单位的各项条件进行审查,以确保施工活动能够在安全的环境下进行。
以下为安监站开工条件审查细则的一般内容:
1. 施工单位的注册资质:安全监管部门会查看施工单位的注册资质是否符合相关法律法规的要求。
例如,施工单位是否具备相应的建筑承包资质、从业人员是否持有有效的建造师证书等。
2. 施工单位的安全管理制度:安全监管部门会检查施工单位是否建立了完善的安全管理制度,包括安全生产责任制、安全操作规程、应急预案等。
3. 施工单位的现场管理措施:安全监管部门会查看施工单位是否有相应的现场管理措施,包括现场安全防护设施的布置、人员岗位设置、消防设备的配置等。
4. 施工单位的从业人员安全培训:安全监管部门会查验施工单位的从业人员是否接受过安全培训,是否具备相应的安全技能。
5. 施工单位的施工计划:安全监管部门会审查施工单位提交的施工计划,包括施工工序安排、工期控制等,以确保施工活动按计划进行。
6. 施工单位的安全设施和工器具:安全监管部门会检查施工单位是否配备了必要的安全设施和工器具,如安全帽、安全绳、警示标识等。
7. 施工单位的合同和协议:安全监管部门会查看施工单位与其他相关方达成的合同和协议,以了解各方在施工过程中的权责关系和安全责任。
8. 施工单位的安全风险评估:安全监管部门会进行安全风险评估,对施工单位可能涉及的安全风险进行评估和管控。
以上是安监站开工条件审查细则的一般内容,具体的审查细则可能因地区、行业和项目的不同而有所差异。
建筑工程开工条件
建筑工程开工条件包括但不限于以下几点:
1. 建筑设计方面:建筑工程必须通过相关部门的审批,并获得施工许可证。
施工图纸必须合规,符合建筑规范和相关标准。
2. 土地使用方面:建筑工程必须在有土地使用权的合法地块上进行。
土地使用权证必须合法有效,并符合相关土地使用政策和规定。
3. 环境评估方面:建筑工程必须完成环境影响评估,并获得相关部门的批准。
环评报告必须详细说明工程对环境的影响,并提出相应的环境保护措施。
4. 投资方面:建筑工程必须有足够的资金支持,包括施工资金、材料采购费用、劳动力成本等。
投资方必须具备良好的信誉和财力状况。
5. 施工条件方面:建筑工程必须满足施工条件,包括施工现场的地基条件、气候条件、交通条件等。
施工现场必须满足安全、卫生、环保等要求。
6. 监理方面:建筑工程必须配备合格的监理人员,监理方必须具备相应的资质和经验。
监理人员必须熟悉施工图纸和施工规范,能够对施工质量进行有效监控。
总之,在满足以上条件的前提下,建筑工程可以获得开工的许
可,并开始施工。
注意,在施工过程中还需遵守相关的法律法规、安全规范和环境保护要求。

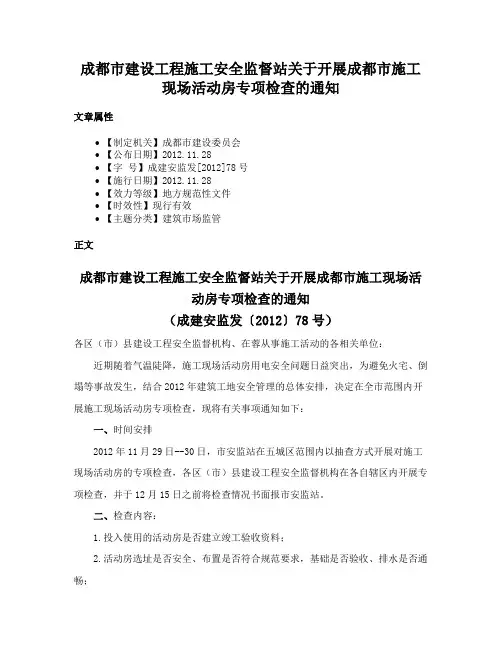

成都市建设工程施工安全监督站关于开展成都市施工现场活动房专项检查的通知文章属性•【制定机关】成都市建设委员会•【公布日期】2012.11.28•【字号】成建安监发[2012]78号•【施行日期】2012.11.28•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】建筑市场监管正文成都市建设工程施工安全监督站关于开展成都市施工现场活动房专项检查的通知(成建安监发〔2012〕78号)各区(市)县建设工程安全监督机构、在蓉从事施工活动的各相关单位:近期随着气温陡降,施工现场活动房用电安全问题日益突出,为避免火宅、倒塌等事故发生,结合2012年建筑工地安全管理的总体安排,决定在全市范围内开展施工现场活动房专项检查,现将有关事项通知如下:一、时间安排2012年11月29日--30日,市安监站在五城区范围内以抽查方式开展对施工现场活动房的专项检查,各区(市)县建设工程安全监督机构在各自辖区内开展专项检查,并于12月15日之前将检查情况书面报市安监站。
二、检查内容:1.投入使用的活动房是否建立竣工验收资料;2.活动房选址是否安全、布置是否符合规范要求,基础是否验收、排水是否通畅;3.活动房主要构件是否安全;4.活动房电气线路安装是否符合规范要求;5.活动房消防设置是否符合规范要求;6.活动房的使用管理是否符合相关规定。
三、检查要求活动房作为施工现场广泛应用的临时建筑,各施工现场相关单位应按照检查内容进行自查,对检查中发现的问题及时整改、消除隐患,提高消防防范意识;各监督机构检查人员应重点对产品质量及搭设验收、使用中的管理进行抽查,促进我市建筑工程活动房的规范化使用。
成都市建设工程施工安全监督站2012年11月28日。
安监站开工条件审查细则一、背景和目的安全生产是维护人民群众生命财产安全的重要举措,而安监站作为安全生产监管机构的前沿单位,负有审查开工条件的重要职责。
为了确保各类工程施工的安全可靠性,制定本细则,对安监站开工条件审查的具体要求进行规范,并进一步提高安全生产水平。
二、法律法规依据安监站开工条件审查应严格依据以下法律法规:1. 《中华人民共和国安全生产法》2. 《建设工程质量管理条例》3. 《施工安全生产管理条例》4. 《企业安全生产许可证管理办法》5. 《建设工程安全生产管理办法》三、审查范围和要求1. 施工单位资质施工单位应具备相应的资质证书,并在有效期内,且与本次工程类型相符。
资质证书应包括总承包、专业承包、劳务分包等相关证书。
2. 安全管理人员施工单位应有经过安全生产管理培训合格的安全管理人员,并按照规定配备足够数量的安全管理人员。
安全管理人员应具备较强的安全管理能力,并负责组织施工现场的安全生产工作。
3. 施工现场条件施工现场应符合相关规定要求,包括但不限于:- 现场临时设施完备,如施工道路、施工电力、安全警示标志等。
- 作业环境符合相关标准,如通风、排水等。
- 施工材料、设备符合要求,如合格的建筑材料、工器具等。
- 施工现场应具备紧急救援方案,应急设施齐全。
4. 安全保护措施施工单位应制定并执行科学的安全保护措施,包括但不限于:- 安全防护设施:如围挡、警示标志、防护栏杆等。
- 安全工器具:如安全带、安全网、消防设备等。
- 安全操作规程:如高处作业、电气操作、焊接作业等规定。
- 特殊作业方案:如高空作业、危险物品操作等特殊作业的安全管理细则。
5. 劳动保护施工单位应保护劳动者的合法权益,关注劳动者的安全和健康。
包括但不限于:- 劳动防护措施:如安全帽、防护鞋、防护服等。
- 劳动环境保护:如噪音、粉尘、有害气体等的防护措施。
- 劳动时间和强度的合理安排。
- 应急救援的预案和措施。
四、审查程序1. 提交申请施工单位应向安监站提交开工条件审查申请,附上相关证明材料和现场照片。
成都市建设工程施工现场开工安全生产条件自查表
成都市建设工程施工现场开工安全生产条
件自查表
安监编号:
工程名称:工程名称:
序号自查项目名称自查结论
1 建设单位已按规定与施工单位约定了安全文明施工措施总费用及支付计划
2 施工单位已制定建设工程施工现场施工安全生产责任制;已建立健全各项安全生产规章制度和操作规程;已签定文明施工责任书;安全管理机构人员已到位。
3 施工单位已结合工程结构特点编制了有针对性的施工组织设计和专项施工方案并按规定程序审批,论证完毕。
4 施工单位已针对建设工程特点编制安全生产事故应急预案。
5 施工单位已依法为从业人员办理意外伤害保险。
6 施工现场临时用电符合规范要求。
7 施工现场已设置了高度不低于2.0,厚度不小于0.24米的实体材料围墙或装配式彩钢板围挡,打围严密,已悬挂尺寸为1.4×0.9米的“五牌一图”。
已悬挂尺寸为1.2×1.5米的“重大危险源公示牌”。
施工现场已设置了防锈铁花大门;进出口地坪和主要道路已经采用砼或沥青砼硬化;冲洗设备、污水沉淀池已配备完成;大门出入口及道路通行区、材料堆放区、材料加工区已设置黄线。
施工现场“三通一平”已完成,工作区和生活区分开设置,并就保持一定安全距离,民工宿舍、食堂、厕所、浴室及夜校均已建成并能投入使用,且符合相关规范标准要求。
自查意见:
施工单位(公章)
项目经理:
年月日自查意见:
监理单位(公章)
项目总监:
年月日
自查意见:
建设单位(公章)
现场代表:
年月日
本表一式四份,施工单位、建立单位、建设单位、市安监站各执一份。
成都,作为我国西部地区的经济、文化、交通中心,近年来经济发展迅速,城市规模不断扩大,建筑行业迎来了前所未有的发展机遇。
在成都进行建筑工程施工,需要满足一系列条件,以确保工程质量、安全和管理的高效。
一、施工许可条件根据我国相关法律法规,进行建筑工程施工前,必须取得施工许可证。
在成都,符合以下条件的大型建筑工程项目,可以按基坑、地下室、地上部分分别申领《建筑工程施工许可证》:1. 层数25层及以上;2. 高度100米及以上;3. 跨度30米及以上;4. 单体建筑面积3万平方米及以上;5. 总建筑面积30万平方米及以上的住宅小区。
二、企业资质条件在成都进行建筑工程施工,施工企业需要具备相应的资质。
以市政公用工程施工总承包企业三级资质为例,企业需要满足以下条件:1. 企业经理具有5年以上从事工程管理工作经历;2. 技术负责人具有5年以上从事施工技术管理工作经历并具有本专业中级以上职称;3. 财务负责人具有初级以上会计职称;4. 企业有职称的工程技术和经济管理人员不少于50人,其中工程技术人员不少于30人,具有中级以上职称的人员不少于8人;5. 企业具有的三级资质以上项目经理不少于8人;6. 企业注册资本金500万元以上,企业净资产600万元以上;7. 企业具有与承包工程范围相适应的施工机械和质量检测设备。
三、施工人员条件在成都进行建筑工程施工,施工人员需要具备相应的资格。
例如,土建施工员需要具备中专或高中及以上学历,且所学专业应与土建工程相关;同时,需要具备一定的从业经验,并参加相关的培训课程并通过考试。
四、工程质量与安全条件在成都进行建筑工程施工,工程质量与安全至关重要。
施工企业需要严格按照国家相关法律法规和行业标准进行施工,确保工程质量;同时,要加强施工现场安全管理,预防安全事故的发生。
五、环境保护条件在成都进行建筑工程施工,还需要重视环境保护。
施工企业应采取有效措施,减少施工过程中对周边环境的污染,确保施工过程中的环境保护工作到位。
成都市建设工程施工安全监督站关于进一步强化我市深基坑施工安全管理的通知文章属性•【制定机关】成都市建设委员会•【公布日期】2012.05.25•【字号】成建安监发[2012]37号•【施行日期】2012.05.25•【效力等级】地方规范性文件•【时效性】现行有效•【主题分类】公安综合规定正文成都市建设工程施工安全监督站关于进一步强化我市深基坑施工安全管理的通知(成建安监发〔2012〕37号)各区(市)县安监站,在蓉各建设、监理、勘察、设计、施工、监测、检测单位:为确保建设工程及相邻建筑(构)物、道路、地下设施及地下管线的安全,避免重大安全事故和社会群体性投诉事件的发生,针对目前我市基坑工程设计及施工过程中存在的问题,经研究,决定进一步加强深基坑工程安全管理,现将有关要求通知如下:一、加强基坑工程周围环境的调查和预加固处理深基坑工程施工前,建设单位应向基坑支护设计单位提供有关基坑周边的环境条件资料并加盖建设单位印章(包括:建(构)筑物距地下室外边线距离,、基础形式及埋深;既有地下管网分布状况;道路分布情况及周边环境现状调查取证材料等)。
专家咨询论证组织单位应将建设单位是否提供周边环境现状调查取证材料作为深基坑工程专项设计、施工方案专家咨询论证的前置条件,凡未提供周边环境现状调查取证材料的,工程项目深基坑工程专项设计、施工方案专家咨询论证结论一律定为不合格。
建设单位对所提供资料的准确性、完整性负责,并应提前采取措施对基坑工程施工可能造成安全隐患的场地周边建(构)筑物进行预加固,对地下管线、管沟等应先进行疏通、加固或改迁。
二、强化支护体系安全技术措施(一)采用内支撑作为基坑支护的,深基坑工程专项设计成果,须加盖注册结构工程师执业资格印章。
(二)处于膨胀土分布区域基坑,场地属三级阶地的,不得使用锚索(杆)作为基坑支护体系受力构件。
(三)处于膨胀土分布区域基坑,场地属三级阶地的护壁桩净间距不大于800mm,场地属二级阶地的护壁桩净间距不大于l000mm。
安监站开工条件审查细则范文安全监督管理是确保企业、工地等各类场所安全生产的重要方式之一,而安全监察站的开工条件审查是保证安全监督管理有效实施的重要环节。
为了规范安监站开工条件审查的工作,制定细则范文如下:一、总则为加强对安监站开工条件的审查,确保安全监督管理工作的顺利开展,根据相关法律法规、标准要求,制定本细则。
二、审查内容(一)场所条件:审查安监站的场所是否符合相关要求,包括房屋建筑结构的安全性、通风、照明等设施的合理性、办公区域的布局合理性等。
(二)设备设施:审查安监站的设备设施是否齐全,包括办公设备、消防设备、通讯设备等,确保正常工作所需的设备设施齐备。
(三)人员配置:审查安监站人员的数量和结构是否符合要求,包括安监人员的资质、专业技能等,确保安监站能够承担相应的职责和任务。
三、审查程序(一)申请:申请单位应向安监部门提交安监站开工条件审查申请,附上相关材料。
(二)准备材料:安监部门应按规定要求准备审查所需的材料和工具。
(三)现场审查:安监部门组织人员进行现场审查,对申请单位的场所、设备设施和人员进行评估。
(四)评估报告:安监部门根据现场审查情况,编制审查评估报告,明确审查结果。
(五)审查结果通知:安监部门应将审查结果及时通知申请单位,明确是否通过审查,并说明不通过的原因。
四、审查要求(一)场所条件:安监站的场所应达到以下要求:1. 房屋建筑结构稳固,无安全隐患;2. 建筑面积符合规定要求,满足正常工作和办公的需要;3. 通风、照明等设施良好,保证办公场所的舒适性;4. 布局合理,符合工作流程。
(二)设备设施:安监站的设备设施应达到以下要求:1. 办公设备齐全,包括计算机、打印机、复印机等;2. 消防设备完备,包括灭火器、消防栓等;3. 通讯设备正常运行,包括电话、传真等。
(三)人员配置:安监站的人员配置应达到以下要求:1. 安监人员具备相应的资质证书,熟悉安全监督管理工作;2. 安监人员具备相关的专业技能,能够熟练操作相关设备设施;3. 人员数量符合工作需要,能够保证日常工作的正常开展。
成都市建设工程施工安全监督站
建筑工程开工安全条件审查监督指南
开工条件审查流程
建筑工程开工安全条件(现场应具备的条件)
一、施工现场临时设施:
1.五牌一图:
即:①工程概况牌、②管理人员名单及监督电话牌、③消防保卫牌、④安全生产牌、⑤文明施工牌、⑥施工现场总平面图。
设置于施工现场大门外明显位置,规格为900×1400㎜,字迹工整,悬挂高度:底边距地面的距离为1.1~1.5m以上。
2.大门、排水沟、沉淀池和冲洗设备
施工现场大门应为防锈铁花大门,门口应设高压冲水设备,且在大门内侧设置排水沟(沟宽×沟深≥30×30㎝)和两级沉淀池(池体容积>2m3).大门内侧50㎝处应设置10㎝宽的黄色油漆警示带或黑黄相间的活动横杆。
3.围墙:
高度≥2m,材料为实体材料(厚度不应少于240㎜)或轻型配式彩钢板(按市政工程文明施工图例),实体材料外侧应景观化,围墙应设置夜间照明灯。
4.进出口地坪和场内主要道路:
进出口地坪和场内主要道路应采用混凝土或沥青混凝土。
混凝土路面厚度不应小于200㎜,强度等级为C20;沥青砼路面厚度不应小于80㎜。
道路两侧应设置宽200的黄色油漆条带。
5.办公室:
应设置在施工现场安全地带,可采用砖砌体墙壁(内外墙面抹灰刷白),提倡采用钢结构或具备产品合格证的装配式活动房,必须设置可开启式窗户。
6.宿舍:
应与施工作业区隔离,选址应符合安全要求,可采用砖砌体墙(外墙抹灰刷白),提倡采用钢结构或具备产品合格证的装配式活动房。
地面应采用混凝土硬化或贴地砖。
室内高度不低于2.4m,必须设置开启式窗户。
室内应设置不超过两层的单人铺,每铺面积不小于1.9×0.9m,每间宿舍居住不超过12人,室内过道宽度不小于0.9m。
室内应设置生活用品专柜,夏季应有防暑设施,并应配备消防设施。
7.食堂:
应设置在距离厕所、垃圾站的上风方向,搭设材料必须符合环保和消防要求。
墙壁及屋顶应封闭严密,设置纱门和纱窗,木门下端应安装金属防鼠板。
灶台、操作台及周边墙面1.8m以下应贴瓷砖,地面应采用砼硬化或贴地砖,应配备必要的排风设施、消毒设施和密闭式泔水桶。
食堂制作间、售卖间和储藏间,应分隔设置,制作间的下水道应与污水管线连接。
8.厕所:
应为水冲式厕所并设化粪池。
男女厕所分设,进出口设明显标志。
墙面1.8m以下应贴瓷砖,地面应
采用砼硬化或贴地砖,通风良好并配备照明设施。
蹲位数量不少于施工人员数量的1/25。
蹲位之间应有隔板。
9.浴室:
砖砌体搭设,内墙面1.8m以下应贴瓷砖,设置淋浴喷头,下水管应与污水管道连接,照明灯必须安装防爆灯具和防水开关。
10.配电室:
配电室应靠近电源,应设置在无灰尘、无蒸汽、无腐蚀介质及无振动的地方,耐火等级不低于3级,室内(外)应设置砂箱和绝缘灭火器,应能自然通风并应采取防雨雪和动物出入的措施,门向外开并配锁。
天棚距地面不低于3m,配电装置的上端距天棚不小于0.5 m。
配电装置及配电线路的设置详见《施工现场临时用电安全技术规范》(JGJ46-2005)。
二、安全管理档案资料
1.施工现场安全生产保证体系管理资料:
共十三个档案盒,分别为:(1)安全生产管理职责;(2)目标管理;(3)施工组织设计;(4)安全技术交底;(5)检查、检验;(6)安全教育与培训;(7)安全活动;(8)特种作业管理;(9)工伤事故处理;(10)安全标志;(11)文明施工管理12现场环境与卫生;13建筑施工指南。
2.项目各级各部门安全生产责任制:
包括:项目负责人、工长、班组长等生产指挥系统及生产、技术、机械、器材、后勤等有关部门、人员的安全生产责任制(盖公司章)
3.项目安全管理机构网络图和组成人员名单(盖公司章)。
4.专职安全生产管理人员证书及特种作业人员操作证书(原件),若为复印件应注明原件存放单位并加盖存放单位公章。
施工现场专职安全生产管理人员应按以下要求配备:建筑面积1万㎡以下至少1名;1万㎡以上2~3名;5万㎡以上的大型工地,按不同专业组成安全管理组并设安全主管。
专业承包和分包单位的专职安全生产管理人员应按建设部有关规定执行。
5.安全检查制度、设备管理和设备进场检验制度、各工种操作规程(盖公司章)。
6.施工组织设计及各项专项施工方案:
应由专业技术人员编制,施工单位技术负责人、监理单位总监理工程师审批,且应在会签表上签署完善并盖章。
7.深基坑支护方案及咨询意见书,基坑监测监护方案。
8.安全事故应急救援预案。
9.文明施工责任书,项目文明施工领导小组(盖项目章),项目扬尘污染防治管理措施。
10.意外伤害保险单。
三、现场监督检查应收复印件
1.项目安全管理机构网络图和组成人员名单(盖公司章)。
2.专职安全生产管理人员证书(盖公司章)。
3.施工组织设计和各项专项方案会签表。
4.意外伤害保险单。
5.深基坑支护专项方案及咨询意见书。
6.与甲方签定的文明安全责任书。
