钢结构施工工程进度表
- 格式:xls
- 大小:32.00 KB
- 文档页数:2
一、计划开、完工日期和施工进度网络图本工程计划动工日期为2010 年 01 月 20 日,完工日期为 2010 年 07 月 18 日。
工期为 180 日历天。
实质动工日期以合同为准。

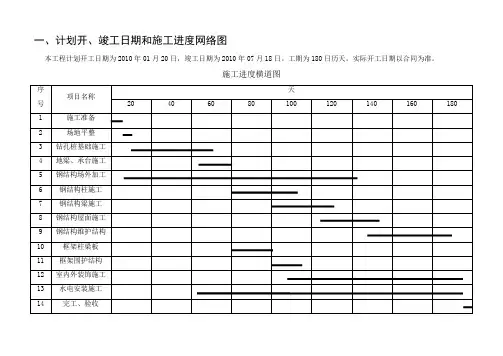

施工进度横道图天序项目名称406080100120140160180号201施工准备2场所平坦3钻孔桩基础施工4地梁、承台施工5钢构造场外加工6钢构造柱施工7钢构造梁施工8钢构造屋面施工9钢构造保护构造10框架柱梁板11框架围护构造12室内外装修施工13水电安装施工14完工、查收二、施工总平面图·······变配电室60m洗手间图例沙浆、砼拌合站···砂石堆场····塔吊临设区围墙·······拟建 **** 工业园区 *** 园标准厂房二 #工程·······进口钢筋加工场门卫室木材周转加成品材堆办公室工堆放场场区水泥库房设备房实验室食堂临设区部署图N······洗手间·临设区说明:1、因为施工场所狭小,本工程的钢材加工厂设在场外,此刻只组装。
2、管理人员及工人宿舍拟在场外就近租用民房解决。
3、场内的临设均为简略建筑。
4、生活及生产用水电从建设单位指定地址接入。
5、本工程按 1-22 轴和 23-44 轴分为两个流水施工段同时施工。
6、本工程配置 4 台塔吊可覆盖整个施工区,知足施工要求。
钢结构厂房施工平面布置及施工进度计划表格三、暂时用地表用途面积(平方米)地点需用时间生活设备及管理办公250见总平面图180 天用房器械库房及值班室100见总平面图180 天水泥库房70见总平面图180 天实验室25见总平面图180 天拌合系统40*4见总平面图180 天砂石料堆场50*4见总平面图180 天钢筋加工场35见总平面图180 天钢筋堆场20见总平面图180 天木材加工场30见总平面图180 天钢构造加工厂500场外180 天。

钢结构施工进度控制表
1. 引言
本文档旨在制定钢结构施工进度控制表,以便有效管理和监控施工进度。
通过及时调整,确保项目按时完成,并提供参考数据以解决可能出现的延迟和问题。
2. 施工进度控制表
2.1 表格格式
施工进度控制表采用如下表格格式:
2.2 表格项说明
- 施工阶段:列出项目的各个阶段,例如地基施工、主体结构
搭建等。
- 开始日期:每个阶段的计划开始日期。
- 预计结束日期:每个阶段的计划结束日期。
- 实际结束日期:每个阶段的实际结束日期,随着施工的进行
进行更新。
- 完成百分比:每个阶段完成的进度百分比,根据实际情况进
行更新。
2.3 使用方法
1. 列出项目的各个施工阶段,并填写开始日期、预计结束日期
和完成百分比。
2. 随着施工的进行,及时更新实际结束日期和完成百分比。
3. 注意事项
- 每个施工阶段的预计结束日期应合理安排,考虑到工人数量、工期限制和可能的延误因素。
- 实际结束日期和完成百分比应根据施工实际情况进行准确更新,以确保数据的真实性和可靠性。
- 定期审核和调整施工进度控制表,确保与实际情况保持一致,并及时做出调整。
4. 结论
钢结构施工进度控制表是一个重要工具,能够帮助项目管理团
队及时了解施工进度,预测可能出现的延误并采取相应措施。
通过
合理的安排和及时的跟进,可以最大程度地确保项目按时完成,提
高项目管理的效率和成功率。
间深基础支护工程及后期大型特构基础施工。
总体施工顺序:先施工冲压件库,再施工冲压车间及附房;其中冲压车间特

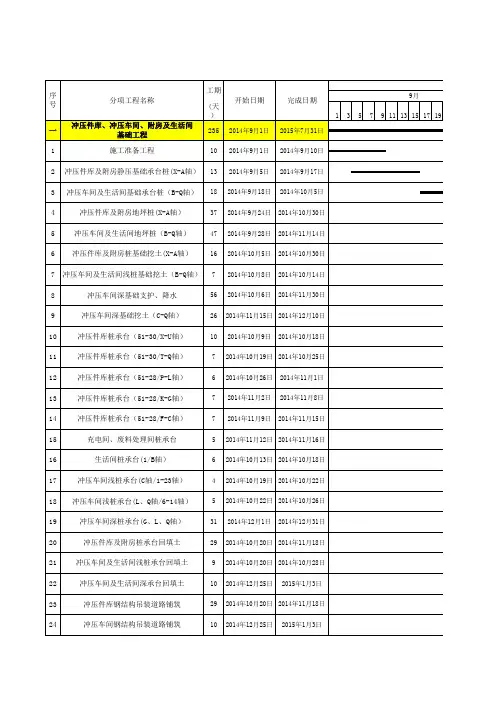

2、冲压件库节点工期:桩承台完成时间2014年11月16日;钢结构吊装日期:2014年10月21日;主体封闭日期:2015年1月
3、冲压件车间节点工期:桩承台完成时间2014年12月31日;钢结构吊装日期:2015年1月3日;主体封闭日期
车间及附房;其中冲压车间特构及支护在主体封闭后进行施工;日;主体封闭日期:2015年1月14日;
闭日期:2015年4月21日;
一汽—大众汽车有限公司
限公司佛山分公司二期冲压车间施工总进度控制计划表
日
编制单位:广东建粤工程有限公司日 期:2014年9月25日。

钢结构施工进度安排时间表
1. 引言
本文档旨在为钢结构施工项目提供一份详细的进度安排时间表。
通过合理的时间安排,确保施工进度的准确性和高效性,以保证项
目的顺利进行。
2. 施工项目概述
钢结构施工项目的主要任务是在给定时间内完成建筑物的钢结
构搭设和安装工作。
具体的施工步骤包括:地基处理、预制构件准备、组装钢结构、焊接和涂装等。
3. 时间表安排
根据对项目的综合评估和考虑到不同施工步骤的相关工作量,
以下是我们为钢结构施工项目制定的时间表安排:
4. 资源分配
为了保证施工进度的顺利进行,我们需要合理分配资源。
以下
是我们为各个施工步骤分配的资源:
- 地基处理:2台挖掘机,3名挖掘机操作员
- 预制构件准备:1个预制构件车间,5名工人
- 钢结构组装:1个组装现场,10名工人
- 焊接和涂装:1个焊接和涂装车间,8名工人
- 完成验收:1名验收专员
5. 风险控制
为了应对潜在的风险,我们将采取以下措施进行风险控制:
- 提前准备所需材料和设备,以确保施工过程不受物资供应的
延迟影响。
- 每日监督施工进度,及时发现并解决可能出现的问题。
- 定期与供应商和承包商进行沟通,确保施工进度与计划一致。
6. 结论
本文档提供了一份钢结构施工进度安排时间表,以确保项目顺
利进行。
在项目实施过程中,我们将按照时间表的安排进行施工,
并进行资源分配和风险控制。
通过严格的管理和协调,我们相信项
目能够按时完工。
*以上时间表为初步安排,可能会根据具体情况进行相应调整。
*。
计划开、竣工日期和施工进度网络图本工程计划开工日期为2010年01月20日,竣工日期为2010年07月18日。
工期为180日历天。
实际开工日期以合同为准。
版权申明本文部分内容,包括文字、图片、以及设计等在网上搜集整理。
版权为潘宏亮个人所有This article in eludes some parts, in cludi ng text, pictures, and desig n. Copyright is Pan Hon glia ng's pers onal own ership.用户可将本文的内容或服务用于个人学习、研究或欣赏,以及其他非商业性或非盈利性用途,但同时应遵守著作权法及其他相关法律的规定,不得侵犯本网站及相关权利人的合法权利。
除此以外,将本文任何内容或服务用于其他用途时,须征得本人及相关权利人的书面许可,并支付报酬。
Users may use the contents or services of this article for pers onal study, research or appreciati on, and other non-commercial or non -profit purposes, but at the same time, they shall abide by the provisi ons of copyright law and other releva nt laws, and shall not infringe upon the legitimate rights of this website and its releva nt obligees. In additi on, whe n any content or service of this article is used for other purposes, written permission and remuneration shall be obtained from the pers on concerned and the releva nt obligee.转载或引用本文内容必须是以新闻性或资料性公共免费信息为使用目的的合理、善意引用,不得对本文内容原意进行曲解、修改,并自负版权等法律责任。
一、计划开、竣工日期和施工进度网络图本工程计划开工日期为2010年01月20日,竣工日期为2010年07月18日。
工期为180日历天。
实际开工日期以合同为准。

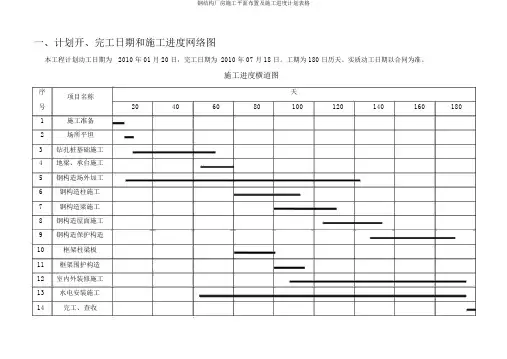

施工进度横道图序号项目名称天20 40 60 80 100 120 140 160 1801 施工准备2 场地平整3 钻孔桩基础施工4 地梁、承台施工5 钢结构场外加工6 钢结构柱施工7 钢结构梁施工8 钢结构屋面施工9 钢结构维护结构10 框架柱梁板11 框架围护结构12 室内外装饰施工13 水电安装施工14 完工、验收二、施工总平面图·······砂浆、砼拌合站 砂石堆场 塔吊临设区围墙图例说明:1、由于施工场地狭窄,本工程的钢材加工厂设在场外,现在只组装。
2、管理人员及工人宿舍拟在场外就近租用民房解决。
3、场内的临设均为简易建筑。
4、生活及生产用水电从建设单位指定地点接入。
5、本工程按1-22轴和23-44轴分为两个流水施工段同时施工。
6、本工程配置4台塔吊可覆盖整个施工区,满足施工要求。
入口门卫室办公室实验室设备房水泥库房钢筋加工场木材加工场成品堆放区食堂周转材堆场临设区布置图N拟建****工业园区***园标准厂房二#工程60m·······315.1m······· 卫生间变配 电室卫生间··············临设区三、临时用地表用途面积(平方米)位置需用时间生活设施及管理办公250 见总平面图180天用房器材库房及值班室100 见总平面图180天水泥库房70 见总平面图180天实验室25 见总平面图180天拌合系统40*4 见总平面图180天砂石料堆场50*4 见总平面图180天钢筋加工场35 见总平面图180天钢筋堆场20 见总平面图180天木材加工场30 见总平面图180天钢结构加工厂500 场外180天【本文档内容可以自由复制内容或自由编辑修改内容期待你的好评和关注,我们将会做得更好】最新范本,供参考!。
