清表工程施工方案一、施工单位:XXXXXXXX工程有限公司二、工程概况清表工程是指对建筑物外立面进行清理和装饰维护的工作。
清表工程的施工目的是为了除去建筑物外墙表面的污垢、污染物和老化涂层,以恢复建筑物外墙的整体美观、清洁、耐用性等功能。
清表工程主要包括清洗、砌体修补、腻子修补、防水保温涂料施工等内容。
三、施工内容1. 清洗:对建筑物外立面进行高压水清洗,彻底清除污渍和附着物。
2. 砌体修补:对发生开裂、脱落、空鼓的外墙砌体进行修复。
3. 腻子修补:填补外立面墙体上的不平整、开裂等损坏。
4. 防水保温涂料施工:在清洗和修补后,对外墙进行防水保温涂料的喷涂或刷涂。
四、施工方案1. 施工前准备(1)确定施工范围,明确施工单位、施工人员及工程负责人。
(2)购置必要设备和材料,如高压清洗机、砌体修补材料、腻子修补材料、防水保温涂料等。
(3)进行外墙材料的检测和分析,确定外墙砌体、腻子、涂料等的材质和损坏程度。
2. 清洗工程(1)清洗工程应在干燥、晴朗的天气条件下进行。
(2)清洗前应对周围环境做好防护措施,避免污染。
(3)采用高压水清洗,根据墙体情况选择适当的清洗压力和喷嘴。
(4)严格按照清洗液的配比比例进行清洗,以充分发挥清洗效果。
3. 砌体修补工程(1)对已脱落的砌体块进行修复,清理表面灰尘和污渍。
(2)采用适当的砌体修补材料进行充填和修补,保证修补后的砌体与周围墙体的平整度和外观一致。
(3)砌体修补材料应符合国家标准,并具有耐候性和抗老化性能。
4. 腻子修补工程(1)对外墙腻子层进行修复,清理裂缝、空鼓、泛碱处的旧腻子。
(2)采用适当的腻子修补材料进行充填和修补,保证修补后的腻子与周围墙体的平整度和外观一致。
(3)腻子修补材料应符合国家标准,并具有耐候性和抗老化性能。
5. 防水保温涂料施工(1)施工前应在外墙表面进行干燥,确保气温适宜。
(2)对外墙进行底漆处理,提高涂料的附着力。
(3)根据工程要求选择适合的防水保温涂料,进行喷涂或刷涂。

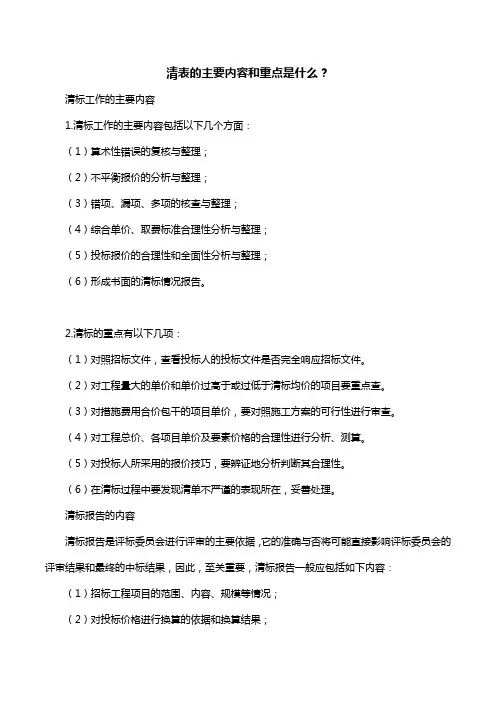

清表的主要内容和重点是什么?清标工作的主要内容1.清标工作的主要内容包括以下几个方面:(1)算术性错误的复核与整理;(2)不平衡报价的分析与整理;(3)错项、漏项、多项的核查与整理;(4)综合单价、取费标准合理性分析与整理;(5)投标报价的合理性和全面性分析与整理;(6)形成书面的清标情况报告。
2.清标的重点有以下几项:(1)对照招标文件,查看投标人的投标文件是否完全响应招标文件。
(2)对工程量大的单价和单价过高于或过低于清标均价的项目要重点查。
(3)对措施费用合价包干的项目单价,要对照施工方案的可行性进行审查。
(4)对工程总价、各项目单价及要素价格的合理性进行分析、测算。
(5)对投标人所采用的报价技巧,要辨证地分析判断其合理性。
(6)在清标过程中要发现清单不严谨的表现所在,妥善处理。
清标报告的内容清标报告是评标委员会进行评审的主要依据,它的准确与否将可能直接影响评标委员会的评审结果和最终的中标结果,因此,至关重要,清标报告一般应包括如下内容:(1)招标工程项目的范围、内容、规模等情况;(2)对投标价格进行换算的依据和换算结果;(3)投标文件算术计算错误的修正方法、修正标准和建议的修正结果;(4)在列出的所有偏差中,建议作为重大偏差的情形和相关依据;(5)在列出的所有偏差中,建议作为细微偏差的情形和进行相应补正所依据的方法、标准;(6)列出投标价格过高或者过低的清单项目的序号、项目编码、项目名称、项目特征、工程内容、与招标文件规定的标准之间存在的偏差幅度和产生偏差的技术、经济等方面原因的摘录;(7)投标文件中存在的含义不明确、对同类问题表述不一致或者有明显文字错误的情形;(8)其他在清标过程中发现的,要提请评标委员会讨论、决定的投标文件中的问题。
施工便道工程量计算说明
施工方案工程计算说明
为了保证施工机械设备顺利进场施工,依据〈关于大临便道按标准施工的通知〉及《本部施工便道施工组织设计方案》,再根据现场调研进行细部结构优化。
施工便道工程量分为:A土石方工程量(采用南方CASS7.0土石方工程量计算)、B施工便道沿线埋设临时排水、防护等具体构造物处理的相关工程量。
工程量明细如下:
A:土石方工程数量
施工便道土石方工程数量分为:清淤清表、便道路基填挖整平成型部分及便道铺设面层。
1、清表、清淤:本施工便道横跨水田、水池长度共计1100m,其他均属于山道拓宽或新建便道。
施工过程中将存在清表、清淤,具体地质情况、淤泥深度未能确定,工程量将以施工现场而定。
2、便道路基填挖成型部分:路基成型土石方工程数量如下汇总列表(具体断面、平面图详见附件—施工便道土石方数量计算表):
3、便道面层:便道面层为在成型便道基础上铺设0.5m石渣面层,工程量:(5650-800)*4.5*0.5+800*0.5*0.5+(760+247+285+230)*4.5*0.5+22*2*0.5(错车道)=14559m3。
B:施工便道沿线埋设临时排水、防护等具体构造物处理的相关工程量
具体里程及工程数量见下表:
施工便道沿线构造物统计及处理的相应工程量
其他零星工程量以现场施工为准。
挡土墙示意图
说明:①图示以cm为单位;
②该图为挡土墙标准断面图,图中H=0.5~3.5m,L=0.6~1.0m,厚度0.5~0.8m;
③墙身泄水孔按梅花型布置,间距为1m,采用PVC管;
④砼挡墙尺寸通用该图。
水沟示意图
说明:①图示以cm为单位;
②该图为便道水沟标准断面图。

清淤、清表施工方案本文介绍了清淤、清表施工方案,其中包括编制依据、工程概况、施工安排、主要机械设备及人工配置、清表、清淤施工方案、安全保证措施和文明施工措施。
三、施工安排施工将在夏季进行,预计工期为2个月。
施工队将按照施工计划分别进行清淤和清表作业。
清淤作业将在河道内进行,清表作业将在河岸边进行。
施工队将在每天早晨6点开始工作,晚上6点结束。
四、主要机械设备及人工配置施工队将配置挖掘机、清淤船、砂石分离机等机械设备。
同时,还将配备足够的工人进行清淤、清表作业。
五、清表、清淤施工方案清淤作业将按照以下步骤进行:1.使用挖掘机将河道内的淤泥挖出;2.使用清淤船将淤泥运到河岸边;3.使用砂石分离机将淤泥中的砂石分离出来;4.将分离出的砂石运回河道内,填平河床。
清表作业将按照以下步骤进行:1.使用挖掘机将河岸边的杂草和垃圾清除;2.将清理出的杂草和垃圾运回河道内,填平河床;3.在河岸边种植适宜的植物,美化河岸环境。
六、安全保证措施1.施工队将在施工现场设置安全警示标志,提醒过往车辆和行人注意安全;2.施工队将配备专人负责安全管理,确保施工过程中不发生安全事故;3.施工队将在施工现场配备急救设备,以备不时之需;4.施工队将定期组织安全培训,提高工人的安全意识。
七、文明施工措施1.施工队将在施工现场设置文明施工标志,倡导文明施工;2.施工队将定期进行环境清理,保持施工现场的整洁;3.施工队将在施工现场设置吸烟区,避免对环境造成污染;4.施工队将倡导节约用水、用电,降低对环境的影响。
和放线在清淤施工前,需要进行测量和放线,根据路基设计宽度进行清淤挖方。
同时根据现场实际情况、工程数量、工期要求、施工难易程度和人员、设备编制施工方案,报监理工程师审批。
根据路线测设中桩,设计图表定出路基边线位置桩,在距离路线一定安全范围内设置控制桩。
2)清淤挖方施工方法本标段清淤挖方,主要是清除河道内的淤泥、杂草、垃圾等。
清理河道内的灌木、竹木、树木及挖根。

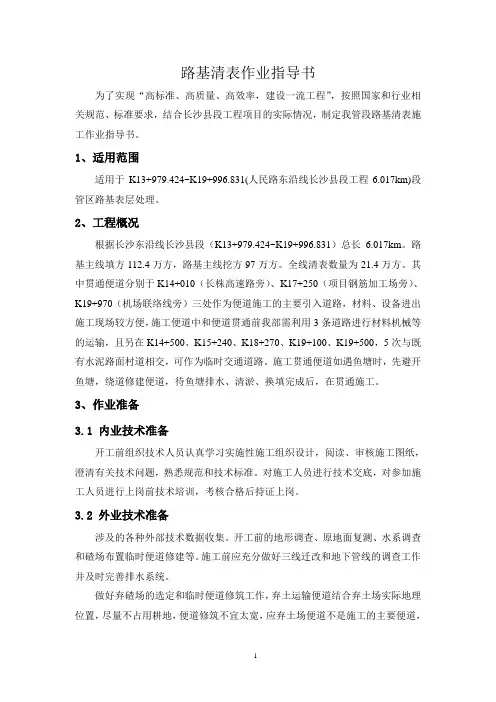

路基清表作业指导书为了实现“高标准、高质量、高效率,建设一流工程”,按照国家和行业相关规范、标准要求,结合长沙县段工程项目的实际情况,制定我管段路基清表施工作业指导书。
1、适用范围适用于K13+979.424~K19+996.831(人民路东沿线长沙县段工程6.017km)段管区路基表层处理。
2、工程概况根据长沙东沿线长沙县段(K13+979.424~K19+996.831)总长6.017km。
路基主线填方112.4万方,路基主线挖方97万方。
全线清表数量为21.4万方。
其中贯通便道分别于K14+010(长株高速路旁)、K17+250(项目钢筋加工场旁)、K19+970(机场联络线旁)三处作为便道施工的主要引入道路,材料、设备进出施工现场较方便,施工便道中和便道贯通前我部需利用3条道路进行材料机械等的运输,且另在K14+500、K15+240、K18+270、K19+100、K19+500,5次与既有水泥路面村道相交,可作为临时交通道路。
施工贯通便道如遇鱼塘时,先避开鱼塘,绕道修建便道,待鱼塘排水、清淤、换填完成后,在贯通施工。
3、作业准备3.1 内业技术准备开工前组织技术人员认真学习实施性施工组织设计,阅读、审核施工图纸,澄清有关技术问题,熟悉规范和技术标准。
对施工人员进行技术交底,对参加施工人员进行上岗前技术培训,考核合格后持证上岗。
3.2 外业技术准备涉及的各种外部技术数据收集。
开工前的地形调查、原地面复测、水系调查和碴场布置临时便道修建等。
施工前应充分做好三线迁改和地下管线的调查工作并及时完善排水系统。
做好弃碴场的选定和临时便道修筑工作,弃土运输便道结合弃土场实际地理位置,尽量不占用耕地,便道修筑不宜太宽,应弃土场便道不是施工的主要便道,不长期使用,能够满足弃土车辆运行即可。
修筑弃土场运输便道,只要能够满足车辆荷载要求,尽量少填筑。
填筑时不得采用砂砾卵石作为填料,最好采用可耕植土填筑,以便施工结束后,可以复耕。
根据[公路工程国内招标文件范本]的要求(P38),即公路工程的统一标准,在合同中没有另外规定的,按照以下方法计量:1、施工场地清理的计量应按监理工程师书面指定的范围进行验收后现场实地测量,按投影平面面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于150mm的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖。
2、砍伐树木仅计胸径(即离地面1.3m处的直径)大于150mm的树木,以棵计量。
3、所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放、废料的移运处理等作业均不另行计量。
我这里是按平方米计量的,清场是按设计清场20cm厚。
清场不一定是30厘米,按设计图。
按投影面积计算。
我们这里计算投影面积是:挖方计算至顶边坡,填方至坡脚线,两侧为路肩墙的,只计算路肩墙内侧与地面线接触之间的投影面积。
清表回填的土方是要计量的,关键就看设计挖填方数量中是否包含了清表的开挖和回填,如果设计挖方中包含了清表挖方,则挖方工程量中要扣减清表挖方;如果设计填方中未包含清表的填方,则在填方工程量中要加上清表回填的土方。
一般设计的断面方中是不包含清表的,你可以核查一下路基横断面。
我们这清表是30CM,其实就按照设计的清表厚度计算清表量就行了。
标高是肯定要测的,因为你要比较下清表后高程和按理论的清表高程那个划算,当然高程高的对自己有利了。
至于原地面-设计高程,这个设计高程是什么高程?原地面?还是道路设计高程?实际清表高程=实测原地面高程(业主认可后方有效)-清表后高程;理论清表高程=设计图纸上的原地面高程-设计清表厚度我原来在过的公路项目,对清除表土也是这样处理的(清单挖土方中扣除在填方中给相应的量),这也是主要参考《公路工程工程量清单计量规则》造价的人应对施工工序及管理有所了解才行,其实在承包人进场后,首先应对原地表进行复测,这叫定位.然后才进行清表施工,不管填挖地段均应进行清表,填方段清表后需要进行碾压,然后对填前地表标高进行复测(联测),这个是承包人填方量计算的基础,多翻翻技术规范多个章节的土石方计算规则,你就明了了.比较模糊的是挖方段的清表与挖方量的计算,应该是这个原则,同样的部位只能计量一次.1\如果你的挖方是以原地面复测为基础来计算的,则不应再计量清表数量.2\如果挖方地段的清表量已单独计量,则计算挖方应以清表后复测的标高为基础计算.3\两种方法,不一定对哪方有利,可以协商解决.没有硬性规定.楼上有很多网友说,清表后回填至原地面线的填方已计算填方单价中,这是根据概算有关说明中来的,与技术规范中的计量规则不相附.应将该部分工程量列入填方量内计量,也不能作为换填来计量,因为换填是针对填方地段,地表以下的非适用土而言的,也就是当清表达到30公以上,还存在非适用土的情况下,才适用这个.如果清单中的换填量,等于清表土的体各量,只能说明那个编制招标清单的人,水平太低了,没有实际经验.。
清表施工方案一、准备工作1、场地清理施工前,在全面熟悉设计文件和设计交底的基础上,进行现场调查、统计、核实施工范围内的障碍物及一切需拆迁的附着物(如地下电缆、光缆、管线等),并与相关部门及时联系解决。
2、做好施工测量工作,放样出清表段的逐桩边桩,并沿边线洒石灰线,同时全面复测纵横断面高程,将以上结果报监理单位复核检查。
3、根据项目部要求及本施工段的工程量的实际情况,选择合适的施工机械,配备有丰富经验的施工管理人员。
二、清表的施工清表工艺框图:1、清表土清表施工开始由现场工程师通知监理工程师,清表结束后及时让监理工程师签认清表工程量。
对表土厚度和设计表土厚度有较大差异的路段,应及时通知监理工程,要求其现场查看,确认与设计不符所增加的工程量。
如监理工程师不能够给予肯定确认工程量,要告知项目部现场工程师,由现场工程师作出决定。
如遇此情况,在施工过程中要妥善考虑,做好测量原始记录,收集好变更基础资料。
一般清表厚为15cm,如遇水田、旱地等地段,清表厚度一般控制在30cm以上,对于耕地较厚的局部水田地段,应根据实际情况进行清表。
对于河塘等淤泥质土应清除后,换填毛片、块石、石灰土等(具体根据图纸施工)。
清表原则为彻底清除路基填土范围内的耕植土和腐质土。
路基清表采用挖掘机配合推土机。
在清表施工开始,由现场工程师现场口头交底施工机械操作手所要清表的段落和清表范围,清表厚度。
推土机清表采用纵向推土清表施工,根据推土机的功率,在适当的位置设集土堆。
在路基边缘范围内,为了避免推土机清表土流入红线外,路基边缘清表采用挖掘机开挖横向清表,开挖至保证推土机施工不致使清表土外流入红线外为止,然后再用推土机将清表土推至集土堆处。
由挖掘机装车,自卸车运输至附近的弃土场。
清表的同时应做好临时排水设施,并将原地面积水排干,地基范围内的地下水应严格按设计要求处理。
2、挖树根、拆除构造物挖树根、拆除构造物施工开始由现场工程师通知监理工程师,挖树根、拆除构造物结束后及时让监理工程师签认工程量。
道路清淤清表施工方法1、工艺流程测量放线一降水、清挖表土f外运表土2、施工方法(1)机械开挖之前,根据复测无误的导线点及水准点,建立导线控制网和高程控制网,放样红线范围边桩并撒上白灰。
(2)水田、鱼塘等有水段清表原则为:先疏干地表水,降水方式采用4寸或6寸水泵抽水,如果水域面积较大,采取黏土围堰方式进行隔离抽水,黏土围堰上底宽不小于2.5m,按照1:1放坡,然后清除范围内的淤泥土、腐质土、耕植土等,无水段清表原则为清除草皮、耕植土、腐质土等。
水塘降水完毕或原无水段,采用挖掘机自上而下进行挖除。
(3)雄溪河-105国道段清淤深度范围为1.1-2.5m,其他素填土、耕植土清除深度范围为0.7-2.5m;迎宾大道-莲塘大道段清淤深度约为2.5-3πι,其他素填土、耕植土清除深度范围为1.5-2m,具体以实际发生为准。
(4)清表施工开始由现场工程师通知监理工程师,清表结束后及时与监理工程师沟通,完成清表工程量签认。
对清除厚度和设计要求厚度有较大差异的路段,应及时通知监理工程,要求其现场查看,确认与设计不符所增加的工程量。
(5)清表过程中对于机械不能清理的部位,例如:树根等应配合人工进行清除。
清除完毕后对造成的坑穴应填平压实,并对其碾压至规定的压实度为止。
(6)将路基范围内的树木、灌木丛、杂草等进行砍伐或移植,并对清理出来的含有植物根系的地表土和腐殖土集中堆放,然后统一运至弃土场,严禁填埋在路基填筑范围之内以致路基下沉。
(7)外运表土1)严格按业主要求选择指定弃土场(弃土运距暂定15km),不得乱挖乱弃,严禁侵占稻田。
2)弃土之前先做好挡护及排水系统,不让废土、弃土扩散、流失,影响周围环境和景观。
弃硝完成后顶面及时平整,边坡刷顺。
清表专项方案编制人审核人审批人年月日目录一、编制依据 (1)二、工程概况 (1)三、前期准备和人员、机械设备 (2)四、弃土场设置 (3)五、施工工艺 (4)1、测量放样 (4)2、清表施工 (4)3、清表顺序 (4)4、运料 (5)5、人工配合及压实 (5)6、检查验收 (5)六、场地清理的工期安排 (5)七、清表施工质量注意事项 (7)八、确保工程质量的措施 (5)1、建立完善的质量检查机构 (5)2、成立质量自检小组 (5)九、确保施工安全的措施 (6)1、严格的安全管理制度 (6)2、安全措施 (6)一、编制依据1、依据本工程招标文件、投标文件、合同文件及设计文件、设计图纸;2、依据业主对本工程的190日历天的总工期要求;3、依据拟投入本项目工程的施工机械设备、技术力量等施工生产能力;4、依据本工程现场施工条件及场地周边环境情况;5、依据我公司的施工质量保证体系及安全保证体系等相关文件要求和经验资料。
6、依据我公司的《项目管理手册》和《项目管理实施细则》。
7、依据已审批的施工组织设计8、依据国家、地方现行相关规范、规程、标准,主要包括(但不限于)以下目录(1)、《中华人民共和国环境保护法》(2)、《建设工程施工现场文明施工及环境管理暂行规定》(3)、《建设项目环境保护管理条例》(4)、《建筑施工安全检查标准》(JGJ59-99)(5)、《建筑机械使用安全技术规程》(JGJ33-2001)(6)、《建筑工程施工现场供用电安全规范》(GB50194-93)(7)、《施工现场临时用电安全技术规范》(JGJ46-88)(8)、《中华人民共和国工程建设标准强制性条文》(9)、《工程测量规范》(GBJ50026-2007)(10)、《建设工程文件归档整理规范》(GB/T50328-2001)二、工程概况:本工程位于位于省市,东面紧靠公路,厂址场地开阔平坦,大部分自然高程在90m~120m(1985国家高程基准,下同)。
清表专项方案编制人审核人审批人二零一三年三月二十三日目录一、编制依据..。
.....。
.。
.。
.。
....。
..。
...。
..。
.。
.。
1二、工程概况。
.........。
.。
.。
.。
.。
..。
.。
.。
..。
.。
....。
1三、前期准备和人员、机械设备。
.。
..。
.。
....。
..。
.。
..。
..2四、弃土场设置.。
...。
...。
.......。
.。
......。
.。
.。
..3五、施工工艺。
.。
.。
.。
.。
.。
....。
...。
..。
.。
.....。
.。
41、测量放样.。
.。
..。
...。
.。
.。
.。
...。
.。
.。
.。
.。
..。
.。
42、清表施工.。
.....。
..。
.......。
..。
..。
.。
..。
...。
.。
.43、清表顺序。
.。
.。
..。
..。
...。
.。
.。
...。
..。
.。
.。
.。
..44、运料。
...。
...。
..。
.。
....。
.。
.。
.。
.。
..。
..。
.。
55、人工配合及压实。
..。
.。
.....。
...。
.。
......。
..。
....。
56、检查验收.。
.。
.。
..。
.。
..。
....。
..。
.。
.。
.。
.。
..。
..5六、场地清理的工期安排...。
...。
.。
.。
..。
.。
.。
.。
...。
..。
5七、清表施工质量注意事项。
....。
.。
.。
.。
.。
....。
..。
.。
..。
7八、确保工程质量的措施。
.。
.。
.。
...。
.。
.。
.。
.。
..。
.。
.。
51、建立完善的质量检查机构.。
.。
.。
....。
...。
......。
.。
..。
52、成立质量自检小组。
.。
.。
.。
...。
...。
.。
.。
...。
...。
.。
.。
5九、确保施工安全的措施.。
..。
.。
.。
..。
..。
...。
.。
...。
.。
.。
61、严格的安全管理制度。
....。
..。
..。
.。
...。
.。
(6)2、安全措施。
..。
....。
..。
...。
..。
.。
.。
..。
..。
.。
..6一、编制依据1、依据本工程招标文件、投标文件、合同文件及设计文件、设计图纸;2、依据业主对本工程的180日历天(一期60天)的总工期要求;3、依据拟投入本项目工程的施工机械设备、技术力量等施工生产能力;4、依据本工程现场施工条件及场地周边环境情况;5、依据我公司的施工质量保证体系及安全保证体系等相关文件要求和经验资料。

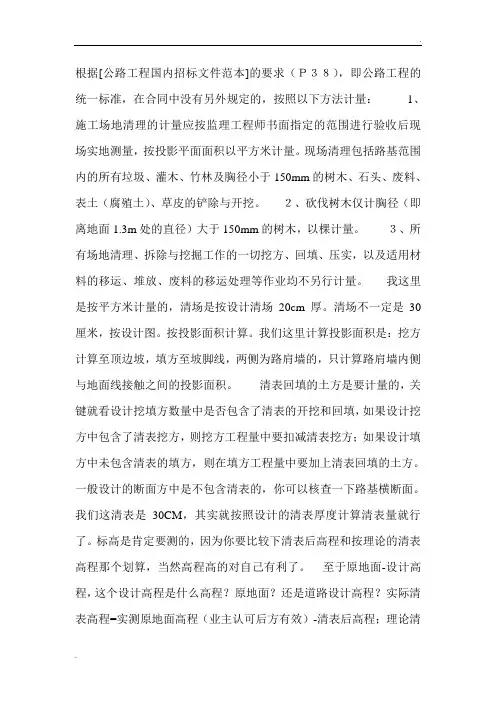

根据[公路工程国内招标文件范本]的要求(P38),即公路工程的统一标准,在合同中没有另外规定的,按照以下方法计量: 1、施工场地清理的计量应按监理工程师书面指定的范围进行验收后现场实地测量,按投影平面面积以平方米计量。
现场清理包括路基范围内的所有垃圾、灌木、竹林及胸径小于150mm的树木、石头、废料、表土(腐殖土)、草皮的铲除与开挖。
2、砍伐树木仅计胸径(即离地面处的直径)大于150mm的树木,以棵计量。
3、所有场地清理、拆除与挖掘工作的一切挖方、回填、压实,以及适用材料的移运、堆放、废料的移运处理等作业均不另行计量。
我这里是按平方米计量的,清场是按设计清场20cm厚。
清场不一定是30厘米,按设计图。
按投影面积计算。
我们这里计算投影面积是:挖方计算至顶边坡,填方至坡脚线,两侧为路肩墙的,只计算路肩墙内侧与地面线接触之间的投影面积。
清表回填的土方是要计量的,关键就看设计挖填方数量中是否包含了清表的开挖和回填,如果设计挖方中包含了清表挖方,则挖方工程量中要扣减清表挖方;如果设计填方中未包含清表的填方,则在填方工程量中要加上清表回填的土方。
一般设计的断面方中是不包含清表的,你可以核查一下路基横断面。
我们这清表是30CM,其实就按照设计的清表厚度计算清表量就行了。
标高是肯定要测的,因为你要比较下清表后高程和按理论的清表高程那个划算,当然高程高的对自己有利了。
至于原地面-设计高程,这个设计高程是什么高程原地面还是道路设计高程实际清表高程=实测原地面高程(业主认可后方有效)-清表后高程;理论清表高程=设计图纸上的原地面高程-设计清表厚度我原来在过的公路项目,对清除表土也是这样处理的(清单挖土方中扣除在填方中给相应的量),这也是主要参考《公路工程工程量清单计量规则》造价的人应对施工工序及管理有所了解才行,其实在承包人进场后,首先应对原地表进行复测,这叫定位.然后才进行清表施工,不管填挖地段均应进行清表,填方段清表后需要进行碾压,然后对填前地表标高进行复测(联测),这个是承包人填方量计算的基础,多翻翻技术规范多个章节的土石方计算规则,你就明了了.比较模糊的是挖方段的清表与挖方量的计算,应该是这个原则,同样的部位只能计量一次.1\如果你的挖方是以原地面复测为基础来计算的,则不应再计量清表数量.2\如果挖方地段的清表量已单独计量,则计算挖方应以清表后复测的标高为基础计算.3\两种方法,不一定对哪方有利,可以协商解决.没有硬性规定.楼上有很多网友说,清表后回填至原地面线的填方已计算填方单价中,这是根据概算有关说明中来的,与技术规范中的计量规则不相附.应将该部分工程量列入填方量内计量,也不能作为换填来计量,因为换填是针对填方地段,地表以下的非适用土而言的,也就是当清表达到30公以上,还存在非适用土的情况下,才适用这个.如果清单中的换填量,等于清表土的体各量,只能说明那个编制招标清单的人,水平太低了,没有实际经验.。
土方清表方案土方清表施工方案一、编制说明1、编制范围陕西省西安市临潼区隆基泰和铂悦山项目土方清表平整工程2、编制依据1)、铂悦山项目施工图纸;2)、国家现行的及设计图纸中明示的有关施工及验收规范、规程、评定标准等;3)、陕西省西安市工程建设政策性法规、文件;4)、国家推行的新技术、新工艺、新材料的应用规程;5)、业主所要求的施工范围、要求及施工现场实际踏勘情况; 6)、本公司拟采用的机械设备、现有施工技术力量以及以往类似工程的施工经验;7)、本公司的各项管理体系及管理制度。
3、编制要点1)、清表的质量及质量保证措施;2)、清表的进度及保证措施;3)、施工安全及保证措施。
二、工程概况1.建设单位:隆基泰和西安区域公司2.工程名称:隆基泰和铂悦山项目3.工程地点:项目用地位于临潼区秦汉大道与二号路十字东北角,东方向至四号路区域。
4.工程内容:该工程施工内容为:一期(1#-11#、),二期(12#、13#、18#、19#、20#、21#、25#、26#)场地清表平整,工期暂定11.7-11.13,及其它地块场地清表平整,(除雪松、坟墓、变压器、项目部活动板房外的遗留问题)。
7.工程承包范围及主要工程量:建设内容:土建工程(全场清表平整)。
主要工程量: 1:杂草、灌木丛及垃圾土清除、装车、外运、弃置、场地推平、平整等共65424.08m³:2:场内乔、灌木(主要为石榴、女贞树、雪松等)砍伐、挖除、清理外运等共预计200棵:3:基层碾压垫层铺设(开工仪式现场铺设石沫子)共5001.19㎡:;4:现场已开挖的地方,裸露土方覆盖绿网共计10000㎡。
三、总体组织安排1、组织管理机构设置根据本项工程的特点、现场施工条件情况和我公司的施工经验,项目经理部管理人员组成由我公司指派一些经验丰富的同志担任,全面组织管理本项工程施工,统配协调解决本工程所需的劳动力、机械、材料等问题,项目经理部下设工程组、质检组、测量室、安全组及材料设备组和路基施工队伍,对本项工程的施工过程实行全面、全员和全过程的管理。
清表专项方案编制人审核人审批人二零一三年三月二十三日目录一、编制依据 (1)二、工程概况 (1)三、前期准备和人员、机械设备 (2)四、弃土场设置 (3)五、施工工艺 (4)1、测量放样 (4)2、清表施工 (4)3、清表顺序 (4)4、运料 (5)5、人工配合及压实 (5)6、检查验收 (5)六、场地清理的工期安排 (5)七、清表施工质量注意事项 (7)八、确保工程质量的措施 (5)1、建立完善的质量检查机构 (5)2、成立质量自检小组 (5)九、确保施工安全的措施 (6)1、严格的安全管理制度 (6)2、安全措施 (6)一、编制依据1、依据本工程招标文件、投标文件、合同文件及设计文件、设计图纸;2、依据业主对本工程的180日历天(一期60天)的总工期要求;3、依据拟投入本项目工程的施工机械设备、技术力量等施工生产能力;4、依据本工程现场施工条件及场地周边环境情况;5、依据我公司的施工质量保证体系及安全保证体系等相关文件要求和经验资料。
6、依据我公司的《项目管理手册》和《项目管理实施细则》。
7、依据已批准的施工组织设计8、依据国家、地方现行相关规范、规程、标准,主要包括(但不限于)目录(1)、《中华人民共和国环境保护法》(2)、《建设工程施工现场文明施工及环境管理暂行规定》(3)、《建设项目环境保护管理条例》(4)、《建筑施工安全检查标准》(JGJ59-99)(5)、《建筑机械使用安全技术规程》(JGJ33-2001)(6)、《建筑工程施工现场供用电安全规范》(GB50194-93)(7)、《施工现场临时用电安全技术规范》(JGJ46-88)(8)、《中华人民共和国工程建设标准强制性条文》(9)、《工程测量规范》(GBJ50026-2007)(10)、《建设工程文件归档整理规范》(GB/T50328-2001)二、工程概况:本工程位于位于广东省均位韶关市浈江区犁市镇北面约4.5km龙塘边村的北侧,东面紧靠S246公路,西面为山体,山头高程约218m,南面为龙塘边村,距离约500m,北面为宋屋村,距离约600m,厂址场地开阔平坦,大部分自然高程在85m~115m(1985国家高程基准,下同)。
施工便道工程量计算说明施工方案工程计算说明为了保证施工机械设备顺利进场施工,依据〈关于大临便道按标准施工的通知〉及《本部施工便道施工组织设计方案》,再根据现场调研进行细部结构优化。
施工便道工程量分为:A土石方工程量(采用南方CASS7.0土石方工程量计算)、B施工便道沿线埋设临时排水、防护等具体构造物处理的相关工程量。
工程量明细如下:A:土石方工程数量施工便道土石方工程数量分为:清淤清表、便道路基填挖整平成型部分及便道铺设面层。
1、清表、清淤:本施工便道横跨水田、水池长度共计1100m,其他均属于山道拓宽或新建便道。
施工过程中将存在清表、清淤,具体地质情况、淤泥深度未能确定,工程量将以施工现场而定。
2、便道路基填挖成型部分:路基成型土石方工程数量如下汇总列表(具体断面、平面图详见附件—施工便道土石方数量计算表):3、便道面层:便道面层为在成型便道基础上铺设0.5m石渣面层,工程量:(5650-800)*4.5*0.5+800*0.5*0.5+(760+247+285+230)*4.5*0.5+22*2*0.5(错车道)=14559m3。
B:施工便道沿线埋设临时排水、防护等具体构造物处理的相关工程量具体里程及工程数量见下表:施工便道沿线构造物统计及处理的相应工程量其他零星工程量以现场施工为准。
挡土墙示意图说明:①图示以cm为单位;②该图为挡土墙标准断面图,图中H=0.5~3.5m,L=0.6~1.0m,厚度0.5~0.8m;③墙身泄水孔按梅花型布置,间距为1m,采用PVC管;④砼挡墙尺寸通用该图。
水沟示意图说明:①图示以cm为单位;②该图为便道水沟标准断面图。
清表厚度30cm综合单价为【最新版】目录1.前言2.清表厚度 30cm 的定义和意义3.综合单价的计算方法和影响因素4.结论正文1.前言在建筑工程中,清表是指将建筑物原有的地面装饰层、找平层、垫层等清除至结构层,以便重新进行装修或施工。
清表的厚度是衡量清表工程量的重要指标,通常以厘米为单位。
其中,清表厚度 30cm 是指清表工程中地面装饰层、找平层、垫层等被清除的厚度为 30 厘米。
综合单价是指单位工程量中所包含的人工、材料、机械等费用的总和,是衡量工程造价的重要指标。
2.清表厚度 30cm 的定义和意义清表厚度 30cm 是指在清表工程中,地面装饰层、找平层、垫层等被清除的厚度达到 30 厘米。
这个厚度对于建筑工程来说具有重要的意义。
一方面,它能够确保清除到结构层,使新装修或施工的工程质量得到保障;另一方面,它也能够准确计算工程量,便于施工方和业主方进行工程造价的控制和核算。
3.综合单价的计算方法和影响因素综合单价的计算方法是将人工费、材料费、机械使用费等费用按照一定的比例进行加总,然后除以单位工程量。
其计算公式为:综合单价=(人工费 + 材料费 + 机械使用费)/单位工程量。
综合单价的大小受到多种因素的影响,主要包括以下几个方面:(1)人工费:人工费是综合单价的重要组成部分,其大小取决于工程的复杂程度、施工难度和工作效率等因素。
(2)材料费:材料费是指施工过程中所需要的各种材料的费用,其大小取决于材料的种类、质量和价格等因素。
(3)机械使用费:机械使用费是指施工过程中所需要的各种机械设备的费用,其大小取决于机械设备的种类、性能和价格等因素。
(4)其他费用:其他费用包括管理费、利润、税金等,其大小取决于工程的性质、规模和所在地等因素。
4.结论清表厚度 30cm 是建筑工程中一个重要的指标,它能够确保工程质量,同时也能够准确计算工程量,便于工程造价的控制和核算。
综合单价是衡量工程造价的重要指标,其大小受到多种因素的影响,包括人工费、材料费、机械使用费等。
